关于安排采煤工作面三年接替的通知
- 格式:doc
- 大小:26.50 KB
- 文档页数:1

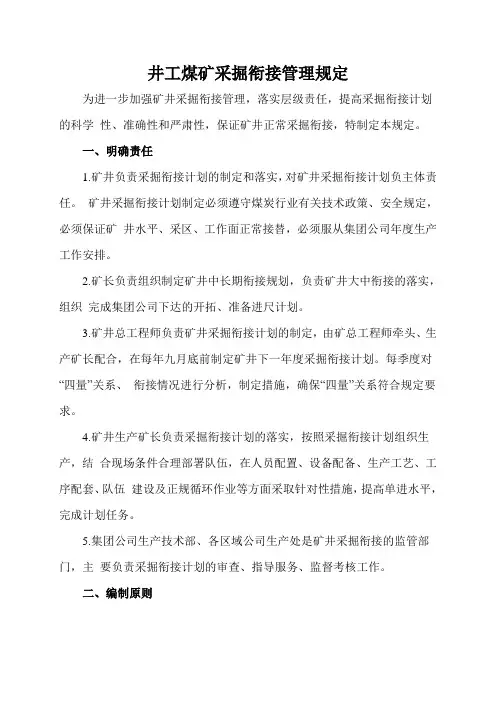

井工煤矿采掘衔接管理规定为进一步加强矿井采掘衔接管理,落实层级责任,提高采掘衔接计划的科学性、准确性和严肃性,保证矿井正常采掘衔接,特制定本规定。
一、明确责任1.矿井负责采掘衔接计划的制定和落实,对矿井采掘衔接计划负主体责任。
矿井采掘衔接计划制定必须遵守煤炭行业有关技术政策、安全规定,必须保证矿井水平、采区、工作面正常接替,必须服从集团公司年度生产工作安排。
2.矿长负责组织制定矿井中长期衔接规划,负责矿井大中衔接的落实,组织完成集团公司下达的开拓、准备进尺计划。
3.矿井总工程师负责矿井采掘衔接计划的制定,由矿总工程师牵头、生产矿长配合,在每年九月底前制定矿井下一年度采掘衔接计划。
每季度对“四量”关系、衔接情况进行分析,制定措施,确保“四量”关系符合规定要求。
4.矿井生产矿长负责采掘衔接计划的落实,按照采掘衔接计划组织生产,结合现场条件合理部署队伍,在人员配置、设备配备、生产工艺、工序配套、队伍建设及正规循环作业等方面采取针对性措施,提高单进水平,完成计划任务。
5.集团公司生产技术部、各区域公司生产处是矿井采掘衔接的监管部门,主要负责采掘衔接计划的审查、指导服务、监督考核工作。
二、编制原则1. 采掘衔接计划的编制必须严格遵守煤炭行业的有关技术政策和安全规定。
2. 采掘衔接计划编制必须以技术合理、经济效益好为准则。
不仅要考虑本年度的衔接安排,更要考虑到今后五年、十年乃至整个矿井服务年限内的采掘战略部署。
3. 合理开发煤炭资源,集中生产;严格遵守开采程序,优化巷道布置;薄厚煤层、不同煤种要合理配采;保持采掘平衡,建立正常的采掘比例。
三、编制依据1.矿井总体规划、采区设计及储量。
2.集团公司规定的矿井计划任务和要求。
3.矿井各采区工作面的生产能力。
四、编制要求1. 采区(水平)设计要提前三到五年规划。
“四量”要求:开拓煤量的可采期限一般为3~5 年以上;准备煤量的开采期限一般为12 个月以上;回采煤量的可采期限一般为4~6 个月以上;瓦斯抽采量一般为 6 个月以上。
郑煤生(便)字〔2010〕8号

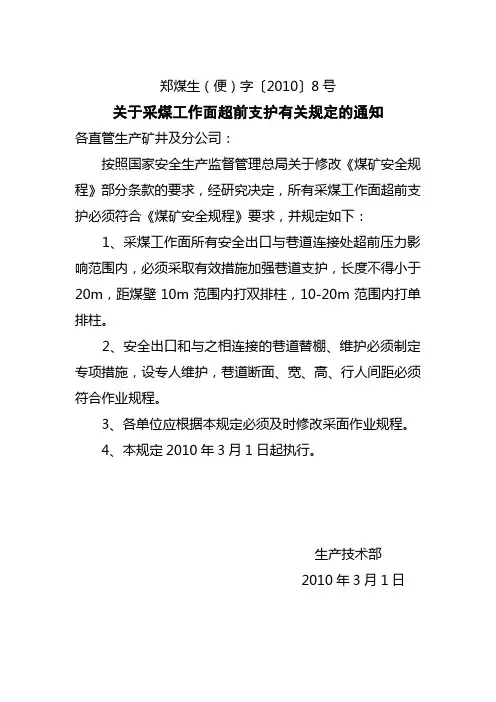

关于采煤工作面超前支护有关规定的通知
各直管生产矿井及分公司:
按照国家安全生产监督管理总局关于修改《煤矿安全规程》部分条款的要求,经研究决定,所有采煤工作面超前支护必须符合《煤矿安全规程》要求,并规定如下:
1、采煤工作面所有安全出口与巷道连接处超前压力影响范围内,必须采取有效措施加强巷道支护,长度不得小于20m,距煤壁10m范围内打双排柱,10-20m范围内打单排柱。
2、安全出口和与之相连接的巷道替棚、维护必须制定专项措施,设专人维护,巷道断面、宽、高、行人间距必须符合作业规程。
3、各单位应根据本规定必须及时修改采面作业规程。
4、本规定2010年3月1日起执行。
生产技术部 2010年3月1日。

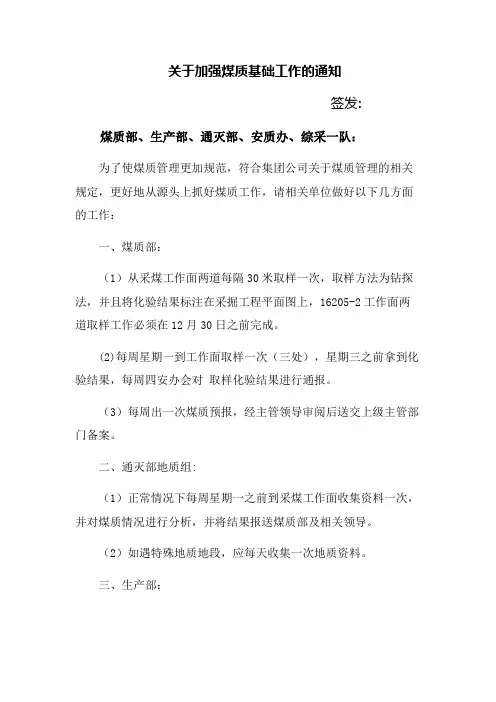

关于加强煤质基础工作的通知
签发: 煤质部、生产部、通灭部、安质办、综采一队:
为了使煤质管理更加规范,符合集团公司关于煤质管理的相关规定,更好地从源头上抓好煤质工作,请相关单位做好以下几方面的工作:
一、煤质部:
(1)从采煤工作面两道每隔30米取样一次,取样方法为钻探法,并且将化验结果标注在采掘工程平面图上,16205-2工作面两道取样工作必须在12月30日之前完成。
(2)每周星期一到工作面取样一次(三处),星期三之前拿到化验结果,每周四安办会对取样化验结果进行通报。
(3)每周出一次煤质预报,经主管领导审阅后送交上级主管部门备案。
二、通灭部地质组:
(1)正常情况下每周星期一之前到采煤工作面收集资料一次,并对煤质情况进行分析,并将结果报送煤质部及相关领导。
(2)如遇特殊地质地段,应每天收集一次地质资料。
三、生产部:
(1)加强生产技术管理,今后采煤工作面回采图上必须标明煤质情况。
(2)配合煤质部做好相关资料的收集工作。
(3)工作面在设计时,对煤质情况进行说明,并标注在设计图上,工作面在送巷过程中,每隔30米,通知煤质部、地质组利用钻探法进行取样,并将化验结果标注在采掘工程平面图上。
四、综采一队:近期煤质部取样时,做好配合工作,安排好打钻人员,原则上每次取样时,安排在早班进行。
五、安质办:
每周质量标准化检查时,应同时安排煤质情况进行检查,煤质部收集好相关资料备查。
2013年12月11日。
煤矿抽掘采三年规划文件管理序列号:[K8UY-K9IO69-O6M243-OL889-F88688]***************公司*********抽、掘、采三年规划(2015-2017)*********2015年5月28日目录为了贯彻落实全国煤矿瓦斯治理会议精神,着力构建“通风可靠、抽采达标、监控有效、管理到位”的煤矿瓦斯综合治理体系,合理安排抽采、掘进、回采三者之间的超前与接替关系,实施“可保尽保、应抽尽抽、以用促抽”的瓦斯综合治理战略,逐步由瓦斯局部治理向区域性治理发展,由“措施型”向“工程型”转变;开采顺序由上至下,先开采3#、9#保护层,再开采12#、17#被保护层,由单一煤层治理向近距离煤层群综合治理过渡。
2015年大力推动保护层开采及区域预抽、本煤层的抽采力度;提高矿井安全保障能力,使产能得到释放,彻底消除重特大隐患,安全得到根本性保障,实现*********“不突出、不超限、衔接不紧张、产能大幅度提升”的瓦斯治理目标。
1、高度重视安全工作,真正做到“安全第一、不安全不生产”。
2、严格执行国家“以风定产、先抽后采、监测监控”的12字方针。
3、严格执行“四位一体”防止煤与瓦斯突出措施及防治水规定。
4、瓦斯治理是根本,严格执行“以抽定风、以风定产”、“先抽后掘、不抽不掘”和“抽采达标、抽掘达标”的安全生产原则。
1、按矿井瓦斯抽采能力,核定生产能力2、按照《煤矿瓦斯抽采基本指标》的安全核定矿井瓦斯抽采能力3、采掘工作面严格以风定产、以风定掘,保证瓦斯不超限生产4、保证抽采、抽掘正常接替,抽掘、抽采时间满足要求,抽掘、抽采率达到规定标准。
*********位于贵州省盘县乐民镇境内,行政隶属盘县管辖。
其地理坐标为北纬25°32′47″~25°33′55″,东经104°30′46″~104°31′43″。
现有的盘(县)响(水)公路从矿井工业场地的西南侧通过,并已有 2.4km简易公路通到工业场地。
习水县隆兴镇朱家沟煤矿采煤工作面接替方案(变更)专项设计贵州新思维矿业工程设计评估有限公司二○一二年八月习水县隆兴镇朱家沟煤矿采煤工作面接替方案(变更)专项设计设计:审核:项目负责:贵州新思维矿业工程设计评估有限公司二○一二年八月专项设计编制委托书习水县隆兴镇朱家沟煤矿委托贵州新思维矿业工程设计评估有限公司进行《习水县隆兴镇朱家沟煤矿采煤工作面接替(变更)专项设计》编制工作。
目录总说明 (1)第一章概况及建设条件 (5)第二章采煤方法及回采工艺 (17)第三章顶板控制 (22)第四章主要生产系统 (32)第五章安全技术措施 (98)第六章灾害预防及避灾线路 (125)附图目录:1.井上下对照图(1:2000)2.采区巷道布置及机械设备配备平面图(1:2000)3.采区巷道布置及机械设备配备剖面图(1:2000)4.通风系统及通风网络图5.井下避灾线路图6.井下运输系统图7.井下消防防尘系统及供水施救系统布置图8.井下隔爆水棚布置图9.井下排水系统图10.压风管路和压风自救系统布置图11.井上下通讯系统图12.抽放瓦斯系统图13.矿井人员定位读卡器布置图14.矿井安全监测监控系统传感器布置图15.矿井安全监测监控和人员定位系统布置图16.井上下供电系统图附件目录:1.贵州省国土资源厅2008年11月颁发的习水县隆兴镇朱家沟煤矿《采矿许可证》,证号:520000831054。
2. 贵州煤矿安全监察局颁发的«安全生产许可证»编号:黔MK安许证字(0833)。
3. 贵州省能源局颁发的«煤炭生产许可证»编号:205203210252。
4.工商营业执照:证号5200002207181。
5.贵州省能源局文件《关于对习水县隆兴镇朱家沟煤矿开采方案设计(变更)的批复》(黔能源煤炭[2011]753号);6.贵州煤矿监察局遵义监察分局文件《对习水县隆兴镇朱家沟煤矿安全设施设计(变更)的批复》(黔煤安监遵安审[2012]8号);7.贵州省能源局文件(黔能源煤炭[2011]643号)关于对习水县隆兴镇朱家沟煤矿C5、C8、C12煤层煤与瓦斯突出危险性鉴定报告的批复;8.贵州省能源局文件(黔能源煤炭[2011]791号)关于遵义市工业和能源委员会《关于呈报遵义市煤矿2011年度矿井瓦斯等级鉴定结果的报告》的批复;9.习水县隆兴镇朱家沟煤矿煤尘爆炸性鉴定报告及煤层自燃倾向性等级鉴定报告;总说明一、概述1.矿井位置、隶属关系朱家沟煤矿位于隆兴镇—五一公路旁,矿山公路与该公路相通,距208国道南西平距约4km, 距贵州仁赤高速公路北西平距约0.4km,距习水县城南西约17km,距习水电厂南西约20km,交通方便(详见交通位置图)。
贵州鑫悦煤炭集团公司金沙县金川煤矿二0一四年度采掘接替计划金沙县金川煤矿二〇一三年十二月十一日目录第一章、集团公司概况 (1)一、集团公司简介 (1)二、集团公司涉煤部门岗位设置 (1)三、集团公司涉煤机构架构图矿井几大系统概述 (3)第二章、煤矿开采现状 (4)第一节、矿井基本情况 (10)第二节、管理机构、岗位设置及劳动定员 (11)第三节、2013生产计划执行情况 (14)第三章、2014年度采掘计划编制说明 (14)第一节、编制的依据 (14)第二节、采掘工作面接续概况 (15)一、采掘工作面的接续情况 (15)二、现有黑暗面采及备用采面的储量情况 (15)三、劳动力组织 (16)四、井巷工程掘进计划 (16)五、矿井重大开拓工程安排 (17)六、生产辅助系统计划 (17)第三节、瓦斯治理工程计划 (18)第四节、采掘生产计划指标 (25)第四章、矿井“四量”情况 (25)第五章、其它计划 (26)一、年度资金计划 (26)二、设备检修计划 (27)第六章、计划执行组织保障和安全技术措施 (27)一、、计划执行组织保障措施 (27)二、安全技术措施 (28)三、附表 (30)认真贯彻“安全第一、预防为主、综合治理”的安全生产方针,深入开展安全质量标准化达标活动,在确保安全生产的前提下,力争实现最大经济效益。
在这一指导思想的指导下,按照上级管理部门的要求,我矿编制了2014年度采掘接续计划。
第一章集团公司概况1、集团公司简介贵州鑫悦煤炭有限公司于2002年11月26日成立,性质为股份有限责任公司,法定代表人唐明钦,注册资金10亿元人民币,办公地为贵阳市观山湖区。
安全管理模式为董事长、总经理负责制。
到目前为止,我公司通过主体资格审查和其它类型的矿井共22对和一个勘探区,其中生产矿井11对,建设矿井11对,公司生产规模282万t/a (不含勘探区)。
公司的银行授信融资能力为20亿元。
贵州鑫悦煤炭有限公司现有煤矿统计表序号煤矿名称所在县乡煤矿性质规模(万t/a)1 黔西县新益煤矿黔西县金兰镇生产302 息烽县温泉镇坪土煤矿息烽县温泉镇生产153 息烽县小寨坝镇楠木桥煤矿息烽县小寨坝镇建设94 息烽县养龙司乡利发煤矿息烽县小寨坝镇生产155 息烽县养龙司乡安黔煤矿息烽县养龙司乡建设96 息烽县永靖镇火烧井煤矿息烽县永靖镇生产97 息烽县永靖镇姜家堰煤矿息烽县永靖镇生产98 息烽县永靖镇山王煤矿息烽县永靖镇建设99 息烽县石硐乡星宇煤矿息烽县石硐乡生产910 息烽马家箐煤矿息烽县石硐乡建设911 遵义县乌江镇麻窝煤矿遵义县乌江镇生产1512 贵阳市清镇新店镇齐心煤矿清镇市新店镇建设3013 金沙县新化乡繁星煤矿金沙县新化乡生产1514 都匀市江洲镇青山煤矿都匀市江洲镇建设1515 都匀江洲镇茶山煤矿都匀市江洲镇建设916 贵阳市花溪区燕楼乡新兴煤矿花溪区燕楼乡生产1517 息烽西山乡周家田煤矿息烽县西山乡建设918 金沙安洛乡陈家湾煤矿金沙县安洛乡生产919 都匀市小围寨镇大地冲煤矿都匀市小围寨镇建设920 黔西县协和乡响鼓洞煤矿黔西县协和乡建设921 金沙县化觉乡金川煤矿金沙县化觉乡生产15。
国家煤矿安全监察局关于印发《防范煤矿采掘接续紧张暂⾏办法》的通知⽂号:煤安监技装[2018]23号颁布⽇期:2018-09-21执⾏⽇期:2018-11-01时效性:现⾏有效效⼒级别:部门规章各产煤省、⾃治区、直辖市及新疆⽣产建设兵团煤矿安全监管部门、煤炭⾏业管理部门,各省级煤矿安全监察局,司法部直属煤矿管理局,有关中央企业:《防范煤矿采掘接续紧张暂⾏办法》已经2018年9⽉3⽇国家煤矿安监局第29次局长办公会议审议通过,现予印发,⾃2018年11⽉1⽇起施⾏。
国家煤矿安全监察局2018年9⽉21⽇防范煤矿采掘接续紧张暂⾏办法第⼀条为有效管控煤矿采掘接续紧张引发重特⼤事故风险,根据《国务院关于预防煤矿⽣产安全事故的特别规定》和《煤矿重⼤⽣产安全事故隐患判定标准》,制定本办法。
第⼆条矿井有下列情形之⼀的,为采掘接续紧张:(⼀)除衰⽼矿井和计划停产关闭矿井外,正常⽣产矿井的开拓煤量、准备煤量、回采煤量(以下简称“三量”)可采期⼩于本办法第三条规定的最短时间的;(⼆)开采煤层群的突出矿井,具备开采保护层条件,未优先选取⽆突出危险的煤层或者突出危险程度较⼩的煤层作为保护层开采的;(三)未按《煤矿安全规程》形成完整的⽔平或采(盘)区通风、排⽔、供电、通讯等系统,进⾏回采巷道施⼯的;(四)采(盘)区内同时作业的采煤⼯作⾯和煤巷掘进⼯作⾯个数超过《煤矿安全规程》规定的;(五)擅⾃缩短⼯作⾯⾛向(推进)长度的(除遇⼤断层构造带或煤层变薄带不可采等外),或未经批准擅⾃将⼀个采区划分为多个采区的;(六)煤层群开采时,未留有⾜够的顶底板稳定时间,施⼯近距离邻近煤层回采巷道的;(七)擅⾃减少⽡斯、⽔害等重⼤灾害治理巷道⼯程、钻孔⼯程,或擅⾃缩减⽡斯抽采时间,减少灾害治理措施的;(⼋)采煤⼯作⾯⽣产安全系统未形成进⾏采煤的;(九)各省级煤矿安全监察局和煤矿安全监管部门认定并经国家煤矿安全监察局批复确认的其它采掘接续紧张情形。
X X煤〔2021〕115号签发人:XXXX X XX煤业有限公司关于下发2022-2024年度采、掘、抽接替计划的通知矿属各部门:为实现2022-2024年度XX煤矿生产经营目标,确保煤炭生产可持续发展,结合XX煤矿2021年全年生产情况情况,特编制XX煤矿2022-2024年度三年采掘抽接替计划通知如下:一、二〇二一年计划执行情况1.年计划完成完成情况2021年完成原煤生产1.8972万吨,占全年计划13.9万吨原煤的13.6%;完成掘进进尺200米,占全年计划2564米的7.8%;完成钻孔进尺16128.54米,占全年计划38554米的41.83%;瓦斯抽放量19.2万立方米,占全年计划93.9万立方米的20.4%。
2021年上半年(2-8月)为“一停四不停”状态。
2.期末“四量”截止2021年12月矿井剩余开拓煤量328.5万吨、准备煤量98.15万吨、回采煤量4.69万吨、抽采(安全)煤量4.69万吨。
3.主要经验与教训分析(1)经验方面①采掘方面采煤工作面过构造带及过巷经验。
采煤工作面在过构造带及过巷期间,根据各采面实际情况,采取施工超前管棚护顶和向煤层顶板敷设钢丝网等措施,在我矿各采煤工作面都得到了成功的应用,且达到了安全、快速回采目的,具有推广应用意义。
②通风瓦斯治理方面在防止瓦斯方面,我矿认真执行通风可靠、抽采达标、监控有效、管理到位的瓦斯治理十六字方针。
矿制定了瓦斯水力压裂等多种抽采方式相结合的综合瓦斯治理方案,一是采用本煤层顺层钻孔和邻近煤层穿层预抽本煤层瓦斯,二是抽采采空区上隅角残余瓦斯,解决了煤层回采期间瓦斯超限问题;并在采掘过程中认真严密监测瓦斯涌出情况,矿井在“一通三防”和防止重大事故工作取得较好效果。
③煤层自燃方面优化采煤工艺,采用高档普采的落煤工艺,加强对浮煤的清收和管理,减少自然发火煤炭的堆积,有效地防止了煤层的自然发火。
④地质防治水方面XX煤矿为煤层群开采矿井,地质构造中等,在采掘过程中,遇地质构造频繁,有时根据巷道揭露构造情况不能判断其性质,坚持采用物探、钻探相互验证,对探明掘进过程遇到的中小型构造及小层间距煤层赋存情况提供了依据。
二0一四年度洋旗煤矿采掘接替计划郑州煤炭工业集团洋旗煤炭有限责任公司二0一三年九月八日2014年度洋旗煤矿采掘接替计划2013年以来,我矿始终坚持以煤矿“回头看”为目标,实现了安全施工,并且做到质量标准化,顺利走完了“回头看”工作的一步。
就目前现状和2014年度安全生产采掘接替计划做如下说明:一、工作目标——完成全年生产任务10.88万吨。
——完成掘进进尺1325米,其中开拓进尺75米。
——全年安全生产无事故,消灭二级以上非伤亡事故。
二、主要工作(一)采煤工作面1、采煤一队:21010采面,计划月回采50米,产量5000吨,可回采至2014年3月20日,可回采原煤7500吨。
2、采煤二队:21020采面,计划月回采50米,产量5000吨,可回采至2014年5月15日,可回采原煤21600吨。
(二)掘进工作面1、21030掘进工作面,现已掘进130米,计划月进尺70米,至3月25日贯通,可掘进平巷140米、270m处钩切巷,切巷120米,分两段钩切巷。
形成21030采煤工作面。
接替21010采煤工作面,月计划推进50米,产量5000吨,可采6.9个月,回采原煤34700吨,至2014年10月31日结束,刨除5月份麦收、9月份秋收农忙时节,接替采面21030里段采煤工作面。
2、21040掘进工作面,车场工程计划一个月,正常掘进月计划进尺70米,可掘进工期6个月,掘进340米处钩切巷,切巷120米,至6月25日贯通,分两段钩切巷,形成21040采煤工作面。
接替21020采煤工作面,月计划推进50米,产量5000吨,可采6.2个月,回采原煤30000吨,至2014年12月31日结束,接替采面21040里段采煤工作面。
3、21采区车场,总工程量160米,采用两端同时掘进,单头月计划进尺45米,工期2个月,预计1月20日完成。
4、21采区东、西水仓,总工程量152米,21采区车场完成后开始掘进,月计划进尺50米,工期6个月,预计12月10日完成。
煤炭部关于发布《煤矿生产技术管理基础工作若干规定》的通知文章属性•【制定机关】煤炭工业部(已撤销)•【公布日期】1997.05.07•【文号】煤生字[1997]第237号•【施行日期】1997.05.07•【效力等级】部门规章•【时效性】现行有效•【主题分类】煤炭及煤炭工业正文中华人民共和国煤炭工业部关于发布《煤矿生产技术管理基础工作若干规定》的通知(1997年5月7日煤生字(1997)第237号)各煤炭工业管理局、省(区)煤炭工业厅(局、公司),各直管矿务局(公司)、北京矿务局、神华集团公司、华晋焦煤公司、伊敏煤电公司、新疆生产建设兵团工业局:为贯彻执行《中华人民共和国煤炭法》,加强煤矿生产技术管理基础工作,实现矿井正规生产、安全生产,部制定了《煤矿生产技术管理基础工作若干规定》,现予发布。
自发布之日起施行。
1987年部发布的《煤矿生产技术管理基础工作的若干规定》即行废止。
煤矿生产技术管理基础工作若干规定第一章总则第1条为加强煤矿生产技术管理基础工作,实现矿井正规生产、安全生产,依据《中华人民共和国煤炭法》和有关法规、条例和技术政策,制定本规定。
第2条生产技术管理是煤矿企业管理的重要组成部分。
煤矿各部门、各专业管理机构、各级领导干部必须把生产技术管理作为一项重要的基础工作来抓。
第3条局、矿必须加强对生产技术管理工作的领导,制定和建立健全各级行政领导及行政机构的责任制,建立健全以局、矿长为首的行政管理体系和在局、矿长领导下以总工程师为首的技术管理体系。
第4条局、矿总工程师应对局、矿长负责,主管局、矿技术工作。
局、矿总工程师对重大生产技术问题提出的方案和措施,经局、矿长审定或上级机关批准后,由分管负责人组织实施。
第5条生产技术业务部门必须加强领导,强化责任、强化管理、强化监督、强化培训。
必须明确各业务部门的职责范围和技术人员、管理人员的职责、权限,并严格检查考核。
第6条局、矿必须实行全面质量管理,严格执行煤矿生产矿井质量标准,建立健全检查、考核、验收制度。
煤矿中长期、年度、月度采掘衔接计划技术管理制度采掘衔接计划是明确采区、水平接替及工作面接替时间顺序,保证矿井在服务年限内生产部署均衡、合理、有序的重要技术文件,为矿井生产持续、均衡及稳产、高产提供主要的科学依据,具体规划了矿井服务年限内各阶段的生产分布情况及开拓、掘进任务。
为了进一步优化我矿矿井的生产布局,保证采掘衔接正常,使我矿的开拓煤量、准备煤量、回采煤量趋于合理,为各级领导在生产决策过程中提供基础资料,特制定本制度。
一、编制采掘衔接计划的原则1、树立经济效益观念,以技术合理、经济效益好为准则。
2、编制本年度采掘衔接计划的同时要统筹考虑今后五年、十年以至整个矿井服务年限内的采掘战略部署。
3、合理开发煤炭资源,努力实现集中生产。
4、严格遵守开采程序,优化巷道布置。
5、保持采掘平衡,建立正常的采掘比例,保证矿井“三量”合理。
6、选用先进、合理的采煤方法,选择先进的采、掘设备,不断提高单产单进水平。
7、严格遵守煤炭行业的有关技术政策和安全规定。
二、编制采掘衔接计划的依据1、矿井总体规划和采区设计。
2、公司规定的矿井计划任务和要求。
3、矿井各采区工作面的生产能力。
三、编制采掘衔接计划必须要达到的条件1、采区(水平)设计要提前三到五年规划,并经有资质的部门设计,图纸应齐全。
2、开拓巷道掘进超过采区准备巷不少于50米,满足采区准备巷道开工的需要。
3、准备巷道掘进提前一个月超过回采巷道拨门位置不少于200米,为各系统的调整、完善及回采巷道的拨门施工准备提供足够的时间。
4、回采工作面围面工程结束到正式生产前,必须保证至少三个月的刷扩、钻探、整理巷道和设备安装等准备时间。
四、编制采掘衔接计划的内容(一)中长期发展规划编制内容:主要包括矿井十年回采工作面接替安排、产量及进尺安排,矿井十五年采区接替计划,矿井二十年水平接替计划,相配套安全工程(重点为瓦斯治理、防治水工程等)安排,单产、单进指标(不低于近3年综合平均水平),矿井发展未来展望等。
……….煤业有限公司……煤矿2015年度采掘作业计划(2015年3月)矿井名称:………煤业有限公司………煤矿报告名称:2015年度采掘作业计划编制:生技科审查:计划扼要:采煤35000吨,进尺1850米批准人:批准日期:年月日…………煤业有限公司………煤矿………煤矿煤矿2015年度采掘作业计划采掘工作是煤矿企业生产经营活动的主要工作之一,采掘年度接替计划是矿井在年度内采掘活动的总体规划,计划能够反映采掘工作面各工序的时间和空间关系及各生产环节配合关系,为顺利实现矿井2015年采掘正常接替和安全生产,确保矿井长治久安,我矿按照相关部门要求,编制了《…………煤业有限公司………煤矿2015年采掘接续作业计划》。
一、总体目标结合矿井实际,合理、科学安排矿井采掘生产布局,通过合理安排采掘关系,保证“三量”平衡,确保矿井采掘工作面正常接替,使生产均衡稳定进行,坚决杜绝“三超”行为,确保矿井在2015年度中实现“系统完善、布局科学、安全确保、装备可靠,措施可行,指标完成”的预期目标。
二、编制依据本计划编制的主要依据有:矿井《安全专篇》、《扩建初步设计》、《探放水设计》、《瓦斯等级鉴定报告》、矿井生产能力核定和通风能力核定报告、上年度生产统计报表、地质及水文地质调查报告、实测的采掘工程平面图、储量计算图、井上下对照图、通风系统图、相关法律法规和上级安全生产管理制度等。
三、2014年度采掘计划执行情况2014年矿井一直合法正常生产,2014年度采掘工作面为:S1112、S1113、S1114、S1115采煤工作面,其中S1112于2014年九月采完,S1113采面于2014年8月结束,S1114于2014年12采完;掘进方面,632半煤岩巷北掘进了400米,540南、北运输大巷掘进了392米;截止2014年12月底,矿井采掘工作面基本情况如下:1、S1115采煤工作面尚剩余可采走向长130m,尚可回采煤炭储量6000吨。
河南省人民政府办公厅关于印发河南省煤矿智能化建设三年行动方案(2021—2023年)的通知文章属性•【制定机关】河南省人民政府办公厅•【公布日期】2021.01.07•【字号】豫政办〔2021〕1号•【施行日期】2021.01.07•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】煤炭及煤炭工业正文河南省人民政府办公厅关于印发河南省煤矿智能化建设三年行动方案(2021—2023年)的通知豫政办〔2021〕1号各省辖市人民政府、济源示范区管委会、各省直管县(市)人民政府,省人民政府有关部门:《河南省煤矿智能化建设三年行动方案(2021—2023年)》已经省政府同意,现印发给你们,请结合实际认真贯彻落实。
河南省人民政府办公厅2021年1月7日河南省煤矿智能化建设三年行动方案(2021—2023年)煤矿智能化建设是防范化解煤矿安全风险的客观要求,是推动煤炭行业转型升级的必由之路。
我省是全国重要产煤大省,加快推进煤矿智能化建设尤为重要。
为加快推进全省煤矿智能化建设工作,制定本方案。
一、总体要求(一)指导思想。
以习近平新时代中国特色社会主义思想为指导,全面贯彻党的十九大和十九届二中、三中、四中、五中全会精神,深入落实习近平总书记视察河南重要讲话精神,牢固树立安全发展理念,以煤矿开采少人无人、安全高效为目标,推动新一代信息技术与煤炭行业全面深度融合,实现煤炭开采集约化、智能化,有效提升全省煤矿安全生产保障能力和竞争力,切实增强煤矿职工获得感、幸福感、安全感,推动全省煤炭行业安全、高质量发展。
(二)主要目标1.到2021年年底,全省建成8—10处智能化示范煤矿、30—35个智能化采煤工作面和35—40个智能化掘进工作面;冲击地压煤矿的采掘工作面、采深超千米的煤与瓦斯煤矿突出采掘工作面全部实现智能化,新建煤矿和年产能达60万吨的改扩建煤矿必须实现采掘智能化;智能化采煤和掘进工作面生产班单班作业人数控制在9人以内。
织金县后寨乡精选煤矿中长期采掘接续规划矿 长:总 工:编制日期:第一章 概述第一条 为加强和规范煤炭产业中长期生产规划及年度生产计划管理,建立科学、高效、有序的生产计划管理体系,提高矿井经营管理水平,保证生产工作可控在控,特制定本规划。
第二条 采掘接续规划的基本任务是根据集团公司的战略规划和工作任务,结合我矿的实际情况,科学安排矿井的采掘接续,确保“三量”平衡,合理使用人力、物力、财力。
第三条 计划按照时间区分为月度计划、季度计划、年度计划和中长期规划。
矿井中长期规划是确保矿井长期持续稳定生产的计划。
矿井的生产,要以中长期规划作指导。
中长期采掘规划是指矿井3年的采掘、生产计划,主要包括矿井各年度产量和进尺计划、重大的采掘接续、资源量变化等;年度计划是按照集团公司年度目标制定的具体执行计划,是中长期规划的年度分解,是指导矿井年度内生产持续和接续平衡的主要手段。
集团公司对各生产矿井通过年度计划,规定具体的生产指标要求,年度生产计划主要包括矿井产量计划、生产进尺计划、开拓进尺计划、采掘接续计划、专项资金计划等;季度计划是年度计划的季度分解,是对年度计划的具体落实和执行,季度计划可以根据矿井现场情况在确保全年总计划指标不变的前提下全年进行平衡。
月度计划是季度计划的月度分解,是对季度计划的具体落实和执行,月度计划可以根据矿井现场情况在确保季度计划指标不变的前提下全月进行平衡。
第四条 矿井中长期采掘规划一般每三年编制一次,每年根据第一季度实际情况进行修订。
第五条 中长期规划经公司批准后,各级单位必须层层贯彻,及时下达,把年度计划指标和保证完成计划的措施落实到班组。
第二章 矿井概况织金县后寨乡精选煤矿属于织金县后寨乡所辖。
批准井田面积为1.3374km2,主采煤层为M23和M27号煤层,开采方式为地下开采,精选煤矿核定生产能力为15万吨/年。
矿区距县城(运距)27.5Km左右,有省道由北东至南西直接通过矿区(织金至六枝),矿区至滇黔铁路六枝站运距约65km,交通方便。
义煤公司石壕煤矿“三优三减三提”实施方案煤业公司:河南大有能源股份有限公司矿井名称:石壕煤矿编制时间:2017年6月26日目录第一章矿井情况 ....................................................................... - 1 -1.1 矿井概况 ........................................................................ - 1 -1.2 生产现状 ........................................................................ - 1 -1.2.1 生产布局情况 ..................................................... - 1 -1.2.2 生产工艺及装备 ................................................. - 2 -1.2.3 采煤、开掘完成情况(以2017年上半年为例)- 2 -1.2.4 全员人工工效 ..................................................... - 2 -1.3 影响三优三减三提的各种因素 .................................... - 2 -1.4 针对以上问题提出解决方案 ........................................ - 3 - 第二章矿井2017年上半年生产情况 ....................................... - 8 -2.1 采煤、开掘完成情况 .................................................... - 8 -2.2 2017年1-6月各采掘工作面完成具体情况 (9)第三章未来三年采掘工作面接替计划 ................................... - 10 -3.1 矿井产量、进尺安排 .................................................. - 10 -3.2 采煤工作面接替安排 .................................................. - 10 - 第四章逐头逐面单产、单进提升计划 ................................... - 11 -4.1 采煤工作面 .................................................................. - 11 -4.1.1 单产提升计划 ................................................... - 11 -4.1.2 影响单产提升的各种因素分析 ....................... - 11 -4.1.3 解决方案和措施 ............................................... - 11 -4.2 煤巷掘进工作面 .......................................................... - 12 -4.2.1 影响单进提升的各种因素分析 ....................... - 13 -4.2.2解决方案和措施 ................................................ - 13 -4.3 岩巷开掘工作面 .......................................................... - 13 -4.3.1 单进提升计划 ................................................... - 13 -4.3.2 影响单进提升的各种因素分析 ....................... - 14 -4.3.3 解决方案和措施 ............................................... - 14 - 第五章附表 ............................................................................... - 14 -石壕煤矿“三优三减三提”实施方案第一章矿井情况1.1 矿井概况石壕煤矿位于河南省三门峡市东部,行政隶属陕州区观音堂镇管辖。
