网络计划习题 Revised by BETTY on December 25,2020工程网络计划有关时间参数的计算典型例题例题1:某工程双代号网络计划如下图所示(单位:天)。
该网络计划的关键线路为()。
A.①→③→⑤→⑥B.①→③→④→⑤→⑥和①→②→③→④→⑤→⑥C.①→②→⑤→⑥和①→②→③→④→⑥D.①→②→③→⑤→⑥例题2:[背景]某施工企业与业主签订了某工程的施工承包。
经审核批准的施工进度计划如下图所示(时间单位:天)。
根据上述背景资料,回答下列第1~4小题:第1小题:双代号网络图中虚箭线表示()。
A.资源消耗程度B.工作的持续时间C.工作之间的逻辑关系D.非关键工作第2小题:监理工程师审核批准的施工进度计划工期是()天。
A.210 B.245 C.280 D.300【正确答案】D第3小题:上述施工网络计划中,外装修作业的最早开始时间和最迟开始时间分别是()。
A.185和205B.185和235C.205和235D.235和255第4小题:上述施工网络计划中,电梯安装及调试工作的总时差为()天。
A.30 B.60 C.90 D.120【正确答案】C例题3:某分部工程双代号网络计划如下图所示,其中关键工作有()。
A.工作B B.工作C C.工作F D.工作E E.工作H 某施工,有 3个主要施工过程,节拍为:支模板——2周,绑钢筋——2工程网络计划有关时间参数的计算典型例题例题1:某工程双代号网络计划如下图所示(单位:天)。
该网络计划的关键线路为()。
A.①→③→⑤→⑥B.①→③→④→⑤→⑥和①→②→③→④→⑤→⑥C.①→②→⑤→⑥和①→②→③→④→⑥D.①→②→③→⑤→⑥【正确答案】B【答案解析】按工作计算法可知,总工期为14天,关键线路为:①→③→④→⑤→⑥和①→②→③→④→⑤→⑥两条。
参见教材P128.例题2:[背景]某施工企业与业主签订了某工程的施工承包。
经审核批准的施工进度计划如下图所示(时间单位:天)。

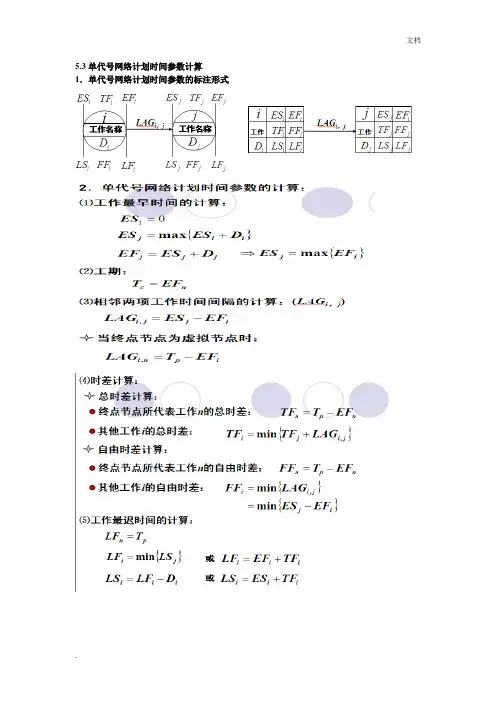

网络计划练习题Company Document number:WTUT-WT88Y-W8BBGB-BWYTT-19998单代号网络计划时间参数计算1.单代号网络计划时间参数的标注形式【示例9】把下图双代号网络图绘制成双代号时标网络图。
复习思考关键工作的判断方法双代号网络计划与单代号网络计划的区别关键线路的判断方法单位(土建)工程网络计划的编制步骤时差有几种它们各有什么作用双代号网络图中,工作时间参数有哪些在网络图中的表示方法关键线路的性质有哪些选择题:CAADC CBCBA BAABC CDA 判断题∨∨∨××∨×选择题1.双代号网络图的三要素是指()。

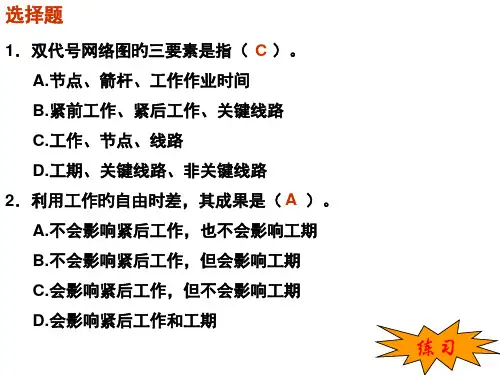

A.节点、箭杆、工作作业时间B.紧前工作、紧后工作、关键线路C.工作、节点、线路D.工期、关键线路、非关键线路2.利用工作的自由时差,其结果是()。

A.不会影响紧后工作,也不会影响工期B.不会影响紧后工作,但会影响工期C.会影响紧后工作,但不会影响工期D.会影响紧后工作和工期3.下列()说法是错误的。
A.总时差为零的工作是关键工作B.由关键工作组成的线路是关键线路C.总时差为零,自由时差一定为零D.自由时差是局部时差,总时差是线路性时差4.下列()说法是错误的。
A.任何工程都有规定工期、计划工期和计算工期B.计划工期可以小于规定工期C.计划工期可以等于规定工期D.计划工期有时可等于计算工期5.(),会出现虚箭线。
A.当只有相同的紧后工作时B.当只有不相同的紧后工作时C.既有相同,又有不相同的紧后工作时D.不受约束的任何情况6.网络计划的缺点是()。
A.不能反映工作问题的逻辑B.不能反映出关键工作C.计算资源消耗量不便D.不能实现电算化7.某项工作有两项紧后工作C、D,最迟完成时间:C=20天,D=15天,工作持续时间:C=7天,D=12天,则本工作的最迟完成时间是()。
A. 13天B. 3天C. 8天D. 15天8.双代号网络图中的虚工作()。
第十三章第13章网络计划技术一、思考题:12.1关键工作的判断方法?12.2双代号网络计划与单代号网络计划的区别?12.3关键线路的判断方法?12.4单位(土建)工程网络计划的编制步骤?12.5时差有几种?它们各有什么作用?12.6双代号网络图中,工作时间参数有哪些?在网络图中的表示方法?12.7关键线路的性质有哪些?二、名词解释:⑴网络图:⑵总时差:⑶自由时差:⑷网络计划技术:三、选择题:1.单项选择题(每题的备选答案中,只有一个最符合题意)⑴双代号网络图的三要素是指()。
A.节点、箭杆、工作作业时间 B.紧前工作、紧后工作、关键线路C.工作、节点、线路 D.工期、关键线路、非关键线路⑵利用工作的自由时差,其结果是()。
A.不会影响紧后工作,也不会影响工期B.不会影响紧后工作,但会影响工期C.会影响紧后工作,但不会影响工期D.会影响紧后工作和工期⑶下列()说法是错误的。
A.总时差为零的工作是关键工作B.由关键工作组成的线路是关键线路C.总时差为零,自由时差一定为零D.自由时差是局部时差,总时差是线路性时差⑷下列()说法是错误的。
A.任何工程都有规定工期、计划工期和计算工期B.计划工期可以小于规定工期C.计划工期可以等于规定工期D.计划工期有时可等于计算工期⑸(),会出现虚箭线。
A.当只有相同的紧后工作时B.当只有不相同的紧后工作时C.既有相同,又有不相同的紧后工作时D.不受约束的任何情况⑹网络计划的缺点是()。
A.不能反映工问题的逻辑B.不能反映出关键工作C.计算资源消耗量不便D.不能实现电算化⑺某项工作有两项紧后工作C、D,最迟完成时间:C=20天,D=15天,工作持续时间:C =7天,D=12天,则本工作的最迟完成时间是()。
A.13天 B.3天 C.8天 D.15天⑻双代号网络图中的虚工作()。
A.即消耗时间,又消耗资源 B.只消耗时间,不消耗资源C.即不消耗时间,又不消资源 D.不消髦时间,又消耗资源⑼下列不关虚工序的错误说法是()。
网络计划复习题1.某工程有九项工作组成,它们之间的网络逻辑关系如下表所示,试绘制双代号网络图。
2.某工程有九项工作组成,它们的持续时间和网络逻辑关系如下表所示,试绘制双代号网络图。
4.某工程由十项工作组成,各项工作之间的相互制约、相互依赖的关系如下所述:A、B均为第一个开始的工作,G开始前,D、P必须结束,E、F结束后,C、D才能开始;F、Q开始前,A应该结束;C、D、P、Q结束后,H才能开始;E、P开始前,A、B必须结束;G、H均为最后一个结束的工作.上述工作持续时间如下表所示:5.某三跨车间地面工程分为A 、B 、C 三个施工段,其施工过程及持续时间如下表。
要求:(1)绘制双代号网络图; (2)指出关键线路和工期。
6. 已知工作明细表如下表所示,试绘制双代号网络图并计算各项工作的时间参数(按工作计算法用六时标注,假定计划工期与计算工期相等)并确定关键线路和总工期。
78.间参数9。
某项目相关资料如下表:若公司能在18周内完成项目,将会得到一笔10000元的奖金,但若项目托期到22周以上,就要付出5000元的罚款.若公司可以选择投标或不投标该项目,而且这个项目只是一个收支平衡的一般项目,应该如何决策?10.某项目相关资料如下表:试计算项目到17周、24周完成的概率,并计算到多少周完成才能达到90%的完成概率?11。
一个项目的最早期望结束时间是138天,它的要求完工时间是130天,若标准差σ=6天,求在要求完工时间之前完成项目的概率:12。
根据下表提供的数据资料:要求:(1)按正常条件绘制双代号网络图:(2)计算工序最早开工、最早结束、最迟开工、最迟结束时间、总时差和自由时差并标在图上:(3)求出正常条件下的工期及总成本:(4)已知工期每压缩一周,间接费用节省600元,求最低成本的最短工。
13某项目资源需求情况如下表:要求:(1)根据最早开始进度计划绘制资源甘特图:(2)根据最早开始进度计划绘制资源需求图:14.某项工程项目的相关资料如下表:各个工作需要的资源要求:(1)画出双代号网络图并计算时间参数(最早、最迟、时差),并确定关键线路 (2)画出单代号网络图:(3)按最早开始时间和最迟开始时间绘制甘特图进度计划: (4)按最早开始时间和最迟开始时间绘制资源需求曲线:(5)试进行最大限度的均衡资源(需要的工人)注意工作(0,1)和(1,3)不需要手工工人所以这两个工作进度可以独立于资源均衡程序:15。
1.工作自由时差是指( D )。
A.在不影响总工期的前提下,该工作可以利用的机动时间B.在不影响其紧后工作最迟开始的前提下,该工作可以利用的机动时间C.在不影响其紧后工作最迟完成时间的前提下,该工作可以利用的机动时间D.在不影响其紧后工作最早开始时间的前提下,该工作可以利用的机动时间2.当网络计划的计划工期小于计算工期时,关键工作的总时差( C )。
A.等于零 B.大于零C.小于零 D.小于等于零3.工作D有三项紧前工作A、B、C,其持续时间分别为:A=3、B=7、C=5,其最早开始时间分别为:A=4、B=5、C=6,则工作C的自由时差为( C )。
A.0 B.5C.1 D.33.答案C:A工作的最早完成时间=3+4=7B工作的最早完成时间=7+5=12C工作的最早完成时间=5+6=11D工作的最早开始时间=max{紧前工作最早完成时间}C工作的自由时差=紧后工作的最早开始时间一该工作的最早完成时间=12-11=14.按最早时间绘制的双代号时标网络计划中的波形线是( A )。
A.自由时差 B.总时差C.时距 D.虚工作5.工作A有四项紧后工作B、C、D、正,其持续时间分别为:B=3、C=4、D=8、E=8,LFB=10、LFC=12、LFD=13、LFE=15,则LFA为( D )。
A.4 B.8C.7 D.55.答案D:B工作的最迟开始时间=10—3=7C工作的最迟开始时间=12—4=8D工作的最迟开始时间=13—8=5正工作的最迟开始时间=15—8=7A工作的最迟完成时间=min{紧后工作的最迟开始时间}=56.在绘制网络图时,应首先进行( B )。
A.逻辑关系分析 B.项目分解来源:C.确定排列方式 D.编制施工方案7.在绘制网络图进行项目分解时,应遵循( A )的指导原则。
A.符合施工工艺要求B.保证各工作持续时间均衡E.保证工作队人数基本均衡D.符合合理劳动组织要求8.单代号网络计划的自由时差等于( D )。
网络计划复习题 LELE was finally revised on the morning of December 16, 2020网络计划复习题1.某工程有九项工作组成,它们之间的网络逻辑关系如下表所示,试绘制双代号网络图。
2.某工程有九项工作组成,它们的持续时间和网络逻辑关系如下表所示,试绘制双代号网络图。
3.某网络计划的有关资料如图所示,试绘制双代号网络图,并计算各项工作的时间参数,判定关键线路。
4.某工程由十项工作组成,各项工作之间的相互制约、相互依赖的关系如下所述:A、B均为第一个开始的工作,G开始前,D、P必须结束,E、F结束后,C、D才能开始;F、Q开始前,A应该结束;C、D、P、Q结束后,H才能开始;E、P开始前,A、B必须结束;G、H均为最后一个结束的工作。
上述工作持续时间如下表所示:5车间地面工程分为A、B、C三个施工段,其施工过程及持续时间如下表。
要求:(1)绘制双代号网络图;(2)指出关键线路和工期。
6. 已知工作明细表如下表所示,试绘制双代号网络图并计算各项工作的时间参数(按工作计算法用六时标注,假定计划工期与计算工期相等)并确定关键线路和总工期。
7.某化工厂拟进行管道安装工程,工程进度如表所示,试绘制初步网络图8. 某项工程由七项工作组成,其相互关系如下表所示,试绘制单代号网络图并计算各网络时间参数9. 某项目相关资料如下表:若公司能在18周内完成项目,将会得到一笔10000元的奖金,但若项目托期到22周以上,就要付出5000元的罚款。
若公司可以选择投标或不投标该项目,而且这个项目只是一个收支平衡的一般项目,应该如何决策?10. 某项目相关资料如下表:试计算项目到17周、24周完成的概率,并计算到多少周完成才能达到90%的完成概率?11. 一个项目的最早期望结束时间是138天,它的要求完工时间是130天,若标准差σ=6天,求在要求完工时间之前完成项目的概率:12. 根据下表提供的数据资料:要求:(1)按正常条件绘制双代号网络图:(2)计算工序最早开工、最早结束、最迟开工、最迟结束时间、总时差和自由时差并标在图上:(3)求出正常条件下的工期及总成本:(4)已知工期每压缩一周,间接费用节省600元,求最低成本的最短工。
双代号网络计划图一、选择题1.双代号网络图中分为实工作和虚工作,据此,以下说法正确的有(A )。
A.混凝土养护工作是实工作,用实箭线表示B.虚工作不需要消耗时间,但需要消耗资源C.虚工作的不需要消耗资源,但需要消耗时间2.已知下列双代号网络图,工作H的紧后工作有(C )。
A.工作G、C、DB.工作G、CC.工作G、B、CD.工作G、B、C、A、D3.已知某工程项目分部工程双代号网络计划如下图,其关键线路为(A )。
A.①→②→③→⑤→⑦B.①→②→③→⑤→⑦C.①→③→⑤→⑦D.①→②→③→⑥→⑦4.某工作M有A、B、C三项紧前工作,ES A=5,D A=3,ES B=4,D B=5,ES C=6,D C=1,则ES M 为( B )。
5.某工作N有A、B、C三项紧后工作,LF A=10,D A=3,LS B=12,LF C=15,D C=1,则LF N为( A )。
6.某工作K的LF K=20,D K=3,ES K=10,则TF K为(D )。
7.某工作M的最早开始时间为第16天,持续时间为5天。
该工作有三项紧后工作,它们的最早开始时间分别为第24天、第27天、第28天,则M工作的自由时差为( A )。
8.有M、N两项连续工作,ES M=4,ES N=14,D M=4,LF M=30,则(A )。
=22,FF M=6 M=26,FF M=6M=22,FF M=10M=26,FF M=10M9.某工作P,已知LF P=15、D P=2,有M、N、K三项紧前工作,ES M=5、D M=3,ES N=4,D N=5,ES K=6,D K=1,LF P=15,则TF P为(B )。
10.某网络计划,已知TF=8,FF=4,检查时发现M工作的持续时间延长了6天,说明M工作( B )。
A.会将其紧后工作推迟6天,不影响总工期B.会将其紧后工作推迟2天,不影响总工期C.会将其紧后工作推迟4天,使总工期延长2天D.会将其紧后工作推迟2天,使总工期延长2天11.在网络计划的执行过程中,发现某工作的实际进度比其计划进度拖后5天,影响总工期2天,则该工作原来的总时差为( B )天。
第九章 网络计划练习题及答案
一、判断下列说法是否正确
1. 网络图中任何一个节点都表示前一工作的结束和后一工作的开始。
( )
2. 在网络图中只能有一个始点和一个终点。
( )
3. 工作的总时差越大,表明该工作在整个网络中的机动时间就越大。
( )
4. 总时差为零的各项工作所组成的线路就是网络图中的关键路线。
( )
5. TF i-j 是指在不影响其紧后工作最早开始的前提下,工作所具有的机动时间。
( )
6. FF i-j 是指在不影响工期的前提下,工作所具有的机动时间。
( )二、根据下表资料:
要求:((2)用标号法计算时间参数:ES i-j 、EF i-j 、LS i-j 、LF i-j 、TF
i-j 、FF i-j ; (3)确定关键路线。
答案:
(1)
(2)各时间参数如图所示()。
8
(3)图中TF i-j为零的各工作构成了关键路线(粗红线),即关键工作为:A,B,D,G,H,I。
三、某项工程的各工作及其持续时间如下表所示:
答案:
工程完工期:27天T=27。
14.工程网络计划执行过程中,如果某项工作实际进度拖延的时间超过其自由时差,则该工作( )。
A.必定影响其紧后工作的最早开始
B.必定变为关键工作
C.必定导致其后工作的完成时间推迟
D.必定影响工程总工期
【答案】A
15.某网络计划中,工作A的紧后工作是B和C,工作B的最迟开始时间是14,最早开始时间是10;工作C的最迟完成时间是16,最早完成时间是14;工作A与工作B和工作C的间隔时间均为5天,工作A的总时差为()天。
A.3
B.7
C.8
D.10
【答案】B【5+2】
16.下列网络计划中的计算工期是()
A.9
B.11
C.12
D.13
【答案】C
17.某网络计划中,工作M的最早完成时间是第8天,最迟完成时间是13天,工作的持续时间是4天,与所有紧后工作的间隔时间最小值是2天,则该工作的自由时差为()天
A.2
B.3
C.4 ﻩ
D.5
【答案】A
17.某工程双代号网络计划如图所示(时间单位:天),则该计划的关键线路是( )
A.1-2-3-4-5-6
B.1-2-3-4-6
C .1-3-4-6
D.1-3-5-6
【答案】C
18.下列网路计划中,工作E的最迟开始时间是( )
A .4
B.5
C .6
D.7
【答案】C
79.关于双代号网络计划的说法,正确的有( )。
A .可能没有关键线路
B.至少有一条关键线路
C.在计划工期等于计算工期时,关键工作为总时差为零的工作
D .在网络计划执行工程中,关键线路不能转移
E.由关键节点组成的线路,就是关键线路
参考答案:B C
21.某工程双代号网络计划如下图所示(时间单位:天),其关键线路有( )条。
③ ① ② ④ ⑤ ⑦ ⑧ A B E C F H J 6 15 5 12 8 5 5 3 G
⑥ A.2
B.4
C.3
D.5
【答案】B
【解析】本题考查的是工程网络计划的类型和应用。
关键线路为A →B →E→H→J、A →B →E →G →I→J 、A →C →F→H →J、A →C →F→G →I →J 。
36.某分部工程双代号时标网络计划如下图所示(时间单位:天),工作A 的总时差为( )天。
A .0
B.2
C .3
D .1
【答案】D
【解析】本题考查的是工程网络计划的类型和应用。
关键工作是C EJM ,线路1-4-5-6-7-10-11,有1天的总时差。
38.某工程的单代号网络计划如下图所示(时间单位:天),该计划的计算工期为
( )天。
B.11
C.12
D.15
【答案】C
【解析】本题考查的是工程网络计划的类型和应用。
找所有线路中工期最长的一条,即A →B→E→G ,工期是12天。
59.某工程网络计划中,工作N 最早完成时间为第17天,持续时间为5天。
该
D I 18 2
工作有三项紧后工作,它们的最早开始时间分别为第25天、第27天和第30天,则工作N 的自由时差为( )天。
A.7
B.2
C.3
D.8
【答案】D
【解析】本题考查的是工程网络计划的类型和应用。
TF N =紧后工作最早开始时
间的最小值-本工作最早完成时间=25-17=8天。
67.双代号网络图中,工作是用( )表示的。
A.节点及其编号
B .箭线及其两端节点编号
C.箭线及其起始节点标号
D.箭线及其终点节点编号
【答案】B
【解析】本题考查的是工程网络计划的类型和应用。
由于一项工作需要用一条箭线和其箭尾和箭头处两个圆圈中的号码来表示,故称双代号表示法。
76.关于网络计划关键线路的说法,正确的有( )。
A.单代号网络计划中由关键工作组成的线路
B.总持续时间最长的线路
C.双代号网络计划中没有波形线的线路
D.时标网络计划中没有波形线的线路
E.双代号网络计划中由关键节点连成的线路
【答案】ABD
【解析】本题考查的是工程网络计划的类型和应用。
双代号网络计划中由关键节点连成的线路并不一定是关键线路。
82.某双代号网络计划如下图所示,图中存在的绘图错误有( )
① ② ③ ④
⑥ ⑦ ⑨ ⑧
⑤ ⑦ ⑩
A.多个终点节点
B .节点编号重复
C.两项工作有相同的节点编号
D.循环回路
E.多个起点节点
【答案】AB C
【解析】本题考查的是工程网络计划的类型和应用。
多个终点节点⑨⑩,节点编号重复,两个⑦节点,两项工作有相同的节点编号⑦→⑨。
绘图规则:
A B F H J G I I D E N P K
1、是否有循环回路(箭头往左);2、节点编号是否正确;3、两个节点之间是否有超过一条以上的界线;4、起点、终点节点是否唯一;5、逻辑关系是否正确!例如:
--。
