啟福城福苑12#、13#、16#、17#、20#、21#楼膨胀加强带后浇带施工方案编制人:审核人:审批人:河南建隆建筑安装装饰工程有限公司一、编制依据1、主楼施工图纸2、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20113、《砼结构工程施工质量验收规范》GB50204—20024、《建筑结构荷载规范》GB50009-2001(2006年版)5、《建筑工程施工质量验收统一标准》GB50300-20136、《建筑施工手册》(第五版)7、国家建筑标准设计图集11G101—1、11G101-38、《混凝土外加剂应用技术规范》GB50119-2003二、工程概况工程名称:啟福城福苑12#、13#、16#、17#、20#、21#楼建设地点:郑州市长江路南、福安路西、环翠路东建设单位:河南长坤置业有限公司勘察单位:郑州市岩土工程勘察设计院设计单位:河南徐辉建筑工程设计有限公司(民用)监理单位:河南开大工程管理有限公司施工单位:河南建隆建筑安装装饰工程有限公司结构形式:主楼为剪力墙结构本工程位于郑州市长江路南、福安路西、环翠路东,12#、13#、16#、17#为地下二层、地上均为三十四层,20#楼层数为地下二层、地上九层,21#楼层数为地下二层、地上7层。
12#楼建筑高度为99。
050m,总建筑面积为18111.24m2,基底面积689.74㎡;13#楼建筑高度为98。
750m,总建筑面积为33947.01m2,基底面积962㎡;16#楼建筑高度为98。
750m,总建筑面积为17948。
24m2,基底面积540.97㎡;17#楼建筑高度为99.050m,总建筑面积为36526。
41m2,基底面积1034㎡;20#楼建筑高度为27。
750m,总建筑面积为3477.68m2;21#楼建筑高度为21。
750m,总建筑面积为15504。
47m2;本工程设计合理使用年限为50年,建筑抗震设防类别为丙类,抗震设防烈度为7度,主楼及与主楼相连的裙房抗震等级为二级,独立裙房抗震等级为三级。
膨胀加强带施工方案1. 引言膨胀加强带是一种用于加强土壤的工程措施,常用于基础工程、道路建设等领域。
本文将介绍膨胀加强带的基本原理和施工方案。
2. 膨胀加强带的原理膨胀加强带通过在土壤中设置特殊材料带,利用材料的膨胀性质来增加土壤的强度和稳定性。
通常,膨胀加强带由聚丙烯膨胀带构成,其具有良好的耐久性和抗压性能。
膨胀加强带在施工过程中,首先需挖掘合适的土壤深度,然后将膨胀带放置在土壤中并固定。
在膨胀带固定之后,可以进行土壤的压实处理,以增加土壤的密实度,进而提高地基的承载能力。
3. 膨胀加强带的施工方案3.1 材料准备膨胀加强带施工所需材料包括:•膨胀带:一种具有良好膨胀性的聚丙烯材料。
•施工工具:包括挖掘机、填料机、压实机等。
3.2 施工流程膨胀加强带施工的基本流程如下:1.确定施工区域:根据工程需要,确定膨胀加强带施工的地点和范围。
2.挖掘土壤:利用挖掘机等设备,在施工区域内挖掘合适的土壤深度,一般为地基设计要求的深度。
3.放置膨胀带:将膨胀带放置在挖掘好的土壤中,确保膨胀带覆盖整个施工区域。
4.固定膨胀带:通过夹持或其他方式固定膨胀带,以防止其在施工过程中移位。
5.压实土壤:利用填料机和压实机等工具对土壤进行压实处理,以增加土壤的强度和稳定性。
6.完工验收:施工结束后,对膨胀加强带进行验收,确保施工质量满足要求。
3.3 施工注意事项在膨胀加强带施工过程中,需要注意以下事项:•施工人员应按照施工方案的要求进行操作,保证施工质量。
•施工现场应进行合理的标识和封控,确保施工过程安全。
•定期对施工过程进行检查和监测,及时发现并处理问题。
•施工结束后,对施工区域进行清理和整理,保持施工环境整洁。
4. 结论膨胀加强带是一项有效的土壤加强工程措施,可以提高土壤的强度和稳定性,广泛应用于基础工程和道路建设等领域。
本文介绍了膨胀加强带的原理和施工方案,并提供了相应的材料准备、施工流程和注意事项。
通过合理的施工操作和质量控制,可以确保膨胀加强带施工的效果和工程质量。

一、交底目的为确保膨胀机操作人员正确、安全地使用设备,预防事故发生,提高施工安全水平,特进行本次安全技术交底。
二、交底对象全体膨胀机操作人员、安全员及现场管理人员。
三、交底时间[填写具体日期]四、交底内容1. 设备概况膨胀机是一种用于混凝土、土石方等施工过程中进行土体加固的设备。
它通过向土体中注入膨胀剂,使土体产生膨胀,从而提高土体的强度和稳定性。
2. 操作规程(1)操作前检查:检查膨胀机各部件是否完好,油液是否充足,管道是否畅通,确保设备处于正常状态。
(2)启动前准备:穿戴好个人防护用品,包括安全帽、防护眼镜、工作服、手套等。
(3)启动操作:按照设备操作手册,正确启动膨胀机,注意观察设备运行状态,确保一切正常。
(4)操作中注意:- 严格按照操作规程进行操作,不得擅自改变操作程序。
- 注意观察土体变化,发现异常情况立即停止操作,并向负责人报告。
- 严禁在膨胀剂注入过程中进行其他操作,以免发生意外。
(5)停止操作:完成注浆后,关闭膨胀机,清理现场,确保设备处于待机状态。
3. 安全注意事项(1)操作人员必须经过专业培训,取得相关操作证书后方可上岗。
(2)操作过程中,严禁酒后操作,确保操作人员精神状态良好。
(3)操作区域应设置明显的警示标志,禁止无关人员进入。
(4)膨胀机周围应保持良好的通风,确保操作人员呼吸新鲜空气。
(5)设备操作区域应配备急救箱,并定期检查药品的有效性。
(6)定期对膨胀机进行维护保养,确保设备处于良好状态。
4. 应急措施(1)发生泄漏:立即关闭膨胀机,切断电源,隔离泄漏区域,并采取相应的应急措施。
(2)发生火灾:立即使用灭火器进行灭火,并拨打火警电话报警。
(3)发生人员受伤:立即进行现场急救,并拨打急救电话。
五、接受人签字[填写接受人姓名及职务][填写接受人签字]六、交底人签字[填写交底人姓名及职务][填写交底人签字]七、附件1. 膨胀机操作手册2. 膨胀机安全操作规程3. 个人防护用品清单八、备注本安全技术交底内容仅供参考,具体操作请以实际设备情况和现场环境为准。
正弘豫园A区膨胀增强带专项施工方案编制人审核人审批人施工单位(章)杭州建工集团有限责任公司编制日期二零一四年十月目录一、工程概况 (2)膨胀增强带位置设置 (2)二、膨胀增强带构造方法 (2)三、膨胀增强带工艺原理 (4)四、施工工艺流程及操作要点 (4)五、材料与设备 (7)六、质量操纵 (8)七、平安方法 (9)八、环保方法 (10)一、工程概况建设单位:河南正弘置业设计单位:机械工业第六设计研究院监理单位:河南沪建工程监理勘探单位:河南工程水文地质勘探院施工单位:杭州建工集团有限责任公司1.1. 2#楼建筑面积:8064.73 m²,地上建筑面积7344.89m²,地下建筑面积(主楼投影)719.84m²,地下1层、地上11层,建筑高度33.7米。
3#楼建筑面积:8074.44m²,地上建筑面积7352.58m²,地下建筑面积(主楼投影)721.86m²。
地下1层、地上11层,建筑高度33.7米。
4#楼建筑面积:6146.89m²,地上建筑面积5416.85m²,地下建筑面积(主楼投影)730.04m²。
地下1层、地上8层,建筑高度23.95米。
5#楼建筑面积:13129.92m²,地上建筑面积12306.87m²,地下建筑面积(主楼投影)823.05m ²。
地下1层、地上16层,建筑高度47.41米。
6#楼建筑面积:10771.25m²,地上建筑面积9839.02m²,地下建筑面积(主楼投影)932.23m²。
地下1层、地上11层,建筑高度33.7米。
10#楼建筑面积:8039m²,地上建筑面积7306.62m²,地下建筑面积(主楼投影)732.38m²。
地下1层、地上11层,建筑高度33.7米。
11#楼建筑面积:10868.19m ²,地上建筑面积10193.07m²,地下建筑面积(主楼投影)675.12m²。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
3、技术交底不作为结算依据。

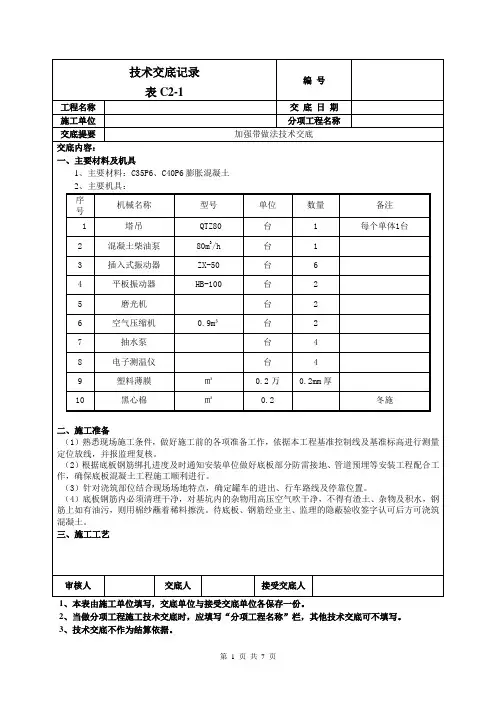

编号表C2-1工程名称交底日期2018.11.24施工单位分项工程名称交底提要加强带做法技术交底交底内容:膨胀加强带宽2米,在加强带的两侧架设密孔钢丝网,网孔4mm,以防止带外混凝土流入加强带。
加强带混凝土强度等级比两侧混凝土提高一级为C40P6 ,膨胀加强带采用补偿收缩混凝土(内掺15%膨胀剂)。
初凝硬化时,立即覆盖塑料薄膜养护,养护时间14d。
采用该法既能及时养护混凝土,保持表面湿润,又避免了浇水对正在初凝过程中的混凝土表面造成冲刷破坏。
膨胀加强带构造做法如下图所示。
施工工艺流程及操作要点(1)总体施工工艺流程如下:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
3、技术交底不作为结算依据。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
3、技术交底不作为结算依据。
编号表C2-1工程名称交底日期施工单位分项工程名称交底提要加强带做法技术交底交底内容:各施工段内膨胀加强带混凝土先提前浇筑,同一施工段内不留施工缝。
为保证加强带的2m 宽度,防止非加强带混凝土渗入其内,还应在膨胀加强带两边按要求设置隔离带。
膨胀加强带的隔离带留置膨胀加强带在各施工段普通膨胀混凝土完工养护14天后进行。
浇筑膨胀带混凝土前,先清除垃圾,清理钢筋及松动的混凝土,将先浇筑的混凝土面凿毛,用水冲洗干净并充分湿润,然后在混凝土界面上涂刷素水泥净浆。
(4)混凝土的振捣要求1)插入式振动棒采用垂直振捣,行列式排列,振捣棒移动间距不大于400mm,做到快插慢拔,振捣过程中不得出现漏振、过振和欠振现象。
2)由于泵送混凝土的自由流淌,形成混凝土的分层浇筑。
在振捣上一层时,应插入下一层中50~100mm,以消除两层中间的接缝,上一层混凝土的自然形成厚度不能超过振动棒长的1.25倍,流淌坡脚必须振捣密实,对于有预留洞、预埋件、钢筋密集区域,应注意下料情况,确保顺利布料和振捣密实。
膨胀加强带施工方案一、项目背景二、施工目标1.确保膨胀加强带施工质量,满足设计要求。
2.提高施工效率,缩短工期。
3.降低施工成本,提高项目利润。
三、施工准备1.工具准备:测量仪器、切割机、电钻、扳手等。
2.材料准备:膨胀加强带、膨胀螺栓、密封胶等。
3.人员准备:技术人员、施工人员、质量检测人员。
四、施工步骤1.施工测量:根据设计图纸,对膨胀加强带的位置进行精确测量,确保施工位置准确无误。
2.切割膨胀加强带:根据测量结果,使用切割机将膨胀加强带切割成所需尺寸。
3.安装膨胀螺栓:在膨胀加强带两端预埋膨胀螺栓,以便与主体结构连接。
4.固定膨胀加强带:将膨胀加强带安装到预定位置,使用膨胀螺栓将其固定在主体结构上。
5.密封处理:在膨胀加强带与主体结构连接处,涂抹密封胶进行密封处理,防止水分侵入。
6.检查施工质量:施工完成后,对膨胀加强带的安装质量进行检查,确保符合设计要求。
五、施工质量控制1.严格遵循施工方案,确保施工步骤正确无误。
2.对施工人员进行技术培训,提高施工技能。
3.加强现场管理,确保施工环境整洁有序。
4.对施工材料进行严格验收,确保质量合格。
5.定期对施工进度进行检查,及时调整施工计划。
六、施工安全措施1.施工人员佩戴安全帽、防护眼镜、防尘口罩等防护用品。
2.施工现场设置安全警示标志,提醒施工人员注意安全。
3.施工过程中,禁止非施工人员进入施工现场。
4.定期对施工现场进行安全检查,发现问题及时整改。
七、施工进度安排1.施工前期:进行施工测量、材料准备等。
2.施工中期:进行膨胀加强带安装、密封处理等。
3.施工后期:进行施工质量检查、验收等。
4.预计施工周期:30天。
八、施工成本预算1.材料费:膨胀加强带、膨胀螺栓、密封胶等。
2.人工费:施工人员、技术人员、质量检测人员等。
3.设备租赁费:测量仪器、切割机、电钻等。
4.其他费用:施工安全措施、现场管理等。
十、施工预案1.如遇突发情况,立即启动应急预案,确保施工现场安全。
一、工程概况本工程为一层连通的地下车库,工程结构形式为框架剪力墙结构,抗震等级四级。
该建筑物的工程重要性等级为二级,场地等级为二级,地基等级为二级,基础形式筏板基础,混凝土等级为C30,地下室底板及地下室外墙混凝土抗渗等级P6。
该工程建筑面积10700㎡。
该工程底板东西长150m ,南北宽82m ,主楼筏板800mm 厚、地下室其它筏板厚400mm 。
因筏板基础为超长结构,为控制变形裂缝的产生,原图纸设计筏板设置5条后浇带。
本工程为钢筋混凝土框架剪力墙结构,设计要求设置后浇带,不仅整体性差,工期长而且会给工程施工带来很多困难,如:该处模板和支撑不能及时拆除而延误工期而且由于较长时间不能封闭,杂物难于清理;同时,后浇带两侧在浇筑混凝土前,混凝土侧边凿毛也很困难;后浇带混凝土一般要在主体结束后才能浇筑,相隔时间太长,使新老混凝土之间的粘结强度难以保证,易产生裂缝。
为实现甲方进度要求、保证结构混凝土连续浇筑、保证结构的整体性、消除质量隐患、快速施工确保主体结构安全,经项目经理部研究提出,采用补偿收缩混凝土无缝施工新技术,取消后浇带,设置加强带。
无缝混凝土结构是以UEA 补偿收缩混凝土为结构材料,以加强带取代后浇带连续浇筑超长钢筋混凝土结构的一种新工艺。
有利于满足工程质量要求和建筑造型的要求,简化施工工序、缩短工期。
我们采用混凝土中掺加适量的具有高效减水、微膨胀功能的UEA 抗裂膨胀剂来抵消混凝土的收缩,进而达到取消后浇带的目的,以改善设置后浇带带来的不足。
因此将后浇带改成后浇式膨胀加强带。

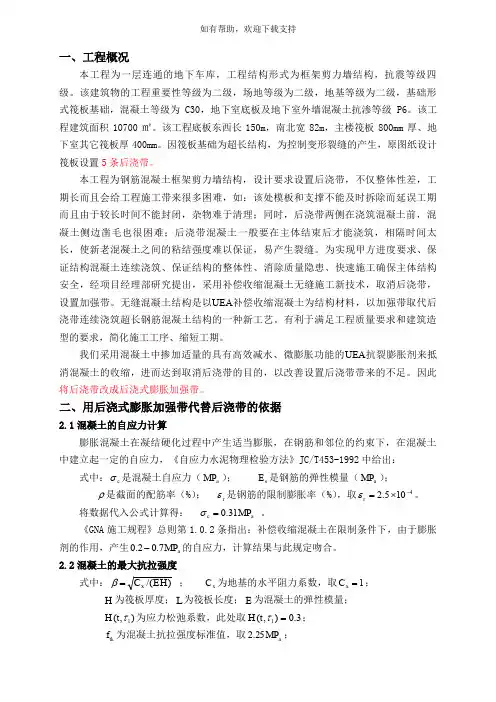

二、用后浇式膨胀加强带代替后浇带的依据2.1混凝土的自应力计算膨胀混凝土在凝结硬化过程中产生适当膨胀,在钢筋和邻位的约束下,在混凝土中建立起一定的自应力,《自应力水泥物理检验方法》JC/T453-1992中给出:式中:c σ是混凝土自应力(a MP ); s E 是钢筋的弹性模量(a MP );ρ是截面的配筋率(%); r ε是钢筋的限制膨胀率(%),取4105.2-⨯=r ε。
膨胀加强带施工方案概论膨胀加强带施工方案南昌市沿江中北大道隧道工程上海城建(集团)公司目录一、设计说明_______________________________________________________ 3二、变更原因_______________________________________________________ 3三、变更方案_______________________________________________________ 5㈠膨胀加强带型式_______________________________________________________ 5㈡细部设计_____________________________________________________________ 6㈢加强钢筋布置_________________________________________________________ 7四、施工技术措施___________________________________________________ 8㈠原材料选用___________________________________________________________ 8㈡砼配合比_____________________________________________________________ 9㈢膨胀砼生产___________________________________________________________ 9㈣砼浇筑______________________________________________________________ 10㈤砼养护______________________________________________________________ 10 膨胀加强带施工方案一、设计说明按设计图纸规定:所谓膨胀加强带是指底板、顶板与带外混凝土连续浇筑的后浇带;所谓后浇加强带是指池壁带外混凝土浇筑养护14天后,在带两侧抹一道遇水膨胀止水胶,止水胶表干后再施工池壁后浇带混凝土;无论是膨胀加强带还是后浇加强带均为C35P8补偿收缩混凝土,掺入13%(胶凝材料重量)的混凝土膨胀剂UEA。

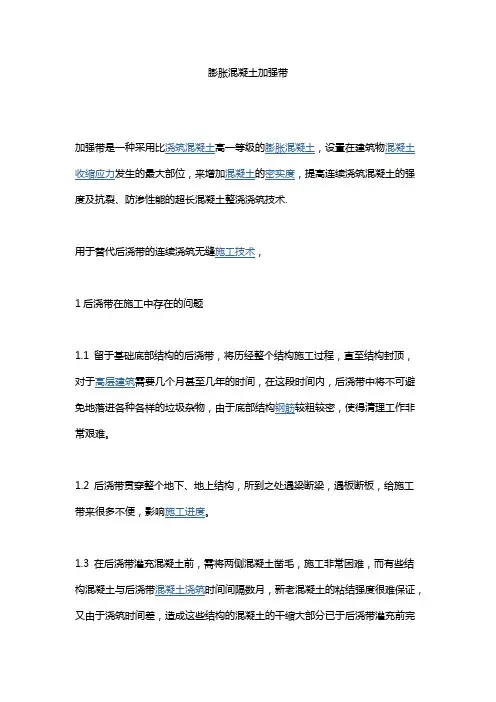

膨胀混凝土加强带加强带是一种采用比浇筑混凝土高一等级的膨胀混凝土,设置在建筑物混凝土收缩应力发生的最大部位,来增加混凝土的密实度,提高连续浇筑混凝土的强度及抗裂、防渗性能的超长混凝土整浇浇筑技术.用于替代后浇带的连续浇筑无缝施工技术,1后浇带在施工中存在的问题1.1 留于基础底部结构的后浇带,将历经整个结构施工过程,直至结构封顶,对于高层建筑需要几个月甚至几年的时间,在这段时间内,后浇带中将不可避免地落进各种各样的垃圾杂物,由于底部结构钢筋较粗较密,使得清理工作非常艰难。
1.2 后浇带贯穿整个地下、地上结构,所到之处遇梁断梁,遇板断板,给施工带来很多不便,影响施工进度。
1.3 在后浇带灌充混凝土前,需将两侧混凝土凿毛,施工非常困难,而有些结构混凝土与后浇带混凝土浇筑时间间隔数月,新老混凝土的粘结强度很难保证,又由于浇筑时间差,造成这些结构的混凝土的干缩大部分已于后浇带灌充前完成。
因此,后浇带混凝土的干缩极易在新老混凝土的连接处产生裂缝。
设置施工后浇带的初衷是防止混凝土裂缝的产生,而后浇带处理不好却人为地在每条后浇带处造成两条贯穿裂缝,引起漏水。
2 膨胀混凝土加强带的应用如果取消或尽早灌充后浇带混凝土,将基本上克服这些诸多困难,给施工带来很多便利。
采用以膨胀混凝土加强带取代后浇带的连续浇筑无缝施工技术,通过在某工程的应用,不仅消除了这些问题,还增加混凝土的密实度,提高了混凝土的强度及抗裂、防渗性能。
同时缩短工期,效果显著。
3 膨胀加强带的设置3.1 膨胀加强带要求设置在混凝土收缩应力发生的最大部位,一般也就是长度方向的中间位置,在顶板长度和宽度方向上各每间隔30m 设一条加强带,带宽1. 5m ,带的两侧上下层钢筋之间设置Ф6mm钢丝网,用混凝土膨胀剂拌制的微膨胀混凝土称为补偿收缩混凝土。
在钢筋和邻位限制下,这种混凝土在结构中建立0.2-0.7MPa预压应力,可防止或大大减轻混凝土硬化过程产生的收缩裂缝,从而达到抗裂防渗的结构自防水的目的,能收到明显的社会效益和经济效益。
(新)XX公司项目膨胀加强带施工方案目录一、编制依据 (1)二、工程概况 (1)2.1 项目概况 (1)2.2 建筑概况 (1)2.3 结构概况 (2)三、施工准备 (3)1、材料与设备计划 (3)2、技术准备 (3)四、膨胀加强带特点分析 (4)1、施工工艺成熟 (4)2、施工工序简单,节约工期 (4)3、防水抗裂性能优 (4)4、施工要求 (4)五、膨胀加强带构造措施 (5)六、混凝土配合比设计 (5)1、对原材料的要求 (5)七、膨胀加强带的施工工艺及操作要点 (6)1、膨胀加强带工艺原理 (6)1.1膨胀加强带的施工工艺流程 (6)1.2膨胀加强带具体施工方法 (6)1.3膨胀加强带施工注意事项 (7)八、混凝土的施工质量控制 (7)1、混凝土搅拌 (7)2、混凝土浇筑 (7)1)质量保证措施 (8)八、安全文明施工措施 (9)1、项目安全管理组织架构 (9)2、安全教育措施 (12)2.1安全防护措施 (12)2.2泵送校安全措施 (12)2.3安全保护措施 (13)2.4现场文明施工 (14)2.5环境保护措施 (14)一、编制依据(1)《地下工程防水技术规范》(2)《大体积混凝土施工规范》(3)《混凝土外加剂应用技术规范》(4)XX结构施工图纸二、工程概况2.1项目概况建筑概况2.2结构概况11栋•公共教学与网络中心1.混凝土强度等级混凝土柱:C45、C40梁板:C30(标准层)底板、基础、地梁:C352.混凝土等级:首层梁板碎、屋面梁板碎、水池等临水结构抗渗等级为P6 1∙混凝土2∙密孔钢丝网3-膨版加强带混凝土膨胀加强带做法三、施工准备1、材料与设备计划(1)微膨胀(12%)混凝土(2)快易收口网2、技术准备四、膨胀加强带特点分析1、施工工艺成熟膨胀加强带代替后浇带这一技术目前已经广泛应用于地下室等有防水要求的结构,施工工艺成熟,给建筑防水设计和施工带来很大进步。
从1988年开发应用至今,各种膨胀剂用量己超过300多万吨,应用于全国各种防水工程。
