地铁盾构施工答题资料
- 格式:doc
- 大小:66.50 KB
- 文档页数:14

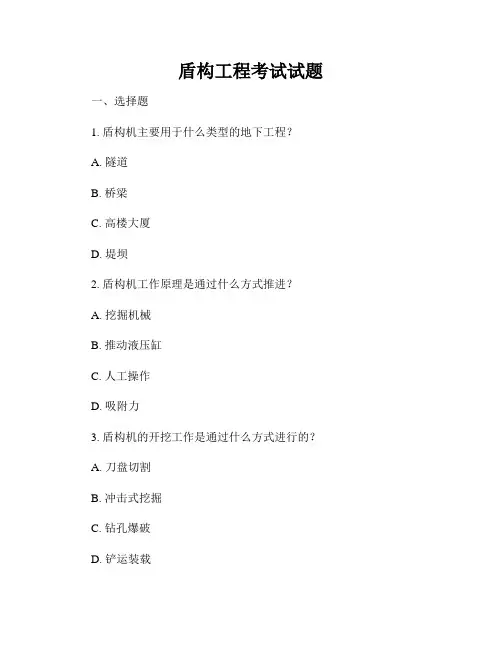

盾构工程考试试题一、选择题1. 盾构机主要用于什么类型的地下工程?A. 隧道B. 桥梁C. 高楼大厦D. 堤坝2. 盾构机工作原理是通过什么方式推进?A. 挖掘机械B. 推动液压缸C. 人工操作D. 吸附力3. 盾构机的开挖工作是通过什么方式进行的?A. 刀盘切割B. 冲击式挖掘C. 钻孔爆破D. 铲运装载4. 盾构机在地下工程中的主要作用是什么?A. 桥梁施工B. 隧道掘进C. 地基处理D. 地下管道敷设5. 盾构法施工过程中需要考虑哪些因素?A. 地质条件B. 天气情况C. 交通状况D. 施工队伍二、填空题6. 盾构机的长期效率与________相关。
7. 盾构机的尾水泵主要用于排除盾构机后方的________。
8. 盾构法施工过程中需要根据________设计推进方案。
9. 盾构机的掘进方式主要有________和________两种。
10. 盾构机施工过程中需要考虑的风险主要包括________、________等。
三、简答题11. 请简要描述盾构机的工作原理及施工过程。
12. 盾构法施工中的地质条件对施工的影响有哪些?13. 盾构机在地下工程中的优点和局限性分别是什么?14. 盾构机的施工需要注意哪些安全问题?15. 请简要介绍盾构法施工中常见的故障及处理方法。
四、综合题16. 请综合前述内容,结合实际案例,阐述盾构工程施工中的关键成功因素及挑战,并提出解决方案。
以上为盾构工程考试试题,请按要求作答并提交答卷。
祝您考试顺利!。
盾构施工安全员考试题库一、单选题1. 盾构施工中,以下哪项不是安全员的主要职责?A. 监督施工安全措施的执行B. 组织安全教育培训C. 负责施工进度的安排D. 参与事故的调查与处理2. 盾构机在施工过程中,以下哪项操作是禁止的?A. 按照操作规程进行操作B. 在盾构机运行时进行维修C. 定期检查盾构机设备D. 保持盾构机内部清洁3. 盾构施工中,以下哪项安全措施是不必要的?A. 确保施工人员佩戴安全帽B. 定期对施工区域进行通风C. 施工人员在隧道内吸烟D. 施工区域设置警示标志4. 在盾构施工中,遇到紧急情况,以下哪项行动是错误的?A. 立即停止施工,撤离人员B. 立即报告上级管理人员C. 尝试自行解决问题D. 按照应急预案进行处置5. 盾构施工中,以下哪项不是隧道内通风的目的?A. 降低隧道内温度B. 减少有害气体的浓度C. 提高隧道内照明亮度D. 改善施工人员工作环境二、多选题6. 盾构施工安全员需要具备以下哪些条件?A. 具备相应的安全知识和技能B. 持有有效的安全员资格证书C. 有丰富的盾构施工经验D. 能够熟练操作盾构机7. 盾构施工中,以下哪些因素可能影响施工安全?A. 施工人员的技能水平B. 施工设备的完好性C. 施工环境的稳定性D. 施工材料的质量8. 盾构施工中,以下哪些措施可以预防隧道坍塌?A. 加强隧道支护B. 合理控制施工速度C. 定期对隧道进行检查D. 增加隧道内照明9. 盾构施工中,以下哪些行为是违反安全规定的?A. 施工人员未佩戴安全帽B. 施工人员在隧道内使用明火C. 施工人员在隧道内吸烟D. 施工人员在隧道内使用手机10. 盾构施工中,以下哪些情况下需要立即停止施工?A. 发现隧道有坍塌迹象B. 发现施工设备出现故障C. 发现施工人员身体不适D. 发现施工材料不符合标准三、判断题11. 盾构施工安全员在施工过程中不需要参与施工操作。
(对/错)12. 盾构施工中,施工人员可以不佩戴安全帽进入隧道。

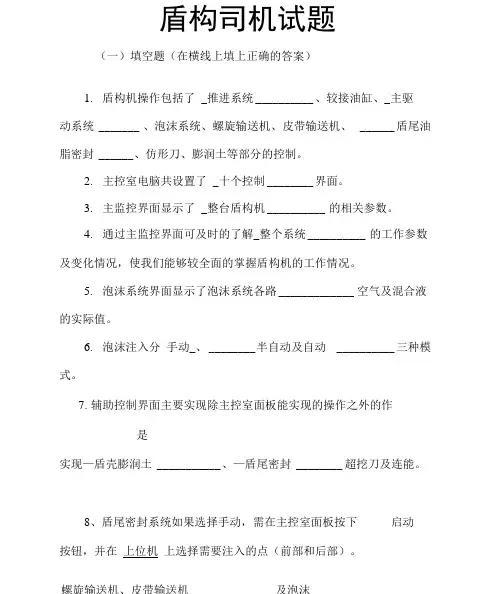

盾构司机试题(一)填空题(在横线上填上正确的答案)1.盾构机操作包括了 _推进系统__________ 、较接油缸、_主驱动系统 _______ 、泡沫系统、螺旋输送机、皮带输送机、______ 盾尾油脂密封 ______ 、仿形刀、膨润土等部分的控制。
2.主控室电脑共设置了 _十个控制________ 界面。
3.主监控界面显示了 _整台盾构机__________ 的相关参数。
4.通过主监控界面可及时的了解_整个系统__________ 的工作参数及变化情况,使我们能够较全面的掌握盾构机的工作情况。
5.泡沫系统界面显示了泡沫系统各路_____________ 空气及混合液的实际值。
6.泡沫注入分手动_、________ 半自动及自动 __________ 三种模式。
7.辅助控制界面主要实现除主控室面板能实现的操作之外的作是实现—盾壳膨润土___________ 、—盾尾密封 ________ 超挖刀及连能。
8、盾尾密封系统如果选择手动,需在主控室面板按下启动按钮,并在上位机上选择需要注入的点(前部和后部)。
9、启动条件界面显示常规条件、—丿J盘驱动推进、的设置。
11.变频驱动界面显示了各台变频器输出参数的监视,包括电流、扭矩 ____ 、_频率_、_功率_,并能选择需要启动的电机及控制模式。
12.报警系统界面显示了盾构的 _运行故障____________ ,方便检修人员进行检修。
13.曲线图界面能通过曲线趋势图,实时对盾构机的________ 参数进行曲线描绘。
14.通常情况下,绿灯快速闪烁是 _故障_显示;绿灯闪烁(慢)是泵—启动—过程中;绿灯常亮:正常运行。
15.第一次启动盾构机时,必须根据_____ 专业技术人员________ 的要求设定盾构的各种参数。
16.泡沫参数的设定应根据工程地质的具体情况设定泡沫的_压力及流量 ______ O17.泡沫混合液和压缩空气的流量由 _流量传感器____________ 进行检测,PLC控制电控阀门的开度,得到最佳的混合比例。

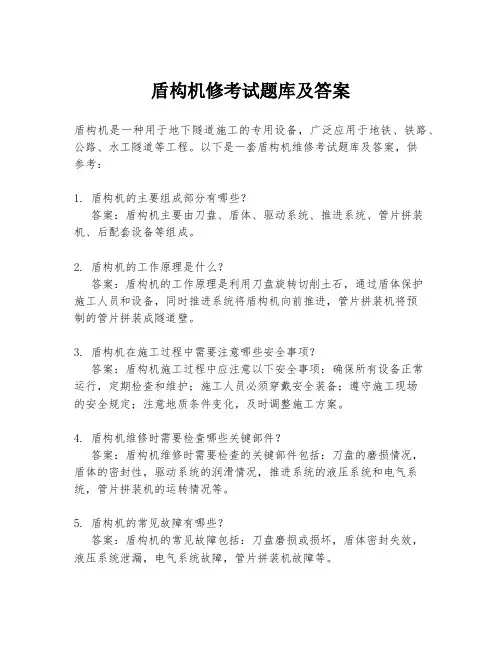

盾构机修考试题库及答案盾构机是一种用于地下隧道施工的专用设备,广泛应用于地铁、铁路、公路、水工隧道等工程。
以下是一套盾构机维修考试题库及答案,供参考:1. 盾构机的主要组成部分有哪些?答案:盾构机主要由刀盘、盾体、驱动系统、推进系统、管片拼装机、后配套设备等组成。
2. 盾构机的工作原理是什么?答案:盾构机的工作原理是利用刀盘旋转切削土石,通过盾体保护施工人员和设备,同时推进系统将盾构机向前推进,管片拼装机将预制的管片拼装成隧道壁。
3. 盾构机在施工过程中需要注意哪些安全事项?答案:盾构机施工过程中应注意以下安全事项:确保所有设备正常运行,定期检查和维护;施工人员必须穿戴安全装备;遵守施工现场的安全规定;注意地质条件变化,及时调整施工方案。
4. 盾构机维修时需要检查哪些关键部件?答案:盾构机维修时需要检查的关键部件包括:刀盘的磨损情况,盾体的密封性,驱动系统的润滑情况,推进系统的液压系统和电气系统,管片拼装机的运转情况等。
5. 盾构机的常见故障有哪些?答案:盾构机的常见故障包括:刀盘磨损或损坏,盾体密封失效,液压系统泄漏,电气系统故障,管片拼装机故障等。
6. 如何判断盾构机刀盘是否需要更换?答案:判断盾构机刀盘是否需要更换的方法包括:观察刀盘的磨损程度,检查刀盘的切削效率,评估刀盘的使用寿命等。
7. 盾构机推进系统故障的常见原因有哪些?答案:盾构机推进系统故障的常见原因包括:液压油污染,液压元件损坏,电气控制故障,推进油缸密封失效等。
8. 盾构机在不同地质条件下应如何选择刀具?答案:盾构机在不同地质条件下选择刀具应考虑:岩石的硬度,土层的稳定性,地下水情况,以及施工进度要求等因素。
9. 盾构机施工中如何控制地面沉降?答案:盾构机施工中控制地面沉降的方法包括:合理选择盾构机类型和施工参数,加强土体加固,实时监测地面沉降情况,及时调整施工方案。
10. 盾构机施工过程中如何进行地质超前预报?答案:盾构机施工过程中进行地质超前预报的方法包括:使用地质雷达、地震波反射等技术进行地质探测,结合地质钻探结果进行分析,预测前方地质条件。
【最新资料Word版可自由编辑!!】北京城建集团广州市轨道交通二十一号线施工五标土建工程项目经理部盾构施工人员入场安全生产知识教育培训考核试卷单位:姓名:日期:2015年成绩:一、选择题(每空3分,共48分)1、作业人员必须正确穿戴、使用劳动保护、防护用品如(安全带、安全帽、防滑鞋)等。
A、衣服、帽子、鞋子B、安全带、安全帽、防滑鞋2、施工作业时要严格按(操作规程)操作。
A、操作规程B、工作经验3、作业中出现危险征兆时必须(立即停止作业),从安全通道撤离并及时向主管领导汇报。
A、等待领导指示B、立即停止作业4、每台用电设备必须有专用开关箱,(必须实行)一机、一闸、一箱、一漏。
A、可以实行B、必须实行5、机械操作人员离开使用的机械时应(切断电源)锁好电箱门。
A、接通电源B、切断电源6、作业人员(作业前)应检查工具、设备、现场环境等是否存在不安全因素。
A、作业前B、操作时7、管片拼装( 到位后),人员方可上前穿拧螺栓,以防拼装过程中伤人。
A、到位时B、到位后8、注意管片吊装作业安全,以免( 撞伤、砸伤)人员。
A、撞伤、砸伤B、惊吓到9、除(指定的专业人员)外,其他人员严禁触摸拼装机遥控器及一切操作系统。
A、管理人员B、指定的专业人员10、暗挖作业(任何人)严禁在上台阶及下台阶土坡附近休息。
A、作业人员B、任何人11、清理搅拌机必须(俩人进行一人清理一人监护),清理前拉闸断电挂警示牌。
A、单独一人清理B、俩人进行一人清理一人监护12、(注浆前)仔细检查安全阀、压力表的灵敏度,并调整到规定的注浆压力位置。
A、注浆时B、注浆前13、拆卸注浆混合器时,各注浆管路和冲洗管路阀门(必须全部关闭)后方可进行作业。
A、必须全部关闭B、可以部分关闭14、管片在起吊、旋转中销子有脱出,管片落下伤人的危险,所以起吊销必须(全插)到位,并时刻注意在旋转中销子是否脱出。
A、全插B、大部分15、电瓶车运行期间任何人员(严禁)停留在轨道附近的危险区域,严禁在此期间将身体任何部位接触电瓶车。

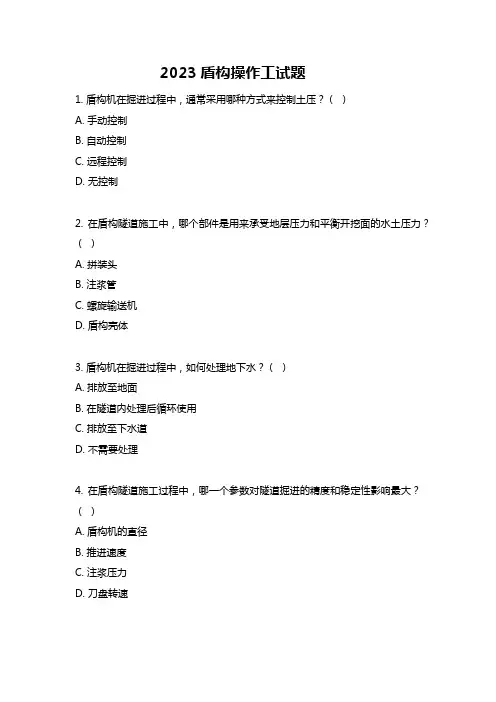

2023盾构操作工试题1. 盾构机在掘进过程中,通常采用哪种方式来控制土压?()A. 手动控制B. 自动控制C. 远程控制D. 无控制2. 在盾构隧道施工中,哪个部件是用来承受地层压力和平衡开挖面的水土压力?()A. 拼装头B. 注浆管C. 螺旋输送机D. 盾构壳体3. 盾构机在掘进过程中,如何处理地下水?()A. 排放至地面B. 在隧道内处理后循环使用C. 排放至下水道D. 不需要处理4. 在盾构隧道施工过程中,哪一个参数对隧道掘进的精度和稳定性影响最大?()A. 盾构机的直径B. 推进速度C. 注浆压力D. 刀盘转速5. 盾构机的刀具在使用过程中需要定期更换,更换周期一般为多少?()A. 2个月B. 3个月C. 半年到一年D. 一到两年6. 在盾构隧道施工中,通常采用哪种方式来检测隧道掘进的质量?()A. 无损检测技术B. 压力测试C. 放射性元素探测D. 以上都不是盾构隧道常用的质量检测方法。
7. 关于盾构机的基本组成部分,以下描述不正确的是()。
A. 主机部分包括推进系统、挡板系统、拼装头等。
B. 辅助设备包括注浆系统、通风系统、供电系统等。
C. 盾构机的直径越大,其推进力就越小。
D. 盾构机的推进速度一般根据施工条件和地质条件来确定。
8. 在盾构隧道施工过程中,遇到地下障碍物时应采取哪种措施?()A. 继续掘进,绕过障碍物。
B. 中止施工,进行人工清理。
C. 使用破碎锤将障碍物破碎。
D. 无须处理,继续掘进。

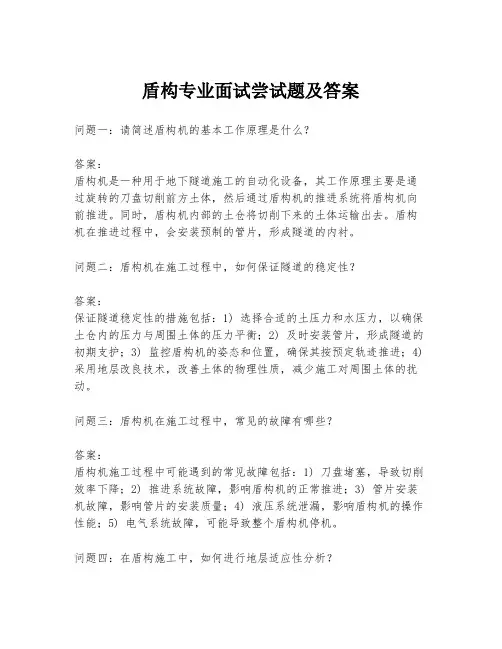

盾构专业面试尝试题及答案问题一:请简述盾构机的基本工作原理是什么?答案:盾构机是一种用于地下隧道施工的自动化设备,其工作原理主要是通过旋转的刀盘切削前方土体,然后通过盾构机的推进系统将盾构机向前推进。
同时,盾构机内部的土仓将切削下来的土体运输出去。
盾构机在推进过程中,会安装预制的管片,形成隧道的内衬。
问题二:盾构机在施工过程中,如何保证隧道的稳定性?答案:保证隧道稳定性的措施包括:1) 选择合适的土压力和水压力,以确保土仓内的压力与周围土体的压力平衡;2) 及时安装管片,形成隧道的初期支护;3) 监控盾构机的姿态和位置,确保其按预定轨迹推进;4) 采用地层改良技术,改善土体的物理性质,减少施工对周围土体的扰动。
问题三:盾构机在施工过程中,常见的故障有哪些?答案:盾构机施工过程中可能遇到的常见故障包括:1) 刀盘堵塞,导致切削效率下降;2) 推进系统故障,影响盾构机的正常推进;3) 管片安装机故障,影响管片的安装质量;4) 液压系统泄漏,影响盾构机的操作性能;5) 电气系统故障,可能导致整个盾构机停机。
问题四:在盾构施工中,如何进行地层适应性分析?答案:地层适应性分析主要包括:1) 通过地质勘探获取地层的物理和力学性质;2) 根据地层特性选择合适的盾构机型和施工参数;3) 进行地层模拟试验,验证盾构机的适应性;4) 实施地层改良措施,提高盾构机的适应性。
问题五:盾构机在穿越复杂地层时,应采取哪些措施?答案:穿越复杂地层时,应采取以下措施:1) 预先进行地质勘探,了解地层的详细情况;2) 选择合适的盾构机型,确保其适应复杂地层;3) 实施地层预处理,如注浆加固、地层改良等;4) 严格控制盾构机的推进速度和土压力,防止地层不稳定;5) 加强隧道的支护,确保施工安全。
以上问题和答案仅供参考,实际面试中的问题可能会更加具体和深入。
希望这些内容能够帮助准备盾构专业面试的候选人。
选择题

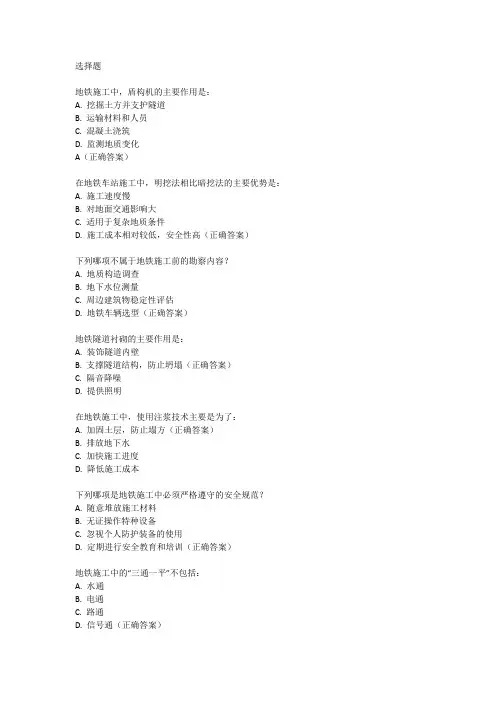

地铁施工中,盾构机的主要作用是:
A. 挖掘土方并支护隧道
B. 运输材料和人员
C. 混凝土浇筑
D. 监测地质变化
A(正确答案)
在地铁车站施工中,明挖法相比暗挖法的主要优势是:
A. 施工速度慢
B. 对地面交通影响大
C. 适用于复杂地质条件
D. 施工成本相对较低,安全性高(正确答案)
下列哪项不属于地铁施工前的勘察内容?
A. 地质构造调查
B. 地下水位测量
C. 周边建筑物稳定性评估
D. 地铁车辆选型(正确答案)
地铁隧道衬砌的主要作用是:
A. 装饰隧道内壁
B. 支撑隧道结构,防止坍塌(正确答案)
C. 隔音降噪
D. 提供照明
在地铁施工中,使用注浆技术主要是为了:
A. 加固土层,防止塌方(正确答案)
B. 排放地下水
C. 加快施工进度
D. 降低施工成本
下列哪项是地铁施工中必须严格遵守的安全规范?
A. 随意堆放施工材料
B. 无证操作特种设备
C. 忽视个人防护装备的使用
D. 定期进行安全教育和培训(正确答案)
地铁施工中的“三通一平”不包括:
A. 水通
B. 电通
C. 路通
D. 信号通(正确答案)
在地铁盾构施工中,盾构机的刀盘主要负责:
A. 支护隧道壁
B. 挖掘土体和破碎岩石(正确答案)
C. 注浆加固
D. 运输渣土
地铁施工中,对于穿越河流或湖泊等特殊地段的隧道,通常采用的施工方法是:
A. 明挖法
B. 盾构法(正确答案)
C. 矿山法
D. 沉管法。
地铁盾构施工答题资料一、盾构始发掘进要点:始发内容包括:盾构井端头加固、始发基座安装、盾构机组装调试、安装反力架、洞门凿出、安装洞门密封、盾构姿态复核、拼装负环管片、盾构贯入作业面、建立土压平衡、试掘进。
1.确保总推力及扭矩,小于反力架和始发基座承受的反力和扭矩。
2.推进建立土压过程中注意对洞门封闭,同时对基座及反力架支撑的变形、渣土状态等情况认真观察,发现异常立即降低土压、减小推力、控制推速。
3.负环管片推出盾尾与反力架刚环要确保连接密实牢固;负环管片与基座轨道及三角撑之间的间隙随时填塞,待洞门围护结构全部拆除后快速通过洞门进行始发掘进。
4.始发掘进50~60环时,可拆除负环及反力架(即拼装连接的管片结构到一定长度后的摩阻力足以满足作用于管片的支撑反力时)。
5.始发前确保对盾尾钢丝刷涂抹油脂至饱和均匀(避免损坏相交帘布、扇形折页板)。
6.严禁盾构在始发基座上滑行期间纠偏作业。
7.始发过程中严格渣土管理,严密监测防止土体沉降隆起。
8.盾尾完全进入洞门密封后,调整洞门密封及时同步注浆,封堵洞圈,防止洞门密封处出现漏泥、漏浆。
9.始发初磨合期要注意推力、推速、扭矩的控制,同时也要注意各部位的保养。
二、确保土压平衡采取的措施1.拼装管片时,严控盾构后退确保掘进面土体稳定。
2.及时盾尾环形同步注浆,确保管片尽早与围岩有效支撑。
3.提前预知地质情况,遇松散或不良土层提前做好添加剂注入,以保证改良的渣土效果,达到控制土仓压力平衡,保证掌子面稳定。
4.利用信息化施工加强动态管理,保证地面建构筑物安全。
三、如何控制盾构掘进姿态:首先,影响盾构掘进姿态的因素有:a、开挖面地层分布情况。
B、隧道覆土厚度(浅则抬头)c、盾壳周围注浆效果。
d、推进油缸合力作用分布。
1.采用精准、性能良好的测量导向系统,辅以人工复核及时准确的反馈掘进偏差,及时采取纠偏措施;2.盾构于水平线路掘进时,使盾构保持稍向上的姿态,以纠正因盾构自重而产生的‘栽头’现象;3.调整分区油缸组的推速与推力进行纠偏和调向(盾构上的铰接油缸及推进油缸组的合力作用点调整均具有调整姿态的功能)4.确保盾壳周围注浆饱满、控制出土量、5.掘进中出现‘蛇形、滚动’主要与地质条件有关,针对不同的地质情况进行周密的工况分析,严格控制盾构操作减少蛇形值和滚动,如滚动时可采取正反转刀盘纠正掘进姿态。

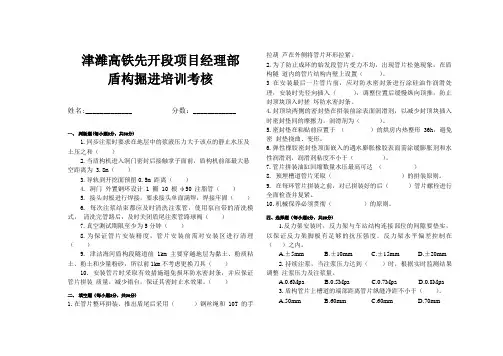

津潍高铁先开段项目经理部盾构掘进培训考核姓名:_____________ 分数:____________一、判断题(每小题3分,共30分)1.同步注浆时要求在地层中的浆液压力大于该点的静止水压及土压之和()2.当盾构机进入洞门密封后接触掌子面前,盾构机前部最大悬空距离为3.8m()3.导轨到开挖面预留0.5m 距离()4. 洞门外置钢环设计 1 圈 10 根φ50 注脂管()5. 接头封板进行焊接,要求接头单面满焊,焊接牢固()6. 每次注浆结束都应及时清洗注浆管,使用泵自带的清洗模式,清洗完管路后,及时关闭盾尾注浆管路球阀()7.真空测试期限至少为5分钟()8.为保证管片安装精度,管片安装前需对安装区进行清理()9. 津沽海河盾构段隧道前1km 主要穿越地层为黏土、粉质粘土、粉土和少量粉砂,所以前1km不考虑更换刀具()10. 安装管片时采取有效措施避免损坏防水密封条,并应保证管片拼装质量,减少错台,保证其密封止水效果。
()二、填空题(每小题3分,共30分)1.在管片整环拼装、推出盾尾后采用()钢丝绳和10T的手拉葫芦在外侧将管片环形拉紧。
2.为了防止成环的始发段管片受力不均,出现管片松弛现象,在盾构隧道内的管片结构内壁上设置()。
3在安装最后一片管片前,应对防水密封条进行涂硅油作润滑处理,安装时先径向插入(),调整位置后缓慢纵向顶推,防止封顶块顶入时搓坏防水密封条。
4.封顶块两侧的密封垫在拼装前涂表面润滑剂,以减少封顶块插入时密封垫间的摩擦力,润滑剂为()。
5.密封垫在粘贴前应置于()的烘房内热整形 36h,避免密封垫挠曲、变形。
6.弹性橡胶密封垫顶面嵌入的遇水膨胀橡胶表面需涂缓膨胀剂和水性润滑剂,润滑剂粘度不小于()。
7.管片拼装油缸回缩数量水压最高可达()8. 预埋槽道管片采取()的拼装原则。
9. 在每环管片拼装之前,对已拼装好的后()管片螺栓进行全面检查并复紧。
10.机械保养必须贯彻()的原则。
1.关于盾构法施工适用条件,以下说法正确的是( )。
A.隧道应有足够的埋深,覆土深度宜不小于盾构直径B.在松软含水地层,相对均质的地质条件C.从经济角度讲,连续的盾构施工长度不宜小于300mD.地面上必须有修建用于盾构进出洞和出土进料的工作井位置E.隧道之间或隧道与其他建(构)筑物之间土体加固处理的最小厚度为水平方向1.0 m,竖直方向1.5m2.关于盾构施工现场设置,以下说法正确的是( )。
A.采用气压法盾构施工时,施工现场应设置空压机房’B.采用泥水平衡盾构机施工时,施工现场应设置电机车电瓶充电间等设施C.采用土压平衡盾构施工时,施工现场应设置泥浆处理系统D.采用泥水平衡盾构机施工时,施工现场应设置集土坑E.工作井施工需要采取降水措施时,应设相当规模的降水系统3.采用盾构法施工时,拆除.工作井内洞口围护结构前必须对洞口土体进行加固,主要原因有( )。
A.土压平衡盾构始发掘进的一段距离内或到达接收洞口前的一段距离内难以建立起土压B.泥水平衡盾构始发掘进的一段距离内或到达接收洞口前的一段距离内难以建立起泥水压C.工作井围护结构易产生较大变形D.拆除洞口围护结构会导致地下水涌人E.拆除洞口围护结构会导致洞口土体失稳4.洞口土体加固前,要根据( )等因素,明确加固目的后,确定加固方案。
A.地质与水文条件B.隧道覆土深度C.施工环境条件D。
工作井围护结构型式E.盾构种类5.关于盾构初始掘进的主要任务,以下说法正确的是( )。
A.调整盾构掘进参数并控制地层变形B.为正常掘进控制提供依据C.及早把握盾构掘进方向控制特性D.测量盾构与衬砌的位置控制隧道线形E.判断土压(泥水压)、注浆量、注浆压力等设定值是否适当6.关于盾构接收施工技术要点,以下说法正确的是( )。
A.根据盾构机坐标位置与姿态、隧道设计中心线偏差测量结果制订到达掘进方案B.确认洞口土体加固效果,必要时进行补注浆加固C.进入接收井洞口加固段后,逐渐提高土压(泥水压)至设定值D.拼装完最后一环管片,采取措施防止盾构机与衬砌管片脱离时衬砌纵向应力释放E.盾构机落到接收基座上后,及时封堵洞口处管片外周与盾构开挖洞体之间空隙7.盾构掘进控制“四要素”包括( )。
地铁盾构施工技术考点1、问答题(江南博哥)施工技术管理的主要工作内容。
本题答案:1)设计文件审核2)施工技术调查解析:试题答案1)设计文件审核2)施工技术调查3)工程测量4)实施性施工组织设计5)施工工艺及临时设施设计6)技术交底7)过程控制8)设计变更9)计量支付10)工程实验11)计量管理12)技术文件和资料管理13)工程技术总结14)竣工文件及竣工交验15)科研开发16)工法和专利2、单项选择题开挖面稳定与土压的变形之间的关系,正确的描述是:()A.土压变动大,开挖面易稳定B.土压变动小,开挖面易稳定C.土压变动小,开挖面不稳定本题答案:B3、单项选择题盾构姿态测量不包括()A.千斤顶行程B.横向偏差C.竖向偏差本题答案:A4、单项选择题地铁隧道贯通测量中误差规定:横向中误差为()mm,高程中误差()mmA.±25,±25B.±50,±25C.±50,±50本题答案:B5、单项选择题盾构机的选择除满足隧道断面形状和外形尺寸外,主要不包含盾构机()等A.种类B.性能C.辅助工法本题答案:C6、单项选择题闪开式盾构机不包含()A.手掘式B.机械挖掘式C.土压平衡式盾构本题答案:C7、填空题盾构姿态包括(),平面方向,()。
本题答案:推进坡度,盾构自身的转角解析:试题答案推进坡度,盾构自身的转角8、填空题盾构施工测量包括(),()。
本题答案:盾构姿态测量,管片姿态测量解析:试题答案盾构姿态测量,管片姿态测量9、单项选择题壁后注浆材料应满足()流动性等要求。
A.掘进速度B.注浆速度C.强度本题答案:C10、单项选择题浅埋式地铁车站的出人口设置不宜少于()个。
A.5B.3C.4本题答案:C11、单项选择题始发工作井的长度应该大于盾构机主机长度(),宽度应大于盾构直径()A.1m,1mB.2m,2mC.3m,3m本题答案:C12、填空题盾构法施工过程中,同步注浆浆液量控制在建筑空隙的().本题答案:150%~200%解析:试题答案150%~200%13、单项选择题当盾构机掘进遇到()情况时,应该立即停止掘进A.盾构本体滚动角不大于3度B.盾构轴线偏离隧道轴线不大于50mmC.盾构前方地层发生坍塌或者有障碍时本题答案:C14、单项选择题盾构始发掘进前,应该对()进行检查,合格后方可进行掘进。
地铁车站及盾构施工技术培训试题(共100分,考试时间60分钟)姓名:所在单位:考试得分:一、填空:(共25题,每题2分)1、盾构法施工技术也是施工方法的一种,只是利用盾构设备来完成隧道的开挖。
2、施工的优点是机械化程度高、施工安全快捷、特别是用于复杂工况建设,其缺点是盾构通用性差,折旧快。
施工优点是施工工艺简单明了,造价低;其缺点是对地面环境干扰严重,对周边建筑影响大。
3、盾构主要包括两大部分:和。
4、盾构机中超前刀具的用途和设置部位是;导向钻头的用途,设置部位是。
5、盾构机通过粘性土层时容易在刀盘中心区和土舱中心区形成泥饼。
会造成刀盘能够转动,但是盾构机却不能掘进的现象。
,则会造成刀盘转动负荷加大,甚至停止转动,同时导致舱体内温度急剧升高,影响主轴承密封的寿命,甚至毁坏轴承密封。
6、盾构在复合地层中掘进时,在硬岩地段掘进时刮刀受到滚刀和齿刀的保护,加上目前刀刃或周边均设有耐磨合金,正面滚刀的最大磨损量为可达mm,切刀的最大磨损量则为mm。
7、由于有面板,在隧道内更换刀头安全可靠性较好的刀盘形式是。
8、在盾构机的选型中一般来说,细颗粒含量多,渣土容易形成不透水的流塑体,容易充满土仓的每个部位,在土仓中容易建立起压力来平衡开挖面土体,宜采用;当地层土体为粗颗粒含量较多的渣土时,土体的流塑性差,实现土压平衡较为困难,且透水性较好,土压平衡盾构易产生喷涌,宜采用。
9、当水压大于MPa时,如因地质原因需采用土压平衡盾构,则需增大螺旋输送机的长度或采用二级螺旋输送机,或采用。
10、在盾构下井前,对盾构始发和接收段地层进行加固,以保证加固区地层的和,从而保证盾构的始发和接收的安全。
11、对于富水粉细沙地层务必要做,确保防水效果可靠性。
12、竖向抽芯检验的位置应该选择在桩间咬合处,重点在组间咬合和排间咬合处,取芯深度应该到达盾构隧底m处13、在盾构施工中,对周边环境的监控测量时,地层变形一般采用垂直孔进行测斜,来计算水平位移;同时必要时进行量测。
工程部长培训试题一、单项选择题:1、盾构掘进中应严格控制中线平面位置和高程,其允许偏差均为(B)。
A、±25B、±50C、±55D、±1002、盾构机的回转角是指(A)A、盾构机自身与自然垂直方向的夹角B、盾构机自身与隧道设计轴线的夹角C、盾构机与当前环管片实际垂直方向的夹角D、盾构机自身与隧道设计平面的夹角3、钢筋混凝土管片拼装成环时,其连接螺应先逐片初步拧紧,其二次拧紧应为(B)。
A、待后一环拼装完成后B、待出盾尾后C、待达到台车中部后D、待出台车后4、土压平衡式盾构机在(C)土质应用前,不需要进行辅助工法,辅助设备等等充分验证。
A、泥岩B、卵岩C、松散沙砾D、片岩5、盾构隧道管片拼装过程中会出现椭圆度,管片拼装时允许的椭圆度为(A)。
A、±5‰DB、±7‰DC、±9‰DD、±10‰D6、盾构掘进施工过程中如若操作不当盾构机会产生会转角,其回转角不宜大于(B)。
A、±1°B、±3°7、盾构所用管片生产,每(A)环应进行水平拼装检测1次。
A、200B、300C、400D、5008、在盾构始发和接收工作井间必须建立统一的施工控制测量系统,每个井口应布设不少于(B)个控制点。
A、2B、3C、4D、59、泥浆性能控制是泥水平衡式盾构机施工的最重要要素之一,泥浆性能包括:物理稳定性,化学稳定性,(A)A、相对密度B、含水率C、液限指数D、塑限指数10、盾构用管片的混凝土配合比设计中,混凝土坍落度不宜大于(A)mm。
A、70B、80C、100D、12011、以下四个选项中,(C)是盾构法隧道施工监控量测的必测项目。
A、地下水位B、隧道中轴线C、隧道变形D、隧道平面12、盾构掘进施工配备的自动测量系统,前视棱镜一般有(C)个。
A、1B、2C、3D、413、采用土压平衡盾构施工的隧道管片拼装时纵向相邻环环面平整度为(B)A、3B、514、土压式盾构开挖控制说法正确的是( C)。
地铁盾构法施工技术试题(含选择题80道,填空题20道)一、选择题:(共80题)1、刀盘的(),是指当刀盘达不到此转速时,推进系统不能工作。
A.设定转速 B.额定转速 C.最大转速D.最小转速2、盾构主机开机前,应使螺旋输送机前门应处于()位,螺旋输送机的螺杆应伸出,管片安装按钮应无效,无其它报警指示。
A.开启 B.设定 C.关闭 D.最小3、开挖面稳定与土压的变形之间的关系,正确的描述是:()A.土压变动大,开挖面易稳定B.土压变动小,开挖面易稳定C.土压变动小,开挖面不稳定 D.以上都不对4、土压平衡式盾构排土量控制我国目前多采用()方法A.重量控制B.容积控制C.监测运土车5、拼装隧道管片时,盾构千斤顶应()A.同时全部缩回 B.先缩回上半部C.随管片拼装分别缩回 D.先缩回下半部分6、向隧道管片与洞体之间间隙注浆的主要目的是()A.抑制隧道周边地层松弛,防止地层变形B.使管片环及早安定,千斤顶推力能平滑地向地层传递C.使作用于管片的土压力均匀,减小管片应力和管片变形,盾构的方向容易控制D.控制盾构的掘进方向7、当二次注浆是以()为目的,多采用化学浆液。
A.补足一次注浆未填充的部分B.填充由浆液收缩引起的空隙C.防止周围地层松弛范围的扩大D.防止地面沉降8、盾构掘进控制“四要素”是指()。
A.始发控制、初始掘进控制、正常掘进控制、到达控制B.开挖控制、一次衬砌控制、线形控制、注浆控制C.安全控制、质量控制、进度控制、成本控制D.出土量控制、速度控制、线形控制、注浆控制8、盾构施工中,()保持正面土体稳定A.可 B.易C.必须 D.不必10、土压平衡盾构施工时,控制开挖面变形的主要措施是控制:()A.出土量B.土仓压力C.泥水压力 D.掘进速度11、盾构方向修正不会采用()的方法A.调整盾构千斤顶使用数量 B.设定刀盘回转力矩C.刀盘向盾构偏移同一方向旋转 D.刀盘向盾构偏移反方向旋转12、以下选项中,不是盾构机组成部分的是()A.切口环 B.支撑环C.出土系统 D.盾尾13、以下选项中,不是盾构法施工隧道的主要步骤()A.在拟建隧道的始发端和到达端各修建一个工作井,盾构在始发端工作井内安装就位。
地铁盾构施工答题资料一、盾构始发掘进要点:始发内容包括:盾构井端头加固、始发基座安装、盾构机组装调试、安装反力架、洞门凿出、安装洞门密封、盾构姿态复核、拼装负环管片、盾构贯入作业面、建立土压平衡、试掘进。
1.确保总推力及扭矩,小于反力架和始发基座承受的反力和扭矩。
2.推进建立土压过程中注意对洞门封闭,同时对基座及反力架支撑的变形、渣土状态等情况认真观察,发现异常立即降低土压、减小推力、控制推速。
3.负环管片推出盾尾与反力架刚环要确保连接密实牢固;负环管片与基座轨道及三角撑之间的间隙随时填塞,待洞门围护结构全部拆除后快速通过洞门进行始发掘进。
4.始发掘进50~60环时,可拆除负环及反力架(即拼装连接的管片结构到一定长度后的摩阻力足以满足作用于管片的支撑反力时)。
5.始发前确保对盾尾钢丝刷涂抹油脂至饱和均匀(避免损坏相交帘布、扇形折页板)。
6.严禁盾构在始发基座上滑行期间纠偏作业。
7.始发过程中严格渣土管理,严密监测防止土体沉降隆起。
8.盾尾完全进入洞门密封后,调整洞门密封及时同步注浆,封堵洞圈,防止洞门密封处出现漏泥、漏浆。
9.始发初磨合期要注意推力、推速、扭矩的控制,同时也要注意各部位的保养。
二、确保土压平衡采取的措施1.拼装管片时,严控盾构后退确保掘进面土体稳定。
2.及时盾尾环形同步注浆,确保管片尽早与围岩有效支撑。
3.提前预知地质情况,遇松散或不良土层提前做好添加剂注入,以保证改良的渣土效果,达到控制土仓压力平衡,保证掌子面稳定。
4.利用信息化施工加强动态管理,保证地面建构筑物安全。
三、如何控制盾构掘进姿态:首先,影响盾构掘进姿态的因素有:a、开挖面地层分布情况。
B、隧道覆土厚度(浅则抬头)c、盾壳周围注浆效果。
d、推进油缸合力作用分布。
1.采用精准、性能良好的测量导向系统,辅以人工复核及时准确的反馈掘进偏差,及时采取纠偏措施;2.盾构于水平线路掘进时,使盾构保持稍向上的姿态,以纠正因盾构自重而产生的‘栽头’现象;3.调整分区油缸组的推速与推力进行纠偏和调向(盾构上的铰接油缸及推进油缸组的合力作用点调整均具有调整姿态的功能)4.确保盾壳周围注浆饱满、控制出土量、5.掘进中出现‘蛇形、滚动’主要与地质条件有关,针对不同的地质情况进行周密的工况分析,严格控制盾构操作减少蛇形值和滚动,如滚动时可采取正反转刀盘纠正掘进姿态。
四、土压平衡盾构开挖面稳定有哪些因素?如何控制开挖面稳定?(一)、影响掌子面稳定因素有:1、土仓压力平衡;2、螺旋机排土量;3、渣土的流塑性。
(二)、确保土压平衡采取的措施有:1、拼装管片时,严控盾构后退确保掘进面土体稳定;2、及时盾尾环形同步注浆,确保管片尽早与围岩有效支撑;3、提前预知地质情况。
遇松散或不良土层,提前做好添加剂注入,以保证土仓内渣土的流塑性,达到控制土仓压力平衡以达到保证掌子面稳定;4、利用信息化施工加强动态管理,保证地面建构筑物安全。
五、盾构通过上软下硬段的施工应采取哪些措施?答、1、合理配置刀具,在边缘区域配置足够的重型齿刀或滚刀确保硬岩充分破碎。
2、注入泡沫剂进行渣土改良以减少刀具破损防止开挖面失稳。
3、合理控制掘金参数。
4、合理利用盾构铰接油缸改变刀盘倾角以加强充分切割硬岩,加强掘金姿态控制能力。
5、合理控制千斤顶的的合力作用点以抵消盾构‘上抛’现象(或提前预设俯视掘金姿态抵消上抛);必要时利用扩挖刀对下部岩层适量扩挖已达到控制上抛。
6、检查或更换刀具时必须进行加固或带压进仓。
7、加强设备的检查保养确保机械设备的良性运行。
六、盾构掘进遇中硬岩层段施工应采取哪些措施?答:1、适当加入泡沫或膨润土,遇连续掘进且地下水较少时,可是当加水以改良渣土流塑性。
2、充分准备刀具特别是滚刀、合理配置刀具。
3、当掘进中出现推力过大、扭矩偏小、姿态难以调整、速度缓慢或无进尺时,一般是刀具刀盘磨损严重所致,需开仓检查刀具;条件允许一般控制在20环左右检查一次刀具。
如果连续出现刀盘或螺旋输送机被卡住、驱动熄火现象应立即停机检查;若果发现出土有碎石不匀或大块石时就可能是滚刀损坏,应立即停机检查。
特别注意检查必须在确保安全的前提下开仓。
4、控制掘进姿态保持姿态正常,避免频繁纠偏、过大纠偏。
5、动态控制好掘金参数尤其是推力和扭矩参数。
6、若条件许可尽可能采用敞开模式掘进;应连续掘进并及时同步注浆防止管片上浮。
七、盾构过砂层段掘进应采取哪些措施?1、过沙层前对盾构机进行一次全面的检查、维修保养,特别是检查盾尾刷的有效性,防止盾尾涌砂、漏泥;确保连续快速通过沙层段。
2、确保土仓压力稳定开挖面(方法:一是推速不变,调整螺旋输送机的转速或开度;二是保持螺旋输送机的转速或开度不变,调整推进速度)。
3、适量的注入膨润土或泡沫剂保证舱内泥土的流塑性。
4、快速掘进及时管片背后注浆并使用速凝砂浆,加速管片周围土体固结,以减少地层变形。
5、控制好掘进姿态、加强出土量的计算,防止超挖引起地面沉降。
6、加强监测及时反馈信息指导施工。
八、盾构掘进中出现‘泥饼’现象应采取哪些措施?答、防泥饼措施:当盾构穿越泥岩、泥质粉砂岩、砂岩、粘土层,掘进时在刀盘中心部位容易生‘泥饼’;当盾构掘进速度急剧下降、刀盘扭矩上升即掘进工效明显下降时,根据地质情况判断为泥饼现象。
主要措施如下:1、加强地质情况预测和泥土管理,特别是粘土中掘进时,更应密切注意开挖面的的地质情况和刀盘的工作状态。
2、加大刀盘前部中心部位的泡沫注入量,降低粘附性。
3、必要时向螺旋输送机内加送泡沫,以利于渣土流动排除顺畅。
4、必要时采用人工清除。
九、盾构过淤泥质土层时应采取哪些措施?答、盾构穿越淤泥层时主要问题是:隧道结构本身的下沉稳定性过工后沉降较大;盾构掘进时容易出现‘栽头’现象。
其直接后果是隧道线路纵向变形,管片错台、开裂。
采取措施如下:1、对该地层段提前进行预加固(根据条件,可采用地面加固或洞内加固两种方法)。
2、预设稍向上的掘进姿态弥补‘栽头’现象。
3、调整土仓压力平衡,确保掌子面稳定。
4、及时同步注浆,确保注浆填充密实、初凝快速。
5、及时对盾尾刷注入油脂,确保盾尾密封效果。
十、土压平衡盾构施工螺旋输送机在何种情况下容易发生喷涌?采取哪些措施?答:在松散富水地层中、通过富水断层带、容易形成泥饼的硬塑粘性土或粘质全风化岩以及裂隙较发育的强中微风化岩(地下水在裂隙内赋存且具有隔水层的承压水)、江、河、湖等水体下的土体等岩土层中施工均会出现螺旋输送机喷涌现象。
措施如下:1、松散富水层中,采取加注添加剂(膨润土或聚合物)改良渣土;施工环境许可的话,可通过加气压将地下水逼出密封舱的方法。
2、围岩自稳性较好的地层中,加强管片背后注浆,尽快封堵管片背后的汇水通道。
十一、盾构掘进中遇‘孤石’的处理措施?首先在花岗岩残积土或全风化岩层具有‘孤石’发育的条件,施工前应针对初步勘探已知的地质资料对可能有‘孤石’发育的地段加密钻孔(在5H、6H地层,10m钻一孔)。
对探知孤石孔位处,其前后3m/孔进一步探明孤石的大小及分布情况。
探测方案一般有三:钻孔探、地面地质雷达探、盾构超声波探。
具体处理措施如下:1.对较小孤石,先对孤石周围进行袖阀管注浆加固,待加固土体达到强度的后,采用盾构破岩通过。
2.对较大孤石,采用地面引孔钻爆破碎岩石后,在采用上述‘1’的方法处理。
3.对大孤石,采用明挖竖井的方法实施爆破,破碎清除后再回填的方法。
4.对未探明的孤石,适用于上述‘1、2、3’种方法。
十二、地层中的土洞或溶洞及其主要风险识别(一)、溶洞简介:一般溶洞有两种类型,即一种是发生在石灰岩地层;一种是碎屑岩地层。
土洞一般与石灰岩溶洞或石灰岩裂隙共生,且生成在特定的硬塑状沙质泥岩当中(如本人在广州5号线火车站右线暗挖站西端隧顶上出现一直径约2.5~3m的土洞,其地质条件即为硬塑状沙质泥岩当中)(二)、盾构掘进时遇到上述溶洞的主要风险是:1、在溶洞处可能会出现‘磕头’。
2、该部位通常地下水丰富、水压大,或者工作面严重失水。
其影响是造成注浆困难和螺旋输送机喷涌。
3、刀盘突遇溶洞会因瞬间荷载过大造成刀盘损坏。
4、穿越溶洞的隧道的稳定性是永久隧道结构需解决的一问题。
5、突遇土洞更是个大问题,因为土洞的形成时间较短也很难探明;如遇隧道在土洞上方会造成盾构机及结构的巨大风险。
十三、盾构空推(拼装管片)通过矿山法段施工注意哪些问题?1、盾构通过前核实检查矿山隧道的导台、接受台的标高轴线是符合设计要求,不符合要及时处理,以免影响通过。
2、盾构步进。
上导台后要步进安装管片(每环为一步进),步进中盾构的姿态主要是靠导台的施工质量。
3、管片拼装。
拼装工艺与正常掘进相同。
4、管片背衬回(喷射豆砾石)。
拼完管片及时回填围岩与背衬的空隙;回填时,每隔三环在盾构的切口四周用袋装砂石料围成一个围堰,以防止砾石料或注浆液流出。
然后用砼喷射机自刀盘前方向盾构后方吹入粒径为5~10mm的豆砾石。
每进一环再次吹射喷料以确保回填密实。
(回填,是在刀盘前方将¢50的导管从盾壳外插入盾构中体或后体实施喷射,回填时停止步进)5、管片背后注浆。
(回填后注浆;注浆液采用水泥砂浆,其配比为水泥:膨润土:粉煤灰:砂:水=120:60:380:780:460,用盾构的同步注浆系统、手控方式注浆。
当注浆压力达到0.1~。
2mpa或注浆量达到填充空隙的80%以上时即暂停,然后在安装10环后,间隔6m在管片吊装口检查注浆效果,不行则,用水泥浆进行二次补偿注浆)十四、盾构机掘进中什么情况下会出现‘栽头’现象?采取什么措施?答、盾构掘进中遇底部软弱土层时由于前盾重量比重大,会出现栽头现象;始发阶段,盾构推进后,在抵达掌子面或脱离加固区是由于盾构下部土体受扰动会出现栽头现象;变坡阶段也会出现栽头现象。
预防栽头现象措施如下:1、根据地质资料及盾构掘进揭露地质情况,判断隧道底部软土承载力,必要时提前地面加固;2、始发阶段出现盾构‘栽头’现象,要求承包商适当抬高始发姿态,合理安装始发基座或采取快速通过的做法。
3、掘进中出现‘栽头’现象适当抬高掘进姿态,选择活性注浆浆液,适当控制同步注浆压力和注浆量。
出现栽头现象采取措施如下:1、采用分区操作盾构机推进油缸调整盾构机姿态,纠正偏差,将盾构机的方向控制调整到符合要求的范围。
2、在变坡段,必要时可利用盾构机的超挖刀进行局部超挖来纠偏;也可利用盾构机的中盾和尾盾的铰接油缸进行调整盾构机的姿态,纠正偏差。
3、由于特殊原因造成盾构偏离设计轴线过大,需要长距离纠偏时,要根据实际情况,制定纠偏方案,逐步进行纠偏,盾构一次纠偏量不宜过大,以减少对地层的扰动.。
十五、盾构的测量包括哪些哪内容?答:盾构的测量包括:盾构环境监控测量、结构监控测量、掘进偏差测量、贯通测量和隧道竣工测量。
