新风系统的施工安装技术研究方案
- 格式:doc
- 大小:239.97 KB
- 文档页数:11
新风系统施工方案新风系统施工方案700字一、施工前准备1. 确定施工的空间区域,包括需要安装新风系统的房间、楼层或整个建筑物。
2. 根据需求确定新风系统的风量和风速,确定新风系统的设计方案。
3. 提前准备好所需的材料和设备,包括风机、风管、过滤器等。
4. 准备好必要的工具和安全设备,保证施工的顺利进行。
二、施工步骤1. 在确定的空间区域进行现场勘测和测量,确定新风系统的安装位置和布置方式。
2. 根据设计方案进行风管的布置,确保风管的连接通畅,并进行必要的弯头和分流处理。
3. 安装风机和过滤器,确保其稳固可靠,并进行必要的防震和防噪处理。
4. 进行风管的连接,使用合适的接口和密封材料,确保连接处的气密性。
5. 进行系统的电气布线和接线,确保电气设备的正常运行,并进行必要的接地处理。
6. 安装控制面板和开关按钮,确保系统的控制和运行方便可靠。
7. 对系统进行测试和调试,确保系统能够正常运行,并满足设计要求。
8. 进行系统的保养和维护培训,培训相关人员如何正确操作和维护新风系统。
三、施工注意事项1. 在施工过程中,注意安全第一,佩戴好必要的安全设备,确保施工人员的人身安全。
2. 施工现场要保持整洁,避免杂物堆放和易燃易爆物品存在,防止发生意外。
3. 施工过程中,要注意保护现场设施和装修,避免损坏或造成额外的修复工作。
4. 施工时要严格按照设计方案和标准进行施工,确保系统的正常安装和运行。
5. 施工完成后,要对系统进行全面的检查和测试,并解决可能存在的问题和隐患。
以上是新风系统施工方案的基本内容,要根据具体情况进行调整和完善。
在施工过程中,要严格按照相关规范和标准进行操作,确保施工质量和施工安全。
同时,也要与甲方密切配合,及时反馈施工进展和问题解决,确保整个施工过程的顺利进行。
新风工程施工组织技术方案一、前言新风系统是指通过管道将室外新鲜空气引入室内的系统,通过通风换气来改善室内空气质量。
随着人们对健康的重视和对舒适室内环境的追求,新风系统在建筑工程中得到了越来越广泛的应用。
本文将从新风工程的施工组织、技术方案等方面展开讨论,力求为新风工程的施工提供可行的方案和技术指导。
二、新风工程施工组织1. 项目背景分析本项目为某大型商业综合体的新风系统工程,在室内空气质量和舒适度方面有较高要求。
项目包括办公区、商业区、餐饮区等多个区域,总面积约为50000平方米。
新风系统需要满足每个区域的空气质量指标,并保证系统的稳定运行。
因此,施工组织需要从项目规模、系统设计、设备选型等方面进行全面分析,确定合理的施工方案。
2. 施工组织结构新风工程施工组织结构应包括项目经理、施工工程师、质量工程师、安全工程师等多个职责岗位。
项目经理负责项目的整体管理和协调,施工工程师负责技术指导和现场管理,质量工程师负责质量控制及验收,安全工程师负责安全管理和培训等。
此外,还需要成立施工现场管理团队,负责具体的施工组织和施工过程管理。
3. 施工流程安排新风工程的施工流程主要包括设计确认、材料采购、施工准备、设备安装、管道铺设、电气接线等多个阶段。
在确定了项目的基本参数和设计方案后,首先需要进行材料的采购和现场的施工准备工作。
然后按照设计图纸和设备安装说明进行设备的安装,再进行管道铺设和电气接线的工作。
最后进行系统的调试和验收,确保系统的正常运行。
4. 人力资源管理新风工程施工需要丰富的专业知识和经验,因此需要配备一支技术过硬、责任心强的施工队伍。
在人力资源管理方面,需要对施工人员进行专业技能培训和安全知识教育,提高他们的技术水平和安全意识,确保施工过程的顺利进行。
同时,还需要制定详细的施工计划和施工方案,合理安排施工人员的工作任务,确保施工的质量和进度。
5. 施工设备和施工材料新风工程施工所用设备和材料包括新风机、管道、风口、过滤器、电气控制柜等。

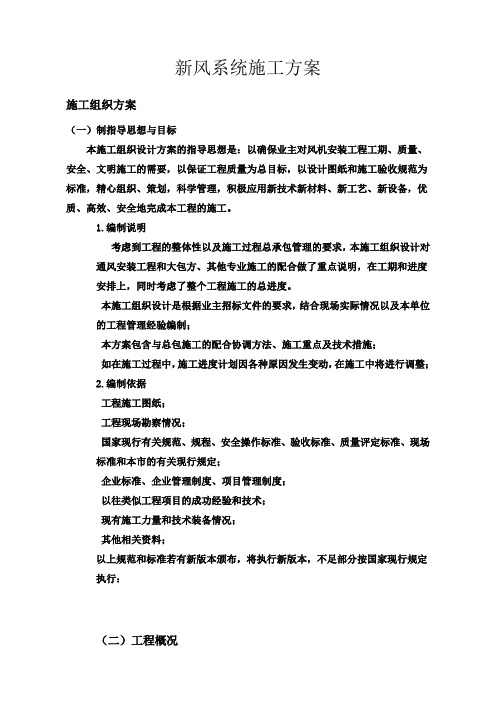

新风系统施工方案施工组织方案(一)制指导思想与目标本施工组织设计方案的指导思想是:以确保业主对风机安装工程工期、质量、安全、文明施工的需要,以保证工程质量为总目标,以设计图纸和施工验收规范为标准,精心组织、策划,科学管理,积极应用新技术新材料、新工艺、新设备,优质、高效、安全地完成本工程的施工。
1.编制说明考虑到工程的整体性以及施工过程总承包管理的要求,本施工组织设计对通风安装工程和大包方、其他专业施工的配合做了重点说明,在工期和进度安排上,同时考虑了整个工程施工的总进度。
本施工组织设计是根据业主招标文件的要求,结合现场实际情况以及本单位的工程管理经验编制;本方案包含与总包施工的配合协调方法、施工重点及技术措施;如在施工过程中,施工进度计划因各种原因发生变动,在施工中将进行调整;2.编制依据工程施工图纸;工程现场勘察情况;国家现行有关规范、规程、安全操作标准、验收标准、质量评定标准、现场标准和本市的有关现行规定;企业标准、企业管理制度、项目管理制度;以往类似工程项目的成功经验和技术;现有施工力量和技术装备情况;其他相关资料;以上规范和标准若有新版本颁布,将执行新版本,不足部分按国家现行规定执行:(二)工程概况1.施工准备技术准备组织图纸会审和深化施工组织设计。
施工图纸是施工的主要依据,队伍进厂在图纸收到后立即组织图纸会审,并形成会审记录,在此基础上做好施工组织设计的深化设计,编制各工序、工种的作业计划与工艺标准,落实半成品预制件加工场地和作业班组。
根据总体施工组织设计,结合分项工程特点编制出切实可行的分项工程的施工方案。
做好前期技术交底工作。
为了确保本工程的优质、高效、安全、低耗,在施工过程中,必须进行分级技术交底工作,交底的内容包括:安装基本要求、对质量要求的控制措施、各工种的作业计划与工艺标准交底,分项工程应注意安全生产、文明施工和周围的环境情况等,分级分项交底等,最后要落实到班组长和个人。

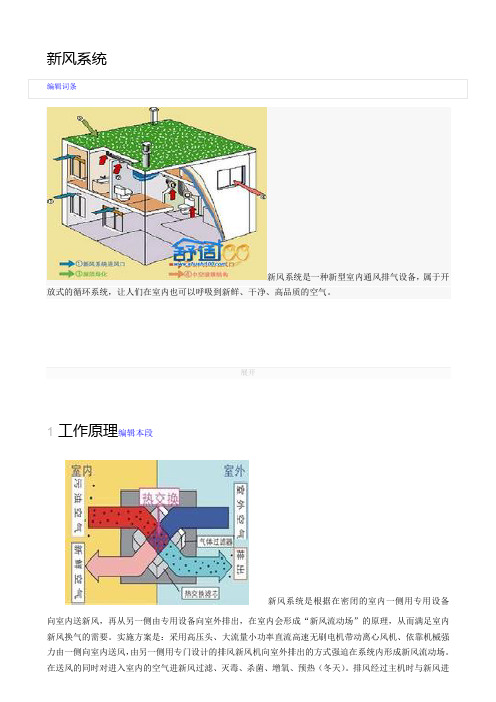

新风系统编辑词条新风系统是一种新型室内通风排气设备,属于开放式的循环系统,让人们在室内也可以呼吸到新鲜、干净、高品质的空气。
展开1工作原理编辑本段新风系统是根据在密闭的室内一侧用专用设备向室内送新风,再从另一侧由专用设备向室外排出,在室内会形成“新风流动场”的原理,从而满足室内新风换气的需要。
实施方案是:采用高压头、大流量小功率直流高速无刷电机带动离心风机、依靠机械强力由一侧向室内送风,由另一侧用专门设计的排风新风机向室外排出的方式强迫在系统内形成新风流动场。
在送风的同时对进入室内的空气进新风过滤、灭毒、杀菌、增氧、预热(冬天)。
排风经过主机时与新风进行热回收交换,回收大部分能量通过新风送回室内。
借用大范围形成洁净空间的方案,保证进入室内的空气是洁净的。
以此达到室内空气净化环境的目的。
2主要优势编辑本段1)不用开窗也能享受大自然的新鲜空气;2)避免“空调病”;3)避免室内家具、衣物发霉;4)清除室内装饰后长期缓释的有害气体,利于人体健康;5)调节室内湿度,节省取暖费用;6)有效排除室内各种细菌、病毒。
7)超静音3主要功能编辑本段第一,用室外的新鲜空气更新室内由于居住及生活过程而污染了的空气,以保持室内空气的洁净度达到某一最低标准的水平。
第二种功能是增加体内散热及防止由皮肤潮湿引起的不舒适,此类通风可称为热舒适通风。
第三种功能是当室内气温高于室外的气温时,使建筑构件降温,此类通风名为建筑的降温通风。
4基本类型编辑本段1、单向流新风系统单向流系统是基于机械式通风系统三大原则的中央机械式排风与自然进风结合而形成的多元化通风系统,由风机、进风口、排风口及各种管道和接头组成的。
安装在吊顶内的风机通过管道与一系列的排风口相连,风机启动,室内混浊的空气经安装在室内的吸风口通过风机排出室外,在室内形成几个有效的负压区,室内空气持续不断的向负压区流动并排出室外,室外新鲜空气由安装在窗框上方(窗框与墙体之间)的进风口不断的向室内补充,从而使您一直呼吸到高品质的新鲜空气。
新风系统安装方案学校安装新风系统方案一、新风系统概述新风系统在现代社会中是对高品质生活的一种追求,是最有效的空气污染解决方案它是由风机、进风口、排风口及各种管道和接头组成安装在吊顶内的风机通过管道与一系列的排风口相连,风机启动,室内受污染的空气经排风口及风机排往室外,使室内形成负压,室外新鲜空气便经安装在窗框上方的进风口进入室内,从而使室内人员可呼吸到高品质的新鲜空气中央新风系统,是一种新型室内通风排气设备,它能在把室内污浊的空气排出室外的同时也将室外的新鲜空气引入室内它属于开放式的循环系统,每天24小时为室内提供新鲜的经过过滤的室外空气,让人们在室内也可以呼吸到新鲜、干净、高品质的空气二、学校安装新风系统的可行性分析:新风系统能够从室外引进新鲜空气,对其净化过滤之后送入室内来替换室内的污染空气,从而改善室内空气,显著减少室内的,甲醛,,病菌和二氧化碳电路与电费分析:部分学校以新风系统需要明装插座,且明装插座不安全为由拒绝安装但实际并非如此,考虑到教室的建筑结构,以及教室预留的暗装插座,新风系统完全能够实现使用暗装插座而且,新风系统的功率很低,一台适用教室环境的新风系统以最高负荷运行24小时,耗电约1-2度,考虑到学校环境,新风系统不太可能全天候运行,这个耗电量还会有显著的减少!安全性分析:合格的新风系统产品并不存在安全隐患,不用担心对儿童和孩子造成威胁而且,旭莱特部分产品采用吊顶安装风量和噪音分析:教室对新风风量要求相对较大,部分新风系统可能无法满足但是也有能够满足需求的新风系统若是安装恰当,产品合格,大风量新风系统大功率运转,产生噪音大约在35分贝左右,不会对学生学习造成影响效果和后期耗材分析:新风系统的效果是否能达到预期与产品和风量有关,只要产品合格,风量适当,新风系统能够对室内空气进行净化,且确保室内氧气量充足新风系统的后期需要更换耗材,对京津冀重雾霾天教室环境而言,成本约为每年元左右,若是一个42个人的班级,成本相当于每人每年元旭莱特综合分析来看,学校教室安装新风系统有绝对的必要性,也有很高的可行性三、安装新风系统的好处1)不用开窗也能享受大自然的新鲜空气;2)采用最优的室内通风原理——负压送风方式,避免“空调病”; 3)室内空气不断流动,带走水汽,避免室内家具、衣物发霉; 4)清除室内装饰后长期缓释的有害气体,利于人体健康; 5)调节室内湿度,节省取暖费用; 6)有效排除室内各种细菌、病毒、灰尘; 7)代替排气道设计,降低开发商的建筑成本四、新风系统的组成及原理新风系统由主机、风道、排风口、窗进器及其它附件组成主机运转时,污浊空气通过排风口、排风道至室外,室外新鲜空气从窗进器引入,在主机形成的压力场作用下,至室内活动区域,满足人员活动的需要;气流组织方式科学合理,持续低风量设计,运行时低噪音低能耗,并保证最佳的空气品质双向流热回收新风系统由热回收主机、送风管道、排风管道、送风口、排风口及其它附件组成主机运转时,新鲜空气从室外引入,通过送风风道送至各房间;污浊空气通过排风风道从排风主机排出室外排风经过主机时与新风进行热回收交换,回收大部分能量通过新风送回室内五、安装新风系统的必要性1从大环境上讲:建筑、装修、家具、装饰和办公设备释放的有害物质是引起室内污染的重要原因加上夏季和冬季人们更多地依赖空调降温和室内采暖,室内通风状况差,室内有害气体得不到释放和置换,有害气体不断地积累,浓度不断的增高,导致室内空气质量恶化,使人感到困倦、乏力、胸闷、容易患病、工作效率下降,这就是世界卫生组织定名的“病态建筑综合症”也就是俗称的“空调病”这些困境的根源是新风量不足使用新风换气机更换室内空气,保持室内空气清新,可以彻底解决这些问题因此,新风换气机也是一种“保健”产品以下十种情况呼唤新风换气机的早日普及:1、新装修的房屋内化学气体侵害我们的身体我们不得不天天开窗关窗;2、甚至在居住若干年后有毒有害气体仍然困扰着我们的生活;3、房间内灰尘大蚊虫叮咬噪音等影响我们的休息及学习;4、开窗后雨水、灰尘、小偷、小孩会让人们担心;5、水蒸气积聚衣物及贵重物品容易发霉受潮;6、房间内的香烟厨房里的油烟卫生间的异味;7、房型产生的不通风如阴暗无南北项开窗;8、在空调密闭的房间内疲倦头疼脸红瞌睡俗称“空调病” 9、空气传播疾病对人们健康意识的冲击;10、相关法规如室内污染控制规范小型中央空调新风量要求等的出台及强制实施;2从学校教室上讲:京津冀地区雾霾持续的肆虐,给许多人的生活和健康带来了很大的影响,尤其对青少年儿童影响更大教室安装的新风系统的可行性分析:新风系统能够从室外引进新鲜空气,对其净化过滤之后送入室内来替换室内的污染空气,从而改善室内空气,显著减少室内的,甲醛,,病菌和二氧化碳儿童的身体正在发育中,免疫系统比较脆弱,新风量不足导致二氧化碳浓度过高,会严重影响儿童智力发育,空气污染还会诱发血液性疾病,增加儿童哮喘病的发病率,影响儿童的身高发育扫除室内各种空气污染,不间断补充室内新鲜空气,高含氧量的空气能够帮助儿童增加对各种微量元素的吸收,增强体质,同时还能帮助大脑细胞更快更好的发育!教室时学校进行教学活动的主要场所,学生到达学校之后,90%左右的时间都是在教室内度过的学生长期的处于教室环境下,若是教室空气受到污染,那么他们将长时间的暴露在污染之下,充当“人肉净化器”的角色!幼儿园、学校、培训中心新风系统:幼儿园、学校、培训中心人员密度大、脑力消耗大、室内停留时间长,良好的室内空气质量是保证孩子智力发育、健康成长的必要条件!是最需要安装新风系统的场所,旭莱特呼吁社会关注孩子教室里的空气质量,安装新风系统!幼儿园、学校室内空气质量的现状:目前,经旭莱特科技进行走访调查,发现幼儿园、学校极少配备新风系统现在每个教室里课桌一个挨一个,一般学生人数在45人左右,基本将一个不大的教室坐的满满堂堂每个孩子都在不停的呼出二氧化碳,每个人都在散发体味,有些学生不讲究卫生鞋臭、汗臭非常严重,教室里空气异常难闻在这样拥挤的空间里,去开过家长会的家长都有切身体会,实在是非常不适!旭莱特新风系统等颗粒物危害等级:★★★★★根据相关的资料数据统计,学校教室等公共场合,在雾霾天即使门窗紧闭,室内的浓度依然与室外雾霾很接近,在室外雾霾不严重的天气,室内浓度甚至是室外浓度的几倍由于儿童新陈代谢快,呼吸频率高于成人,抵御疾病能力却比成人差,所以受的伤害更大:美国的一项追踪研究表明,空气污染会危害子宫内的胎儿,导致胎儿基因发生变化,并且会增加宝宝将来罹患癌症的风险,有些地方医疗技术和配备较为发达的城市新生儿的死亡率为农村新生儿死亡率的倍!还会影响儿童生长发育和智力的发展并诱发儿童呼吸系统疾病,据统计,儿科门诊中儿童呼吸道感染占39%—65%,儿科住院部肺炎的患病率是最高的,约占25%—65%国内外的长期跟踪研究发现,短期暴露于高的环境中,将会导致儿童肺功能的改变及哮喘的发病率增加;而长期暴露将会诱发儿童的慢性呼吸系统疾病,与由呼吸系统疾病所导致的新生儿后期死亡率相关室内甲醛和危害等级:★★★★☆现代室内涂料,桌椅等其他设备,都会挥发出甲醛、等化学污染物,而且这是一个持续的过程,甲醛的挥发并不会突然结束在教室条件下,类似的化学污染物很多,在相对封闭的雾霾天,这些污染物会在室内堆积,对学生造成伤害甲醛对儿童的危害很大,甲醛对人的皮肤,眼睛,呼吸道等有很强的刺激作用,会造成过敏性皮炎,支气管哮喘,眼刺激,头痛等多种疾病,长时间吸入甲醛,等污染物还有会对身体造成永久伤害,引发细胞癌病室内细菌和病菌危害等级:★★★★中小学幼儿园教室环境下,人口密集,卫生条件复杂,室内湿度较大,加上雾霾天门窗关闭,很容易导致细菌滋生,流感、手口足病、水痘等流行性疾病在这样的环境下很容易传播!高浓度二氧化碳危害等级:★★★☆在教室静坐的条件下,每个人每小时大约呼出15-20升二氧化碳,在有运动等情况下,这个值会快速增大,甚至达到50-60升/每小时!那么一个40人的教室,即使处于静坐条件,每小时也要呼出-升二氧化碳!空气中二氧化碳的含量达3%时,人体呼吸加深;长时间吸入浓度达到4%的二氧化碳时,会出现头晕、头疼、耳鸣、眼花等神经症状,同时血压升高;空气中二氧化碳浓度达到8%~10%时,会导致呼吸困难、脉搏加快、全身无力、肌肉由抽搐转至痉挛、神志由兴奋转向抑制二氧化碳含量达30%时,可能会出现死亡。
新风系统的施工安装技术研究方案一、引言随着人们生活水平的提高和环境保护意识的增强,新风系统作为一种新型的通风换气设备,被广泛应用于住宅、办公楼、商场等建筑中。
新风系统能够有效地提供新鲜空气,改善室内空气质量,保障人们的健康。
本研究旨在通过对新风系统施工安装技术的研究,提出一套科学有效的施工方案,以确保新风系统的正常运行和使用。
二、新风系统施工安装的难点分析1.建筑结构限制:不同建筑的结构形式、楼层高度及空间布局对新风系统的安装提出了要求,施工人员需要根据具体情况进行合理的安装位置选择及管道布置。
2.施工过程难度:新风系统的安装涉及管道布置、风口设置、电气连接等多个环节,施工过程繁琐复杂,需要施工人员具备良好的技术水平和施工经验。
3.安装质量要求:新风系统的安装质量直接关系到系统的运行效果和使用寿命,施工人员需要确保安装质量符合相关标准和规范。
1.设计规划阶段:在新风系统施工安装前,首先需要进行设计规划,确定新风系统的布置方案和管道路径。
在设计规划阶段,需要充分考虑建筑的结构限制、空间布局及用户需求,进行科学合理的设计。
2.施工方案制定:根据设计规划,制定具体的施工方案,明确施工流程和施工顺序。
施工方案应包括设备安装、管道布置、风口设置、电气连接等内容,并注重施工效率和施工质量。
3.施工过程控制:根据施工方案,施工人员需严格控制施工过程,确保施工质量。
具体控制措施包括:(1)设备安装:根据设备说明书要求进行设备安装,保证设备安装牢固,不影响新风系统的正常运行。
(2)管道布置:根据设计规划,合理布置管道,保证管道畅通,避免管道弯曲或阻塞导致风量减少。
(3)风口设置:合理设置风口位置,确保新风的均匀分布,避免局部死角,保证室内空气质量优良。
(4)电气连接:按照电气图纸进行电气连接,确保电气设备运行正常,不对其他设备造成干扰。
4.施工质量验收:施工完成后,进行施工质量验收,确保新风系统施工质量符合标准和规范。
新风系统施工方案新风系统编辑词条新风系统是一种新型室内通风排气设备,属于开放式的循环系统,让人们在室内也可以呼吸到新鲜、干净、高品质的空气。
展开1工作原理编辑本段新风系统是根据在密闭的室内一侧用专用设备向室内送新风,再从另一侧由专用设备向室外排出,在室内会形成“新风流动场”的原理,从而满足室内新风换气的需要。
实施方案是:采用高压头、大流量小功率直流高速无刷电机带动离心风机、依靠机械强力由一侧向室内送风,由另一侧用专门设计的排风新风机向室外排出的方式强迫在系统内形成新风流动场。
在送风的同时对进入室内的空气进新风过滤、灭毒、杀菌、增氧、预热(冬天)。
排风经过主机时与新风进行热回收交换,回收大部分能量通过新风送回室内。
借用大范围形成洁净空间的方案,保证进入室内的空气是洁净的。
以此达到室内空气净化环境的目的。
2主要优势编辑本段1)不用开窗也能享受大自然的新鲜空气;2)避免“空调病”;3)避免室内家具、衣物发霉;4)清除室内装饰后长期缓释的有害气体,利于人体健康;5)调节室内湿度,节省取暖费用;6)有效排除室内各种细菌、病毒。
7)超静音3主要功能编辑本段第一,用室外的新鲜空气更新室内由于居住及生活过程而污染了的空气,以保持室内空气的洁净度达到某一最低标准的水平。
第二种功能是增加体内散热及防止由皮肤潮湿引起的不舒适,此类通风可称为热舒适通风。
第三种功能是当室内气温高于室外的气温时,使建筑构件降温,此类通风名为建筑的降温通风。
4基本类型编辑本段1、单向流新风系统单向流系统是基于机械式通风系统三大原则的中央机械式排风与自然进风结合而形成的多元化通风系统,由风机、进风口、排风口及各种管道和接头组成的。
安装在吊顶内的风机通过管道与一系列的排风口相连,风机启动,室内混浊的空气经安装在室内的吸风口通过风机排出室外,在室内形成几个有效的负压区,室内空气持续不断的向负压区流动并排出室外,室外新鲜空气由安装在窗框上方(窗框与墙体之间)的进风口不断的向室内补充,从而使您一直呼吸到高品质的新鲜空气。
新风系统组织施工设计方案及对策一、引言新风系统作为一种通风换气系统,能够有效改善室内空气质量,提供舒适的室内环境。
在施工设计阶段,需要编制详细的方案和对策,确保新风系统能够按照预期的要求进行施工和运行。
本文将探讨新风系统组织施工设计方案及对策。
二、施工设计方案1.确定系统布局:根据建筑结构和功能需要,确定新风系统的布局。
考虑到新风系统需要与其他设备和管线进行协调,需要进行综合布置,确保系统安装合理、美观。
2.选择合适的设备:根据系统的使用要求、空气质量需求和系统的预算限制,选择合适的新风设备。
考虑到安装、维护和使用的方便性,应选择可靠的品牌和型号。
3.编制施工图纸:根据系统布局和设备选择,制作详细的施工图纸。
包括设备位置、管线安装、电气布线等内容,确保施工过程中的安装细节和关键节点。
4.施工组织方案:编制施工组织方案,明确施工过程中各个环节的责任和流程。
包括进场安装、材料采购、工人配备、施工现场管理等方面。
5.安全管理措施:明确施工现场的安全要求和措施,制定相关的安全管理制度。
包括安装设备时的安全操作、材料储存和使用的安全要求等内容。
6.管理质量措施:建立施工过程中的质量控制体系,制定检查标准和方法,确保施工质量符合要求。
包括设备安装的验收标准、管道连接的密封性检查等内容。
三、施工设计对策1.确保人员素质:在施工过程中,应确保施工人员具备相关的专业知识和技能,严禁无相关经验的人员进行安装。
同时,对施工人员进行培训,提高他们的技术水平和质量意识。
2.加强沟通协调:在施工前期,与设计方、供应商和其他相关方进行充分的沟通,确保对方案的理解和共识。
同时,加强与施工现场的协调和沟通,确保施工进度和质量的控制。
3.预防和控制施工风险:对施工过程中可能出现的风险进行预防和控制。
例如,在施工现场设置合适的防护措施,避免发生意外事故;及时修复设备和管道的漏水等问题,确保施工质量。
4.建立施工档案和验收报告:施工完成后,建立详细的施工档案,包括施工图纸、材料清单、检验报告等内容。
新风系统的施工安装技术方案(一)1、施工前准备包括供货、预约施工时间及现场施工交底工作。
1)供货:本地客户供货有两种方式:客户自提、公司配送。
2)预约施工时间:配送货完成后,有施工监理人员根据信息与客户预约具体的施工时间。
a、人员的配备:与工队长提前沟通施工人员及开工时间;b、工具的准备:施工过程中的工具工人自带,防止因为工具问题耽误工期,需要公司配合的应提前申请。
3)、客户准备:客户为进行新风系统的施工进行相关的协调工作,如物品清理、物业进出、水电齐备等。
4)现场施工交底:是施工监理、施工负责人与客户说明,针对现场情况及安装基本原则提出合理化方案,征得客户同意后进行施工。
2、主机吊装主机是新风系统中的核心部件,是系统发挥作用的动力源,也是唯一可能出现噪音的部件。
主机的吊装要科学谨慎。
1)主机安装前必须检查外观尺寸、性能参数,是否适用于本安装环境。
检查风机叶轮与机壳间的间隙和风扇转动是否符合要求,箱体内应无杂物。
2)吊装主机的原则:主机排风出口可直通风道或者室外。
机器距离风道不宜过短(小于0.5米),进入通风竖井的管道不应太长,以通风竖井内长的1/5为宜。
机器安装最好能直连风道(或室外排气口),应尽量没有弯度以减少阻力。
主机安装应牢固、水平,吊杆螺母必须有防松和减震措施,保证安全牢固无振动。
在主机吊装位置下方的吊顶,必须留有大小合适的检修口,安装位置应便于安装与检修保养。
3、管路排布在一套新风系统的安装过程中,管路的排布是非常关键的部分,因为管路的排布会影响到系统风量损耗、系统噪音等多个方面。
a、一般要求(1)通风管径尺寸应根据主机接口大小、风量大小及风压进行合理选择,通风管道规格的检查,风管以内径为准,其配件以外径为准(2)圆形风管的斜插式三通或四通,其夹角宜为15°~60°,夹角的允许偏差为不大于3°。
(3)风管和配件内外面应平整无裂漏、圆弧均匀、纵向接缝应错开,咬口缝应紧密,宽度均匀。
新风系统的施工安装技术方案
1、施工前准备
包括供货、预约施工时间及现场施工交底工作。
1)供货:本地客户供货有两种方式:客户自提、公司配送。
2)预约施工时间:配送货完成后,有施工监理人员根据信息与客户预约具体的施工时间。
a、人员的配备:与工队长提前沟通施工人员及开工时间;
b、工具的准备:施工过程中的工具工人自带,防止因为工具问题耽误工期,需要公司配合的应提前申请。
3)、客户准备:客户为进行新风系统的施工进行相关的协调工作,如物品清理、物业进出、水电齐备等。
4)现场施工交底:是施工监理、施工负责人与客户说明,针对现场情况及安装基本原则提出合理化方案,征得客户同意后进行施工。
2、主机吊装
主机是新风系统中的核心部件,是系统发挥作用的动力源,也是唯一可能出现噪音的部件。
主机的吊装要科学谨慎。
1)主机安装前必须检查外观尺寸、性能参数,是否适用于本安装环境。
检查风机叶轮与机壳间的间隙和风扇转动是否符合要求,箱体内应无杂物。
2)吊装主机的原则:主机排风出口可直通风道或者室外。
机器距离风道不宜过短(小于0.5米),进入通风竖井的管道不应太长,以通风竖井内长的1/5为宜。
机器安装最好能直连风道(或室外排气口),应尽量没有弯度以减少阻力。
主机安装应牢固、水平,吊杆螺母必须有防松和减震措施,保证安全牢固无振动。
在主机吊装位置下方的吊顶,必须留有大小合适的检修口,安装位置应便于安装与检修保养。
3、管路排布
在一套新风系统的安装过程中,管路的排布是非常关键的部分,因为管路的排布会影响到系统风量损耗、系统噪音等多个方面。
a、一般要求
(1)通风管径尺寸应根据主机接口大小、风量大小及风压进行合理选择,通风管道规格的检查,风管以内径为准,其配件以外径为准(2)圆形风管的斜插式三通或四通,其夹角宜为15°~60°,夹角的允许偏差为不大于3°。
(3)风管和配件内外面应平整无裂漏、圆弧均匀、纵向接缝应错开,咬口缝应紧密,宽度均匀。
(4)复合材料风管的覆面材料为不燃在(或阻燃)材质较好,内部的绝热材料应为不燃或难燃B1级,且对人体无毒害的材料。
(5)与主机连接的管道内壁应光滑,尽量保持平直,减少弯头的使用以减少阻力;(双向流系统)新风管道进风口应设过滤网罩;进风口位置应选在空气不受污染的地方。
(6)风管与部件支、吊、托架的配件、射钉或膨胀螺栓(含组合膨胀螺栓)位置应安装正确且到位、牢固可靠,埋入部分应去除油污,并不得涂漆。
(7)用膨胀螺栓(含组合膨胀螺栓)固定支、吊、托架时,应符合膨胀螺栓使用技术条件规定执行。
支、吊、托架的形式应符合设计规定。
当设计无规定时,可如下进行:排气罩的安装宜在设备就位后进行,位置应正确,固定应可靠,支、吊架的设置应不影响其它部分操作。
(8)安装膨胀螺栓时,须配件完整。
吊筋旋转到膨胀螺栓完全张开为宜,吊筋长度应以吊顶下平为直准,减去吊顶厚度、风管及管卡长度,准确测量后,得出数据。
为利于安装,吊筋两端头应打坡。
(9)在PVC管道的安装中,不能使用90度弯头,应使用45度弯头,以减少风阻。
管道安装要稳固,与风机接口处用胶带(PVC管道不可直接相连,应采用软连接)固定结实,避免风管的脱落。
b、具体连接要求
为减少材料浪费与安装误差,在安装前,据现场测量的精确结构数据,进行预装配。
(1)直接(管箍)的预装配
所有PVC管道端口须打坡口,从而使PVC管与管件直接、充分接触。
刷PVC胶前,直节里面、PVC管插头外面的杂物及灰尘应清理干净;对接完成后,PVC管两端应垫至水平状态,再检查是否在同一直线上,凉干后备用。
其它连接类似。
(2)45度弯头的安装
两个45度弯头与直管组成90度大弯儿,正三通安装,45度三通安装,45度三通和45度弯头共同组成90度三通,直接件(管箍)的连接安装如下图:
4、风口安装
1)排风口的安装
a、排风口的位置
卫生间排风口应尽量安装在马桶之上。
其它由主机连出的排风管路应尽量短直,我们建议管路不出卫生间。
这样可以使新风与排风充分混合后完全置换循环排出,避免通风死角。
b、排风口的安装
排风口分侧排、直排两种形式,排风口安装要牢固,风口紧贴墙壁或吊顶。
2)进风器的安装
a、进风器位置
进风器位置一般建议选择在住宅的窗户下方(距离地面不小于50cm)、暖气上方处等处,方便安装与维护,并且不影响室内物品的摆放。
要尽量避免死角,较好的方式是进风器与排风口成对角线使新风与室内污浊空气形成对流循环,避免室内空气出现通风死角。
b、进风器的安装
进风器的安装要牢固,室外防雨部分可使用自攻丝与防水玻璃胶(特殊情况可使用防水泡沫胶)进行固定,但方向不可倾斜以免影响防雨效果。
室内部分可使用中性玻璃胶或自攻丝进行固定,风口里外部分都应紧贴墙壁。
具体安装如下两图:
c、三维滤纤滤芯的安装与更换
进风器我们采用的是瑞典原装进口Fresh进风器,它有独有的过滤装置——三维静电滤纤滤芯。
在进风器安装完毕固定好后,进行滤芯的安装。
3)穿梁开孔要求
一般排风口不出卫生间的设计,不会对建筑结构产生破坏,如遇特殊建筑结构或特别需求,需要从梁体处开孔时,建议使用过梁器或在梁体中间打孔。
禁止情况:1、禁止在宽度小于30cm的建筑梁体上开孔;2、禁止在建筑梁体开孔直径大于10cm;3、其它国家或山东省建筑法律法规禁止的行为。
5、控制器安装
(1)主机安装中选用的电源线及电气元件,必须使用经国家强制认证的产品。
(2)主机安装必须要接入可靠接地系统,接地导线的截面积不小于相线截面积。
(3)敷设线路时,根据规定要求,对线路相线、零钱、保护接地(接零)线应采用不同颜色的线。
一般要求:单相电源的相线宜用红色线,也可用蓝、黄线;三相电源的三根相线(A、B、C)应分别使用红、黄、绿颜色的线,零线用黑色线,接地线用黄绿双色线。
(4)导线穿线管可根据其敷设的环境选用。
根据开关电气国家标准:GB16915.1-2003/GB16915-2(家用及类似用途固定式电气装置的
范文范例参考
开关)暗装开关安装要求距地面l.2米~1.4米,距门框水平15厘米~20厘米。
同一室内的开关高度应一致为好。
在施工中监督电工严格按照操作规程进行施工,在开关安装完毕后,一定要进行实际的使用,看看这些部位是否有发热现象,检验合格后方能使用。
(5)开关可承载电流范围应与主机实际参数匹配,遥控开关应避免金属物品阻碍干扰无线信号,并且告知客户无线开关遥控的可靠距离范围。
6、施工后现场的清理
安装结束后,施工人员将施工中产生的垃圾应堆整并且及时彻底的清理出去,做到工完料清。
