建筑水电预埋施工工艺图解完整版
- 格式:doc
- 大小:686.00 KB
- 文档页数:9

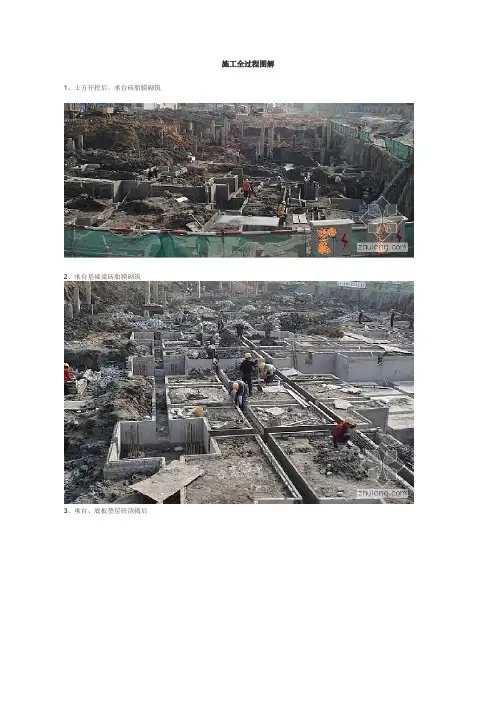

施工全过程图解1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
34、消防喷淋管施工中35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
40、楼梯踏步施工中。
41、空调冷冻水管施工安装中42、砖墙与砼交界处钉铁丝网。

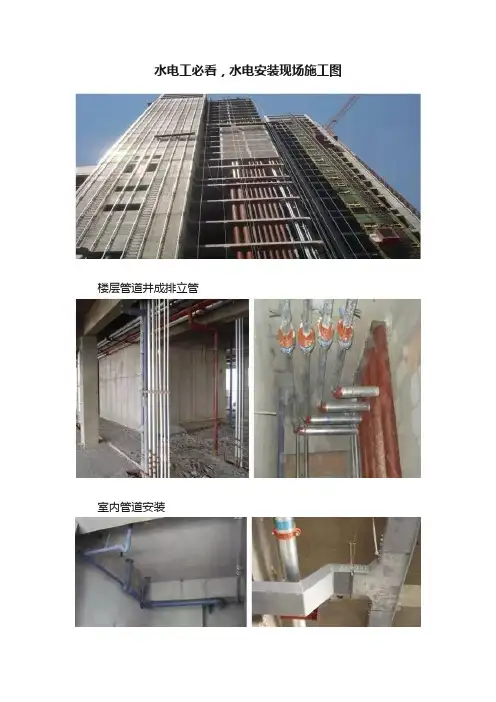

水电工必看,水电安装现场施工图
楼层管道井成排立管
室内管道安装
左:排水管道安装右:桥架安装
蹲便布局合理,地漏找中,整体效果非常美观
左:给排水管道的墙体暗埋管均弹出墨线后进行敷设,整齐美观右:顶板内的接头规范,且均进行沾锡处理
户内箱安装电缆敷设
现场布管
顶板暗配管
顶板暗配管
采暖立管安装排水立管安装
管道预留洞
立管的安装箱体安装
A区地库电气暗配管;A区地库普通套管的安装
排水立管;电气配管
管道预留洞
电气配管
剪力墙线盒安装
3#楼地暖管敷设、PP-R安装
2#楼穿线及开关、插座、灯具安装
配管、接线盒安装
墙体配管
管道及风管安装
11层平台配管
三层平台配管;一层餐厅6~10轴明配管
二层餐厅1~6轴明配管
铸铁排水管安装
开关插座安装
电气配管
户内接地母线敷设
冷却塔安装风管保温
户内接地母线敷设柱主筋与地梁主筋焊接
电气配管、盒子安装
电气配管
电气配管、接线盒安装。

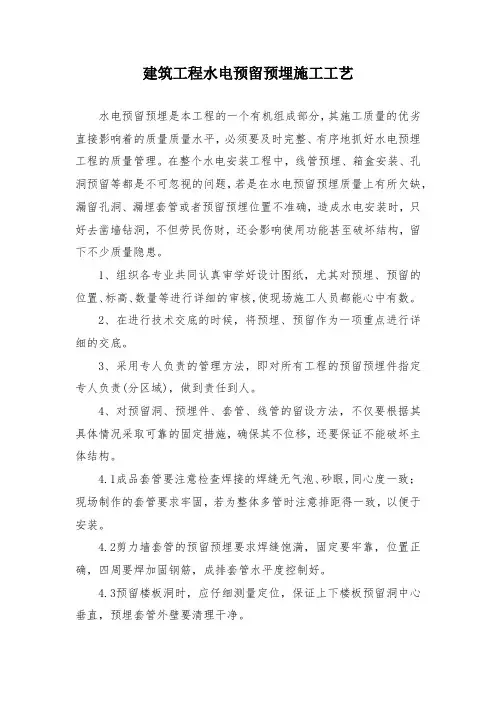

建筑工程水电预留预埋施工工艺水电预留预埋是本工程的一个有机组成部分,其施工质量的优劣直接影响着的质量质量水平,必须要及时完整、有序地抓好水电预埋工程的质量管理。
在整个水电安装工程中,线管预埋、箱盒安装、孔洞预留等都是不可忽视的问题,若是在水电预留预埋质量上有所欠缺,漏留孔洞、漏埋套管或者预留预埋位置不准确,造成水电安装时,只好去凿墙钻洞,不但劳民伤财,还会影响使用功能甚至破坏结构,留下不少质量隐患。
1、组织各专业共同认真审学好设计图纸,尤其对预埋、预留的位置、标高、数量等进行详细的审核,使现场施工人员都能心中有数。
2、在进行技术交底的时候,将预埋、预留作为一项重点进行详细的交底。
3、采用专人负责的管理方法,即对所有工程的预留预埋件指定专人负责(分区域),做到责任到人。
4、对预留洞、预埋件、套管、线管的留设方法,不仅要根据其具体情况采取可靠的固定措施,确保其不位移,还要保证不能破坏主体结构。
4.1成品套管要注意检查焊接的焊缝无气泡、砂眼,同心度一致;现场制作的套管要求牢固,若为整体多管时注意排距得一致,以便于安装。
4.2剪力墙套管的预留预埋要求焊缝饱满,固定要牢靠,位置正确,四周要焊加固钢筋,成排套管水平度控制好。
4.3预留楼板洞时,应仔细测量定位,保证上下楼板预留洞中心垂直,预埋套管外壁要清理干净。
4.4刚性防水套管在土建主体施工时要求一次预埋到位,管道与套管同心度精度高,油麻、膨胀水泥打口规范。
4.5消防穿墙套管两端与墙面要齐平,套管内侧防腐要到位,周围标识清晰。
4.6楼板中的电气管路暗敷设应注意布局合理,定位准确,回路清晰,管口及接头用胶带防护到位;另外要注意在管道密集处应保证管净距足够25mm,局部部位可考虑加横向短钢筋等措施,以防产生楼板结构性裂缝。
4.7暗配钢管连接及与接线盒连接部位采用专用接地卡跨接接地。
4.8剪力墙中的线盒预埋计划主要采用水平管找平,Φ8圆钢固定,打完混疑土后一次成型,线盒的表皮与墙面要平齐,满足清水墙面的施工工艺。
建筑水电预埋施工工艺图解一、结构配管1、电气管道预埋电管预埋应提前做好暗埋管的预制工作。
暗埋管道应沿最短路径敷设,尽量减少转弯次数,管子的弯曲半径及加转线盒的个数应严格按国家规范执行。
接(转)线盒、定位必须准确,盒体端面紧贴模板,盒内用废纸、泡沫板等物体填实,并在模板内用红漆作上记号。
凡向上的管口和埋到砼体内的接线盒必须封堵严密,防止杂物进入管内。
管线与底筋用铁丝绑扎牢固,避免线管移位损坏,PVC管路固定点的间距为不大于1m,距端头、弯曲中点不大于500mm。
PVC管在混凝土浇筑时必须派专人值班加强保护,防止振捣时位移或损坏;值班人员必须看护至混凝土浇捣完毕,中途不得离岗,发现预埋管盒被损坏时应及时修复从地面弯起至板面的插座管,在浇捣混泥土时,做好支墩保护。
防止电管根部被压弯压断管子进盒采用专用锁头(杯梳),锁母下应塞垫块,防止锁母被踩脱落或断开。
本项目灯头盒采用定制成品灯头盒,这样节省锁头,又有效的防止管盒脱落的通病。
暗配管的弯取半径不应小于管外径的10倍;弯曲处不应有折皱、凹陷和裂缝。
混合配管时,钢管或镀锌电线管在下,PVC管在上局部电线管太密集,部分线管间距少于15mm,线管重叠超过三层,影响楼板结构。
屋面电气配管必须使用镀锌电线管,禁止使用PVC塑料管。
2、入户管道与电井线槽连接电气竖井内入户管与桥架连接部位需按专业排序分布,防止后期入户线至桥架处造成交叉。
3、电气与给排水的定位电管、电盒避免预埋在排水管道旁,距离水管及预留洞的距离大于300mm,减少楼板漏水隐患。
空调插座位置与建筑图纸中空调预埋孔位置、空调板要相符(空调插座一般要比空调套管高100mm)。
洗衣机插座与洗衣机地漏要相符。
4、开关、插座、灯位盒定位开关、插座、灯位盒,必须严格按实际图纸和规范来定位。
开关插座的测量定位分为三个方面:平面位置、高度、与墙面凹凸距离。
要按各种器具设计高度安装其接线盒。
对剪力墙上的线盒,以土建柱筋上的红记顶端为50cm基准来测量,同时各接线盒之间用水平管复测标高是否一致。
建筑水电预埋施工工艺图解
一、结构配管
1、电气管道预埋
电管预埋应提前做好暗埋管的预制工作。
暗埋管道应沿最短路径敷设,尽量减少转弯次数,管子的弯曲半径及加转线盒的个数应严格按国家规范执行。
接(转)线盒、定位必须准确,盒体端面紧贴模板,盒内用废纸、泡沫板等物体填实,并在模板内用红漆作上记号。
凡向上的管口和埋到砼体内的接线盒必须封堵严密,防止杂物进入管内。
管线与底筋用铁丝绑扎牢固,避免线管移位损坏,PVC管路固定点的间距为不大于1m,距端头、弯曲中点不大于500mm。
PVC管在混凝土浇筑时必须派专人值班加强保护,防止振捣时位移或损坏;值班人员必须看护至混凝土浇捣完毕,中途不得离岗,发现预埋管盒被损坏时应及时修复
从地面弯起至板面的插座管,在浇捣混泥土时,做好支墩保护。
防止电管根部被压弯压断
管子进盒采用专用锁头(杯梳),锁母下应塞垫块,防止锁母被踩脱落或断开。
本项目灯头盒采用定制成品灯头盒,这样节省锁头,又有效的防止管盒脱落的通病。
暗配管的弯取半径不应小于管外径的10倍;弯曲处不应有折皱、凹陷和裂缝。
混合配管时,钢管或镀锌电线管在下,PVC管在上
局部电线管太密集,部分线管间距少于15mm,线管重叠超过三层,影响楼板结构。
屋面电气配管必须使用镀锌电线管,禁止使用PVC塑料管。
2、入户管道与电井线槽连接
电气竖井内入户管与桥架连接部位需按专业排序分布,防止后期入户线至桥架处造成交叉。
3、电气与给排水的定位
电管、电盒避免预埋在排水管道旁,距离水管及预留洞的距离大于300mm,减少楼板漏水隐患。
空调插座位置与建筑图纸中空调预埋孔位置、空调板要相符(空调插座一般要比空调套管高100mm)。
洗衣机插座与洗衣机地漏要相符。
4、开关、插座、灯位盒定位
开关、插座、灯位盒,必须严格按实际图纸和规范来定位。
开关插座的测量定位分为三个方面:平面位置、高度、与墙面凹凸距离。
要按各种器具设计高度安装其接线盒。
对剪力墙上的线盒,以土建柱筋上的红记顶端为50cm基准来测量,同时各接线盒之间用水平管复测标高是否一致。
接线盒的平面位置必须以轴线为基准来测定,用土建墙线来复核。
门边的开关一般应在门开的一侧,开关盒与门洞边净距150mm(如加上门框则为200mm.)
开关、插座底盒二边定制耳朵,预埋底盒时便于加固。
5、剪力墙部位给水管配管
建议采用ø50PPR管从中间剖成两半(或采用30mm厚硬性聚苯板切25-30mm宽)留槽(需覆膜便拆);硬性冷热水管道间距控制在150mm左右,避免共槽敷设,同时便于冷热水混合龙头安装及管道交叉处
理。
槽模直接绑扎在钢筋表面或钉在木模板上便于控制留槽深度。
6、斜屋面渗水管预埋
7、剪力墙二次配管安装工作注意事项
1)禁止使用切割机在剪力墙位置切割作业。
2)禁止切断结构钢筋。
3)剪力墙位置线盒安装高度同固化图一致,左右尺寸偏差≤±30mm。
4)预埋安装完成后,立即完成洞口收边收口封堵工作
二、砌体配管
砌体配管,埋设深度与建筑物、构筑物表面的距离不应小于15mm。
电管入盒采用专用锁头。
电管在砌体上安装要求用水泥钉固定。
补槽后电管处贴网格布以防墙体开裂。
进入配电箱、屏的电线管路,排列应整齐,配电箱暗配的线管,埋设深度与砖墙砌体表面的距离不小于15~20mm;线管排列整齐、间距均匀(管与管之间间距≥10mm)、安装牢固;在距配电箱底壳150~200mm范围内设管卡,中间直线段管卡间的最大距离≤600mm;配管安装固定完成后,线槽部分做甩浆处理然后使用细石子素混凝土找补平整,然后挂钢丝网,钢丝网于线槽两边≥100mm。
管入箱、盒应采用锁扣固定,应与管径相吻合,要求一管一孔,不得开长孔。
铁制箱、盒严禁用电气焊开孔。
两根以上管入箱、盒,要长短一致,间距均匀,排列整齐。
管进盒、箱,一管一孔,先接端接头然后用内锁母固定在盒、箱上,在管孔上用顶帽型护口堵好管口,最后用泡沫塑料块堵好盒子口(堵盒子口的材料可采用现场现有柔软物件,如水泥纸袋等)。
砌体配管施工前,要求土建必须在墙面打灰饼,确定墙体抹灰厚度。
线盒定位标高控制采用激光墨线仪,同一室内同标高底盒标高差控制在0~5mm;并列插座开关面板高度差0~0.5mm,线盒间距25mm;厨卫间底,生活阳台和其他功能房间底盒根据饰面材料确定出墙面距离(以相对于饰面-5mm ~0为宜)。
四、底盒定位
五、水电施工图套图检查定位
水施图和电施图叠加,检查洗衣机插座和洗衣机地漏
是否合理;空调插座和空调孔洞及空调板是否合理。
阳台洗衣机插座和阳台排水立管有冲突,洗衣机插座
移位到另一面墙。
六、给排水——套管
1、管道穿过地下室或地下构筑物外墙处,应采用防水套管。
一般可用刚性防水套管,有振动之处应选用柔性防水套管。
套管做法见给水排水标准图集。
2、钢套管直径小于DN300以下时是不用设置加强筋的,管
径大于DN300时则应该设置加强筋。
3、套管安装后,两端必须进行封堵保护以防止杂物灌入堵
塞管道。
4、碧桂园要求空调套管使用预制件进行施工。
5、地下室后浇带的位置不要预埋套管,因为后浇带的位置
墙体加厚的。
6、多根套管埋,二端采用钢筋加固措施,防套管变形
7、套管安装后管口两边应伸出墙、梁、柱面5cm -10cm,制作套管前必须对管道进行充分除锈。
套管切割后需除毛刺(将切割好的钢管的管口用打磨机除去管口毛刺)
8、电梯基坑底排水管预埋,注意管口做好封堵。
七、给排水——同层排水
同层排水是碧桂园集团最近大力推广的新技术,同层排水的应用即降低了工程成本(包括材料成本和人工成本),缩短了工程施工时间。
同时有效的解决了排水管道结构渗水的难题。
八、给排水——给水管道砼板压槽
在混凝土板浇捣时,为避免后期装修时抬高室内地面高度,施工方应按照图纸上的管道走向进行压槽处理,压槽时不能压太深,避免造成结构安全。
九、给排水——砌体配管
1、按图施工,定点定位必须准确。
2、冷热水管道必须有150mm的间距。
3、冷热水管道出水口必须根据选用的卫生器具确定间距(碧桂园一般使用惠达品牌,管中间距28mm);避免后期卫生器具无法安装。
4、管井内热水管必须做好保温。
十、总结
(一)水电预埋前质量控制总结
1、进行质量意识的教育:
落实及贯彻碧桂园集团有关水电施工要求及规范化、标准化施工。
2、加强对班组的培训:
班组是直接的操作者,只有他们的管理水平和技术实力提高了,工程质量才能达到既定的目标,因此要着重对班组进行技术培训和质量教育,帮助班组提高管理水平。
项目对班组长及主要施工人员,按不同专业进行技术、工艺、质量进行综合培训,未经培训或培训不合格的班组不允许进场施工。
3、做好技术交底:
在工程开工前,组织质量技术交底,将工程概况,各工序的施工方法、施工工艺及技术措施等向工长进行详细技术交底,并向项目全体工人进行交底。
4、熟悉设计图纸:
做好机电预留预埋施工的预控是首项基础工作,施工人员必须熟悉设计图纸、施工工艺等。
安装图必须与固化后的建筑图(开发商交付业主图)叠图——满足功能需求。
5、严格控制设备材料的采购:首先,在碧桂园集团指定推荐品牌中选择合格的供货商及产品;其次,材料进场报验,选用的材料,必须经甲方书面认可后,方可进行采购;再次,采购的各种材料、半成品按照合同及国家地方的有关规范要求,具有生产厂家提供的产品合格证、检测报告和使用说明书。
对现场甲供材料进场同样必须严格检查,合格方可收货。
(二)样板引路制度
1、所有施工标段进场施工前,必须首先选好样板区的位置,并做好样板。
2、标准层施工前必须先确定样板间,样板间施工完成并通过项目部验收之后方可进行大面积施工(三)施工节点检查
所有施工每到一个检查节点,施工方必须通知项目部对现场施工检查验收,通过验收后方可继续下一道工序。
防雷接地:基础防雷接地焊接;首层均压环、等电位焊接;标准层均压环、等电位;屋顶层避雷网焊接。
首层、标准层水电预留预埋(线管和套管、洞口预留预埋);室内砌体预埋(线盒、箱体安装,砌体配管,穿墙套管安装)。
