公路工程施工定额运用一、公路工程施工定额的编制1. 公路工程施工定额的编制主要包括工程量清单、定额规范、指导价等内容,其中工程量清单是公路工程施工定额的核心部分。
工程量清单是按照工程施工的实际需要和工序要求,将工程划分为若干项工程量单位,并按照相应的单位工程造价和工程数量进行编制,以保证工程施工过程中的量化管理和量化付款。
2. 定额规范是指在工程量清单的基础上,结合相关规范和标准,确定各项工程的施工方法、工艺流程、人工、材料、机械等施工要求和定额标准,以指导工程施工实施。
3. 指导价是根据定额规范和市场行情,对各项工程数量进行定额价格计算,得出工程施工的总造价和费用,为施工单位预算和控制工程成本提供依据。
二、公路工程施工定额的分类1. 按照工程施工规模和性质的不同,公路工程施工定额可分为不同档次和级别,包括总包定额、分包定额、单位工程定额、单价定额等。
2. 总包定额是指对整个工程施工范围和内容进行综合编制的工程定额,包括土建工程、市政工程、装饰工程、设备安装等多个工程专业的施工内容。
3. 分包定额是指对工程中某些专业技术要求较高或施工难度较大的部分进行单独编制的定额,以便于施工单位和分包方根据实际情况进行合理的施工组织和管理。
4. 单位工程定额是对工程量清单中的单位工程项目进行单独编制的工程定额,包括路基工程、路面工程、桥梁工程、隧道工程、交通标志标线等专业的施工内容。
5. 单价定额是指按照工程施工的不同要求和条件,确定各个工程量单位的施工价格标准,包括人工、材料、机械、管理和利润等方面的费用。
三、公路工程施工定额的运用1. 公路工程施工定额的运用是工程管理和控制的重要手段,可以帮助施工单位合理进行工程进度计划、施工组织设计、人力资源配置和材料采购,确保工程质量和进度。
2. 在工程施工前,施工单位应根据公路工程施工定额的要求和规范,制定详细、全面的施工方案和施工计划,包括工序分解、进度安排、检验与验收等内容,以确保施工过程的安全、高效和顺利进行。
公路工程施工定额应用一、前言公路工程是国家基础设施建设的重要组成部分,其建设和维护需要大量的人力、物力和财力。
在公路工程施工过程中,为了统一施工工程造价的计算标准,确定施工项目的费用指标,需要对各项施工内容进行定额计算。
公路工程施工定额是公路工程造价计算的基础,是施工过程中准确、科学地计算施工费用的重要依据。
本文将对公路工程施工定额的基本概念、应用及计算方法进行分析和总结,以期为广大工程建设人员提供一定的参考。
二、公路工程施工定额的基本概念公路工程施工定额是指对于公路工程施工项目中的各项工程量、工程内容,根据相关规范和标准,利用工程测量和统计方法,通过对各项施工内容的分析和比较,确定其工程量和费用的基本计算标准。
公路工程施工定额是公路工程造价计算的基础,其主要目的是为了合理、准确地确定各项施工内容的工程量和费用,便于施工单位和监理单位进行施工项目的经济性分析和核算。
公路工程施工定额的编制一般由建设单位委托专业技术机构进行,其编制的基本原则是科学、合理、规范、准确。
编制定额时应参照国家有关公路工程计量规范和施工规范,结合工程实际情况,充分考虑当地的施工条件和工程技术水平,确定公路工程施工定额的项目工程量和费用,确保定额的可操作性和合理性。
三、公路工程施工定额的应用1. 施工投标在公路工程施工项目的招标过程中,建设单位需要向潜在的承包商提供详细的施工项目资料,其中包括施工定额。
潜在的承包商通过对施工定额的分析和比较,可以准确地确定施工项目的工程量和费用,以便于进行合理的投标。
施工定额的应用可以有效避免招标环节的不确定性,保障公路工程施工项目的合理经济性。
2. 施工计划在公路工程施工项目的施工计划中,施工定额是重要的依据之一。
施工单位在编制施工计划时,需要详细分析施工定额中的各项施工内容,确定各项工程量和费用,以便合理安排施工工程进度和施工人员的分配,确保施工项目的按期完工。
3. 施工核算在公路工程施工项目的实际施工过程中,施工单位需要对各项施工内容的工程量和费用进行详细核算。
公路工程施工定额 pdf一、公路工程施工定额的概述1、概念:公路工程施工定额是根据公路工程施工的技术要求和规范要求,通过对工程项目所需的材料、劳动力、设备和时间等进行标准化计算与规定,以达到公路工程施工的经济、安全和质量要求的一项重要文献。
2、性质:公路工程施工定额是一种具有技术性和规范性的文献,其编制的基础是公路工程施工的相关技术要求和规范要求,是公路工程施工的重要依据。
3、作用:公路工程施工定额的作用主要体现在以下几个方面:(1)规范施工行为:施工定额规定了公路工程施工所需的材料、劳动力、设备和时间等标准化计算与规定,可以规范施工单位的施工行为,确保施工质量和进度。
(2)提高施工效率:施工定额是根据公路工程施工的相关技术要求和规范要求编制的,可以提高施工单位的施工效率,降低施工成本。
(3)保障施工质量:施工定额规定了公路工程施工所需的材料、劳动力、设备和时间等标准化计算与规定,可以保障施工质量,提高工程质量。
(4)规范施工管理:施工定额规定了公路工程施工所需的材料、劳动力、设备和时间等标准化计算与规定,可以规范施工管理,提高施工单位的管理水平。
二、公路工程施工定额的编制1、编制依据:公路工程施工定额的编制依据主要包括以下几个方面:(1)相关技术文件:公路工程施工定额的编制应遵循公路工程施工的相关技术要求和规范要求。
(2)工程量清单:公路工程施工定额的编制应以工程量清单为基础,对工程项目所需的材料、劳动力、设备和时间等进行标准化计算与规定。
(3)现行标准:公路工程施工定额的编制应遵循国家、行业和地方的相关标准规范。
2、编制方法:公路工程施工定额的编制主要包括以下几个阶段:(1)确定编制范围:根据公路工程施工的相关技术要求和规范要求,确定所需编制的公路工程施工定额的范围和内容。
(2)收集资料:收集公路工程施工所需的相关技术文件、工程量清单和现行标准等资料。
(3)制订计算表:根据收集的资料,制订公路工程施工所需的材料、劳动力、设备和时间等的标准化计算表。
2024年公路工程施工定额是指在2024年期间,我国公路工程施工中所需的人工、材料、设备等资源的标准消耗量。
它是公路工程预算编制、工程量清单计价、工程结算和施工管理的重要依据。
在公路工程施工中,合理制定和运用施工定额,对于提高工程质量、缩短工程周期、降低工程成本具有重要意义。
一、2024年公路工程施工定额的特点1. 科学性:2024年公路工程施工定额是根据我国公路工程建设的实际情况,结合国内外先进经验,通过科学分析、系统总结编制而成的。
它反映了公路工程施工的规律性和普遍性,为施工单位提供了科学合理的资源消耗标准。
2. 实用性:2024年公路工程施工定额充分考虑了施工过程中的各种因素,如地质条件、气候环境、施工方法等,具有较强的针对性、适应性和可操作性。
施工单位可以根据实际情况,灵活调整定额用量,确保工程顺利进行。
3. 动态性:2024年公路工程施工定额并非一成不变,它可以根据行业发展、材料价格波动、施工技术进步等因素进行调整。
这有助于施工单位合理控制成本,提高经济效益。
4. 法律性:2024年公路工程施工定额作为公路工程预算编制、工程量清单计价的标准,具有法律效力。
施工单位在施工过程中,应严格遵守施工定额,确保工程质量、安全、进度等方面的要求。
二、2024年公路工程施工定额的应用1. 预算编制:施工定额是公路工程预算编制的基础,预算员可以根据定额编制工程量清单,计算工程造价,为项目投资决策提供依据。
2. 工程量清单计价:施工定额是公路工程量清单计价的依据,清单项目综合单价应根据定额消耗量和市场价格确定。
这有助于规范工程造价管理,提高工程透明度。
3. 工程结算:施工定额是公路工程结算的重要依据,施工单位可以根据实际完成工程量,按照定额进行工程结算。
4. 施工管理:施工定额可以帮助施工单位合理安排人力、物力、财力资源,提高施工效率,降低工程成本。
同时,施工定额还可以作为施工过程中质量控制、进度管理、成本核算的依据。
公路工程施工定额模板引言传统公路工程造价概算、预算工程造价定额引用的是中华人民共和国交通部在2023年颁发的《公路基本建设工程概算、预算编制办法》,这套办法是中华人民共和国交通部依据二十一世纪初我国公路施工建设设计基础实际的情况,在公路工程造价施行办法基础上重新编订的。
随着我国国民社会经济的迅猛发展,我国公路施工水平逐渐提升,传统的公路概算、预算造价定额办法中多数内容已经无法完全适应当下社会经济发展的需求,因此交通部对2023年的编制办法进行重新编订,制定了公路建设施工工程造价管理的新定额。
1关于定额的概述及其综合体现1.1定额的含义以及公路定额的制定办法定额是在正常的生产书评和工程组织条件下,为完成单位合格产品所规定的人力资源、机械成本、原材料、资金等消耗量的标准。
定额的实质为劳动者、生产对象、生产资料三方面在时间、数量上的具体化规定。
定额的考核标准为工作单位完成固定单位合格产品所规定必须消耗的资源数量的多少。
定额可以反映一定时期的社会生产力的标准,相关生产单位根据定额的具体规定来安排规划自身的工作方案,进而安排后续的工作。
公路工程定额属于工程建设定额大类中的一个分支,是公路工程预算定额、施工定额等的总称,同时也是各类测算的计算依据。
就施工时间而言,定额时间增加,非定额时间降低,可提高时间利用率。
定额的制定办法如下:1.1.1经验估计法相关施工单位根据施工人员的工作经验,并参照之前的相关技术资料,根据工程量的大小对所需要的建筑材料、人力资源、资金进行简要分析,通过多方比对,最终确定工程定额。
此种方法过于依赖建筑经验,相关数据不准确,稳定性不高。
1.1.2统计分析法此种分析方法通过一定时期在实际生产中工作时间消耗和产品完成数量进行分析统计,结合当前的技术发展水平进行工程定额的制定。
此种统计方案在数据处理方面较为准确,但是无法与实际的建筑工程进行融合,相对的准确性不高。
1.1.3类推比较法相关技术人员根据道工序中的典型定额作为工程的依据,并根据此依据进行数据的整合计算,推算出同类型产品工时的定额。
公路工程施工定额excel一、施工定额的定义施工定额是指在一定的施工条件下,对于特定工程项目所需的人工、材料、设备和时间的定量标准,是评定工程量、编制工程预算、计算工程投资和工程报价的重要依据。
二、施工定额的编制原则1.科学合理:施工定额的编制应基于科学技术和实践经验,结合工程项目的特点,确保其合理性和可靠性。
2.质量可控:施工定额应考虑到工程施工过程中对质量的要求,以达到可控的目标。
3.节约成本:合理的施工定额可以有效控制成本,提高工程的经济效益。
三、施工定额的内容施工定额一般包括以下内容:1.工程量:包括工程项目的各项工程量的计算标准,如路基土方、石方、混凝土、钢筋等。
2.人工定额:对各种施工工种所需的人工费用和工作时间进行详细的定量标准。
3.材料定额:对各种施工材料的种类、规格、数量及价格进行详细的定量标准。
4.机械设备定额:对施工所需的机械设备的种类、规格、使用时间及费用等进行详细的定量标准。
5.辅助工具定额:对施工所需的辅助工具的种类、数量及费用进行详细的定量标准。
6.施工时间定额:对各项工作任务的施工时间进行详细的定量标准。
四、施工定额的编制步骤1.确定工程量:对工程项目的各项工程量进行计算和确定。
2.确定工程工艺:确定施工工艺流程、施工方法和施工工序。
3.计算人工、材料和设备:根据工程工艺,对各项施工工种所需的人工、材料和设备进行计算。
4.编制定额表:将上述计算得到的数据整理成定额表,包括人工定额表、材料定额表、设备定额表等。
5.审核调整:对编制好的定额表进行审核和调整,确保其科学合理和质量可控。
五、施工定额的应用1.工程预算:施工定额是编制工程预算的重要依据,可以通过施工定额对工程项目的预算进行精确计算。
2.工程投资:施工定额可以用于工程项目的投资评估,可以有效控制工程成本,提高工程的经济效益。
3.工程报价:施工定额可以用于工程项目的报价计算,是施工企业进行投标和中标的重要依据。

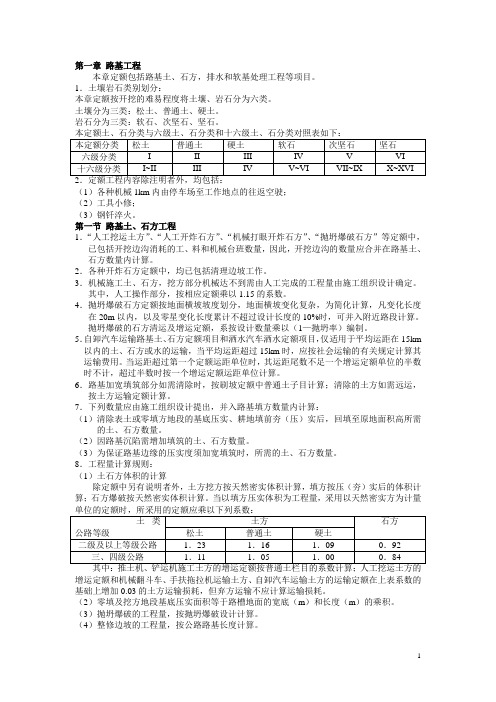

第一章路基工程本章定额包括路基土、石方,排水和软基处理工程等项目。
1.土壤岩石类别划分:本章定额按开挖的难易程度将土壤、岩石分为六类。
土壤分为三类:松土、普通土、硬土。
岩石分为三类:软石、次坚石、坚石。
(1)各种机械1km内由停车场至工作地点的往返空驶;(2)工具小修;(3)钢钎淬火。
第一节路基土、石方工程1.“人工挖运土方”、“人工开炸石方”、“机械打眼开炸石方”、“抛坍爆破石方”等定额中,已包括开挖边沟消耗的工、料和机械台班数量,因此,开挖边沟的数量应合并在路基土、石方数量内计算。
2.各种开炸石方定额中,均已包括清理边坡工作。
3.机械施工土、石方,挖方部分机械达不到需由人工完成的工程量由施工组织设计确定。
其中,人工操作部分,按相应定额乘以1.15的系数。
4.抛坍爆破石方定额按地面横坡坡度划分,地面横坡变化复杂,为简化计算,凡变化长度在20m以内,以及零星变化长度累计不超过设计长度的10%时,可并入附近路段计算。
抛坍爆破的石方清运及增运定额,系按设计数量乘以(1—抛坍率)编制。
5.自卸汽车运输路基土、石方定额项目和洒水汽车洒水定额项目,仅适用于平均运距在15km 以内的土、石方或水的运输,当平均运距超过15km时,应按社会运输的有关规定计算其运输费用。
当运距超过第一个定额运距单位时,其运距尾数不足一个增运定额单位的半数时不计,超过半数时按一个增运定额运距单位计算。
6.路基加宽填筑部分如需清除时,按刷坡定额中普通土子目计算;清除的土方如需远运,按土方运输定额计算。
7.下列数量应由施工组织设计提出,并入路基填方数量内计算:(1)清除表土或零填方地段的基底压实、耕地填前夯(压)实后,回填至原地面积高所需的土、石方数量。
(2)因路基沉陷需增加填筑的土、石方数量。
(3)为保证路基边缘的压实度须加宽填筑时,所需的土、石方数量。
8.工程量计算规则:(1)土石方体积的计算除定额中另有说明者外,土方挖方按天然密实体积计算,填方按压(夯)实后的体积计算;石方爆破按天然密实体积计算。
