《楼地面施工方案》word版
- 格式:doc
- 大小:83.00 KB
- 文档页数:29
楼地面工程施工方案楼面工程施工方案一、施工准备1. 接到施工任务后,组织施工人员进行技术交底,明确施工要求和工期计划。
2. 调配施工所需机械设备和施工材料,确保施工进展顺利。
3. 制定安全生产方案,确保施工过程中的安全。
二、地面处理1. 根据设计要求,对施工现场进行土方开挖,确保地面水平度和基坑大小能满足工程要求。
2. 进行地面扬尘控制,防止施工过程中的扬尘对环境造成污染。
3. 进一步处理地面,如铺设防水层、保温层、隔音层等,提高地面的使用性能。
三、铺设地砖1. 调整地面的水平度和垂直度,确保地砖铺设的平整度和美观度。
2. 在地面表面铺设防裂薄膜,防止渗水和地面开裂。
3. 选择合适的胶水和工具,对地砖进行粘贴,并按照设计要求进行定位和修整。
4. 使用适当的施工工艺,如勾缝、打磨和抛光等,提升地砖的质量和光洁度。
四、装饰修整1. 根据地砖的颜色、花纹等特点,选择合适的装饰材料,如踢脚线、踢脚板等,确保整体装饰效果。
2. 进行地砖的上光和护理,保护地面免受磨损和擦伤。
3. 进行地砖的保养指导,告知业主如何正确保养地面,延长地砖的使用寿命。
五、清理工作1. 清理施工现场,包括清理施工垃圾、废料等,保持施工环境整洁。
2. 对施工机械设备进行保养,确保下次施工的顺利进行。
3. 进行施工验收,确保施工质量符合设计要求和施工标准。
总结:楼地面工程施工方案主要包括施工准备、地面处理、铺设地砖、装饰修整和清理工作等内容。
通过合理的施工安排、严格的施工要求和严谨的施工工艺,可以保证施工质量和工期的完成,为业主提供一个美观、耐用的地面。
同时,需要注重安全生产和环境保护,在施工过程中做好安全措施和环保措施,确保施工安全和环境保护工作的顺利进行。
楼地面工程施工方案1地砖工程:地面安排在墙面粉刷完成后进行。
由于地砖施工周期长,所以在本工程将其作为一个特殊工序加以控制。
(1)地砖施工:地砖铺贴前,应对基层隔气层进行质量检查。
合格后再进行施工;地砖铺贴前,应根据排砖图先试排,根据试排及块材尺寸应留置的缝隙进行弹线。
铺贴顺序应由底至高,先地沟,后地面,再踢脚或墙裙;平面铺贴板材时,不允许出现十字通缝,立面铺贴时,可留置水平或垂直通缝;铺贴水平或立面的交角时,阴角立面板材压住平面板材;阳角处平面板材压住立面板材;耐酸地砖铺贴应采取揉挤法,打灰要用力,要求打满,厚度要均匀;打灰应从一端向另一端用力打过去,不要来回刷,以免胶泥卷起,包入空气形成气泡,影响密实性;板材铺贴时,应拉线控制标高、坡度、平整度,并随时控制相邻板材的表面高差及灰缝偏差。
环氧树脂胶泥铺贴板材,常温固化时间为7-10昼夜。
地砖勾缝时,必须待砌体胶泥固化后方可进行;勾缝时,灰缝必须清理干净,不得沾染污垢;勾缝必须压实,不得有空隙,表面应铲平,清理干净;灰缝要均匀一致。
2防静电地板施工:根据本工程装修要求,消防及智能控制中心地面施工采用防静电地板。
3水磨石施工:(1)现浇水磨石采用ZJ500型搅拌机搅拌,按样板规定的配合比计量。
预制踢脚板在水磨石面层施工后的装修阶段及时插入施工。
(2)质量要求水磨石楼地面面层除满足不空膨不开裂、分隔缝清晰、磨石面石子显露均匀表面平整等要求外,还应达到以下质量要求:D楼(地)面的边、角部用角向磨光机为主并辅以人工打磨,以免楼面用磨石机打磨时损伤踢脚线基层。
2)磨石面层施工之前,要检查相关部位的安装预埋,并妥加保护,所有安装埋管外露端头要封堵严密防止磨石浆进入。
3)各层地面打磨时应将磨石浆有组织排放,防止漫流,以减少环境污染。
在有孔洞贯穿楼面的楼层,应将孔洞阻塞或采取其他措施,防止磨石浆污染其他部位。
(3)水磨石面层成品保护:水磨石面层细磨之后还有大量后续作业,必需对水磨石面层妥为保护,一般应遵守以下规定:1)室内需搭设脚手架、高凳或使用扶梯时,应在立柱下垫木板,在高凳或扶梯脚放置橡胶垫,禁止直接在水磨石面层上架设。
普通楼地面工程施工方案本工程室内楼地面装修包括水泥砂浆楼地面、防滑地砖楼地面、花岗石楼地面、防静电架空木地板楼地面,特殊耐磨骨料楼面等。
施工中主要从材料选择、施工进度、施工质量、成品保护等方面加强控制和管理。
施工时注意基层面清理干净,撒水湿润透,结合层配比准确,养护及时,防止面层空鼓等质量通病的发生。
一.细石混凝土地面施工方法1.工艺流程基层处理→找标高、弹线→抹灰饼、标筋→φ4@200双向配筋→浇筑细石混凝土→木抹子搓平→铁抹子三遍压光→养护2.施工方法2.1将基层上的灰浆皮和灰渣层铲掉并清扫干净,用10%的火碱水清除基层上的油污,并用清水及时将碱液冲净。
2.2根据墙上的1m水平线,向下量测出面层标高,并弹在墙上,并根据标高线拉水平线抹灰饼,冲筋。
2.3首先进行配筋:φ4@200双向配筋。
铺细石混凝土时应由里向门口方向铺设,按标志筋厚度刮平拍实,并用木抹子搓平,稍待收水后,用钢抹子预压一遍,抹子要放平压紧,将细石的棱角压平,使地面平整无石子显露现象。
待进一步收水后,用铁滚筒来回纵横滚压,至表面泛浆呈均匀的细花纹状,即可进行压光,在终凝前要求抹2~3遍使其表面色泽一致,光滑无抹子印迹。
2.4混凝土地面浇筑宜设置缩缝,不设置伸缝。
纵向缩缝间距6米,做成平头缝,缝间不放置任何隔离材料,浇筑时互相紧贴,即跳仓浇筑,施工缝侧面抹光,不凿毛,拆模时混凝土强度不宜低于3Mpa;横向缩缝间距6米,应做成假缝。
在混凝土强度达到一定要求后用锯割缝,缝宽10mm,缝深为混凝土地面厚度的三分之一,缝内填水泥砂浆。
3.水泥砂浆找平施工方法3.1施工准备3.1.1材料要求:水泥砂浆:地坪砂浆,强度等级符合设计要求。
地坪砂浆应有出厂合格证书及性能检测报告。
地坪砂浆进场时需核查其品种、规格、强度等级、出厂日期等,并进行外观检查,做好进场验收记录。
地坪砂浆进场后应对其凝结时间、安定性和抗压强度进行复验。
当地坪砂浆进场超过三个月时应按试验结果使用。

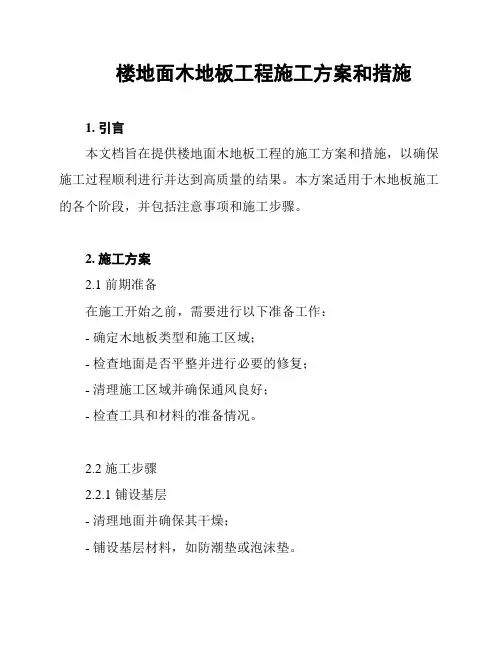

楼地面木地板工程施工方案和措施1. 引言本文档旨在提供楼地面木地板工程的施工方案和措施,以确保施工过程顺利进行并达到高质量的结果。
本方案适用于木地板施工的各个阶段,并包括注意事项和施工步骤。
2. 施工方案2.1 前期准备在施工开始之前,需要进行以下准备工作:- 确定木地板类型和施工区域;- 检查地面是否平整并进行必要的修复;- 清理施工区域并确保通风良好;- 检查工具和材料的准备情况。
2.2 施工步骤2.2.1 铺设基层- 清理地面并确保其干燥;- 铺设基层材料,如防潮垫或泡沫垫。
2.2.2 铺设木地板- 铺设木地板前,先将其放置在施工区域内适应环境温度和湿度;- 使用适当的安装工具将木地板按照设计图案铺设;- 注意保持木地板之间的间隙,以允许木材的膨胀和收缩。
2.2.3 完善细节- 完善木地板的边缘和角落部分,确保外观整洁;- 安装和修复踢脚线和门槛。
2.3 注意事项在施工过程中,需要注意以下事项:- 严格按照设计图编排木地板的铺设方式;- 避免水或液体直接接触木地板,使用防水措施保护地板;- 避免重物碰撞或刮擦木地板,做好保护工作;- 检查施工过程中的细节,确保每一步都符合要求。
3. 安全措施在木地板工程施工中,应注意以下安全措施:- 工人应佩戴合适的个人防护装备,如安全帽、手套和防护眼镜;- 施工区域应设置明显的警示标志,以提醒他人注意施工;- 使用安全工具和设备,并保持施工区域的整洁;- 定期检查施工现场,排除安全隐患。
4. 施工验收在工程施工完成之后,应进行施工验收,确保木地板工程符合要求和预期效果。
验收包括以下步骤:- 检查木地板的铺设质量,确保无明显疏漏和问题;- 验收木地板的外观和细节,如边缘、角落和连接处;- 测量木地板的尺寸和水平度;- 确认木地板的使用寿命和保养要求。
5. 总结本文档提供了楼地面木地板工程的施工方案和措施。
通过严格按照方案进行施工,并遵守注意事项和安全措施,可以确保木地板工程的顺利进行和高质量的结果。

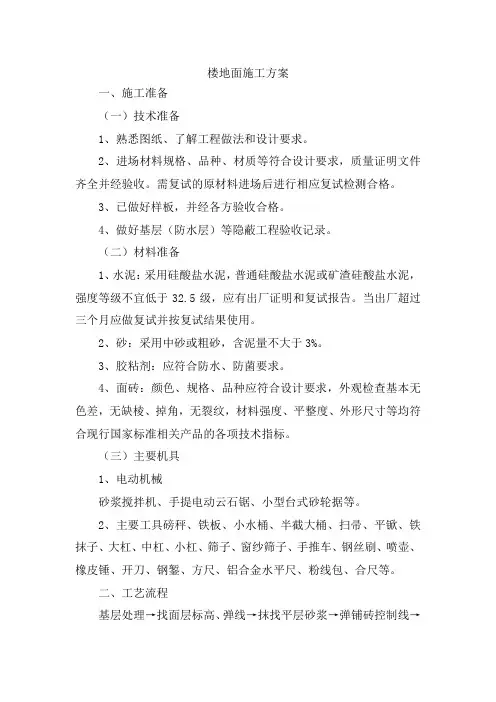

楼地面施工方案一、施工准备(一)技术准备1、熟悉图纸、了解工程做法和设计要求。
2、进场材料规格、品种、材质等符合设计要求,质量证明文件齐全并经验收。
需复试的原材料进场后进行相应复试检测合格。
3、已做好样板,并经各方验收合格。
4、做好基层(防水层)等隐蔽工程验收记录。
(二)材料准备1、水泥:采用硅酸盐水泥,普通硅酸盐水泥或矿渣硅酸盐水泥,强度等级不宜低于32.5级,应有出厂证明和复试报告。
当出厂超过三个月应做复试并按复试结果使用。
2、砂:采用中砂或粗砂,含泥量不大于3%。
3、胶粘剂:应符合防水、防菌要求。
4、面砖:颜色、规格、品种应符合设计要求,外观检查基本无色差,无缺棱、掉角,无裂纹,材料强度、平整度、外形尺寸等均符合现行国家标准相关产品的各项技术指标。
(三)主要机具1、电动机械砂浆搅拌机、手提电动云石锯、小型台式砂轮据等。
2、主要工具磅秤、铁板、小水桶、半截大桶、扫帚、平锨、铁抹子、大杠、中杠、小杠、筛子、窗纱筛子、手推车、钢丝刷、喷壶、橡皮锤、开刀、钢錾、方尺、铝合金水平尺、粉线包、合尺等。
二、工艺流程基层处理→找面层标高、弹线→抹找平层砂浆→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装三、操作工艺1、基层处理铺贴地面瓷砖,通常是在混凝土楼面或地面上施工。
对地面基体表面进行清理,表面残留的砂浆、尘土和油渍等应用钢丝刷刷洗干净,并用水冲洗地面。
2、抹水泥砂浆找平层洒水湿润→抹灰饼和冲筋→装档、大刮杠找平、木抹子搓压→24h后浇水养护3、将面砖湿润备用釉面砖在铺贴前应在水中充分浸泡,陶瓷无釉砖和陶瓷磨光砖应浇水湿润,以保证铺贴后不致因吸走砂浆中水分而粘贴不牢。
浸水后的瓷砖片应阴干备用,阴干的时间视气温和环境温度而定,一般为3~5小时,即以饰面砖表面有潮湿感、但手按无水迹为准。
4、弹线、分格、定位弹线时,以房间中心点为中心,弹出相互垂直的两条定位线。
在定位线上按瓷砖尺寸进行分格,如整个房间可排偶数块瓷砖,则中心线就是瓷砖的接缝,如排奇数块,则中心线在瓷砖中心位置上,分格、定位时,应距墙边留出200~300mm作为调整区间。
楼地面工程标准施工方案1、砼垫层分项工程1)、基层处理:把粘结在混凝土基层上的浮浆、松动混凝土、砂浆等用錾子剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净。
2)、找标高弹水平控制线:根据墙上的+50CM水平标高线,往下量测出垫层标高,有条件时可弹在四周墙上。
3)、铺设混凝土:为了控制垫层的平整度,首层地面可在填土中打入小木桩(30MM×30MM×200MM),拉水平标高线在木桩上做垫层上平的标记(间距2M 左右)。
在楼层混凝土基层上可抹100MM×100MM,找平墩(用细石混凝土),墩上平为垫层的上标高。
4)、地下室大面积地面垫层应分区段进行浇筑。
分区段应结合变形缝位置,不同材料的地面面层的连接处和设备基础位置等进行划分。
铺设混凝土前先在基层上洒水湿润,刷一层素水泥浆,然后从一端开始铺设,由室内向外退着操作。
5)、振捣:用铁锹铺混凝土,厚度略高于找平堆,随即用平板振捣器振捣。
厚度超过20CM时,应采用插入式振捣器,其移动距离不大于作用半径的1.5倍,做到不漏振,确保混凝土密实。
6)、找平:混凝土振捣密实后,以墙上水平标高线及找平堆为准检查平整度,高的铲掉,凹处补平。
用水平木刮杠刮平,表面再用木抹子搓平。
有坡度要求的地面,应按设计要求的坡度做。
7)、养护:已浇筑完的混土垫层,应在12H左右覆盖和浇水,一般养护不得少于7d。
8)、为确保楼梯踏步的质量,踏步棱角采用A10钢筋护角。
2、地砖面层:1)、地砖镶贴前应将基层表面清理干净,撒水将基层湿润,结合层应采用1:2水泥砂浆10-15mm厚或素水泥浆扫浆。
2)、在铺贴前,应对砖的规格尺寸,外观质量,色泽进行预选,并应浸水湿润风干至地面砖表面无明水。
3)、铺贴时基层采用干硬性1:3水泥砂浆,砖表面打素水泥浆作结合层。
4)、在铺贴前先进行排砖,不允许出现小于砖宽度1/3的窄条。
5)、面层铺贴应在24小时内进行擦缝、勾缝和压缝工作。

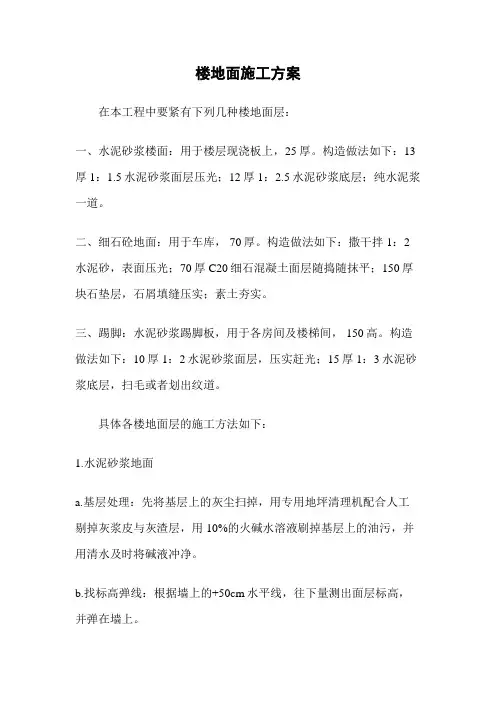

楼地面施工方案在本工程中要紧有下列几种楼地面层:一、水泥砂浆楼面:用于楼层现浇板上,25厚。
构造做法如下:13厚1:1.5水泥砂浆面层压光;12厚1:2.5水泥砂浆底层;纯水泥浆一道。
二、细石砼地面:用于车库, 70厚。
构造做法如下:撒干拌1:2水泥砂,表面压光;70厚C20细石混凝土面层随捣随抹平;150厚块石垫层,石屑填缝压实;素土夯实。
三、踢脚:水泥砂浆踢脚板,用于各房间及楼梯间, 150高。
构造做法如下:10厚1:2水泥砂浆面层,压实赶光;15厚1:3水泥砂浆底层,扫毛或者划出纹道。
具体各楼地面层的施工方法如下:1.水泥砂浆地面a.基层处理:先将基层上的灰尘扫掉,用专用地坪清理机配合人工剔掉灰浆皮与灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净。
b.找标高弹线:根据墙上的+50cm水平线,往下量测出面层标高,并弹在墙上。
c.洒水湿润:用喷壶将地面基层均匀洒水一遍。
d.抹灰饼与标筋(或者称冲筋):根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度(不应小于20mm),然后拉水平线开始抹灰饼(5cm×5cm),横竖间距为1.5-2.00m,灰饼上平面即为地面面层标高。
假如房间较大,为保证整风光层平整度,还须抹标筋(或者称冲筋),将水泥砂浆铺在灰饼之间,宽度与灰饼宽相同,用木抹子拍成与灰饼上表面相平一致。
铺抹灰饼与标筋的砂浆材料配合比均与抹地面的砂浆相同。
e.搅拌砂浆:水泥砂浆的体积比宜为1:2(水泥:砂),其稠度不应大于35mm,强度等级不应小于M15。
为了操纵加水量,应使用搅拌机搅拌均匀,颜色一致。
f.刷水泥浆结合层,在铺设水泥砂浆之前,应涂刷水泥浆一层,其水灰比为0.4-0.5(涂刷之前要将抹灰饼的余灰清扫干净,再洒水湿润),不要涂刷面积过大,随刷随铺面层砂浆。
g.铺水泥砂浆面层:涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间(或者标筋之间)将砂浆铺均匀,然后用木刮杠按灰饼(或者标筋)高度刮平。
楼地面工程施工方案1、防滑地砖楼地面1)、施工准备(1)面砖进场后,开箱检查颜色、规格、粘贴质量必须符合设计要求。
(2)水泥:采用普通硅酸盐水泥PO32.5R。
应有出厂试验单。
(3)砂子:采用中砂,用筛孔5mm 过筛。
(4)墙面抹灰做完,并已弹好+0.5m 水平线。
穿过地面的套管已经做完,管洞已用细石混凝土堵严。
设计有防水层时,完成蓄水试验,办完验收。
2)、工艺流程清理基层弹线→刷素水泥浆,做找平层→刮素水泥浆结合层贴面砖→擦缝→清理3)、施工方法(1)清理基层落地灰、杂物。
将水平线弹在墙上。
地面均匀洒水,挂线贴饼充筋,刷水泥素浆,抹水泥砂浆找平层,用木杠刮平,用木抹子拍实抹平。
地漏处按要求做出泛水。
(2)找平层抹好24h 后或抗压强度达到1.2MPa 后,挂线用1:1水泥砂浆贴地砖。
(3)贴完后,用干水泥粉擦缝,用抹布清净表面污物。
完成后铺据沫洒水养护不少于7d,不准上人。
4)、质量要求:基层、面层粘贴牢固,不空鼓,表面平整,线条顺直,坡度满足设计要求。
2、水泥砂浆楼地面1)施工准备水泥:宜采用等级为32.5以上的硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥。
砂:中砂或粗砂,过8mm 孔径筛子,含泥量不应大于3%。
水泥砂浆地面施工前应弹好+50cm 水平标高线。
室内门框和楼地面预埋件等项目均应施工完毕并办好检查手续。
各种立管和套管,孔洞位置应用细石混凝土灌好捣实。
有垫层的地面应做好垫层,地漏处找好泛水及标高。
地面施工前应做好屋面防水层或防雨措施。
2)施工工艺流程(1)基层清理:地面基层、地墙相交的墙面、踢脚板处粘的杂物清理干净,影响面层厚度的凸出部位应剔除平整。
(2)洒水湿润:在施工前一天洒水湿润基层。
(3)贴灰饼:根据标高水平线,在地面四周作灰饼。
大房间应相距1.5m 至2m 增加冲筋,如有地漏和有坡度要求的地面,应按设计要求做泛水和坡度。
(4)卵石灌注水泥砂浆层:刷325厚5-23卵石灌注M2.5混合砂浆,平板振捣器振捣密实。
完整版)楼地面工程施工方案施工方案-楼地面工程编制单位:XXX审核:待审核审批:待审批日期:2011年4月30日一、编制依据1.施工图纸:XXX服务楼、宿舍楼,能源中心,设计单位为XXX。
2.主要规范:《建筑装饰装修工程质量验收规范》(GB-2001)、《住宅装饰装修工程施工规范》(GB-2001)、《建筑工程施工质量验收统一标准》(GB-2001)、《建筑施工现场供用电安全规范》(GB-93)和《施工现场文明达标管理规定》。
3.已审批的XXX服务楼、宿舍楼施工组织设计。
二、工程概况XXX位于泾阳县、崇文乡、南丈村南,西邻泾科大道,属于泾阳产业基地工业园。
服务楼建筑面积为3949平方米,共八层,能源中心建筑面积646平方米,共两层,宿舍楼建筑面积地上一层地下一层。
结构形式为框架结构。
服务楼、宿舍楼楼地面装修做法如下:1.地面位置名称:楼地面具体做法:20厚1:2水泥砂浆压实抹光;水泥浆一道(内渗建筑胶);60厚C15砼垫层;150厚3:7灰土;素土夯实。
2.设备间位置名称:配电间、库房房间具体做法:20厚1:2水泥砂浆压实抹光;水泥浆一道(内渗建筑胶);35厚C20细石砼随打随抹光;1.5厚聚合物水泥防水涂料,四周卷起300高;60厚C15砼垫层;素土夯实。
3.地面位置名称:更衣室、浴室、洗碗室、卫生间、厨房具体做法:铺8-10厚地砖地砖,干水泥擦缝;撒素水泥面;30厚1:3干硬性水泥砂浆结合层;防滑地砖4、1.5厚合成高分子涂膜防水层,四周翻起300高;60厚C15砼垫层;素土夯实。
4.其他全部地砖面层具体做法:800*800普通地砖,稀水泥擦缝;撒素水泥面;20厚1:3干硬性水泥砂浆结合层;水泥浆一道;60厚C15砼垫层;150厚3:7灰土;素土夯实。
以上是本次楼地面工程施工方案,按照相关规范和设计要求进行施工,确保工程质量。
XXX Service Building Project in Jingyang Industrial Base by XXX。
楼地面专项施工方案一、总体介绍本文以楼地面专项施工方案为主题,旨在对楼地面的施工过程进行规范和指导,确保施工质量和效率。
楼地面施工作为建筑施工的重要环节,直接关系到建筑物结构的稳固和使用寿命。
二、施工准备1. 材料准备在施工前,首先需要准备好所需的施工材料,包括水泥、沙子、砖块、钢筋等。
确保材料的质量符合相关标准,以保证施工质量。
2. 设备准备除了材料外,还需要准备好所需的施工设备,如搅拌机、挖掘机、起重机等。
保证设备完好并符合安全要求,以确保施工过程的顺利进行。
三、施工步骤1. 基础处理在进行楼地面的施工前,需要对基础进行处理,确保基础平整、坚固。
2. 混凝土浇筑接下来是进行混凝土浇筑,需要根据设计要求进行浇筑,确保混凝土的强度和密实性。
3. 砖砌工程完成混凝土浇筑后,进行砖砌工程,确保墙体结构牢固、符合设计要求。
4. 地面铺装最后是进行地面铺装,选择合适的地面材料进行铺装,如地砖、地板等。
四、质量控制在施工过程中,需要根据相关标准和规范进行质量控制,确保施工质量符合要求。
定期检查和验收,发现问题及时处理。
五、安全措施施工过程中需要严格遵守安全规定,做好安全防护工作,避免发生安全事故。
六、施工后处理施工完成后,需要进行清理和整理工作,保持施工现场的整洁与安全。
七、总结楼地面专项施工是建筑施工中至关重要的环节,本文结合施工的整体流程及细节,提出了一套详细的方案和指导。
通过科学规划和严格控制,可以提高施工效率和质量,保障建筑结构的稳固和安全。
以上是对楼地面专项施工方案的详细阐述,希望能为相关从业者提供实用的参考和指导。
目录一、编制依据 (2)二、工程概况及设计做法 (2)三、施工准备 (3)四、地面各分项工程施工要点 (4)五、质量保证措施及质量标准 (17)六、安全技术措施及成品保护措施 (18)楼地面施工方案一、编制依据1.1本工程有关的施工图集及图纸会审、设计变更、招标文件及主合同;1.2《建筑装饰装修工程质量验收规范》(GB50210-2001);1.3《建筑地面工程施工质量验收规范》(GB50209-2002);1. 4 05YJ河南05系列工程建设标准图集(DBJT19-20-2005);1. 5建筑施工手册二、工程概况及设计做法建设地点:紫荆路和南仓街交叉口向东500米建筑设计概况:(见下表)各地面的构造做法如下:2.1 DM1(细石混凝土地面):用于地下二层走道、送风机房、排烟机房、储藏室及配电间(构造层次自上而下)1)、50厚C20细石混凝土随抹随收光,电梯集水坑4m范围内走道部分找0.5%坡坡向电梯集水坑;2)、素水泥浆结合层一遍;3)、钢筋混凝土板。
2.2 LM1(水泥砂浆抹面压光楼面):用于地下一层走道、送风机房、排烟机房储藏室(构造层次自上而下)1)、30厚1:2水泥砂浆抹面压光2)、素水泥浆结合层一遍3)、钢筋混凝土板2.3 05YJ1-楼1(水泥砂浆楼面):用于水、暖、电井(构造层次自上而下)1)、20厚1:2水泥砂浆抹面压光2)、素水泥浆结合层一遍3)、钢筋混凝土楼板2.4 LM2(面砖楼面):用于一层及以上的走道、大堂、合用前室、前室(构造层次自上而下)1)、10厚600*600地砖铺平拍实,1:1水泥浆擦缝2)、30厚1:4干硬性水泥砂浆3)、60厚C15细石混凝土4)、钢筋混凝土楼板2.5 LM3(面砖楼面):用于一~三层楼梯间(构造层次自上而下)1)、10厚600*600地砖铺平拍实,1:1水泥浆擦缝2)、20厚1:4干硬性水泥砂浆3)、素水泥浆结合层一遍4)、钢筋混凝土板2.6 LM4水泥砂浆抹面压光楼面:用于地下一层楼梯间、三层以上楼梯间、电梯机房(构造层次自上而下)1)、20厚1:2水泥砂浆抹面压光2)、素水泥浆结合层一遍3)、钢筋混凝土楼板2.7 LM5 水泥砂浆防水毛楼面:用于卫生间(构造层次自上而下) 1)、10厚地砖铺平拍实,水泥浆擦缝2)、20厚1:4干硬性水泥砂浆3)、1.5厚聚氨酯防水涂膜,四周沿墙上翻高出楼层5004)、在门洞处,防水应向外延伸300宽管烟道、地漏周边300范围内及阴阳角部位附加1.5厚聚氨酯防水涂膜一道,并附加耐碱玻纤无纺网格布一层5)、刷基层处理剂一道6)、20厚1:2水泥砂浆找平7)、30厚C15细石混凝土找1%坡抹平,最薄处208)、钢筋混凝土板2.8 LM6(水泥砂浆毛楼面):用于客厅、餐厅、卧室、书房(构造层次自上而下)1)、8~10厚地砖铺实拍平,水泥浆擦缝2)、20厚1:4干硬性水泥砂浆3)、40厚C15细石混凝土垫层4)30厚挤塑型聚苯板保温层5)、钢筋混凝土楼板2.9 LM7(水泥砂浆防水毛楼面):用于生活阳台、放洗衣机封闭阳台(构造层次自上而下)1)、10厚地砖铺平拍实,水泥浆擦缝2)、20厚1:4干硬性水泥砂浆3)、30厚1:2水泥砂浆找坡1%,最薄处不小于204)、1.5厚聚氨酯防水涂料,四周沿墙上翻3005)、刷基层处理剂一道6)、钢筋混凝土板2.10 LM8(面砖楼面):用于不放洗衣机的封闭阳台(构造层次自上而下)1)、8~10厚地砖铺平拍实,水泥浆擦缝2)、20厚1:4干硬性水泥砂浆3)、20厚1:2.5水泥砂浆拉毛4)、素水泥浆结合层一遍5)、钢筋混凝土板2.11 LM9(水泥砂浆毛楼面):用于厨房(构造层次自上而下)1)、30厚面层用户自理2)、管烟道周边300范围内附加1.5厚聚氨酯防水涂膜一道并附加耐碱玻纤网格布一层3)、20厚1:2.5水泥砂浆拉毛4)、50厚C15细石混凝土垫层5)、钢筋混凝土板2.12 LM8a (面砖地面):用于10#楼首层水暖井管道出入口(构造层次自上而下仅做到40厚C15细石混凝土垫层)1)、10厚地砖铺平拍实,水泥浆擦缝2)、20厚1:4干硬性水泥砂浆3)、40厚C15细石混凝土垫层(本层走管道)4)、80厚C15混凝土5)、650厚素土回填夯实6)、钢筋混凝土板2.13 05YJ1-地2(水泥砂浆地面):用于人防地面(构造层次自上而下)------修改为同车库一致1)、20厚1:2水泥砂浆抹面压光2)、素水泥浆结合层一遍3)、80厚C15混凝土2.14 车库DM1(混凝土地面):用于车库地面(除去配电间、排烟机房、走道、楼梯间)(构造层次自上而下)-------修改为C25细石混凝土找坡层0.5%找坡,最薄处为50厚。
1)、30厚C20细石混凝土随打随抹光2)、70厚C20混凝土找坡层0.5%找坡3)、钢筋混凝土板2.14 车库DM2(水泥砂浆地面):用于车库配电间、排烟机房、走道、楼梯间1)、20厚1:2水泥砂浆抹面压光2)、80厚混凝土找平层3)、钢筋混凝土板三、施工准备3.1技术准备3.1.1地坪施工前熟悉本工程有关的施工图集及图纸会审、设计变更,掌握施工图中的细部构造及有关技术要求。
3.1.2 施工负责人向班组进行技术交底。
交底内容包括:施工部位、施工顺序、施工工艺、构造层次,工程质量标准,保证质量的技术措施,成品保护措施和安全注意事项。
3.1.3 防水层所用的材料应有材料质量证明文件,并经指定的质量检测部门认证,确保其质量符合技术要求。
进场材料应按规定取样复试,提出试验报告,严禁在工程中使用不合格产品。
3.2材料准备3. 2. 1地面工程采用的主要材料为水泥、地砖、中砂、加气块碎屑、细石混凝土、建筑胶等。
3. 2. 2水泥:用PO42.5号普通硅酸盐水泥,新鲜无结块;水泥进场应分批对其强度、安定性进行复验;不同品种的水泥禁止混用,当对水泥质量有怀疑或出厂超过三个月,应重新复验,复验合格的,可继续使用。
3. 2. 3砂:中砂,含泥量不超过3%,不得含有有害杂物,且不应含有4.75mm以上粒径的颗粒,使用前过5mm孔径的筛。
3. 2. 4 C20细石混凝土:可以使用搅拌站商混或者自行拌制,自行搅拌时,需要提前送样,根据实验室的配合比报告进行现场搅拌。
3. 2. 5 地砖为甲供材,提前报好需用计划和进场时间。
3. 2. 6拌制砂浆用水使用自来水。
主要材料供应由主管工长根据工程进度和施工图纸提前编制材料需用计划,经项目经理审批后由材料部门根据计划提前进场。
材料需用计划应包括下列内容:材料的品种、规格、型号、质量标准、分批供应量和进场日期等。
材料进场后需做复试检测的必须进行复试检测,合格后方可使用。
3.3机具准备搅拌机、手推车、2m挂杆、木抹子、铁抹子、塑料水管、分格器、喷壶、铁锹、小水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子、橡皮锤子以及安全设施、灭火器材等。
3.4人员准备各分项工程施工选用有资质的施工队伍,应持证上岗。
施工前做好“三级”交底,建立各道工序的自检、交接检和专职人员检查的“三检”制度,并有完整的检查记录,每道工序完成,经监理单位检查验收,合格后方可进行下道工序施工。
四、地面各分项工程施工要点4.1细石混凝土面层(DM1、LM2、LM6)4.1.1施工方法及操作工艺4.1.1.1工艺流程:找标高、弹面层水平线→基层处理→ 30厚挤塑型聚苯板铺设(仅LM6)→管线安装完成→浇水湿润→抹灰饼→刷素水泥浆→浇筑细石混凝土→抹面层压光→拉毛→养护→开槽4.1.1.2操作工艺4.1.1.2.1 找标高、弹面层水平线:根据墙面上已有的+50cm水平标高线,量测出地面面层的水平线,弹在四周墙面上,并要与房间以外的公共走道、楼梯平台、踏步的标高相呼应,贯通一致。
4.1.1.2.2 基层处理:先将附着在基层上的水泥浮浆铲掉,然后将渣滓清扫干净,最后用清水将基层冲洗干净。
4.1.1.2.3 铺设保温板:基层处理之后铺设30厚挤塑型聚苯板保温层(仅LM6)。
4.1.1.2.4 线管安装:按图纸要求将所有要求暗敷管线安装完成并检验合格。
4.1.1.2.5 浇水湿润:在抹面层之前一天对基层表面进行浇水湿润。
4.1.1.2.6抹灰饼:根据已弹出的面层水平标高线,横竖拉线,用砂浆抹灰饼,横竖间距1.5m,灰饼上标高就是面层标高。
其中DM1的电梯集水坑4m范围内走道不妨找0.5%坡坡向电梯集水坑。
4.1.1.2.7刷素水泥浆结合层:在铺设细石混凝土面层以前,在已湿润的基层上刷一道质量比为1∶0.4(水泥∶水)的素水泥浆,不要刷的面积过大,要随刷随铺细石混凝土,避免时间过长水泥浆风干导致面层空鼓。
4.1.1.2.8浇筑细石混凝土:①细石混凝土搅拌:细石混凝土面层的强度等级C20按设计要求配制,采用搅拌机进行搅拌均匀,坍落度不大于30mm。
②面层细石混凝土铺设:将搅拌好的细石混凝土铺抹到地面基层上(部位见做法表,水泥浆结合层要随刷随铺),紧接着用2m长刮杠顺着标筋刮平,然后用滚筒往返、纵横滚压,如有凹处用同配合比混凝土填平,直到面层出现泌水现象,再用2m长刮杠刮平(操作时均要从房间内往外退着走)。
③抹面层、压光:⑴当面层灰面吸水后,用木抹子用力搓打、抹平,使面层达到结合紧密。
⑵第一遍抹压:用铁抹子轻轻抹压一遍直到出浆为止。
⑶第二遍抹压:当面层砂浆初凝后,地面面层上有脚印但走上去不下陷时,用铁抹子进行第二遍抹压,把凹坑、砂眼填实抹平,注意不得漏压。
⑷第三遍抹压:当面层砂浆终凝前,即人踩上去稍有脚印,用铁抹子压光无抹痕时,可用铁抹子进行第三遍压光,此遍要用力抹压,把所有抹纹压平压光,达到面层表面密实光洁。
4.1.1.2.9拉毛:待面层终凝前,第三遍收光后,即用自制工具进行面层拉毛。
拉毛时要注意条纹的平直、顺畅。
4.1.1.2.10 养护:面层抹压完24h后进行浇水养护(或关水养护),每天不少于2次,养护时间一般至少不少于7d(房间应封闭养护期间禁止进入)。
4.1.1.2.11开槽:为防止细石面层因气温原因造成收缩变形而产生局部空鼓,在养护期后派专人沿每个房间的门洞内边用切割机深5mm的小槽。
4.1.2施工重点现浇楼板上的预留孔洞的填塞是关系到整个楼地面工程是否渗漏的关键,管道安装完毕后,先将预留孔洞的周边用钻子进行毛化处理,冲洗干净,再在孔洞的下面用48×3.5的钢管支设好模板。
填塞细石混凝土时,先在孔洞周边刷素水泥浆一遍(质量比为1∶0.4),再分两次向孔洞内填塞细石混凝土(标号同前述楼地面混凝土),第一次填塞到孔洞的2/3处,待混凝土终凝试水后再用细石混凝土填平孔洞并收光。
此工序在地面施工前完成。
4.1.3质量标准4.1.3.1保证项目:①面层的材质、强度(配合比)和密实度必须符合设计要求和施工规范的规定:②面层与基层的结合必须牢固,无空鼓。
