卫生间聚氨酯防水施工记录两篇
- 格式:docx
- 大小:136.45 KB
- 文档页数:12
卫生间聚氨酯防水施工方案卫生间聚氨酯防水施工方案卫生间的防水工程是非常重要的一项工作,有效的防水可以保护墙体和地面不受水分侵蚀,延长使用寿命,避免漏水问题发生。
聚氨酯防水材料具有良好的防水效果和耐久性,下面是一种常见的卫生间聚氨酯防水施工方案。
1. 准备工作1.1 资料准备准备好所需的聚氨酯防水材料,包括基层处理剂、底涂剂、中涂剂、面涂剂和涂刷工具等。
1.2 基层处理对墙体和地面进行充分的清洁,去除油脂、灰尘、松动的部分等,确保基层干燥、平整和无裂缝,以便聚氨酯材料能够附着牢固。
2. 施工步骤2.1 底涂施工在经过基层处理后,使用底涂剂进行底层涂抹。
将底涂材料均匀地涂刷在墙体和地面上,确保整个表面被充分覆盖。
底涂剂的作用是增加聚氨酯与基层的附着力,减少涂层的渗透。
2.2 中涂施工待底涂剂干燥后,使用中涂剂进行中层涂抹。
将中涂剂均匀地涂刷在墙体和地面上,与底涂剂形成一层保护膜。
中涂剂的作用是增加防水层的厚度,提高防水效果。
2.3 面涂施工待中涂剂干燥后,使用面涂剂进行面层涂抹。
将面涂剂均匀地涂刷在墙体和地面上,与中涂剂形成最终的防水层。
面涂剂的作用是增加防水层的光滑度和美观度。
2.4 干燥和固化涂工完成后,等待聚氨酯防水材料进行干燥和固化。
在此期间,需要避免水和其他物质对涂层的影响,以确保防水层的质量。
3. 注意事项3.1 温度和湿度施工过程中需要注意环境温度和湿度的控制,以避免影响聚氨酯材料的固化和防水效果。
一般来说,适宜的温度范围是5-35摄氏度,湿度控制在85%以下。
3.2 涂层厚度在施工过程中应保证各涂层的厚度均匀一致。
每层涂料的厚度应根据材料的要求进行控制,过薄的涂层可能会导致防水效果不佳。
3.3 施工时间涂刷聚氨酯防水材料的最佳时机是施工前卫生间通风良好,并且没有积水的情况下进行。
总结:聚氨酯防水材料具有良好的防水效果和耐久性,是卫生间防水工程的一种常见选择。
通过以上的施工方案,可以在卫生间中有效地实现防水效果,确保墙体和地面的长期使用寿命。
聚氨酯防水涂料旁站记录
工程名称:编号:日期及气候:旁站监理的部位或工序
旁站监理开始时间旁站监理结束时间
涂料类型涂料供应商
施工情况
施工配合比品牌批次
材料出厂日期年月日外加剂品
种、掺量搅拌类型
防水等级聚氨酯设计厚度现场检查厚度
监理情况
基层要求符合施工要求□施工配比是否符合要求□进场材料符合设计要求及业主品牌要求□进场材料按规定抽样复试□涂抹厚度符合要求□涂刮方向符合要求□分层涂刮厚度符合要求□分层涂刮停歇时间符合要求□成膜后厚度第一次抽查:mm 二次mm 三次mm 四次mm 见证取样时间见证人
施工企业现场质检人员到岗情况□特殊工种人员持证上岗情况□施工机械、建筑材料准备情况(□就绪)关键部位、关键工序执行施工方案情况□执行强制性标准情况□检查进场材料有检验报告□材料有质量检验报告□
发现问题:
处理意见:
备注:
施工企业:
项目经理部:
质检员(签字):
年月日监理企业:
项目监理机构:
旁站监理人员(签字):
年月日
注:交接班时间在备注栏说明。
监理人员应当认真履行职责,在施工现场跟班监督,及时发现和处理旁站监理过程中出现的质量问题,如实准确地做好旁站监理记录。
凡旁站监理人员和施工企业现场质检人员未在旁站监理记录上签字的,施工单位不得进行下一道工序施工。
例:施工企业现场质检人员到岗情况,到岗的在□√;未到岗的在□○,并发现问题栏提出问题,在处理意见栏再说明处理情况.。
B9聚氨酯防水涂料施工旁站记录日期:2024年4月1日施工单位:防水施工公司站址记录员:XXX施工人员:1.施工队长:李工,负责施工的组织与协调工作。
2.施工技术员:张工,负责指导施工过程中的技术问题。
3.施工人员:王工、刘工、赵工,负责具体施工工作。
天气情况:1.温度:10℃2.天气:晴朗3.风力:3级施工过程:1.准备工作:a.检查施工材料是否齐备,包括聚氨酯防水涂料、刷子、批刀等工具。
b.清理施工区域,确保施工表面干净、平整。
2.涂料施工:a.将聚氨酯防水涂料搅拌均匀,确保涂料质地均匀。
b.使用批刀将涂料涂抹在施工表面,确保涂层均匀、厚度一致。
c.施工人员根据设计要求,在涂料表面将防水卷材铺设固定,确保防水层的完整性。
d.涂抹第一层涂料后,等待其完全干燥后,进行第二遍涂料施工,确保防水层的厚度和质量。
3.施工注意事项:a.施工人员穿戴好安全装备,包括安全帽、手套等。
b.严禁在雨天或低温条件下进行施工,以免影响工程质量。
c.涂料施工表面应平整、干净,确保涂层附着牢固。
d.施工现场要做好防尘、防火等安全措施,确保施工安全。
4.施工进展:a.上午9点开始施工,施工人员共完成了两层防水涂料的涂抹工作。
b.涂料施工过程中,技术员发现涂料涂抹不够均匀,对施工人员进行了指导和纠正。
5.记录反馈:a.施工人员在施工过程中遇到的问题和解决方法记录在施工日志中,以备后续施工参考。
b.技术员对施工质量进行了检查和评估,并提出了改进建议。
6.施工总结:a.施工人员在完成当天工作后,进行了整理和清理施工现场,确保施工区域的整洁。
b.施工队长进行了今日工作总结,对施工过程中遇到的问题和解决方法进行了总结,以备后续施工参考。
备注:本次施工过程中,施工人员遵守了相关的安全操作规范,施工质量满足设计要求。
施工现场整洁有序,未发生任何意外事件。
希望随着后续施工的进行,能够顺利完成工程目标。

卫生间聚氨酯涂膜防水施工方案
卫生间作为家庭中使用频率较高的区域,防水工作显得尤为重要。
采用聚氨酯涂膜进行防水处理是一种常见的做法,本文将介绍卫生间聚氨酯涂膜防水的施工方案及注意事项。
施工准备
在进行聚氨酯涂膜防水施工之前,首先需要准备好以下材料和工具:•聚氨酯防水涂料
•专用毛刷或辊筒
•打磨机
•清洁剂
•收边条
•平整刷
施工步骤
步骤一:表面处理
1.清洁墙面:使用清洁剂清洁卫生间墙面,确保表面干净无尘。
2.打磨处理:对墙面进行打磨处理,确保表面平整。
步骤二:涂膜施工
1.边沿处理:先对卫生间墙面的边沿进行收边条的固定,确保边缘处不
会漏水。
2.涂膜施工:将聚氨酯涂料均匀地涂抹在卫生间墙面上,使用专用毛刷
或辊筒进行涂抹,确保每个角落都被涂覆到。
3.干燥处理:等待聚氨酯涂膜完全干燥,通常需要24小时以上。
步骤三:防水测试
1.检查工程:在施工完成后,对墙面进行仔细检查,确保没有涂漏的地
方。
2.进行防水测试:使用水管对卫生间墙面进行喷水测试,观察是否有渗
水现象,以确保防水效果。
注意事项
1.施工环境要保持干燥通风,避免防水涂料受潮。
2.涂刷时要均匀用力,确保每个部位涂覆均匀,避免出现漏涂的情况。
3.施工完毕后要等待涂膜充分干燥,切忌急于使用卫生间。
4.定期检查聚氨酯涂膜的情况,如有破损及时修补,以确保防水效果持
久。
通过以上施工方案,可以有效地提高卫生间的防水性能,保障卫生间环境的干燥与清洁。
希望本文的内容对您有所帮助,谢谢阅读!。

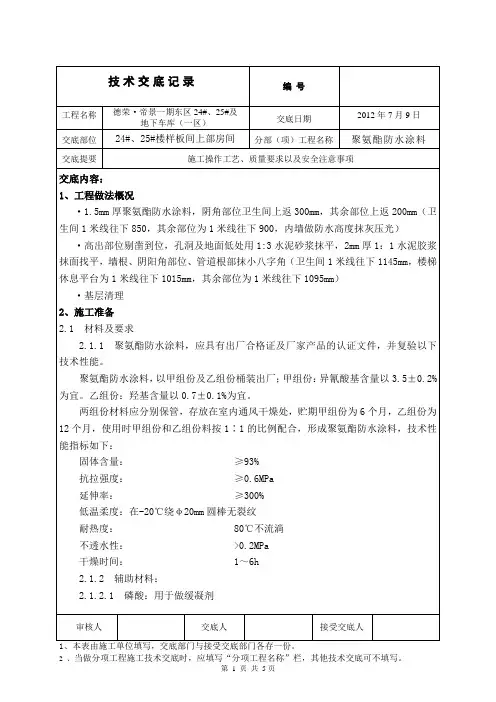

技术交底记录c)施工机具主要机具:电动搅拌器、搅拌桶、小漆桶、塑料刮板、铁皮小刮板、橡胶刮板、弹簧秤、毛刷、滚刷、小抹子、油工铲刀、省帚、消防器材、风机等。
二、三、工艺流程基层淸理一细部附加层施工一第一层涂膜一第二层涂膜一第三层涂膜一第一次试水一保护层施工一第二次试水一工程质量验收四、操作工艺a)基层清理涂膜防水层施工前,先将基层表而上的灰皮用铲刀除掉,用筈帚将尘土、砂粒等杂物淸扫干净,尤其是管根、地漏和排水口等部位要仔细淸理。
如有汕污时,应用钢丝刷和砂纸刷掉。
基层表而必须平整,凹陷处要用水泥膩子补平。
b)细部附加层施工1、打开包装桶后先搅拌均匀。
严禁用水或其他材料稀释产品。
2、细部附加层施工:用油漆刷蘸搅拌好的涂料在管根、地漏、阴阳角等容易漏水的薄弱部位均匀涂刷,不得漏涂(地而与墙角交接处,涂膜防水上卷墙上250mm髙)。
常温4h表干后,再刷第二道涂膜防水涂料,24h实干后,即可进行大面积涂膜防水层施工,每层附加层厚度宜为0. 6mmoc)涂膜防水层施工聚氨酷防水涂膜一般厚度为1.1mm、1.5mm、2. 0mm,根拯设计厚度不同,可分成两颯或三遍进行涂膜施工。
1、打开包装桶先搅拌均匀。
2、第一层涂膜:将巳搅拌好的聚氨酯涂膜防水涂料用塑料或橡胶刮板均匀涂刮在匚涂好底胶的基层表而上,厚度为0. 6mm,要均匀一致,刮涂量以0. 6〜0. Bkg/m:为宜,操作时先墙而后地面,从内向外退着操作。
3、第二道涂膜:第一层涂膜固化到不粘手时,按第一遍材料施工方法,进行第二道涂膜防水施工。
为使涂膜厚度均匀,刮涂方向必须与第一遍刮涂方向垂直,刮涂量比第一遍略少,厚度为0.5mm为宜。
4、第三层涂膜:第二层涂膜固化后,按前述两遍的施工方法,进行第三颯刮涂,刮涂量以0. 4〜0. 5kg/m:为宜(如设计厚度为1. 5mm以上时,可进行第四次涂刷)。

5、撤粗砂结合层:为了保护防水层,地而的防水层可不撒石渣结合层,其结合层可用1:1的108胶或众霸胶水泥浆进行扫毛处理,地而防水保护层施工后,在墙面防水层滚涂一迪防水涂料,未固化时,在苴表面上撒千净的2〜3mm砂粒,以增加其与而层的粘结力。
防水层施工记录一、施工基本情况本次防水层施工项目位于XXX地点,施工面积为XXX平方米。
施工时间为XXXX年XX月XX日至XXXX年XX月XX日,共XX天。
施工队伍为XXX公司,项目经理为XXX。
二、防水材料信息本次防水层施工所使用的防水材料为XXX品牌,型号为XXX,质量合格证明文件齐全。
三、施工过程记录1. 基层处理:施工前对基层进行清理,确保基层平整、干净、无明水。
2. 防水层施工:按照防水材料说明书进行施工,涂刷均匀,无漏刷、无堆积。
3. 细部处理:对墙角、管道根部等细部进行加强处理,确保防水效果。
4. 闭水试验:在防水层施工完成后进行闭水试验,确保无渗漏现象。
四、施工质量检测1. 外观检测:对防水层进行外观检查,确保涂刷均匀、无漏刷、无堆积。
2. 厚度检测:使用测厚仪对防水层厚度进行检测,确保厚度符合设计要求。
3. 渗水试验:在闭水试验完成后进行渗水试验,确保无渗漏现象。
五、施工问题及处理在施工过程中发现部分细部处理不到位,及时进行了加强处理。
同时,在施工过程中发现部分区域存在明水,及时进行了清理。
六、施工验收情况本次防水层施工经过严格的质量控制和检测,各项指标均符合设计要求。
经现场验收,同意交付使用。
七、施工总结本次防水层施工在全体施工人员的共同努力下顺利完成,取得了良好的施工效果。
在施工过程中,我们严格按照防水材料说明书进行施工,确保了施工质量。
同时,我们也发现了一些问题并及时进行了处理。
在今后的施工中,我们将继续努力提高施工质量和服务水平,为客户提供更好的服务。
卫生间聚氨酯防水施工方案卫生间是一个湿度较高的环境,为了保护墙壁和地板不被水侵蚀,防水施工是必不可少的工程。
而聚氨酯涂料是一种常用且有效的防水材料,具有较好的耐候性和耐化学腐蚀性。
下面是一个卫生间聚氨酯防水施工方案,共1200字以上。
1.准备工作在施工前,需要先将卫生间的水电设施、卫生器具等进行拆除,将墙壁和地面清洁干净。
拆除后,检查阀门、水管等是否有漏水现象,并及时修理。
此外,还需检查墙面和地面是否存在裂缝,如有需要先进行修补。
2.墙体防水施工首先,用抹灰砂浆在墙面上进行一次打底处理,厚度约为3-5毫米。
等砂浆完全干燥后,涂刷一层聚氨酯防水涂料,待干燥后再涂刷第二层。
涂刷时要均匀、一致,避免出现漏刷或重叠的现象。
在角落和接缝处应特别注意,可以先用聚氨酯密封胶进行填缝,再涂刷防水涂料。
3.地面防水施工在地面上铺设一个5厘米厚的水泥砂浆层,然后涂刷一层聚氨酯防水涂料,待干燥后再涂刷第二层。
地面的施工与墙面类似,要注意涂刷的均匀性和一致性。
4.接缝处理卫生间的墙面和地面会存在一些接缝,如墙地接缝、墙角接缝等。
这些接缝是水侵蚀的主要入口,因此需要特别加以处理。
首先,在接缝处使用聚氨酯密封胶进行填缝,确保接缝处的密封性。
然后在密封胶干燥后,再涂刷一层聚氨酯防水涂料,将接缝处完全覆盖。
5.防水涂料的养护施工完成后,需要给防水涂料一定的养护时间,以保证其完全干燥和硬化。
养护期间,要避免水汽进入卫生间,尽量保持室内的干燥。
在防水涂料干燥后,可以在其表面施加一层保护性涂层,增加其耐磨性和耐污性。
总结:卫生间的防水施工一定要认真细致,确保每一个细节都得到妥善处理。
聚氨酯防水涂料是一种常用的防水材料,它具有良好的性能和耐久性,可以有效地防止墙体和地面受到水侵蚀。
通过以上施工方案的实施,可以为卫生间提供一个安全、干燥的环境,延长卫生间的使用寿命。
2005年6月18日鲁建5-12005年6月18日鲁建5-12005年6月18日鲁建5-1 工程名称信息职业技术学院教学综合楼分部工程装饰分部分项工程名称:卫生间地面聚氨酯防水涂膜施工交底内容:4、第三层涂膜:第二层涂膜固化后,按前述两遍的材料配比搅拌好涂膜材料,进行第三遍刮涂,刮涂量以0.4~0.5kg/m2为宜。
5、撒砂粒结合层:第三层涂膜刮完后未固化时,及时在其表面上撤干净的2~3mm砂粒,以增加其与面层的粘结力。
五、防水层细部施工防水层细部做法如下图:1、管根与墙角1—楼板2一找平层(管根与墙角做半径R=1Omm圆弧,凡靠墙的管根处均抹出5%坡度)3一防水附加层(宽150mm,墙角高100mm,管根处与标准地面平)4一防水层5一防水保护层6---地面面层2.地漏处细部做法1一模板2--找平层(管根与墙角做半径R=10mm圆弧)3一防水附加层(宽150mm,管根处与标准地面平)4一防水层5一防水保护层6--地面面层技术交底人接受人负责人2005年6月18日鲁建5-1 工程名称信息职业技术学院教学综合楼分部工程装饰分部分项工程名称:卫生间地面聚氨酯防水涂膜施工交底内容:3、门口细部做法1—楼板 2--找平层(转角处做成半径R=10mm圆弧) 3一防水附加层(宽150mm,高与地面平)4一防水层(出外墙面250mm) 5一防水保护层6—地面面层六、涂膜防水层的验收根据工艺流程,对每道工序进行检查验收,合格后方可进行下道工序施工。
防水层完成并实干后,对涂膜质量进行全面验收,要求满涂,薄厚均匀一致,封闭严密,厚度达到设计要求(做切片检查)。
防水层无起鼓、开裂、翘边等缺陷,并且表面光滑。
经检查验收合格后可进行蓄水试验(水面高出标准地面20mm),12h无渗漏,做好记录。
七、成品保护1、涂膜防水层操作过程中,操作人员要穿平底鞋作业,穿过地面及墙面等处的管件和套管、地漏、固定卡子等,不得碰损、变位。
涂防水涂料时,不得污染其它部位的墙地面、门窗、电气线盒、暖卫管道等。

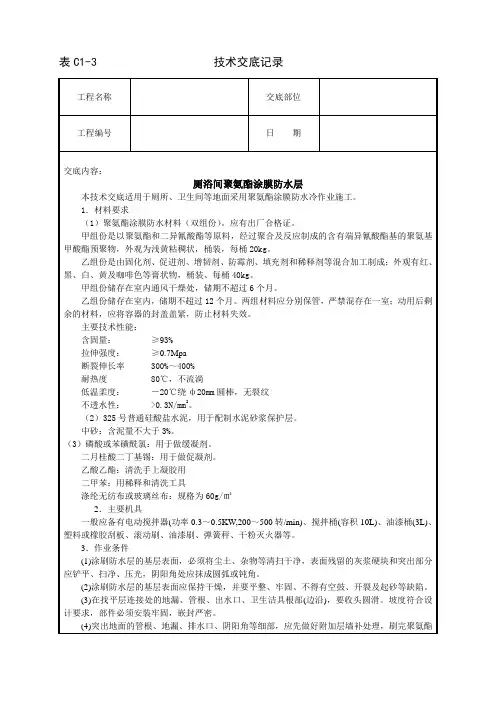

厨厕间聚氨脂涂膜防水工程技术交底记录涂料,24h实干后,即可进行大面积涂膜防水层施工,每层附加层厚度宜为0.6mm。
(四)涂膜防水层施工聚氨酯防水涂膜一般厚度为1.11mm,1.5mm,2.0mm,根据设计厚度不同,可分成两道或三道进行涂膜施工。
1、配料:同细部附加层配料。
2、第一层涂层:将已配好的聚氨酯涂膜防水涂料用塑料或橡胶刮板均匀涂刮在已涂好底胶的基层表面上,厚度为0.6mm,要均匀一致,刮涂量以0.6~0.8kg/m2为宜,操作时先墙面后地面,从内向外退着操作。
3、第二道涂层:第一层涂膜固化到不粘手时,按第一遍材料配比及施工方法,进行第二道涂膜防水施工。
为使涂膜厚度均匀,刮涂方向必须与第一遍刮涂方向垂直,刮涂量比第一遍略少,厚度为0.5mm 为宜。
4、第三层涂膜:第二层涂膜固化后,按前述两遍的材料配比搅拌好涂膜材料,进行第三遍刮涂,刮涂量以0.4~0.5kg/m2为宜(如设计厚度为1.5mm以上时,可进行第四次涂刷)。
5、撒石渣结合层:为了保护防水层,地面的防水层可不撒石渣结合层,其结合层可用1∶l的791胶或众霸胶水泥浆进行扫毛处理,地面防水保护层做完后,在墙面防水层滚涂一遍防水涂料,未固化时,在其表面上撤干净的2~3mm砂粒,以增加其与面层的粘结力。
6、涂刷过程中遇到问题的处理:在操作过程中根据当天的操作量配料,不得配制过多。
如涂料粘度过大不便涂刮时,可加入少量二甲苯进行稀释,加入量不得大于乙料的10%。
如甲乙料混合后固化过快,影响施工时,可加入少许的磷酸或苯磺酰氯做缓凝剂,加入量不得大于甲料的0.5%;如涂膜固化太慢,可加入少许二月桂酸二丁基锡做促凝剂:加入量不得大于甲料的0.3%。
(五)防水层细部施工防水层细部做法如下图:1、管根与墙角1-楼板2-找平层(管根与墙角做半径R=10mm圆弧,凡靠墙的管根处均抹出5%坡度)3-防水附加层(宽150mm,墙角高100mm,管根处与标准地面平)4-防水层5-防水保护层6-地面面层。
鲁JJ-005工程名称东营区新区辛镇二期住宅#楼施工单位东营永盛建安有限责任公司交底部位厨房、卫生间防水工序名称聚氨酯涂料涂膜交底提要:厨厕间聚氨酯涂膜防水的相关材料、机具准备、质量要求及施工工艺。
从内向外退着操作。
3、第二道涂层:第一层涂膜固化到不粘手时,按第一遍材料配比及施工方法,进行第二道涂膜防水施工。
为使涂膜厚度均匀,刮涂方向必须与第一遍刮涂方向垂直,刮涂量比第一遍略少,厚度为0.5mm为宜。
4、第三层涂膜:第二层涂膜固化后,按前述两遍的材料配比搅拌好涂膜材料,进行第三遍刮涂,刮涂量以0.4~0.5kg/m2为宜(如设计厚度为1.5mm以上时,可进行第四次涂刷)。
5、撒石渣结合层:为了保护防水层,地面的防水层可不撒石渣结合层,其结合层可用1:1的791胶或众霸胶水泥浆进行扫毛处理,地面防水保护层做完后,在墙面防水层滚涂一遍防水涂料,未固化时,在其表面上撤干净的2~3mm砂粒,以增加其与面层的粘结力。
6、涂刷过程中遇到问题的处理:在操作过程中根据当天的操作量配料,不得配制过多。
如涂料粘度过大不便涂刮时,可加入少量二甲苯进行稀释,加入量不得大于乙料的10%。
如甲乙料混合后固化过快,影响施工时,可加入少许的磷酸或苯磺酰氯做缓凝剂,加入量不得大于甲料的0.5%;如涂膜固化太慢,可加入少许二月桂酸二丁基锡做促凝剂;加入量不得大于甲料的0.3%。
(五)防水层细部施工防水层细部做法如下图:1、管根与墙角1—楼板2一找平层(管根与墙角做半径R=1Omm圆弧,凡靠墙的管根处均抹出5%坡度)3一防水附加层(宽150mm,墙角高100mm,管根处与标准地面平)4一防水层5一防水保护层6---地面面层鲁JJ-005工程名称东营区新区辛镇二期住宅#楼施工单位东营永盛建安有限责任公司交底部位厨房、卫生间防水工序名称聚氨酯涂料涂膜交底提要:厨厕间聚氨酯涂膜防水的相关材料、机具准备、质量要求及施工工艺。
2.地漏处细部做法1一模板2--找平层(管根与墙角做半径R=10mm圆弧)3一防水附加层(宽150mm,管根处与标准地面平)4一防水层5一防水保护层6--地面面层3、门口细部做法1—楼板 2--找平层(转角处做成半径R=10mm圆弧) 3一防水附加层(宽150mm,高与地面平) 4一防水层(出外墙面250mm) 5一防水保护层6—地面面层(六)涂膜防水层的验收根据防水涂膜施工工艺流程,对每道工序进行认真检查验收,做好记录,合格后方可进行下道工序施工。

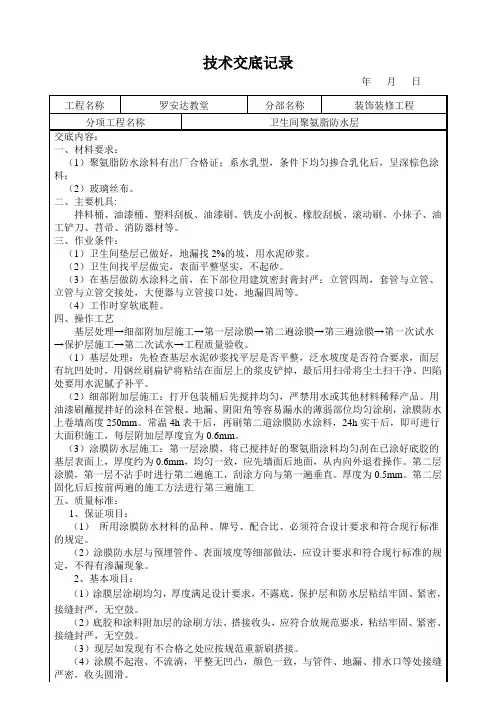

卫生间聚氨酯防水施工记录两篇卫生间聚氨酯防水施工记录方案一
工程名称:施工单位:编号:
4. 2. 3第一遍涂膜施工
用橡胶刮板在基层表面均匀涂刮,厚度一致,涂刮量以2〜2.5kg∕m2为宜。
厚度以O. 6~0. 8mm为宜。
淋浴区防水高度为建筑完成面以上L 8m,浴缸区防水高度为建筑完成面以上0. 9m,其余部位防水高度为建筑完成面以上0. 3m,门口向外延展
0. 3m。
4. 2. 4第二遍涂膜和粘砂粒施工
在第一遍涂膜固化后(24小时),再进行第二遍聚氨酯涂刮。
对平面的涂刮方向应与第一遍刮涂方向相垂直,涂刮量与第一遍相同。
防水层经多遍涂刷,单组分聚氨酯涂膜总厚度应大于等于1.5 mπio在第二遍涂膜施工完毕尚未固化时,在其表面应均匀地撒上少量干净的粗砂,以增加与即将覆盖的水泥砂浆保护层之间的粘结。
4. 2. 5保护层、饰面层施工
当涂膜固化完成并经蓄水试验24小时,蓄水高度以超过建筑完成面20mιn为准,验收合格才可进行保护层、饰面层施工。
4. 2. 6工程验收及移交
经验收合格后移交精装单位进行后续施工。
(三)防水层细部施工图
4. 3.1降板内管根部处理节点图
施工单位技术负责人签字:
施工班组接收人签字:
4. 3. 2管根部处理节点图
4. 3. 2外墙窗防水节点图(详附单一)
五、应注意的质量问题
1、涂膜防水层空鼓、有气泡:主要是基层清理不干净,涂刷不匀或者找平层潮湿,含水率高
于9%;涂刷之前未进行含水率检验,造成空鼓,严重者造成大面积鼓包。
因此在涂刷防水层之前,必须将基层清理干净,并保证含水率合适。
2、给水管、墙体夹角以及阴角需要用砂浆抹顺直,管周围在涂膜前应用堵漏王先刷一遍,给
水管槽需完成覆盖后方可涂刷涂料。
4、涂料严禁添加任何外加剂。
3、涂膜防水层施工后,进行蓄水试验时,蓄水深度必须高于建筑完成面20mπι,24h不渗
漏为止,如有渗漏现象,可根据渗漏具体部位进行修补,甚至于全部返工。
4、蓄水试验后,已验收合格,但在竣工使用后仍发现渗漏现象;主要原因是卫生器具排水
口与管道承插口处未连接严密,连接后未用建筑密封膏封密实,或者是后安卫生器具的固定螺丝穿透防水层而未进行处理。
在卫生器具安装后,必须仔细检查各接口处是否符合要求,再进行下道工序。
5、在第二遍涂膜施工完毕尚未固化时,在其表面应均匀地撒上少量干净的粗砂,以增加与
即将覆盖的水泥砂浆保护层之间的粘结。
六、成品保护
1、涂膜防水层操作过程中,操作人员要穿平底鞋作业,穿过地面及墙面等处的管件和套管、地漏、固定卡子等,不得碰损、变位。
涂防水涂膜施工时.,不得污染其他部位的墙地面、门窗、电气线盒、暖卫管道、卫生器具等。
2、涂膜防水层每层施工后,要严格加以保护,在厨卫间门口要设醒目的禁入标志,在保护层施工之前,任何人不得进入,也不得在上面堆放杂物,以免损坏防水层。
3、地漏或排水口在防水施工之前,应采取保护措施,以防杂物进人,确保排水畅通,蓄水合格,将地漏内清理干净。
4、防水保护层施工时,不得在防水层上拌砂浆,铺砂浆时铁锹不得触及防水层,要精工
细做,不得损坏防水层。
七、安全防护
1、材料堆码时应堆码在指定的地点,堆码整齐,保持通风,以及防火防中毒挂上安全标识牌。
2、临窗施工时,若窗台高度过低搭设的防护拆开后要及时恢复。
禁止将身体探出窗外。
3、施工作业时要保持作业房间通风,对空气不流通的卫生间施工时可使用电风扇保持空气流通。
电线禁止拖地,随意乱接乱搭。
卫生间聚氨酯防水施工记录方案二
表Cx—X
技术交底记录
施工单位:XXXXXXXXXXXXXXX公司20XX年X月XX日编号:
(9)防水材料一般为易燃有毒物品,储存、保管和使用时要远离火源(如电焊作业 ),施工现场要备有足够的灭火器等消防器材,施工人员要着工作服,穿软底鞋,并设专业工长监管。
(10)环境温度保持在+5℃以上。
(11)操作人员应经过专业培训考核合格后,持证上岗,先做样板间(4层Bl房间),经检查验收合格,方可全面施工。
2、材料准备及要求
(1)概述:双组份聚氨酯防水涂料是固化反应型防水涂料。
甲组份是以聚酸树脂和二异氟酸脂等经聚合反应制成的预聚物;乙组份由硫化剂、催化剂、树脂等多种助剂精制而成。
甲、乙组份按一定比例混和搅拌均匀,涂刮在基面上,经固化反应后形成整体而具橡胶状弹性的防水膜。
(2)聚氨酯防水材料,应具有出厂合格证及厂家的产品认证文件,并对以下技术性能做复检(其性能指标见下表)。
注:指低强度高延伸率型
H指高强度低延伸率型
(3)双组分聚氨酯材料应分别保管,存放在室内阴凉、通风干燥处,保证无阳光直射的位置,并悬挂危险品警示标识。
(4)其他辅助材料:稀释剂(二甲苯或醋酸乙酯)、缓凝剂(磷酸)、促凝剂(二月桂酸二丁基锡)、普通硅酸盐水泥等。
3、施工机具
待最后一遍涂膜完全固化后注水,注水高度约为20 mm,注水完成后保持存水时间2 4小时后观察其有无渗漏。
(5)保护层施工。
防水工程试水试验完成并验收合格后将存水清出,采用水泥砂浆按照抹灰工程进行保护层施工,保护层厚度以满足装饰后续施工总体标高要求为宜。
四、防水层细部施工
1、管根与墙角
1 —楼板
2 —找平层(管根与墙角做半径R 二IOmm圆弧,凡靠墙的
管根处均抹出5%坡度)
3 —防水附加层(宽150mm,墙角高IOomnι,管根处与标准地面平)4
一防水层5—防水保护层
6 —地面面层
2、地漏处细部做法
1—模板2 —找平层(管根与墙角做半径R= 10mm圆弧)3一防水附加层(宽150mm,管根处与标准地面平)4 一防水层5—防水保护层6一地面面层
1 -楼板
2 -找平层(转角处做成半径R=1 Ormi 圆弧)3一防水附加层(宽
150m,高与地面平)4 —防水层(出外墙面25Omm) 5 -防水保护层
6—地面面层
五、涂膜防水层的验收
6、地面面层施工后,进行蓄水试验,有渗漏现象:主要原因是穿过地面和墙面的管件、地漏等松动,烟风道下沉,撕裂防水层;其他部位由于管根松动或粘结不牢、接触面清理不干净产生空隙,接搓、封口处搭接长度不够,粘贴不紧密;做防水保护层时可能损坏防水层;第一次蓄水试验蓄水深度不够。
因此要求在施工过程中,对相关工序应认真操作,加强责任心,严格按工艺标准和施工规范进行操作。
涂膜防水层施工后,进行第一次蓄水试验,蓄水深度必须高于标准地面20mm,24h不渗漏为止,如有渗漏现象,可根据渗漏具体部位进行修补,甚至于全部返工。
地面面层施工后,再进行第二遍蓄水试验,24h无渗漏为最终合格,填写蓄水检查记录。
7、地面排水不畅:主要原因是地面面层及找平层施工时未按设计要求找坡,造成倒坡或凹凸不平而存水。
因此在涂膜防水层施工之前,先检查基层坡度是否符合要求,与设计不符
时,应进行处理再做防水,面层施工时也要按设计要求找坡。
8、地面二次蓄水试验后,已验收合格,但在竣工使用后仍发现渗漏现象;主要原因是卫生器具排水口与管道承插口处未连接严密,连接后未用建筑密封膏封密实,或者是后安卫生器具的固定螺丝穿透防水层而未进行处理。
在卫生器具安装后,必须仔细检查各接口处是否符
合要求,再进行下道工序。
要求卫生器具安装后,注意成品保护。
八、安全问题
1、在防水涂料施工过程当中,要保证良好通风,在不具备自然通风的条件下,要利用
鼓风机进行人为通风,保证空气流通畅通。
2、在防水施工过程当中,严禁现场吸烟,严禁明火,要安排专人进行看管,每个房间
要设置相应的防火、灭火设施,保证安全。
3、防水施工时,要严禁其他专业进入现场施工。
九、质量记录
1、防水涂料产品合格证、质量检验报告、现场取样复试资料。
2、隐蔽工程检验资料及质量检验评定资料。
技术负责人:交底人:接交人:。
