16房建项目悬挑式卸料平台技术交底(图文并茂)
- 格式:docx
- 大小:240.08 KB
- 文档页数:4
技术交底记录(9)卸料平台上应在显著位置标明允许活荷载不得超过 3.0kN/m2,平台上人员和物料的总重量严禁超过,配备专人加以监督。
材料应均匀放置,材料堆放不得超过平台 50cm,材料超高堆放不得超过防护栏杆。
(10)卸料平台外侧必须设 1.5m 高的防护栏杆(中栏杆居中设置)。
在横梁两端竖向焊 200 ㎜长的短钢管,用对接扣件接长防护栏杆,在防护栏杆内侧须绑扎七夹板封闭防护,在横梁上面满铺木脚手板,并用 10 号铅丝绑扎在横梁上,再在脚手板上铺七夹板并用钉子与脚手板固定好。
(11)卸料平台的位置详见挑架平面布置图,不得随意改动。
卸料平台应与脚手架完全脱开。
在安排外挑平台连墙点的位置时,要避开脚手架立杆位置 100 ㎜以上。
外挑平台部位的脚手架大横杆及填芯杆与其它部位的脚手架应分开,以便能使该部位的脚手架大横杆及填芯杆钢管能自由升降,在平台没在该层时要全封闭好,在该层时脚手架大横杆及填芯杆升降掉。
(12)Φ48钢管防护栏杆内用Φ25钢筋焊接在槽钢上限位,三面用夹板封闭严密。
(13)钢丝绳的绳卡采用四个,绳卡的压板压倒钢丝绳的长头一边,即受力绳一面,绳卡压入钢丝绳的深度为2根钢丝直径的1/3,如下图示意:说明:靠梨形圈处三个绳卡中的绳卡间距为不小于钢丝绳直径的6倍,安全弯必须设置,不得拉紧,短头钢丝绳超出保险绳卡的间距不得小于150mm。
(14)悬挑卸料平台的安装必须由塔吊按吊点位置进行四点吊运安装,悬挑卸料平台就位后,先安装拉索钢丝绳,再安装保险绳,保险钢丝绳应松弛状态安装。
(15)拉索钢丝绳安装后应使悬挑卸料平台的外端上翘5-8㎝;当安装好拉索钢丝绳,保险钢丝绳后才能将吊运的钢丝绳拆卸。
(16)卸料平台安装必须由专业人员操作与安装,每次安装完毕必须认真检查拉设的钢丝绳绳卡紧固情况。
(17)卸料平台安装就位好后,在结构内侧利用阳台短肢墙采用用钢管横向锁死,并用木楔楔牢,保证卸料平台不向外滑移。
悬挑卸料平台(píngtái)安全技术交底1、悬挑卸料平台应采用(cǎiyòng)16号槽钢或工字钢,长度应不得小于6.5m长两根,外端平台(píngtái)长宜2.5m—2.8m,宽应2m—2.2m,不得(bu de)小于1.8m,平台中间横梁不得大于1.2m,焊接(hànjiē)必须牢固,铺板应严密,板厚不小于5cm。
2、卸料平台严禁压在脚手架大横杆上,挑梁应在建筑物外用电焊焊接不小于20cm长的槽钢防止料台滑移。
3、挑梁的后端应采用不小于Φ16的圆钢预埋固定。
每根挑梁不得少于两道固定,锚固必须牢固。
如阳台有阳台上反梁时,应把挑梁后端用垫块找平垫牢,不得松动,挑梁后端严禁不做锚固用钢管顶在楼板面上。
4、上料平台的过道处,必须用木板铺满过道,严禁用木方模板做过道板,过道两边应搭设1.2m高的防护栏杆,栏杆底部应设踢脚板,过道上部必须搭设防护棚,防护棚必须严密。
5、平台前后两侧(liǎnɡ cè)应焊接吊鼻子,必须采用Φ16以上的圆钢制作,焊接必须(bìxū)牢固。
6、卸料平台(píngtái)吊拉应使用Φ16以上(yǐshàng)的钢丝绳,吊拉角度(jiǎodù)不得小于45。
角,吊拉的位置必须预埋不小于Φ16的圆钢做吊鼻,吊绳不得随意绑扎在建筑物上,钢丝绳的端头都必须使用3个卡环,前两个卡环的间距不得小于10cm,不得大于15cm,第三个卡环应设安全弯,间距应在25cm安全弯的高度不得大于3cm,卡环的压板应卡主绳,不得卡副绳。
7、平台三面必须设防护栏,高度不得低于1.5m,防护栏杆的材质应使用外径4.8cm的钢管,立杆间距不得大于40cm,焊接必须牢固,防护栏的里面必须用大模板封闭牢固。
8、卸料平台使用时必须挂承载重量标示牌。
交底人:劳务工司负责人:搭设(dā shè)负责人:山东(shān dōnɡ)兴华建设集团(jítuán)九公司年月日内容总结(1)悬挑卸料平台安全技术交底悬挑卸料平台应采用16号槽钢或工字钢,长度应不得小于6.5m长两根,外端平台长宜2.5m—2.8m,宽应2m—2.2m,不得小于1.8m,平台中间横梁不得大于1.2m,焊接必须牢固,铺板应严密,板厚不小于5cm(2)平台前后两侧应焊接吊鼻子,必须采用Φ16以上的圆钢制作,焊接必须牢固(3)卸料平台使用时必须挂承载重量标示牌。
墙厚板厚25mm,孔径40mm 冲孔打磨平整
直径28圆钢
粗螺纹
扇形螺栓
(1)螺栓采用HPB300、直径28mm圆钢制作,整体不得喷漆。
预留孔单独设置,成孔套管采用28mm 以上PVC管,预留在梁上。
(2)扇形螺栓安装时应立式固定安装,扇板平面紧贴梁面。
(3)梁内采用100×100×10铁垫片紧贴墙面,应用双螺母拧紧,螺栓伸出螺母长度不得小于3扣,故螺栓的有效长度依据施工现场拉接位置梁的厚度而定。
(4)扇形螺栓扇板孔中,必须套入心型环保护钢丝绳。
(5)扇形螺栓使用时应定期检查。
2.6.4十字型钢管卡具
将短管穿过钢丝绳
直径钢管长
将钢丝绳穿过套管深入室内
套管
(1)梁绑扎钢筋的同时下放直径80mm以上PVC套管,应与梁钢筋夹角成45°左右,用14#铅丝绑扎牢固,确保浇筑混凝土时套管不发生位移。
(2)套管内应用锯末填实,浇筑完混凝土拆除模板后将套管内的锯末掏空。
(3)将钢丝绳头用钢丝绳卡进行连接后,穿过PVC套管伸入室内,将长500mm、直径48mm的钢管穿入从PVC套管伸进来的钢丝绳头内。
(4)将另一根长500mm、直径48mm的钢管与穿过钢丝绳环的钢管垂直焊接,防止穿过钢丝绳环的钢管脱落,焊接位置应在竖直钢管的中间偏上位置。
2、签名处不够时,应将签到表附后。
一、交底目的为确保悬挑卸料平台在施工过程中的安全使用,预防安全事故的发生,特制定本安全技术交底。
二、交底对象所有参与悬挑卸料平台搭设、使用、维护的相关人员。
三、交底内容1. 悬挑卸料平台的基本要求(1)悬挑卸料平台应按照国家相关标准和规范进行设计、制作、安装。
(2)悬挑卸料平台的结构应牢固、稳定,能够承受预定的荷载。
(3)悬挑卸料平台应设置必要的安全防护设施,如防护栏杆、安全网等。
2. 搭设前的准备工作(1)对悬挑卸料平台进行技术鉴定,确保其符合相关标准和规范要求。
(2)对搭设人员进行安全教育培训,提高其安全意识。
(3)对搭设现场进行安全检查,确保现场安全无隐患。
3. 搭设过程中的注意事项(1)搭设人员必须佩戴安全帽、安全带等个人防护用品。
(2)悬挑卸料平台的搭设应严格按照设计图纸和施工方案进行。
(3)搭设过程中,严禁在悬挑卸料平台上行走、站立。
(4)悬挑卸料平台的搭设和拆除应由专业人员进行,不得擅自操作。
4. 使用过程中的注意事项(1)悬挑卸料平台的使用应遵循“安全第一、预防为主”的原则。
(2)严禁超载使用悬挑卸料平台,严禁在平台上堆放易燃、易爆、有毒有害等危险物品。
(3)悬挑卸料平台上的作业人员应定期进行安全检查,发现安全隐患立即停止使用,并及时上报。
(4)悬挑卸料平台应定期进行维护保养,确保其安全性能。
5. 悬挑卸料平台的拆除(1)拆除悬挑卸料平台应由专业人员进行,不得擅自操作。
(2)拆除过程中,应确保现场安全,防止发生意外事故。
(3)拆除后的材料应按照规定进行回收、处理。
四、交底要求1. 参加交底人员应认真听取交底内容,并做好记录。
2. 交底结束后,各相关人员应掌握悬挑卸料平台的安全技术要求,确保施工过程中的安全。
3. 施工单位应加强对悬挑卸料平台的安全管理,定期对相关人员进行安全教育培训。
4. 施工现场应设立安全警示标志,提醒作业人员注意安全。
五、附件1. 悬挑卸料平台安全技术交底记录表2. 悬挑卸料平台搭设、使用、维护安全操作规程3. 悬挑卸料平台安全检查表注:本模板仅供参考,具体内容应根据实际工程情况进行调整。
悬挑式卸料平台技术交底在建筑施工的舞台上,悬挑式卸料平台就像是一个特别的“小舞台”,虽然不大,但作用可不小。
今天,咱们就来好好唠唠这个悬挑式卸料平台的那些事儿。
先来说说这悬挑式卸料平台是啥。
想象一下,在高楼大厦施工的时候,那些建筑材料总得有个地方临时存放和转运吧,这悬挑式卸料平台就承担了这个重要任务。
它从建筑物边缘悬挑出去,就像一个伸出的小手臂,稳稳地托住各种材料。
咱就拿前段时间我在一个工地上看到的事儿来说。
当时,有个新手工人,对这卸料平台的使用不太清楚,差点就出了大事儿。
那天,他一股脑儿地把一堆钢管堆在了平台的一侧,结果平台一下子就倾斜了。
好在旁边的老师傅眼疾手快,赶紧喊停,这才避免了一场可能的事故。
那这悬挑式卸料平台到底该咋搭建呢?首先,基础得扎实。
这就好比盖房子得先打牢地基一样。
平台的悬挑梁得选好材料,并且安装得稳稳当当。
一般来说,得用型钢,而且锚固长度可不能马虎,得足够长,才能保证平台不会“摇摇欲坠”。
然后是防护栏杆,这可是保护工人安全的重要防线。
栏杆的高度不能低于 12 米,而且中间还得设置横杆,防止有人不小心掉下去。
我记得有一次去检查工地,就发现有个卸料平台的栏杆高度不够,工人们在上面干活的时候,我在下面看着都提心吊胆的。
还有平台的铺板,得用结实的木板或者钢板,并且要铺满,不能有缝隙。
有一次,我看到一个平台的铺板有几块松动了,工人们走在上面,板子嘎吱嘎吱响,这多危险啊!卸料平台的限载也非常重要。
得在明显的位置标明能承受的最大重量,而且工人们在卸料的时候,一定得按照这个规定来。
不能说觉得差不多就行,这可不行!曾经有个工地,因为超载,平台的钢丝绳都被拉断了,那场面,真是让人后怕。
在使用过程中,也要经常检查。
看看悬挑梁有没有变形,钢丝绳有没有磨损,防护栏杆是不是完好。
就像我们要定期体检一样,这卸料平台也得“体检”,有问题及时处理。
最后,拆除的时候也得小心。
不能野蛮拆除,得按照顺序一步步来。
危大工程交底记录表管理人员交底()班组交底()工程名称:交底时间:年月日绳,经过检验才能松卸起重吊钩。
3.11、卸料平台外口应略高于内口,5°≤倾斜角≥10°。
3.12为了防止卸料平台在施工中左右摆动,钢丝绳安装固定后钢丝绳与卸料平台主梁在水平投影面上应有一定的夹角,该角度宜为5°~10°。
3.13卸料平台宽度为B≤2.1m,纵向长度3000≤L≤4500。
3.14主辅绳均采用强度为≥1770MPa,直径≥18mm的6×37钢芯钢丝绳。
3.15主钢丝绳的下吊点位置到平台外缘距离应为500≤L1≤1000;辅助钢丝绳下吊点与主钢丝绳下吊点之间的距离应为500≤L2≤1000,主辅钢丝绳与水平钢梁的夹角宜在45~60度。
3.16卸料平台的吊环采用未冷拉的HPB300钢筋制作,直径≥20mm,预埋型钢锚固钢筋直径≥16mm。
3.17主架16#型钢;主梁 12#型钢;次梁10#型钢。
表A.1绳夹规格(钢丝绳公称直径)d r/mm 钢丝绳夹的最少数量/组18 4钢丝绳夹间的距离A等于6~7倍钢丝绳直径。
三.卸料平台的安装1 安装前必须对卸料平台作如下检查:1)卸料平台是否变形,所有焊缝是否完好。
2)绳卡有无松动或损伤,绳环与钢丝接触处,绳环是否磨损,钢丝绳是否有断裂。
3)螺栓是否松动、滑丝、磨损;钢丝绳是否符合使用要求。
4)平台木枋是否有断裂,木板铺设是否牢固。
平台栏杆、两侧挡板是否有损坏。
2 平台的安装5)先松掉内端钢丝绳及卡子,再松掉外端钢丝绳及卡子。
6)吊运平台时应使用卡环,不得使吊钩直接钩挂吊环,不得碰撞架子。
7)如遇强风、大雨、雪等特殊气候,不应进行卸料平台的拆除,严禁夜间拆除。
6 安全保证措施1)安装和拆除卸料平台的人员必须持有特种作业操作证、专业资格岗位证书的人员进行卸料平台的安拆,并严格按施工方案和相关操作规范作业。
2)高空临边必须系挂好安全带,防止坠落。
悬挑式卸料平台安全技术交底

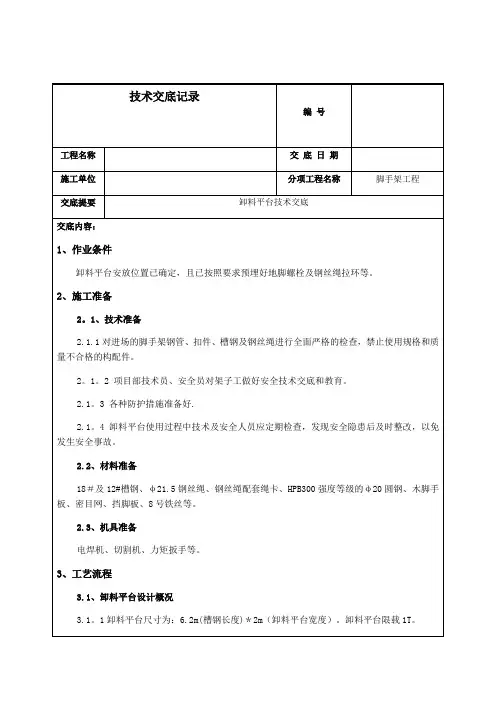

技术交底记录
工程名称
工程编号
武汉卓尔航空产业园(一期地块)交底部位
日期
悬挑式卸料平台安全技术交底
1、卸料平台施工前应编制专项施工方案,方案必须经审核合格后方可施工,对搭设、拆卸等环节必须提前通知总包安全管理人员进行监督检查。
安装完成后经项目部安全组队卸料平台检查验收后方可投入使用。
2、卸料平台钢丝绳必须提供产品合格证;钢丝绳卡的位置、数量、型号等均应符合设计要求;焊接位置必须满焊,焊缝均匀、密实、饱满;槽钢的规格应符合设计要求。
3、卸料平台的搁置点和上部拉结点必须位于混凝土结构上,伸入梁板长度不小于1.5米,用两道预埋U型螺栓与压板(200*100*10)采用双螺母固定。
平台使用的钢丝绳每边必须设前后两道,保证荷载完全由钢丝绳承受。
4、卸料平台周围应按临边防护要求设置1.2m高防护栏杆并用厚木模板封严。
平台制作完成后应刷黄黑相间安全色。
5、在卸料平台的明显处应设置安全告诫标志牌,标明使用请求和限载重量。
6、卸料平台使用进程中应有专人检查,建议做好定期检查制度,对程度杆与建筑物的连接、钢丝绳与梁连接等部位及防护栏杆、警示标牌齐备性等进行检查。
卸料平台换层时,应对卸料平台完好性进行检查,按施工方案及安全操作规程要求进行操作,对作业人员进行安全技术交底并通知项目部安全员进行监督。
钢丝绳卡安装示意图4、卸载拉环卸载拉环采用 A25 圆钢制作,对加工好的圆钢按不同用途堆放,在结构砼浇筑时在相应部位做好预埋,预埋个数及预埋位置必须准确,预埋后做好检查,防止漏埋、少埋和埋放位置不正确。
平台上的吊环及拉环采用 25mm 圆钢加工,将加工好的吊环焊在 20b#工字钢上,吊环与工字钢要满焊,焊缝高度不小于 6mm 。
25卸料平台钢丝绳锚环72572580300300型钢梁预埋环钢丝绳墙或梁上拉环钢丝绳梁上预埋环钢丝绳平台上拉环定型钢梁预埋环5、卸料平台端部梯形构造设置(便于穿绳及吊取材料)6、卸料平台型钢连接材料切割→材料摆放→焊接加工成型→铺脚手板→焊防护栏杆→挂安全绿网→验收后使用(1)材料切割:先将槽钢和工字钢按设计尺寸切割成型。
(2)将切割好的主梁及次梁槽钢按设计形式在地上摆好,摆好后进行焊接加工。
主梁槽钢与次梁槽钢焊接采取双面满焊,焊缝高度 6mm,如下7、悬挑式卸料平台的使用7.1 卸料平台加工支座完毕经过验收合格后方可吊装。
吊装时,先挂好四角的吊钩,传发初次信号,但只能稍稍提升平台,放松斜拉钢丝绳,方可正式吊装,吊钩的四条引绳应等长,保证平台在起吊过程中的平稳。
吊装至预定位置后,先将平台工字钢与预埋件固定后(木楔将锚环与工字钢之间的缝隙塞满),再将钢丝绳固定,紧固螺母及钢丝绳卡子,完毕后方可松塔吊吊钩,卸料平台安装完毕后经验收合格后方可使用。
7.2卸料平台安装前,需进行全面检查,吊环与工字钢焊接的部位及工字钢与槽钢焊接的部位,防护栏杆焊接的部位是否有裂痕,如发现问题,立即停止使用。
7.3卸料平台调运前,检查塔吊上的钢丝绳是否有损伤的痕迹,如发现问题,立即停止使用,更换新钢丝绳进行调运。
7.4卸料平台调运前,将卸料平台上的材料及建筑垃圾清理干净,避免调运过程中卸料平台发生倾斜,发生高空坠物砸伤下方的施工人员。
7.5卸料平台调运前,检查操作平台脚手板与工字钢之间是否绑扎牢固,避免调运过程中卸料平台发生倾斜,发生高空坠物砸伤下方的施工人员。
卸料平台作业人员使用要求1、悬挑卸料平台每天使用前,必须有专人对平台的焊缝、钢丝绳、吊环、铺设的底板等进行检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复。
尤其在大风大雨后,要对卸料平台进行全面检查,对不合格的部位进行修复或更换,合格后方可继续使用。
使用过程中要做到文明施工作业,不得从卸料平台上掉落工具及物品;同时必须保证自身安全,高空作业需穿防滑鞋、佩戴安全帽、安全带,未佩戴安全防护用品不得施工。
2、平台装料不得超过荷载(限载1吨)。
严禁超载或长期堆放材料,应随堆随吊。
严禁将平台作为休息平台.物料堆放长度不得超过平台长度50cm,堆放高度不宜过高,比重轻的物料最大高度也不得超过防护栏杆。
3、堆放物料时必须按规格品种堆放整齐,长短分开,不得混吊,并且不得在平台上组装和清理模板.4、在卸料平台上施工的各工种作业人员应注意自身安全,不得随意从上一层向下一层平台或向外乱抛、掉物料。
5、不得随意拆除安全防护装置。
安装好的悬挑卸料平台的钢丝绳不能擅自任意接长使用。
6、雨天及6级以上大风等天气严禁在卸料平台上进行作业。
7、悬挑平台上的操作人员不得超过2人.8、悬挑卸料平台安装完成后应对平台的整体结构进行验收,验收合格后,悬挂验收合格牌和限重牌方可使用。
凡未经项目部和有关单位验收合格,严禁使用.9、夜间施工平台上必须保持足够的照明。
卸料平台安全注意事项1、由楼面通向平台的通料口必须严密、安全可靠。
2、起吊平台上的物料时,由信号工指挥,必须做到指挥正确,必须设专人扶正吊物,不得碰撞锚固平台的钢丝绳、护身栏和外架等。
起吊不得超高、超重,同时应绑扎牢靠,不得散乱。
3、每次使用前,应对平台进行检查,确认无异常现象后方可进行使用。
4、平台无安全部门、专职安全员验收,不得使用。
5、每次安装和拆除平台必须有技术人员指挥,安全员监督,严禁违章作业。
一、交底目的为确保悬挑卸料平台搭设和使用过程中的安全,防止安全事故的发生,特制定本安全技术交底。
二、适用范围本交底适用于所有悬挑卸料平台的搭设、使用、维护及拆除过程。
三、交底内容1. 人员安全要求- 所有参与悬挑卸料平台施工人员必须经过专业培训,了解相关安全知识和操作规程。
- 进入施工现场必须佩戴安全帽,扣好帽带,并正确使用个人劳动防护用具,如安全带、防滑鞋等。
2. 现场安全措施- 悬空作业处应有牢固的立足点,并视具体情况配置安全网、栏杆或其他防护设施。
- 悬空作业所用索具、脚手板、吊篮、吊笼等平台设备,均须经技术鉴定或检验方可使用。
3. 悬挑式钢平台设计要求- 悬挑式钢平台应按现行规范设计,其结构构造应能防止左右晃动。
- 悬挑式钢平台搁支点与上部拉接点,必须位于建筑物上,不得设置在脚手架等施工设施上。
- 斜拉杆或钢丝绳,构造上宜两边各设前后两道,两道中的每一道均应作单道受力计算。
4. 悬挑式钢平台安装与拆除- 安装或拆除时,应固定专人负责,不得随意他人进行。
- 钢平台安(拆)时,应固定专人负责安装或拆除和建筑物上的拉接点预埋工作。
- 拆除时,应先切断电源和水源,确认无压力后,再进行拆除作业。
5. 安全防护措施- 钢平台左右两侧必须装置固定的防护栏杆。
- 钢平台吊装,需待横梁支撑点电焊固定,接好钢丝绳,调整完毕,经过检查后方可进行。
- 作业外立面护栏不得低于1.5m,密目网封闭,内用竹编板或木板封严,防止物料掉下伤人。
6. 验收与维护- 搭设完毕后,必须由生产部门组织,技术、质量、安全等部门相关人员参加,按要求对平台进行验收,合格后方可投入使用。
- 平台使用过程中,应定期进行检查和维护,发现问题及时处理。
四、注意事项1. 严禁在悬挑卸料平台上堆放超过规定荷载的物料。
2. 严禁在悬挑卸料平台上进行焊接、切割等作业。
3. 严禁在悬挑卸料平台上行走或站立。
4. 严禁在悬挑卸料平台上进行无关的作业。
五、附则本交底自发布之日起实施,如遇特殊情况,应立即停止作业,并采取相应措施确保安全。
#### 一、交底名称悬挑卸料平台安拆安全技术交底#### 二、交底单位(填写施工单位名称)#### 三、接受单位(填写接受交底的单位或个人)#### 四、交底时间(填写交底日期)#### 五、交底地点(填写交底地点)#### 六、交底内容一、施工准备及作业条件1. 人员要求:参与安拆作业的人员必须经过专业培训,持有相关资格证书,熟悉悬挑卸料平台的结构、原理和操作规程。
2. 材料要求:所有安拆材料必须符合国家相关标准,不得使用不合格或损坏的材料。
3. 设备要求:使用的工具和设备应定期检查,确保其处于良好的工作状态。
二、安全技术措施1. 个人防护:- 所有作业人员必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
- 高空作业时,必须使用安全绳,并确保安全绳固定牢固。
2. 现场防护:- 作业区域设置明显的安全警示标志,禁止无关人员进入。
- 悬挑卸料平台周围设置警戒线,确保安全距离。
- 高空作业时,下方应设置安全网,防止坠落物体伤人。
3. 操作规程:- 安拆前,应对悬挑卸料平台进行全面检查,确认无安全隐患后方可进行作业。
- 安拆过程中,严格按照操作规程进行,不得擅自更改。
- 作业人员应相互配合,确保作业安全。
三、安拆步骤1. 准备工作:- 确认安拆人员、材料、设备齐全。
- 对作业区域进行清理,确保无障碍物。
2. 安拆程序:- 安装时,先固定平台支撑结构,再进行主梁、次梁的安装。
- 悬挑部分应先安装钢丝绳,确保其牢固可靠。
- 平台安装完成后,进行整体检查,确认无误后方可投入使用。
3. 拆除程序:- 拆除前,先对平台进行检查,确认无安全隐患。
- 拆除时,先拆除悬挑部分,再拆除主梁、次梁。
- 拆除过程中,注意防止坠落物体伤人。
四、注意事项1. 高空作业:严格遵守高空作业安全规定,确保作业人员安全。
2. 材料运输:运输材料时,注意平稳,防止材料滑落伤人。
3. 紧急情况:遇有紧急情况,立即停止作业,采取相应措施,确保人员安全。
三级技术交底记录施工单位:编号:要求1 设计概况2 技术参数及工艺要点1)悬挑式卸料平台的设计本工程应用的卸料平台的尺寸为2.4m×8m(室内锚固长度1.5米,跨越悬挑阳台1.5米,外脚手架范围宽度1.4米,平台使用长度3.6米),考虑结构外有宽度约1.4m左右的双排脚手架,要求外悬挑长度为5m。
卸料平台使用面积(5-1.4)*2.4=8.64m2≤20m2,长宽比(5-1.4)/2.4=1.5:1≤1.5:1,在卸料平台上居中布置的物料堆载平台尺寸 1.45*3.54=5.133m2,限制堆放荷载≤1.5t,1.5/5.133=292kg/m2,满足卸料平台均布荷载不应大于5.5KN/㎡的要求,物料堆载平台由四角底脚及中间两侧底脚六处支撑受力,放置在卸料平台的三根次梁上,限载1.5t,满足集中荷载不应大于15KN的要求;符合《建筑施工高处作业安全技术规范》(JGJ 80-2016)悬挑式操作平台的要求。
卸料平台按功能分区划分为物料堆载平台和人员行走操作平台,物料堆载平台居中布置,左右两侧为人员行走操作平台,卸料平台计算堆放荷载3.2t,限制堆放荷载≤1.5t;2)平台参数设计平台主体包括平台主梁、平台次梁、平台面板。
平台主梁采用2根长8m(整料,禁止接长)的20#b槽钢为主要受力构件。
平台次梁采用5根长2.38m的16#工字钢作为次梁构件,主梁与次梁焊接为一体。
3)物料平台和人员操作平台物料平台面板采用4mm厚花纹钢板,长方向布置4道100*50*3的方钢龙骨,龙骨两端用1450*100*10mm钢板封头焊接;物料平台四角下部及中间两侧共安装6个调平支腿。
次梁上人员行走范围铺设冲压钢跳板,采用3580*200*50冲压钢跳板4块,垂直于次梁满铺,用长度≥60mm的燕尾丝固定牢固。
4)斜拉式卸料平台受力体系钢丝绳上拉式受力方式的优点为节约造价、安装方便(详见下图A-A剖面图)。
受力钢丝绳上端拉点在建筑物结构框架梁预留2根内径≥φ32硬质PVC套管,在PVC套管内穿入整体锻造的10.9级M27通长“U”型高强螺栓,室内端加1个100*100*10钢板垫片双螺母拧紧,吊挂点上部螺栓距结构梁顶面180mm。
技术交底记录
出料平台侧立面图
五、卸料平台施工
出料平台制作工艺流程:
切割材料→按上文设计焊接主次梁→加工平台吊环、限位工字钢→焊接平台吊环、限位工字钢→铺设脚手板、木胶合板→焊防护栏立杆→固定平台外侧防护→挂安全绿网、水平兜网、标识牌→制作完成后验收
切割材料:先将工字钢按照方案设计的尺寸切割成型。
1、按上文设计焊接主次梁:将切割好的工字钢按照设计的形式进行焊接(双面满焊),两边主梁
为7m长的16#工字钢,平行于短边方向设置4根次梁,次梁采用10#槽钢,间隔1000mm焊接。
2、加工平台吊环、限位工字钢:对φ20的钢筋进行冷弯加工,制作成平台吊环,如上文图中所示。
3、焊接平台吊环、限位工字钢:在两根工字钢主梁上按上文图所示焊接每侧三个吊环及限位工字钢。
4、铺设脚手板、木胶合板:在平台上满铺脚手板及木胶合板,用10#铁丝绑扎牢固。
5、焊防护栏立杆:在平台的三边焊接高度为0.1m的Ø25的钢筋(三级),间距1m作为护栏插点,然后焊接φ48的钢管套在Ø25的钢筋上,作为防护立杆,立杆高度1.5m,立杆要刷间距
400mm的红白相间油漆。
6、固定平台外侧防护:在外侧三边防护立杆上安装3道φ48钢管横杆与立杆连成整体的防护栏,横杆上下间距600mm,并刷间距400mm的红白相间油漆。
防护栏底部固定180mm高挡脚板刷红白相间油漆。
内侧封多层木胶合板,用10#铁丝绑扎牢固。
7、挂安全绿网、平网、标识牌:出料平台三侧挂安全绿网,底部挂水平兜网;前侧挂允许堆放荷载标识牌。
8、制作完成后验收:出料平台制作好以后,由项目总工组织,经项目安全、工程、技术和监理共同验收合格后方能使用。
六、卸料平台安装
工艺流程:预埋地锚环、预埋钢丝绳拉接环、洞口预留→安装前验收→提升至安装位置→套入地锚,并加固→安装钢丝绳拉环及钢丝绳→松塔吊钢丝绳→安装后使用前验收→出料平台提升→提升完成后使用前验收
1、预埋地锚环、预埋钢丝绳拉接环、洞口预留:在结构施工过程中,如上文图中所示,进行地锚环预埋、钢丝绳拉接环预埋的预留预埋。
2、安装前验收: 出料平台制作好安装前,由项目总工组织,经项目安全、工程、技术和监理共同对预埋地锚环、预埋钢丝绳拉接环、洞口预留、楼层周边环境、本层周转料情况验收合格后方可。
