建筑工程造价指标汇总(完整一一)一、各种建筑造价分析表1、全现浇结构住宅楼:包括建筑、装饰、采暖、给排水(含中水)、消防、通风、照明、动力、消防报警、电梯、可视对讲、有线电视、电话、防雷接地等十四个专业。
含电梯、消防、通风设备,普通灯具;公共部分粘贴地砖,天棚、墙面刷耐擦洗涂料,普通洁具、喷洒头。
外墙外保温粘贴聚苯板,泰柏板隔墙,混凝土为预拌混凝土,土方运距20公里以内。
每平米造价元,其中:建筑工程:元;电气工程:元;管道工程:元;通风工程:元;2、全现浇结构板式小高层住宅楼:包括建筑、装饰、采暖、给排水(冷水、热水、中水、排水、雨水)、消防、照明、动力、弱电、电梯、防雷接地等十个专业。
外墙保温聚苯板随混凝土浇注,外墙内保温粘贴水泥聚苯板, 单层轻质陶粒混凝土条板隔墙,双侧通常采光井,采暖系统为分户计量,混凝土为预拌混凝土, 不含消防报警、配电箱及多功能户门。
土方运距5公里以内。
每平米造价元,其中:建筑工程:元;装饰工程:元;电气工程:元;管道工程:元;通风工程:元;3、全现浇结构板式住宅楼:包括建筑、装饰、给排水(含泵房)、通风、照明、动力、弱电、电梯、防雷接地等九个专业。
公共部分粘贴地砖,天棚、墙面刷耐擦洗涂料,本工程采暖用电膜采暖,只做埋管,外窗为落地窗。
含消防、居室门、卫生洁具,混凝土为预拌混凝土,土方运距20 公里以内。
每平米造价元,其中:建筑工程:元;装饰工程:元;电气工程:元;管道工程:元;4 、全现浇结构塔楼:包括建筑、装饰、采暖、给排水、消防、通风、照明、动力、弱电、防雷接地等十个专业。
公共部分楼梯间、电梯间地面为水泥砂浆整体面层,天棚、内墙面底层刷耐水腻子,面层擦洗涂料。
含给排水、消防、通风设备,不含电梯、卫生洁具,弱电(电视、电话、综合布线)只埋管不穿线。
混凝土为预拌混凝土,土方运距5 公里以内。
每平米造价元,其中:建筑工程:元;装饰工程:元;电气工程:元;管道工程:元;通风工程:元;5 、框剪结构住宅楼:包括建筑、装饰、采暖、给排水、消防、通风空调、照明、动力、消防报警、综合布线、安全防范、有线电视、防雷接地等十三个专业。
建造工程项目成本分析报告(样本)(样本)编制单位: ****项目经理部编制人:审核人:编制时间:一、对项目的结构形式(框架、框筒、框剪、筒体、钢结构、网架结构等),建设地点,建造规模 (建造面积,分地上、地下建造面积,功能,层高等)进行简要描述。
(此处文字说明要详细描述合同内我方承包范围)2.1 自行施工部份:主体工程、粗装修工程及水电安装工程,除甲方指定分包部份其它均由我方施工;2.2 甲指分包:土方工程、桩基础工程、边坡支护工程、户外强电、消防工程、弱电工程、铝合金门窗、门面及车库门、防盗门及入户门、电梯及设备、通风排烟工程、地下室桥架及电缆、阳台栏杆、园林绿化工程、燃气工程、二次装修工程(含门厅及会所)等。
3.1 合同总额:3.2 合同计量计价及材料调差原则:3.3 合同结算方式、结算时间等:3.4 合同支付相关约定:如工程款支付方式、支付时间、支付比例等等3.5 合同工期及开竣工日期:3.6 项目管理目標责任情况:二、(项目商务经理自己输文字)根据项目实际情况简要描述工程截至本期完工状态,最好以表格形式反映。
如下表:施工进度描述桩基工程完成(未检测验收)至地上五层顶板完至屋面楼梯间完冠梁全部完成,地下室东侧基础至4#主楼地下室东侧顶板完(以图表配合文字方式叙述)例如:本项目从开工至年月累计完成施工产值(含税) 元,实际支出总成本(含税) 元,实现利润元,含税毛利率为 %。
其中:累计人工费 (扩大劳务分包、清包) 盈利 (亏损) 元,材料费盈利(亏损) 元,机械费盈利(亏损) 元,措施费盈利(亏损) 元,专业分包盈利(亏损) 元,管理费(间接费)盈利(亏损) 元等。
项目总体收支情况、分项成本情况分析如下:1、项目利润分析表(统计开工至本期的预算收入及各项成本利润,单位:万元)名称合同预算收入(含税) 责任成本(不含税金) 金额(万元)合同工期情况正常超期 3 天提前 9 天正常施工项目名称1#主楼2#主楼3#裙房2、项目总体收支情况统计表(以柱状图表示合同产值收入与实际成本,科目根据公司规定或者实际情 况设置,普通按人工费、材料费、机械费、专业分包工程费、措施费、管理费、规费、利润、税金等科目 设置)3.项目开工至本期成本累计分析表单位:万元平米成本备注(m2) 134.71已完成建造375.29 面积16.9697320m237.44占总本比例(%)19.47% 54.23% 2.45% 5.41%分项名称人工费 材料费 机械费 专业分包工程费自开工累计 成本价 1310.95 3652.28 165.01 364.35序号1 2 3 450.00% 45.00% 40.00% 35.00% 30.00% 25.00% 20.00% 15.00% 10.00% 5.00% 0.00%分包工程 实际预算 材料费 47.11% 44.74%机械费 1.39% 2.15%措施费 5.73% 6.34%人工费 7.10%7.87%管理费 4.30% 2.32%利润 8.30% 2.99%税金 3.32% 3.32%22.75% 30.27%实际 预算计划成本(不含税金)实际成本(不含税金)税金净利润利润率措施费用其中临建管理费(含奖金等)其它(含维修费、资金成本等)合计724.7164.01411.6341.396734.3474.476.5842.34.2569210.76%0.95%6.11%0.61%5 6 7 8建造工程项目成本分析报告(样本)人工费分析表说明:正值为成本超支,负值为成本节约分析时先按整体情况进行分析,即对人工费总的节超进行说明,再对分项工程盈亏进行说明。
建筑工程项目成本分析表建筑工程项目成本分析表是用于对一个建筑工程项目的成本进行详细分析和预测的工具。
它通常包括项目的各个阶段所需的成本项目,如土地购买、设计费用、材料和设备购买、施工费用、劳动力成本、项目管理费用等。
下面是一个建筑工程项目成本分析表的例子。
阶段,成本项目,预算金额,实际金额--------------------,----------------------,-------------,-------------前期准备,土地购买费用,$500,000,$520,000设计费用,$200,000,$210,00筹资,融资费用,$100,000,$100,000银行贷款,$1,000,000,$1,000,00建设,结构建设费用,$1,500,000,$1,550,000室内装修费用,$500,000,$520,00材料和设备购买费用,$1,000,000,$1,100,00运营,项目管理费用,$200,000,$210,000劳动力成本,$300,000,$310,00总计,,$5,300,000,$5,520,000在这个例子中,我们可以看到每个阶段的成本项目和预算金额与实际金额之间的差异。
通过对成本项目的详细分析,项目管理团队可以了解到项目在各个阶段的成本控制情况,并及时采取措施来调整和优化成本项目。
在前期准备阶段,土地购买费用和设计费用分别超出了预算金额。
这可能是因为市场价格波动或设计需求变更导致成本增加。
在筹资阶段,融资费用和银行贷款的实际金额与预算一致,表明项目成功获得了所需的资金支持。
在建设阶段,结构建设费用、室内装修费用和材料和设备购买费用都超出了预算金额,可能是由于施工过程中的变更和额外需求导致的成本增加。
在运营阶段,项目管理费用和劳动力成本与预算一致,表明项目在成本控制方面效果良好。
通过对成本分析表的进一步研究,项目管理团队可以确定成本超支的原因,并采取相应的措施来调整和优化项目的成本。
工程类合同进度款支付管理办法1目的建筑工程项目成本毛利分析汇总表加强合同执行合规管理,规范工程付款流程,落实各参与单位/部门职责,规避项目建设过程风险,实现工程款支付规范化、标准化管理。
2范围本办法适用于集团各层级公司战略工程(新建、扩建、改建)项目;本办法适用于战略工程项目所属的施工承包类、服务类(监理、造价咨询、勘察、设计)合同工程款支付管理。
3 定义3.1 预付款工程预付款,又称材料备料款或材料预付款。
用于承包人为合同工程施工购置材料、工程设备,购置或租赁施工设备、修建临时设施以及组织施工队伍进场等所需的款项。
3.2 进度款工程进度款是指在项目建设过程中,发包人依据承包人在付款周期内实际完成产值的合同约定比例支付的费用总和。
3.3 竣工结算款发/承包单位依据合同约定完成竣工结算工作后,发包单位应支付承包单位的扣除质量保证金后的剩余款项3.4 质量保证金合同约定的从承包单位的进度款中预留,用于保证在缺陷责任期内履行缺陷修复义务的资金。
4参与单位/部门职责4.1 承包单位承包单位应依据本管理办法工程款样表提请工程进度款支付,承包单位提交表格如不符合本办法规定,监理/咨询、项目组有权拒收。
4.2 监理单位监理单位应审核承包单位提交的工程款支付申请,签发或出具工程款支付证书,并报发包人审核、批准。
总监理工程师应全面掌握项目整体形象进度情况,审核、签署承包单位的进度款支付申请表。
专业监理工程师应准确掌握各专业形象进度情况,负责各专业的工程计量工作,审核工程计量的数据和原始凭证。
4.3 咨询单位咨询单位应深入现场,全面准确掌握工程实际进度,建立工程进度款支付台账,定期向业主报告项目的资金使用情况; 驻场代表应负责对承包单位上报的进度款进行量、价审核,并提供当月付款建议书;严控工程进度款支付审核,杜绝工程款超付现象。
4.4 项目组程款支付的发起和归口单位,全面负责工程款支付的准确性;项目组专业工程师应严格把控各专业工程量已完成情况,复核监理/咨询单位审核成果,负责已完工工程量的准确性,出具进度说明书,签署付款意见;项目组费控工程师负责宣贯本管理办法,复核监理/咨询单位审核成果,负责已完工程价款的准确性,签署付款意见;项目组安全工程师描述付款周期内现场安全文明施工情况;项目组质量工程师描述付款周期内现场质量施工情况;项目经理组织工程款付款的发起,管控监理/咨询单位及项目组内部审核情况,审批进度说明书;程师依据已签署完毕的进度说明书办理工程款付款流程。
工程成本分析报告编制单位:编制人:项目经理:日期: 2013 年 09 月 25日成本分析报告审批表项目名称: 2013年05月项目成本分析报告目录一、项目基本情况介绍二、合同主要条款三、本次成本分析节点四、项目效益及成本费用情况一收入、成本费用的确认原则二项目效益情况及成本费用情况三预算成本与实际成本对比费用节超分析1、人工费分析2、材料费分析3、机械费分析4、间接费分析五、项目成本控制存在的风险六、项目预计索赔利润分析七、存在的问题与不足八、改进措施一、项目基本情况工程项目位, 工程为A03、A05、A07、A09地块内住宅、商业、网点及配套建筑等,总建筑面积约30万平米;结构类型:框架、框剪、剪力墙;层数:高层、小高层、多层;建设单位为鸡西恒祥房地产开发有限公司,监理单位为鸡西银建工程建设监理有限公司工期: 2011年09月25日---------2013年06月30日造价暂定:480,000,大写:肆亿捌仟万元整二、合同主要条款一、计价依据1人工费人工费工日单价按2010年定额53元/工日的计算,同时按照关于发布二O一O年建筑安装等工程结算指导意见的通知黑建造价201012号调增人工费价差;调增装饰工程22元/工日、其他工程12元/工日;施工期内造价相关文件对定额人工费做出调整的,按文件规定调整人工费;2通用措施费通用措施费按下表系数计取:单位:%3企业管理费企业管理费的计取不超过下表系数:单位:%4利润利润的计取不超过下表系数:单位:%二、付款条件付款方式:单体建筑完成地上二层顶板混凝土浇筑,发包人支付该单体首次工程进度款,承包人报送该单体工程进度款拔付申请并附形象进度工程量清单,发包人在7日内审核完成,按应拔付工程进度款的80%支付;拨付过首次工程进度款的单体工程,以后进度款按月支付,每月25日承包人报送工程进度款拔付申请并附形象进度工程量清单,发包人在7日内审核完成,按应拔付工程进度款的80%支付;单体工程竣工验收合格、办完工程及档案向建设单位移交手续后,发包人支付该单体工程款至85%;承包人提出竣工结算申请,提交结算书和相关结算资料,并配合发包人开始竣工结算,发包人的竣工结算审查在60 日内完成;结算审查完成后20日内,工程款支付至结算确定的该单体工程工程款的97%,其余3%工程款转为质量保证金;三、本次成本分析节点本次成本分析的时间节点:截止到2013年09月25日;本次成本分析的形象进度:见“A07地块预算收入含量统计表”四、项目效益及成本费用情况一收入、成本费用的确认原则1、收入以业主批复金额为准,成本以现场实际发生的所有费用为准;2、实际成本分析截止日期为09月25日;3、本工程采用扩大劳务分包模式,劳务分包单价中包含木方、模板价格及钢管、扣件周转料具租赁费;劳务分包单价中不包含塔吊、施工电梯机械租赁费;二项目效益及成本费用情况1、项目效益情况截止2013年09月25日,累计确认收入为万元;其中A07地块土建工程确认收入为万元,A07地块土建部分发生实际成本万元;开工至2013年09月25日收取工程款:万元,合同付款比例为80%,,截止到09月末业主尚欠进度款万元;2、成本费用情况鸡西利民居住区一期工程工程成本分析汇总表报单位:鸡西利民居住区一期工程金额单位:元三、预算收入与实际成本对比费用节超分析截止2013年9月25日施工内容为:土建部分A07地块19、20、21、22、23、16、17、18楼降水工程;现场彩板房安装;19、20楼主体、二次结构、粗装修、保温及防水工程施工完毕;21楼主体、二次结构、屋面保温、粗装修;16楼25层以下主体、3-8层二次结构;23楼24层以下主体、2-10和11-15层二次结构;17楼16层以下主体;22楼18层以下主体;18楼16层以下主体;16、17、18、22、23楼地下室外墙及筏板防水保温工程;1、人工费成本分析为了与扩大劳务分包内容对应,预算收入中人工费为进度款中按照扩大劳务分包合同施工内容列项,包含人工费,除钢筋、商混、砌块、挤塑板、砖、砂、水泥等分包劳务合同中约定由总包单位提供的主材之外的其他材料,除塔吊、施工电梯之外的其他机械;业主确认人工费预算收入为万元,实际成本万元,亏损万元,亏损%;原因为:实际成本中主体劳务成本按照320元/㎡进行预结算,主体工程占整个工程成本比例较高主体工程+砌筑工程+粗装修工程劳务分包单价450元/㎡,主体所占比例%,若按照扩大劳务分包合同单价组成表中建筑面积单价主体部分约280元/㎡进行预结算,则预算收入与成本基本持平;2、材料费分析材料分析只包括劳务扩大分包合同中由总包单位承担的主材分析,为了与扩大劳务分包内容对应,预算收入中的其他辅助材料包含在人工成本中分析;所有预算材料用量中包含材料损耗,损耗率根据定额规定计算,其中钢筋损耗为2%,商混损耗为%;各种材料的预算收入单价=预算收入金额/预算收入中材料用量,实际成本单价=实际支出金额/实际用量;业主确认材料部分收入为万元,实际成本万元,亏损万元,亏损%;预算收入中钢筋、商混建筑面积单方含量如下表所示实际成本中钢筋、商混建筑面积单方含量如下表所示1)钢筋:业主确认钢筋用量为2546T由于业主审核进度款中未包括马凳筋用量,此部分用量暂时按照20t计入三级钢中,筏板马凳筋计入三级钢直径10以上,楼板中马凳筋计入三级钢直径10以下,实际成本中钢筋用量为,量超,量超%;错误!一级钢直径10以下预算收入用量为,实际用量,结余,结余%;原因为: ;错误!三级钢直径10以下预算收入用量为,实际用量,量超,量超%;原因为: ;错误!三级钢直径10以上预算收入用量为,实际用量,量超,量超%;原因为: ;2)商品混凝土:预算收入中商混总量为,实际用量为23461m3,量超,量超%,预算收入中金额为元,实际成本为9082840元,亏损元,亏损率为%;主要原因为: ;错误!C15+C20混凝土预算收入用量为,实际用量1041m3,量超,量超%;原因为: ;错误!C25混凝土预算收入用量为,实际用量为7163m3,结余,结余%,原因为: ;错误!C30混凝土预收入算用量为,实际用量为11343m3,量超,量超%,原因为: ;错误!C35混凝土预算收入用量为,实际用量为,结余,结余%, ;错误!C40混凝土预算用量为,实际用量为,亏损,亏损%,原因为: ;3水泥:标号的水泥预算收入用量为,现场实际用量为,量超,量超%;原因为: ;4地材:错误!普通粘土砖及小青砖预算收入用量为千块,实际用量为千块,量超千块,量超%;原因为: ;错误!砂子预算收入用量为,现场实际用量2241m3,量超,量超%,原因为: ;错误!碎石预算收入用量为,实际用量为0,结余,结余100%,原因为: ;错误!砌块预算收入用量为,实际用量为,量超,量超%,原因为: ;5其他材料错误!挤塑板预算收入用量为,实际用量为169m3,结余,结余%;原因为: ;错误!风帽预算收入用量为24个,实际用量为24个,结余0;错误!因劳务施工屋面瓦工程验收不合格,无法向业主报送屋面挂瓦工程,水泥瓦暂不分析;错误!其他材料收入用量包含在人工成本分析中统计,材料收入量为0,实际其他材料成本820608元,亏损820608元,亏损率100%,原因为: ;3机械费分析为了与现场机械实际成本所包含的内容相对应,机械部分的责任成本只包括扩大劳务分包合同中约定的由我方提供的机械塔吊、施工电梯及预算收入定额中包含的卷扬机实际现场没有,其他机械预算成本已包含在人工费收入当中;现场实际土方机械包含在另行租赁中,预算收入无法区分此部分,此部分列入总收入中;机械费预算收入为元,实际成本为1938654元,亏损元,亏损率%;原因为: ;4专业分包对照分析各项专业分包预算收入为元,实际成本为2108823元,盈利元,盈利率%;错误!保温工程预算收入为元,实际成本为1148188,盈利元,利润率%;原因为: ;错误!防水工程预算收入为元,实际成本为279810元,亏损元,亏损率%;原因为: ;错误!降水工程预算收入为828000元,实际成本为680825元,盈利147175元,利润率%;原因为: ;5其他直接费分析其他直接费预算收入包括业主确认的安全文明施工费和水电费,实际成本包括水电费、临时设施摊销、检测费、低值易耗品摊销、安全奖励基金、CI形象费用、零星人工费、零星直接人工、零星机械使用费和其他列项;预算收入为元,实际成本为元,盈利14291元,利润率%;6间接费分析间接费预算收入包括业主确认的规费和管理费,实际成本中包括办公费、差旅费、业务招待费、职工工资、劳动保护费、基本养老保险、上交管理费、折旧费、职工福利、职工教育经费、工会经费、职工医疗保险费、资金使用费利息支出、住房公积金、车辆使用费、水费一次性印花税、物业费含房租、水电、排污费等、宣传费、其他列项;间接费预算收入金额为元,实际成本为元,亏损元,亏损率%,原因为: ;7税金分析业主确认的税金为元,实际成本为元,亏损,亏损率%,原因为: ;五、项目预计索赔利润分析截止至2013年05月25日我项目部送于业主现场签证29份,业主已经审核28份签证,审核的降水工程、冬季施工费用签证已经随进度款批复,发生于工程主体外的签证均未付款,合计约10万元未付款,主要原因为: ;目前发生工程索赔一份,于2013年7月18日上报业主,未批复,第二份正在收集资料,着手办理;六、项目成本控制存在的风险1、由于业主内部各部门之间人员频繁调换,新旧人员工作流程不统一,业主内部各部门对我项目现场签证内容述写内容、方式及现场工程量的确认要求也有所不同,导致我项目部发生的签证工作开展比较困难,目前所有签证已报送业主,但是27号至31号签证及A07-2003-01至A07-2003-03现在审批停滞;2、钢筋是集中采购从外地运至现场,增加了运输费;项目采购的地材因资金问题,单价会增加,这样的情况对于我方与甲方认价不利;七、存在的问题与不足:1、对材料的采购计划及月度消耗量不能准确掌握,不利于成本分析与成本控制;各部门提供的现场消耗材料所用位置不明确,导致成本分析无法具体分析出材料亏损的位置及具体原因;2、现场签证方面技术人员的提供资料不够及时,导致有些签证内容理解不同,某些签证无法提供现场有力资料,对算量及价款的确认有一定影响;3、现场钢筋、砌块、小青砖使用管理不严谨,存在不同型号、种类的材料的替换使用情况,导致成本的增加,给成本分析带来了一定困难;4、现场材料使用情况混乱,所以部分材料节超率较高,不利于制作当月的成本分析;5、现场施工员施工日志记录太粗略,无法作为签证或者结算依据;6、因总承包合同中结算以清单结算为准,而业主没有提供任何清单,我方也没有进行清单报价;但是合同中约定材料单价可调,人工费按照黑龙江省当期结算文件执行,无法确定清单单价,须上级领导与业主沟通,确定计量及结算方式;八、改进措施针对在项目管理中所出现的这些问题应该进行以下改进:1在制定合同条款的过程中应将计算规则明确到分项,避免出现条款不清晰或结算时有可能因双方理解不同造成偏差,从而造成不必要的损失;2分析市场劳务、材料的价格趋势,做到事前预测,降低风险;3加强项目部工程技术人员和商务人员的沟通协调,做到现场施工计划提前,及时,准确,并且做到先算后干,边算边干,确保各分项及各项签证不存在亏损现象;4加强现场管理,及时统计现场材料用量,注明所用部位,严格控制现场材料的损耗率,杜绝材料替换使用的情况再次发生;以上为2013年05月份的成本情况汇总,若有不当之处,请领导、同事批评指正。

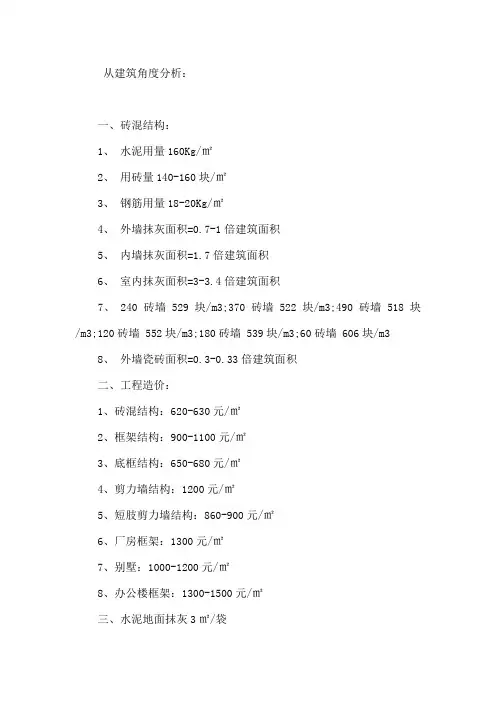

从建筑角度分析:一、砖混结构:1、水泥用量160Kg/㎡2、用砖量140-160块/㎡3、钢筋用量18-20Kg/㎡4、外墙抹灰面积=0.7-1倍建筑面积5、内墙抹灰面积=1.7倍建筑面积6、室内抹灰面积=3-3.4倍建筑面积7、 240砖墙 529块/m3;370砖墙 522块/m3;490砖墙 518块/m3;120砖墙 552块/m3;180砖墙 539块/m3;60砖墙 606块/m38、外墙瓷砖面积=0.3-0.33倍建筑面积二、工程造价:1、砖混结构:620-630元/㎡2、框架结构:900-1100元/㎡3、底框结构:650-680元/㎡4、剪力墙结构:1200元/㎡5、短肢剪力墙结构:860-900元/㎡6、厂房框架:1300元/㎡7、别墅:1000-1200元/㎡8、办公楼框架:1300-1500元/㎡三、水泥地面抹灰3㎡/袋四、框架结构:1、水泥用量175-190Kg/㎡2、用砖量110-130块/㎡3、钢筋用量35-40Kg/㎡;公共建筑50-60Kg/㎡:厂房:70Kg/㎡4、外墙抹灰0.7-0.9建筑面积5、内墙抹灰面积=1.7倍建筑面积6、粘灰面积=2倍建筑面积五、损耗外墙瓷砖:横贴20-25%;竖贴10-15%;六、配合比C10配合比 1:3.97:4.66:0.85 水泥用量235Kg/m3C15配合比 1:1.769:3.76:0.49 水泥用量325Kg/m3 泵送C20配合比 1:2.08:3.69:0.58 水泥用量330Kg/m3 2:4:6C25配合比 1:1.74:3.23:0.47 水泥用量373Kg/m3 2:3:5C30配合比 1:1.48:2.76:0.41 水泥用量424Kg/m3 2:2:4 2:1:2C35配合比 1:1.67:3.25:0.44 水泥用量398Kg/m3 2;:2:3 42.5水泥从清工角度分析:2010下半年包清工人工费包刮小配件小机械,按建造面积计算每平米:木工62~65,钢筋~30(包刮两次结构),浇砼砌筑35,单浇砼13~15,装饰内外粉楼地面60,单两次结构80~85 。

建筑工程项目成本分析报告一、前言本报告旨在对建筑工程项目的成本进行详细分析,从而为项目的顺利进行和成功实施提供参考依据。
本报告主要包括项目成本的组成、成本控制情况、成本效益分析等内容。
通过对项目成本的全面分析,可以帮助项目管理人员更好地掌握项目的财务状况,合理安排资源,提高项目的效益。
二、项目成本组成1.直接成本直接成本主要包括劳动力成本、材料成本和设备成本。
在本项目中,劳动力成本占据最大比重,主要是指施工人员的工资福利和社保费用,其次是材料成本,包括各种建筑材料的采购成本,最后是设备成本,包括使用的机械设备的租赁费用。
2.间接成本间接成本包括施工现场管理费、项目管理费和行政费用等。
施工现场管理费用主要用于现场管理人员和监理人员的薪酬以及办公设备的购置费用;项目管理费用主要用于项目管理人员的薪酬以及成本控制软件系统的购置费用;行政费用主要用于项目所在地的办公场所租赁费用、水电费等。
3.预算外成本预算外成本包括工程变更造成的费用增加、不可抗力因素引起的费用增加等。
在本项目中,由于施工过程中遇到了较多的变更和不可抗力因素,预算外成本相对较高。
三、成本控制情况1.成本计划在项目启动前,制定了详细的成本计划,包括每个阶段的成本预算、花费控制和节约措施等,确保项目在预算范围内进行。
2.成本核对在项目进行过程中,定期进行成本核对,对每个成本项目进行详细的核对和比对,及时发现成本超支的风险并采取相应措施。
3.成本控制措施针对成本控制的需求,采取了多种措施,例如加强对施工人员的管理,控制人员数量和运作效率;优化材料采购流程,节约采购成本;进行临时设备的合理利用,降低设备租赁成本等。
四、成本效益分析本项目的成本效益主要通过以下几个方面体现:1.项目成本控制得当,没有出现违约或超预算的情况,确保了项目的顺利进行。
2.成本节约通过对劳动力、材料和设备成本的控制,以及项目管理费用的优化,实现了成本节约。
根据初步统计,本项目的成本节约幅度超过了预期,为后续项目节约了大量的资金。
万科**城一期成本分析四季花城一期平面图**城一期园林环境动态成本比目标成本超182万。
其中一期范围内景观成本增加122万;公共景观增加405万, 分摊到一期增加60万, 详见下表:万科**城一期景观成本变化对比表项目目标成本动态成本差价公共景观270 330 60(分摊价)组团景观285 339 54私家**园33 95 62建筑小品26 44 18道路建设114 92 -22围墙48 45 -3室外照明45 46 1背景音乐13 15 2零星设施60 70 10合计(万元)8941076182入口广场硬景成本分析入口广场景观动态成本比目标成本增加127万, 增加的主要原因为:1.铺贴面积增加30%, 2130平方米;2.铺贴单价目标成本为: 280元/平方米, 目前动态单方为: 297元/平方米。
单价增加约6%。
3.水景设备**费了35万元。
硬景、软景面积比率硬景、软景、水景造价比率硬景单位面积价格构成:铺贴为130元;结构127元;水电30元; 其他为10元。
控制成本的重点是结构及铺贴方案。
从面材分析:石材5295平米, 单价为146元; 洗石米431平米, 单价为114元; 建菱砖2943平米, 单价为83元; 木材413平米, 单价285元。
控制成本的重点在石材的价格及各种材料的面积比例。
入口广场软景成本分析控制软景造价重点在: 1.乔木;2.灌木与地被的面积比。
硬景材料面积比率木材 413 5%洗石米 431 5%软景造价比率地被 3%大、小乔木造价比率小乔木入口广场乔木总计357株, 价格大于等于1000元的仅仅82株, 但是造价却占乔木总造价的79%, 占软景总造价的54%, 控制乔木造价重点在大乔木。
乔木密度为: 0.09株/平方米,相当于11m2/棵树。
软景面积=灌木面积+地被面积, 地被与灌木面积比率差别不大, 但是造价就相差8倍左右, 增加地被的面积比率也是降低软景成本的有效方法。
经过小编细心挖掘,最终找到它——建筑工程指标汇总!内部资料哦!最新最完整版的哦,小伙伴们,机会仅有一次,做造价的早晚有一天用得到的哦!一、各种建筑造价分析表1、全现浇结构住宅楼:包括建筑、装饰、采暖、给排水(含中水)、消防、通风、照明、动力、消防报警、电梯、可视对讲、有线电视、电话、防雷接地等十四个专业。
含电梯、消防、通风设备,一般灯具;公共部分粘贴地砖,天棚、墙面刷耐擦洗涂料,一般洁具、喷洒头。
外墙外保温粘贴聚苯板,泰柏板隔墙,混凝土为预拌混凝土,土方运距20公里以内。
每平米造价1850.98元,其中:建筑工程:1011.17元;电气工程:220.54元;管道工程:316.81元;通风工程:302.46元;2、全现浇结构板式小高层住宅楼:包括建筑、装饰、采暖、给排水(冷水、热水、中水、排水、雨水)、消防、照明、动力、弱电、电梯、防雷接地等十个专业。
外墙保温聚苯板随混凝土浇注,外墙内保温粘贴水泥聚苯板,单层轻质陶粒混凝土条板隔墙,双侧通常采光井,采暖系统为分户计量,混凝土为预拌混凝土,不含消防报警、配电箱及多功能户门。
土方运距5公里以内。
每平米造价1442.17元,其中:建筑工程:803.59元;装饰工程:306.62元;电气工程:238.65元;管道工程:81.16元;通风工程:12.15元;3、全现浇结构板式住宅楼:包括建筑、装饰、给排水(含泵房)、通风、照明、动力、弱电、电梯、防雷接地等九个专业。
公共部分粘贴地砖,天棚、墙面刷耐擦洗涂料,本工程采暖用电膜采暖,只做埋管,外窗为落地窗。
含消防、居室门、卫生洁具,混凝土为预拌混凝土,土方运距20公里以内。
每平米造价1360.43元,其中:建筑工程:730.56元;装饰工程:174.30元;电气工程:248.45元;管道工程:207.12元;4、全现浇结构塔楼:包括建筑、装饰、采暖、给排水、消防、通风、照明、动力、弱电、防雷接地等十个专业。
公共部分楼梯间、电梯间地面为水泥砂浆整风光层,天棚、内墙面底层刷耐水腻子,面层擦洗涂料。
填表指引
1、本表适用于**地产集团各项目的动态成本分析。
2、本表填报的主要责任部门为成本部。
3、成本动态汇总表格中,除总建筑面积需手动填写,表格内所有数据均来自相关链接,不可手动调整。
4、目标成本总金额按最终会签版本为准。
5、此表成本部重点填报工程类成本变化情况,包括土地征用及拆迁补偿费、前期工程费、建筑安装工程费、基础设施费、公共配套设施费;非工程类成本可按erp系统数据填报。
6、成本动态明细表中,合同分摊金额分两种情况:
a、几个项目共同签订的合同,按项目拆分到此成本科目的金额;
b、合同拆分到此成本科目的金额。
7、动态成本分两种情况:
a、已签合同的=合同分摊金额+预估变更+设计变更+现场签证
b、未签订合同=待签合同金额。
8、如果预计总成本与目标成本有偏差,要做好差值原因分析及具体调整差值措施。
9、此成本动态分析表要及时更新,真实反映项目成本动态情况,因时间原因,数据应优于erp系统数据
10、此成本动态分析表于每月25日报地产集团成本部。
建筑工程成本分析表(工业产业园项目建筑成本控制要点)产业园项目一般由实体企业投资建设,而实体企业项目建设技术人员配备往往偏弱,技术方面成本控制一般。
我们根据近期的一些产业园项目的实际情况,从技术方面对产业园项目的成本控制要点做下总结。
01总平面布局及建筑平、立面:1、厂区尽量减少车道或回车场数量或长度:如占地面积小于3000平方米的甲、乙、丙厂房以及丁、戊类厂房如无功能需求可不必设置环形消防车道或回车场(有些当地规划局规定除外);2、厂区尽量减小地下停车位数量:满足功能使用及规划条件要求下,尽量地下停车位指标,减少地下建筑面积,降低建设成本;3、层生产车间层数宜大于等于3层:当层数为1层或2层时基础建设成本分摊到地上的建设成本会较高,经济性不好;4、单层轻钢厂房宜设置为两跨门钢:两跨门钢可共用中间钢柱,较单跨门钢可降低钢含量以及外围护结构;5、单层轻钢厂房屋面坡度取值:两跨门钢一般可设置为双坡屋面即可,山东区域屋面坡度可取1;20即可;6、厂房内部尽量避免采用机械排烟系统:内部为大空间丙类、丁类厂房,短边宽度宜小于60m,则当需要设置排烟系统时,采用自然排烟即可,能有效增加建筑净高,降低建筑层高;7、非采光需要尽量减小厂房外墙开窗面积:如戊类厂房无排烟系统设置要求,对采光无特殊要求时,可尽量较小开窗面积;8、檐口高度较大单层轻钢厂房外立面尽量不采用竖向通窗:采用竖向通窗时,墙面主受力檩条需要上下支撑,跨度较大,墙面檩条布置不利,檩条截面偏大;9、外围护结构节能根据厂房类别分别设计:工业建筑节能设计要确定好属于一类工业建筑还是二类工业建筑,二类工业建筑节能主要靠通风节能设计即可,维护结构如外墙、外窗、屋面节能要求较低;10、满足规范及使用要求时减少楼梯间数量或采用开敞楼梯间:如丁类、戊类厂房楼梯间可采用敞开楼梯间;11、选用经济柱网或柱跨:单层轻钢厂房柱跨对钢含量影响不大,但柱跨控制在30m以内,单层轻钢厂房在满足使用情况下,一定控制檐口高度;多层生产车间柱网尺寸可选8.0m;12、宜减小单层轻钢厂房边开间柱间距:单层轻钢厂房边开间围护结构的风荷载较开间偏大,为保证屋面檩条、墙面檩条与中间区域檩条高度一致,边开间柱间距宜适当减小;13、关注车间地面做法:厂房一层地面设计一般选用路面做法,但路面对裂缝的敏感度不高,作为厂房地面要做好防地面开裂措施;地面混凝土面层可分层浇筑、上部面层为50厚混凝土面层的地面做法,或设置抗裂钢筋网等做法有效控制地面裂缝;14、尽量不设置温度伸缩缝:混凝土结构厂房车间可尽量不设置温度伸缩费减小对平面功能以及建筑外立面的影响;15、轻钢外围护墙体、屋面彩钢板厚度取值:墙面、屋面维护结构彩钢板内板处于室内环境,板厚可较较外板板厚小,内板可取0.4mm厚;02结构形式选型及结构平面布置:1、取合理的结构形式:就目前建材价格,多层生产车间结构形式采用混凝土结构较钢结构经济性更好,据最新山东项目统计,采用混凝土结构较钢结构土建成本可减少近300元/m2;2、选取合理结构平面布置方式:混凝土结构多层车间因生产车间楼面活荷载偏大,楼板跨度小于等于3.0m时,为经济跨度,则结构布置宜采用双次梁结构布置方式,经济性更好;3、楼面活荷载的合理选取:生产车间一般采用楼面等效活荷载计算方式;结构计算时,楼面板、楼面次梁、楼面主梁、框架柱、基础应采用不同的活荷载取值分别计算;4、减少温度伸缩缝的设置:混凝土结构多层车间,尽量不设置温度伸缩缝,山东区域项目长度100m左右混凝土结构经温度应力计算分析,温度拉应力基本小于混凝土自身拉应力,基本不需要额外的增加抗裂措施;5、控制好焊接H型构件宽厚比:钢结构框架结构,对于受力较小的焊接H型钢框架梁,其翼缘宽度可设计为180mm(自动埋弧焊可保证质量),能有效控制翼缘宽厚比,可有效的控制钢框架梁截面;6、压型钢板混凝土楼板配筋计算截面高度合理取值:钢结构框架结构,压型钢板作为混凝土模板,当楼板按非组合构件设计时,楼板板底钢筋以及支座钢筋配筋计算时要按受力实际有效板厚计算楼板配筋;7、钢框架混凝土楼板压型钢板厚度取值:混凝土结构楼板模板计算施工荷载取值为2.5kN/m2,钢框架楼板模板施工荷载可按1.0kN/m2(设计注明大于该值时单独设置支撑)计算压型钢板厚度,小于3.0m跨度楼板压型钢板厚度一般去1.0厚或1.2厚可满足要求;8、轻钢屋面钢架梁平面外计算长度的合理取值:单层轻钢厂房屋面梁平面外计算长度确定时,建议钢柱两侧区域(该区域钢梁下翼缘受压)檩条均设置隅撑,钢梁平面外计算长度分区域计算,一般钢柱两侧区域可按2.0倍隅撑间距3.0m作为钢梁平面外计算长度计算,钢梁中间区域隅撑间距3.0m,则该区域钢梁平面外计算长度可按6.0m计算,能有效的控制钢梁截面(注意钢梁应避免设置单侧隅撑);9、单层轻钢厂房山墙钢架宜单独设计:单层轻钢厂房当设吊车梁,钢框架柱底部按固结设计时,抗风柱可按上下简支计算,且山墙处钢架梁按抗风柱作为支座进行单独设计;10、混凝土屋面宜采用结构找坡:多层或单层混凝土屋面车间,一般屋面较为规则且屋面宽度较大,找坡层厚度加大,宜采用结构找坡,可取消屋面找坡材料,且有效减小屋面自重;11、场地回填土回填时间的合理选择:柱网跨度大的多层钢结构车间以及单层轻钢厂房,因基础开挖量较小,当场地需要回填时,宜先回填再开挖施工基础,基础设计时可考虑深度修正,特别当地基持力层为粉土等地基时,能有效的减小基础尺寸,经济效益明显;12、混凝土结构截面的合理选取:当钢筋混凝土受弯构件其受拉钢筋成本等于混凝土成本时,该钢筋混凝土受弯构件总成本最低,所以当配筋率ρ=混凝土的体积单价/钢筋的体积单价时,钢筋混凝土受弯构件的总成本最低,根据当前材料价格混凝土单价按620元/m3,钢筋单价按65007.8=5070元/m3,则ρ=1.22%,则受弯构件的配筋率为1.3%左右时,钢筋混凝土受弯构件的总成本最低;13、钢结构受弯构件钢梁、檩条等构件的截面合理选取:在满足构造要求的情况下,增加截面高度而减小翼缘厚度或C型檩条厚度,截面受力更加有效,经济性更好;14、轻钢屋面檩条设计:一般屋面檩条设置为C型檩条按简支计算,当檩条跨度偏大时可设计Z型檩条,按连续檩条计算;15、带吊车梁计算长度较大钢框架梁计算:当高度较大钢柱吊车梁上阶钢柱平面内长细比应力比较下阶柱偏大较多时,可考虑钢柱上阶段刚架柱加设腋的做法。
图表数据说人工成本与盈亏随着近几年房产开发及拆迁安置带动的建筑工程的蓬勃发展,表面上看似一派欣欣向荣,然而繁荣过后将会引来一个低潮。
远的不说,只说江苏苏南地区,未来建筑总面积将会严重缩小,导致人多饭少的境地。
施工单位相互间的竞争会达到一个高峰,很多单位将会在投标过程中尽量压低自己的报价,然后根据自身的实力减少成本消耗以获得较高经济效益。
这时对成本的测算就显得非常重要,只有成本做到心中有数才会在投标过程中既能够降低报价又能获得利润。
人工费占总造价至少10%,并且人工的单价取决于工种类别和地区,而每个时间段的水平也不一样,所以很难有效、客观的去掌握。
我们只能根据往昔的工作水平及工资单价结合当前的市场水平去预测。
现根据近三年官方统计发布的季度人工成本单价及实物量消耗的成本价分析(重点分析2011年第四季度华东地区)如下:一、脚手架工程本部分只分析外墙综合脚手架的搭拆及密目网的挂设。
其他脚手架和防护根据建筑特点及安全文明目标不一样很难进行分析。
根据《2011年四季度建筑工种人工成本信息》、《2011年四季度建筑实物工程南京地区的外墙脚手架搭拆每平米所需消耗量为0.079左右,挂设密目网每平米所需消耗量为0.017(挂设密目网属于文明施工)。
而江苏省04计价表19-3、19-4所需人工工日分别为二类工0.824/10㎡、二类工1.004/10㎡,如果按照2010年的定额工资水平结算,那么定额的报价分别为0.824*53=43.672、1.004*53=53.212,即使是按照三类工程加上管理费、利润,调整后价格也只有59.831、72.900。
综上所述,根据定额的报价人工费基本上的亏损为2.287/㎡、0.98/㎡。
它的亏损补偿可以通过内墙砌筑、抹灰等其他脚手架的报价实现。
二、砌筑工程同样是根据两张表格整合成下表进行分析,如下图表2:1、南京地区砖基础的消耗量为0.706,而04计价表3-1所需的消耗量为1.14,如果是基础埋深超过1.5m,其超出部分需加0.041,二者幅度差至少为1.61.如果按照当时人工工资换算,则每立方米砖基础所需人工费为 1.14*53=60.42,算上管理费及利润可以调整至少为60.42*1.37=82.78,所以砖基础的人工费每立方可获利5.86元。
