隧道爆破安全教育培训教育培训主持人:王迭伟、吴恩辉参加培训人员:工区管理人员、架子队长及涉爆人员(名单附后)培训内容如下;一、一般规定二、开挖、凿孔及爆破安全控制要点三、洞内运输安全控制要点四、支护安全控制要点五、衬砌安全控制要点六、通风及防尘安全控制要点七、照明、排水及防火安全控制要点八、风险告知一、一般规定1、施工场地应作出详细的部署和安置,出碴、进料及材料堆放场地应妥善布置,弃碴场地应设置在不堵塞河流、不污染环境、不毁坏农田的地段。
对风、水、电、路等设施作出统一安排,并在进洞前基本完成。
2、进洞前应先作好洞口工程,稳定好洞口的边坡和仰坡,作好天沟、边沟等排水设施,确保地表水不致危及隧道的施工安全。
3、隧道施工的各班组间,应建立完善的交接班制度,并将施工、安全等情况记载于交接班的记录簿内。
工地值班负责人应认真检查交接班情况。
4、所有进入隧道工地的人员,必须按规定配带安全防护用品,遵章守纪,听从指挥。
5、遇有不良地质地段施工时,应按照先治水、短开挖、弱爆破、先护顶、强支护、早衬砌的原则稳步前进。
如设计文件中指明有不良地质情况时,必要时应进行超前钻孔,探明情况,采取预防措施。
二、开挖、凿孔及爆破安全控制要点1、开挖及凿孔开挖人员到达工作地点时,应首先检查工作面是否处于安全状态并检查支护是否牢固,顶板和两帮是否稳定,如有松动的石、土块或裂缝应先予以清除或支护2、机械凿岩时,宜采用湿式凿岩机或带有捕尘器的凿岩机。
3、站在碴堆上作业时,应注意碴堆的稳定,防止滑坍伤人。
风钻钻眼时,应先检查机身、螺栓、卡套、弹簧和支架是否正常完好;管子接头是否牢固,有无漏风;钻杆有无不直、带伤以及钻孔堵塞现象;湿式凿岩机的供水是否正常;干式凿岩机的捕尘设施是否良好。
不合要求者应予修理或更换。
5、带支架的风钻钻眼时,必须将支架安置稳妥。
风钻卡钻时应用板钳松动拔出,不可敲打,未关风前不得拆除钻杆。
6、电钻钻眼应检查把手胶套的绝缘和防止电缆脱落的装置是否良好。

隧道施工安全教育培训培训内容:一、一般规定二、开挖、凿孔及爆破安全控制要点三、洞内运输安全控制要点四、支护安全控制要点五、衬砌安全控制要点六、通风及防尘安全控制要点七、照明、排水及防火安全控制要点八、风险告知一、一般规定1、施工场地应作出详细的部署和安置,出碴、进料及材料堆放场地应妥善布置,弃碴场地应设置在不堵塞河流、不污染环境、不毁坏农田的地段。
对风、水、电、路等设施作出统一安排,并在进洞前基本完成。
2、进洞前应先作好洞口工程,稳定好洞口的边坡和仰坡,作好天沟、边沟等排水设施,确保地表水不致危及隧道的施工安全。
3、隧道施工的各班组间,应建立完善的交接班制度,并将施工、安全等情况记载于交接班的记录簿内。
工地值班负责人应认真检查交接班情况。
4、所有进入隧道工地的人员,必须按规定配带安全防护用品,遵章守纪,听从指挥。
5、遇有不良地质地段施工时,应按照先治水、短开挖、弱爆破、先护顶、强支护、早衬砌的原则稳步前进。
如设计文件中指明有不良地质情况时,必要时应进行超前钻孔,探明情况,采取预防措施。
二、开挖、凿孔及爆破安全控制要点1、开挖及凿孔1)开挖人员到达工作地点时,应首先检查工作面是否处于安全状态,并检查支护是否牢固,顶板和两帮是否稳定,如有松动的石、土块或裂缝应先予以清除或支护。
2)机械凿岩时,宜采用湿式凿岩机或带有捕尘器的凿岩机。
3)站在碴堆上作业时,应注意碴堆的稳定,防止滑坍伤人。
4)风钻钻眼时,应先检查机身、螺栓、卡套、弹簧和支架是否正常完好;管子接头是否牢固,有无漏风;钻杆有无不直、带伤以及钻孔堵塞现象;湿式凿岩机的供水是否正常;干式凿岩机的捕尘设施是否良好。
不合要求者应予修理或更换。
5)带支架的风钻钻眼时,必须将支架安置稳妥。
风钻卡钻时应用板钳松动拔出,不可敲打,未关风前不得拆除钻杆。
6)电钻钻眼应检查把手胶套的绝缘和防止电缆脱落的装置是否良好。
电钻工必须手戴绝缘手套,脚穿绝缘胶鞋,并不得用手导引回转钢钎,不得用电钻处理被夹住的钎子。

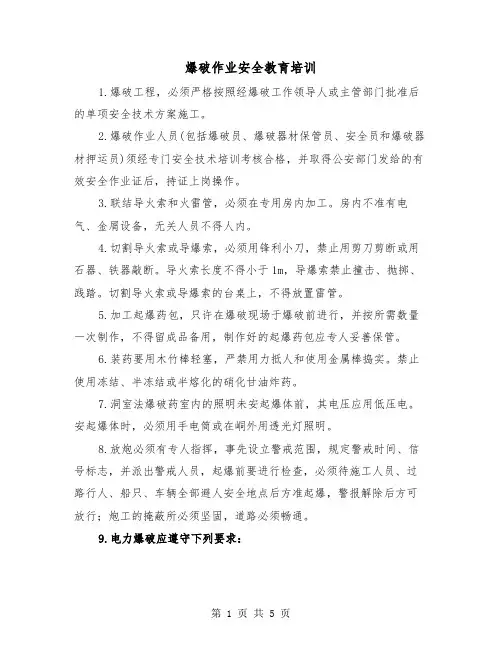

爆破作业安全教育培训1.爆破工程,必须严格按照经爆破工作领导人或主管部门批准后的单项安全技术方案施工。
2.爆破作业人员(包括爆破员、爆破器材保管员、安全员和爆破器材押运员)须经专门安全技术培训考核合格,并取得公安部门发给的有效安全作业证后,持证上岗操作。
3.联结导火索和火雷管,必须在专用房内加工。
房内不准有电气、金屑设备,无关人员不得人内。
4.切割导火索或导爆索,必须用锋利小刀,禁止用剪刀剪断或用石器、铁器敲断。
导火索长度不得小于1m,导爆索禁止撞击、抛掷、践踏。
切割导火索或导爆索的台桌上,不得放置雷管。
5.加工起爆药包,只许在爆破现场于爆破前进行,并按所需数量一次制作,不得留成品备用,制作好的起爆药包应专人妥善保管。
6.装药要用木竹棒轻塞,严禁用力抵人和使用金属棒捣实。
禁止使用冻结、半冻结或半熔化的硝化甘油炸药。
7.洞室法爆破药室内的照明未安起爆体前,其电压应用低压电。
安起爆体时,必须用手电筒或在峒外用透光灯照明。
8.放炮必须有专人指挥,事先设立警戒范围,规定警戒时间、信号标志,并派出警戒人员,起爆前要进行检查,必须待施工人员、过路行人、船只、车辆全部避人安全地点后方准起爆,警报解除后方可放行;炮工的掩蔽所必须坚固,道路必须畅通。
9.电力爆破应遵守下列要求:(1)电源应有专人严格控制,放炮器应有专人保管,闸刀箱要上锁。
不到放炮对间,不准将把手或钥匙插入放炮器或接线盒内。
(2)同一路电炮应使用同厂、同批、同牌号的雷管,各雷管的电阻误差,应控制在02n以内。
(3)接线前先将电雷管的脚线联戒短路,待接母线时解开,连接母线应从药包开始向电源方向敷设.主线末端未接电源前应先用胶布包好,防止误触电振。
(4)装药时,严禁将电爆机地线接在金属管道和铁轨上。
雷雨天气不准露天电力爆破,如中途遇雷电时,应迅速将雷管的脚线、电线主线两端联成短路。
联线时,必须将手提灯撤出工作面3m以外。
用手电照明时,应离联线地点15m以外在电爆网路敷设后,待人员撤至安全地区,然后用欧姆表或电桥检查网路导电是否良好,测量出来的电阻与计算电阻相差不得超过10%。
爆破作业安全教育培训1.爆破工程,必须严格按照经爆破工作领导人或主管部门批准后的单项安全技术方案施工。
2.爆破作业人员(包括爆破员、爆破器材保管员、安全员和爆破器材押运员)须经专门安全技术培训考核合格,并取得公安部门发给的有效安全作业证后,持证上岗操作。
3.联结导火索和火雷管,必须在专用房内加工。
房内不准有电气、金屑设备,无关人员不得人内。
4.切割导火索或导爆索,必须用锋利小刀,禁止用剪刀剪断或用石器、铁器敲断。
导火索长度不得小于1m,导爆索禁止撞击、抛掷、践踏。
切割导火索或导爆索的台桌上,不得放置雷管。
5.加工起爆药包,只许在爆破现场于爆破前进行,并按所需数量一次制作,不得留成品备用,制作好的起爆药包应专人妥善保管。
6.装药要用木竹棒轻塞,严禁用力抵人和使用金属棒捣实。
禁止使用冻结、半冻结或半熔化的硝化甘油炸药。
7.洞室法爆破药室内的照明未安起爆体前,其电压应用低压电。
安起爆体时,必须用手电筒或在峒外用透光灯照明。
8.放炮必须有专人指挥,事先设立警戒范围,规定警戒时间、信号标志,并派出警戒人员,起爆前要进行检查,必须待施工人员、过路行人、船只、车辆全部避人安全地点后方准起爆,警报解除后方可放行;炮工的掩蔽所必须坚固,道路必须畅通。
9.电力爆破应遵守下列要求:(1)电源应有专人严格控制,放炮器应有专人保管,闸刀箱要上锁。
不到放炮对间,不准将把手或钥匙插入放炮器或接线盒内。
(2)同一路电炮应使用同厂、同批、同牌号的雷管,各雷管的电阻误差,应控制在02n以内。
(3)接线前先将电雷管的脚线联戒短路,待接母线时解开,连接母线应从药包开始向电源方向敷设.主线末端未接电源前应先用胶布包好,防止误触电振。
(4)装药时,严禁将电爆机地线接在金属管道和铁轨上。
雷雨天气不准露天电力爆破,如中途遇雷电时,应迅速将雷管的脚线、电线主线两端联成短路。
联线时,必须将手提灯撤出工作面3m以外。
用手电照明时,应离联线地点15m以外在电爆网路敷设后,待人员撤至安全地区,然后用欧姆表或电桥检查网路导电是否良好,测量出来的电阻与计算电阻相差不得超过10%。

会议、培训记录签到表编号:CD04-YL2B2012-备注:姓名一栏由本人填写,不得代签。
第页共页爆破作业安全教育培训1.爆破工程,必须严格按照经爆破工作领导人或主管部门批准后的单项安全技术方案施工。
2.爆破作业人员(包括爆破员、爆破器材保管员、安全员和爆破器材押运员)须经专门安全技术培训考核合格,并取得公安部门发给的有效安全作业证后,持证上岗操作。
3.联结导火索和火雷管,必须在专用房内加工。
房内不准有电气、金屑设备,无关人员不得人内。
4.切割导火索或导爆索,必须用锋利小刀,禁止用剪刀剪断或用石器、铁器敲断。
导火索长度不得小于1m,导爆索禁止撞击、抛掷、践踏。
切割导火索或导爆索的台桌上,不得放置雷管。
5.加工起爆药包,只许在爆破现场于爆破前进行,并按所需数量一次制作,不得留成品备用,制作好的起爆药包应专人妥善保管。
6.装药要用木竹棒轻塞,严禁用力抵人和使用金属棒捣实。
禁止使用冻结、半冻结或半熔化的硝化甘油炸药。
7.洞室法爆破药室内的照明未安起爆体前,其电压应用低压电。
安起爆体时,必须用手电筒或在峒外用透光灯照明。
8.放炮必须有专人指挥,事先设立警戒范围,规定警戒时间、信号标志,并派出警戒人员,起爆前要进行检查,必须待施工人员、过路行人、船只、车辆全部避人安全地点后方准起爆,警报解除后方可放行;炮工的掩蔽所必须坚固,道路必须畅通。
9.电力爆破应遵守下列要求:(1)电源应有专人严格控制,放炮器应有专人保管,闸刀箱要上锁。
不到放炮对间,不准将把手或钥匙插入放炮器或接线盒内。
(2)同一路电炮应使用同厂、同批、同牌号的雷管,各雷管的电阻误差,应控制在±0 2n 以内。
(3)接线前先将电雷管的脚线联戒短路,待接母线时解开,连接母线应从药包开始向电源方向敷设.主线末端未接电源前应先用胶布包好,防止误触电振。
(4)装药时,严禁将电爆机地线接在金属管道和铁轨上。
雷雨天气不准露天电力爆破,如中途遇雷电时,应迅速将雷管的脚线、电线主线两端联成短路。

隧道开挖安全培训1、爆破作业人员必须参加培训,经考核并取得颁发的相应类别和作业范围级别的安全作业证,持证上岗。
2、钻眼作业应符合下列规定:⑴钻眼前,应检查工作环境的安全状态,应待开挖面清除浮石以及瞎炮处理完毕后方可进行钻眼作业;⑵凿岩机的支架,在碴堆上钻眼时,应保持碴堆的稳定;⑶用电钻钻眼时,不得用手导引回转的钎子、用电钻处理被夹住的钎子;⑷不得在残眼中钻眼;⑸采用液压凿岩台车作业时,应符合施工机械操作规程;⑹钻眼过程必须有一名专职安全员现场值班。
3、爆破作业除应符合爆破作业要求外,尚应符合下列规定:⑴洞内爆破作业必须统一指挥;⑵洞内爆破时,所有人员必须撤离,并设立爆破警界线,撤离的安全距离应为:ⅰ独头巷道内不小于200米;ⅱ相邻上下坑道内不小于100米;ⅲ相邻坑道、横通道及横洞间不小于50;ⅳ双线上半断面开挖时不小于400米;ⅴ双线全断面开挖时不小于500米;4、遇有下列情况时,严禁装药爆破:⑴照明不足;⑵开挖面围岩破碎尚未支护;⑶出现流沙;流泥未经处理;⑷有大量溶洞水及高压水涌出,尚未治理;⑸没有警戒好。
6、洞内爆破不得采用明火起爆。
7、爆破后必须通风排烟,15分钟后检查人员方可进入开挖面检查。
检查内容包括:⑴有无瞎炮;⑵有无残余炸药或雷管;⑶顶板及两帮有无松动的围岩;⑷支撑有无损坏与变形。
8、爆破时,爆破工应随身配带手电筒,并设故障照明。
9、装药与钻眼不得平行作业。
当采用钻孔台车平行钻凿深孔爆破并采取下列措施时,可不受此项限制⑴制订操作细则,并经批准;⑵钻孔与装药顺序应自上而下,钻孔与装药孔至少隔开一排,其距离不小于2.5米;⑶钻孔与装药人员必须分区。
10、两个相向贯通开挖的开挖面之间的距离只剩下15米时,只允许从一个开挖面掘进贯通,另一端应停止工作并撤走人员和机具设备,在安全距离处设置警告标志。
11、采用电雷管起爆时,必须符合现行国家标准《爆破安全规程》(GB6722)有关规定。
12、开挖台车1、开挖台车上要有防护栏并且牢固可靠。

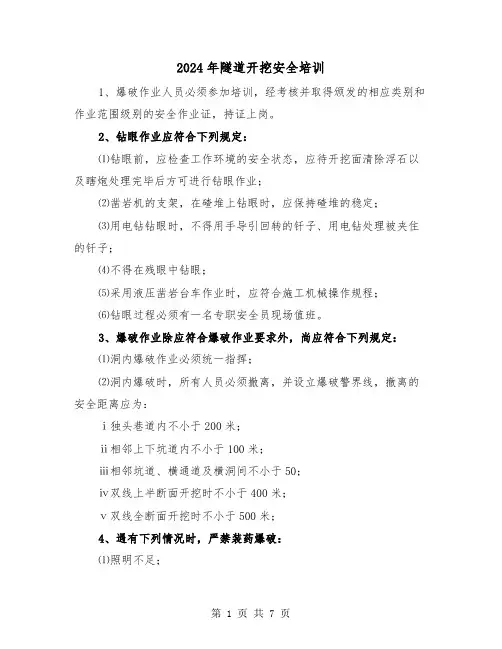

2024年隧道开挖安全培训1、爆破作业人员必须参加培训,经考核并取得颁发的相应类别和作业范围级别的安全作业证,持证上岗。
2、钻眼作业应符合下列规定:⑴钻眼前,应检查工作环境的安全状态,应待开挖面清除浮石以及瞎炮处理完毕后方可进行钻眼作业;⑵凿岩机的支架,在碴堆上钻眼时,应保持碴堆的稳定;⑶用电钻钻眼时,不得用手导引回转的钎子、用电钻处理被夹住的钎子;⑷不得在残眼中钻眼;⑸采用液压凿岩台车作业时,应符合施工机械操作规程;⑹钻眼过程必须有一名专职安全员现场值班。
3、爆破作业除应符合爆破作业要求外,尚应符合下列规定:⑴洞内爆破作业必须统一指挥;⑵洞内爆破时,所有人员必须撤离,并设立爆破警界线,撤离的安全距离应为:ⅰ独头巷道内不小于200米;ⅱ相邻上下坑道内不小于100米;ⅲ相邻坑道、横通道及横洞间不小于50;ⅳ双线上半断面开挖时不小于400米;ⅴ双线全断面开挖时不小于500米;4、遇有下列情况时,严禁装药爆破:⑴照明不足;⑵开挖面围岩破碎尚未支护;⑶出现流沙;流泥未经处理;⑷有大量溶洞水及高压水涌出,尚未治理;⑸没有警戒好。
6、洞内爆破不得采用明火起爆。
7、爆破后必须通风排烟,15分钟后检查人员方可进入开挖面检查。
检查内容包括:⑴有无瞎炮;⑵有无残余炸药或雷管;⑶顶板及两帮有无松动的围岩;⑷支撑有无损坏与变形。
8、爆破时,爆破工应随身配带手电筒,并设故障照明。
9、装药与钻眼不得平行作业。
当采用钻孔台车平行钻凿深孔爆破并采取下列措施时,可不受此项限制⑴制订操作细则,并经批准;⑵钻孔与装药顺序应自上而下,钻孔与装药孔至少隔开一排,其距离不小于2.5米;⑶钻孔与装药人员必须分区。
10、两个相向贯通开挖的开挖面之间的距离只剩下15米时,只允许从一个开挖面掘进贯通,另一端应停止工作并撤走人员和机具设备,在安全距离处设置警告标志。
11、采用电雷管起爆时,必须符合现行国家标准《爆破安全规程》(GB6722)有关规定。
隧道爆破安全教育培训培训时间:二零一六年三月十三日培训地点:双林隧道进口培训内容:隧道爆破安全施工教育教育培训主持人:王迭伟、吴恩辉参加培训人员:工区管理人员、架子队长及涉爆人员(名单附后)培训内容如下;一、一般规定二、开挖、凿孔及爆破安全控制要点三、洞内运输安全控制要点四、支护安全控制要点五、衬砌安全控制要点六、通风及防尘安全控制要点七、照明、排水及防火安全控制要点八、风险告知一、一般规定1、施工场地应作出详细的部署和安置,出碴、进料及材料堆放场地应妥善布置,弃碴场地应设置在不堵塞河流、不污染环境、不毁坏农田的地段。
对风、水、电、路等设施作出统一安排,并在进洞前基本完成。
2、进洞前应先作好洞口工程,稳定好洞口的边坡和仰坡,作好天沟、边沟等排水设施,确保地表水不致危及隧道的施工安全。
3、隧道施工的各班组间,应建立完善的交接班制度,并将施工、安全等情况记载于交接班的记录簿内。
工地值班负责人应认真检查交接班情况。
4、所有进入隧道工地的人员,必须按规定配带安全防护用品,遵章守纪,听从指挥。
5、遇有不良地质地段施工时,应按照先治水、短开挖、弱爆破、先护顶、强支护、早衬砌的原则稳步前进。
如设计文件中指明有不良地质情况时,必要时应进行超前钻孔,探明情况,采取预防措施。
二、开挖、凿孔及爆破安全控制要点1、开挖及凿孔开挖人员到达工作地点时,应首先检查工作面是否处于安全状态并检查支护是否牢固,顶板和两帮是否稳定,如有松动的石、土块或裂缝应先予以清除或支护2、机械凿岩时,宜采用湿式凿岩机或带有捕尘器的凿岩机。
3、站在碴堆上作业时,应注意碴堆的稳定,防止滑坍伤人。
风钻钻眼时,应先检查机身、螺栓、卡套、弹簧和支架是否正常完好;管子接头是否牢固,有无漏风;钻杆有无不直、带伤以及钻孔堵塞现象;湿式凿岩机的供水是否正常;干式凿岩机的捕尘设施是否良好。
不合要求者应予修理或更换。
5、带支架的风钻钻眼时,必须将支架安置稳妥。
风钻卡钻时应用板钳松动拔出,不可敲打,未关风前不得拆除钻杆。
隧道爆破安全施工技术交底我项目包含一座中长隧道,长800米,是我项目部施工的重点,也是最容易发生安全事故的部位,未防止因错误的操作导致发生安全事故,现对你们进行安全培训。
一、开挖钻眼1、首先进入隧道施工现场,必须佩戴安全帽。
2、施工人员到达工作地点后,首先应检查隧道工作面是否处于安全状态,检查完毕根据现场情况再决定是否继续进行钻眼作业。
3、检查钻机电机、电气设备是否正常完好,所有设备不得带病运转。
4、钻眼过程中作业人员要充分协调配合好,注意观察围岩稳定性,有不稳定情况应立即撤出全部人员和机械,做进一步处理后方可进行继续作业。
二、装药1、爆破员必须持证上岗,上岗前经过相关安全培训。
2、爆破器材的领、用、退及管理等严格按照《爆破安全规程》的规定进行。
3、准备装药前,装药人员必须关闭对讲机及移动通讯设备,防止感应电及射频电引发起爆药包的误爆。
4、装药前应对作业场地、爆破器材堆放场地进行清理,装药人员应对准备装药的全部炮孔进行检查,炮孔内有杂物或深度、角度等指标不符合设计时,不得装药爆破。
5、从炸药运入现场开始,应划定装药警戒区,警戒区内应严禁烟火;搬运爆破器材应轻拿轻放,不应冲撞起爆药包。
6、各种爆破作业都应做好装药原始记录;记录包括装药基本情况、出现的问题及其处理措施。
7、炮孔装药应使用木质或竹制炮棍,任何情况下都不得用任何工具冲撞已装入起爆药包的炮孔内的炸药。
8、装药过程中,不得拨出或硬拉起爆药包中的导火索、导爆管和电雷管脚线。
9、装药发生卡塞时,若雷管和起爆药包放入之前,可以用非金属长杆处理。
三、填塞1、炮孔装药后都应进行填塞,不应使用无填塞爆破。
2、不应使用石块和易燃材料填塞炮孔。
3、不应捣鼓直接接触药包的填塞材料或用填塞材料冲击起爆药包。
4、分段装药的炮孔,其间隔填塞长度应按设计要求执行。
5、发现有填塞物卡孔应及时进行处理(可用非金属杆或高压风处理)。
四、爆破警戒1、装药警戒范围由爆破现场专职安全员确定,装药时应在警戒区边界设置明显标志并派出岗哨。
