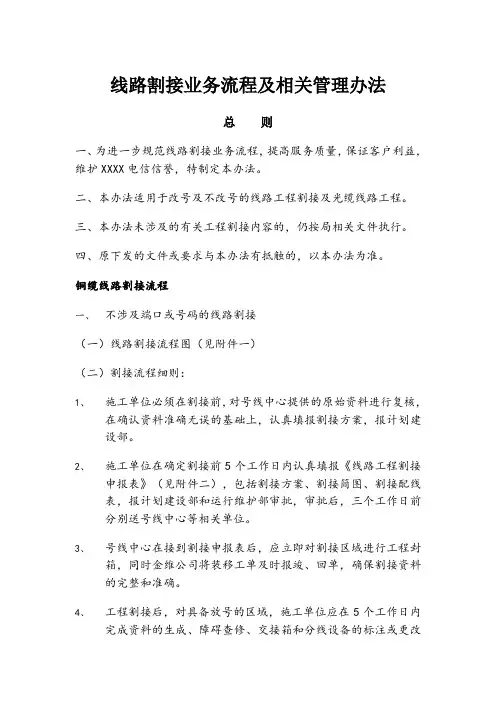

线路割接业务流程及相关管理办法总则一、为进一步规范线路割接业务流程,提高服务质量,保证客户利益,维护XXXX电信信誉,特制定本办法。
二、本办法适用于改号及不改号的线路工程割接及光缆线路工程。
三、本办法未涉及的有关工程割接内容的,仍按局相关文件执行。
四、原下发的文件或要求与本办法有抵触的,以本办法为准。
铜缆线路割接流程一、不涉及端口或号码的线路割接(一)线路割接流程图(见附件一)(二)割接流程细则:1、施工单位必须在割接前,对号线中心提供的原始资料进行复核,在确认资料准确无误的基础上,认真填报割接方案,报计划建设部。
2、施工单位在确定割接前5个工作日内认真填报《线路工程割接申报表》(见附件二),包括割接方案、割接简图、割接配线表,报计划建设部和运行维护部审批,审批后,三个工作日前分别送号线中心等相关单位。
3、号线中心在接到割接申报表后,应立即对割接区域进行工程封箱,同时金维公司将装移工单及时报竣、回单,确保割接资料的完整和准确。
4、工程割接后,对具备放号的区域,施工单位应在5个工作日内完成资料的生成、障碍查修、交接箱和分线设备的标注或更改等工作,同时将割接资料(主干、配线)分别送号线中心、金维公司。
5、金维公司在接到资料后,为不影响装机放号,应在3个工作日内负责对割接区域配线表准确率进行复核。
(不包含线路工艺,工作量的验收)。
6、号线中心在接到资料后应在7个工作日内完成箱址、箱号的复核及录入工作(特殊情况时限另定),同时开启封存区域,提供装机放号。
二、涉及端口或号码的线路割接(一)线路割接流程图(见附件三)(二)割接流程细则:1、线路施工单位根据线路工程设计,在号线中心提供原始资料的基础上进行割接区域内用户资料调查。
并在此基础上,填造割接申报表、配线表、拟定割接方案,并报计划建设部审核。
2、割接方案经审核通过后,由计划建设部2个工作日内组织召开割接准备会。
各相关单位应及时提出可能出现的问题和有关建议。
割接流程详解割接由于新⽹建成与调测的完成、扩容⼯程的完⼯,或是因为节⽇的来临⽹优对某些预计通话量会增多的地区做出评估,为了提⾼通话质量和降低⽹络拥塞,便会针对性地将⼩区进⾏试割接、⼀次性割接或者临时割接。
届时⽹优室将提供⼀份如下然内容的需割接⼩区信息和⼀份割接新旧端⼝对应表给我们,⼩区信息包括以下内容的信息。
基站割接包括⽇常计划割接、省公司的应急割接和因交换⽹元故障的紧急割接⼀. ⽇常计划割接割接前数据准备流程:1.从割接CDD中提取原BSC和原CELL_NO(如下图所⽰),⽤OPS批出现⽹传输数据。
打开OPS,⼯具⽬录存放在/ home/hzwx_wwb/LUCUI/tool/MOTOOL(EDGE)_NEW。
2.在执⾏步骤1的同时,检查以下数据:●检查原BSC和⽬标BSC的T3212是否⼀样,如果不⼀样就在后⾯MOVECELL时新建的PLANNED中修改;●检查GPRS数据,包括参数LA和CHCSDL,由于MOVECELL后,GPRS数据没有更新过来,因此要做出跟原⼩区⼀样的DT数据,指令RLGSC:CELL=,LA=,CHCSDL=;●检查给出的割接⼩区信息中是否存在900站割为1800站或是1800站割为900站的⼩区。
●查看新CGI是否被占⽤,新⼩区号是否被占⽤。
●在割⼊的BSC中查找新的TG,⽤指令RXMSP:MOTY=RXOTG;批出已经被占⽤的所有TG,插空寻找3的倍数⽽⼜没有被占⽤的TG作为第⼀个⼩区的新TG,顺序定义下去,并且按照旧数据的格式分配新的TG,也就是说旧数据中共TG的⼩区在新数据中也应该是共TG。
3.批出的数据中包括以下信息:ORIGINBSC ORIGINCELL OLDTG OLDDIP_1OLDDIP_2 OLDDIP_3 OLDDIP_4 CF_TEI TRX_NUMS CDU OLDRSITE (原BSC 原CELL 原TG 原DIP A⼝原DIP B⼝原DIP C⼝原DIP D⼝CF_TEI 载波数⽬CDU类型原RSITE)(如下图所⽰) 。

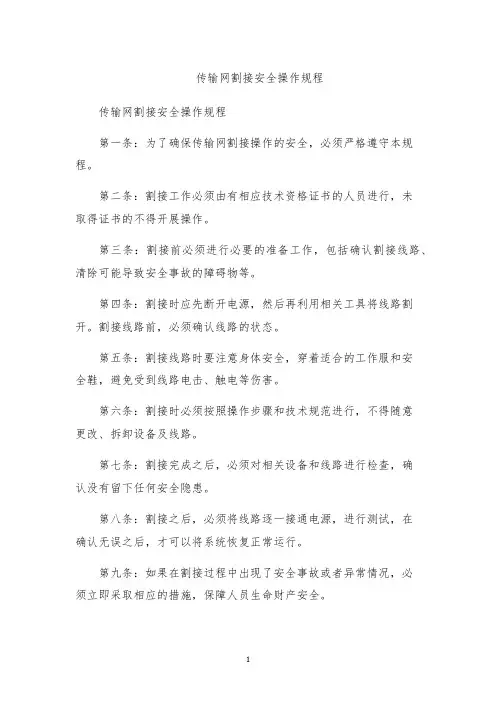

传输网割接安全操作规程一、引言为了保障传输网割接过程中的安全和顺利进行,减少事故风险,特制定本规程。
二、适用范围本规程适用于传输网割接过程中的所有人员。
三、安全要求1.在进行传输网割接操作前,必须对相关设备进行全面检查,确保设备完好。
2.割接过程中必须有专人负责监控设备状况,发现异常情况及时采取措施。
3.割接过程中必须确保操作人员掌握充分的专业知识和操作经验。
4.施工现场必须配备合适的安全防护设施,如防护网、防护帽等。
四、操作规程1.割接计划制定(1)在进行割接操作前,必须制定详细的割接计划,明确割接的时间、范围、步骤等。
(2)割接计划必须事先由相关部门进行审核,确保操作的合理性和安全性。
2.预割接准备工作(1)在进行割接操作前,必须进行预割接准备工作,包括备份数据、备份配置文件等。
(2)割接前必须清理施工现场,确保无杂物。
(3)割接前必须对所有操作者进行必要的培训,并制定操作步骤和工作责任分工。
3.割接操作执行(1)割接操作必须按照制定的计划和操作步骤进行,严禁擅自修改或改变操作流程。
(2)割接操作过程中必须保持通讯畅通,确保及时沟通和协调。
(3)割接操作过程中必须保持清醒头脑和冷静心态,严禁酒后或疲劳作业。
4.割接后处理(1)割接操作完成后,必须对设备进行再次检查,确保设备运行正常。
(2)割接后必须进行相关数据和配置文件的恢复工作,确保系统正常运行。
(3)割接后必须对割接过程进行总结和评估,总结经验教训,并及时修改相关规程。
五、应急措施1.割接过程中如遇到异常情况,必须立即停止割接操作,并通知相关责任人。
2.割接过程中如发生事故,必须按照应急程序进行处理,保障人员安全和设备正常运行。
六、培训和考核1.割接操作人员必须接受相关培训,并进行考核,获得相应的操作资质方可上岗。
2.割接操作人员必须定期进行技能培训和考核,保证操作水平和知识更新。
七、监督和检查1.相关部门必须定期对割接操作进行监督和检查,确保规程的执行和操作的安全。

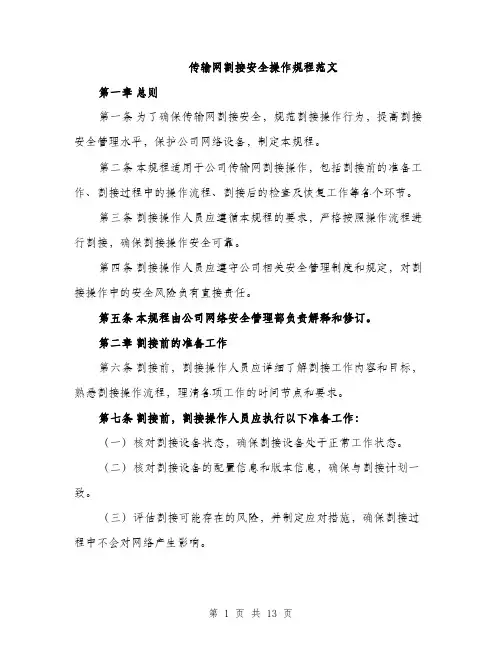

传输网割接安全操作规程范文第一章总则第一条为了确保传输网割接安全,规范割接操作行为,提高割接安全管理水平,保护公司网络设备,制定本规程。
第二条本规程适用于公司传输网割接操作,包括割接前的准备工作、割接过程中的操作流程、割接后的检查及恢复工作等各个环节。
第三条割接操作人员应遵循本规程的要求,严格按照操作流程进行割接,确保割接操作安全可靠。
第四条割接操作人员应遵守公司相关安全管理制度和规定,对割接操作中的安全风险负有直接责任。
第五条本规程由公司网络安全管理部负责解释和修订。
第二章割接前的准备工作第六条割接前,割接操作人员应详细了解割接工作内容和目标,熟悉割接操作流程,理清各项工作的时间节点和要求。
第七条割接前,割接操作人员应执行以下准备工作:(一)核对割接设备状态,确保割接设备处于正常工作状态。
(二)核对割接设备的配置信息和版本信息,确保与割接计划一致。
(三)评估割接可能存在的风险,并制定应对措施,确保割接过程中不会对网络产生影响。
(四)与相关部门沟通,确认割接工作时间段,避免与重要业务活动冲突。
(五)准备割接所需的工具和设备,确保割接操作的顺利进行。
第三章割接过程中的操作流程第八条割接操作人员应按照以下流程进行割接操作:(一)确保割接设备和相应网络设备的连通性。
(二)备份割接设备的配置文件和重要数据。
(三)停止割接设备上的服务和处理流量。
(四)进行物理割接,包括断开电源、拆卸设备等。
(五)进行逻辑割接,包括更换设备、调整配置等。
(六)恢复割接设备的服务和处理流量。
(七)验证割接后的设备状态和功能。
(八)提交割接报告,记录割接过程的操作细节和结果。
第四章割接后的检查及恢复工作第九条割接后,割接操作人员应进行以下检查工作:(一)检查割接设备的状态和功能是否恢复正常。
(二)检查割接设备的配置信息和版本信息是否与预期一致。
(三)检查网络设备之间的连通性是否正常。
(四)检查割接设备周围的工作环境是否正常。
(五)检查割接后是否发生网络故障或异常,及时排除故障。
传输网割接安全操作规程
传输网割接安全操作规程
第一条:为了确保传输网割接操作的安全,必须严格遵守本规程。
第二条:割接工作必须由有相应技术资格证书的人员进行,未
取得证书的不得开展操作。
第三条:割接前必须进行必要的准备工作,包括确认割接线路、清除可能导致安全事故的障碍物等。
第四条:割接时应先断开电源,然后再利用相关工具将线路割开。
割接线路前,必须确认线路的状态。
第五条:割接线路时要注意身体安全,穿着适合的工作服和安
全鞋,避免受到线路电击、触电等伤害。
第六条:割接时必须按照操作步骤和技术规范进行,不得随意
更改、拆卸设备及线路。
第七条:割接完成之后,必须对相关设备和线路进行检查,确
认没有留下任何安全隐患。
第八条:割接之后,必须将线路逐一接通电源,进行测试,在
确认无误之后,才可以将系统恢复正常运行。
第九条:如果在割接过程中出现了安全事故或者异常情况,必
须立即采取相应的措施,保障人员生命财产安全。
第十条:每次割接完成之后,都需要填写工作日志,详细记录割接过程中的重要问题和关键步骤。
第十一条:本规程为必要规定,任何人都必须严格遵守。
如有违反规定,责任自负。
通信电缆-光缆割接安全操作规程通信电缆-光缆割接是指在通信网络运维过程中,为了故障排除、扩容升级等需求,需要割接通信电缆或光缆的操作。
为了保障割接操作的安全性和有效性,制订本安全操作规程。
一、割接前的准备工作1. 确定割接时间:割接应在非高峰期进行,尽量避免影响用户正常使用网络。
2. 割接范围和设备:明确割接范围,确认需要割接的通信电缆或光缆的起止点,并准备好相应的割接设备。
3. 割接方案:根据割接范围和设备,制定详细的割接方案,并进行评审和批准。
4. 割接组织:安排专业的割接团队,确定割接负责人和各岗位职责,进行相应的培训和演练。
二、割接操作流程1. 清理现场:确保割接现场整洁有序,清理杂物和危险品,设置明显的安全警示标志。
2. 关闭设备:在进行割接操作前,必须确保相关设备已经关闭,避免电流和信号的干扰。
3. 标识线缆和接口:对需要割接的电缆或光缆进行标识,并严禁随意拆接其他线缆和接口。
4. 剥离绝缘层:使用合适的工具,剥离电缆或光缆的绝缘层,确保裸露的电线或光纤充分暴露。
5. 连接新线缆或接口:按照割接方案中的安排,连接新的电缆或光缆并进行固定,保证连接的牢固和可靠。
6. 测试和验证:在关键节点进行电气或光学性能测试,确保割接的质量和可用性。
7. 还原设备并启动:在割接操作完成后,还原设备状态,确认各项功能正常,重新启动设备。
三、割接安全注意事项1. 安全保护措施:在操作过程中必须佩戴安全帽、安全鞋等个人防护装备,严禁穿拖鞋、高跟鞋等不符合安全要求的服装和鞋类。
2. 现场警示:设置警示标志和警戒线,明确指示割接区域,并通过广播或通知告知其他人员,避免误入现场。
3. 割接设备:使用专业的割接工具,并按照使用说明正确操作,切勿使用损坏和不符合要求的工具。
4. 电源和光源:在进行割接操作时,必须断开与设备的电源和光源,并注意电缆或光缆是否带电或带光。
5. 防护电缆和光缆:防护电缆和光缆的割接要特别小心,以免对其他线缆和设备造成损坏或影响正常使用。
1、将自己的PC机IP地址配置成与旧交换机某个VLAN的IP地址同网段(如:旧交换机VLAN1为192.168.1.200,那么你的PC机IP地址也配成与之同网段就行了);2、准备一根配置线和一根网线(PC与旧交换机相连),将配置线与旧交换机CONSOLE口相连,用超级终端对其进行配置,进入旧交换机时需要输入用户名和密码,默认的用户名是:admin,密码:switch(也可能旧交换机更改过,需要先知道)3、进入旧交换机配置模式后,首先用show aaa authentication命令查看aaa状态,确保ftp 的服务器认证状态为local,如果不是,请用aaa authentication ftp local命令即可。
4、用网线将你的PC机与旧交换机相连,参考第一步,如VLAN1里有哪几个端口,就用网线连到那几个端口中的某一个,同时PC机与VLAN1的IP必须同网段(如第一步,必须都是192.168.1.xxx255.255.255.0,所以必须先了解现场的IP地址)5、开始—>运行—>输入ftp 192.168.4.200(这个IP地址就是第四步中的相连的VLAN的IP 地址)6、然后输入交换机用户名和密码。
成功进去后会显示"ftp>"的字样,这时用pwd命令查看当前文件夹是否是在flash/working下,如果不是就用“cd working”命令进入working文件夹即可。
7、键入dir命令,看看boot.cfg文件(就是看看有没有,这个肯定是有的,呵呵)8、输入get boot.cfg d:/boot.cfg(d:/boot.cfg指的是把working下的boot.cfg命令拷贝到d盘根目录下,也可以放到别的盘下,最好放到根目录下,比较方便)。
9、等待1、2秒钟后,查看d盘(就是将boot.cfg文件拷贝到的盘)根目录,应该是会有的(这个文件是最关键的,就是要导入到新交换机的),我这两天都试过的。
汇源吉迅运营管理部工程割接项目施工流程及规范目录一总则 (3)二适用范围 (3)三工程割接流程 (4)四工程割接施工规范 (4)4.1 设计方案 (4)4.2 割接规范 (4)五附则 (5)六附件 (5)一总则为了规范汇源吉迅公司工程项目管理实施细则及考核措施,更加有效的加快工程进度,提高工程质量,节约工程成本,提升运营中心对割接项目管理实力,特编制本流程及规范。
二适用范围本流程及规范适用对象为汇源吉迅公司各个运营中心所有施工单位。
适用的工程范围包括汇源吉迅公司各运营中心所有的割接项目施工及验收。
三工程割接流程四工程割接施工规范4.1 设计方案1.1凡未经初步验收通过的项目,一律不得割接入网。
1.2要求对拿到的方案必须明确、清晰、一目了然。
1.3在收到施工图纸后,须进行复堪工作。
1.4设计方案必须跟现场实际施工相符,对不能指导现场施工的设计及时和设计院沟通修改,并通知移动项目经理及监理。
4.2 割接规范1.割接前的割接方案(包括局数据、拨打测试、计费验证、影响业务及业务恢复确认等表格,应急倒回方案)必须经网络维护部门、业务部门、建设单位、设备厂家、设计单位、施工单位、监理单位等签字确认;工程局数据原则上由厂家技术工程师根据设计方案和省公司相关局数据制作原则进行编制,该局数据必须经该设备厂家的项目经理审查并签字确认。
2.割接前必须对现网网元作健康检查、网络指标分析及业务确认(如邮政绿网、渠道、移动座机等),同时出具健康检查报告,该报告必须经维护部门、业务部门、分公司及建设部门的相关人员签字确认。
3.可能对现网造成影响的调测和割接必须报网络主管部门批准后方可实施(含EMOS工单批复)。
4.割接完成后,必须在得到维护部门回复割接成功后,割接人员方可撤离现场。
5.在割接方案中必须有确切的割接倒回时间点。
割接不成功时,割接组织者必须指挥割接人员准时按照割接方案倒回,并进行倒回后的拨打测试及计费验证,并让维护部门、业务部门确认业务恢复。

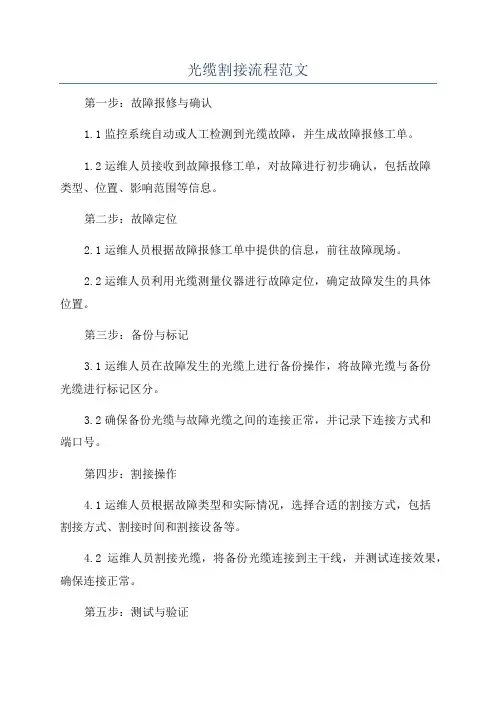

光缆割接流程范文
第一步:故障报修与确认
1.1监控系统自动或人工检测到光缆故障,并生成故障报修工单。
1.2运维人员接收到故障报修工单,对故障进行初步确认,包括故障
类型、位置、影响范围等信息。
第二步:故障定位
2.1运维人员根据故障报修工单中提供的信息,前往故障现场。
2.2运维人员利用光缆测量仪器进行故障定位,确定故障发生的具体
位置。
第三步:备份与标记
3.1运维人员在故障发生的光缆上进行备份操作,将故障光缆与备份
光缆进行标记区分。
3.2确保备份光缆与故障光缆之间的连接正常,并记录下连接方式和
端口号。
第四步:割接操作
4.1运维人员根据故障类型和实际情况,选择合适的割接方式,包括
割接方式、割接时间和割接设备等。
4.2运维人员割接光缆,将备份光缆连接到主干线,并测试连接效果,确保连接正常。
第五步:测试与验证
5.1运维人员使用光缆测试仪器对割接后的光缆进行测试,包括光衰、光损耗、断点和连通性等。
5.2确保割接后的光缆满足设计要求,并与相关设备进行连通验证。
第六步:恢复与记录
6.1若测试结果正常,运维人员恢复网络服务,将备份光缆正式投入
使用。
6.2运维人员将割接操作和测试结果记录在工作日志中,包括割接时间、割接方式、故障定位、测试结果和验证过程等。
在实际操作中,光缆割接流程可能会因为具体维护需求而有所调整。
此外,在割接过程中,运维人员应根据安全操作规范,进行必要的保护措施,防止光缆被损坏或污染。
传输网割接安全操作规程传输网割接是传输网络维护和管理中的一项重要工作,对网络的稳定性和安全性有着重要影响。
为了保证割接的顺利进行和安全可靠,制定了以下割接安全操作规程。
一、割接前准备工作在进行割接前,需要完成以下准备工作:1. 完整的割接计划:制定详细的割接计划,包括割接时间、操作步骤、所需资源等,确保各项工作合理有序。
2. 变更许可证:获取变更许可证,确保割接工作在规定的时间和范围内进行。
3. 风险评估:对割接涉及的系统、设备和操作进行风险评估,识别潜在的风险和漏洞,并制定相应的风险应对措施。
4. 停电通知:对需要停电或停机的设备进行提前通知,确保相关设备的停用。
5. 紧急计划:制定紧急计划,以应对可能出现的意外情况和紧急事件。
二、割接操作流程1. 割接通知:在割接开始之前,向相关人员发送割接通知,包括割接时间、地点、操作步骤、所需资源等信息。
2. 验证身份:在进行割接操作之前,核实操作人员的身份和权限,并记录相关信息,以确保操作人员的合法性和可信度。
3. 确定操作范围:明确割接的操作范围和影响范围,包括割接的网络设备、系统组件和相关连接。
4. 设备备份:对需要割接的设备进行备份,确保在割接出现问题时能够迅速恢复。
5. 割接操作:按照预定的割接计划进行操作,包括设备连接、配置修改、系统重启等。
6. 监控和验证:在割接过程中,及时监控网络和设备状态,确保割接操作的正确性和稳定性,并对割接结果进行验证。
7. 故障排查与恢复:如果割接过程中出现故障或问题,及时进行排查和恢复,确保网络的正常运行。
8. 文档记录:在割接完成后,对割接过程进行详细的记录,包括操作时间、操作步骤、问题处理等信息,以备日后参考和总结。
三、安全措施在进行割接操作时,需要采取以下安全措施:1. 权限管理:严格控制割接操作人员的权限,确保只有授权人员才能进行割接操作。
2. 安全验证:在进行割接操作之前,对操作人员进行身份验证和权限验证,确保操作的合法性和可信度。
传输网割接安全操作规程范本第一章总则第一条为保障传输网割接操作的安全,提高传输网的可靠性和稳定性,制定本规程。
第二条本规程适用于传输网割接操作过程中的工作人员,包括割接发起人、割接审核人、割接执行人等。
第三条传输网割接操作包括割接策划、割接审核、割接执行和割接验收四个环节。
第四条割接发起人应根据传输网割接需求,制定割接策划方案,并提交给割接审核人进行审核。
第五条割接审核人应对割接策划方案进行审核,包括割接时间、割接资源、割接风险等的评估,并给出审核意见。
第六条割接执行人应严格按照割接策划方案进行割接操作,确保操作的安全性、准确性和完整性。
第七条割接验收人应对割接操作进行验收,包括割接结果的核实和割接过程的合规性。
第八条传输网割接操作应遵循“安全第一、预防为主、全员参与、动态管理”的原则。
第九条传输网割接操作应符合国家相关法律法规和标准规范的要求。
第十条传输网割接操作应根据风险评估结果制定相应的应急预案,并按照预案进行操作。
第十一条传输网割接操作应按照工作程序进行,严禁违规操作和擅自改变割接策划方案。
第十二条传输网割接操作应充分考虑相关人员的安全防护措施,如佩戴安全帽、防护服等。
第十三条在传输网割接操作中,如遇到紧急情况或发生事故,应立即采取相应的应急措施,并报告上级领导。
第二章割接策划第十四条割接发起人应了解传输网割接的需求,提出割接策划方案,包括割接时间、资源调配、割接范围等。
第十五条割接发起人应对割接需求进行风险评估,评估安全风险、操作风险和破坏风险等。
第十六条割接发起人应与相关部门和单位进行沟通,确认割接需求和资源调配。
第十七条割接发起人应向割接审核人提交割接策划方案,并提供相关的技术文件、材料等。
第十八条割接策划方案应包括割接的目的、范围、时间、资源预留、流程等内容。
第十九条割接策划方案应经过割接审核人审核,审核意见应明确表述。
第三章割接审核第二十条割接审核人应根据割接策划方案,评估割接风险和影响,并进行安全性评估。
传输网割接安全操作规程模版第一章总则第一条根据《中华人民共和国安全生产法》等相关法律法规,为保障传输网割接过程中的人身安全和设备安全,维护通信网络的正常运行,制定本规程。
第二条本规程适用于传输网割接的各个环节,包括割接前的准备工作、割接过程中的操作规范、割接后的检查及恢复工作。
第三条传输网割接是指通信运营商为维护网络设备、升级设备以及处理网络故障等需要断电、断纤、断光或者拆接引起的通信中断而进行的操作。
第四条传输网割接应当确保割接的准确性、稳定性、安全性和效率性。
第五条进行传输网割接的人员必须经过相关岗位培训,具有相应的合格证书。
第六条进行传输网割接的操作人员必须佩戴安全帽、防护服等个人防护装备,并严格按照规程的要求进行操作。
第七条传输网割接操作过程中,如遇突发情况需要紧急处理时,应立即停止割接操作并报告相关负责人。
第八条未经批准,禁止进行无关的操作和随意改动设备设置。
第九条传输网割接涉及的设备、工具等必须符合国家标准,且必须通过相应的质检和维护。
第十条传输网割接操作时,必须仔细查看操作台上、操作区域内各种控制、指示装置是否正常,设备是否可靠,若有异常情况必须及时处理。
第十一条传输网割接操作过程中,如发现设备运行异常或者被割接的设备出现故障,应连忙做好相应的处置工作,必要时可暂停割接操作。
第十二条割接设备与其他设备间应保持适当的距离,以免相互干扰导致割接失败或产生其他安全隐患。
第十三条制定割接过程中的应急预案,明确割接操作人员的应急处置措施及相应的紧急联系人。
第十四条传输网割接结束后,应及时清理割接过程中产生的垃圾、工具等杂物,恢复现场的整洁有序。
第十五条传输网割接结束后,应及时检查设备和线路的运行情况,如发现异常情况应及时进行修复或报告。
第十六条传输网割接后,应当及时记录割接操作的各项数据,包括割接的时间、地点、人员等信息,以备后续查看和分析。
第二章割接前的准备工作第十七条在进行传输网割接前,应全面了解割接设备的性能、用途、技术要求等,并获得相应的操作手册和技术资料。
线路割接管理流程为进一步规范线路割接管理,压缩割接障碍时限,提高服务水平,现制定电缆割接管理流程,具体如下:一、线路中心拟定对新建接入网点或者旧线路调整,委派设计单位现场勘查、绘制设计图纸,提交线路中心;线路中心组织相关人员对设计方案进行审批(注:现场会堪为益)二、割接流程及实施要求:一)、新电缆布放工作:施工单位在接到中心审批后的图纸后,尽快组织施工,由监理人员进行现场旁站监理,采集现场信息,认真监督设计方案的执行;对存在设计变更或影响设计方案的向中心反馈问题。
二)、割接前准备工作:1、施工单位需提前3天对分局提供的所有待割接用户资料进行百分百,同时应注意重要用户、数据专线用户、泉灵通基站的标注及核对,在割接时优先割接;2、割接前,施工单位需对新布放的电缆和待割接的旧电缆事先进行对号、测试,保证各项技术指标和电气性能符合标准;对不达标的旧电缆需提前将情况上报至中心。
(注:如施工单位在割接前未能将不达标的旧电缆情况上报,割接后所产生的“坏线对”视为施工单位割接所为,并由施工单位承担损失)3、施工单位在完成对用户资料的核对及新、旧电缆的测试工作后,提交割接申请表,由中心下达割接通知。
三)、割接方案实施过程管理:1、割接现场准备工作:施工单位需在预定割接时间前提前至少1小时抵达割接现场进行准备,具体准备工作如下:1)、机房钥匙或接入网前大门钥匙是否携带2)、施工现场摆放警示标志(注:警示筒必须具备反光且完整)3)、夜间施工所需的照明(注:电源线须有电源盘及电源插头、备用灯泡)4)、检查割接用工具是否齐全充足(注:开拨器、接线模块等)5)、检查发电机、抽水机等工作是否正常,汽油是否充足;6)、对新布放电缆进行开拨、绑扎及编号,同时对开拨好的电缆每25对抽1-2对进行核对;2、割接方案实施:在做好割接前所有准备工作后,施工单位需向设备中心汇报,申请割接方案的执行;电缆接续过程中,施工人员必须严格电缆接续操作规范进行施工(注:重要用户、数据专线用户、泉灵通基站的标注及核对,在割接时优先割接或者采用不间断割接方法)3、割接后续工作:工程在割接后,施工单位需密切关注割接的后续工作,具体要求如下:1)、割接后,施工单位须对用户资料进行逐一测试核对,保证割接后用户畅通,若发生障碍,割接施工单位和相关专业部门应及时给予修复。
传输网割接安全操作规程1、传输网割接安全操作总则1.1在传输网的任何重大割接前,都必须有实施方案和应急措施。
1.2传输网的任何重大割接,必须明确现场责任人,原则上割接安排在深夜12:00后进行。
1.3在传输网进行割接时,不能影响或中断与割接无关的通信设备、电路。
1.4割接后对旧电缆或光缆拆除须从割接点向另一端顺延逐段拆除,不可从电缆或光缆中间剪段进行拆除。
1.5在传输网割接后,恢复传输通信时,必须遵照“先恢复重要通路,再恢复次要通路”及“先恢复含信令链通路,再恢复不含信令链通路”的原则。
1.6如割接失败,务必在凌晨6:00前恢复原传输通路,并对原传输通路做好正常性测试。
2、光缆割接的安全生产操作规程2.1主干光缆割接影响较大,施工前必须拟定实施方案和应急措施,配备光缆路由图及光缆纤芯的使用情况2.2光缆割接必须安排在深夜12::00后进行,尽量将影响降到最低限度。
2.3割接完成后,需对所影响光缆纤芯衰减指标等测试,在确认割接成功,系统运行正常后,技术人员方可离开现场。
2.4如割接失败,需在凌晨6:00钟之前恢复原传输通路,并对原传输通路做好正常性测试。
3、SDH系统割接的安全生产操作规程3.1凡涉及到155M及以上通路的割接,因影响较大,施工前,必须拟定可行性施工方案及应急措施。
3.2割接工作必须在深夜12:00后话务较低时进行,尽量将影响降到最低限度。
3.3割接前,网管维护中心传输人员需确定新的传输通路工作正常,方可进行割接。
3.4割接完成后,需进行误码、抖动、漂移等指标的测试并观察一段时间,在确认系统运行正常后,技术人员方可离开现场。
3.5如割接失败,务必在凌晨6:00前恢复原传输通路,并对原传输通路做好正常性测试。
4、PDH、SPDH、微波设备的割接安全生产操作规程4.1割接前对于新的设备必须进行加电测试,在确保设备运行正常后方可开始割接。
4.2割接时,以一个2M为单位依次割接,确保每条中继的安全性。
广东联通China169割接规范中国联通广东省分公司2015年3月目录适用范围:1.本规范适用于广东联通China169网城域网汇聚层以上级别网络割接。
2.本规范适用于符合调度割接管理办法三级及以上割接定义的网络割接。
3.本割接依据省调度割接管理办法制定。
1割接资料编写要求割接资料包括:1.《割接方案评审会议纪要》(签字扫描版)、2.《割接方案》(含应急措施和测试方案及表格)、3.《割接操作指导书》、4.《影响客户清单》、5.《割接客服公告》、6.承诺函、7.人员资历证明,其中,割接资料6、7当有第三方厂商参与割接时提供。
割接方案评审会议纪要会议纪要统一命名为“China169网—XX市XX割接会议纪要”,格式可参照地市原有会议纪要模板,需上传签字扫描版。
XX割接:明确割接内容,例:“清远联通社科大厦ME60-X16替换MA5200G入网割接”需体现具体内容及割接类型。
注:地市会议纪要必须按照网络层次、影响范围的不同有相应领导签字。
割接方案割接方案统一命名为“China169网—XX市XX割接方案”,割接方案必须包含割接测试方案及表格、应急措施、割接脚本,整体架构和具体内容按照如下模板编写:其中,人员组织情况:基本人员需包括割接操作人员、割接配合人员、第二天应急人员;依据符合调度割接管理办法,按割接级别组织相应资质人员参与配合。
操作步骤清单:必须列出所有操作步骤及执行人、审核人,且执行人和审核人不能复用。
割接步骤:列出具体操作,细化到操作脚本,适当标注脚本注释,割接脚本以对象形式插入到割接方案中。
回退方案和应急措施:和前面的割接步骤要求一样,先列出所有操作步骤,再对操作步骤进行细化编写,操作脚本以对象形式插入到割接方案中。
工程项目类割接的割接方案由工程集成商负责编写,在与运维部门提前沟通的情况下,制定初步的割接方案,要求细化到每个操作步骤的操作责任人。
维护优化类割接的割接方案由割接负责人负责提供。
割接脚本:必须由编写人和审核人共同确认。
割接操作指导书割接操作指导书统一命名为“China169网—XX市XX割接操作指导书”,包含割接操作安排、割接操作步骤等内容,具体参照如下模板:影响客户清单统一命名为“China169网—XX市XX割接影响客户清单”,割接影响业务时,需填写受影响业务类型、受影响范围及受影响时间。
割接正常情况下不影响业务时,写明正常情况不影响业务,同时预估极端情况下受影响情况,并在影响清单中注明。
重要割接及重要网元必须评估影响数量。
割接客服公告统一命名为“China169网—XX市XX割接客服公告”,内容按照如下割接客服公告模板填写,涉及重要客户相关割接,由局方割接负责人通知客户经理。
承诺函统一命名为“China169网—XX市XX割接承诺函”,第三方厂家参与操作的割接,第三方厂家需提供相应承诺函,承诺函除包含需承诺的内容外,还需注明承诺时间、承诺方代表签字及其盖章。
同时需特别注意承诺函的有效性。
人员资历证明统一命名为“China169网—XX市XX割接人员资历证明”,割接操作涉及的第三方人员需提供资历证明,由证明单位盖章确认。
注意承诺函的有效性。
依据割接风险级别的不同,要求到场厂家的技术、资历也不一样,具体要求在中。
2割接申请流程割接申请流程包括:OA支撑工单流程,电子运维流程、集团流程工程施工类割接范围:工程项目发起部门:网建部割接主导部门:运维部网建部负责OA需求支撑工单申请;运维部负责割接申请流程;涉及集团操作的,由省运维负责集团申请流程。
从分公司发起的工程割接,按时限提交符合割接资料要求的附件至省运维割接管理接口人(含分公司相关领导签字的会议纪要扫描件,如果有单独的网建需求工单的也需一并提供);从省公司发起的工程割接,由集成商提供符合割接资料要求的附件。
维护优化类割接发起部门:省公司运维部、分公司运维部割接主导部门:省公司运维部分公司发起的割接,由分公司按时限提交符合割接资料要求的附件至省运维割接管理接口人(含分公司相关领导签字的会议纪要扫描件)。
由省公司运维部汇总后按计划完成OA支撑工单申请流程及电子运维流程。
由资源调度室审核下发正式的割接批复单,每日的《割接日报》邮件及短信形式正式发出割接通知。
割接具体操作时间必须与《割接日报》所通告的时间一致,否则不允许割接操作。
3集约化割接管理流程省数据中心监控室每月汇总次月全省169网汇聚层及以上割接安排,统筹安排割接日期;每周安排一次割接评审会,按割接安排集中审核割接方案;统一安排割接申请流程(OA申请流程及电子运维流程);割接原则上统一安排在每周二、周四00:00-06:00操作。
省数据中心监控室割接管理接口人:焦玥()、龙柯()以2015年3月作为本月,2015年4月即为次月,一月30天做例子进行描述,全省汇聚层以上割接大致时间安排和流程如下时间列表:割接需求及资料上报每月5日前各分公司、集成商通过邮件向割接管理接口人上报次月China169网汇聚层及以上割接需求;省数据中心监控室收集全省割接需求(含省运维提出的维护优化需求)后,每月分两个时间段(准备周期)集中安排割接审核和流程申请工作(1-15日,16-30日),省接口人每月10日前反馈次月第一个割接周期中各割接的具体时间给相应割接负责人,每月25日反馈次月第二个割接周期的具体时间安排。
原则上不接受割接计划之外的突发性割接,如属紧急隐患处理的,可实施紧急隐患及故障处理流程。
每月15日前/30日前,地市分公司需完成次月第一个/第二个割接周期中计划割接的割接本地评审,其中会议纪要必须相关领导签字;并提交符合割接资料要求的附件至省运维割接管理接口人。
审批后割接资料打包后上传至有道云笔记专用文件夹(有道云群“广东联通China169数据网割接”,群号8731011),打包文件命名为:China169网—XX市XX割接,XX割接命名需体现割接主要操作内容及割接类型,例:“清远联通社科大厦ME60-X16替换MA5200G入网割接”。
因割接材料逾期提交或本地割接资料不规范导致割接未正常实施的,割接将安排至下个割接周期实施,省运维将每月酌情进行通报、考核。
由省数据中心割接初审小组成员对已收集的割接资料进行预审,按割接风险级别汇总分类,割接风险级别划分原则如下:1、涉及地市职责范围的高风险割接、优化、隐患处理,包括城域网核心/RR/重要业务汇聚节点及以上的数据变更操作、潜在业务影响范围在一个城域网及以上的网络操作。
2、涉及地市职责范围的低风险割接、优化、隐患处理,包含非重要网元(城域网核心/RR/重要业务汇聚节点及以上),不影响业务的割接操作。
割接方案评审割接评审会原则上每1-2周安排一次,省公司数据中心将依据割接安排时间统筹安排割接评审例会讨论内容。
由省运维发起的维护优化类割接要求割接负责人(省数据中心人员)、割接方案编写人员、割接操作人员、割接应急人员一同出席,同时要求割接相关人员熟悉掌握割接内容。
分公司高风险割接,经领导同意后,安排分公司负责人远程接入会议参与评审。
工程割接,由网建部组织集成商和监理等割接涉及单位及部门科室参与割接评审会,针对本月工程割接的割接方案及安排进行评审。
因人员出席问题造成的割接延期由缺席单位/部门负责。
评审会议内容要求讨论、割接风险及管控、割接脚本、割接实施、割接业务确认、割接操作人员资质等相关事宜。
由割接审核小组成员审核割接方案的可行性、割接风险的可控性。
针对能模拟的大型割接,要求进行割接推演。
割接负责人按照割接评审会结果修改割接方案和完善割接安排,对于重大风险的割接及割接审核小组评审后确认需进行二次评审的割接,由割接审核小组统一安排第二次评审会。
对于割接资料审核不通过的割接,退回至发起单位重新修改资料,如需再次申请,则顺延至下一割接周期安排。
割接申请省数据中心评审通过的割接,由省数据中心统一完成OA申请流程和电子运维流程。
同时填报割接统计表格并上传至有道云备份,割接统计表模板如下:各分公司、集成商、省运维割接负责人应提前做好割接准备工作,但割接操作应在电子运维系统经省调度正式批复生成批复单后才能实施。
割接前准备工作1、已建立固定割接沟通微信群“广东联通割接交流群”,此群用于割接前点名、割接统一指挥、安排及测试信息反馈等。
如仍有未加入此群的割接同事请联系割接管理接口人。
为提高割接沟通效率,割接相应人员割接当晚务必密切关注微信群消息,及时阅读和回复信息。
若出现反馈不及时现象导致割接延误,省数据将每次记录,每月酌情通报、考核。
割接按照风险分类原则划分为高、低风险割接。
涉及地市职责范围的高风险割接、优化、隐患处理,必须由该地市专家工程师资质人员参与;涉及地市职责范围的低风险割接、优化、隐患处理,必须由该地市专家工程师或者高级工程师资质人员参与。
地市工程师名单如下,如有变动请各地市及时反馈至割接管理接口人:对于计划割接但并未实施的,相关割接负责人应在割接统计表中进行记录,并标明原因。
2、割接当晚17:30之前由割接负责人安排发送割接通报短信和邮件。
通报邮件包含内容:具体操作内容简述、风险级别、业务影响范围、人员安排、是否有当晚取消的计划中割接;割接短信模板如下:割接完成后需发送割接完成通报,若割接实施了回退操作,需发送割接回退通报,在通报中说明割接完成情况、割接回退原因及业务测试结果。
发送范围为:潘总、管理室、网络调度室、中心各科室及相关地市分公司数据主管,工程类割接同时发送至网建部(曾楚轩/朱友芬)。
割接实施割接窗口时间为00:00-06:00割接过程中,集成商及相关操作单位、分公司必须服从省数据中心的统一指挥,严格按照割接方案操作。
割接相应人员割接当晚务必密切关注割接微信群消息,及时阅读和回复信息。
割接过程中需保存操作日志,并严格按照割接方案进行割接前后设备情况及业务情况确认。
割接过程发生异常,且在回退时间点仍未处理好的,必须严格按照割接方案中的回退方案实施割接回退,避免割接时间窗口外的业务影响。
割接失败当晚由割接负责人/集成商总结割接失败的状况与原因,通过邮件形式在第二天上班之前发出,并指定第二天白天相应的跟进人员,组织相关部门或厂家进行分析,在明确割接失败原因及改进措施的情况下,才能再次申请割接。
割接后台账及网管更新台账、拓扑信息更新由台账维护组成员负责更新,网管拓扑由协维)、网管更新组()负责更新,ip综合网管由地市、直真厂家(省管)负责更新;割接负责人务必及时通知到相关人员,同时第二天应急人员需要督促和确认更新情况。
台账维护组成员:王星罡(刘思勤(((网管更新组:黄坤()、吕南()协维厂家:姚再岳、?直真厂家:陈志明()、陈可杰()1、端到端资料更新要求涉及设备重启,需提供备件板卡资料;涉及网络设备、中继台帐,拓扑信息变化,需提供端到端台账;涉及设备版本升级,需提供相应预案;涉及新设备入网需维保厂家审核版本及局数据配置脚本。
