抹灰工程专项施工方案
- 格式:doc
- 大小:68.00 KB
- 文档页数:16

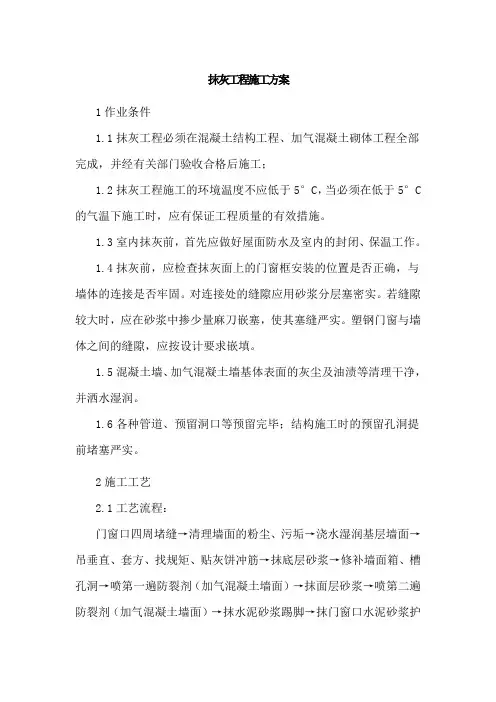

抹灰工程施工方案1作业条件1.1抹灰工程必须在混凝土结构工程、加气混凝土砌体工程全部完成,并经有关部门验收合格后施工;1.2抹灰工程施工的环境温度不应低于5°C,当必须在低于5°C 的气温下施工时,应有保证工程质量的有效措施。
1.3室内抹灰前,首先应做好屋面防水及室内的封闭、保温工作。
1.4抹灰前,应检查抹灰面上的门窗框安装的位置是否正确,与墙体的连接是否牢固。
对连接处的缝隙应用砂浆分层塞密实。
若缝隙较大时,应在砂浆中掺少量麻刀嵌塞,使其塞缝严实。
塑钢门窗与墙体之间的缝隙,应按设计要求嵌填。
1.5混凝土墙、加气混凝土墙基体表面的灰尘及油渍等清理干净,并洒水湿润。
1.6各种管道、预留洞口等预留完毕;结构施工时的预留孔洞提前堵塞严实。
2施工工艺2.1工艺流程:门窗口四周堵缝→清理墙面的粉尘、污垢→浇水湿润基层墙面→吊垂直、套方、找规矩、贴灰饼冲筋→抹底层砂浆→修补墙面箱、槽孔洞→喷第一遍防裂剂(加气混凝土墙面)→抹面层砂浆→喷第二遍防裂剂(加气混凝土墙面)→抹水泥砂浆踢脚→抹门窗口水泥砂浆护角→清理、浇水养护。
2.2材料要求:砂采用中砂,平均粒径为0.35~0.5mm,应清洁,无草根、碱含量过高等,水泥宜用32.5号普通硅酸盐水泥,安定性、凝结时间等指标必须合格。
砂在使用前应根据使用要求用不同孔径的筛子过筛。
砂浆搅拌采用机械搅拌,拌合物应颜色均匀一致,稠度适宜。
2.3混凝土墙面抹灰:(1)基层处理:将砼表面采用水泥细砂浆掺界面剂进行“毛化处理”。
即先将表面灰浆、尘土等清刷干净,用10%火碱将板面的油污刷掉,随即用清水将碱液冲净、晾干。
然后用1:1水泥细砂浆内掺界面剂,甩到墙上,其甩点要均匀,毛刺长度不宜大于8mm,终凝后浇水养护,直至水泥砂浆毛刺有较高的强度(用手挀不动)为止。
基层处理完毕应适当洒水。
剔凿刷洗干净,有油污的用10%火碱水清洗干净,偏差过大部位已经处理完毕,然后拉毛。
一、施工前的准备工作1. 材料准备:根据设计要求,选用合格的水泥、砂、粘结剂等原材料。
水泥应选择32.5#普通硅酸盐水泥,砂应选用中砂以上,粘结剂应选用高强粘结剂,如JCTA-3。
2. 施工队伍:组建一支技术熟练、责任心强的施工队伍,确保施工过程中能够严格按照专项方案执行。
3. 脚手架搭建:根据施工要求,搭设符合安全规范的脚手架,确保施工人员上下方便,同时保证施工安全。
二、施工过程中的关键环节1. 基层处理:对墙面进行清洗、打磨,确保墙面平整、洁净。
对于凸出部分,应凿平;对于蜂窝、麻面、露筋等部位,应凿至实处,用1:2.5水泥砂浆分层补平。
2. 抹灰施工:根据设计要求,选择合适的抹灰厚度和配合比。
在抹灰过程中,应严格控制砂浆的稠度,确保砂浆均匀、密实。
3. 网格布设置:对于易开裂部位,如混凝土与砌块墙交接处、墙面剔凿部位等,应设置300mm宽的钢丝网,并用钢钉或射钉固定。
4. 网格布粘贴:在抹完底灰的墙面上,用同比例的水泥砂浆薄抹一层,然后将纤维网格布贴上去,用抹子将网格布压入水泥浆中,确保网格布平整、牢固。
5. 抹面灰施工:在抹面砂浆粉刷时,每遍厚度宜控制在5-8mm,分层分遍与灰饼齐平。
如抹灰层局部厚度超过35mm,底灰须满挂一层钢丝网,再用砂浆分层抹平。
三、施工过程中的质量控制1. 施工过程中,应定期检查墙面的平整度、垂直度、阴阳角方正度等指标,确保施工质量。
2. 对施工过程中出现的问题,应及时进行处理,避免影响整体施工质量。
3. 施工完成后,应进行验收,确保抹灰施工质量符合设计要求。
四、施工过程中的安全文明施工1. 施工人员必须正确佩戴安全帽,严禁穿戴拖鞋、短裤、施工。
2. 安全平网及密目网不得随意拆除,连墙件(拉节点)未经允许不得私自拆除。
3. 各班组在施工内外墙时,必须首先检查脚手板安全性,确定安全后方可施工。
4. 脚手板上放置的材料应稳,材料堆放不应过多,防止下落。
5. 所有照明的灯具及临时电必须找专人接、拆,严禁乱拉乱接。
抹灰工程施工方案一、工程概况本项目为XXX小区1#-3#楼及地下室抹灰工程,建筑总面积约为XXXX平方米。
建筑结构为框架结构,地上XX层,地下X层。
本工程主要包括外墙抹灰、内墙抹灰、顶棚抹灰等施工内容。
二、施工准备1. 技术准备:根据施工图纸和规范要求,编制抹灰工程施工方案,明确施工顺序、施工方法、质量标准及验收要求。
同时,对施工人员进行技术交底和安全培训。
2. 材料准备:根据施工方案,提前准备所需材料,包括水泥、砂、石灰膏、建筑胶等。
材料应符合国家相关标准要求,并有出场合格证和复试报告。
3. 机具准备:准备好相应的施工机具,如抹子、批刀、水平尺、垂直线挂锤、搅拌机等。
4. 现场准备:确保施工现场清洁、平整,门窗框安装齐全,预留铁件、水电线管、配电箱等安装完毕。
三、施工流程1. 基层处理:对墙体基层进行清理,去除浮尘、油污、松散层等,然后涂刷界面处理剂,增强抹灰层与基层的粘结力。
2. 湿润基层:在施工前,对基层进行充分湿润,避免因基层吸水过快而影响抹灰层的附着强度。
3. 抹灰层施工:(1)底层抹灰:采用1:3水泥砂浆,厚度约为5-10mm,主要用于找平基层,确保墙面平整。
(2)中层抹灰:采用1:2.5水泥砂浆,厚度约为15-20mm,主要用于调整墙面垂直度和平整度。
(3)面层抹灰:采用1:1.5水泥砂浆,厚度约为5-10mm,主要用于表面找平和装饰。
4. 抹灰层养护:施工完成后,对抹灰层进行养护,保持墙面湿润,防止抹灰层过快干燥导致开裂。
养护时间不少于7天。
5. 验收:施工完成后,组织验收,确保墙面抹灰质量符合规范要求。
四、质量保证措施1. 严格把控材料质量,确保所用材料符合国家相关标准。
2. 加强施工过程控制,确保施工操作符合规范要求。
3. 定期对施工人员进行技术培训和质量教育,提高施工技能和质量意识。
4. 加强验收环节,对不合格部位及时整改,确保整体质量。
五、安全施工措施1. 施工前,对施工现场进行彻底清理,确保施工安全。
抹灰工程施工方案6一、施工准备1. 施工前,需对工地进行清理,确保施工环境干净整洁,移除所有障碍物,以确保施工顺利进行。
2. 检查施工设备和工具,确保其正常运转,如有损坏或问题需及时修理或更换。
3. 安排施工人员按照工作计划,保证施工进度和质量。
4. 对施工现场进行测量和定位,确保墙面平整、垂直。
5. 确保施工材料的质量达到标准,避免施工中出现质量问题。
二、混合抹灰材料1. 按照设计要求和工程要求,准备好抹灰材料,包括水泥、砂子、水等。
2. 使用搅拌机将水泥和砂子按比例混合均匀,确保没有任何团块或杂质出现。
3. 添加适量的水,搅拌成均匀的糊状,控制好水灰比,保证抹灰材料的粘结力和抗裂性。
4. 混合后的抹灰材料要在规定的时间内使用完,避免出现材料凝固或失去粘性的情况。
三、抹灰工艺1. 在进行抹灰工程前,首先要在墙面进行打磨处理,并确保基层干燥清洁,无任何杂物或油污。
2. 在施工前要做好基准线的标定,以确保抹灰层的平整度和垂直度。
3. 开始抹灰时,要先用刮板将混合好的抹灰材料均匀地涂抹在墙面上,成为底层。
4. 底层抹灰后,要进行二次抹灰,确保抹灰层的厚度和平整度。
5. 在抹灰过程中要及时修补墙面的凹坑和破损,确保抹灰层的完整性和平整度。
6. 抹灰完成后,要及时进行抹光处理,以提高墙面的光洁度和美观度。
四、验收和保养1. 施工完成后,对抹灰层进行验收,检查墙面的平整度、厚度和光洁度,确保符合设计要求和工程要求。
2. 若发现抹灰层有裂缝或空鼓等质量问题,要及时进行修补,确保质量和强度。
3. 对抹灰层进行保养,避免撞击和挤压,保持墙面的整洁和美观。
4. 做好抹灰工程的施工记录和档案,以备日后查阅和维护。
五、安全措施1. 确保施工人员佩戴好安全帽、手套和工作服,防止发生意外伤害。
2. 注意施工现场的通风和照明,保证施工人员的安全和健康。
3. 遵守工程施工规范和管理制度,严格执行施工程序,确保施工质量和安全。

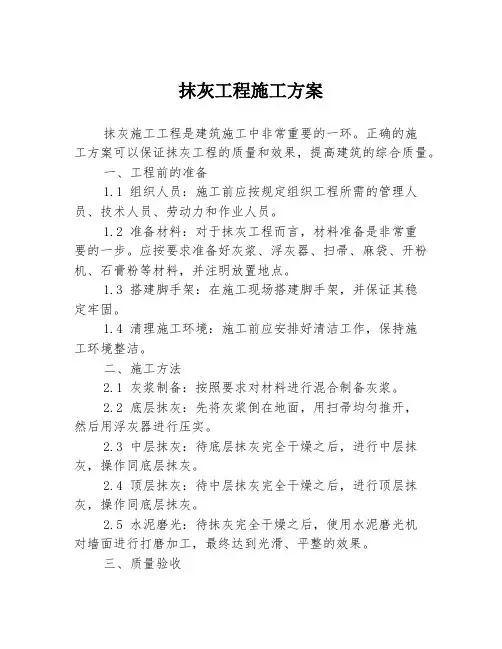

抹灰施工方案(全面)一、项目背景抹灰是建筑施工中的重要工序之一,用于修饰墙面、地面以及天花板的表面。
它可以提高建筑结构的美观性和耐久性,并且具有隔热、防潮等功能。
本文档将介绍抹灰施工方案的全面内容。
二、施工准备在进行抹灰施工之前,需要进行以下准备工作:1.准备施工材料:–砂浆:一般使用的砂浆为水泥、石灰和砂的混合物,按照比例调配。
–添加剂:根据需要可以添加一定比例的添加剂,如增强剂、防水剂等。
–辅助材料:包括水、施工工具(刷子、刮刀等)等。
2.检查墙面:–检查墙面是否平整、干燥且无浮尘等问题。
–如有问题,需要进行相应的处理和修复。
3.施工环境准备:–确保施工现场的通风良好,保证水泥砂浆的干燥。
–确保施工现场的安全,如设置防护栏杆、警示标志等。
三、施工步骤抹灰施工一般包括以下步骤:1.预处理:–清理墙面上的灰尘和污垢,确保墙面干净。
–在墙面上涂抹一层薄薄的底漆,以增强粘接力和提高抹灰层的平整度。
2.整平墙面:–根据施工图纸或实际需要,使用水平仪和墙板尺等工具确定墙面的水平和垂直度。
–使用砂浆和刮刀等工具对墙面进行整平,填补墙面上的凹陷和不平整处。
3.抹灰层施工:–在整平后的墙面上,根据设计要求和施工图纸,按照砂浆的比例配制好的砂浆进行抹灰。
–使用刮刀将砂浆均匀地涂抹在墙面上,控制好抹灰的厚度和均匀度。
–注意抹灰层的厚度不宜过厚,以免影响墙面的美观和干燥时间。
4.抹灰层处理:–在抹灰层未完全干燥之前,使用抹光刀等工具对墙面进行抹光处理,使抹灰层表面更加平整光滑。
–如有需要,可以在抹灰层表面涂刷过渡层或饰面层,以提高墙面的装饰效果。
5.后续处理:–在抹灰层完全干燥后,对墙面进行检查,如有不平整或裂缝等问题,需要进行修复和处理。
–清理施工现场,确保墙面干净整洁。
四、安全措施抹灰施工过程中需注意以下安全事项:1.施工人员必须穿戴好安全鞋、安全帽等个人防护用品。
2.施工现场应设立警示标志,并设置防护栏杆以确保施工人员的安全。
抹灰工程施工专项方案一、项目概况抹灰工程是建筑施工中的重要环节,主要是对墙体、天花板等部位进行抹面处理,使其平整、美观。
本次施工涉及的主要材料为水泥砂浆、石膏砂浆等,施工范围包括室内和室外,工程难度较大,需要对施工过程进行严密监控。
二、施工准备2.1 施工前需要对施工现场进行彻底清理,清除杂物和尘土,并搭建脚手架、安装安全带等保障措施。
2.2 检查施工材料和设备是否齐全,确保施工过程中不会出现缺料或者设备故障的情况。
2.3 对施工人员进行技术培训和安全教育,确保他们具备施工所需的技能和知识,并严格执行安全操作规程。
三、施工工艺流程3.1 表面处理:在施工前,需要对待抹灰的墙体或者天花板进行处理,包括清扫、打磨、找平等工序,确保基层表面光洁平整。
3.2 挑灰:在墙面、顶面等基层表面完工后,即可进行挑灰。
指用水泥砂浆或石膏砂浆作为灰浆,将基层表面进行一层一层的抹平即为挑灰。
3.3 抹灰:在挑灰完工后,再进行涂抹,此时需要用到抹灰机,将砂浆均匀地涂在基层表面,再平整,此工序即为抹灰。
3.4 批刮:抹灰完成后,需等砂浆初凝,进行抹平、刮光等工序,使墙面或顶面平整光滑。
3.5 保护:施工完毕后,需及时进行保护,防止外力损伤或水分渗透。
四、质量控制4.1 砂浆比例需按照设计方案要求确定,严格控制水泥、砂、水的配比比例,确保施工砂浆的强度、粘结性以及耐久性。
4.2 施工环境需保持湿润,避免砂浆在施工过程中干燥过快,影响施工质量。
4.3 严格控制各个施工工序的厚度和垂直度,保持墙面或天花板的平整度和垂直度。
4.4 对施工过程中出现的质量问题,如裂缝、起鼓等情况,需要及时发现并进行处理,确保墙体、天花板的平整度和美观度。
五、安全措施5.1 施工现场需设置明显的安全警示标识,确保施工人员和外来人员能够清晰地辨认出危险区域和安全通道。
5.2 施工人员需严格遵守安全操作规程,佩戴好安全帽、防护眼镜、口罩等个人防护用具,并加强安全教育,提高安全意识。
抹灰工程施工方案外墙抹灰工艺及施工技巧一、施工方案外墙抹灰工程是建筑施工中重要的一项工程,它不仅能起到美化建筑外观的效果,还能保护墙体不受侵蚀和气候变化的影响。
因此,正确的施工方案对于确保墙体质量至关重要。
二、外墙抹灰工艺1. 材料准备:在进行外墙抹灰工艺前,需要准备好以下材料: - 抹灰砂浆:根据施工需要选择适宜的抹灰砂浆;- 外墙网格布:用于增加抹灰层的强度,防止开裂;- 抹灰工具:如抹刀、抹子等;- 水泥;- 水。
2. 基层处理:在进行外墙抹灰之前,需要对基层进行处理,包括清除杂物、修补裂缝以及打磨墙体。
只有处理好基层,才能确保后续抹灰施工的质量。
3. 抹灰工艺流程:抹灰工艺的流程一般包括以下几个步骤:①预涂砂浆:在墙体上涂抹一层厚度约为5mm的预涂砂浆,用于填平墙面不平整的部分;②贴网格布:将外墙网格布贴在预涂砂浆上,增加抹灰层的强度和稳定性;③抹灰砂浆:在网格布上抹上厚度约为10mm的抹灰砂浆,并进行充分的压实和抹平,以确保抹灰层的平整度;④铺刮抹灰砂浆:待上一层抹灰砂浆初凝后,再次进行一次抹灰,使墙面更加平整光滑;⑤抹灰饰面:最后一层抹灰砂浆称为抹灰饰面,需要使用较细的砂浆进行抹灰,使墙面达到装饰效果。
三、施工技巧1. 控制水灰比:水灰比是指抹灰砂浆中水和水泥的比例。
合理的水灰比能够提高砂浆的流动性和可塑性,但同时也需要控制适宜的水灰比,以免影响砂浆的抗裂性和强度。
2. 控制抹灰厚度:外墙抹灰的厚度一般控制在10mm左右,过薄会导致抹灰层不够坚固,容易脱落;过厚则会增加施工的难度和成本。
因此,需要合理控制抹灰的厚度。
3. 墙体湿润处理:在进行墙体抹灰之前,需要对墙体进行湿润处理,这样可以增加砂浆的粘结力和提高施工的效果。
4. 抹灰工具使用:在进行抹灰工艺时,需要选择合适的抹灰工具,如抹刀、抹子等。
使用时要注意力度和技巧,以避免抹灰层出现刮痕或不均匀的情况。
5. 施工环境控制:外墙抹灰施工需要在适宜的温度和湿度条件下进行,以确保抹灰层的质量。
抹灰工程施工专项方案(一)内墙面抹灰工艺流程施工准备→基层处理→贴灰饼→做护角→抹水泥窗台板→抹水泥踢脚板→墙面冲筋→抹底灰→修抹预留孔洞、电气箱、槽、盒→抹量面灰(二)施工准备1、原材料(1)石灰膏:应用块状生石灰淋制,必须用孔经不大于3mm×3mm的筛过滤,并贮存在沉淀池中。
熟化时间,常温下一般不少于15d;用于罩面灰时,不应少于30d。
使用时,石灰膏内不得含有未熟化的颗粒和其它杂质。
(2)磨细生石灰粉:其细度应通过4900孔/cm2筛,用前应用水浸泡使其充分熟化,其熟化时间应为7d以上。
(3)水泥:32.5强度等级的普通硅酸盐水泥;应有出厂证明和进场复验单;水泥避免受潮、结块;施工前必须送检合格。
(4)砂:中砂,平均粒径为0.35~0.5mm,使用前应过5mm孔径的筛子。
且不得含有杂质,送检合格后才能使用。
配合比牌:将重量换算成容器计量,便于操作2、作业条件(1)必须经过有关部门进行结构工程质量验收,合格后方可进行抹灰工程。
并弹好50cm水平线。
(2)抹灰前,应检查门窗框位置标高是否正确,与墙连接是否牢固,连接处缝隙应用1:3水泥砂浆分层嵌塞密实。
门口订设板条或铁皮保护。
铝合金门窗框边缝所用嵌缝材料应符合设计要求,且堵塞密实,并不得撕去保护膜。
(3)管道穿越的墙洞和楼板洞,应及时安装套管,并用1:3水泥砂浆或豆石混凝土填塞密实;电线管、消火栓箱,配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严。
(4)预埋铁活位置和标高应准确无误,并做好防腐、防锈处理。
(5)根据室内高度和抹灰现场的情况,提前搭好抹灰操作用的高凳和架子,架子要离开墙面及墙角200-250mm,以利操作。
(6)冬期施工应事先对基层采取解冻措施,待其完全解冻后,而且室内温度保持在5℃以上,方可进行室内墙抹灰,不得在负温度和冻结的墙抹灰。
(7)应将混凝土墙表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,然后用1:3水泥砂浆分层补平,把外露钢筋头或铅丝头等事先清除掉。
抹灰工程施工方案一、工程概况本工程涉及的是XX项目的内外墙面抹灰工作,包括基层处理、砂浆制备、抹灰施工、养护及成品保护等工序。
工程总面积约为XX平方米,预计工期为XX天。
二、施工准备1. 技术准备:熟悉图纸和施工工艺标准,制定详细的施工方案,对施工人员进行技术交底。
2. 材料准备:根据设计要求和实际需要,准备足够数量的水泥、砂、添加剂等材料,并对材料进行检验,确保质量合格。
3. 工具准备:准备好抹子、铁锹、搅拌机、垂直运输设备等工具和机械。
4. 现场准备:清理墙面,确保无油污、灰尘等杂物,对墙面进行检查,修复裂缝和不平整处。
三、施工流程1. 基层处理:对墙面进行湿润处理,去除浮尘,保证墙面清洁、坚实、平整。
2. 砂浆制备:按照设计比例配制水泥砂浆,搅拌均匀,确保砂浆的和易性和强度。
3. 抹第一遍灰:用抹子将砂浆均匀涂抹在墙面上,厚度控制在5-7mm,用刮板找平,确保表面平整。
4. 抹第二遍灰:待第一遍灰初凝后,进行第二遍抹灰,注意与第一遍灰的接缝处理,保证整体性。
5. 压光处理:在抹灰层初凝前,用压光机进行表面压光,使墙面光滑、密实。
6. 养护:抹灰完成后,进行喷水养护,保持墙面湿润,防止干燥过快导致开裂。
7. 成品保护:施工完毕后,对成品进行保护,避免后续工程对抹灰层造成损伤。
四、质量控制1. 严格按照施工规范和操作程序进行作业,确保每一道工序的质量。
2. 对施工过程中的关键环节进行重点检查,如基层处理、砂浆配比、抹灰厚度等。
3. 定期对施工质量进行检查,发现问题及时整改,确保工程质量符合标准。
五、安全环保1. 施工现场要做好安全防护措施,设置警示标志,配备必要的消防器材。
2. 施工人员要穿戴好个人防护装备,如安全帽、安全带、防尘口罩等。
3. 施工废弃物要及时清理,避免对环境造成污染。
六、结语。
完整版建筑项目抹灰工程专项施工方案一、工程概述抹灰工程是指在墙体、天花板等建筑结构表面进行一层或多层抹面材料的施工工作。
本方案为建筑项目抹灰工程的专项施工方案,包括工程准备、材料配备、工序安排、施工要求等内容。
二、工程准备1.质量要求:抹灰层平整、光滑,无砂眼、裂缝等缺陷。
2.施工设备:腻子刀、抹板、批刀、石膏粉刮刀等。
3.施工材料:石膏粉、石膏胶粉、黄沙、石膏纤维网等。
4.安全要求:施工现场要设置安全警示标志,施工人员要佩戴安全帽、防护眼镜、防尘口罩等。
三、工序安排1.准备工作(1)清理墙体表面杂物;(2)检查墙体表面是否存在鼓包、空鼓等现象,必要时进行修复。
2.进行基层处理(1)墙体表面打湿,保持适宜的湿度;(2)对墙体表面进行腻子层处理,填补表面小凹陷,并磨平表面。
3.进行抹灰工作(1)按照设计要求,配制合适的抹灰糊;(2)先刮上一层薄腻子,将墙体表面充分湿润;(3)将抹灰糊均匀地涂抹在墙体表面,厚度控制在3mm以内;(4)用抹板将抹灰糊进行打磨,使其平整光滑。
4.后续处理(1)修补抹灰层的砂眼、裂缝等缺陷;(2)表面养护,保证抹灰层充分干燥。
四、施工要求1.施工过程中要保持墙体表面湿润,以提高抹灰层附着力。
2.抹灰糊的配制要按照设计要求,控制好水泥、砂浆等材料的比例。
3.施工人员要熟练操作,掌握抹灰糊的涂抹和打磨技巧,保证抹灰层的质量。
4.施工完毕后要进行养护,防止抹灰层干燥不均,出现开裂等质量问题。
五、安全措施1.施工现场要设置安全警示标志,提醒他人注意危险。
2.施工人员要佩戴个人防护装备,包括安全帽、防护眼镜、防尘口罩等。
3.施工人员要熟悉施工手册,了解相关安全规范,确保施工过程中不发生安全事故。
六、施工质量控制1.施工前要进行现场勘测,了解墙体情况,确保基层处理符合要求。
2.施工过程中要定期进行质量检查,及时修补墙体表面的砂眼、裂缝等缺陷。
3.施工完毕后要进行验收,确保抹灰层质量合格。
一、编制依据1、本工程设计施工图。
2、根据公司现有技术力量、机械设备能力及以往的施工经验等。
3、依据国家现行技术标准、施工及验收规范、工程质量评定标准及操作规程编制而成。
《工程建筑标准强制性条文》(房屋建筑部份)建标(2002)219号《建设工程施工质量验收统一标准》(G B50300-2001)《建筑装饰装修工程质量验收规范》(G B50210-2001)《住宅装饰装修工程施工规范》(G B20327-2001)《建筑施工高处作业安全技术规范》(J G J80-91)《建筑施工手册》-第四版二、工程综合概况:1、工程名称:重庆市江津区顺祥·壹街商业广场1~4号楼工程2、工程地址:重庆市江津区李市镇3、结构类型:钢筋混凝土框架剪力墙结构,地下1层,地上18层,本工程建筑设计使用年限50年,建筑结构安全等级二级,建筑桩基设计等级乙级,建筑防火分类等级一类,建筑耐火等级一级,抗震设防类别为丙类,抗震设防烈度为6度。
4、建设单位:重庆市江津区壹街房地产开发有限公司5、设计单位:中煤科工集团重庆设计研究院6、监理单位:重庆市建永工程监理有限公司7、施工单位:重庆市渝海控股(集团)有限责任公司三、建筑设计概况:室内地坪以下及女儿墙采用M7.5水泥砂浆砌筑M U10烧结烧结页岩多空砖。
外填充墙墙体采用M5.0混合砂浆砌筑强度不低于M U5.0的节能型烧结页岩空心砖,容重≤12.0K N/m3,要求12孔以上,宽度方向孔洞排数5排,矩形孔,交错排列,外壁厚≥25m m。
内填充墙墙体采用M5.0混合砂浆砌筑强度不低于M U3.5的烧结页岩空心砖,容重≤8.0K N/m3,要求12孔以上,宽度方向孔洞排数5排,矩形孔,交错排列。
卫生间先做1800m m实心砖墙体,然后在其上做烧结页岩空心砖,厨房填充墙墙体采用烧结页岩实心砖砌筑;其它其它均为钢筋混凝土墙体。
2、填充墙厚度为:100m m、200m m。
3、构造柱、过梁、现浇带等均采用C20混凝土。
四、墙面抹灰构造做法:(一)内墙抹灰构造:1、进户大厅内墙面抹灰:13m m厚1:3水泥砂浆打底,两次成活,拉毛或者划出纹道;7m m厚1:2.5水泥砂浆找平铁抹压光。
2、标准层公共通道墙面抹灰:13m m厚1:3水泥砂浆打底,两次成活,拉毛或者划出纹道;7m m厚1:2.5水泥砂浆找平铁抹压光。
3、标准层楼梯间墙面抹灰:13m m厚1:3水泥砂浆打底,两次成活,拉毛或者划出纹道;7m m厚1:2.5水泥砂浆找平铁抹压光。
4、标准层内墙面抹灰:13m m厚1:3水泥砂浆打底,两次成活,拉毛或者划出纹道;7m m厚1:2.5水泥砂浆找平铁抹压光。
5、商业门面、车库、负一层内墙面抹灰:13m m厚1:3水泥砂浆打底,两次成活,拉毛或者划出纹道;7m m厚1:2.5水泥砂浆找平铁抹压光。
6、地下设备房、社区活动用房墙面抹灰:13m m厚1:3水泥砂浆打底,两次成活,拉毛或者划出纹道;7m m厚1:2.5水泥砂浆找平铁抹压光。
7、电梯机房墙面抹灰:13m m厚1:3水泥砂浆打底,两次成活,拉毛或者划出纹道;7m m厚1:2.5水泥砂浆找平铁抹压光。
8、所有阳角均用1:2水泥砂浆抹60m m宽,1500m m高护角。
(二)外墙抹灰构造:20m m厚1:3水泥砂浆找平,30m m厚无机保温砂浆保温层,5m m厚聚合物抗裂砂浆(压入两层耐碱玻纤网格布),7m m 厚1:2.5水泥砂浆掺聚丙烯纤维(掺量每立方米0.9k g)找平层。
五、施工准备及计划安排:1、、人员配备本工程配备专人,负责本工程的抹灰工程施工管理和质量控制。
2、材料准备根据工程量计算所需用量,材料进场日期定于2013年9月下旬。
按照供料计划,分期分批组织材料进场。
水泥采用32.5普通硅酸盐水泥,每一批水泥进场应有出厂合格证,并应按规定进行复检,合格之后方可使用于工程中。
砂为长江特细砂,砂中不得含有杂物,含泥量不得大于5%。
3、器具准备搅拌机、台秤、手推车、铁板、阴阳角尺、木砂板、铝合金刮尺、托线板、2m硬尺枋(铝合金)、2-3m靠尺、托灰板、钢筋卡子、吊线垂、墨斗、钢卷尺、扫帚、钢丝刷、胶水管及筛等。
4、作业条件本工程抹灰工程施工,必须待有关部门进行中间结构转序验收合格之后进行;施工前项目部必须向施工班组作详细的施工、安全技术交底,在展开本工程的墙体抹灰之前,必须先做抹灰样板墙,待样板墙的抹灰检查合格之后,方可进行大面积施工。
(1)、机具设备2台500型强制式搅拌机。
垂直运输采用Q T Z40型塔吊4台和S C D200/200施工升降机4台。
(2)、穿墙螺栓孔洞处理结构施工过程中,本工程的墙、柱存在模板工程穿墙螺栓套管孔洞,这些套管孔洞的存在,给工程带来诸多不利因素:外墙套管孔洞会造成外墙渗水的隐患;内墙孔洞影响墙体的隔音效果。
因此不同的部位应采取相应的措施进行封堵,确保将质量隐患降到最低点。
故要求现场施工作业人员应根据不同部位的封堵要求组织实施;孔洞内的封堵材料应饱满密实,质量达标。
a、外墙穿墙套管孔洞:该处孔洞采用聚氨酯发泡胶引导管喷入套管孔洞中。
b、内墙穿墙套管孔洞:采用微膨胀水泥砂浆双面灌灰修补。
六、主要施工方法及技术措施:(一)、工艺流程(二)、施工要点1、内墙面抹灰(1)、主要工艺流程(2)、施工方法:○1将墙体表面上毛刺和松动、散颗粒剔打清扫干净,并填实各种洞、眼。
a、砖砌体:应清除表面杂物,残留灰浆、舌头灰、尘土等。
b、混凝土基体:表面凿毛或在表面洒水润湿后用水泥素浆(加适量甲基纤维素)拉毛。
○2、一般在抹灰前一天,用胶皮管顺墙自上而下浇水湿润、清洗墙面,使墙体达到一定的含水率,以便抹灰层与基层能够良好粘接。
○3、管线开槽、配管应根据设计施工图所示管线走向示意,用墨线在墙上弹出管线位置,用切割机在墙面上切割成槽,然后将线管埋入墙中,用钉子将线管固定在墙内。
用1:3水泥砂浆进行封堵,封堵面与墙面齐平,对于局部开槽比较大,应用C20细石砼封堵处理。
○4、钉钢丝网:内墙抹灰前要在不同材质接槎处钉上300m m宽钢丝网,每边至少伸出150m m长,埋入墙内线管封堵处粘贴聚合物耐碱网格布,每边伸出100m m,以防温度变化及收缩不均,造成抹灰出现裂纹。
○5、打灰饼:先用托线板检查墙面平整度、垂直度,用尺检查房间的开间、进深尺寸,确定抹灰的厚度,在墙的上角两边15~20c m各做一个标准灰饼,灰饼尺寸50m m见方,厚度以墙面平整度、垂直度及房间的开间、进深尺寸决定。
然后根据两个灰饼用托线板或线垂吊垂直做墙面下角在踢脚板上方20~25cm处的两个标准灰饼,再用钉子在左右灰饼附近墙缝面挂好通线,并根据通线位置每隔1.5~2米处加做若干标准灰饼.○6、抹底灰:底灰采用1:3水泥砂浆(加适量甲基纤维素)打厚度13m m,分两次成活,并大至找平,用抹灰铁板在底层抹灰面上划毛,使底层抹灰面呈粗糙面。
○7、抹罩面灰时应待底层抹灰面六七成干时方能开始抹罩面灰(抹时如底灰过干应浇水湿润),罩面砂浆采用1:2.5水泥砂浆,厚度为7m m,操作时最好两人同时配合进行,一人先刮一遍薄灰,另一人随即抹平。
依先上后下的顺序进行,然后压实压光,压时要掌握火候,既不要出现水纹,也不可压活,压好后随即用毛刷蘸水将罩面灰污染处清理干净。
施工时整面墙不宜甩破活,如遇有预留施工洞时,宜甩下整面墙待抹为宜。
如下图○8、细部处理:门窗边在距边5m m处用尺方划线,将抹灰面层划掉,便于门窗洞口的第二次抹灰接搓处理。
墙上各种预留洞口,在墙面抹灰时将穿墙线管插入预留洞口,预留长度超出墙面抹灰厚度2~3C M左右,在墙面抹灰完毕后,一周后再手提切割砂轮机,将P V C管切割磨平。
○9、落地灰的使用:落地灰集中收集后,用筛网进行过筛,去掉杂物,加适量水泥进行机械搅拌,用于墙面的底层抹灰或厕所防水层砂浆保护层。
○10、养护:抹灰面层完成后,用喷雾器进行喷水养护,养护时间不少于7天。
2、外墙抹灰:(1)、主要工艺流程(2)、施工方法:○1基层处理:将墙体表面上毛刺和松动、散颗粒剔打清扫干净,并填实各种洞、眼。
○2钉钢丝网:外墙抹灰前应在与混凝土交接处钉300m m宽钢丝网,每边延伸150m m,以防温度变化及收缩不均,造成抹灰出现裂纹,钉距宜为500m m。
○3打饼:本工程外墙面不分段,由顶层向下挂通线检查垂直度,确定抹灰的厚度;故先沿外墙水平方向每3~5米挂通线检查垂直度,在每层外墙的顶端、下脚各做一个标准灰饼,灰饼尺寸为50m m见方,厚度以墙面平整度、垂直度决定;然后用钉子在左右灰饼附近墙缝面上挂好通线,并根据通线位置每隔1.5~2米加做若干标准灰饼。
○4抹底灰:在抹灰前一天用水把墙面湿润,砖墙面用水泥浆(加适量甲基纤维素)甩毛。
底灰采用1:3水泥砂浆打底,厚度13m m,分两次成活,并应大致找平,用抹灰铁板在墙面上划毛,使底层砂浆呈粗糙面。
○5抹面层灰:待底层抹灰面干到七、八成时,方能抹面层砂浆;抹抹面层灰前应对底层适当湿润,面层灰为7m m厚1:2.5水泥砂浆,面层应抹到与巴子齐平,并应使用铝合金尺枋从上往下按标准刮平。
○6细部处理:窗边在距边5m m处用尺方划线,将抹灰面层划掉,便于门窗洞口的第二次抹灰接搓处理。
○7落地灰的使用:落地灰集中收集后,用筛网进行过筛,去掉杂物,加适量水泥进行机械搅拌,用于墙面的底层抹灰或厕所防水层砂浆保护层。
○8养护:抹灰面层完成后,用喷雾器进行喷水养护,养护时间不少于7天。
七、质量验收标准1.质量的允许偏差按下表规定:2空间尺寸的允许偏差值和允许极差值八、施工注意事项:1、基层处理:必须清除表面杂物、尘土,提前一天,用水慢慢将砌体表面及砼墙面浇透湿润。
2、界面处理,采用水泥素浆掺入甲基纤维素搅拌均匀,用滚筒均匀的涂刷在墙面基层上,及时将喷溅到顶棚的胶浆刮掉,12小时候后及时湿润养护。
3、粘贴防裂网时一定要将钢丝网片铺平拉紧。
4、抹灰配合比一定按设计要求配制。
5、砂浆拌好后,应在初凝前使用完,凡结硬砂浆不得继续使用。
6、内、外墙体的抹灰,必须按设计要求分层进行,并掌握好间隔时间。
7、抹面灰时,注意灰层内的含水率,压活不应跟得太紧,应待面层灰的水分被底灰吸收后,使面层灰与底层灰产生吸附力后再压活。
8、填充墙上安设管线、开关插座等,应在墙面贴灰饼后进行,并使箱、盒出墙面的高度一致;管线穿过梁时,应在过梁浇筑前预埋。
九、成品保护:1、砂浆的抹灰层,在凝结前应防止快干、水冲、撞击和振动、凝结后防止沾污和损坏。
2、不得直接在楼地面上拌合砂浆,工具不得乱丢乱放、拆除脚手架时,要轻拆、轻放,运料工具不得碰撞墙面。
3、合理安排施工流程:先上后下、循序渐进,使整个抹灰施工过程有条不紊,以防止工序的相互损坏。
