一般抹灰专项工程施工组织设计方案全解
- 格式:doc
- 大小:71.00 KB
- 文档页数:10

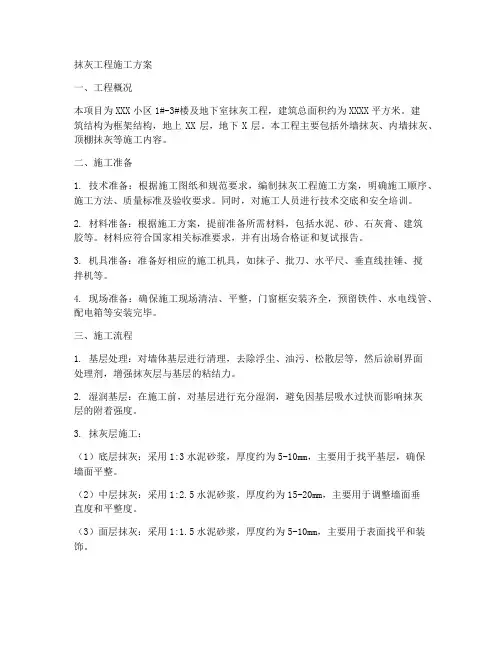

抹灰工程施工方案一、工程概况本项目为XXX小区1#-3#楼及地下室抹灰工程,建筑总面积约为XXXX平方米。
建筑结构为框架结构,地上XX层,地下X层。
本工程主要包括外墙抹灰、内墙抹灰、顶棚抹灰等施工内容。
二、施工准备1. 技术准备:根据施工图纸和规范要求,编制抹灰工程施工方案,明确施工顺序、施工方法、质量标准及验收要求。
同时,对施工人员进行技术交底和安全培训。
2. 材料准备:根据施工方案,提前准备所需材料,包括水泥、砂、石灰膏、建筑胶等。
材料应符合国家相关标准要求,并有出场合格证和复试报告。
3. 机具准备:准备好相应的施工机具,如抹子、批刀、水平尺、垂直线挂锤、搅拌机等。
4. 现场准备:确保施工现场清洁、平整,门窗框安装齐全,预留铁件、水电线管、配电箱等安装完毕。
三、施工流程1. 基层处理:对墙体基层进行清理,去除浮尘、油污、松散层等,然后涂刷界面处理剂,增强抹灰层与基层的粘结力。
2. 湿润基层:在施工前,对基层进行充分湿润,避免因基层吸水过快而影响抹灰层的附着强度。
3. 抹灰层施工:(1)底层抹灰:采用1:3水泥砂浆,厚度约为5-10mm,主要用于找平基层,确保墙面平整。
(2)中层抹灰:采用1:2.5水泥砂浆,厚度约为15-20mm,主要用于调整墙面垂直度和平整度。
(3)面层抹灰:采用1:1.5水泥砂浆,厚度约为5-10mm,主要用于表面找平和装饰。
4. 抹灰层养护:施工完成后,对抹灰层进行养护,保持墙面湿润,防止抹灰层过快干燥导致开裂。
养护时间不少于7天。
5. 验收:施工完成后,组织验收,确保墙面抹灰质量符合规范要求。
四、质量保证措施1. 严格把控材料质量,确保所用材料符合国家相关标准。
2. 加强施工过程控制,确保施工操作符合规范要求。
3. 定期对施工人员进行技术培训和质量教育,提高施工技能和质量意识。
4. 加强验收环节,对不合格部位及时整改,确保整体质量。
五、安全施工措施1. 施工前,对施工现场进行彻底清理,确保施工安全。
抹灰工程施工方案6一、施工准备1. 施工前,需对工地进行清理,确保施工环境干净整洁,移除所有障碍物,以确保施工顺利进行。
2. 检查施工设备和工具,确保其正常运转,如有损坏或问题需及时修理或更换。
3. 安排施工人员按照工作计划,保证施工进度和质量。
4. 对施工现场进行测量和定位,确保墙面平整、垂直。
5. 确保施工材料的质量达到标准,避免施工中出现质量问题。
二、混合抹灰材料1. 按照设计要求和工程要求,准备好抹灰材料,包括水泥、砂子、水等。
2. 使用搅拌机将水泥和砂子按比例混合均匀,确保没有任何团块或杂质出现。
3. 添加适量的水,搅拌成均匀的糊状,控制好水灰比,保证抹灰材料的粘结力和抗裂性。
4. 混合后的抹灰材料要在规定的时间内使用完,避免出现材料凝固或失去粘性的情况。
三、抹灰工艺1. 在进行抹灰工程前,首先要在墙面进行打磨处理,并确保基层干燥清洁,无任何杂物或油污。
2. 在施工前要做好基准线的标定,以确保抹灰层的平整度和垂直度。
3. 开始抹灰时,要先用刮板将混合好的抹灰材料均匀地涂抹在墙面上,成为底层。
4. 底层抹灰后,要进行二次抹灰,确保抹灰层的厚度和平整度。
5. 在抹灰过程中要及时修补墙面的凹坑和破损,确保抹灰层的完整性和平整度。
6. 抹灰完成后,要及时进行抹光处理,以提高墙面的光洁度和美观度。
四、验收和保养1. 施工完成后,对抹灰层进行验收,检查墙面的平整度、厚度和光洁度,确保符合设计要求和工程要求。
2. 若发现抹灰层有裂缝或空鼓等质量问题,要及时进行修补,确保质量和强度。
3. 对抹灰层进行保养,避免撞击和挤压,保持墙面的整洁和美观。
4. 做好抹灰工程的施工记录和档案,以备日后查阅和维护。
五、安全措施1. 确保施工人员佩戴好安全帽、手套和工作服,防止发生意外伤害。
2. 注意施工现场的通风和照明,保证施工人员的安全和健康。
3. 遵守工程施工规范和管理制度,严格执行施工程序,确保施工质量和安全。

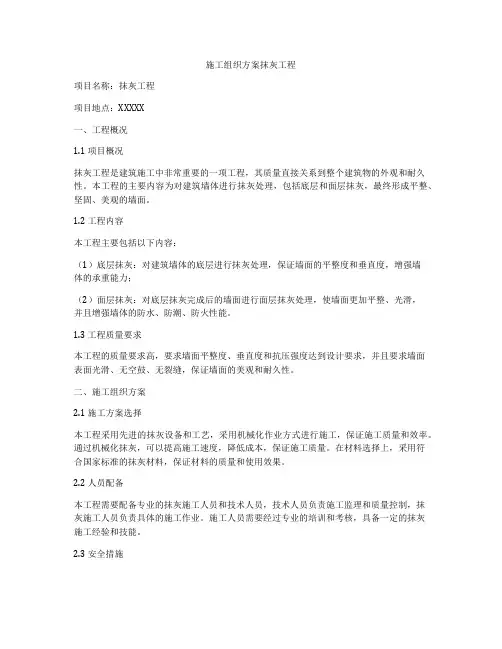

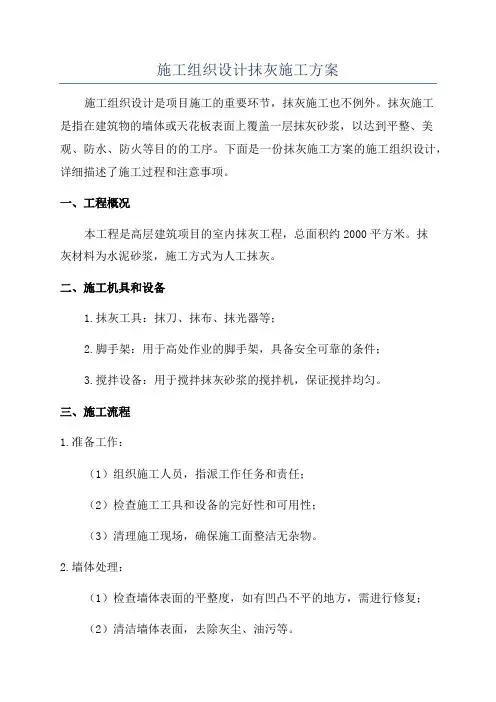

施工组织设计抹灰施工方案施工组织设计是项目施工的重要环节,抹灰施工也不例外。
抹灰施工是指在建筑物的墙体或天花板表面上覆盖一层抹灰砂浆,以达到平整、美观、防水、防火等目的的工序。
下面是一份抹灰施工方案的施工组织设计,详细描述了施工过程和注意事项。
一、工程概况本工程是高层建筑项目的室内抹灰工程,总面积约2000平方米。
抹灰材料为水泥砂浆,施工方式为人工抹灰。
二、施工机具和设备1.抹灰工具:抹刀、抹布、抹光器等;2.脚手架:用于高处作业的脚手架,具备安全可靠的条件;3.搅拌设备:用于搅拌抹灰砂浆的搅拌机,保证搅拌均匀。
三、施工流程1.准备工作:(1)组织施工人员,指派工作任务和责任;(2)检查施工工具和设备的完好性和可用性;(3)清理施工现场,确保施工面整洁无杂物。
2.墙体处理:(1)检查墙体表面的平整度,如有凹凸不平的地方,需进行修复;(2)清洁墙体表面,去除灰尘、油污等。
3.抹灰施工:(1)制作抹灰砂浆:按照要求将水泥、砂子和适量的水混合搅拌,保证砂浆的均匀性;(2)涂抹抹灰砂浆:将抹灰砂浆均匀地涂抹在墙体表面上,注意保持均匀厚度和水平;(3)初抹、二抹、三抹:依次进行抹灰工序,每次抹灰都要注意表面的平整度和光滑度;(4)抹灰砂浆的调配比例和质量检验:每批砂浆调配时,需进行质量检验,确保砂浆质量符合要求;(5)抹灰施工中的注意事项:避免施工时的晴天高温、风速过大等不利因素,避免抹灰面出现开裂、起皮等问题;(6)抹灰施工现场的管理:保持施工场地整洁有序,及时清理垃圾、废渣等。
4.抹灰砂浆的养护:(1)施工结束后,及时进行抹灰砂浆的养护工作,保持墙体表面的湿润;(2)施工区域的环境要求:光线适中、温度适宜、风速较小。
四、安全管理措施1.工人安全措施:(1)施工人员必须穿戴符合要求的安全防护装备,如安全帽、工作服、手套等;(2)禁止吸烟、随意乱扔砂浆等行为,保持施工现场的清洁和整洁;(3)禁止在高处作业时离开脚手架,确保作业安全。

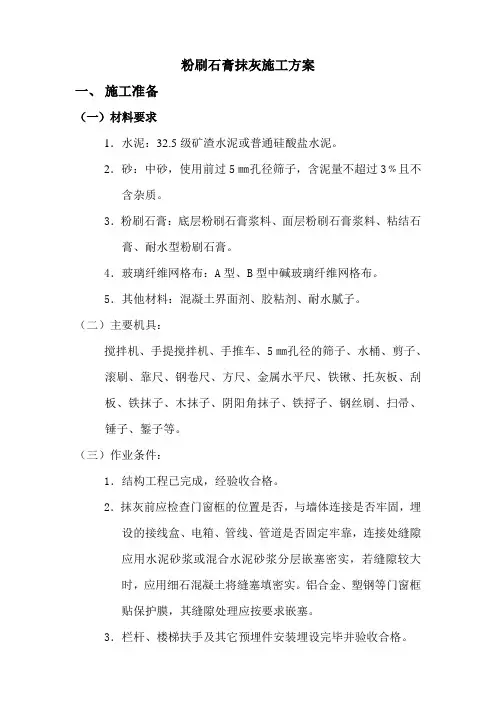

粉刷石膏抹灰施工方案一、施工准备(一)材料要求1.水泥:32.5级矿渣水泥或普通硅酸盐水泥。
2.砂:中砂,使用前过5㎜孔径筛子,含泥量不超过3﹪且不含杂质。
3.粉刷石膏:底层粉刷石膏浆料、面层粉刷石膏浆料、粘结石膏、耐水型粉刷石膏。
4.玻璃纤维网格布:A型、B型中碱玻璃纤维网格布。
5.其他材料:混凝土界面剂、胶粘剂、耐水腻子。
(二)主要机具:搅拌机、手提搅拌机、手推车、5㎜孔径的筛子、水桶、剪子、滚刷、靠尺、钢卷尺、方尺、金属水平尺、铁锹、托灰板、刮板、铁抹子、木抹子、阴阳角抹子、铁捋子、钢丝刷、扫帚、锤子、錾子等。
(三)作业条件:1.结构工程已完成,经验收合格。
2.抹灰前应检查门窗框的位置是否,与墙体连接是否牢固,埋设的接线盒、电箱、管线、管道是否固定牢靠,连接处缝隙应用水泥砂浆或混合水泥砂浆分层嵌塞密实,若缝隙较大时,应用细石混凝土将缝塞填密实。
铝合金、塑钢等门窗框贴保护膜,其缝隙处理应按要求嵌塞。
3.栏杆、楼梯扶手及其它预埋件安装埋设完毕并验收合格。
4.室抹灰前屋面防水宜提前完成。
5.根据室高度和现场情况,提前准备好抹灰高凳或脚手架,脚手架应要离开墙面200~250㎜,搭好脚手板,防止落灰在地面,造成浪费。
二.操作工艺(一)工艺流程墙面清理→弹线→贴踢脚板→粘贴玻纤网布→抹粉刷石膏→做门窗护角等→粘贴B型玻纤网布→刮耐水腻子(二)墙面清理1.将墙基体表面的灰尘、污垢和油渍等清理干净,凡突出墙面的混凝土、砂浆块等都必须清除掉。
2.墙面清理后喷水润湿。
对加气混凝土墙面应使用喷雾气反复均匀喷水,使墙面吸水达到10㎜以上,单又不能有明水。
(三)弹线、踢脚板1.依据楼层控制线和吊垂线,弹出抹灰控制线2.如为预制踢脚板应先粘贴,按控制线使用胶粘剂将预制踢脚板满粘完毕。
(四)粘贴玻纤网布在不同基层材料的连接出,均先用粘结石膏粘贴A型中碱玻璃纤维网格布,基体两侧粘结宽度均不应少于100㎜;在门窗口阳角应粘贴一层A型中碱玻璃纤维网格布,粘贴每边宽度不少于100㎜,并在门窗口四角按45°斜向加铺一层玻纤网布长400㎜,宽度不少于200㎜。

1、本工程的施工图纸和施工组织设计。
2、《建造施工手册》第四版。
3、现行国家、行业及重庆市地方施工质量验收规范和有关法律法规、国家强制性技术、质量标准、工艺标准等以及相关图集。
4、本工程现场实际情况,类似工程的技术经验资料和有关技术新成果等。
5、我公司编制的《质量、环境及职业健康安全手册》、《程叙文件》。
1、严格执行现行国家和地方、行业制定的标准、规范、规程;2、本施工方案力求作到技术的全面性、可行性、针对性、先进性、和科学性,作到经济的合理性、经济性,坚持实事求是、切实可行,并保证实现的原则;3、作到质量好、工期短、操作简单、确保实现;4、对安全文明施工、防止噪声、保护环境、防止污染的施工工艺、方法、措施得力且有效;5、项目质量管理按 GB/T19001---ISO9001-2000 质量体系模式运行;6、坚持自始自终对施工现场全过程严密监控,以科学的方法实施动态管理,灵便实施动静结合的管理原则;7、实行项目法管理,通过对劳动力、设备、材料、资金、技术方案、时间与空间条件的优化处理,实现成本、工期、质量、安全及社会信誉的预期目标;8、对本方案中的既定目标和行动纲领,坚持言必行,行必果,重承诺,守信誉。
类别施工管理规范和标准名称工程建设标准强制性条文(房屋建造部份)建设工程项目管理规范建设工程文件归档整理规范建造工程施工质量验收统一标准建造地基基础施工质量验收规范砌体工程施工质量验收规范砼结构工程施工质量验收规范高层建造混凝土结构技术规程屋面工程质量验收规范地下防水工程质量验收规范建造地面工程施工质量验收规范外墙保温工程技术规程建造装饰装修工程质量验收规范住宅装饰装修工程施工规范建造给排水硬聚氯乙烯管道工程技术规程建造给水排水及采暖工程施工质量验收规范建造电气安装工程施工质量验收规范多孔砖砌体结构技术规范工程测量规范编号建标( 2000 ) 85 号GB/T 50326-2001GB/T 50328-2001GB 50300-2001GB 50202-2002GB 50203-2002GB 50204-2002JGJ 3-2002GB 50207-2002GB 50208-2002GB 50209-2002JGJ 144-2004GB 50210-2001GB 50327-2001CJJ/T29-98GB 50242-2002GB 50303-2002JGJ 137-2001GB 50026-93施工质量验收施工建造桩基技术规范技建造地基处理技术规范术建造边坡支护技术规范建造基桩检测技术规范砼质量控制标准屋面工程技术规程砼强度检验评定标准砼外加剂应用技术规范建造用砂建造用卵石、碎石砼泵送施工技术规程重庆市预拌砼质量控制规程砼用机制砂质量标准及检验方法普通砼配合比设计规程砌筑砂浆配合比设计规程钢筋机械连接通用技术规程钢筋焊接及验收规程钢筋焊接接头试验方法标准混凝土异形柱结构技术规程冷轧带肋钢筋混凝土结构技术规程多孔砖砌体结构技术规范JGJ 94-94JGJ 79-2002GB 50330-2002 JGJ 106-203GB 50104-92GB 50345-2004 GBJ 107-87GBJ 119-99GB/T 14684-2001 GB/T 14685-2001 JGJ/T 10-95DB50/T 5002-1997 DB50/T 5017-2001 JGJ 55-2000JGJ 98-2000JGJ 107-2003 JGJ 18-2003JGJ/T 27-2001 JGJ 149-2022 JGJ 95-2003JGJ 137-2001塑料门窗安装及验收规程建造施工安全检查标准建设工程施工现场供用电安全规范施工现场暂时用电安全技术规范建造施工现场环境与卫生标准建造施工高处作业安全技术规范建造机械使用安全规程建造施工扣件式钢管脚手架安全技术规范砼结构施工图平面整体表示方法制图规则和构造详图钢筋混凝土过梁西南地区建造标准设计通用图西南地区建造标准设计通用图防雷与接地安装图集给排水构造图集 S3 (上)重庆市建造节能设计标准JGJ 103-96JGJ59-99GB 50194-93JGJ 46-2005JGJ 146-2004JGJ 80-91JGJ 33-2001JGJ 130-200103G101-1、03G101-2、03G101-3、04G101-4 03G322-1西南 J 合订本(1)、 (2)西南 G 合订本(1)、 (2)D501-1 ~4DB50-5024-2002施工安全图集1 工程名称重庆市南岸互邦大厦2 工程地址重庆市南岸区六公里二塘村3 建设单位重庆市互信房地产开辟有限责任公司4 设计单位重庆市建造工程设计院有限责任公司5 工期 540 天6 质量目标一次性交验合格本工程分为主楼互邦大厦和附楼北京现代 4S 店,总建造面积为45538.24m2。
抹灰工程施工方案79618一、工程概况抹灰工程是建筑工程中非常重要的一项工程,主要是为了对墙体表面进行抹平,使其更加光滑、美观,并具有一定的防水、防潮、防火性能。
本工程施工地点住宅楼的墙体抹灰,施工范围包括外墙抹灰和内墙抹灰,工期预计为10天。
二、工程材料和设备材料:水泥、石膏粉、沙子、石膏板、腻子、抗碱玻璃纤维网格布、防水涂料、涂料等。
设备:水泥搅拌机、石膏板切割机、抹灰工具(抹刀、抹板、刮板、毛刷等)、电动钻等。
三、施工工艺及要求1.施工准备:确认施工范围,清理墙体表面杂物,检查并修补墙体的裂缝和松动部分。
2.基层处理:(1)水泥砂浆抹灰:在基层墙体表面喷水湿润后,用水泥砂浆刮薄层,厚度不得超过3mm,使墙体表面光滑平整。
(2)石膏板安装:按照设计要求,使用螺丝将石膏板固定在墙体上,石膏板之间保留2-3mm的缝隙。
3.中层处理:(1)一般施工:先将适量的水加入石膏粉中搅拌均匀,再用抹刀将石膏糊抹在基层墙面上,厚度一般控制在5-10mm。
(2)防裂处理:在中层处理完成后,用抗碱玻璃纤维网格布贴在石膏糊上,使其能够承受一定的拉力,以防止墙体出现裂缝。
4.面层处理:(1)打磨处理:待中层处理干燥后,用砂纸或打磨机对墙体表面进行打磨,使其更加光滑。
(2)涂料施工:用毛刷或滚筒将涂料均匀地涂抹在墙体表面,厚度控制在1-2mm,根据设计要求选择合适的涂料颜色。
四、安全措施1.施工人员必须穿戴好安全帽、手套和防护服,保证施工期间的人身安全。
2.在进行高空施工时,要使用安全绳等安全装置,确保人员的安全。
3.使用电动设备时,必须严格遵守操作规程,确保使用安全。
4.施工现场必须设置明显的施工警示标志,防止外人进入施工区域,确保施工现场的安全。
五、质量控制1.石膏糊的配比需要准确,保证施工过程中石膏糊的稳定性。
2.抹灰时,要保证层厚均匀,防止出现疏松、空鼓等质量问题。
3.在进行面层处理时,要注意涂料的平整度和颜色的一致性,达到设计要求。

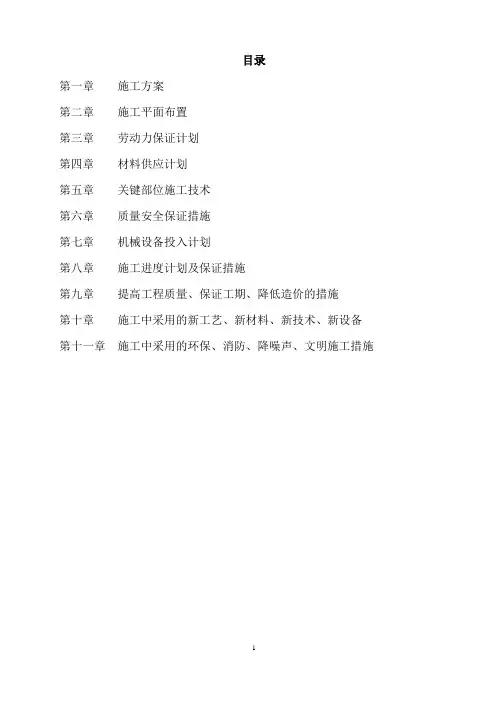

目录第一章施工方案第二章施工平面布置第三章劳动力保证计划第四章材料供应计划第五章关键部位施工技术第六章质量安全保证措施第七章机械设备投入计划第八章施工进度计划及保证措施第九章提高工程质量、保证工期、降低造价的措施第十章施工中采用的新工艺、新材料、新技术、新设备第十一章施工中采用的环保、消防、降噪声、文明施工措施第一章施工方案一、编制说明1.工程基本概况说明本工程为双语实验小学、大东流小学、一流小学,校园内墙外墙的修缮及粉刷。
2.编制依据2.1太原市尖草坪区教育局2015年校园粉刷工程(第一标段)招标文件。
2.2太原市尖草坪区教育局2015年校园粉刷工程(第一标段)招标文件工程施工图纸。
2.3国家、行业、山西省的现行有关技术规范、规程及标准。
3.编制原则3.1 执行基本建设程序。
3.2 遵照招标文件以及招标单位的要求。
3.3 执行国家及招标单位所明确的设计规范、施工规范及验收标准,遵循建筑施工工艺和技术规律, 坚持合理的施工程序和施工顺序。
3.4 采用流水施工方法和网络计划技术组织施工, 坚持在实事求是的基础上力求全面完整, 科学合理, 针对可行、经济适用。
3.5 坚持自始自终对施工现场全过程严密监控, 科学动态管理, 保证生产的连续性和均衡性, 真实反映投标单位管理能力。
3.6 优化方案, 强化管理, 降低造价, 缩短工期, 用新技术、重点技术及先进的管理经验确保工程进度和质量。
二、施工部署本工程为双语实验小学、大东流小学、一流小学校园内外墙的修缮和粉刷, 共有一个标段。
经公司研究和综合分析施工条件, 制订如下施工部署措施:1.施工工期:计划开工日期:2015年7月2日, 计划竣工日期:2015年8月30日, 工期:60日历天。
具体施工进度见横道图。
2.施工中重点:本工程特点是工期紧, 需投入的材料种类多, 数量少, 为了确保学校开学时正常使用, 施工单位必须在规定工期内完成施工。
3.质量目标为合格4.总体施工部署本项目三个学校为一个标段, 计划三个学校工程同时开工。

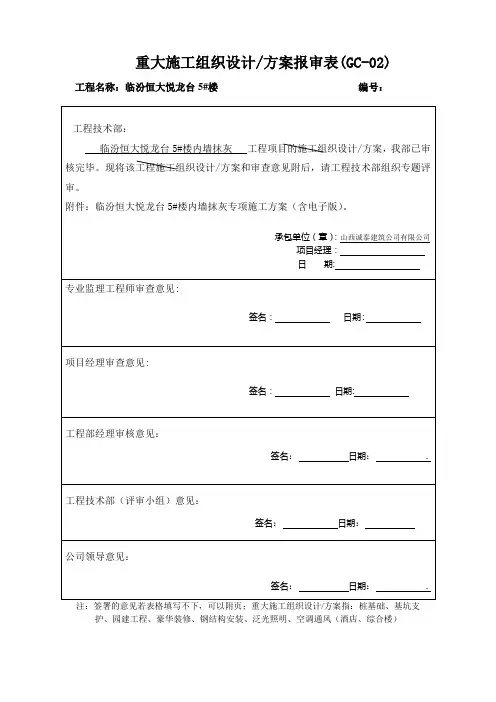

重大施工组织设计/方案报审表(GC-02)工程名称:临汾恒大悦龙台5#楼编号:注:签署的意见若表格填写不下,可以附页;重大施工组织设计/方案指:桩基础、基坑支护、园建工程、豪华装修、钢结构安装、泛光照明、空调通风(酒店、综合楼)表B.3.1施工组织设计(方案)报审表注:本表一式三份,项目监理机构、建设单位、施工单位各一份临汾恒大悦龙台5#楼内墙抹灰工程施工方案编制:审核:审批:山西诚泰建筑工程有限公司2018年目录一、编制依据二、工程概况三、施工准备四、施工操作五、质量控制措施及质量标准六、成品保护七、安全环保措施5#楼内墙抹灰施工方案一、编制依据1、施工图及设计变更文件2、《室内装饰装修工程质量验收规范》JGJ/T304-20133、《建筑机械使用安全技术规程》JGJ33-20114、《施工现场临时用电安全技术规范》JGJ46-2005二、工程概况1.临汾恒大悦龙台 5 #楼位于山西省临汾市尧都区,滨河东路以东,中大街以西,鼓楼西四巷以北,鼓楼西大街以南。
本工程地下2层,地上26层,。
建筑面积24032.19㎡,结构为剪力墙结构,±0.00标高为435.60m。
建筑总高度为78.25m 2.各部位工程做法:(一)住宅乳胶漆墙面客厅/餐厅/卧室/书房/储藏间.内墙抹灰(1)5厚1:0.5:3水泥石灰砂浆抹面(2)15厚1:1:6水泥石灰砂浆打底(3)刷专用界面处理剂1厚(混凝土墙用I型,加气砼墙面用‖型)(4)基层墙体(二)住宅水泥砂浆防水墙面厨房、卫生间内抹灰1、卫生间墙面:(1)厨房1m高度及以下,卫生间1.8m高度及以下及沐浴间做法:①15厚水泥砂浆找平层兼刚性防水层(采用掺外加剂或掺合料防水砂浆)②刷界面处理剂一道③基层墙体2、卫生间1.8米高度以上,厨房1m高度以上做法(1)15厚1:2.5水泥砂浆找平层(2)刷界面处理剂一道(3)基层墙体(三)住宅乳胶漆墙面(保温)地上电表间、电梯机房、地上楼梯间及楼梯前室(采暖与非采暖房间)1、饰面层:刮柔性耐水腻子,乳胶漆三遍,底漆一遍,面漆二遍2、5厚抗裂砂浆面层,中间压入一层耐碱玻璃纤维网布。

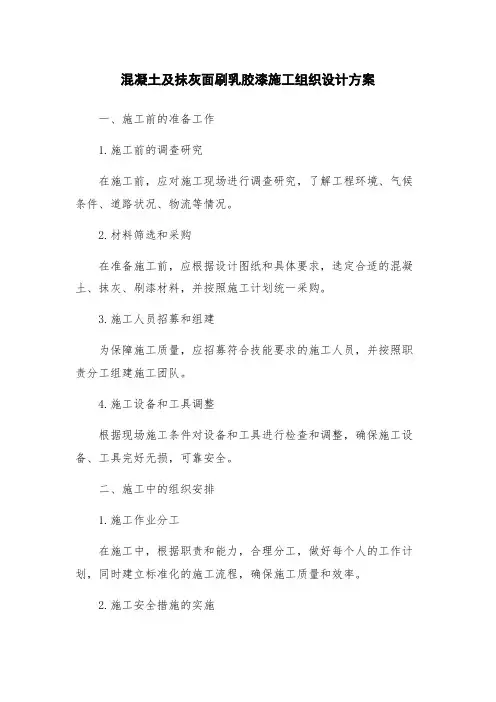

混凝土及抹灰面刷乳胶漆施工组织设计方案一、施工前的准备工作1.施工前的调查研究在施工前,应对施工现场进行调查研究,了解工程环境、气候条件、道路状况、物流等情况。
2.材料筛选和采购在准备施工前,应根据设计图纸和具体要求,选定合适的混凝土、抹灰、刷漆材料,并按照施工计划统一采购。
3.施工人员招募和组建为保障施工质量,应招募符合技能要求的施工人员,并按照职责分工组建施工团队。
4.施工设备和工具调整根据现场施工条件对设备和工具进行检查和调整,确保施工设备、工具完好无损,可靠安全。
二、施工中的组织安排1.施工作业分工在施工中,根据职责和能力,合理分工,做好每个人的工作计划,同时建立标准化的施工流程,确保施工质量和效率。
2.施工安全措施的实施在施工中,应全面落实安全措施,保障施工人员的安全与健康,采取必要的安全防护措施,确保施工现场安全。
3.施工现场卫生整治在施工过程中,定期清洁施工现场,消除污水、垃圾、土石等杂物的存在,保持环境整洁。
4.施工人员的培训和考核为了提高施工人员的业务水平和素质,应定期对施工人员进行培训,并进行考核,及时纠正不足。
5.合理的进度控制在施工过程中,应根据进度计划和施工质量要求进行合理的进度控制和调整,并把握施工质量和时间关系,确保按时完成施工任务。
三、施工后的验收和交付1.施工质量的检查验收在施工完成后,应根据设计要求和施工现场实际情况对混凝土、抹灰、刷漆等工程质量进行检查验收,发现问题及时整改。
2.交付和维护在混凝土、抹灰、刷漆等工程验收合格后,应按照约定的时间交付给业主,并按需进行维护等后续服务。
3.记录备份在完成施工任务后,应将施工现场各种技术要求、验收记录和其他资料进行备份,确保资料齐全可靠。
四、总结和反馈1. 施工总结和反馈在施工结束后,应对整个施工过程进行总结和反馈,发现问题及时改进,不断提高施工质量和效率。
2. 技术创新和应用随着工程建设的不断发展,应引入新技术和新材料,不断创新和应用,提高施工效率和质量。

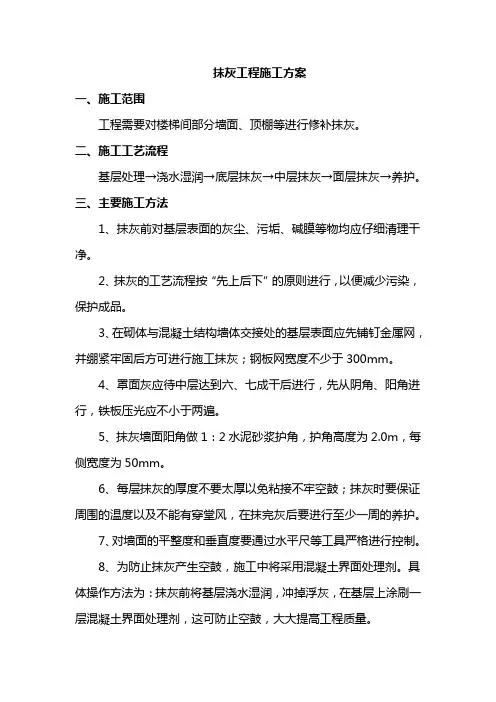

抹灰工程施工方案一、施工范围工程需要对楼梯间部分墙面、顶棚等进行修补抹灰。
二、施工工艺流程基层处理→浇水湿润→底层抹灰→中层抹灰→面层抹灰→养护。
三、主要施工方法1、抹灰前对基层表面的灰尘、污垢、碱膜等物均应仔细清理干净。
2、抹灰的工艺流程按“先上后下”的原则进行,以便减少污染,保护成品。
3、在砌体与混凝土结构墙体交接处的基层表面应先铺钉金属网,并绷紧牢固后方可进行施工抹灰;钢板网宽度不少于300mm。
4、罩面灰应待中层达到六、七成干后进行,先从阴角、阳角进行,铁板压光应不小于两遍。
5、抹灰墙面阳角做1:2水泥砂浆护角,护角高度为2.0m,每侧宽度为50mm。
6、每层抹灰的厚度不要太厚以免粘接不牢空鼓;抹灰时要保证周围的温度以及不能有穿堂风,在抹完灰后要进行至少一周的养护。
7、对墙面的平整度和垂直度要通过水平尺等工具严格进行控制。
8、为防止抹灰产生空鼓,施工中将采用混凝土界面处理剂。
具体操作方法为:抹灰前将基层浇水湿润,冲掉浮灰,在基层上涂刷一层混凝土界面处理剂,这可防止空鼓,大大提高工程质量。
9、每遍抹灰厚度为5~7mm,面层经赶平,压实后其厚度一般不超过3mm,室内抹灰墙面以及门窗洞口处的阴阳角要方正,抹灰要求平整,不应有裂纹、气泡,接搓不平现象。
要做到阴阳角方正,灰线清晰顺直。
四、质量要求1、抹灰面层不得有裂缝、空鼓等缺陷。
2、表面光滑、洁净,接槎平整、无缺楞掉角。
3、实测允许偏差按中级抹灰标准来控制。
五、安全措施1、加强施工人员安全教育,提高安全意识。
2、组织学习施工工序、各项工程的安全操作规范等。
3、施工人员进场之前要进行常规安全操作教育,方可上岗作业。
4、作业人员安全要求(1)开工前,施工单位对该现场人员进行安全教育、安全交底。
(2)施工进出场,必须由现场负责人指挥,操作人员再封道和撤除过程中应保持高度警惕,特别要加强自我保护意识。
(3)项目部配备了专职交通协管人员8名,用于平时安全设施维护工作和施工期间交通指导和疏导工作,同时,交通协管人员还负责在施工活动中,和技术员一道监督和保证施工人员和施工车辆只能在施工区域内活动,施工拟投入人员8人次。
目录一、工程概况 (2)二、编制依据 (2)三、原材料控制与检验 (2)四、作业准备及技术要求 (3)五、施工方法............................................................... 错误!未定义书签。
六、质量要求 (7)七、成品保护 (7)八、应注意的质量问题 (8)九、环保措施 (9)一、工程概况本工程为瑞星花园一期工程,由1#、3#、5#、6#楼和地下车库组成,工程建筑面积约169308.9平方米,结构形式为框架剪力墙结构,地下2层、地上34层,建筑高度98.9米。
抹灰工程是建筑装饰的一道很重要的工序,抹灰工程施工的好与坏,将直接影响到建筑物的精装修,因此,为了更好地为后续的精装修工程,为了更好的保证抹灰施工质量,特编制本专项施工方案。
二、编制依据本工程的建筑施工图、建筑详图、结构施工图;《工程建设标准强制性条文》2009年版;《建筑工程施工质量验收统一标准》(GB50300-2001);《建筑装饰装修工程施工及验收规范》(GB50210-2001);《住宅装饰装修工程施工规范》(GB50327-2001);业主编制的《室内装饰做法》;三、原材料控制与检验材料要求(1)水泥本工程采用普通水泥,水泥强度等级宜采用32.5 级及以上颜色一致、同一批号、同一品种、同一强度等级、同一厂家生产的产品。
水泥进厂需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、日期等进行外观检查,同时验收合格证,并对水泥的凝结时间和安定性进行复验。
(2)砂宜采用平均粒径0.35~0.5mm 的中砂,不得含有黏土、草根、树叶、碱质及其它有机物,含泥量不得超过3%。
在使用前应根据使用要求过筛,筛好后保持洁净。
(3)石灰膏石灰膏与水调和后具有凝固时间快,并在空气中硬化,硬化时体积木收缩的特性。
用块状生石灰淋制时,用筛网过滤,贮存在沉淀池中,使其充分熟化。
熟化时间常温一般不少于15d,用于罩面灰时不少于30d,使用时石灰膏内不得含有未熟化的颗粒和其他杂质。
(4)麻刀必须柔韧干燥,不含杂质,行缝长度一般为10—30mm,用前4~5d 敲打松散并用石灰膏调好,也可采用合成纤维。
四、作业准备及技术要求4.1施工准备(1)主要机械机具:物料提升机、搅拌机,夹具、灰斗、铁锹、大、小铲(不准用瓦刀)、小撬棍、手推车、水桶、磅秤、试模、砖刀、锤、毛扫、卷尺、手锯、线坠、靠尺或托线板。
4.2作业条件(1)主体结构必须经过相关单位(建筑单位、施工单位、质量监理、设计单位)检验合格。
(2)抹灰前应检查门窗框混凝土块位置是否正确,需埋设的接线盒、电箱、管线、管道套管是否固定牢固。
连接处缝隙应用1:3 水泥砂浆或1:1:6 水泥混合砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺少量麻刀嵌塞,将其填塞密实,如需保护成品加以保护。
(3)将混凝土过梁、圈梁、混凝土柱、梁等表面凸出部分剔平,将蜂窝、麻面、露筋、疏松部分剔到实处,并刷胶粘性素水泥浆或界面剂。
然后用1:3 的水泥砂浆分层抹平。
脚手眼和废弃的孔洞应堵严,外露钢筋头、铅丝头及木头等要剔除,墙与楼板、梁底等交接处应用斜砖砌严补齐。
(4)配电箱(柜)、消火栓(柜)以及卧在墙内的箱(柜)等背面露明部分应加钉钢丝网固定好,涂刷一层胶粘性素水泥浆或界面剂,钢丝网与最小边搭接尺寸不应小于15cm。
(5)对抹灰基层表面的油渍、灰尘、污垢等应清除干净,对抹灰墙面结构应提前浇水均匀湿透。
(6)抹灰前应熟悉图纸、设计说明及其他设计文件,制定方案,做好样板间,经检验达到要求标准后方可正式施工。
(7)抹灰前应先搭好脚手架或准备好高马凳,架子应离开墙面20—25cm ,便于操作。
4.3技术要求(1)冬季施工现场温度最低不得低于5℃(2)抹灰前基层处理应彻底清理干净,对基体应进行毛化处理,喷涂粘性水泥浆造粒,以增强抹灰层与基体的附着力,必须经验收合格,并填写隐蔽工程验收记录。
(3)填充墙与混凝土柱相接处及电线导管设槽处,应采取粘结耐碱玻璃网格布聚合物砂浆等加强措施,加强带与各基体的搭接宽度不小于150mm 防止开裂,顶层内墙面粉刷砂浆中宜掺入抗裂纤维。
(4)楼梯间及人流通道填充,应采用热镀锌钢丝网(可采用φ0.9@50*50)或耐碱玻璃网格布砂浆面加强。
(5)严格各层抹灰厚度。
当抹灰总厚度大于或等于35mm 时,抹灰层增加一层耐碱玻璃网格布加强措施。
五、施工方法5.1工艺流程基层清理浇水湿润、粘网、喷浆 吊垂直、套方、找规矩、抹灰饼 抹水泥踢脚 做水泥护角 墙面充筋 抹底灰 修补预留孔洞、电箱槽、盒等 罩面抹灰 浇水养护5.2 构造做法(1)主楼部分(2)踢脚及车库部分做法按照图纸设计施工5.3 操作工艺(1)基层清理1)砖砌体:应清除表面杂物,残留灰浆、舌头灰、尘土等。
2)基体:在表面洒水润湿后喷涂粘性水泥浆造粒,用手掰不动为好。
(2)浇水湿润:一般在抹灰前一天,用软管或胶皮管或喷壶顺墙自上而下浇水湿润,每天宜浇两次。
(3)吊垂直、套方、找规矩、做灰饼:根据设计图纸要求的抹灰质量,根据基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,确定抹灰厚度,抹灰厚度不应小于7mm。
当墙面凹度较大时应分层衬平。
每层厚度不大于7—9mm。
操作时应先抹上灰饼,再抹下灰饼。
抹灰饼时应根据室内抹灰要求,确定灰饼的正确位置,再用靠尺板找好垂直与平整。
灰饼宜用1:3 水泥砂浆抹成5cm 见方形状。
房间面积较大时应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线,随后在距墙阴角lOOmm 处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙上的墙面抹灰层厚度控制线,以此做灰饼,然后根据灰饼充筋。
(4)抹水泥踢脚根据已抹好的灰饼充筋(此筋可以冲的宽一些,8~lOcm 为宜,因此筋即为抹踢脚或墙裙的依据,同时也作为墙面抹灰的依据),底层抹1:3 水泥砂浆,抹好后用大杠刮平,木抹搓毛,常温第二天用1:2.5 水泥砂浆抹面层并压光,抹踢脚或墙裙厚度应符合设计要求,无设计要求时凸出墙面5—7mm 为宜。
凡凸出抹灰墙面的踢脚或墙裙上口必须保证光洁顺直,踢脚或墙面抹好将靠尺贴在大面与上口平,然后用小抹子将上口抹平压光,凸出墙面的棱角要做成钝角,不得出现毛茬和飞棱。
(5)做护角墙、柱间的阳角应在墙、柱面抹灰前用1:2 水泥砂浆做护角,其高度自地面以上2m,每侧宽度不应小于50mm。
然后将墙、柱的阳角处浇水湿润。
第一步在阳角正面立上八字靠尺,靠尺突出阳角侧面,突出厚度与成活抹灰面平。
然后在阳角侧面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度(不小于5cm)将多余的水泥砂浆铲除。
第二步待水泥砂浆稍干后,将八字靠尺移至到抹好的护角面上(八字坡向外)。
在阳角的正面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度将多余的水泥砂浆铲除。
抹完后去掉八字靠尺,用素水泥浆涂刷护角尖角处,并用捋角器自上而下捋一遍,使形成钝角。
(6)墙面充筋当灰饼砂浆达到七八成干时,即可用与抹灰层相同砂浆充筋充筋遍数应根据房间的宽度和高度确定,一般标筋宽度为5cm。
两筋间距不大于1.5m。
当墙面高度小于 3.5m 时宜做立筋。
大于 3.5m 时宜做横筋,做横向冲筋时做灰饼的间距不宜大于2m。
(7)抹底灰一般情况下充筋完成2h 左右可开始抹底灰为宜,抹前应先抹一层薄灰,要求将基体抹严,抹时用力压实使砂浆挤人细小缝隙内,接着分层装档、抹与充筋平,用木杠刮找平整,用木抹刁搓毛。
然后全面检查底子灰是否平整,阴阳角是否方直、整洁管道后与阴角交接处、墙顶板交接处是否光滑平整、顺直,并用托线板检查墙面垂直与平整情况。
抹灰面接槎应平顺,地面踢脚板或墙裙管道背后应及时清理干净,做到活完底清。
(8)抹罩面灰应在底灰六七成干时开始抹罩面灰(抹时如底灰过干应浇水湿润),罩面灰两遍成活,厚度约2mm,操作时最好两人同时配合进行,一人先刮一遍薄灰,另一人随即抹平。
依先上后下的顺序进行,然后赶实压光,压时要掌握火候,既不要出现水纹,也不可压活,压好后随即用毛刷蘸水将罩面灰污染处清理干净。
施工时整面墙不宜甩破活,如遇有预留施工洞时,可甩下整面墙待抹为宜。
(9)水泥砂浆抹灰24h后应喷水养护,养护时间不少于7d;混合砂浆要适度喷水养护,养护时间不少于7d。
六、质量要求6.1、保证项目:材料的品种、质量必须符合设计要求和材料标准的规定;各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝等缺陷。
6.2、基本项目:(1)表面普通抹灰:表面光滑、洁净,接槎平整。
(2)护角、孔洞、槽、盒周围的抹灰表面整齐、光滑;管道后面平整。
(3)抹灰层的总厚度应符合设计要求;水泥砂浆不得抹在石灰砂浆层上,罩面石膏灰不得抹在水泥砂浆层上。
(4)有排水要求的部位应做滴水线(槽)。
滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽宽度和厚度均不应小于10mm。
6.3普通抹灰允许偏差和检验方法应符合。
七、成品保护(1)抹灰前必须事先把门窗框与墙连接处的缝隙用水泥砂浆嵌塞密实(铝合门窗框应留出一定间隙填塞嵌缝材料,其嵌缝材料由设计确定);门口钉设铁皮或木板保护(抹灰在前不用考虑)。
(2)要及时清扫干净残留在门窗框上的砂浆。
铝合金门窗框必须有保护膜,并保持到快要竣工需清擦玻璃时为止(抹灰在前不用考虑)。
(3)推小车或搬运东西时,要注意不要损坏口角和墙面。
抹灰用的大杠和铁锹把不要靠在墙上。
严禁蹬踩窗台,防止损坏其棱角。
(4)拆除脚手架要轻拆轻放,拆除后材料码放整齐,不要撞坏门窗、墙角和口角。
(5)墙上的电线槽、盒、水暖设备预留洞等不要随意抹死。
(6)抹灰层凝结前,应防止快干、水冲、撞击、振动和挤压,以保证灰层有足够的强度。
(7)要注意保护好楼地面面层,不得直接在楼地面上拌灰。
八、应注意的质量问题8.1门窗洞口、墙面抹灰空鼓裂缝(1)门窗框两边塞灰不严,墙体预埋木砖间距过大或木砖松动,经开关振动,将门窗框两边的灰震裂、震空。
故应重视门窗框塞缝工序,应设专人负责。
(2)基层清理不干净或处理不当;墙面浇水不透,抹灰后砂浆中的水分很快被基层(或底灰)吸收,影响粘结力,应认真清理和提前浇水,使水渗入砖墙里面达8~10mm即可达到要求。
(3)基层偏差较大,一次抹灰过厚,于缩产生裂缝,应分层衬平,每层厚度为7~9mm。
(4)配制砂浆和原材料质量不符合要求:应根据不同基层采用不同的配合比配制所需的砂浆,同时要加强对原材料和抹灰部位配合比的管理。
8.2 抹灰面层起泡、抹纹、爆灰、开花(1)抹完罩面灰后,压光跟得太紧,灰浆没有收水,故压光后多余的水气化后产生起泡现象。
(2)底灰过分干燥,因此要浇透水。
