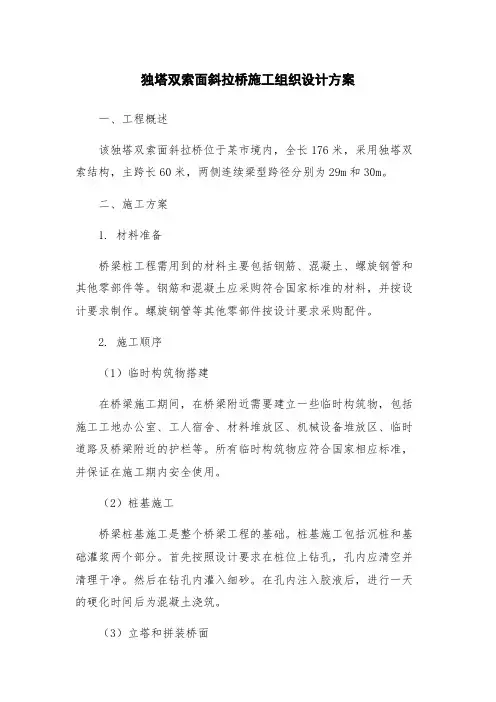

独塔双索面斜拉桥施工组织设计方案一、工程概述该独塔双索面斜拉桥位于某市境内,全长176米,采用独塔双索结构,主跨长60米,两侧连续梁型跨径分别为29m和30m。
二、施工方案1. 材料准备桥梁桩工程需用到的材料主要包括钢筋、混凝土、螺旋钢管和其他零部件等。
钢筋和混凝土应采购符合国家标准的材料,并按设计要求制作。
螺旋钢管等其他零部件按设计要求采购配件。
2. 施工顺序(1)临时构筑物搭建在桥梁施工期间,在桥梁附近需要建立一些临时构筑物,包括施工工地办公室、工人宿舍、材料堆放区、机械设备堆放区、临时道路及桥梁附近的护栏等。
所有临时构筑物应符合国家相应标准,并保证在施工期内安全使用。
(2)桩基施工桥梁桩基施工是整个桥梁工程的基础。
桩基施工包括沉桩和基础灌浆两个部分。
首先按照设计要求在桩位上钻孔,孔内应清空并清理干净。
然后在钻孔内灌入细砂。
在孔内注入胶液后,进行一天的硬化时间后为混凝土浇筑。
(3)立塔和拼装桥面桥梁立塔是桥梁中最高的部分,工程中对立塔的施工安全要求非常高。
立塔之后,进行拼装桥面的施工,先要将铺装板分段吊装到支架上,然后将每一段的支架安装到塔身上。
拼装时,应按照设计施工图纸一一对应内外支撑构件,制作A、B各桥面,拼装完毕后进行牵拉预应力。
(4)索缆的架设与应力锚固桥梁的索缆应采用直径螺旋扭绞钢绞线,经加工和检验合格后安装。
立塔之后,按照施工图纸安装主跨索缆和连接塔索缆。
然后对索缆进行松弛、平衡、拉力和矫直等校验工作。
完成以后进行索缆应力锚固,使其成为整个桥梁的强大支撑系统。
(5)其他施工其余工序如混凝土结构施工、护栏安装等从建设竣工验收标准来看暂不属于重点内容。
三、安全措施(1)施工中应加强层层管控,确保施工现场符合规范要求。
(2)在立塔过程中应严格遵守安全规定,加强吊装时的协调和施工监管。
(3)施工现场要设置合理的安全防护设施,保证现场安全,包括落地防护、区域封锁等安全措施。
(4)进行气象安全观测,遇有大风、大雨等恶劣天气或紧急情况时,暂停施工,遇有安全事故及时处理。

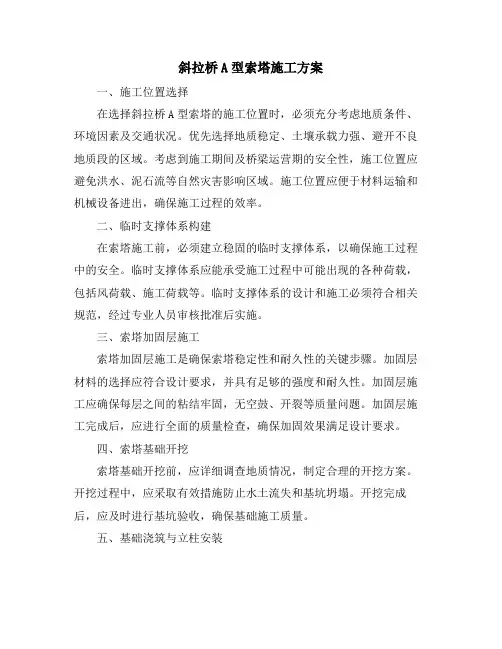

斜拉桥A型索塔施工方案一、施工位置选择在选择斜拉桥A型索塔的施工位置时,必须充分考虑地质条件、环境因素及交通状况。
优先选择地质稳定、土壤承载力强、避开不良地质段的区域。
考虑到施工期间及桥梁运营期的安全性,施工位置应避免洪水、泥石流等自然灾害影响区域。
施工位置应便于材料运输和机械设备进出,确保施工过程的效率。
二、临时支撑体系构建在索塔施工前,必须建立稳固的临时支撑体系,以确保施工过程中的安全。
临时支撑体系应能承受施工过程中可能出现的各种荷载,包括风荷载、施工荷载等。
临时支撑体系的设计和施工必须符合相关规范,经过专业人员审核批准后实施。
三、索塔加固层施工索塔加固层施工是确保索塔稳定性和耐久性的关键步骤。
加固层材料的选择应符合设计要求,并具有足够的强度和耐久性。
加固层施工应确保每层之间的粘结牢固,无空鼓、开裂等质量问题。
加固层施工完成后,应进行全面的质量检查,确保加固效果满足设计要求。
四、索塔基础开挖索塔基础开挖前,应详细调查地质情况,制定合理的开挖方案。
开挖过程中,应采取有效措施防止水土流失和基坑坍塌。
开挖完成后,应及时进行基坑验收,确保基础施工质量。
五、基础浇筑与立柱安装基础浇筑前,应对模板、钢筋等进行全面检查,确保符合设计要求。
浇筑过程中,应严格控制混凝土质量,确保混凝土强度满足设计要求。
立柱安装应确保垂直度和平整度,安装完成后应进行全面的质量检查。
六、拉力索安装拉力索安装是斜拉桥施工中的关键环节,必须确保拉力索的强度和稳定性。
拉力索安装前,应对其进行全面检查,确保无损伤、锈蚀等问题。
安装过程中,应采取有效措施确保拉力索的张拉力和位置精度满足设计要求。
七、施工安全注意事项施工过程中,必须严格遵守安全生产规定,确保施工人员的人身安全。
施工现场应设置明显的安全警示标志,并采取必要的安全防护措施。
定期对施工设备进行检查和维护,确保设备处于良好的工作状态。
施工过程中,应加强对施工现场的监控和管理,及时发现和排除安全隐患。
第1篇一、项目背景随着我国经济的快速发展,城市交通需求日益增长,城市跨江大桥成为解决城市交通拥堵、促进区域经济发展的重要基础设施。
某城市为缓解城市交通压力,提高城市形象,决定建设一座跨江大桥。
该桥全长约4.8公里,主桥为双塔双索面斜拉桥,桥面宽45米,设计速度为80公里/小时。
二、施工方案1. 施工组织设计本工程采用分阶段施工组织设计,分为基础施工、主体结构施工、桥面系施工三个阶段。
(1)基础施工:采用钻孔灌注桩基础,桩径1.5米,桩长60米,共计400根。
(2)主体结构施工:主桥采用双塔双索面斜拉桥结构,主梁为预应力混凝土结构,采用悬臂浇筑法施工。
(3)桥面系施工:桥面系采用预制装配式施工,包括桥面板、伸缩缝、栏杆等。
2. 施工工艺(1)基础施工:钻孔灌注桩施工采用旋挖钻机钻孔,然后进行钢筋笼制作、混凝土浇筑。
(2)主体结构施工:主梁施工采用悬臂浇筑法,分为支架法施工和悬臂法施工。
支架法施工:在主塔两侧搭设支架,将主梁分段吊装至支架上,然后进行混凝土浇筑。
悬臂法施工:在主梁两端设置悬臂支架,将主梁分段吊装至悬臂支架上,然后进行混凝土浇筑。
(3)桥面系施工:桥面板采用预制拼装施工,伸缩缝、栏杆等采用现场焊接、安装。
3. 施工质量控制(1)基础施工:严格控制钻孔精度,确保桩位偏差在规定范围内。
(2)主体结构施工:严格控制混凝土强度、钢筋保护层厚度等指标,确保结构安全。
(3)桥面系施工:严格控制预制构件的质量,确保桥面平整、栏杆安装牢固。
三、施工难点及对策1. 难点:基础施工中,桩基施工精度要求高,且地质条件复杂。
对策:采用先进的旋挖钻机,严格控制钻孔精度,加强地质勘察,制定合理的桩基施工方案。
2. 难点:主体结构施工中,悬臂浇筑法施工难度大,质量控制要求高。
对策:加强施工组织设计,严格控制施工工艺,加强现场管理,确保施工质量。
3. 难点:桥面系施工中,预制构件质量要求高,安装精度要求严格。
对策:采用先进的预制构件生产线,严格控制预制构件质量,加强现场安装质量控制。
目录第一章编制依据.................................................. - 1 - 1.编制依据................................................. - 1 - 第二章工程概况.................................................. - 2 -1.主梁概况.................................................. - 2 -2.水文地质条件 (5)3.气象条件 (5)第三章施工重难点 (5)1.主梁结构特点 (5)2.施工重难点 (6)第四章总体施工规划及工期安排 (7)1.总体施工方案 (7)2.施工计划安排 (8)第五章人、机、才配备 (9)1.施工人、机、材配置 (9)1.1人员配置 (9)1.2机械配备表 (9)1.3材料计划表 (11)第六章主要施工方法及技术措施 (12)1. 箱梁结构的主要施工工序及方法 (12)1.1施工工序流程图 (12)1.2支架布置示意图 (15)2.技术准备措施 (18)3.测量控制措施 (18)第七章支架施工 (21)1.支架搭设流程图 (21)2.具体施工工艺 (22)2.1地基处理 (22)2.2测量定位 (22)2.3安放可调底座 (22)2.4支架拼装 (23)2.5 剪刀撑布设 (23)2.6安装顶层可调顶托 (24)2.7支架附属设施构造应符合下列规定: (24)2.8井形脚手架搭建 (25)2.9支架体系搭设、验收中需检查的项目 (27)第八章模板工程 (28)1.模板工程工艺流程图 (28)2.具体施工工艺 (28)2.1底模安装 (28)2.2侧模安装 (29)2.3内模安装 (30)2.4模板拆除 (30)2.5模板安拆安全措施 (31)2.6箱梁底模板支撑架拆除 (32)第九章支架预压工程 (34)1.支架预压工艺流程图 (34)2.具体施工工艺 (34)2.1施工准备 (34)2.2支架预压 (36)2.3支架卸载 (38)2.4报告形成 (38)2.5预压记录表 (38)1.施工工艺流程图 (42)2.具体施工工艺 (42)2.1钢筋进场验收 (42)2.2切割下料及半成品加工 (42)2.3钢筋运输 (42)2.4安装钢筋 (43)2.5预应力管道安装 (44)2.6索导管安装 (45)第十一章预应力工程 (48)1. 施工工艺流程图 (48)2.张拉工艺流程图 (48)3.具体施工工艺 (49)3.1准备工作 (49)3.2张拉 (49)3.3压浆及封锚 (54)3.4安全保证措施 (55)3.5质量保证措施 (56)第十二章混凝土工程 (57)1.施工工艺流程图 (57)2.具体施工工艺 (57)2.1混凝土施工准备 (57)2.2混凝土浇筑 (58)2.3混凝土振捣 (59)2.4混凝土收面 (59)2.5混凝土养护 (60)2.6混凝土浇注质量控制 (60)第十四章质量保证措施 (61)1.安排桥梁专业化施工队伍进行施工 (61)2.加强测量、试验、检测等基础性技术工作 (61)3.控制钢筋施工质量 (61)4.控制模板施工 (63)5.控制砼施工 (63)6.控制预应力梁施工 (64)第十五章安全施工措施 (65)1.安全组织机构及安全管理制度 (65)2.高空作业安全技术要求 (66)3.电焊与气焊 (66)4.防漏电、防雷击措施 (68)5.预应力工程中的安全措施 (69)6.支架搭设及拆卸作业安全措施 (70)7.防洪措施 (71)第十六章环境保护与文明施工措施 (71)第十七章安全事故的预防及其应急预案 (72)1.高处坠落事故的预防及其应急预案 (72)2.物体打击事故的预防及其应急预案 (74)3.机械伤害事故的预防及其应急预案 (76)4.混凝土浇筑过程的应急措施 (76)5.防洪防汛应急预案(见专项预案) (77)大桥主梁专项施工方案第一章编制依据1.编制依据1.1亚行贷款酒泉市城市环境综合治理项目的有关招投标文件;1.2 中交第一公路勘擦设计研究院亚行贷款酒泉市城市环境综合治理项目西一大桥施工图设计文件。
斜拉桥主塔施工方案一、项目背景斜拉桥是一种通过斜拉索将桥面承重与塔梁传力的特殊型式桥梁。
斜拉桥结构独特,造型美观,具有自重轻、刚度大等优点,在工程实践中得到了广泛应用。
本文将重点讨论斜拉桥主塔施工方案。
二、主塔施工方案概述主塔是斜拉桥的重要承载组件,要求具备足够的强度和稳定性。
主塔施工方案需要充分考虑施工安全、效率和质量等因素。
本文将详细介绍主塔的施工方案。
三、主塔施工工艺步骤3.1 基础施工主塔的施工首先需要进行基础施工,在预定主塔位置进行地基开挖,并进行基础浇筑。
基础施工需要按照设计要求进行,保证基础牢固。
3.2 塔身施工塔身施工是主塔施工的重要环节,需要进行下述步骤:3.2.1 模板搭设根据主塔的设计尺寸,搭设塔身模板,保证模板的平整和牢固。
3.2.2 钢筋绑扎根据施工设计要求,在模板内部进行钢筋的绑扎作业,确保塔身的强度。
3.2.3 混凝土浇筑在钢筋绑扎完成后,进行混凝土的浇筑作业,保证混凝土的质量和完整性。
3.2.4 塔身养护混凝土浇筑完成后,对塔身进行养护,保证混凝土的强度和稳定性。
3.3 斜拉索张拉主塔施工完成后,需要进行斜拉索的张拉作业。
斜拉索的张拉要求精准度高,需要通过专业设备进行。
四、主塔施工安全措施在主塔施工过程中,需要采取一系列的安全措施,保证施工人员的安全,避免施工事故的发生。
主要安全措施包括:1.使用合格的施工设备和工具,确保施工过程的安全性;2.设置临时安全防护措施,如搭设防护网和警示标志,确保人员不会误入危险区域;3.对施工人员进行专业培训,提高其施工操作技能和安全意识;4.定期检查施工设备和模板的使用状况,及时发现和处理安全隐患。
五、主塔施工质量控制在主塔施工过程中,需要严格控制施工质量,保证主塔的强度和稳定性。
主要质量控制措施包括:1.混凝土材料选用标准化、规范化产品,保证混凝土材料的质量;2.设置质量检测节点,对塔身施工过程进行质量检测和验收,确保施工质量达标;3.根据设计要求进行施工操作,保证模板搭设、钢筋绑扎、混凝土浇筑等施工过程符合设计要求;4.对施工过程中的斜拉索张拉进行监测和检测,确保斜拉索的张拉精度。

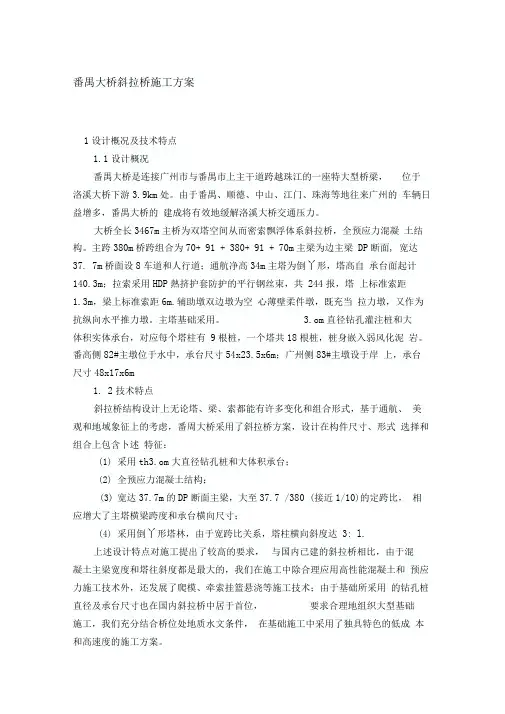

番禺大桥斜拉桥施工方案1设计概况及技术特点1.1设计概况番禺大桥是连接广州市与番禺市上主干道跨越珠江的一座特大型桥梁,位于洛溪大桥下游3.9km处。
由于番禺、顺德、中山、江门、珠海等地往来广州的车辆日益增多,番禺大桥的建成将有效地缓解洛溪大桥交通压力。
大桥全长3467m主桥为双塔空间从而密索飘浮体系斜拉桥,全预应力混凝土结构。
主跨380m桥跨组合为70+ 91 + 380+ 91 + 70m主梁为边主梁DP断面, 宽达37. 7m桥面设8车道和人行道;通航净高34m主塔为倒丫形,塔高自承台面起计140.3m;拉索采用HDP熱挤护套防护的平行钢丝束,共244报,塔上标准索距1.3m,梁上标准索距6m.辅助墩双边墩为空心薄壁柔件墩,既充当拉力墩,又作为抗纵向水平推力墩。
主塔基础采用。
3.om直径钻孔灌注桩和大体积实体承台,对应每个塔柱有9根桩,一个塔共18根桩,桩身嵌入弱风化泥岩。
番高侧82#主墩位于水中,承台尺寸54x23.5x6m;广州侧83#主墩设于岸上,承台尺寸48x17x6m1. 2技术特点斜拉桥结构设计上无论塔、梁、索都能有许多变化和组合形式,基于通航、美观和地域象征上的考虑,番周大桥采用了斜拉桥方案,设计在构件尺寸、形式选择和组合上包含卜述特征:(1)采用th3.om大直径钻孔桩和大体积承台;(2)全预应力混凝土结构;(3)宽达37.7m的DP断面主梁,大至37.7 /380 (接近1/10)的定跨比,相应增大了主塔横梁跨度和承台横向尺寸;(4)采用倒丫形塔林,由于宽跨比关系,塔柱横向斜度达3: l.上述设计特点对施工提出了较高的要求,与国内已建的斜拉桥相比,由于混凝土主梁宽度和塔往斜度都是最大的,我们在施工中除合理应用高性能混凝土和预应力施工技术外,还发展了爬模、牵索挂篮悬浇等施工技术;由于基础所采用的钻孔桩直径及承台尺寸也在国内斜拉桥中居于首位,要求合理地组织大型基础施工,我们充分结合桥位处地质水文条件,在基础施工中采用了独具特色的低成本和高速度的施工方案。

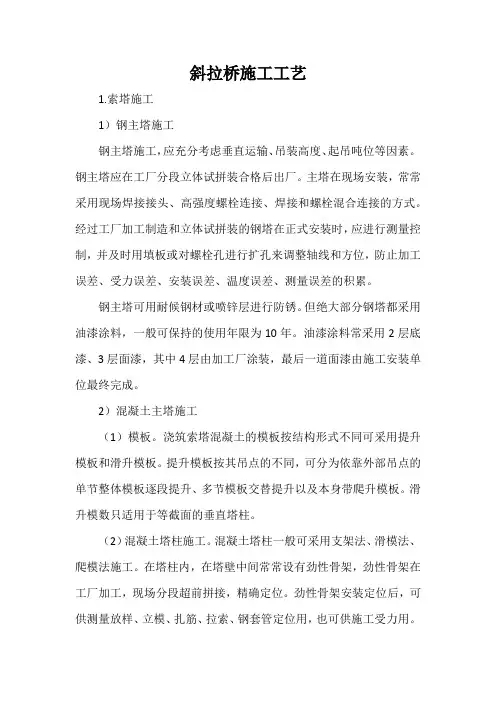

斜拉桥施工工艺1.索塔施工1)钢主塔施工钢主塔施工,应充分考虑垂直运输、吊装高度、起吊吨位等因素。
钢主塔应在工厂分段立体试拼装合格后出厂。
主塔在现场安装,常常采用现场焊接接头、高强度螺栓连接、焊接和螺栓混合连接的方式。
经过工厂加工制造和立体试拼装的钢塔在正式安装时,应进行测量控制,并及时用填板或对螺栓孔进行扩孔来调整轴线和方位,防止加工误差、受力误差、安装误差、温度误差、测量误差的积累。
钢主塔可用耐候钢材或喷锌层进行防锈。
但绝大部分钢塔都采用油漆涂料,一般可保持的使用年限为10年。
油漆涂料常采用2层底漆、3层面漆,其中4层由加工厂涂装,最后一道面漆由施工安装单位最终完成。
2)混凝土主塔施工(1)模板。
浇筑索塔混凝土的模板按结构形式不同可采用提升模板和滑升模板。
提升模板按其吊点的不同,可分为依靠外部吊点的单节整体模板逐段提升、多节模板交替提升以及本身带爬升模板。
滑升模数只适用于等截面的垂直塔柱。
(2)混凝土塔柱施工。
混凝土塔柱一般可采用支架法、滑模法、爬模法施工。
在塔柱内,在塔壁中间常常设有劲性骨架,劲性骨架在工厂加工,现场分段超前拼接,精确定位。
劲性骨架安装定位后,可供测量放样、立模、扎筋、拉索、钢套管定位用,也可供施工受力用。
(3)混凝土横梁施工。
在高空中进行大跨度、大断面现浇高强度等级预应力混凝土横梁的施工难度很大。
施工时要考虑到模板支承系统和防止支承系统的连接间隙变形、弹性变形、支承不均匀沉降变形,混凝土梁、柱与钢支承不同的线膨胀系数影响,日照温差对混凝土、钢材的不同时间差效应等产生的不均匀变形的影响,以及相应的变形调节措施。
每次浇筑混凝土的供应量应保证在混凝土初凝前完成浇筑,并且采取有效措施,防止在早期养护期间及每次浇筑过程中因支架的变形而造成混凝土梁开裂。
(4)主塔混凝土施工。
主塔混凝土施工常采用现场搅拌、吊斗提送的方法。
对于高度较高的主塔,施工时,应采用商品泵送大流动度混凝土。
为了改善混凝土可泵性能并达到较高的弹性模量和较小的混凝土收缩、徐变性能,应采用高密度骨料、低水灰比、低水泥用量,适量掺加粉煤灰和泵送外加剂,以便满足缓凝、早强、高强的混凝土泵送要求。

矮塔斜拉桥施工方案目录一、工程概况 (2)1. 项目背景 (2)2. 工程地点及环境 (3)3. 桥梁结构与形式 (4)二、设计原则及规范标准 (4)1. 设计原则 (5)2. 规范标准 (6)三、施工方案总体设计 (7)1. 施工方法及工艺流程 (9)2. 施工总平面布置 (10)3. 临时设施设计 (12)四、基础工程施工 (13)1. 地基处理 (14)3. 地下连续墙施工 (15)4. 桥梁桩基施工 (16)五、主体结构施工 (18)1. 桥塔施工 (19)1.1 准备工作 (20)1.2 施工顺序与方法 (21)1.3 质量控制与安全措施 (22)2. 斜拉索安装 (23)2.1 斜拉索材料选择与验收 (24)2.2 斜拉索安装工艺 (25)2.3 斜拉索张拉与调整 (26)3. 桥面系施工 (27)3.1 桥面铺装施工 (29)3.2 护栏及人行道施工 (30)六、施工安全与质量控制 (32)1. 施工安全管理措施 (33)2. 质量控制与验收标准 (34)2.1 质量管理体系建立与实施 (35)2.2 施工过程质量控制要点及方法论述 (36)一、工程概况本工程为一座矮塔斜拉桥,位于[具体地点]。
该桥旨在满足交通需求,同时兼具景观效果。
桥梁总长[具体长度]米,主跨径[主跨长度]米,桥面宽度[桥面宽度]米。
桥梁结构形式为矮塔斜拉桥,主塔高度约为[主塔高度]米。
该工程地处[地形地貌描述],地质条件复杂,施工难度较大。
在施工过程中需充分考虑地质条件,采取相应的措施确保施工安全。
本工程的施工重点为矮塔施工和斜拉索安装,矮塔施工采用爬模法进行,以确保主塔的线形和尺寸符合设计要求。
斜拉索安装采用先张法,按照设计位置进行安装和张拉。
为确保工程质量,本工程将严格实施“三检制”,即自检、互检和专检,确保各项指标符合规范要求。
将对施工过程中的安全、质量、进度等进行全面监控,确保工程按期完成。
1. 项目背景随着城市交通的快速发展,道路建设对于提高城市交通效率和缓解交通拥堵具有重要意义。
三桥扇形斜拉桥施工总方案目录一、工程概况二、施工组织部署1、施工顺序与工艺选择2、施工组织与管理3、施工总体计划4、主要机具设备计划5、劳动力计划6、材料计划三、施工准备1、施工临时基地布置2、施工便道及木排架施工3、生活设施搭建4、施工用电5、施工用、排水6、施工前测量7、施工进场准备四、主要分项工程施工方案1、施工测量2、主墩混凝土沉井施工3、钻孔灌注桩工程4、承台、墩身、立柱、台帽工程5、支座安装及垫石施工6、支架系统7、连续箱梁施工8、主塔施工9、斜拉索安装及索力调整10、桥面及附属工程11、分项工程实施性施工计划五、工程质量及质量目标保证措施1、质量管理体系2、质量目标及控制措施3、质量责任制与验收制度4、质量保证措施5、工程施工技术、材料和设备质量保证措施六、施工进度及工期保证措施七、安全生产目标及保证措施1、安全管理目标2、安全管理依据3、安全管理组织网络4、机械设备安全生产保证措施5、防火安全管理措施6、安全保证体系7、安全生产责任制8、安全教育及检查制度9、安全管理技术措施八、文明施工措施1、文明施工管理体系2、文明施工管理措施九、新技术、新工艺、新材料、新设备的推广应用1、开展科研项目攻关2、已有成果的推广应用施工组织设计一、工程概况三桥为单索面扇形布置斜拉桥。
采用主、边跨(70.0+50.0=120m)预应力混凝土结构,主线桩号为K0+000 ~K0+126,总长为126.000米。
设计水位13.25米,流速2836 m3/s。
地下水位主要赋存于○1层索填土的上层滞水以及○2○3层亚粘土、粉细砂孔隙中,赋存的潜水受派河地表水、大气降水的的垂直补给,地下水径流渗透的侧面补给,该场地地下水较丰富,静止水位为0.5~6.3m,且渗透能力较强。
设计荷载等级:城市—A级,行车速度:40公里/小时,地震烈度:Ⅶ度,按Ⅷ度设防。
下部结构:0#、2#台为各6根Φ150cm钻孔桩,预应力混凝土台帽,台帽混凝土标号为C30,桩基为水下混凝土C30;1#墩为19根Φ 150cm 钻孔桩,承台为圆形,其半径为8.75m,高为5m,墩身为直径Φ 6.0m空心圆柱形钢筋混凝土,高为10.5m,桩基为水下砼,承台、墩身混标号C40。

一、工程概况本工程为某城市新建的一座斜拉桥,位于城市中心区域,全长500米,主跨180米,主塔采用双柱式结构,主梁采用预应力混凝土结构。
为确保工程质量和施工安全,特制定本专项施工方案。
二、施工组织1. 施工单位:某建筑工程有限公司2. 施工队伍:由具有丰富斜拉桥施工经验的工程师、技术人员和施工人员组成。
3. 施工设备:混凝土搅拌车、泵车、塔吊、施工电梯、施工平台等。
三、施工工艺1. 桥墩施工(1)基础开挖:采用人工挖掘机进行基础开挖,确保基础尺寸符合设计要求。
(2)基础浇筑:采用C30混凝土进行基础浇筑,确保基础强度满足设计要求。
(3)桥墩施工:采用模板施工,分节浇筑,确保桥墩垂直度和尺寸符合设计要求。
2. 主塔施工(1)基础施工:采用人工挖掘机进行基础开挖,确保基础尺寸符合设计要求。
(2)基础浇筑:采用C30混凝土进行基础浇筑,确保基础强度满足设计要求。
(3)塔柱施工:采用爬模施工,分节浇筑,确保塔柱垂直度和尺寸符合设计要求。
(4)横梁施工:采用支架施工,分节浇筑,确保横梁尺寸和强度符合设计要求。
3. 主梁施工(1)支架施工:采用满堂支架施工,确保支架强度、刚度和稳定性。
(2)模板施工:采用定型钢模板,确保模板尺寸和刚度满足设计要求。
(3)混凝土浇筑:采用泵车进行混凝土浇筑,确保混凝土密实度。
4. 斜拉索施工(1)锚具安装:采用机械安装,确保锚具安装精度。
(2)斜拉索张拉:采用液压张拉机进行张拉,确保张拉力符合设计要求。
(3)斜拉索防护:采用防腐涂料进行防护,确保斜拉索使用寿命。
四、施工进度1. 施工准备阶段:1个月2. 桥墩施工阶段:3个月3. 主塔施工阶段:5个月4. 主梁施工阶段:4个月5. 斜拉索施工阶段:1个月6. 验收阶段:1个月总计:15个月五、质量保证措施1. 严格遵循设计文件、施工规范和质量标准,确保工程质量。
2. 加强施工过程中的质量监控,确保施工质量。
3. 对施工人员进行专业培训,提高施工技能。
矮塔斜拉桥施工方案一、项目背景矮塔斜拉桥是一种常见且有效的桥梁结构,广泛应用于铁路、公路交通等领域。
它以其独特的造型和优越的性能成为市政工程中的重要组成部分。
本文将详细介绍矮塔斜拉桥的施工方案。
二、施工前准备2.1 桥梁设计在进行施工前,需要先进行桥梁的设计工作。
桥梁设计工作包括结构分析、材料选择、荷载计算等,确保桥梁的安全性和稳定性。
2.2 施工场地准备施工场地的准备是施工前的重要一环。
需要对施工现场进行清理,确保无障碍物存在。
同时,根据实际情况确定施工区域的边界,在施工区域外设置警示标志,确保施工安全。
2.3 施工人员培训施工人员是保证施工进度和质量的关键。
在施工前,需要对施工人员进行培训,包括施工工艺、安全操作规范等内容,确保施工人员具备必要的技能和知识。
三、施工流程3.1 基础施工矮塔斜拉桥的施工首先需要进行基础施工。
基础施工包括地基处理、基础坑挖掘、基础混凝土浇筑等步骤。
地基处理是为了保证桥梁基础的稳定性,可以采用加固土壤、灌注桩等方式。
基础坑挖掘需要按照设计要求进行,确保基础的大小和形状符合设计需求。
基础混凝土浇筑需要控制混凝土的质量和浇筑工艺,确保基础的强度和稳定性。
3.2 塔身施工塔身施工是矮塔斜拉桥施工的关键环节之一。
塔身施工需要根据设计要求进行模板搭设、钢筋绑扎、混凝土浇筑等步骤。
模板搭设需要具备一定的技术要求,确保模板的稳定性和准确性。
钢筋绑扎需要按照设计要求进行,确保钢筋的布置符合结构要求。
混凝土浇筑需要控制混凝土的流动性和均匀性,确保塔身的强度和稳定性。
3.3 拉索张设拉索张设是矮塔斜拉桥施工的另一个关键环节。
拉索张设的主要步骤包括拉索安装、张拉调校等。
拉索安装需要根据设计要求进行,确保拉索的位置和张设角度准确。
张拉调校需要根据设计要求进行,确保拉索的预应力符合设计要求。
3.4 桥面铺装桥面铺装是矮塔斜拉桥施工的最后一步。
桥面铺装需要根据设计要求选择适当的桥面材料,并按照施工工艺进行铺装。
矮塔斜拉桥施工方案摘要:本文旨在提供一种针对矮塔斜拉桥的施工方案。
矮塔斜拉桥是一种特殊的桥梁结构,其主要特点是桥梁高度较低且存在一定的斜拉角度。
该文将介绍矮塔斜拉桥的设计要点、施工方法以及施工时应注意的问题,以期为相关工程的设计和实施提供参考。
1. 引言矮塔斜拉桥作为一种新型的桥梁结构,具有占地面积小、造价低廉、对地形适应性强等优点,因此在城市交通建设中得到了广泛应用。
然而,由于其特殊的施工方式和结构特点,对施工方案的制定提出了更高的要求。
因此,本文旨在提供一种可行的矮塔斜拉桥施工方案,以期帮助相关工程的设计和实施。
2. 矮塔斜拉桥的设计要点矮塔斜拉桥的设计要点包括桥梁高度、斜拉角度、主梁尺寸等方面。
在确定桥梁高度时,需要考虑桥梁的通行需求以及地形条件,确保桥梁在满足安全要求的前提下尽可能降低高度。
斜拉角度的确定需要综合考虑桥梁结构和施工条件等因素,确保桥梁的稳定性和承载能力。
主梁的尺寸设计需要满足桥梁的承重要求和结构稳定性要求,同时考虑到材料使用效率和工程造价的因素。
3. 施工方法矮塔斜拉桥的施工方法分为几个关键步骤,包括基础施工、塔吊安装、主梁架设和斜拉索安装等。
3.1 基础施工基础施工是整个施工过程的第一步,它包括地基处理、临时支撑结构的搭建以及基础混凝土浇筑等。
地基处理需要根据地质勘察结果确定基础形式,确保基础的稳定性。
在基础施工过程中,需要搭建临时支撑结构以支撑主梁的架设。
3.2 塔吊安装在基础施工完成后,需要安装塔吊用于主梁的架设。
塔吊的安装需要根据桥梁的几何尺寸和施工要求确定合适的位置和高度,并进行精确的安装调整。
3.3 主梁架设主梁架设是矮塔斜拉桥施工过程中的关键步骤。
主梁的架设需要保证准确的位置和高度,而且在架设过程中需要注意材料的保护,确保主梁在架设过程中不受损坏。
3.4 斜拉索安装斜拉索的安装是矮塔斜拉桥施工的最后一个环节。
在安装斜拉索之前,需要确保主梁和塔吊的位置和高度准确无误。
斜拉桥施工方案比选引言斜拉桥作为一种现代桥梁结构形式,以其独特的设计风格和优越的结构性能受到了广大市民的喜爱。
施工方案的选择对于斜拉桥的质量、工期和投资费用等方面都有着重要影响。
因此,本文将对斜拉桥施工方案进行比选,并结合实际案例进行分析和评价。
施工方案 A施工方案 A 是传统的施工方式,采用了预制梁的方法进行梁体的施工。
首先,在两座桥墩之间搭设临时支撑,然后在支撑上施工预制梁。
预制梁在制作时需按照具体要求进行设计和加固,以保证其在施工和使用过程中的稳定性和安全性。
优点•施工方案 A 使用预制梁进行梁体的施工,使工序简化,加快了施工进度。
•预制梁在制作时可进行模块化设计,方便施工现场组装。
•施工方案 A 对现场施工人员的技术要求较低,降低了施工难度。
缺点•施工方案 A 需要预制梁的成本较高,增加了项目投资。
•预制梁需生产加工周期长,可能对整体工期造成影响。
•施工方案 A 对斜拉桥的设计要求较高,需要确保预制梁能够准确配合桥墩。
施工方案 B施工方案 B 是一种新型的施工方式,采用了独立施工悬索臂的方法进行斜拉桥的悬索索塔施工。
具体工序为:首先设置悬索锚点,并进行基坑开挖和基础施工;然后,使用建筑起重机搭设悬索臂,并通过电动葫芦等设备进行索塔的升降;最后,根据设计要求进行索塔的定线和张拉工作。
优点•施工方案 B 采用独立悬索臂施工,可避免对悬索臂的影响,提高了主桥梁段的施工效率。
•施工方案 B 的施工现场要求较低,只需满足基础施工的要求即可。
•施工方案 B 适合中小型斜拉桥的施工,可减少施工成本。
缺点•施工方案 B 使用建筑起重机进行施工,对起重机的技术性能要求较高,需要相关专业人员操作。
•施工方案 B 需要临时悬挂索塔,可能增加施工进度和成本。
•施工方案 B 对现场的安全防护要求较高,需要采取措施保证施工人员的安全。
方案比选综合考虑施工方案 A 和施工方案 B 的优缺点,以及对实际施工的适用性,我们可以根据具体情况进行方案比选。
南阳市光武大桥建设工程斜拉索挂索、张拉专项施工方案中铁十五局集团南阳市光武大桥建设工程项目经理部二0一二年三月一、工程概况光武大桥采用两联80+80m单塔双索面斜拉桥,塔高34.21米。
全桥采用现浇预应力混凝土连续梁。
斜拉索为双索面,每个箱梁中央布置一个索面,横桥向对称布置在索区里。
斜拉索直接穿过中腹板锚固于箱梁底面。
斜拉索在梁上索距为8.0m;塔上索距2.05m,等间距布置。
拉索的水平倾角在25.153°~37.682°。
斜拉索采用防腐性能优越的喷涂环氧钢绞线斜拉索体系,规格为OVM250AT-61,两端采用可换索式250AT锚具。
每个索塔斜拉索横向单排布置,斜拉索采用高强度低松弛单层环氧涂层无粘结钢绞线斜拉索体系,单根钢绞线直径15.24mm,钢绞线标准强度fpk=1860Mpa。
斜拉索外包HDPE整圆式护套管规格为ф260mm。
全桥斜拉索共12对拉索,钢绞线约191吨。
整束斜拉索钢绞线防护体系由单根钢绞线PE管、哈弗管外套、锚具、锚头防腐固体油脂、锚头环氧砂浆等组成。
全桥斜拉索布置情况二、编制依据1、《南阳市光武大桥施工图设计》2、《公路桥涵施工技术规范》(JTJ041—2000)3、《公路工程质量评定标准》(JTGF80/1—2004)4、《OVM平行钢绞线斜拉索施工指南》三、OVM250AT斜拉索体系结构说明斜拉索由锚固段+过渡段+自由段+抗滑锚固段+塔柱内索鞍段+抗滑锚固段+自由段+过渡段+锚固段构成,1、锚固段主要由锚板、夹片、锚固螺母、密封装置、防松装置及保护罩组成。
在锚固段锚具中,夹片、锚板、锚固螺母是加工上主要控制件,也是结构上的主要受力件。
A.密封装置:其主要起防止漏油、防水的密封作用。
它由防损板、内外密封板、密封圈构成。
并在密封装置内注防腐油脂对剥除PE层的钢绞线段起防护作用。
B.防松装置:主要由空心螺栓和压板构成,在钢绞线张拉并预压结束后安装此装置,可实现有效地对单个锚固夹片保持夹紧力,从而对夹片起防松、挡护作用。
目录一、概述 (1)二、总体施工工艺 (2)三、主要施工方法 (5)1、施工准备 (5)2、斜拉索的制作、运输、检查验收及存放 (9)3、斜拉索提升至桥面 (9)4、斜拉索的塔端挂设 (10)5、桥面放索 (11)6、斜拉索梁端安装 (12)7、塔端软牵引 (14)8、塔端张拉 (17)9、斜索力调整 (18)10、斜拉索施工注意事项 (19)四、主要材料、机械、设备计划(全桥) (20)五、劳动力使用计划 (21)六、斜拉索施工进度计划 (21)七、斜拉索相关参数 (22)八、质量保证措施 (26)九、安全保证措施 (27)独塔双索面斜拉桥施工方案一、概述广东省***大桥为独塔双索面斜拉桥,桥跨布置为180+101+45m,索塔采用由直塔柱和斜拉柱组成,无上横梁的异型索塔,主梁采用预应力混凝土∏形梁,双向预应力混凝土结构,并采用前支点挂篮悬臂浇筑主梁混凝土。
斜拉索两端均采用张拉端锚具,张拉端设在塔上;斜拉索中心线处的梁高为2.3m,斜拉索按扇形布置,塔上竖向间距1.8m,梁上水平间距6.0M,采用平行钢丝斜拉索。
主桥标准横断面布置为:1.5m(人行道)+2.0m(非机动车道)+2.25m(斜拉索布索区)+0.5m(防撞栏杆)+23.0m(机动车道)+0.5m(防撞栏杆)+2.25m(斜拉索布索区)+2.0m(非机动车道)+1.5m(人行道),总宽35.5m。
主桥斜拉索共设4×27=108根,斜拉索为塑包平行钢丝束,钢丝采用φ7镀锌高强钢丝,钢丝排列整齐,同心绞合,外缠包带,在缠包带外挤包高密度聚乙烯护套两层(黑色和彩色)。
斜拉索两端均为带螺纹的冷铸锚。
斜拉索共分为PES7-127、PES7-151、PES7-7、PES7-199、PES7-223、PES7-253六种规格,最长索A27长190.923m、重12.8682t,斜拉索钢丝总重756.1539t。
平行钢丝斜拉索构造见图1。

斜拉桥钢结构施工方案1. 引言斜拉桥是一种桥梁结构形式,具有优良的抗风性能和美观的外观,逐渐在世界各地得到广泛应用。
钢结构是斜拉桥常用的结构材料,因其高强度、轻量化和容易加工的特点,适用于大跨度和重载桥梁。
本文将详细介绍斜拉桥钢结构施工方案,包括基础施工、主梁制造与安装、斜拉索制作与张拉、主塔制作与安装等内容。
2. 基础施工斜拉桥的基础是确保整个桥梁结构牢固稳定的关键。
在进行基础施工前,需要进行地质勘察,确定地基承载力和地下水位等信息。
基础施工包括地基开挖、地基处理、桩基施工等步骤。
地基开挖要求精确控制尺寸和坡度,以确保桥梁的水平度和纵向坡度符合设计要求。
地基处理包括填土加固和地基加固等工序,以提高地基承载力。
桩基施工是为了增加地基的稳定性和承载力,一般采用钢管桩或钢筋混凝土桩。
3. 主梁制造与安装主梁是斜拉桥的重要组成部分,承载车辆和行人的重量。
主梁制造一般在工厂进行,包括钢板切割、焊接、锯齿板制作等工序。
制造过程中要严格控制材料的质量和尺寸,确保主梁的强度和稳定性。
主梁安装是将制造好的主梁运输到现场,并进行合理的安装。
安装过程中,需要使用起重机械将主梁吊装到预定位置,并进行准确定位和固定。
同时,要进行力学稳定性分析和施工安全评估,确保主梁在使用过程中的稳定性和安全性。
4. 斜拉索制作与张拉斜拉桥的特点之一是采用斜拉索来支撑主梁和分担荷载。
斜拉索的制作是在工厂进行的,一般采用高强度的钢丝绳或钢缆。
制作时要按照设计要求进行弯曲、锚固和张拉等操作。
斜拉索的张拉是在主塔和主梁之间进行的。
张拉前需要进行预应力计算和调整,以保证斜拉索的力学性能。
张拉过程中要进行力和位移的监测,确保斜拉索的张拉力和位置满足设计要求。
5. 主塔制作与安装主塔是斜拉桥的支撑结构,用于承受主梁和斜拉索的力。
主塔的制作一般在工厂进行,包括钢管切割、焊接、喷涂等工序,以保证主塔的强度和稳定性。
主塔安装是将制作好的主塔运输到现场,并进行合理的安装。
斜拉桥的设计与施工斜拉桥作为一种现代化的桥梁结构,具有良好的经济性、美观性和可靠性。
它通过倾斜的钢缆拉紧桥面,实现了跨度大、消耗较少建材的目标。
今天,我们来探讨一下斜拉桥的设计与施工。
设计是斜拉桥建设的关键一步。
首先,需要合理选择桥梁的跨度和布局。
跨度的选择要考虑河流或峡谷的宽度以及通行需求。
对于长跨度的斜拉桥,可以采用双锥面拱作为主要部分,以分担荷载。
布局的选择要考虑地形地貌和冲击力分布,确保桥梁的稳定性和均匀受力。
其次,需要确定斜拉桥的材料和构造。
钢材是斜拉桥的主要材料之一,其具有高强度和良好的可塑性。
优质的钢材能够承受更大的荷载,同时还能减少桥梁的自重。
此外,斜拉桥的桥面采用预应力混凝土浇筑,以增强桥面的耐久性和承载能力。
在施工阶段,需要分为几个步骤进行。
首先是地基处理。
在斜拉桥的建设中,地基处理是非常关键的一步。
通过对地基的加固和处理,能够提高桥梁的稳定性。
常见的地基处理方法包括挖土后灌注灰土、钻孔灌注桩等。
然后是钢缆组装。
钢缆是斜拉桥的核心部分,负责承载桥面重量。
在组装钢缆时,需要牢固地连接每一根钢缆,并确保其位于正确的位置。
这需要高度的技术和精确的操作。
接下来是桥面浇筑。
桥面的浇筑需要在经过严格的制定施工方案下进行,以确保混凝土的均匀性和质量。
在浇筑完成后,需要进行养护,以确保桥面的硬度和耐久性。
最后是桥塔的建设。
桥塔是斜拉桥的标志性建筑,也是斜拉桥稳定性的重要组成部分。
在建设桥塔时,需要精确测量以保证其竖直度和位置的准确性。
通过合理的施工方法和技术,能够确保桥塔的牢固性和稳定性。
虽然斜拉桥的设计与施工过程极具挑战性,但只要掌握了正确的方法和技术,就能够顺利地完成。
斜拉桥的设计要满足经济性和实用性的要求,使得桥梁能够承载大量的交通流量和荷载。
同时,在施工过程中要严格按照规范进行,确保桥梁的质量和安全。
斜拉桥的设计与施工离不开科学和创新。
不断探索新的材料和技术,能够提高斜拉桥的建设质量和效率。
桥面施工方案
一、工程概况:
桥面总宽度及组成:本桥采用上下行分离式桥面,桥面总宽度为26m,桥面组成:0.5米(护栏)+11.5米(行车道)+2.0米(中间分隔带)+11.5米(行车道)+ 0.5米(护栏)=26.0米。
大桥的上部构造为7×30m预应力混凝土连续组合箱梁、共56片。
二、总体施工进度和劳动力安排
桥面施工计划在2004年2月20日开工,计划在2004年4月30日桥面施工施工完毕。
人员机械配备:混凝土工15人,钢筋工18人,木工8人,勤杂人员2人,两台容量8m3混凝土运输车,EA-05混凝土泵一台,平面阵捣梁一台。
三、施工准备
1、对便道进行修整,达到运输车辆能够顺利通行。
2、对桥面进行清洗并对纵横向湿接缝梁体混凝土进行彻底凿毛,露出新鲜混凝土。
3、全面复测,组织测量人员对郑沟大桥中线及桥面标高等进行全面复测,如有误差进行调整,调整后再进行桥面铺装。
4、组织施工技术人员进行图纸审核,对现场工人及工班长进行桥面铺装施工技术交底。
四、施工要点
施工顺序:横向湿接缝施工纵向湿接缝施工箱梁顶板负
弯矩张拉孔道压浆和封锚桥面铺装层的施工解除临时支座
1、桥梁纵、横向湿接缝施工
a、本桥纵、横向湿接缝模板采用厂制定型钢模,钢模出厂后经验收各部尺寸合格后,模板表面打磨光滑并涂油。
模板与梁体端头采用外支撑顶紧,并夹双面海绵胶带,保证模板不漏浆、不变形。
横向湿接缝模板采用厂制定型钢模,采用吊挂式施工,模板安装时,其吊杆必须顶紧,上横杆安装牢固可靠。
b、接头钢筋采用绑扎搭接,并部分焊接,焊接接头长度单面焊不小于10倍的钢筋直径,双面焊不小于5倍的钢筋直径。
c、梁体端头混凝土面必须凿毛,凿除浮浆,露出混凝土石子。
d、梁体端头顶板负弯矩部分预应力扁波纹管的连接,采用比原直径稍大一点的波纹管套接,套接后用胶带纸密封。
e、混凝土浇注。
混凝土采用C50号混凝土,其坍落度80~180mm,其浇注时操作人员必须是混凝土施工的熟练工人,掌握混凝土施工工艺,保证混凝土密实的前提下,振动棒绝对不能捣动波纹管。
f、浇注完成后,加强混凝土的养护,保证接缝混凝土的质量。
施工完毕,墩顶清理干净。
2、桥面顶板负弯距张拉及压浆
桥面顶板负弯距张拉采用穿心式千斤顶单根张拉,张拉采取双控,以伸长量进行校核,张拉顺序为T1、T2号钢束对称单根张拉,其中T1的伸长量为10.9cm,T2的伸长量为6.2cm。
张拉施工人员全为经验丰富张拉作业人员。
张拉时报请监理工程师,经批准后进行张拉。
张拉时作好张拉施
工记录,并严格按照规范操作程序施工。
3、孔道压浆和封锚:
锚具外多余钢绞线采用砂轮切割机切除,严禁用电焊焊割。
经监理工程师检验合格后,立即进行孔道压浆。
压浆用压浆机将水泥浆压入孔道,使孔道从一端到另一端充满水泥浆,并在另一端有水泥浆流出后,立刻封口并稳压0.6~0.7Mpa,3~5分钟后取掉压浆管进行封口。
压浆应在钢束张拉后24h内进行,水泥浆的水灰比为0.4-0.45,为减少收缩,可掺入0.0001水泥用量的铝粉,作膨胀剂。
管道压浆的顺序先下层后上层,压浆时严格注意防止相邻孔的串浆而阻塞压浆孔,压浆后将所有锚头混凝土封锚。
封锚的端面平整,端面至支座支承线的距离允许偏差-1cm,不允许有正偏差。
压浆与封锚注意问题:
(1)压浆过程中及压浆后48h内结构混凝土的温度不得低于5℃,否则应采取保温措施,当气温高于35℃时,压浆宜在夜间进行。
(2)对于需封锚的锚具,压浆后应先冲洗干净,并对梁端混凝土凿毛,然后设置钢筋网浇筑封锚混凝土。
(3)预应力筋张拉后,孔道应尽早压浆,压浆强度达到设计要求后方可移运和吊装。
(4)禁止从孔道两端同时向内压浆。
4、桥面铺装层的施工
桥面砼施工前应清除桥面杂物,凿除桥面浮浆层,并用清水冲洗干净后,放线并绑扎桥面钢筋网,钢筋网每隔5m在桥面弹线标示位置,以保证钢筋位置准确。
保护层厚度由同标号的砼垫块保证,
为防止桥面施工对铰缝砼的影响,不允许大型机械设备上桥面,其砼采用混凝土输送泵输送到浇注地点。
桥面施工前,桥面纵向弹设三条墨线,横向每5米弹设一条墨线,并在墨线上用粉笔分出桥面钢筋位置,以利于钢筋绑扎,并且桥面纵向不小于5米设一个水准点,控制桥面铺装顶面标高。
桥面每幅横向采用两次施工,每个施工段两侧使用调平层厚度略小的槽钢做导轨并控制标高。
导轨即为提浆流滚筒的轨道,保证铺装层面平整度。
混凝土施工完后,应重新检查轨道顶面标高,其标高偏差应控制在3mm 以内,由于此道工序直接关系到桥面标高及平整度,所以超标的一律返工重做,直到合格为止。
本桥铺装混凝土采用C40号混凝土,其坍落度50~70mm。
混凝土由拌合站集中拌制,混凝土运输车运至现场,由混凝土运输送泵送上至桥面,人工摊平,平面振捣梁振捣平整密实。
砼振捣首先使用平面振捣梁振捣平整密实,之后使用两根Ⅰ30型钢制成的振动刮平梁刮振,振动梁长度与桥幅净宽相符,对不平整处进行填挖处理反复刮振至混凝土表面平整,然后用滚筒刮平和提浆,再用铝合金直尺反复刮平,最后表面抹平,压光拉毛,拉毛成条要求直顺。
保证桥面整体美观。
成型后的混凝土采用塑料布覆盖,洒水养护不少于14天,防止干裂。
5、临时支座的解除
纵、横向湿接缝混凝土强度达设计强度后解除临时支座。
本桥临时支座为砂桶,所以只需拧开砂桶螺栓放出河砂即可解除临时支座。
六、质量保证体系
为确保本桥达到全线优质工程的质量目标,为全线工程创优奠定基础,成立以总工、质检工程师、技术主管为负责人的质量管理领导机构,积极配合现场监理工程师工作,对本桥的每一道工序进行监控。
(一)技术保证:
1、严格图纸会审制度,及早发现问题,解决问题。
2、严格技术交底制度,特别是对施工班组的交底要明确重点、难点及施工要领。
3、严肃质量检查制度,工地配备1名专职质检员,实行质量一票否决权。
4、严肃测量放线换手复核制度,测量工作由专职工程师负责,各项测量记录准确、清晰、定位控制桩用砼加固保护。
5、严肃试验抽查复核制度,施工中检查各种材料出厂合格证及说明书的同时,对各种工程材料按规定进行抽样化验,合格后方可使用。
6、隐蔽工程及分部工程自检后,马上请项目部质检工程师及监理工程师检查签证。
7、重要结构,关键工序、工地技术人员进行全程旁站。
(二)工艺设备机具保证:
1、根据施工需要配备先进的机具设备。
2、优化各项施工工艺,确定合理的工艺流程,以达到优质、高效、低耗的目的。
3、施工用机械设备,经常维修,重要结构施工前应检查设备情况,并对于重要设备配备用机械。
(三)组织机构:
1、成立以队长、工程师为领导的全面质量管理小组,对本桥施工进行统一调度,统一管理。
2、班组成立QC小组,实行技术革新,积极推广新技术、新工艺,实行以工序优质保分项,分项优质保分部,分部优质保单位工程优质的一条龙管理。
七、全保证措施
1、认真贯彻执行“安全第一,预防为主”的方针,强化管理,实行目标化管理,领导负责,分片包干,重点预防,群众治理。
2、安全教育经常化,制度化,开工前进行系统的安全教育,开工后,抓好“三工”教育和定期培训。
3、严格安全检查制度,各级安全领导小组定期组织检查,发现问题及时纠正,对违章违纪人员要给予批评、警告、停工检查处理。
4、加强安全防护,重点作业要设置安全防护标志,高空作业设安全标杆、安全网,个人戴安全帽,系好安全带,脚手架搭设牢固,严禁钢木混用。
5、严格安全技术交底,每一项工程施工前都应与各班组长写安全技术交底书,根据工程施工的性质,将作业中的安全技术事项交待清楚。
6、施工现场材料要分类堆放,值勤人员要经常检查,并备灭火器材,加强施工现场保护工作,严格按规定要求安装供电线路及设备,并安装接地线,不合格的电工器材严禁使用。
八、现场文明施工措施及环保措施
1、施工现场原材料、成品、半成品按照施工平面图要求布置,施工现场由专人统一指挥,各工种间协调配合,严禁野蛮施工、肓目施工。
每一
道工序完成后要做到工完场清,现场清理干净,材料运输、使用过程中尽量避免损耗浪费,同时做好成品防护工作。
2、生活污水、废水设暗渠直通设有顶盖的汇污坑。
残余物及剩饭残渣等集中倾倒处理。
厕所按环保要求搭设并保持长久的清洁卫生。
3、生产中的废物、废料集中堆放,挂废品标识牌,检验后统一处理。
4、基坑弃土可临时堆放在基坑外1m处,现场配备二台8T自卸汽车外运土。
九、成品防护措施
1、墩柱的防护:墩柱的外观质量的好坏关系到桥整体的外观形象,所以对墩柱应重点作防护,防止桥面施工污染墩柱及盖梁。
2、桥台耳墙及台帽的防护,在台背填土时,其压实机械驾驶员进行岗前教育对于耳墙台背根部压实机械无法压实的部份使用小型压实机具,防止耳墙台帽被破坏。
3、桥墩盖梁的防护、纵、横向湿接缝施工施工完后,有时可能经常在盖梁上作业,所以也应当心防护盖梁受污染。
4、防止在结构物表面,乱写乱画及章贴广告,一经发现及时清洗,避免给验收工作带来不便。
5、桥面铺装后严禁一切运输车辆通行,以免污染桥面。
沥青油面铺装前桥头两端应设有禁止通行标识牌。
