室内给水管道安装工艺
- 格式:pdf
- 大小:67.01 KB
- 文档页数:8
室内给水管道安装工程一、施工准备(一)作业条件1、地下管道铺设必须在房心土回填夯实或挖到管底标高,沿管线铺设位置清理干净,管道穿墙处巳留管洞或安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确.2、暗装管道应在地沟盖板前或吊顶封闭前进行安装。
3、明装托、吊干管安装必须在安装层的结构顶板完成后进行.沿管线安装位置的模板及杂物清理干净,托吊卡件均已安装牢固,位置正确。
4、立管安装宜在主体结构完成后进行。
高层建筑在主体结构达到安装条件后,适当插入进行。
每层均应有明确的标高线,暗装竖井管道,应把竖井内的模板及杂物清除干净,并有防坠落措施。
5、支管安装应在墙体砌筑完毕墙面未装修前进行。
(二)材料要求1、不得使用国家限制使用和淘汰落后的建材。
(三)主要机具1、机械:套丝机,砂轮锯、台钻、调速电锤、手电钻、电焊机、电动或手动试压泵等。
2、工具:套丝扳、管钳、台钳、压力钳、钢锯、手锤、活扳手、链钳、煨弯器、手压泵、捻凿、大锤、断管器、射钉枪、倒链、电气焊等工具。
3、其他:水平尺、线坠、钢卷尺、小线、压力表等.二、质量要求质量要求符合《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)的规定。
三、工艺流程安装准备→预制加工→干管安装→立管安装→支管、消火栓安装→管道试压→管道防腐和保温→管道冲洗→通水试验四、操作工艺(一)安装准备认真熟悉图纸,参看土建结构图、装修建筑图、有关设备专业图,核对各种管道的坐标标高是否有交叉,管道排列所占空间是否合理。
有问题及时与设计和有关人员研究解决,办理变更洽商记录。
根据施工方案确定的施工方法做好准备工作。
(二)预制加工按设计图纸画出管道分路、管径、预留管日、阀门位置等施工草图,在实际安装的结构位置做上标记,按标记分段量出实际安装的标准尺寸,记录在施工草图上,然后按草图测得的尺寸预制加工(断管、套丝、上零件、调直、校对,按管段分组编号)。
(三)立管安装如果有保温,管道净距还应加保温量。

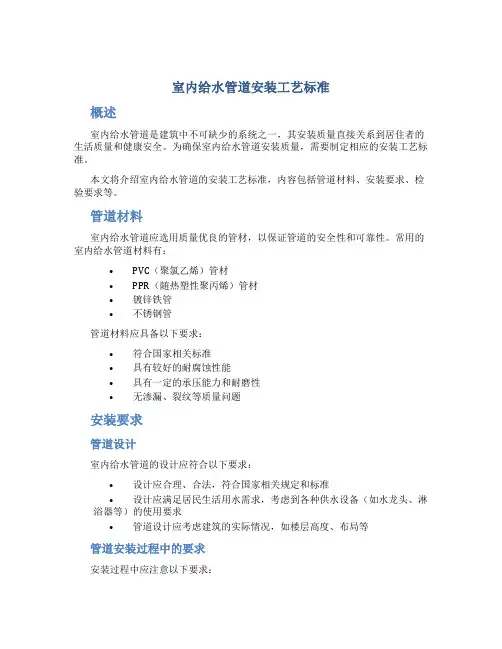

室内给水管道安装工艺标准概述室内给水管道是建筑中不可缺少的系统之一,其安装质量直接关系到居住者的生活质量和健康安全。
为确保室内给水管道安装质量,需要制定相应的安装工艺标准。
本文将介绍室内给水管道的安装工艺标准,内容包括管道材料、安装要求、检验要求等。
管道材料室内给水管道应选用质量优良的管材,以保证管道的安全性和可靠性。
常用的室内给水管道材料有:•PVC(聚氯乙烯)管材•PPR(随热塑性聚丙烯)管材•镀锌铁管•不锈钢管管道材料应具备以下要求:•符合国家相关标准•具有较好的耐腐蚀性能•具有一定的承压能力和耐磨性•无渗漏、裂纹等质量问题安装要求管道设计室内给水管道的设计应符合以下要求:•设计应合理、合法,符合国家相关规定和标准•设计应满足居民生活用水需求,考虑到各种供水设备(如水龙头、淋浴器等)的使用要求•管道设计应考虑建筑的实际情况,如楼层高度、布局等管道安装过程中的要求安装过程中应注意以下要求:•管道应在干燥、通风、明亮的环境下进行•管子的切割应平整,不得出现锯齿、毛刺和破损•管道连接应牢固,不漏水,不得使用胶带、绳索等材料代替法兰垫片•管道安装应垂直或水平布置,不得出现弯曲、扭曲等情况•焊接点应平整光滑,无气孔、裂纹和表面缺陷•完成管道安装后,应进行试压和灌水,确保无漏水情况检验要求为确保室内给水管道的安全性和可靠性,应对管道进行检验和验收。
检验过程应包括以下内容:•验证管道材料是否符合相关标准和规定•检查管道连接点是否牢固,不得存在管子不饱满、翻切、滑动等质量问题•对新安装的管道进行试压和灌水,确保无漏水情况•对居民家中管道进行定期检查,如发现管道漏水、老化、腐蚀等情况应及时更换或维修结论室内给水管道是家庭供水系统的重要组成部分,安装质量直接影响到居民的生活质量和健康安全。
为保证室内给水管道的安全可靠性,需要注重管道材料的选择、安装过程的要求以及检验过程的严格把关。
通过本文的介绍,应对室内给水管道的安装工艺标准有所了解。

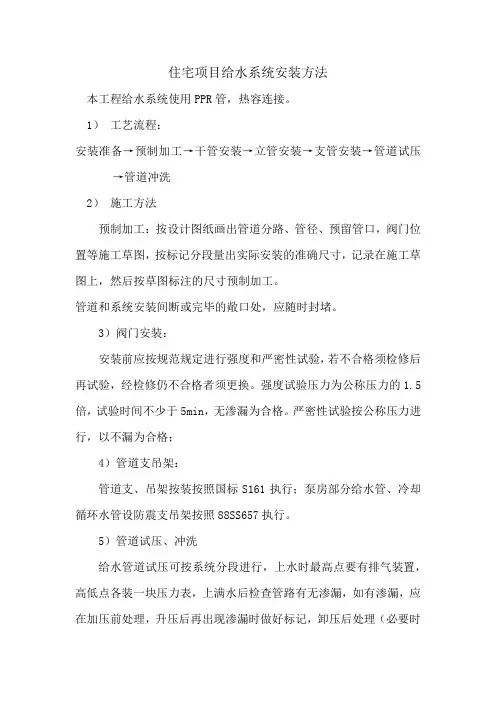

住宅项目给水系统安装方法本工程给水系统使用PPR管,热容连接。
1)工艺流程:安装准备→预制加工→干管安装→立管安装→支管安装→管道试压→管道冲洗2)施工方法预制加工:按设计图纸画出管道分路、管径、预留管口,阀门位置等施工草图,按标记分段量出实际安装的准确尺寸,记录在施工草图上,然后按草图标注的尺寸预制加工。
管道和系统安装间断或完毕的敞口处,应随时封堵。
3)阀门安装:安装前应按规范规定进行强度和严密性试验,若不合格须检修后再试验,经检修仍不合格者须更换。
强度试验压力为公称压力的1.5倍,试验时间不少于5min,无渗漏为合格。
严密性试验按公称压力进行,以不漏为合格;4)管道支吊架:管道支、吊架按装按照国标S161执行;泵房部分给水管、冷却循环水管设防震支吊架按照88SS657执行。
5)管道试压、冲洗给水管道试压可按系统分段进行,上水时最高点要有排气装置,高低点各装一块压力表,上满水后检查管路有无渗漏,如有渗漏,应在加压前处理,升压后再出现渗漏时做好标记,卸压后处理(必要时泄水处理)。
管道试验压力为管道系统工作压力的1.5倍。
试验步骤:——系统注水时,应打开管道各高处的排气阀,将空气排尽。
——用压力泵分2-3次将压力升至试验压力Ps,稳压10min压力降不大于0.05MPa,作强度检验。
再将试验压力降至设计压力。
——在设计压力下,保持30min的时间,以压力不降,无渗漏为合格。
管道冲洗:管道试验完毕,首先用试验管段内的余水进行初次冲洗;待全部管道安装完毕,再对整个管路系统进行全面冲洗,冲洗流速以不小于1.5m/s,直到出水口的水色和透明度与进水目测一致为合格;试验完毕后的余水排放到下水道里。

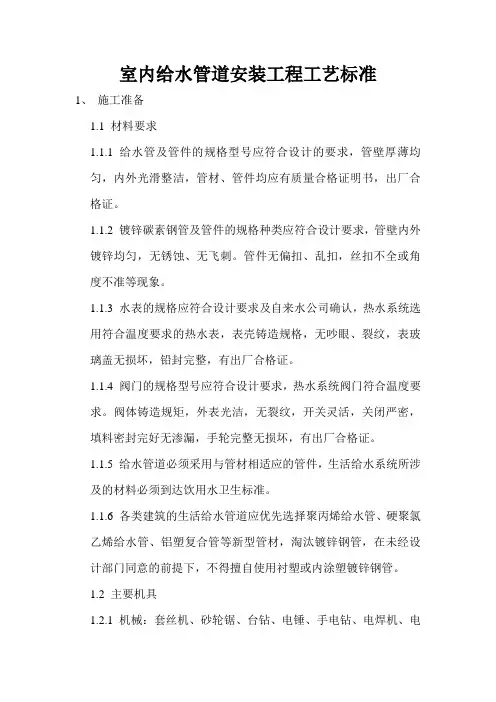

室内给水管道安装工程工艺标准1、施工准备1.1 材料要求1.1.1 给水管及管件的规格型号应符合设计的要求,管壁厚薄均匀,内外光滑整洁,管材、管件均应有质量合格证明书,出厂合格证。
1.1.2 镀锌碳素钢管及管件的规格种类应符合设计要求,管壁内外镀锌均匀,无锈蚀、无飞刺。
管件无偏扣、乱扣,丝扣不全或角度不准等现象。
1.1.3 水表的规格应符合设计要求及自来水公司确认,热水系统选用符合温度要求的热水表,表壳铸造规格,无吵眼、裂纹,表玻璃盖无损坏,铅封完整,有出厂合格证。
1.1.4 阀门的规格型号应符合设计要求,热水系统阀门符合温度要求。
阀体铸造规矩,外表光洁,无裂纹,开关灵活,关闭严密,填料密封完好无渗漏,手轮完整无损坏,有出厂合格证。
1.1.5 给水管道必须采用与管材相适应的管件,生活给水系统所涉及的材料必须到达饮用水卫生标准。
1.1.6 各类建筑的生活给水管道应优先选择聚丙烯给水管、硬聚氯乙烯给水管、铝塑复合管等新型管材,淘汰镀锌钢管,在未经设计部门同意的前提下,不得擅自使用衬塑或内涂塑镀锌钢管。
1.2 主要机具1.2.1 机械:套丝机、砂轮锯、台钻、电锤、手电钻、电焊机、电动式牙泵等。
1.2.2 工具:套丝板、管钳、压力钳、手锯、手锤、活扳手、链钳、煨弯器、手压泵、捻凿、大锤、断管器等。
1.2.3 其他:水平尺、线坠、钢卷尺、小线、压力表等。
1.3 作业条件1.3.1 地下管道铺设必须在房心土回填夯实或挖到管底标高,沿管线铺设位置清理干净,管道穿墙处已留管洞或安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确。
1.3.2 暗装管道应在地沟未盖沟盖或吊顶未封闭前进行安装。
其型钢支架均应安装完毕并符合要求。
1.3.3 明装托、吊干管安装必须在安装层的结构顶板完成后进行。
沿管线安装位置的模板及杂物清理干净。
托吊卡件均已安装牢固,位置正确。
1.3.4 立管安装应在主体结构完成后进行。
高层建筑在主体结构到达安装条件后,适当插入进行。
室内给排水施工工艺规范要求
为了确保室内给排水管道施工质量,以下是一些施工工艺规范
要求。
材料准备
- 所选材料应符合国家标准,并且应配备齐全。
- 材料的送货单和质量证明都应该妥善保管。
- 包装损坏的材料不应使用。
管道铺设
- 安装地漏前应先进行防水处理,再进行地面垫层施工。
- 水平铺设的水管直径为50mm及以下时,应用橡胶垫圈密封,直径大于50mm时,应在泥水垫层中架设管架,并用金属扣带固定。
- 泥水管应嵌在砖墙或混凝土墙墙体内,并应进行设备安装前
的检查。
设备安装
- 安装龙头时,龙头上方应设置顶水器,防止进水管压力过大引起水花飞溅。
- 水暖器和燃气热水器的安装应符合国家标准及安全规程,并应进行严格的耐压试验。
- 安装地漏时,地漏口高应低于地面,以方便水排出。
管道测试
- 管道安装及设备安装完成后,应进行一次全面的试验,以确保安装质量。
- 试验应在施工单位工作人员的监督下进行。
- 试验的压力应符合国家规定,并持续时间应不少于30分钟。
- 试验后,如有泄漏等情况,应立即修复并重新试验。
以上是室内给排水施工工艺规范要求的主要内容。
在施工过程中,应严格按照要求进行操作,确保施工质量和施工安全。
同时,对安装质量进行全面的检查和测试,确保管道及设备的正常使用和维护。
一、给水管道施工工艺
1、室内给水管路安装顺序“先引入管,后干立管、先大径管后小径管、先地上、后地下”。
2、给水管暗敷时尽量减少接头,如管道需穿越吊平顶不得有可拆接头。
3、给水管安装要做到“横平、竖直”减少虚弯头,减少绕道走向。
4、给水管通过房或厅至阳台,必须在可操作处安装截止阀以便切断。
5、给水管安装不得靠近电源(≥300mm),以防渗漏造成电器短路。
6、热水管的敷设要充分考虑到热胀冷缩而产生的温差应力对管路的破坏性,可采用线补偿的方法加以克服。
7、管径在25mm以下给水管的安装,管道在转角、水表、水龙头或角阀至管道终端的100mm处应设管卡,管卡安装必须牢固。
8、冷热水管安装时应左热右冷,上热下冷,里热外冷,且间距≥200mm(特殊情况及客户要求除外)。
9、给水管不得从地板下敷设(特殊情况根据现场情况协调解决)。
二、排水管道施工工艺
1、排水管在施工前应对原有的管道端口、地漏临时进行封堵以
免杂物进入下水管道。
排水管材应采用硬质管材,严禁用软管连接。
2、排水管铺设在地面的横管必须有一定坡度,坡度大小视现场
情况而定,洗涤水下水管不得和污水管(坑管)连接。
3、两路不同高差的排水管不能并路连接,以防返水。
两路相同
高差的排水管并路,三通管及汇入总管管径必须放大一档。
PVC管
放大、做小必须用专用异径接管。
4、不得随意改变原排水立管、地漏、坑管位置,不得随意增设卫、浴设施。
台盆下水安装时必须加S弯。

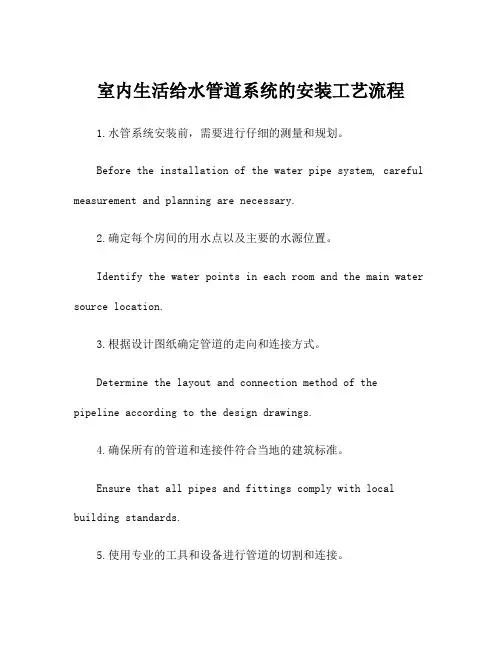

室内生活给水管道系统的安装工艺流程1.水管系统安装前,需要进行仔细的测量和规划。
Before the installation of the water pipe system, careful measurement and planning are necessary.2.确定每个房间的用水点以及主要的水源位置。
Identify the water points in each room and the main water source location.3.根据设计图纸确定管道的走向和连接方式。
Determine the layout and connection method of thepipeline according to the design drawings.4.确保所有的管道和连接件符合当地的建筑标准。
Ensure that all pipes and fittings comply with local building standards.5.使用专业的工具和设备进行管道的切割和连接。
Use professional tools and equipment for cutting and connecting pipes.6.安装主要的管道干线,并确保其牢固和稳定。
Install the main pipeline trunk and ensure that it is firm and stable.7.安装分支管道和支线,连接到各个用水点。
Install branch pipes and branch lines, connecting to various water points.8.检查所有连接处是否牢固并进行必要的调整。
Check all connections for firmness and make necessary adjustments.9.进行压力测试,确保管道系统的完整性和安全性。

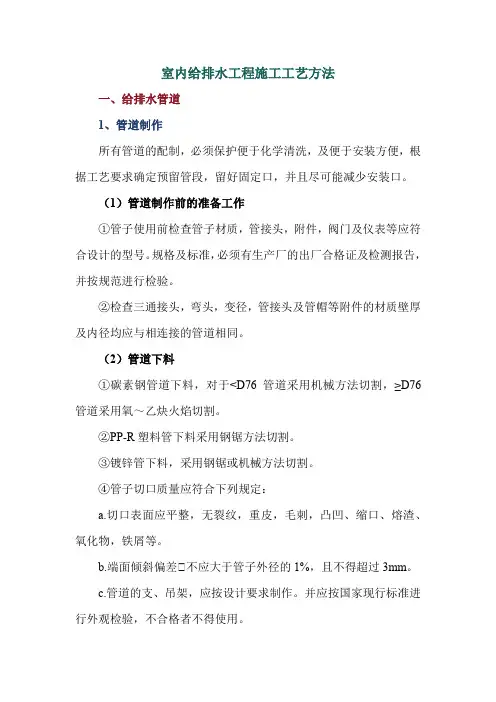

室内给排水工程施工工艺方法一、给排水管道1、管道制作所有管道的配制,必须保护便于化学清洗,及便于安装方便,根据工艺要求确定预留管段,留好固定口,并且尽可能减少安装口。
(1)管道制作前的准备工作①管子使用前检查管子材质,管接头,附件,阀门及仪表等应符合设计的型号。
规格及标准,必须有生产厂的出厂合格证及检测报告,并按规范进行检验。
②检查三通接头,弯头,变径,管接头及管帽等附件的材质壁厚及内径均应与相连接的管道相同。
(2)管道下料①碳素钢管道下料,对于<D76管道采用机械方法切割,≥D76管道采用氧~乙炔火焰切割。
②PP-R塑料管下料采用钢锯方法切割。
③镀锌管下料,采用钢锯或机械方法切割。
④管子切口质量应符合下列规定:a.切口表面应平整,无裂纹,重皮,毛刺,凸凹、缩口、熔渣、氧化物,铁屑等。
b.端面倾斜偏差△不应大于管子外径的1%,且不得超过3mm。
c.管道的支、吊架,应按设计要求制作。
并应按国家现行标准进行外观检验,不合格者不得使用。
2、管道安装(1)给水排水部分管道安装,应具备以下条件①与管道有关的土建工程已检验合格,满足安装要求,并正办理交接手续。
②与管道连接的设备已找正合格,固定完毕。
③管道组成件及管道支承件等已检验合格。
④管子、管件、阀门等,内部已清理干净,无杂物。
对管内有洁净要求的管道,其质量已符合设计文件的规定。
⑤管道安装前必须完成脱脂和二次镀锌等有关工序已进行完毕。
⑥法兰,焊缝及其他连接件的设置应便于检修,并不得紧贴墙壁,楼板或管架。
⑦脱脂后管道组成件,安装前必须进行严格检查,不得有油污染。
⑧管道穿越楼板、墙壁及其他建筑物时,应加设保护套管。
(2)给水排部分给水管安装①施工准备工作a.管道铺设前,必须先按图纸要求测量放线。
b.管材检查。
塑料管内壁应光滑、平整和清洁,内外表面均不得凹凸不平和有划痕。
管壁厚度应均匀,在同一截面偏差不得超过14%。
色泽应均匀无白斑,不得有气泡、裂口、杂质和裂痕。

给水管道安装方法水管道的安装是指在建筑物内和建筑物之间安装供水和排水管道的过程。
在进行水管道安装之前,需要进行详细的规划和准备工作。
下面是水管道安装的步骤和方法的详细介绍。
1.设计规划:在进行水管道安装之前,首先需要进行设计规划。
设计规划过程中需要考虑建筑物的布局,水源的位置,水管道的走向,以及需要安装的水龙头、冲洗装置和下水道等设备。
设计规划需要符合当地的建筑法规和规范。
2.材料准备:在进行水管道安装之前,需要准备好所需的材料和工具。
常见的水管材料包括铜管、塑料管和钢管等。
此外还需要准备管件、胶水、密封胶带、水龙头等配件和工具,如水管切割器、扳手、螺丝刀等。
3.定位测量:在进行水管道安装之前,需要进行定位测量,确定水管道的布置位置。
可以使用测量工具如水平仪、尺子和铅锤等进行测量,确保水管的水平和垂直度。
4.切割和连接水管:首先,根据测量结果和设计规划,使用水管切割器将水管切割到所需的长度。
然后使用相应的管件连接水管。
根据水管材料的不同,连接方式也有所不同。
例如,铜管可用焊接连接,塑料管可用胶水或热熔连接,钢管可用螺纹连接。
5.安装水龙头和其他设备:在水管道安装的最后阶段,需要安装水龙头和其他设备。
首先,在设计规划中确定的位置上打孔,然后安装水龙头和配件。
水龙头和其他设备的安装需要按照产品说明书和工程师的指导进行。
6.测试和调整管道:在完成水管道的安装之后,需要进行测试和调整。
可以打开水龙头检查水压是否正常,检查管道是否有泄漏现象。
如果发现有漏水现象,需要及时查找漏点并进行修复。
如果水压不正常,可以调整阀门和水泵等设备来达到正常的水压。
7.清洁和保养:在完成水管道安装之后,需要进行清洁和保养工作。
清洁包括清除管道内的杂质和沉积物,可以使用专用的清洗剂和工具进行清洁。
保养包括定期检查水管道的状态,如管道连接是否松动,是否有渗漏现象等,及时进行修复和维护。
综上所述,水管道的安装需要经过设计规划、材料准备、定位测量、切割和连接水管、安装水龙头和其他设备、测试和调整管道以及清洁和保养等步骤。
