(完整版)地基基础工程雨季施工专项方案
- 格式:docx
- 大小:13.28 KB
- 文档页数:7
雨季施工安全专项方案夏季施工面临雨多、风大、高温等不利的环境因素影响,并能直接危及生产安全,给企业带来无法估量的损失。
因此科学合理___施工,采取安全技术措施,积极应对雨期施工面临的各种危险状况对提高抗风险能力、保障企业生产安全全,具有重大意义。
同时夏季高温多雨,是事故的易发期、多发期,也是防范事故的关键时期。
为全面做好当前的安全生产工作,做好防高温、防汛、防火、防触电、防食物中毒、防雷击、防坍塌、防高处坠落等事故,积极做好夏季安全生产工作,坚决遏制重特大事故的发生,现制定如下雨季和汛期施工安全专项方案。
一、工程概况及施工任务第四工程队位于___省通渭县___村附近,承担施工范围为DK862+232-DK867+193,全长___km,主要工程包括:峡口隧道出口段(___m)、马家山特大桥(___m)、通渭车站、孛家河大桥(___m)、南山堡隧道进口(___m)。
其中:马家山特大桥及南山堡隧道均为全线重难点工程。
马家山特大桥位于___省通渭县___村附近,先后跨越S207省道、G___国道、___处村道并___次跨越牛谷河。
全桥孔跨布置:___m简支箱梁+(40+64+40)m连续梁+___m简支箱梁+6____m道岔简支箱梁,桥梁全长___m,墩高___m~___m不等,最长桩基___m,全桥基础设计钻孔灌注桩与砼承台,桥墩采用圆端型实体墩或空心墩,桥台采用双线矩形空心桥台。
简支箱梁采用移动模架施工和支架现浇施工,连续梁采用悬臂灌注施工。
峡口隧道位于___省通渭县城东南牛谷河右岸黄土梁峁区,地面高程在1770~1930之间,我队承担施工任务的隧道出口,最大埋深___m,最小埋深___m。
隧道口地质多为分积黄土覆盖。
南山堡隧道位于___省通渭县城西南,隧道进口位于南河村,地处牛谷河二、三级阶地,起讫里程为DK866+193~IDK869+664,全长___m,地势平缓,交通便利;隧道洞身最大埋深___m.二、编制依据依据《___安全生产法》、《___应对法》、《建设工程安全生产管理条例》、《生产安全事故报告和调查处理条例》、《___消防法》、《危险化学品安全管理规定》、《特种设备安全监察条例》、《铁路运输安全保护条例》、《铁道部1___文件》兰新铁路甘青有限公司等制度、条例及有关法律、法规规定。

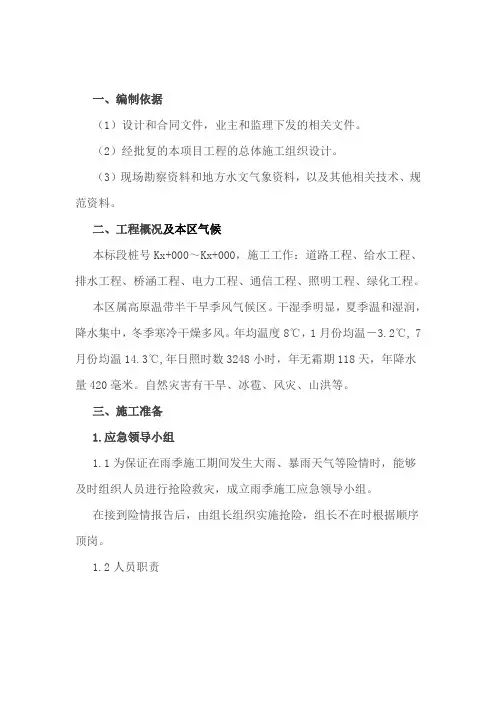

一、编制依据(1)设计和合同文件,业主和监理下发的相关文件。
(2)经批复的本项目工程的总体施工组织设计。
(3)现场勘察资料和地方水文气象资料,以及其他相关技术、规范资料。
二、工程概况及本区气候本标段桩号Kx+000~Kx+000,施工工作:道路工程、给水工程、排水工程、桥涵工程、电力工程、通信工程、照明工程、绿化工程。
本区属高原温带半干旱季风气候区。
干湿季明显,夏季温和湿润,降水集中,冬季寒冷干燥多风。
年均温度8℃,1月份均温-3.2℃, 7月份均温14.3℃,年日照时数3248小时,年无霜期118天,年降水量420毫米。
自然灾害有干旱、冰雹、风灾、山洪等。
三、施工准备1.应急领导小组1.1为保证在雨季施工期间发生大雨、暴雨天气等险情时,能够及时组织人员进行抢险救灾,成立雨季施工应急领导小组。
在接到险情报告后,由组长组织实施抢险,组长不在时根据顺序顶岗。
1.2人员职责(1)组长是项目安全生产管理的第一负责人,应确保工程项目满足国家及地方法律法规及规定的要求,组织制定本项目安全生产应急预案,负责预案的有效运行。
(2)副组长受组长领导,贯彻落实国家及地方法律法规及规定的要求,对项目部应急工作负直接领导责任,组织项目部开展应急救援培训,深入施工现场了解情况,对发现的问题及时处理。
(3)组员职责:1)值班采用24小时值班制,负责收集险情汇报、上级和有关部门的险情通报以及异常气象信息资料,填写保存各种记录和资料。
2)将收集到的各种应急信息,及时向应急领导小组汇报,并迅速传达应急领导小组的有关指示。
3)坚守岗位、恪守职责,保证指令、信息通畅、准确无误2.物资准备准备好充足的防汛抢险物资和机具,确保施工顺利进行。
雨施材料根据实际工程量提前做出计划,并确保物资及时进场。
在进行雨期施工前,初步计划准备好以下材料,具体数量根据施工进度及时增减,详见下表。
雨季材料准备表3.技术准备雨季到来之前,项目部应组织有关人员按照方案要求进行技术交底,提出雨季施工防汛计划,为施工提供技术准备。
雨季施工专项方案雨季施工专项方案(通用8篇)为了确保工作或事情顺利进行,常常需要预先制定方案,方案是阐明行动的时间,地点,目的,预期效果,预算及方法等的书面计划。
制定方案需要注意哪些问题呢?下面是小编整理的雨季施工专项方案,仅供参考,希望能够帮助到大家。

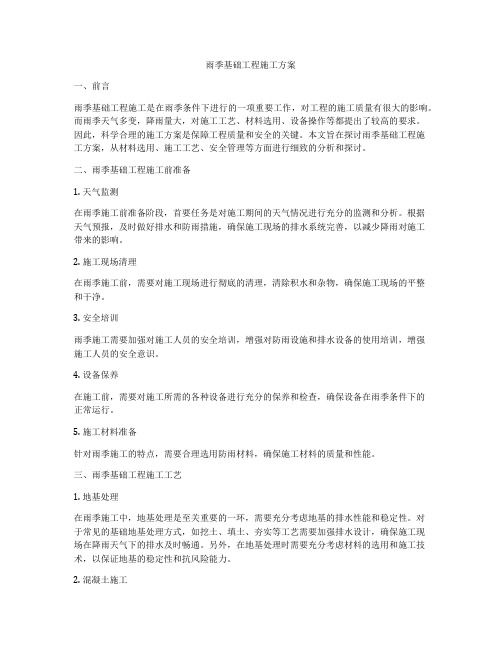

雨季施工专项方案1第一章雨季施工管理目标1雨季施工:雨季施工主要以预防为主,采用防雨措施及加强排水手段,确保雨季施工的正常进行.2积极配合政府部门做好雨季施工的防汛救助工作。
第三章施工部署本工程正值雨季施工的重点工序包括:土方工程施工,绿化工程,做好整个工程的防、排水工作是整个工程施工质量、安全和工期的有力保证。
1材料、物资准备根据施工现场的实际情况,配备材料计划如下:施工现场保证道路随时畅通。
2人员部署配备了40人组成的雨季防汛施工抢险小组,随时准备调用。
3现场工作部署1)在雨季来临之前,应做好施工人员的雨季培训工作,要组织各施工班组对各自责任范围内的施工项目进行一次防雨、防潮情况的全面检查。
施工现场的准备工作,包括施工材料、临时设施、临电、机械设备、防护等项工作。
要做到现场排水畅通,降雨时场地内地坪、道路无积水。
2)检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅。
3)施工现场、生产基地的工棚、仓库、食堂临时住房等应在雨季施工前进行全面检查和整修,保证道路不塌陷,房间不漏雨,场区不积水。
4)现场道路旁排水沟,保证不滑、不陷、不积水。
清理现场障碍物,保持现场道路畅通。
道路两旁1m范围内不要堆放物品,且堆放高度不宜超过1.5m,保证视野开阔。
5)雨季所需的材料、设备和用品。
水泵、抽水软管、塑料布等雨季所需材料要及时运至施工现场,做好准备;水泵等设备应提前安装好并试运行。
6)雨季前对现场配电箱、闸箱、电缆临时支架等仔细检查,需加固的及时加固,缺盖、罩、门的及时补齐,确保用电安全。
7)在现场设立48小时天气预报黑板,由兼职天气预报员每日更新最近天气情况。
第1篇一、前言桩基工程作为建筑工程的重要组成部分,其施工质量直接影响到整个工程的安全和使用寿命。
雨季施工由于天气原因,施工难度和风险较大,为确保桩基工程在雨季施工中的质量和安全,特制定本施工方案。
二、工程概况1. 工程名称:XX桩基工程2. 工程地点:XX市XX区XX街道3. 施工单位:XX建设集团有限公司4. 施工工期:XX个月三、雨季施工特点及应对措施1. 特点:(1)雨季期间,降雨量大,施工场地易积水,影响施工进度。
(2)土壤含水量高,地基承载力降低,桩基施工难度加大。
(3)施工材料、设备易受潮,影响施工质量和进度。
2. 应对措施:(1)施工准备:1)制定雨季施工方案,明确施工组织、进度、质量、安全等要求。
2)对施工人员进行雨季施工技术培训,提高施工人员的安全意识和操作技能。
3)做好施工材料、设备的防潮、防锈处理。
(2)施工过程:1)合理安排施工顺序,优先施工地下工程,减少地面施工。
2)做好施工场地排水,确保施工场地无积水。
3)加强地基处理,提高地基承载力。
4)合理安排施工时间,避开雨季高峰期。
5)加强施工材料、设备的保管,防止受潮、受锈。
(3)施工质量控制:1)严格控制桩基施工质量,确保桩基垂直度、桩长、桩径等符合设计要求。
2)加强施工过程中的检测,发现问题及时处理。
3)做好施工记录,为工程验收提供依据。
四、安全文明施工1. 严格执行安全生产法规,加强施工现场安全管理。
2. 做好施工现场文明施工,保持施工现场整洁。
3. 加强施工人员安全教育,提高安全意识。
4. 做好施工环保工作,减少对环境的影响。
五、总结本施工方案旨在确保桩基工程在雨季施工中的质量和安全。
在实际施工过程中,应根据现场实际情况进行调整,确保工程顺利进行。
第2篇一、工程概况桩基工程是建筑工程的重要组成部分,其施工质量直接影响到整个建筑的安全与稳定性。
雨季施工由于天气原因,施工难度较大,容易造成桩基质量下降、工期延误等问题。
为确保桩基工程在雨季施工过程中的质量和进度,特制定本施工方案。
基础工程雨季施工方案基础工程是建筑工程中最为重要的一部分,雨季对基础工程的施工有着很大的影响。
在雨季施工中,需要采取一系列的措施来保证基础工程的顺利进行。
本文将从设计前的准备工作、基础工程的选择、施工方法、材料选择等方面,详细介绍基础工程在雨季的施工方案。
一、设计前的准备工作在雨季施工前,必须做好充分的准备工作,以确保基础工程能够在雨季中正常施工。
主要有以下几个方面:1.了解本地的气候和降雨情况:在进行基础工程施工前,需要详细了解施工地的气候情况和降雨情况,根据实际情况合理安排施工计划。
同时,需要关注天气预报,及时调整工程进度。
2.合理选择基础工程类型:基础工程有很多种类型,不同类型的基础工程适合不同的施工环境。
在雨季中,可以选择适合湿地的基础工程类型,如桩基、地下连续墙等。
3.预先准备施工材料:雨季中,施工材料易受潮、变形等影响,因此需要提前准备好施工材料,确保材料质量。
4.制定详细的施工计划:在雨季中施工,需要制定详细的施工计划,明确每个施工环节的时间和施工方法,确保施工顺利进行。
二、基础工程类型选择在雨季中,由于地下水位升高和土壤湿度增加,一些基础工程类型更适合进行。
以下是一些适合雨季施工的基础工程类型:1.桩基:桩基由于能够承受较大的荷载,适合在土壤湿度较高的情况下进行。
在雨季中,可以选择钻孔灌注桩、螺旋桩等。
2.地下连续墙:地下连续墙能够抵挡地下水的渗透,适合在雨季中进行。
在施工过程中,可以采取腐蚀防护措施,延长墙体的使用寿命。
3.土石方工程:雨季中,土石方工程的施工会受到土壤湿度的影响。
因此,在施工前需要做好土壤改良工作,提高土壤的稳定性,保证施工的安全性。
三、施工方法选择在雨季中,需要采取一些特殊的施工方法,以保证基础工程的顺利进行。
以下是一些常用的施工方法:1.施工桩的防水措施:在雨季中,施工桩易受潮、渗水。
可以采取在桩身上刷涂防水涂料、施工现场设置防雨棚等措施,保证施工桩的质量。
基础工程雨季施工方案基础工程雨季施工方案精选2篇(一)在雨季进行基础工程施工是一项具有一定挑战性的任务,因为雨水会给施工带来很多困难和影响。
以下是一些基础工程雨季施工方案的建议:1. 建立排水系统:确保施工现场有良好的排水系统,包括排水沟、排水管道和排水孔。
这将有助于及时将雨水排出施工现场,减少积水的影响。
2. 要及时清除积水:在雨季施工过程中,及时清除施工现场的积水是非常重要的。
可以使用抽水机或泵来将积水排出施工区域。
3. 加强施工现场的排水措施:可以设置临时的排水沟和槽来引导雨水流向指定的位置,从而减少对施工的干扰。
4. 选择合适的施工材料:在雨季选择合适的施工材料也非常重要。
例如,可以选择一些对水具有较好抗性的材料,这样可以减少雨水对施工材料的侵蚀和破坏。
5. 合理安排施工工期:在雨季进行基础工程施工时,需要合理安排施工工期,尽量避免在大雨或暴雨天气进行施工。
6. 做好施工现场的保护措施:在雨季进行基础工程施工时,需要加强施工现场的保护措施。
例如,可以搭建临时的遮阳棚或防雨棚,保护施工现场免受雨水的侵蚀和影响。
7. 加强施工现场的安全管理:雨季施工需要特别强调施工现场的安全管理,包括防滑处理、防雷防电等,确保施工人员的安全。
总的来说,雨季施工需要提前做好充分的准备工作,包括排水系统的建设、选择合适的施工材料和合理安排施工工期等。
稳定和高效的施工水平对于雨季基础工程施工至关重要。
基础工程雨季施工方案精选2篇(二)根底开挖施工方案一、工程概况本工程地处城市郊区,占地面积约XXX平方米。
工程主要包括建筑物的地基根底开挖工程。
根底开挖深度为XX米,土方开挖量约为XX立方米。
施工开场时间为XXXX年XX 月XX日,方案工期为XX天。
二、工程准备1.搭建临时场地搭建施工临时场地,包括搭建施工用的临时办公室、仓库以及临时设施等,满足施工人员的工作和生活需求。
2.施工机械设备准备准备好各种施工机械设备,包括挖掘机、推土机、半自动挖机、装载机、运土车辆、水泵等,保证施工工作的正常进展。
地基雨季施工专项方案本方案旨在确保在雨季条件下进行地基施工时的安全和顺利进行。
在施工过程中,特别是在雨季期间,可能会面临一些挑战,如强降雨和地基湿度增加。
因此,我们制定了以下方案来应对这些挑战,并确保工程能够按计划进行。
1. 灌浆加固为了减少地基受雨水影响的风险,我们将采用灌浆加固的方法来加强地基的稳定性。
灌浆是一种将浆液注入地基土层中的方法,可以增加土壤的密实度和强度,降低水分渗透性。
我们将在施工前进行地基勘测,确定需要加固的区域,并使用适当的灌浆材料进行处理。
2. 排水系统在雨季期间,地基可能会受到水分的积聚和渗透,从而影响施工过程。
为了解决这个问题,我们将设计和实施一个有效的排水系统。
该系统将包括排水沟、排水管道和排水泵等设施,以确保雨水可以及时排走,从而避免地基过度浸泡和泥浆堆积。
3. 施工时间安排在雨季期间,我们将进行特殊的施工时间安排。
我们将密切关注天气预报,并根据降雨情况来调整施工计划。
如果有持续性的大雨预报,我们将暂停施工并采取必要的措施来保护施工现场。
同时,我们也会利用干燥的天气窗口来加快施工进度,以弥补因雨季造成的延误。
4. 安全防护措施在施工过程中,我们将严格遵守安全操作规程,并加强安全防护措施。
这包括提供适当的个人防护装备,如安全帽、防滑鞋和防护眼镜等,以保护工作人员的安全。
我们还将进行定期的安全培训,并建立应急响应机制,以应对可能发生的安全事故。
5. 施工监控与检查为了确保施工过程的质量和安全,我们将进行全程监控和检查。
我们将设立专门的监控团队,负责监测施工现场的状况,并及时报告任何异常情况。
我们还将定期进行现场检查,以确保工程按照要求进行,并采取必要的纠正措施。
我们相信,通过执行以上方案,我们将能够应对雨季施工中的挑战,并确保工程的顺利进行。
我们将密切配合相关部门和人员,共同努力以达到预定的施工目标。

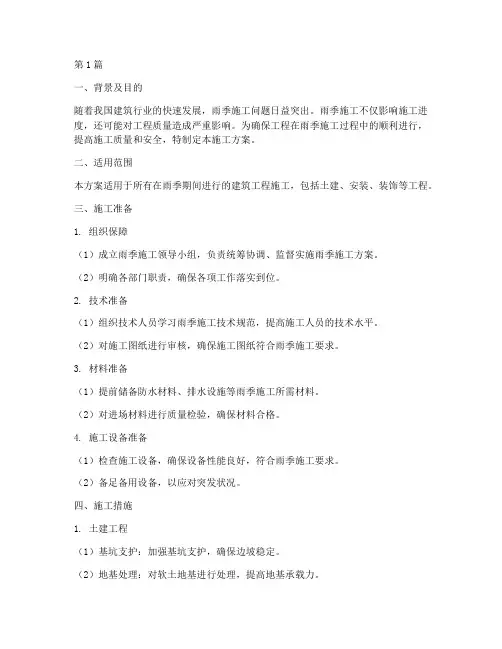

第1篇一、背景及目的随着我国建筑行业的快速发展,雨季施工问题日益突出。
雨季施工不仅影响施工进度,还可能对工程质量造成严重影响。
为确保工程在雨季施工过程中的顺利进行,提高施工质量和安全,特制定本施工方案。
二、适用范围本方案适用于所有在雨季期间进行的建筑工程施工,包括土建、安装、装饰等工程。
三、施工准备1. 组织保障(1)成立雨季施工领导小组,负责统筹协调、监督实施雨季施工方案。
(2)明确各部门职责,确保各项工作落实到位。
2. 技术准备(1)组织技术人员学习雨季施工技术规范,提高施工人员的技术水平。
(2)对施工图纸进行审核,确保施工图纸符合雨季施工要求。
3. 材料准备(1)提前储备防水材料、排水设施等雨季施工所需材料。
(2)对进场材料进行质量检验,确保材料合格。
4. 施工设备准备(1)检查施工设备,确保设备性能良好,符合雨季施工要求。
(2)备足备用设备,以应对突发状况。
四、施工措施1. 土建工程(1)基坑支护:加强基坑支护,确保边坡稳定。
(2)地基处理:对软土地基进行处理,提高地基承载力。
(3)防水措施:对地下室、隧道等地下工程进行防水处理。
2. 安装工程(1)电缆敷设:在雨季施工期间,尽量减少电缆敷设,避免电缆受潮。
(2)管道安装:加强管道接口处的防水处理,防止雨水渗入。
(3)设备安装:在设备安装过程中,做好防潮、防锈措施。
3. 装饰工程(1)墙面、地面施工:在雨季施工期间,尽量减少涂料、水泥等易受潮材料的施工。
(2)木工工程:对木材进行防潮处理,防止木材变形。
(3)涂料施工:在雨季施工期间,尽量选择抗水性好的涂料。
五、应急预案1. 雨季来临前,密切关注气象预报,提前做好预防措施。
2. 遇到强降雨,立即停止室外施工,确保人员安全。
3. 加强施工现场排水设施,确保排水畅通。
4. 发现安全隐患,立即采取措施进行处理。
六、总结雨季施工是建筑工程施工中的一项重要环节,本方案从组织保障、技术准备、材料准备、施工措施、应急预案等方面进行了详细规定。
第1篇一、前言雨季施工是建筑工程施工过程中常见的一种施工环境,由于雨季的特殊性,对施工质量、进度和成本都会产生一定的影响。
为确保建筑工程在雨季施工过程中的顺利进行,提高施工质量,确保施工安全,特制定本雨季施工方案。
二、适用范围本方案适用于所有建筑工程在雨季施工过程中的施工管理和质量控制。
三、施工准备1. 组织准备(1)成立雨季施工领导小组,负责统筹协调雨季施工工作。
(2)组织施工人员参加雨季施工安全教育培训,提高施工人员的安全意识和技能。
(3)建立健全雨季施工责任制,明确各部门、各岗位的职责。
2. 技术准备(1)根据工程特点,编制雨季施工技术方案,明确施工方法、工艺流程、质量控制要点等。
(2)对施工人员进行技术交底,确保施工人员掌握雨季施工技术要求。
(3)提前准备雨季施工所需的材料和设备,如防水材料、排水设备、防滑材料等。
3. 物料准备(1)提前采购、储备足够的防水材料、排水设备、防滑材料等。
(2)确保施工现场材料堆放整齐,避免因雨水浸泡导致材料损坏。
四、施工措施1. 施工场地排水(1)施工现场应设置排水沟、集水井等排水设施,确保雨水及时排出。
(2)施工道路应设置排水坡,避免积水。
(3)对施工现场周边排水系统进行检查、疏通,确保排水畅通。
2. 防水措施(1)对地下工程、地下室、隧道等部位,采取防水措施,如铺设防水卷材、涂刷防水涂料等。
(2)对墙体、屋面等部位,采取防水措施,如涂刷防水涂料、设置防水层等。
(3)对施工设备、材料进行防水处理,避免因雨水浸泡导致损坏。
3. 防滑措施(1)对施工现场的楼梯、通道、平台等部位,采取防滑措施,如铺设防滑垫、设置防滑条等。
(2)对施工人员配备防滑鞋,确保施工安全。
4. 施工顺序调整(1)根据雨季施工特点,合理调整施工顺序,确保施工进度不受影响。
(2)在雨季施工期间,优先安排地下工程、地下室等部位施工,减少露天作业。
(3)对易受雨水影响的施工部位,采取临时封闭措施,避免雨水侵入。
条形基础雨季施工方案1. 前言条形基础是一种常用的地基处理方法,用于增加地基的承载能力和稳定性。
在雨季施工时,由于雨水的影响,施工工期和施工质量可能会受到一定的影响。
本文将介绍条形基础在雨季施工中的一些注意事项和施工方案。
2. 雨季施工前的准备工作2.1 定期检查天气预报在进行雨季施工前,施工方应定期关注天气预报,特别关注降雨情况。
如果有大雨、暴雨等恶劣天气的预警,应及时暂停施工,并采取相应的防雨措施。
2.2 提前准备施工材料和设备在雨季施工前,需要提前准备好施工所需的材料和设备,确保能够及时开始施工。
材料应储存在干燥的地方,避免被雨水浸泡。
设备应检查是否正常运行,并做好防雨措施。
2.3 组织人员进行安全培训在雨季施工前,应组织人员进行安全培训,重点讲解施工过程中的安全事项和预防措施。
确保施工人员具备安全意识,能够正确使用安全防护设备,并知道紧急撤离的逃生路线。
3. 雨季施工中的注意事项3.1 防止积水在雨季施工中,雨水容易积聚在施工现场,影响施工进度和施工质量。
为防止积水,可以采取以下措施:•清理施工区域周围的排水沟和渠道,确保排水通畅;•在施工区域设立排水管道,将积水引流至安全地点;•在基础施工前,进行合理的排涝设计。
3.2 控制施工进度雨季施工需要合理控制施工进度,避免因雨水过多导致施工延误。
可以采取以下措施:•根据雨季降雨情况调整施工计划,合理安排工期;•提前制定应急方案,如安排加班、增加施工人员等,以应对突发情况。
3.3 加强质量监控雨季施工容易受到雨水的冲刷和侵蚀,因此需要加强施工质量的监控。
可以采取以下措施:•定期巡查施工现场,及时发现和修补可能出现的裂缝和渗水现象;•加大对基础材料质量的检查力度,确保材料的抗水性能和耐久性。
4. 雨季施工方案基于以上注意事项,制定适用于雨季的条形基础施工方案如下:4.1 基坑施工准备•在施工前清理基坑周围的排水沟和渠道,确保排水通畅;•挖取基坑后,采取必要的排涝措施,将积水排出。
雨季基础工程施工方案一、前言雨季基础工程施工是在雨季条件下进行的一项重要工作,对工程的施工质量有很大的影响。
而雨季天气多变,降雨量大,对施工工艺、材料选用、设备操作等都提出了较高的要求。
因此,科学合理的施工方案是保障工程质量和安全的关键。
本文旨在探讨雨季基础工程施工方案,从材料选用、施工工艺、安全管理等方面进行细致的分析和探讨。
二、雨季基础工程施工前准备1. 天气监测在雨季施工前准备阶段,首要任务是对施工期间的天气情况进行充分的监测和分析。
根据天气预报,及时做好排水和防雨措施,确保施工现场的排水系统完善,以减少降雨对施工带来的影响。
2. 施工现场清理在雨季施工前,需要对施工现场进行彻底的清理,清除积水和杂物,确保施工现场的平整和干净。
3. 安全培训雨季施工需要加强对施工人员的安全培训,增强对防雨设施和排水设备的使用培训,增强施工人员的安全意识。
4. 设备保养在施工前,需要对施工所需的各种设备进行充分的保养和检查,确保设备在雨季条件下的正常运行。
5. 施工材料准备针对雨季施工的特点,需要合理选用防雨材料,确保施工材料的质量和性能。
三、雨季基础工程施工工艺1. 地基处理在雨季施工中,地基处理是至关重要的一环,需要充分考虑地基的排水性能和稳定性。
对于常见的基础地基处理方式,如挖土、填土、夯实等工艺需要加强排水设计,确保施工现场在降雨天气下的排水及时畅通。
另外,在地基处理时需要充分考虑材料的选用和施工技术,以保证地基的稳定性和抗风险能力。
2. 混凝土施工在雨季混凝土施工中,需要着重考虑混凝土的配料、搅拌和浇筑工艺。
针对雨季降雨量大的情况,需要加强混凝土的密实性和耐水性。
选用合适的水泥和外加剂,并严格控制水灰比和施工温度,确保混凝土的强度和耐水性。
另外,对于混凝土的浇筑,需要加强对温度、湿度和风速等因素的控制,以保证混凝土的均匀性和密实性。
3. 钢筋施工在雨季钢筋施工中,需要加强对钢筋的防锈处理和保护。
在钢筋加工前,需要对钢筋表面进行清洁和除锈处理,选用合适的防锈涂料和防锈剂,确保钢筋的防锈性能。
雨季专项施工方案第一章编制说明具体实际情况可知,需要全面完成二期项目工程,估计整个施工期间跨越三个夏季、雨季,其中基础工程、主体结构工程、屋面工程、外墙工程、室内精装修、室外工程、粗装修工程跨越夏季、雨季。
根据项目具体情况和重庆市夏季高温、多雨气候,针对季节性施工中易发生的质量缺陷、安全事故特制定以下具体措施。
第二章编制依据1业主与我司已签订的施工合同文件2、《建筑装饰装修工程质量验收规范》3、《砌体工程施工质量验收规范》4、《建筑地基基础工程施工质量验收规范》第三章施工部署一、施工进度安排1根据施工总控计划,其中基础工程、主体结构工程、屋面工程、外墙工程、室内精装修、室外工程、粗装修工程等分部分项工程均处于夏季、雨季施工阶段。
2、具体受夏季、雨季影响最大的分部分项工作如下:3、基础工程:①基坑支护结构(8~13#楼);②人工挖孔桩基础;③土石方工程;④地下室结构防水工程(8~13#楼);⑤钢筋工程;⑥模板工程;⑦混凝土工程;⑧脚手架工程;⑨机电预留预埋工程及防雷接地工程。
4、主体结构工程:①钢筋工程;②模板工程;③混凝土工程;④脚手架工程;⑤外脚手架工程;⑥砌体结构工程;⑦机电预留预埋工程及防雷接地工程。
5、屋面工程:①屋面防水工程;②屋面保温隔热工程;③混凝土工程;④屋面防雷接地工程。
6、外墙工程:①外窗安装工程;②外墙抹灰工程;③外墙保温工程;④外墙面砖饰面;⑤外墙涂饰工程;⑥外窗防雷接地工程。
7、粗装修工程:①室内抹灰工程;②楼地面工程;③厨房、卫生间防水工程。
8、室内精装修工程:①内墙面涂料工程;②室内门安装工程。
9、室外工程:①土石方工程;②室外化粪池;③室外园林绿化;④室外管道安装工程。
二.组织机构项目成立夏季、雨季施工领导小组,主管工程的夏季、雨季施工的准备、实行、落实、检查等工作,具体人员组成及分工如下表:1夏季高温到来之前,组织有关人员按照该方案要求进行技术交底,提出夏季高温计划,为施工提供技术准备。
雨季施工专项方案第1篇雨季施工专项方案一、项目背景随着我国经济建设的快速发展,基础设施建设步伐不断加快,各类工程项目在雨季施工的需求日益增加。
为确保工程质量和施工安全,降低雨季施工带来的不利影响,根据相关法律法规和行业标准,结合本项目实际情况,制定本雨季施工专项方案。
二、编制依据1. 相关法律法规:《中华人民共和国建筑法》、《中华人民共和国安全生产法》、《建筑工程质量管理条例》等;2. 行业标准:《建筑工程施工质量验收统一标准》、《建筑工程施工安全规范》等;3. 项目施工图纸、施工组织设计及施工方案;4. 项目所在地区气象资料、地形地貌、水文地质等资料;5. 类似工程雨季施工经验。
三、项目概况1. 项目名称:XXXX工程2. 项目地点:XXXX地区3. 项目类型:XXXX类型4. 建设规模:XXXX平方米5. 工期要求:XXXX年XX月XX日至XXXX年XX月XX日四、雨季施工风险分析1. 土方工程:雨季土方施工易出现积水、滑坡、坍塌等现象,影响施工安全和工程质量;2. 砌体工程:雨水浸泡会导致砌体强度降低、结构变形,影响砌体工程质量;3. 钢筋工程:雨水会导致钢筋腐蚀、锈蚀,影响钢筋工程质量;4. 混凝土工程:雨季混凝土施工易出现离析、蜂窝、麻面等现象,影响混凝土工程质量;5. 装饰工程:雨季室内外装饰施工受影响,易出现渗水、脱落等问题;6. 施工安全:雨季施工易发生触电、滑倒、坠落等安全事故。
五、雨季施工措施1. 土方工程(1)合理安排施工计划,避免在雨季高峰期进行土方施工;(2)加强施工现场排水设施建设,确保雨水及时排出;(3)对施工现场进行围挡、覆盖,防止雨水浸泡;(4)严格按照设计要求进行土方回填,确保回填土压实度;(5)加强现场巡查,发现安全隐患及时整改。
2. 砌体工程(1)采用防水材料进行砌筑,提高砌体防水性能;(2)合理安排施工进度,避免在雨天进行砌筑作业;(3)对砌筑材料进行覆盖,防止雨水浸泡;(4)加强砌筑工人技术培训,提高砌筑质量。
雨季施工专项方案一、背景介绍雨季是施工中常遇到的一种特殊天气状况,在雨季中进行施工需要特殊的规划和措施,以确保施工质量和安全。
本文将详细介绍雨季施工的专项方案。
二、方案制定目的1.提高施工效率:通过合理安排工期和施工流程,减少雨季对施工的影响,提高施工效率。
2.保证施工质量:针对雨季下可能出现的施工质量问题,采取相应的措施,确保施工质量。
3.确保施工安全:在雨季中,施工安全风险较大,需要做好相关预警和应急措施,保证施工安全。
三、方案内容1.工期计划调整:雨季中要合理调整工期计划,避开雨季高峰期进行重点施工。
需要提前根据当地气候情况制定详细的雨季工期计划,并与相关部门和工程方进行沟通,确保能够及时调整工期。
2.施工工艺调整:在进行雨季施工时,可以采用折中的施工工艺,如集中作业或拆分施工等。
避免施工面太大或太小,以减少雨季对施工的影响。
同时,在进行地基工程时,可以采用降水降压等方式来控制地下水位,减少雨季对地下施工的影响。
3.施工材料选取:在雨季中,应选择适应雨季环境的施工材料,如耐水、耐潮湿的材料。
同时,尽量避免使用需要烘干的材料,以免延长施工时间。
4.施工安全措施:在雨季中,施工安全风险较大,需要加强安全管理。
加强对施工现场的排水和防滑措施,确保施工现场的安全。
同时,加强对土方开挖、墙体浇筑等关键工序的安全监管,提高施工安全。
5.施工质量保障:雨季施工易出现土方沉降、墙体开裂等质量问题,需要加强监测和整理。
安装监测设备对土方进行实时监测,并做好记录和分析。
针对可能出现的质量问题,及时采取措施进行修复和整改,以确保施工质量。
6.应急预案:在雨季施工中,尽管已经采取了各种措施,但如果出现突发情况,需要有应急预案。
应急预案需要包括对施工现场的撤离和安全转移、对设备和材料的保护等方面的规定,以应对各种突发情况。
四、总结雨季施工是一个复杂而有挑战性的任务,需要综合考虑气候因素、工期安排、施工工艺、材料选取、安全管理等多个方面。
雨季施工专项方案 一、工程概况 京钰•滏河湾住宅商业配套工程,位于主城区东部,滏阳东路以南, 轻工街以东,滨河路以西的黄金地段。基础为钢筋砼灌注桩,桩基上部为 钢筋混凝土筏板,地下室:商业、 1#、2#、 3#楼为两层, 17#楼为三层, 地下室主要为地下车库、地下水池、设备用房、储藏间等,地下室建筑面 积为10036 〃。商业地上五层,1#、2#、3#楼住宅地上均为32层,17#楼 住宅地上为 33 层;本项目施工主要以住宅为主,商业为附,功能齐备, 能够满足住户的日常需求,商业建筑面积:9388 〃,住宅建筑面积117685 m2
o
在雨季的来临前,为了做好雨季施工的组织工作,保证雨季施工的工 程质量
和施工安全,特制定雨季施工专项方案如下:望各班组、项目部认 真遵照执行。 二、总则 1、 进入雨季,应提前做好雨季施工中所需各种材料、设备的储备工作。
2、 各班组(项目部)要根据本工程项目的特点,编制有针对性的雨季施 工措施,
并定期检查执行情况。 3、 施工期间,施工负责人要及时掌握气象情况,遇有恶劣天气,及时通 知项目部
施工现场管理人员,以便及时采取应急措施。重大吊装,高空作 业、大体积混凝土浇注等更要事先了解天气预报,确保作业安全和保证混 凝土质量 ,并做好覆盖工作。 4、 施工现场道路必须平整、坚实,两侧设置排水明沟设施,纵向坡度不 得小于
0.3%,主要路面浇筑20cm厚C25的混凝土路面,重要运输路线必 须保证循环畅
通。 ① 对不适宜雨季施工的工程要提前或暂安排,土方工程、基础工程、等雨 季不能间断施工的,要调集人力组织快速施工,尽量缩短雨季施工时间。 ② 根据 晴外、雨内”的原则,雨天尽量缩短室外作业时间,加强劳动力调 配,组织合理的工序穿插,利用各种有利条件减少防雨措施的资金消耗, 保证工程质量,加快施工进度。 ③ 现场施工用水管线要进入地下,不得有渗露现象,阀门应有保护措施。 ④ 各单项工程施工现场要成立应急小组, 遇到特大雨水天气及时有组织地 进行防雨防积水工作。 ⑤ 现场临时用电线路要保证绝缘性良好,架空设置,电源开关箱要有防雨 设施;配电箱、电缆线接头、箱、电焊机等必须有防雨措施,防止进水受 潮造成漏电或设备事故。 ⑥ 所有机械的操作运转,都必须严格遵守相应的安全技术操作规程,施工 期间应加强教育和监督检查 ,操作员要注意防滑、防触电,加强自我保护, 确保安全生产。 5、土方与基础工程
① 雨季进行土方与基础工程时,严格按照施工方案、技术质量措施和安全 技术措施,土方开挖前备好水泵,做好降排水的应急工作。 ② 雨季施工,人工或机械挖土时,必须严格按规定放坡,坡度应比平常施 工时适当放缓,多备塑料布覆盖,必要时采取边坡喷砼保护。地基验槽时 节,基坑及边坡一起检验,基坑上口 3m 范围内不得有堆放物和弃土,基 坑(槽)挖完后及时组织浇筑砼垫层,并覆盖保护好。基坑周围设降水井 和排水沟,随时保护排水畅通,减少积水。 ③ 施工道路距基坑边不得小于 2m。 ④ 坑内施工随时注意边坡的稳定情况加强检测的时间和力度, 发现裂缝和 塌方及时组织撤离,采取加固措施并确认后,方可继续施工。 ⑤ 基坑开挖时,基坑支护,并在基坑四周设集水坑或排水沟,防止地面水 灌入基坑。受水浸基坑打垫层前应将稀泥除净方可进行施工。 ⑥ 回填时基坑集水要及时排掉,回填土要分层夯实,干容重符合设计及规 范要求。 ⑦ 施工中,取土、运土、铺填、压实等各道工序应连续进行,雨前应及时 压完己填土层,并做成一定坡势,以利排除雨水。 ⑧ 混凝土基础施工时考虑随时准备遮盖挡雨和排出积水,防止雨水浸泡、 冲刷、影响质量。 ⑨ 桩基施工前,除整平场地外,还需碾压密,四周做好排水沟,防止下雨 时造成地表松软,致使打桩机械倾斜影响桩垂直度。钻孔桩基础要随钻、 随盖、随灌混凝土。每天下班前不得留有桩孔,防止灌水塌孔。重型土方 机械、挖土机械、运输机械要防止场地下面有暗沟、暗洞造成施工机械沉 陷。 6、 模板工程
① 各施工现场模板堆放要下设垫木, 上部采取防雨措施, 周围不得有积水 ② 模板支撑处地基应坚实或加好垫板,雨后及时检查支撑是否牢固。 ③ 拆模后,模板要及时修理并涂刷隔离剂。 7、 钢筋工程
① 钢筋应堆施在垫木或石子隔离层上离地面 30cm,周围不得有积水,防 止钢筋污染锈蚀。 ② 锈蚀严重的钢筋使用前要进行除锈,并试验确定是否降级处理。 ③ 遇雨水天气可将钢筋材料覆盖。 8、 混凝土工程
① 砼浇筑前必须清除模板内的积水。 ② 砼浇筑前不得在雨中进行,遇雨停工时应采取防雨措施。待继续浇灌前 应清除表面松散的石子,施工缝应按规定要求进行处理。 ③ 砼初凝前,应采取防雨措施,用塑料薄膜保护。 ④ 浇灌混凝土时,如突然遇雨,要做好临时施工缝,方可收工。雨后继续 施工时,先对接合部位进行技术处理后,再进行浇注。 9、砌筑工程
①水泥堆放要离地面高300mm,最好存放在库房,防止受潮、淋雨。②对 刚已砌完的砌体及时覆盖,防止雨水冲刷,严格按照规范要求进行施工。 ③遇中、大雨时应停止施工,并对作业区域进行全面检查,保证材料、墙 体已进行保护。
三、 安全生产技术措施 1、 现场施工安全措施
2、 人身安全
3、 加强安全教育,定期组织职工学习安全生产知识和各种规章制度,安 全操作规
程。新工人上岗前必须先进行安全知识培训,经培训合格后方准 上岗。 4、 凡进入现场人员必须戴安全帽,不得穿拖鞋或赤脚进入现场。
5、 用电安全
5.1.1 现场配电、 接线必须电工进行, 电工必须持证上岗。 电工操作必须穿 戴
必要的绝缘保护用品 ,违者重罚。 5.1.2 现场使用的电气设备、线缆等,在使用前均需进行检查其绝缘性能, 不符合
要求者,严禁使用。 5.1.3配电系统必须实行分级配电。 各类配电箱、 开关箱的安装和内部设计 必
须符合有关规定。 箱内电器必须可靠、 完好,其选型、 定值要符合规定。 配电电器、电缆应满足用电荷载要求,严禁超负荷用电。 5.1.4 设备要采取防雨,防水措施,以免因雨、水损坏绝缘。
5.1.5 独立的配电系统必须采用三相五线制的接零保护系统, 非独立系统可 根据
现场实际情况采取相应的接地或接零保护方式。 各种电气设备和电力 施工机械的金属外壳必须采取可靠的接零或接地保护。 5.1.6 现场照明必须按规定布线和装设灯具,并在电源一侧加装漏电保护
KB 器。
5.1.7 移动、检修电器设备必须先切断电源,严禁带电操作。 5.1.8对现场用电线
路、设施进行定期检查,及时发现、消除事故隐患。 5.1.9对配电房检查排水、 积水是否通畅; 防止雨水进入配电房, 确保用电 安
全。 6. 机械设备安全
6.1.1现场所用设备布局合理。安装牢稳,周正,清洁,符合规范要求。
6.1.2定期对使用设备维护保养、 保证不带病运转, 必须挂牌, 专人维修管 理以
及维修人带电工的联系方式,设备完好率达到规定标准。 6.1.3严格按规程进行操作, 发现机械故障及时处理, 不得强行运转, 以免 损坏
设备或降低设备使用寿命。 6.1.4 其它安全管理措施
6.1.5 施工过程中严格遵守 “先防护、后施工 ”的规定,严禁在没有任何防 护
的情况下违章作业。 6.1.6 现场的各项安全管理制度以标牌形式设置在操作地点,以便管理人 员和作
业人员随时看到,熟记在心。 6.1.7 安排专人负责管理现场安全内业资料,要求收集齐全。
6.1.8 进场施工人员均必须带安全帽。项目管理人员和作业人员佩带不同 颜色的
安全帽,便于管理。 6.1.8 土方开挖前 ,设置位移观测点,土方开挖后每日进行监测,当位移较 稳定
后,每 3 日观测一次。如观测值有异常突变,应立即同技术人员分析 原因采取紧急措施。 6.1.9 组织人力进行对周围建筑物的监测,重点进行土方开挖和降水后的 变形调
查及裂缝跟踪观测。 6.1.10基坑四周3.0m范围内,严禁堆放重物,距基坑边1.00m搭设1.20m 高防
护栏,设二道水平栏杆,护栏刷红白相间警示色,挂密目网全封闭, 夜间设红色警示灯。 6.1.11 立体交叉作业施工时应注意安全, 工人不得站在挖土机工作旋转半 径内。
6.1.12 边坡出现险情安全措施及应急预案 本工程边坡位移预警值按照 3.0 %。记取,如边坡位移量超过上述警戒值 则启动应急预案,加强边坡位移观测,如果边坡位移稳定则注意加强监测, 如果边坡位移持续增大且无停止的迹象则立即疏散出危险边坡附近人员及 设备,切断边坡附近电源。 边坡发生险情后及时撤离现场附近人员及机械设备、材料,在发险地 段树立围挡、立警示牌,调集挖土机在坡底附近堆载以减轻边坡安全隐患, 分析事故发生原因, 对于边坡附近渗漏水而导致的险情及时采取堵漏措施 防止渗漏,对于坡顶超载原因导致的险情及时卸载,如本身安全性不足, 则在边坡稳定后及时采取加固措施对边坡进行加固处理。 具体应急措施如 下: 1) 首先按建设单位交待的地质资料分析情况下, 了解施工场区周边地下 管线
(上、下水、污水、雨水及消防等 )是否有渗漏现象,及时切断水源 并进行补漏
和堵截。 2) 边坡可采取设置导流花管的方法将土体中水导出, 导管在渗水点下部 设置,
间距根据渗水量大小确定,保证坡面不积水,导水管应将水引 出坡面,防止滴溅破坏坡面,导水管插入坡面内的部分外面包裹两层 水泥编织袋,里面可以填充中粗砂或石屑。基槽内设置盲沟和集水井, 用水泵将水尽快排出基槽。 3) 增加边坡监测次数,做好记录并及时上报。
4) 边坡位移发生突变,地面产生较大裂缝,位移未有收敛迹象
① 立即封锁该区路面,禁止各种车辆及无关人员通行,及时通知领 导、设计人员及安全人员到场。 ② 判断边坡出险原因,如果由于边坡荷载、渗漏等原因引起的原因, 则可以根据现场情况采取适当的措施,例如边坡加固、坡后卸荷。如果由 于桩发生较大的变形而产生的危害则根据情况分析原因, 采取必要的加固 措施(增加锚杆),在加固施工前应保证边坡安全,可以在坡脚堆土回填 或其它支撑方法减缓、阻止边坡位移。 缩短边坡监测周期,同时尽快分析事故原因,找出最有效的解决方案避免 事故继续
