目录一、深圳市建筑工程消耗量标准1、总说明2、工程量计算规则总则3、各章节详细说明(重点讲述土石方工程和模板工程)二、深圳市装饰工程消耗量标准1、总说明2、工程量计算规则总则3、各章节详细说明总说明一、“建筑消耗量标准”与《深圳市建设工程计价办法》、《深圳市建筑工程综合价格》配合使用,适用于深圳市辖区范围内新建、扩建、改建、重建、续建的工业与民用建筑工程,本定额从2004年5月1日起实施。
二、“建筑消耗量标准”内容组成:1. “建筑消耗量标准”由分部分项工程、措施项目、附录三部分组成。
2. “建筑消耗量标准”各章均包含说明、工程量计算规则,子目由工作内容、消耗量表格以及必要的附注组成。
3.分部分项工程共有9章,分别为:第一章、土(石)方工程,第二章、桩与地基基础工程,第三章、砌筑工程,第四章、混凝土及钢筋混凝土工程,第五章、厂库房大门、特种门、木结构工程,第六章、金属结构工程,第七章、屋面及防水工程,第八章、防腐、隔热、保温工程,第九章、建筑物拆除工程。
4.措施项目部分共有6章,分别为:第十章、支撑工程,第十一章、降排水工程,第十二章、木板工程,第十三章、脚手架工程,第十四章、建筑物垂直运输,第十五章、建筑材料二次运输。
5.附录部分包括:附录一、混凝土及砂浆配合比表(物料构成),附录二、材料、半成品、成品损耗率表,附录三、工日、材料、物料、机械台班编码及价格表。
三、“建筑消耗量标准”子目中已包括材料、成品、半成品从工地仓库、现场集中堆放地点或现场加工地点至操作安装地点的水平和垂直运输所需的人工和机械消耗量,因施工现场原因不能将材料或设备一次运到施工操作安装地点的,可另计二次搬运费。
四、“建筑消耗量标准”子目中人工、材料、施工机械台班消耗量是按照正常施工条件,我市目前多数施工企业的工人技术水平、机械装备程度,合理的施工组织设计、施工工期、施工工艺、操作规程及使用合理的建筑材料、成品、半成品编制的;反映了本行业社会平均的劳动、材料及机械消耗水平。
深圳市2003定额说明:第13章脚手架工程第十三章脚手架工程说明一、本章包括外脚手架、里脚手架、满堂脚手架、电动吊篮式脚手架、活动脚手架、电梯井架、烟囱、水塔脚手架及安全防护设施等措施项目;适用于建筑、装饰工程中的脚手架工程。
二、本章各类脚手架子目均按钢管脚手架编制。
三、建筑用外脚手架是指单独为建筑物外墙外边线上所有构件及部位的整体结构、装饰工程施工所需搭设的外脚手架。
装饰用外脚手架是指单独为建筑物外墙外边线上所有构件的装饰工程施工所搭设的外脚手架。
四、同一栋建筑物不同高度部位的脚手架周转用材的使用时间不同,因此外脚手架按搭拆、使用分别编制子目,脚手架搭拆及使用的时间规律如图13-1所示:Q(脚手架投入量)t(时间)外脚手架全部周转材料在施工现场的加权平均使用天数为外脚手架的“有效使用天数”。
五、外脚手架分为综合脚手架、单排脚手架,外脚手架包括脚手架、平桥、斜桥、平台、护栏、挡脚板等。
建筑物的外脚手架区分不同的高度、用途(建筑用、装饰用),分别按照相应单排脚手架、综合脚手架子目计算。
六、里脚手架包括外墙内面装饰脚手架、内墙砌筑及装饰用脚手架、外走廊及阳台的外墙砌筑与装饰脚手架、走廊柱、独立柱的砌筑与装饰脚手架、现捣混凝土柱、混凝土墙结构及装饰脚手架费用。
七、满堂基础脚手架按满堂脚手架基本层子目的50%执行。
条形基础宽度大于3m,且深度大于1.5m时,按满堂基础脚手架计算。
八、架空运输道,适用特殊施工环境,按施工组织设计计算。
子目以架宽2m为准,如架宽大于2m时应按相应子目乘以系数1.20;超过3m时按相应子目乘以系数1.50。
九、独立安全水平挡板和垂直防护架,是指脚手架以外单独搭设的,用于车辆通道、人行通道、临街防护和施工现场与其他危险场所隔离等防护。
十、超过1.5m宽以上雨蓬的檐口装饰线,如没有计算综合脚手架的,按单排脚手架计算(顶层雨篷不适用)。
十一、凿桩头的高度如超过1.2m时,混凝土灌注桩、预制方桩、管桩每凿1m3桩头,计算单排脚手架16m2;钻(冲)孔桩按直径乘以4加3.6m再乘以高,按单排脚手架子目执行。
深圳市装饰工程定额 This manuscript was revised by the office on December 10, 2020.目录目录 (1)第一章楼地面工程 (2)第二章墙柱面工程 (5)第三章天棚工程 (8)第四章门窗工程 (12)第五章油漆、涂料、裱糊工程 (15)第六章广告艺术工程 (19)第七章细部装饰工程 (21)第八章固定家私工程 (22)第九章拆除工程 (23)深圳市装饰工程定额(2003)第一章楼地面工程说明一、本章包括楼地面垫层、找平层、面层(整体、块料)等楼地面装饰项目与扶手、栏杆、栏板装饰项目;分别适用于建筑装饰工程中的楼地面装饰工程及装饰性栏杆、栏板工程。
二、本章子目中所注明的砂浆、水泥石子浆等种类、配合比,面层材料型号、规格,扶手、栏杆、栏板材料规格、用量与设计不同的,可以换算材料,人工、机械消耗量不变。
三、抹灰子目中的不同砂浆分别列出厚度,如(12+8)mm,表示底、面层砂浆厚度分别12mm和8mm。
如设计厚度与子目中不同时,除注明外,不得换算。
四、本章中需使用各种砂浆的子目,除注明外,均包括扫素水泥浆。
五、本章中的“零星项目”子目适用于楼梯侧面,台阶的牵边、侧面,小便池,蹲台,池槽,以及面积在0.5m2以内且本章中未列子目的少量分散的楼地面装饰工程。
单个面积在0.5m2以外的雨蓬顶面抹灰,按相应楼地面子目执行。
六、本章楼地面整体面层、块料面层均不包括踢脚线;楼梯不包括踢脚板,应另按相应子目执行。
楼梯踢脚线块料面层,按相应踢脚线子目乘以系数。
木地板踢脚线子目适用高度为200mm以内,其余踢脚线子目适用高度为300mm以内,高度超过上述规定时,另按第二章墙裙相应子目执行。
七、现浇水磨石子目中已包括酸洗打蜡;块料面层子目中不包括酸洗打蜡,应另按相应子目执行。
八、大理石、花岗岩楼地面拼花按成品考虑;镶拼面积小于0.015m2的石材执行点缀子目;楼梯、台阶的大理石、花岗石块料面层刷养护液、保护液时,子目乘以下列系数:楼梯,台阶。

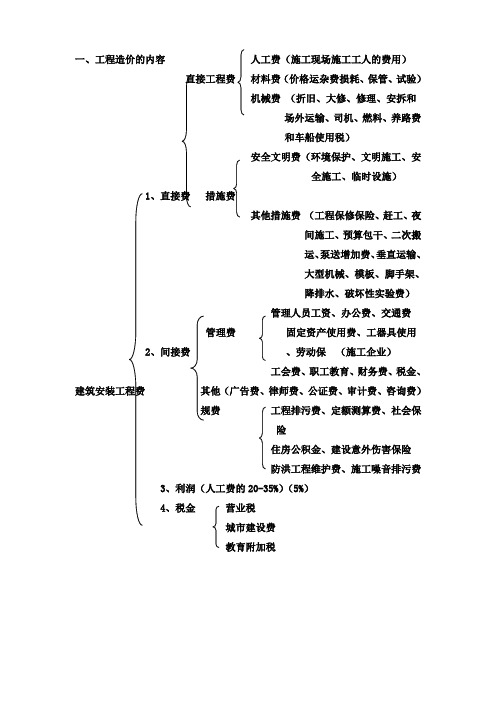

一、工程造价的内容人工费(施工现场施工工人的费用)直接工程费材料费(价格运杂费损耗、保管、试验)机械费(折旧、大修、修理、安拆和场外运输、司机、燃料、养路费和车船使用税)安全文明费(环境保护、文明施工、安全施工、临时设施)1、直接费措施费其他措施费(工程保修保险、赶工、夜间施工、预算包干、二次搬运、泵送增加费、垂直运输、大型机械、模板、脚手架、降排水、破坏性实验费)管理人员工资、办公费、交通费管理费固定资产使用费、工器具使用2、间接费、劳动保(施工企业)工会费、职工教育、财务费、税金、建筑安装工程费其他(广告费、律师费、公证费、审计费、咨询费)规费工程排污费、定额测算费、社会保险住房公积金、建设意外伤害保险防洪工程维护费、施工噪音排污费3、利润(人工费的20-35%)(5%)4、税金营业税城市建设费教育附加税直接费建安工程费间接费利润税金规费设备共器具购置费工程造价管理费(固定资产投资)土地使用费工程建设其他费建设项目相关费用建设项目总投资投产后有关费用预备费基本预备费涨价预备费建设期贷款流动资金投资建筑安装工程费:建筑工程费:土建、供电、给排水、绿化等安装工程费:生产等设备的安装费用建筑安装费用的构成1、直接费:直接工程费:人工费、材料费、施工机械费措施费人工费:人工费=∑(分项工程的工程量*人工消耗量*人工工日单价)材料费:材料费=∑(分项工程的工程量*各种材料定额消耗量*相应材料的价格)材料原价、运杂费、损耗、保管费、试验费等施工机械费:机械费=∑(分项工程的工程量*各种机械定额消耗量*相应机械的台班单价)折旧、大修、经常修理、安拆费和场外运输、司机人工费、燃料费、养路费等措施费:环境保护、文明施工、安全施工、临时设施、夜间施工、雨季施工措施费、二次搬运、大型设备的进出场及安拆费、模板支架、脚手架、完工工程保护费、排降水费、垂直运输费。
2、间接费:规费和企业管理费规费:工程排污费、定额费、社会保险、住房公积、意外伤害保险管理费:施工现场的管理人员费用、办公费、差旅费、固定资产使用费、工具用具使用费、劳动保险费、工会经费、职工教育费、财产保险、财务费、税金、其他3、利润:企业承包工程所获得收益4、税金:营业税、城市维护建设费、教育附加费以直接费为计算基础以人工费为计算基础定额:按照消耗的对象分包括劳动消耗定额、机械消耗定额、材料消耗定额按照专业分包括建筑定额、安装、装饰、市政、园林等按照用途分包括施工定额、预算定额、概算定额等二、建设工程计价1、一般规定1、1建筑工程计价:工程量清单计价、定额计价1、2在招标文件或合同中要明确规定采用的是工程量清单计价或定额计价1、3在没有明确规定的情况下,按照定额计价的办法执行2、计价依据2、1建筑工程计价办法建设工程工程量清单计价规范建筑工程建筑面积计算规范工程投资估算指标、概算指标定额2、2地方工程造价管理机构编制的补充计价办法2、3建筑工程管理机构发布的人工、材料、设备、机械台班价格信息3、清单计价3、1分部分项工程量清单的综合单价,应根据计价规范和项目的特征确定3、2措施项目费用,根据拟建工程的施工方案或施工组织设计确定3、3其他项目费根据拟建工程的具体情况计算3、4规费、税金按照国家要求计算3、5工程量清单计价的计价程序如下表4、定额计价4、1定额标号、子目名称、工作内容、计量单位、工程量计算规则,应按照深圳市2003建设工程消耗量标准4、2分部分项工程、措施项目按深圳市2003建设工程综合定额子目、费用项目列出计算4、3其他工程费根据拟建项目具体情况计算4、4规费、税金按照国家的规定计算4、5定额计价的工程造价计价程序如下表4、6子目基价是完成深圳市建设工程消耗量标准分部分项工程项目中所需的人工费、材料费、机械费、管理费、利润之和5、深圳市建筑工程计价格式5、1工程造价汇总表:工程项目总价表单项工程费汇总表单位工程费汇总表5、2分部分项工程量清单:分部分项工程量清单计价表分部分项工程量清单综合单价分析表(简表)分部分项工程量清单综合单价分析表(详表)5、3措施项目清单:措施项目清单计价表措施项目费分析表5、4其他项目清单:其他项目清单计价表招标人供应材料设备表(其他项目清单说明:包括招标人部分和投标人部分,招标人部分:在编制标底和工程量清单时确定,包括预留金、材料购置费、暂定金额。

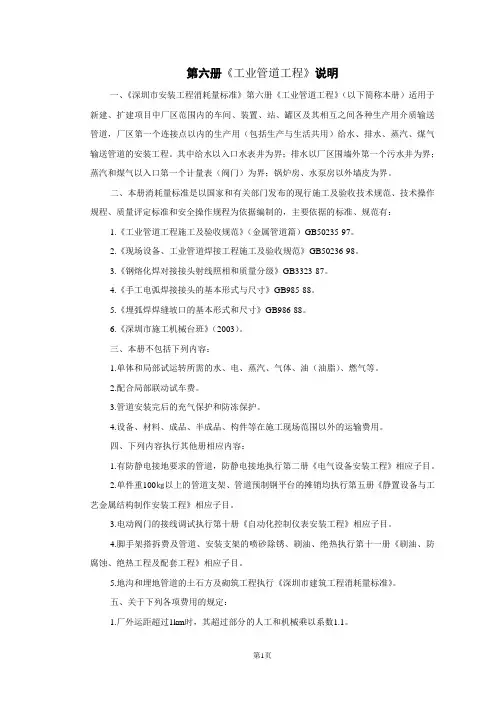

第六册《工业管道工程》说明一、《深圳市安装工程消耗量标准》第六册《工业管道工程》(以下简称本册)适用于新建、扩建项目中厂区范围内的车间、装置、站、罐区及其相互之间各种生产用介质输送管道,厂区第一个连接点以内的生产用(包括生产与生活共用)给水、排水、蒸汽、煤气输送管道的安装工程。
其中给水以入口水表井为界;排水以厂区围墙外第一个污水井为界;蒸汽和煤气以入口第一个计量表(阀门)为界;锅炉房、水泵房以外墙皮为界。
二、本册消耗量标准是以国家和有关部门发布的现行施工及验收技术规范、技术操作规程、质量评定标准和安全操作规程为依据编制的,主要依据的标准、规范有:1.《工业管道工程施工及验收规范》(金属管道篇)GB50235-97。
2.《现场设备、工业管道焊接工程施工及验收规范》GB50236-98。
3.《钢熔化焊对接接头射线照相和质量分级》GB3323-87。
4.《手工电弧焊接接头的基本形式与尺寸》GB985-88。
5.《埋弧焊焊缝坡口的基本形式和尺寸》GB986-88。
6.《深圳市施工机械台班》(2003)。
三、本册不包括下列内容:1.单体和局部试运转所需的水、电、蒸汽、气体、油(油脂)、燃气等。
2.配合局部联动试车费。
3.管道安装完后的充气保护和防冻保护。
4.设备、材料、成品、半成品、构件等在施工现场范围以外的运输费用。
四、下列内容执行其他册相应内容:1.有防静电接地要求的管道,防静电接地执行第二册《电气设备安装工程》相应子目。
2.单件重100㎏以上的管道支架、管道预制钢平台的摊销均执行第五册《静置设备与工艺金属结构制作安装工程》相应子目。
3.电动阀门的接线调试执行第十册《自动化控制仪表安装工程》相应子目。
4.脚手架搭拆费及管道、安装支架的喷砂除锈、刷油、绝热执行第十一册《刷油、防腐蚀、绝热工程及配套工程》相应子目。
5.地沟和埋地管道的土石方及砌筑工程执行《深圳市建筑工程消耗量标准》。
五、关于下列各项费用的规定:1.厂外运距超过1km时,其超过部分的人工和机械乘以系数1.1。
工程量计算规则总则一、为统一深圳市工业与民用建筑工程工程量的计算依据及项目划分,规范建筑工程各分部分项工程量的计算尺度及标准,制定本规则。
二、本规则适用于使用《深圳市建筑工程消耗量标准》(以下简称“建筑消耗量标准”)计算新建、扩建、改建、重建、续建建筑工程的工程量。
三、建筑工程工程量的计算应以本规则及“建筑消耗量标准”各章具体规定为基本依据,此外还应参照以下文件:1、经审定的施工设计图纸及说明,以及设计文件规定采用的标准图集、通用图集;2、施工组织设计和施工技术措施方案;3、有关施工及验收规范、规程和其他有关技术经济文件。
四、建筑工程工程量的计算应以施工图设计规定的分界线为准,其计算内容应与“建筑消耗量标准”的项目划分、工作内容和适用范围相一致。
五、建筑工程工程量的计算单位应与“建筑消耗量标准”子目的计算单位相一致。
“建筑消耗量标准”子目的计量单位规定如下:1、以体积计算的为立方米(m3);2、以面积计算的为平方米(m2);3、以长度计算的为米(m);4、以重量计算的为吨或千克(t或kg)5、以个(件、台、套或组)计算的为个(件、台、套或组)。
六、汇总工程量时,其小数点后保留位数应遵循以下规定:1、以立方米(m3)、平方米(m2)、米(m)、千克(kg)为单位,保留小数点后两位数字,第三位四舍五入;2、以吨(t)为单位,保留小数点后三位数字,第四位四舍五入;3、以个(件、台、套或组)为单位,取整数。
七、除“建筑消耗量标准”另有规定外,工程量均不包括材料损耗用量。
八、工程量计算凡涉及材料的容量、密度、比热换算的,均应以国家标准为准;如未作规定,则应以出厂合格证明或产品说明书为准。
九、计算工程量时,除“建筑消耗量标准”另有规定外,执行哪一章子目应按该章工程量计算规则计算,不应相互借用。
十、计算工程量时,除“建筑消耗量标准”另有规定外,均以设计图示尺寸或设计图纸能读出的尺寸为准;在基层面进行施工时,除有特别注明者外,设计图示尺寸均指所建筑面的结构尺寸。
工程量计算规则总则一、为统一深圳市工业与民用建筑工程工程量的计算依据及项目划分,规范建筑工程各分部分项工程量的计算尺度及标准,制定本规则。
二、本规则适用于使用《深圳市建筑工程消耗量标准》(以下简称“建筑消耗量标准”)计算新建、扩建、改建、重建、续建建筑工程的工程量。
三、建筑工程工程量的计算应以本规则及“建筑消耗量标准”各章具体规定为基本依据,此外还应参照以下文件:1、经审定的施工设计图纸及说明,以及设计文件规定采用的标准图集、通用图集;2、施工组织设计和施工技术措施方案;3、有关施工及验收规范、规程和其他有关技术经济文件。
四、建筑工程工程量的计算应以施工图设计规定的分界线为准,其计算内容应与“建筑消耗量标准”的项目划分、工作内容和适用范围相一致。
五、建筑工程工程量的计算单位应与“建筑消耗量标准”子目的计算单位相一致。
“建筑消耗量标准”子目的计量单位规定如下:1、以体积计算的为立方米(m3);2、以面积计算的为平方米(m2);3、以长度计算的为米(m);4、以重量计算的为吨或千克(t或kg)5、以个(件、台、套或组)计算的为个(件、台、套或组)。
六、汇总工程量时,其小数点后保留位数应遵循以下规定:1、以立方米(m3)、平方米(m2)、米(m)、千克(kg)为单位,保留小数点后两位数字,第三位四舍五入;2、以吨(t)为单位,保留小数点后三位数字,第四位四舍五入;3、以个(件、台、套或组)为单位,取整数。
七、除“建筑消耗量标准”另有规定外,工程量均不包括材料损耗用量。
八、工程量计算凡涉及材料的容量、密度、比热换算的,均应以国家标准为准;如未作规定,则应以出厂合格证明或产品说明书为准。
九、计算工程量时,除“建筑消耗量标准”另有规定外,执行哪一章子目应按该章工程量计算规则计算,不应相互借用。
十、计算工程量时,除“建筑消耗量标准”另有规定外,均以设计图示尺寸或设计图纸能读出的尺寸为准;在基层面进行施工时,除有特别注明者外,设计图示尺寸均指所建筑面的结构尺寸。
第九章建筑物拆除工程说明一、本章包括建筑物局部拆除及整体拆除项目;适用于建筑工程中拆除工程。
二、拆除工程要保证安全,特别是拆危房时,要设置安全撑架,拆除时要自上而下,不得整幅撬落或数层叠合拆除。
三、整体拆除子目中包括搭拆临时脚手架。
局部拆除子目中包括垂直机械运输和搭拆活动脚手架。
拆下材料及余碴(包括现场30米以内运输)按指定地点分类堆放,不得过高过重地堆叠或堆放在邻房屋面上。
四、整体拆除是指整栋建筑物从室内地面以上的全部建筑物拆除。
有下列情况之一者,可按子目含量乘以系数执行:(1)当整体拆除只拆房屋的一侧垂直构件,而保留另一侧房屋垂直构件时,按相应子目乘以系数0.85执行。
当保留两侧结构,而仅拆除楼面、屋面者,按局部拆除子目执行。
(2)所回收旧料归业主所有,其入库增加的费用另计。
五、凡符合整体拆除子目的,不得按局部拆除子目执行。
六、铲除建筑物外墙装饰表面、防水层等,如需搭设外架,按“脚手架工程”中相应规定执行。
七、建筑物拆除工程,应区分采用的拆除机具与方法不同,分别按执行工艺相近的拆除子目执行。
工程量计算规则一、建筑物整体拆除工程量,区分整栋房屋的建筑结构不同,按建筑面积以m2计算。
其建筑面积的计算按“建筑面积计算规则”规定计算。
二、建筑物局部拆除工程量按以下规则计算。
1.拆除混凝土及钢筋混凝土构件、砖石砌体的工程量,分别按“砌筑工程”、“混凝土及钢筋混凝土工程”中相应砌体、混凝土及钢筋混凝土构件的计算规则计算。
若构件、砌体表面有附加层(抹灰、块料、楼地面等)时,构件、砌体工程量计算的几何尺寸应包括附加层的厚度。
2.铲除装饰表面、防水层按展开面积以m2计算。
隔墙拆除按面积以m2计算,不扣除单体面积1m2以内的孔洞所占的面积,如隔墙上的门窗一并拆除时,门窗所占的面积亦不扣除,但门窗拆除不另计算。
3.单独的门窗拆除按其洞口面积以m2计算。
三、建筑物拆除工程的余碴外运工程量,按松散状态时的体积以m3计算,另按“土石方工程”中松散石方运输相关子目执行。
深圳市建筑工程定额(2003)计算规范目录 (1)第一章土(石)方工程 (2)第二章桩与地基基础工程 (10)第三章砌筑工程 (15)第四章混凝土及钢筋混凝土工程 (20)第五章厂库房大门、特种门及木结构工程 (29)第六章金属结构工程 (31)第七章屋面及防水工程 (33)第八章防腐、隔热、保温工程 (35)第九章建筑物拆除工程 (36)第十章支撑工程 (38)第十一章降排水工程 (38)第十二章模板工程 (39)第十三章脚手架工程 (43)第十四章建筑物垂直运输 (48)深圳市建筑工程定额(2003)计算规范第一章土(石)方工程说明一、本章包括土方工程、石方工程、平整场地、回填土、打夯、碾压等土石方项目;适用于建筑工程中的土石方工程。
二、计算土石方工程量前,应确定下列各项资料:1.土壤及岩石类别的确定。
土石方工程土壤及岩石类别的划分,依工程勘测资料与“土壤及岩石(普氏)分类表”对照后确定(见表1-1)。
土壤及岩石(普氏)分类表表1-1续上表:注:土壤、岩石分类详见上表。
表列Ⅰ、Ⅱ类为项目中一、二类土壤(普通土);Ⅲ类为项目中三类土壤(坚土);Ⅳ类为项目中四类土壤(砂砾坚土);Ⅴ类为项目中松石(五类土);Ⅵ--Ⅷ类为项目中次坚石(六类土);Ⅸ--Ⅹ类为项目中普坚石(七类土);Ⅺ--ⅩⅥ为项目中特坚石(八类土)。
2.地下水位标高及排(降)水方法。
3.土方、沟槽、基坑挖(填)起止标高、施工方法及运距。
4.岩石开凿、爆破方法、石碴清运方法及运距。
5.其他有关资料。
三、土方工程的有关说明:1.本章子目未包括地下水位以下施工的排水费用,发生时另行计算。
挖土方时如有地表水需要排除时,亦应另行计算。
2.平整场地是指建筑场地挖、填土方厚度在±30cm以内的挖、填、运、找平。
挖、填土方厚度超过±30cm以外时,按场地土方平衡竖向布置图另行计算。
3.人工土方子目是按干土编制的,如挖湿土时,人工乘以系数1.18。
目录A.1 土(石)方工程 (1)说明 (1)工程量计算规则 (5)A.2 桩与地基基础工程 (8)说明 (8)工程量计算规则 (11)A.3砌筑工程 (14)说明 (14)工程量计算规则 (15)A.4混凝土及钢筋混凝土工程 (18)说明 (18)工程量计算规则 (21)A.5 厂库房大门、特种门及木结构工程 (27)说明 (27)工程量计算规则 (28)A.6 金属结构工程 (29)说明 (29)工程量计算规则 (30)A.7 屋面及防水工程 (31)说明 (31)工程量计算规则 (32)A.8 防腐、隔热、保温工程 (33)说明 (33)工程量计算规则 (34)A.9 建筑物拆除工程 (34)说明 (35)工程量计算规则 (35)A.10 支撑工程 (36)说明 (36)工程量计算规则 (36)A.11 降排水工程 (37)说明 (37)工程量计算规则 (37)A.12 模板工程 (38)说明 (38)工程量计算规则 (39)A.13 脚手架工程 (41)说明 (41)工程量计算规则 (43)A.14 建筑物垂直运输 (46)说明 (46)工程量计算规则 (47)A.15 建筑材料二次运输 (48)说明 (48)A.16 “绿色建筑”消耗量子目(施行) (48)编制说明 (49)A.17 节能门窗、幕墙工程(试行) (49)说明 (49)深圳市2003建筑工程定额说明及计算规则A.1 土(石)方工程说明一、本章包括土方工程、石方工程、平整场地、回填土、打夯、碾压等土石方项目;适用于建筑工程中的土石方工程。
二、计算土石方工程量前,应确定下列各项资料:1.土壤及岩石类别的确定。
土石方工程土壤及岩石类别的划分,依工程勘测资料与“土壤及岩石(普氏)分类表”对照后确定(见表1-1)。
土壤及岩石(普氏)分类表表1-1续上表注:土壤、岩石分类详见上表。
表列Ⅰ、Ⅱ类为项目中一、二类土壤(普通土);Ⅲ类为项目中三类土壤(坚土);Ⅳ类为项目中四类土壤(砂砾坚土);Ⅴ类为项目中松石(五类土);Ⅵ--Ⅷ类为项目中次坚石(六类土);Ⅸ--Ⅹ类为项目中普坚石(七类土);Ⅺ--ⅩⅥ为项目中特坚石(八类土)。
第十二章模板工程说明一、本章包括各类现浇、预制混凝土木模板、钢模板及顶架工程措施项目;适用于建筑工程中的模板工程。
二、现浇混凝土模板子目,按照不同构件,分别按钢模板、木模板编制,使用时按照施工采用的模板种类执行。
模板支撑含量已综合了钢支撑和木支撑,实际采用不同时不得换算。
如设计要求按清水混凝土要求施工,按相应模板子目的人工乘以1.05系数,胶合板用量乘以1.10系数执行。
三、预制钢筋混凝土模板子目,按照不同构件分别以钢模板、木模板、定型钢模板、长线台钢拉模并配制相应的砖地膜、砖胎膜、长线台混凝土地膜编制的,实际采用模板种类不同时可以换算。
四、建筑物地下室底板的模板按满堂基础子目执行。
五、模板工程工作内容包括:清理、场内运输、安装、刷隔离剂、浇灌混凝土时模板维护、拆模、集中堆放、场外运输。
木模板包括制作(预制包括刨光,现浇不刨光);钢模板包括装箱。
六、现浇钢筋混凝土模板支模高度的说明:(1)现浇钢筋混凝土柱、梁、墙、板的支模高度指地坪面至梁(板)底面或下层梁(楼板)顶面至上层梁(楼板)底面的距离;(2)现浇钢筋混凝土柱、墙、板的模板子目是按支模高度4.5m编制的;(3)现浇钢筋混凝土梁的模板子目是按支模高度5.0m编制的;(4)现浇钢筋混凝土柱、墙模板实际支模高度超过4.50m时,相应模板子目中的人工、松杂枋板材及铁钉乘以系数1.20;实际支模高度超过6.00m时,相应模板子目中的人工、松杂枋板材及铁钉乘以系数1.30。
(5)现浇钢筋混凝土梁的实际支模高度超过5.0m 时,可按本章‘顶架工程’中相应子目调整,同时按照梁模板支撑费用扣减子目扣减相应梁模板子目中支撑部分的消耗量。
现浇钢筋混凝土板模板的实际支模高度超过4.5m 时,执行‘板模板超高支架’中相应子目计价,同时按照板模板支撑费用扣减子目扣减相应板模板子目中支撑部分的消耗量。
现浇钢筋混凝土板厚度超过500mm 时,执行‘厚板模板支架’中相应子目,同时按照板模板支撑费用扣减子目扣减相应板模板子目中支撑部分的消耗量(6)同时支撑高跨和低跨屋面的钢筋混凝土柱,其支模高度按高跨计算。
安装位置:总量:0.00kg单位:kg/m管径(mm)DN15DN20DN25DN32DN40DN50DN65长度(m)重量(kg)管径(mm)DN80沟槽DN100DN125沟槽DN150沟槽DN200DN250DN300长度(m)重量(kg)
安装位置:总量:0.00kg单位:kg/m管径(mm)DN15DN20DN25DN32DN40DN50DN65长度(m)重量(kg)管径(mm)DN80沟槽DN100DN125沟槽DN150沟槽DN200DN250DN300长度(m)重量(kg)
安装位置:总量:0.00kg单位:kg/m管径(mm)DN15DN20DN25DN32DN40DN50DN65长度(m)重量(kg)管径(mm)DN80沟槽DN100DN125沟槽DN150沟槽DN200DN250DN300长度(m)重量(kg)
安装位置:总量:0.00kg单位:kg/m管径(mm)DN15DN20DN25DN32DN40DN50DN65长度(m)重量(kg)管径(mm)DN80沟槽DN100DN125沟槽DN150沟槽DN200DN250DN300长度(m)重量(kg)
安装位置:总量:0.00kg单位:kg/m管径(mm)DN15DN20DN25DN32DN40DN50DN65长度(m)
注:长度见计算表[汇总部分]注:长度见计算表[汇总部分]
注:长度见计算表[汇总部分]室内给水管道钢支架含量表注:长度见计算表[汇总部分]室内给水管道钢支架含量表
重量(kg)管径(mm)DN80沟槽DN100DN125沟槽DN150沟槽DN200DN250DN300长度(m)重量(kg)注:长度见计算表[汇总部分]
目录目录 (1)第一章土(石)方工程 (2)第二章桩与地基基础工程 (10)第三章砌筑工程 (15)第四章混凝土及钢筋混凝土工程 (20)第五章厂库房大门、特种门及木结构工程 (29)第六章金属结构工程 (31)第七章屋面及防水工程 (33)第八章防腐、隔热、保温工程 (35)第九章建筑物拆除工程 (36)第十章支撑工程 (38)第十一章降排水工程 (38)第十二章模板工程 (39)第十三章脚手架工程 (43)第十四章建筑物垂直运输 (48)深圳市建筑工程定额(2003)计算规范第一章土(石)方工程说明一、本章包括土方工程、石方工程、平整场地、回填土、打夯、碾压等土石方项目;适用于建筑工程中的土石方工程。
二、计算土石方工程量前,应确定下列各项资料:1.土壤及岩石类别的确定。
土石方工程土壤及岩石类别的划分,依工程勘测资料与“土壤及岩石(普氏)分类表”对照后确定(见表1-1)。
土壤及岩石(普氏)分类表表1-1注:土壤、岩石分类详见上表。
表列Ⅰ、Ⅱ类为项目中一、二类土壤(普通土);Ⅲ类为项目中三类土壤(坚土);Ⅳ类为项目中四类土壤(砂砾坚土);Ⅴ类为项目中松石(五类土);Ⅵ--Ⅷ类为项目中次坚石(六类土);Ⅸ--Ⅹ类为项目中普坚石(七类土);Ⅺ--ⅩⅥ为项目中特坚石(八类土)。
2.地下水位标高及排(降)水方法。
3.土方、沟槽、基坑挖(填)起止标高、施工方法及运距。
4.岩石开凿、爆破方法、石碴清运方法及运距。
5.其他有关资料。
三、土方工程的有关说明:1.本章子目未包括地下水位以下施工的排水费用,发生时另行计算。
挖土方时如有地表水需要排除时,亦应另行计算。
2.平整场地是指建筑场地挖、填土方厚度在±30cm以内的挖、填、运、找平。
挖、填土方厚度超过±30cm以外时,按场地土方平衡竖向布置图另行计算。
3.人工土方子目是按干土编制的,如挖湿土时,人工乘以系数1.18。
干湿土的划分,应根据地质勘测资料以地下常水位为准划分,地下常水位以上为干土,以下为湿土。
深圳市建筑工程消耗量标准2003说明目录Chapter 1 土石方工程 (2)Chapter 2 桩与地基基础工程 (10)Chapter 3 砌筑工程 (16)Chapter 4 混凝土及钢筋混凝土工程 (21)Chapter 5 厂库房大门、特种门及木结构工程 (30)Chapter 6 金属结构工程 (32)Chapter 7 屋面及防水工程 (34)Chapter 8 防腐、隔热、保温工程 (36)Chapter 9 建筑物拆除工程 (38)Chapter 10 支撑工程 (39)Chapter 11 降排水工程 (41)Chapter 12 模板工程 (42)Chapter 13 脚手架工程 (46)Chapter 14 建筑物垂直运输 (51)Chapter 1 土石方工程说明一、本章包括土方工程、石方工程、平整场地、回填土、打夯、碾压等土石方项目;适用于建筑工程中的土石方工程。
二、计算土石方工程量前,应确定下列各项资料:1.土壤及岩石类别的确定。
土石方工程土壤及岩石类别的划分,依工程勘测资料与"土壤及岩石(普氏)分类表"对照后确定(见表1-1)。
土壤及岩石(普氏)分类表表1-13注:土壤、岩石分类详见上表。
表列Ⅰ、Ⅱ类为项目中一、二类土壤(普通土);Ⅲ类为项目中三类土壤(坚土);Ⅳ类为项目中四类土壤(砂砾坚土);Ⅴ类为项目中松石(五类土);Ⅵ--Ⅷ类为项目中次坚石(六类土);Ⅸ--Ⅹ类为项目中普坚石(七类土);Ⅺ--ⅩⅥ为项目中特坚石(八类土)。
2.地下水位标高及排(降)水方法。
3.土方、沟槽、基坑挖(填)起止标高、施工方法及运距。
4.岩石开凿、爆破方法、石碴清运方法及运距。
5.其他有关资料。
三、土方工程的有关说明:1.本章子目未包括地下水位以下施工的排水费用,发生时另行计算。
挖土方时如有地表水需要排除时,亦应另行计算。
2.平整场地是指建筑场地挖、填土方厚度在±30cm以内的挖、填、运、找平。
第十三章脚手架工程说明一、本章包括外脚手架、里脚手架、满堂脚手架、电动吊篮式脚手架、活动脚手架、电梯井架、烟囱、水塔脚手架及安全防护设施等措施项目;适用于建筑、装饰工程中的脚手架工程。
二、本章各类脚手架子目均按钢管脚手架编制。
三、建筑用外脚手架是指单独为建筑物外墙外边线上所有构件及部位的整体结构、装饰工程施工所需搭设的外脚手架。
装饰用外脚手架是指单独为建筑物外墙外边线上所有构件的装饰工程施工所搭设的外脚手架。
四、同一栋建筑物不同高度部位的脚手架周转用材的使用时间不同,因此外脚手架按搭拆、使用分别编制子目,脚手架搭拆及使用的时间规律如图13-1所示:Q(脚手架投入量)t(时间)外脚手架全部周转材料在施工现场的加权平均使用天数为外脚手架的“有效使用天数”。
五、外脚手架分为综合脚手架、单排脚手架,外脚手架包括脚手架、平桥、斜桥、平台、护栏、挡脚板等。
建筑物的外脚手架区分不同的高度、用途(建筑用、装饰用),分别按照相应单排脚手架、综合脚手架子目计算。
六、里脚手架包括外墙内面装饰脚手架、内墙砌筑及装饰用脚手架、外走廊及阳台的外墙砌筑与装饰脚手架、走廊柱、独立柱的砌筑与装饰脚手架、现捣混凝土柱、混凝土墙结构及装饰脚手架费用。
七、满堂基础脚手架按满堂脚手架基本层子目的50%执行。
条形基础宽度大于3m,且深度大于1.5m时,按满堂基础脚手架计算。
八、架空运输道,适用特殊施工环境,按施工组织设计计算。
子目以架宽2m为准,如架宽大于2m时应按相应子目乘以系数1.20;超过3m时按相应子目乘以系数1.50。
九、独立安全水平挡板和垂直防护架,是指脚手架以外单独搭设的,用于车辆通道、人行通道、临街防护和施工现场与其他危险场所隔离等防护。
十、超过1.5m宽以上雨蓬的檐口装饰线,如没有计算综合脚手架的,按单排脚手架计算(顶层雨篷不适用)。
十一、凿桩头的高度如超过1.2m时,混凝土灌注桩、预制方桩、管桩每凿1m3桩头,计算单排脚手架16m2;钻(冲)孔桩按直径乘以4加3.6m再乘以高,按单排脚手架子目执行。
深圳 03定额脚手架说明与计算规则说明一、本章包括外脚手架、里脚手架、满堂脚手架、电动吊篮式脚手架、活动脚手架、电梯井架、烟囱、水塔脚手架及安全防护设施等措施项目;适用于建筑、装饰工程中的脚手架工程。
二、本章各类脚手架子目均按钢管脚手架编制。
三、建筑用外脚手架是指单独为建筑物外墙外边线上所有构件及部位的整体结构、装饰工程施工所需搭设的外脚手架。
装饰用外脚手架是指单独为建筑物外墙外边线上所有构件的装饰工程施工所搭设的外脚手架。
四、同一栋建筑物不同高度部位的脚手架周转用材的使用时间不同,因此外脚手架按搭拆、使用分别编制子目,脚手架搭拆及使用的时间规律如图13-1所示:外脚手架全部周转材料在施工现场的加权平均使用天数为外脚手架的“有效使用天数”。
五、外脚手架分为综合脚手架、单排脚手架,外脚手架包括脚手架、平桥、斜桥、平台、护栏、挡脚板等。
建筑物的外脚手架区分不同的高度、用途(建筑用、装饰用),分别按照相应单排脚手架、综合脚手架子目计算。
六、里脚手架包括外墙内面装饰脚手架、内墙砌筑及装饰用脚手架、外走廊及阳台的外墙砌筑与装饰脚手架、走廊柱、独立柱的砌筑与装饰脚手架、现捣混凝土柱、混凝土墙结构及装饰脚手架费用。
七、满堂基础脚手架按满堂脚手架基本层子目的50%执行。
条形基础宽度大于3m,且深度大于1.5m时,按满堂基础脚手架计算。
八、架空运输道,适用特殊施工环境,按施工组织设计计算。
子目以架宽2m为准,如架宽大于2m时应按相应子目乘以系数1.20;超过3m时按相应子目乘以系数1.50。
九、独立安全水平挡板和垂直防护架,是指脚手架以外单独搭设的,用于车辆通道、人行通道、临街防护和施工现场与其他危险场所隔离等防护。
十、超过1.5m宽以上雨蓬的檐口装饰线,如没有计算综合脚手架的,按单排脚手架计算(顶层雨篷不适用)。
十一、凿桩头的高度如超过1.2m时,混凝土灌注桩、预制方桩、管桩每凿1m3桩头,计算单排脚手架16m2;钻(冲)孔桩按直径乘以4加3.6m再乘以高,按单排脚手架子目执行。
序号名称内容/特征编码定额人工单位1人工挖土方1.2类土1001-117.29100m32人工挖土方3类土1001-229.393人工挖土方沟槽;1.2类土2米内(堆土1米内)1001-527.544人工挖土方沟槽;1.2类土4米内1001-635.895人工挖土方沟槽;1.2类土6米内1001-745.846人工挖土方沟槽;3类土2米内(堆土1米内)1001-944.087人工挖土方沟槽;3类土4米内1001-1052.528人工挖土方沟槽;3类土6米内1001-1162.389人工挖土方基坑;1.2类土2米内(堆土1米内)1001-1728.610人工挖土方基坑;1.2类土4米内1001-1838.2311人工挖土方基坑;1.2类土6米内1001-1946.1912人工挖土方基坑;3类土2米内(堆土1米内)1001-2148.6513人工挖土方基坑;3类土4米内1001-2257.9814人工挖土方基坑;3类土6米内1001-2366.3315人工场地平整30cm内挖土,找平,场地表面排水1001-2483.34100m216人工回填夯实槽;坑(仅可单侧回填时*1.13)1001-25535.71100m317砖基础红砖;运料,拌砂浆,砌砖,机械.291003-111.1310m318.5砖外墙1003-418.76910m319.75砖外墙1003-518.2810m3201砖外墙1003-614.9610m3211.5砖外墙1003-814.76410m3222砖外墙1003-914.70810m323.5砖内墙机械.2331003-1117.54710m324.75砖内墙机械.2721003-1217.07810m3251砖内墙机械.281003-1313.9810m326小型砌体机械.351003-3420.710m327120加气块外墙机械.0921003-7714.8510m328180加气块外墙机械.0781003-7812.1810m329240加气块外墙机械.0711003-7911.8810m33060加气块内墙机械.0831003-8021.410m331120加气块内墙机械.0921003-8113.1310m332180加气块内墙机械.0781003-8210.9810m333115灰沙砖外墙机械.1481003-9816.110m334175灰沙砖外墙机械.1491003-9913.7910m335115灰沙砖内墙机械.1481003-10014.6810m336175灰沙砖内墙机械.1491003-10112.4210m337砖砌台阶土方挖,砌砖;机械.91003-2943.73100m238砖砌地沟按外体积计算全部工作内容综合;机械.271003-13911.210m3397m3砖砌化粪池1003-5437.9810m34015m3化粪池1003-5532.4110m34125m3化粪池1003-5625.2110m34250m3化粪池1003-5720.0910m3437m3砖砌化粪池1003-5844.110m34415m3化粪池1003-5942.0410m34525m3化粪池1003-6032.1910m34650m3化粪池1003-6125.7910m347地泵基础砼浇筑,捣固,养护(外加.2机械人工1004-33.3710m3
深圳2003建筑工程常用定额消耗汇总运料,拌砂浆,砌砖,按木砖,铁件(挡土墙不大于2砖时按外墙计算)机械分别为.233;.272;.292;.306;.419
挖土方,砌砖,回填,浇筑砼等(按外体积计)不行车;机械分别为:.23;.17;.14;.16
挖土方,砌砖,回填,浇筑砼等(按外体积计)行车;机械分别为:.3;.24;.18;.1648天泵基础砼浇筑,捣固,养护(外加.2机械人工1004-43.3710m349地泵墙柱梁板砼外加.24机械人工1004-56.7310m350天泵墙柱梁板砼外加.24机械人工1004-66.7310m351非泵送独立承台外加.39机械人工1004-195.810m352有梁满堂基础非泵送;外加.39机械人工1004-177.3410m353矩形柱砼非泵送;外加.0机械人工1004-2114.9910m354园形柱砼非泵送;外加.0机械人工1004-2215.6510m355异性及墙心柱非泵送;外加.0机械人工1004-2318.5210m356非泵送基础梁非泵送;外加.0机械人工1004-2410.1610m357非泵送梁非泵送;外加2.59机械人工1004-2512.3710m358非泵送异性梁非泵送;外加3.07机械人工1004-2613.0810m359非泵送圈梁非泵送;外加2.33机械人工1004-2720.2810m360非泵送独立过梁非泵送;外加2.33机械人工1004-2822.8510m361非泵送直型墙外加1.52机械人工1004-3116.3710m362非泵送电梯井壁墙外加1.78机械人工1004-3216.3910m363非泵送现浇板有梁外加机械工日2.061004-359.9510m364非泵送带型基础外加机械.39(垫层参此)1004-135.810m36566桩头插筋制安;焊接(其他材料费6.5元1004-1607.78吨67桩箍筋笼制安其他材料费6.5元+约64.34;外加机械.3工日1004-16010.81吨68现浇构件圆钢10内制安,浇筑看护(其他材料约56.18)外加机械.31004-17810.2269现浇构件圆钢25内制安,浇筑看护(其他材料约66.64)机械.541004-1796.6770现浇构件螺纹10内制安,浇筑时看护(其他材料约39.18)1004-1818.3吨71现浇构件螺纹25内制安,浇筑时看护(其他材料约66.11)机械.581004-1824.91吨72现浇构件螺纹25外制安,浇筑时看护(其他材料约69.44)机械.61004-1833.95吨73现浇构件箍筋10内制安,浇筑看护(其他材料约44)外加机械.321004-18413.88吨74现浇构件箍筋10外制安,浇筑看护(其他材料约23.1)外加机械.081004-1857.76吨75现浇冷扎带肋钢半成品钢筋调整,制安,(其他材料约10.511004-1866.32吨76现浇冷扎带肋箍筋半成品钢筋调整,制安,(其他材料约10.511004-1877.93吨77预埋铁件安装(其他材料约164.28机械4.391004-22522.05吨78预埋螺丝安装(其他材料约162.90机械4.391004-22422.05吨79钢筋压力焊材料费20.68机械0.091004-2260.1310头80椎套筒32内制安;材料费105.28机械1004-2271.2410头81防水砂浆平面20厚;清理;拌砂浆;抹灰机械.341007-1348.3100m282防水砂浆立面20厚;清理;拌砂浆;抹灰机械.341007-13512.56100m283地下室外墙贴苯板30厚苯板;清理,粘贴(其他材料90.071007-1422.54100m284止水钢板3mm制安;其他材料109.89;机械0.811007-15618.4100m85垫层木模板其他材料费约165.74;外加机械..11工日1012-111.56100m286无筋条基木模板其他材料费约429.35;外加机械..5工日1012-320.99100m287有筋条基木模板其他材料费约550.26;外加机械..69工日1012-522.09100m288独立基础木模版其他材料费约437.78;外加机械..44工日1012-920.62100m289无梁满堂木模其他材料费约574.87;外加机械..3工日1012-1327.4100m290有梁满堂木模其他材料费约432.88;外加机械..46工日1012-1524.9100m291电梯坑木模其他材料费约299.25;外加机械..22工日1012-1710.83100m292桩承台其他材料费约429.39;外加机械..45工日1012-1925.2100m293设备基础5m3其他材料费约256.47;外加机械..58工日1012-2129.45100m294设备基础20m3其他材料费约284.25;外加机械..41工日1012-2329100m295设备基础100m3其他材料费约197.64;外加机械..62工日1012-2526.64100m296设备基础100m3其他材料费约283.75;外加机械..1.02工日1012-2733.08100m297矩柱1m内其他材料费约149;外加机械..64工日1012-3231.32100m298矩柱1.8m内其他材料费约149;外加机械..64工日1012-3429.75100m299矩柱2.4m内其他材料费约149.74;外加机械..71工日1012-3632.89100m2100矩柱2.4m外其他材料费约149.74;外加机械..71工日1012-3832.48100m2101异型木模柱其他材料费约198.45;外加机械..64工日1012-4046.48100m2102圆柱木模板其他材料费约209.8;外加机械..78工日1012-4254.72100m2103直型基础梁其他材料费约315.55;外加机械..45工日1012-4426.68100m2104异型基础梁其他材料费约332.45;外加机械..49工日1012-4629.36100m2105500内梁木模板其他材料费约257.43;外加机械..73工日1012-4838.82100m2106500外梁木模板其他材料费约265.04;外加机械..8工日1012-5042.7100m21071000外梁木模板其他材料费约269.21;外加机械.84工日1012-5244.83100m2108异型梁木模板其他材料费约267.93;外加机械.31工日1012-5648.76100m2109圈梁木模板其他材料费约575.82;外加机械.31工日1012-5928.01100m2110500内墙木模板其他材料费约228.83;外加机械.54工日1012-6220.75100m2111电梯内井壁木模板其他材料费约266.81;外加机械.48工日1012-7027.43100m2112100厚有梁平板其他材料费约252.57;外加机械.9工日1012-7233.06100m2113每增减10有梁板厚其他材料费约6.04;外加机械0工日1012-740.14100m2114楼梯其他材料费约613.32;(投影)1012-8195.67100m2115阳台雨棚其他材料费约608.9;机械.6(投影)1012-8466.96100m2116挑檐天沟其他材料费约258.36;机械..21012-8648.21100m2117栏板(》600)其他材料费约192.31;机械..21012-8727.31100m2118压顶其他材料费约379.1;机械..331012-8929.36100m2119后浇带梁模板其他材料费约234.9;机械..681012-9244.710m3120后浇带200内板模板其他材料费约80.46;机械..371012-9351.9210m3121后浇带200外板模板其他材料费约55.58;机械..251012-9432.3510m31226m内板顶架其他材料费14.61;机械..87;【》150时*1.5】1012-19411.4100m21238m内板顶架其他材料费24.19;机械1.35;【》150时*1.5】1012-19520.59100m21246m内梁顶架其他材料费37.55;机械1.45;【》.2m2时*2】1012-20216.29100m1258m内梁顶架其他材料费63.54;机械2.4;【》.2m2时*2】1012-20329.79100m1264.5m单排脚手架搭拆其他材料费19.35;机械.136;1013-334.579100m212712.5m单排脚手架搭拆其他材料费47.29;机械.136;1013-348.417100m21284.5m综合脚手架其他材料费28.99;机械.17;1013-15.724100m212912.5m综合脚手架其他材料费72.89;机械.312;1013-210.521100m213020.5m综合脚手架其他材料费106.67;机械.51;1013-313.482100m213130.5m综合脚手架其他材料费72.89;机械.314;1013-417.181100m213240.5m综合脚手架其他材料费150.55;机械.587;1013-519.755100m213390.5m综合脚手架其他材料费303.45;机械.89;1013-929.954100m21345.2满堂脚手架其他材料费126.64;机械.08;1013-595.128100m21355.2米外每1.2米其他材料费29.45;机械.019;1013-601.722100m21363.6m里脚手架其他材料费194.66;机械.020;1013-555.68100m21373.6米外每1.2米其他材料费46.38;机械.01;1013-561.42100m213820m电梯内井架其他材料费74.82;机械.09;1013-697.96座13940m电梯内井架其他材料费149.64;机械.26;1013-7016.716座14060m电梯内井架其他材料费224.46;机械.351;1013-7128.835座14180m电梯内井架其他材料费299.28;机械.421;1013-7246.136座142100m电梯内井架其他材料费374.1;机械.474;1013-7369.204座143120m电梯内井架其他材料费448.92;机械.512;1013-7499.654座144140m电梯内井架其他材料费277.514;机械.537;1013-75139.516座145160m电梯内井架其他材料费582.78;机械.553;1013-76191.336座
