火电厂办理接入系统的工作流程
- 格式:doc
- 大小:28.50 KB
- 文档页数:2

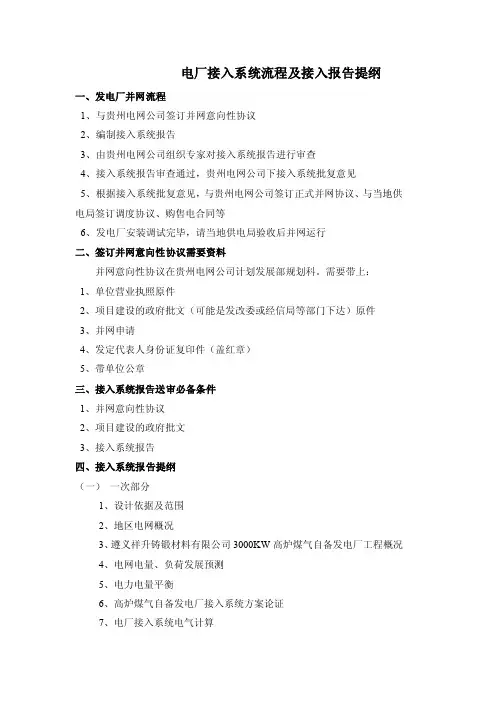

电厂接入系统流程及接入报告提纲
一、发电厂并网流程
1、与贵州电网公司签订并网意向性协议
2、编制接入系统报告
3、由贵州电网公司组织专家对接入系统报告进行审查
4、接入系统报告审查通过,贵州电网公司下接入系统批复意见
5、根据接入系统批复意见,与贵州电网公司签订正式并网协议、与当地供电局签订调度协议、购售电合同等
6、发电厂安装调试完毕,请当地供电局验收后并网运行
二、签订并网意向性协议需要资料
并网意向性协议在贵州电网公司计划发展部规划科。
需要带上:
1、单位营业执照原件
2、项目建设的政府批文(可能是发改委或经信局等部门下达)原件
3、并网申请
4、发定代表人身份证复印件(盖红章)
5、带单位公章
三、接入系统报告送审必备条件
1、并网意向性协议
2、项目建设的政府批文
3、接入系统报告
四、接入系统报告提纲
(一)一次部分
1、设计依据及范围
2、地区电网概况
3、遵义祥升铸锻材料有限公司3000KW高炉煤气自备发电厂工程概况
4、电网电量、负荷发展预测
5、电力电量平衡
6、高炉煤气自备发电厂接入系统方案论证
7、电厂接入系统电气计算
8、对自备电厂主接线及有关电气设备参数的要求
9、自备电厂接入系统输变电工程及投资估算
10、结论与建议
(二)二次部分
1、系统继电保护
2、安全稳定装置
3、调度自动化
4、通信。
国家电网公司电厂接入系统前期工作管理办法(修订版)第一章总则第一条为加强电厂接入系统前期工作管理,促进电网与电厂的协调发展,保证电网的安全稳定运行,满足电厂可靠送出,特对《国家电网公司电厂接入系统前期工作管理办法》(国家电网发展〔2005〕266号)进行修订。
第二条电厂接入系统前期工作主要包括电厂输电系统规划设计及评审、电厂接入系统设计及审查、电厂接入电网申请及答复等内容。
第三条电厂接入系统前期工作必须贯彻国家能源发展战略,服从国家电力发展规划和国家电网总体规划,坚持以大电网引导大电源,促进电源优化布局和集约化发展,确保电网、电源协调发展,实现资源在更大范围内优化配置。
第四条电厂接入系统前期工作应符合国家和电力行业的有关政策、法律法规、技术标准和规程规范。
第五条电厂接入系统前期工作在国家电网公司系统内实行统一规划、分级管理。
第六条各级电网公司和各有关发电公司在电厂接入系统前期工作中,应加强沟通和协调配合,及时通报各自前期工作进展情况。
第七条本办法适用于由国务院投资主管部门核准的拟接入国家电网的所有电厂。
由地方政府投资主管部门核准的电厂接入系统前期工作参照本办法执行。
第二章电厂输电系统规划设计及评审第八条为引导电源合理布局,确保电厂输电方案符合电网总体规划,在电厂初步可行性研究阶段,在开展电厂接入系统设计之前,须对以下大型新建电厂项目开展输电系统规划设计工作:(一)跨区、跨省送电的新建水电站、火电厂项目;(二)流域梯级水电站群项目;(三)规划容量在240万千瓦及以上的新建火电厂项目;(四)新建核电站项目。
第九条大型电厂输电系统规划设计工作原则上由电网公司、发电公司(含授权的筹建机构,下同)协商一致后共同委托有关单位开展。
第十条电厂输电系统规划设计评审工作实行计划管理。
各区域电网公司和省级电力公司应及时将组织完成的电厂输电系统规划设计报告通过区域电网公司上报公司总部,由公司总部下达评审计划。
第十一条电厂输电系统规划设计具体评审工作应委托有资质的咨询机构承担,也可采用电网公司组织、咨询机构参与的工作方式。
电网接入工作流程电网接入流程和要求第一节受理申请与现场勘察第三十二条市供电公司营业与电费部或县供电公司客户服务中心营业厅负责受理分布式电源项目业主提出的并网申请,协助用户填写《分布式电源项当前期申请表》(附件5),接受相关支持性文件。
支持性文件包括:一,自然人1.经办人身份证原件及复印件2.户口本3.房产证等项目合法性支持性文件4.对于利用居民楼宇屋顶或外墙等公共部位建筑安装分布式电源的项目,应征得同一楼宇内其它住户和物业对安装的书面同意意见。
二,法人1.经办人身份证原件及复印件和法人委托书原件(或法定代表人身份证原件及复印件)。
2.企业法人营业执照、土地证等项目合法性支持性文件。
3.电源项目地理位置图(标明方向、邻近道路、河流等)及场地租用相关协议。
4.接入用户内部电网项目,需提交用电人盖章确认的书面同意意见,以及项目单位与用电人签订的电能消纳方式相关协议。
5.电源项目可行性研究报告。
6.政府投资主管部门同意项目开展前期工作的批复(需核准项目)。
7.其它项当前期工作相关资料。
第三十三条若项目建设需办理新装、增容手续的,营业厅在受理项目并网申请同时,按公司扩管理规定同步启动业扩工作流程。
第三十四条市供电公司营业与电费部或县供电公司客户服务中心营业厅应审核项目并网申请材料,审查合格后方可正式受理。
对于申请材料欠缺或不完整的,应书面告知客户需补充完善的相关材料。
第三十五条《分布式电源项当前期申请表》一式两份,营业厅正式受理申请后,应在申请表上记录受理时间和受理人员,加盖受理单位业务章后,与用户各执壹份。
第三十六条受理并网申请后,市供电公司市场及大客户服务部或县供电公司客户服务中心在2个工作日内将相关申请信息报市供电公司发展策划部,同时通知市供电公司经研所制定接入系统方案。
第三十七条市供电公司市场及大客户服务部或县供电公司客户服务中心组织市(县)公司运维检修部门、市供电公司经研所等开展现场勘查。
现场勘查工作应在受理并网申请后3个工作日内完成。
一、需要具备的条件:
1、发改委核准文件;
2、接入系统审查批复文件;
3、公司营业执照复印件;
4、公司税务登记证;
5、公司组织机构代码证;
6、调度设备命名及编号(调度中心);
7、调度设备范围划分(调度中心);8、并网原则协议签订(营销部)
二、升压站反送电流程或具备的流程(发电前90天开始)
1、与省调、各地调的《并网调度协议》已签订(省调、各地调);
2、与各地调的《供用电合同》已签订(地区电力公司);
3、《并网原则协议》已签订;
4、工程质检报告(反送电)(质监站);
5、安评报告;
6、技术监督报告;
7、消防验收意见(当地消防局);
8、电力公司验收报告;
9、针对各检查报告提出问题的整改报告;10、反送电协调会
三、机组并网流程或具备的条件
1、工程质检报告;
2、安评报告;
3、技术监督报告;
4、消防验收意见;
5、电力公司验收报告;
6、针对各检查报告提出问题的整改报告(附照片);
7、《供用电合同》;
8、召开新建机组启动委员会;
9、机组并网(省调、各地调)
四、转商业运行
1、生产验收交接书(施工单位与业主签订);
2、动态安评试验、报告;
3、涉网试验完成并满足电网要求;
4、取得发电业务许可证;
5、电价批复文件;
6、消防验收合格
五、签订《并网原则协议》应准备的资料:(协议一式六份)
1、工商营业执照、组织机构代码证;
2、法定代表人身份证复印件;
3、授权委托书、委托代理人身份证复印件;
4、项目核准文件;
5、接入系统审查意见;
6、送出工程可研审查意见。
电网接入工作流程电网接入流程和要求第一节受理申请与现场勘察第三十二条市供电公司营业与电费部或县供电公司客户服务中心营业厅负责受理分布式电源项目业主提出的并网申请,协助用户填写《分布式电源项目前期申请表》(附件5),接受相关支持性文件。
支持性文件包括:一,自然人1.经办人身份证原件及复印件2.户口本3.房产证等项目合法性支持性文件4.对于利用居民楼宇屋顶或外墙等公共部位建筑安装分布式电源的项目,应征得同一楼宇内其他住户和物业对安装的书面同意意见。
二,法人1.经办人身份证原件及复印件和法人委托书原件(或法定代表人身份证原件及复印件)。
2.企业法人营业执照、土地证等项目合法性支持性文件。
3.电源项目地理位置图(标明方向、邻近道路、河流等)及场地租用相关协议。
4.接入用户内部电网项目,需提交用电人盖章确认的书面同意意见,以及项目单位与用电人签订的电能消纳方式相关协议。
5.电源项目可行性研究报告。
6.政府投资主管部门同意项目开展前期工作的批复(需核准项目)。
7.其他项目前期工作相关资料。
第三十三条若项目建设需办理新装、增容手续的,营业厅在受理项目并网申请同时,按公司扩管理规定同步启动业扩工作流程。
第三十四条市供电公司营业与电费部或县供电公司客户服务中心营业厅应审核项目并网申请材料,审查合格后方可正式受理。
对于申请材料欠缺或不完整的,应书面告知客户需补充完善的相关材料。
第三十五条《分布式电源项目前期申请表》一式两份,营业厅正式受理申请后,应在申请表上记录受理时间和受理人员,加盖受理单位业务章后,与用户各执壹份。
第三十六条受理并网申请后,市供电公司市场及大客户服务部或县供电公司客户服务中心在2个工作日内将相关申请信息报市供电公司发展策划部,同时通知市供电公司经研所制定接入系统方案。
第三十七条市供电公司市场及大客户服务部或县供电公司客户服务中心组织市(县)公司运维检修部门、市供电公司经研所等开展现场勘查。
现场勘查工作应在受理并网申请后3个工作日内完成。

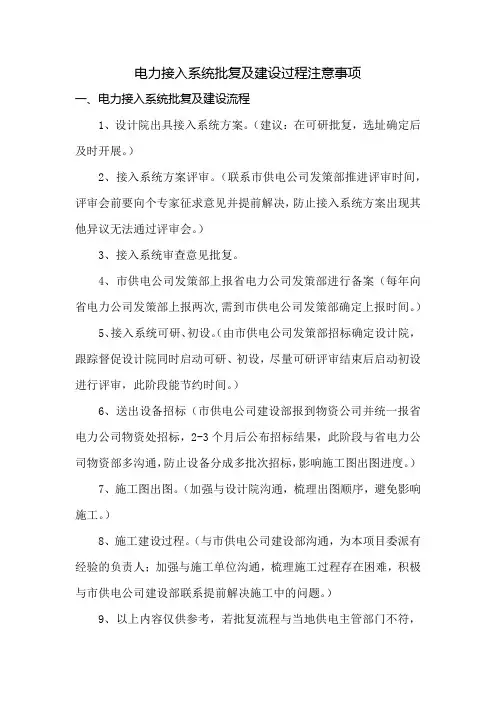

电力接入系统批复及建设过程注意事项一、电力接入系统批复及建设流程1、设计院出具接入系统方案。
(建议:在可研批复,选址确定后及时开展。
)2、接入系统方案评审。
(联系市供电公司发策部推进评审时间,评审会前要向个专家征求意见并提前解决,防止接入系统方案出现其他异议无法通过评审会。
)3、接入系统审查意见批复。
4、市供电公司发策部上报省电力公司发策部进行备案(每年向省电力公司发策部上报两次,需到市供电公司发策部确定上报时间。
)5、接入系统可研、初设。
(由市供电公司发策部招标确定设计院,跟踪督促设计院同时启动可研、初设,尽量可研评审结束后启动初设进行评审,此阶段能节约时间。
)6、送出设备招标(市供电公司建设部报到物资公司并统一报省电力公司物资处招标,2-3个月后公布招标结果,此阶段与省电力公司物资部多沟通,防止设备分成多批次招标,影响施工图出图进度。
)7、施工图出图。
(加强与设计院沟通,梳理出图顺序,避免影响施工。
)8、施工建设过程。
(与市供电公司建设部沟通,为本项目委派有经验的负责人;加强与施工单位沟通,梳理施工过程存在困难,积极与市供电公司建设部联系提前解决施工中的问题。
)9、以上内容仅供参考,若批复流程与当地供电主管部门不符,请按照当地规定执行。
二、注意事项:1、垃圾电站项目建设周期短,按照市供电公司正常流程接入系统审批、建设需要一年多,易导致接入系统建设未完成影响机组倒送电。
建议:在可研批复,选址确定后,及时开展接入系统方案编制工作,提前启动审批流程。
2、接入系统可研、初设中标单位多为供电公司下属设计单位,局内部推动进度较为困难,施工图出图计划要重点关注。
3、目前各市供电公司开始推行可研初设一体化招标,请根据各市供电公司发策部推进情况进行沟通。
安全生产运营中心2019年11月12日。

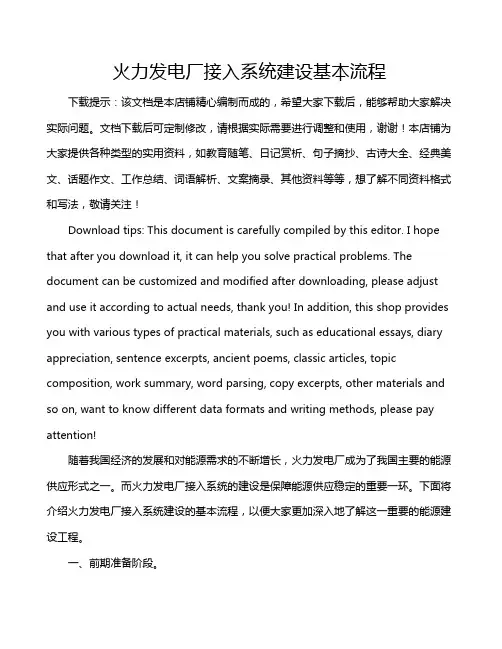

火力发电厂接入系统建设基本流程下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!随着我国经济的发展和对能源需求的不断增长,火力发电厂成为了我国主要的能源供应形式之一。
办理电厂接入系统的工作流程
一、发电项目可研阶段接入系统设计及审查:
1、可研报告通过审查后,筹建单位申请开展接入系统设计,同时附带:
1、国家发改委(或国家能源局)和省发改委同意项目开
展前期工作路条;
2、《国家电力工业发展规划》;
3、《辽宁省电力发展规划》;
4、《电厂可行性研究报告和审查意见》;
5、若是热电联产项目,还应附带省、市《热电发展总体
规划》;
报市供电公司。
2、市供电公司初审同意后省电力公司初审同意后,同筹建单位协商委
托有资质的设计单位接入系统设计完成后筹建单位行文申请开展接入系统设计审查工作市供电公司初审同意后省电力公司组织评审出具评审意见并上报国网公司下达接入系统审查意见函开展下一步工作。
二、发电项目接入系统工程可行性研究及审查:
接入系统设计审查合格后,有国家路条支持筹建单位协同电网公司,与省、市地方政府的国土、规划、环保等相关部门落实报建需要的各类支持性文件和材料,开展接入系统工程可研工作。
发电项目送出接入系统工程可研报告编制、审查和核准工作流程与电网工程可行性研究工作管理流程相同。
三、电厂接入电网申请及答复:.
由电厂项目控股方或母公司正式行文向省电力公司和国网公司提出申请省电力公司初审同意后上报国网公司发展策划部出具电厂接入电网答复文件。
1电厂申请接入电网的基本条件:
(1)、符合国家电力发展规划和国家电网总体规划;
(2)、有明确的电力电量消纳方向或范围;
(3)、取得电厂接入系统设计审查意见;
(4)、国家发展改革委已同意电厂项目开展前期工作;
(5)、完成电厂接入系统工程可行性研究;。
