幼儿园锤击预应力管桩施工方案
- 格式:doc
- 大小:27.50 KB
- 文档页数:3
锤击预应力管桩施工方案锤击预应力管桩施工方案一、工程概况:本工程为锤击预应力管桩工程,施工区域面积约为XX平方米,主要施工内容为设备基础桩的施工。
施工过程中需注意安全,保证桩的牢固性和预应力管桩的质量。
二、施工准备:1. 聘请经验丰富的施工队伍,确保施工技术可靠。
2. 准备好所需的施工设备和工具,包括锤击设备、螺旋钢管、钢筋、混凝土等。
3. 成立专门的施工组织机构,明确责任分工和施工流程。
三、施工流程:1. 地基处理:按设计要求进行地基处理,确保地基承载力符合要求。
2. 钢筋制作:根据设计图纸制作锤击预应力管桩的钢筋骨架,并进行检查验收。
3. 预制管桩准备:将螺旋钢管进行截断、焊接,制作成所需长度的管桩。
4. 管桩安装:将制作好的钢筋骨架插入螺旋钢管内,并进行精确定位,确保位置准确。
5. 施工坑开挖:按照设计要求进行基坑开挖,控制好坑的尺寸和稳定性。
6. 预制管桩安装:将预制好的管桩用起重机吊装到施工坑内,根据设计要求进行锤击安装。
7. 锤击施工:选用合适的锤击设备,进行管桩的锤击,保证锤击频率和锤击力度均匀。
8. 预应力张拉:在管桩伸入地下一定深度后,进行预应力张拉,保证管桩的稳定性和承载能力。
9. 管桩固结:在管桩锤击完毕后,进行灌注混凝土固结,形成整体结构。
10. 收尾工作:清理施工现场,做好防护措施,确保施工安全。
四、安全措施:1. 统一佩戴安全帽、防护鞋、手套等个人防护用具。
2. 根据实际施工情况,设置安全警示标志牌,确保施工区域的安全。
3. 确保各项设备的安全使用,定期检查设备的运行状态。
4. 钢筋、螺旋钢管等材料要经过质量验收合格后方可使用。
5. 管桩施工过程中,严禁有人进入施工区域。
6. 预应力张拉过程中,严格按照设计要求和工艺规范进行操作。
五、质量控制:1. 钢筋骨架的制作要精确,尺寸符合要求。
2. 管桩的安装要准确,保证位置正确。
3. 锤击施工的频率和力度要均匀,保证每个管桩的质量一致。
锤击式预应力管桩施工方案1.施工前的准备工作:1.1.确定设计要求和技术指标,包括管桩的埋深、直径、钢材种类和预应力力值等。
1.2.制定施工计划并组织施工人员,确定各个作业部门的职责和人员配备。
1.3.购买或租赁必要的设备和工具,包括锤击器、管桩模板、钢筋、混凝土搅拌机、起重设备等。
1.4.进行现场勘察和土质分析,确定施工现场的具体条件和可能遇到的问题。
2.施工过程:2.1.准备工作:2.1.1.按照设计要求和规范在施工现场进行布置,包括搭建临时工地、铺设作业道路和安装施工标志等。
2.1.2.清理施工现场,清除杂物和障碍物。
2.1.3.安装起重设备和锤击器,进行必要的检查和试运行。
2.1.4.搭建管桩模板,根据设计要求确定模板的位置和方向。
2.2.钢筋加工和安装:2.2.1.根据设计要求,进行钢筋的加工和预应力钢束的张拉。
2.2.2.进行钢筋的绑扎和连接,确保钢筋的稳固和正确位置。
2.2.3.钢筋连接是否合格,预应力钢束是否符合要求。
2.3.混凝土制备和注入:2.3.1.准备好混凝土,按照设计配合比进行搅拌和调整。
2.3.2.使用混凝土搅拌机将混凝土运送至管桩模板的位置。
2.3.3.将混凝土注入管桩模板,逐渐填充至模板顶部。
2.4.锤击施工:2.4.1.在混凝土浇筑完成后,进行锤击施工。
2.4.2.使用锤击器对管桩模板进行多次锤击,使管桩模板逐渐下沉。
2.4.3.在每次锤击之后,进行检查和精密调整,确保管桩的垂直度和稳定性。
2.5.管桩固结和验收:2.5.1.在锤击施工完成后,进行固结时间的等待,使混凝土逐渐固化。
2.5.2.进行管桩的验收,检查管桩的质量和牢固程度。
2.5.3.对不合格的管桩进行处理,如更换或修补。
3.施工后的工作:3.1.拆除临时工地和作业道路,清理施工现场。
3.2.进行施工记录和资料整理,包括施工日志、测量数据和验收报告等。
3.3.进行管桩的后续处理,包括保养和维修。
以上是锤击式预应力管桩的施工方案,通过合理的组织和严格的质量控制,可确保管桩的质量和稳定性,为工程的顺利进行提供良好的基础支撑。
锤击预应力混凝土管桩施工方案前言预应力混凝土管桩是一种常见的地基加固方式,它可以提高地基承载力和抗沉降能力,广泛应用于建筑、桥梁、隧道等工程领域。
在预应力混凝土管桩施工中,锤击法是一种常用的施工方法。
本文将详细介绍锤击预应力混凝土管桩的施工方案,包括施工前的准备工作、锤具和预应力混凝土管桩的选择、施工过程、混凝土灌注和预应力张拉等相关内容。
施工前准备在进行锤击预应力混凝土管桩施工前,需要进行以下准备工作:1.地质勘察对施工现场进行细致的地质勘察,了解地质情况,包括土质、土层厚度、地下水位等,以便于合理确定钻孔位置和长桩的预估值。
2.现场平整将施工现场清理干净,平整地面,以便于施工机械运行,并保证施工现场的安全。
3.施工机械调试施工机械的调试包括液压系统、电气系统、机械结构的检查和校正等,确保施工机械的正常运行。
4.施工设备采购按照施工计划采购所需的施工设备,包括预应力钢筋、灌注泵、抽水泵等。
5.人员培训对施工人员进行安全培训和技术培训,确保施工人员具备相应的技能和安全意识。
锤击预应力混凝土管桩的选择锤击预应力混凝土管桩的选择要根据工程要求和地质条件进行,一般应考虑以下因素:1.承载力和沉降控制指标通过地质勘察分析和使用相关工具设备进行测量和记录,对承载力和沉降控制进行指标的分析,以确定使用的类型和规格。
2.管桩的材料和规格锤击预应力混凝土管桩的材料应符合相关标准,一般选择规格为DN800、DN1000、DN1200。
3.预应力钢筋的规格和数量预应力混凝土管桩的预应力钢筋应符合相关标准,其数量和规格应满足承载力和沉降控制要求。
4.锤具的选择锤具的选择要根据管桩规格、地质条件、预应力钢筋规格和数量等因素进行,一般使用的锤具有液压锤、气动锤和液压气动复合锤等。
施工过程锤击预应力混凝土管桩的施工过程可以分为以下几个步骤:1. 钻孔和预制孔套根据地质勘察结果确定钻孔位置和深度,在井架下的工作平台上进行钻孔和预制孔套工作,预制的孔套应保持水平和垂直度。
锤击预应力混凝土管桩施工方案一、本文概述本文旨在介绍锤击预应力混凝土管桩施工方案的相关知识和技术,为工程建设提供有效的参考。
二、背景预应力混凝土管桩是一种广泛应用于土木工程领域的桩基形式,具有较高的承载力和耐久性。
锤击法是预制桩的一种常用沉桩方法,具有施工效率高、成本低等优点。
三、方案目的本施工方案旨在明确锤击预应力混凝土管桩的施工流程、技术要求和质量监控措施,确保施工质量和安全。
四、方案流程1、施工准备:包括场地平整、设备调试、材料采购等。
在开始锤击预应力混凝土管桩施工之前,需要进行充分的施工准备。
首先,需要对施工场地进行平整,清除场地内的障碍物和杂物,确保施工设备能够顺利进场并布置到位。
还需要对施工设备进行调试和维护,确保设备能够正常运行,避免在施工过程中出现设备故障。
此外,材料采购也是施工准备的重要组成部分。
需要提前采购所需的预应力混凝土管桩、钢筋、混凝土等材料,并确保这些材料的质量符合相关的标准和规范。
同时,还需要对材料的储存和运输进行合理的安排,确保材料在使用前能够保持完好。
在施工准备阶段,还需要进行技术交底和安全交底工作。
技术交底主要是向施工人员介绍施工方案、技术要求和操作流程等,确保施工人员能够了解并掌握相关的技术和技能。
安全交底则主要是向施工人员介绍施工安全注意事项和应急预案,确保施工过程中能够遵守安全规定,避免发生安全事故。
总之,在锤击预应力混凝土管桩施工之前,必须要进行充分的施工准备,包括场地平整、设备调试、材料采购等技术准备和安全准备等工作。
只有这样,才能够确保施工过程的顺利进行,并保证施工质量和安全。
2、桩位测量:精确测量桩位,确保桩基位置的准确性。
在锤击预应力混凝土管桩施工过程中,桩位测量的准确性对于确保桩基位置的准确性至关重要。
为此,我们采用以下测量方法和步骤:首先,根据工程设计图纸和现场实际情况,确定管桩的位置和角度。
为了确保测量精度,我们使用GPS定位系统进行初始定位,然后使用全站仪进行精细调整。
锤击预应力管桩施工方案1. 引言预应力管桩是一种常用的土木工程施工技术,广泛应用于建筑、桥梁、港口等工程中。
本文将介绍锤击预应力管桩施工方案,包括施工前的准备工作、施工过程中的操作步骤以及施工后的处理工作。
2. 施工前准备锤击预应力管桩施工前的准备工作包括以下几个方面:2.1 桩基设计根据工程的要求和土壤条件,进行预应力管桩的设计。
确定桩径、桩长、桩间距等参数,并计算出所需的预应力锚固力。
2.2 施工方案设计根据桩基设计结果,制定具体的施工方案。
包括施工工序、机械设备的选择、施工人员的配置等。
同时,绘制施工图纸,标明管桩的位置和相对高程。
2.3 材料采购根据施工方案确定所需的材料清单,包括预应力管桩、预应力钢筋、混凝土等。
与供应商联系,确保材料的供应。
2.4 现场勘察到施工现场进行勘察,确认各种设备和材料的堆放位置,检查地面情况和是否需要做地基处理。
2.5 安全措施制定并实施必要的安全措施,包括针对高处作业、机械操作、材料搬运等方面的安全措施,保证施工过程中人员的安全。
3. 施工过程锤击预应力管桩的施工过程可以分为以下几个步骤:3.1 基坑开挖根据施工图纸的要求,进行基坑的开挖工作。
确保基坑的平整度和坡度符合要求,并清除基坑内的杂物。
3.2 模板安装按照施工图纸的尺寸和高程要求,制作和安装桩基的木质或钢质模板。
确保模板的稳固和与地面的密封。
3.3 钢筋布置根据施工图纸的要求,将预应力钢筋按照设计方案布置在模板内。
注意钢筋的垂直度、间距和锚固长度等要求。
3.4 管桩安装将预应力管桩按照设计要求安装在模板内。
使用专用的安装工具将管桩固定在预定位置,并保证管桩的垂直度和水平度。
3.5 管桩锤击使用锤击机械设备,对预应力管桩进行锤击,使其逐渐打入地面。
在锤击过程中,需严格控制冲击力和次数,以保证管桩的质量。
3.6 预应力锚固经过一定的锤击后,使用预应力机械设备进行预应力锚固。
根据设计要求,调整锚固力的大小,并确保锚固牢固。
锤击预应力管桩施工方案一【1】预应力管桩施工工艺打桩前,必须通过试打桩确定打桩的各项参数。
验桩宜采用高应变检测的方法。
确定最后贯入度。
试打桩应符合下列规定:1、试打桩的规格、长度及地质条件应有代表性,经甲方、监理、设计、质检等单位共同确定。
2、试打桩应选在地质勘探孔附近。
3、施打条件应与工程桩一致,并应符合正式打桩的有关规定。
【2】接桩管桩的接桩采用焊接。
焊接接桩应符合现行行业标准《建筑钢结构焊接规程》JGJ81的有关规定外,尚应符合下列规定:1、当管桩需要接长时,其入土部分桩段的桩头宜高出地面0.5~1.0m。
2、下节桩的桩头处宜设导向箍以方便上节桩就位。
接桩时上下节桩段应保持顺直,错位偏差不宜大于2mm。
3、管桩对接前,上下端板表面应用铁刷子清刷干净,坡口处应刷至露出金属光泽。
4、焊接时宜先在坡口圆周上对称点焊4~6点,待上下桩及节固定后拆除导向箍再分层施焊,施焊宜由两个焊工对称进行。
5、焊接层数不得少于二层,内层焊必须清理干净后方能焊外一层;焊缝应饱满连续。
6、焊好后的桩接头应自然冷却后才可继续锤击,自然冷却时间不宜少于8min;严禁用水冷却或焊好即打。
当打桩的桩顶标高低于或高于设计桩顶标高时,应采取接桩和截桩的方法,这项工作需要承台施工时方可进行。
【3】正式打桩1、打桩前应完成下列准备工作:(1)认真检查打桩设备各部分的性能,以保证正常运作;(2)按规定检查所有管桩桩身质量外,还应检查管桩的生产日期和蒸养方式。
(3)根据施工图绘制整个工程的桩位编号图。
(4)由专职测量人员分批或全部测定标出场地上的桩位,其偏差不得大于20mm。
(5)在桩身上划出以米为单位的长度标记,并按从下至上的顺序标明桩的长度,以便观察桩的入土深度及记录每米沉桩锤击数或压力值。
2、管桩的施打应符合下列规定:(1)第一节管桩起吊就位插入地面时的垂直度偏差不得大于0.5%,并宜用长条水准尺或其他测量仪器校正;必要时,宜拔出重插。
锤击预应力混凝土管桩施工方案1. 引言锤击预应力混凝土管桩是一种常用的基础施工方法,适用于各种土质和地质条件。
本文档旨在提供锤击预应力混凝土管桩的施工方案,包括施工前的准备工作、施工步骤、质量控制和安全注意事项。
2. 施工前的准备工作在进行锤击预应力混凝土管桩的施工前,需要进行以下准备工作:2.1 桩型选择根据工程设计要求和现场土质条件,选择合适的桩型。
常见的锤击预应力混凝土管桩包括钢管桩、钢管与预应力混凝土组合桩等。
2.2 施工图纸准备根据设计要求,制定详细的施工图纸,包括桩长、桩径、桩身钢筋布置图等。
2.3 设备准备准备好施工所需的设备,包括振动锤、预应力锚具、桩机等。
2.4 施工人员培训对施工人员进行培训,包括桩机操作、锤击预应力技术等。
3. 施工步骤锤击预应力混凝土管桩的施工步骤如下:3.1 预设基坑按照设计要求,在施工现场预设基坑,并将基坑清理干净。
3.2 安装桩机将桩机放置于基坑内,确保桩机稳固,并进行必要的调整和校正。
3.3 安装振动锤将振动锤安装在桩机上,根据设计要求调整振动锤的重锤、振动频率和振动力。
3.4 桩材安装将预应力混凝土管桩按照设计要求从顶部插入桩机中的振动锤,并通过锤击和振动使桩材逐渐沉入地基。
3.5 钢筋布置在桩材插入地基至预定标高时,将预应力钢筋按照设计要求布置在桩材内。
3.6 预应力锚固将预应力锚具安装在桩顶,并进行预应力钢筋的张拉。
3.7 桩顶处理对桩顶以及预应力锚具进行处理,确保桩顶平整、牢固。
3.8 灌注混凝土在桩内注入混凝土,并进行压实,保证混凝土充实。
3.9 后续处理根据设计要求进行桩顶的修整和处理,确保桩顶符合要求。
4. 质量控制为保证锤击预应力混凝土管桩的施工质量,需要进行严格的质量控制,包括:4.1 现场土质和地质勘察进行现场土质和地质勘察,了解地质情况,选择适合的桩型和施工方法。
4.2 施工图纸审核对施工图纸进行严格审核,确保符合设计要求。
4.3 施工现场巡检定期对施工现场进行巡检,确保施工过程符合要求。

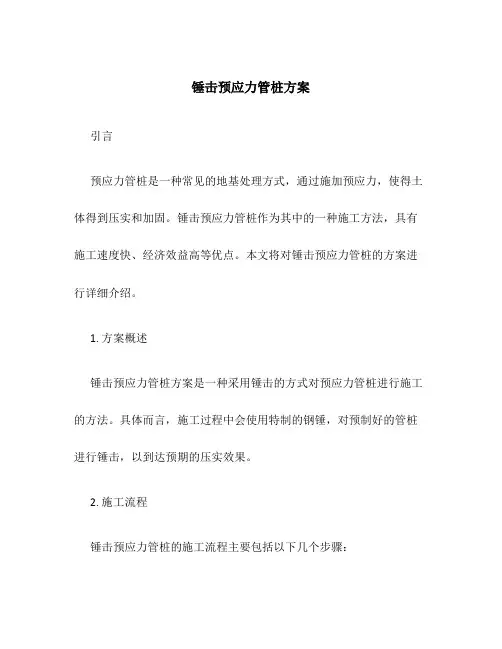

锤击预应力管桩方案引言预应力管桩是一种常见的地基处理方式,通过施加预应力,使得土体得到压实和加固。
锤击预应力管桩作为其中的一种施工方法,具有施工速度快、经济效益高等优点。
本文将对锤击预应力管桩的方案进行详细介绍。
1. 方案概述锤击预应力管桩方案是一种采用锤击的方式对预应力管桩进行施工的方法。
具体而言,施工过程中会使用特制的钢锤,对预制好的管桩进行锤击,以到达预期的压实效果。
2. 施工流程锤击预应力管桩的施工流程主要包括以下几个步骤:2.1 桩基准备在施工现场选定适宜的基坑位置后,需要对桩基进行准备工作。
主要包括清理基坑、排除积水、挖掘适宜的基坑尺寸等。
2.2 管桩安装首先,在基坑中安装预制好的管桩。
要确保管桩的垂直度和位置准确。
2.3 锤击施工施工人员使用专用的锤击设备将钢锤对准管桩顶部进行锤击。
锤击的力度和次数需要根据具体情况进行调整,以保证管桩到达预期的压实效果。
2.4 预应力施加施工完成后,需要进行预应力的施加。
一般通过张拉预应力钢束的方式进行,以增加管桩的承载能力和稳定性。
2.5 后续处理在预应力施加完成后,需要对施工现场进行清理和整理,保持施工现场的整洁。
3. 设备和材料锤击预应力管桩方案所需的设备和材料主要包括:•钢锤:用于对管桩进行锤击的工具,通常由钢质制成,具有一定的重量和形状。
•预制管桩:在工厂预制好的管桩,可以根据需要进行定制和加工,通常由钢筋混凝土材料制成,具有一定的强度和耐久性。
•预应力钢束:用于施加预应力的材料,通常由高强度钢材制成,具有很强的拉力和稳定性。
•张拉设备:用于张拉预应力钢束的设备,通常包括液压拉伸器、扳手等工具。
4. 施工考前须知在进行锤击预应力管桩施工时,需要注意以下几个方面:•确保施工人员平安:在施工现场设置适宜的平安标志和警示标识,施工人员需要佩戴个人防护用品,并遵守相关的平安规定。
•控制锤击力度:根据具体情况,合理控制锤击的力度和次数,以防止对管桩造成过大的损伤或者破坏。

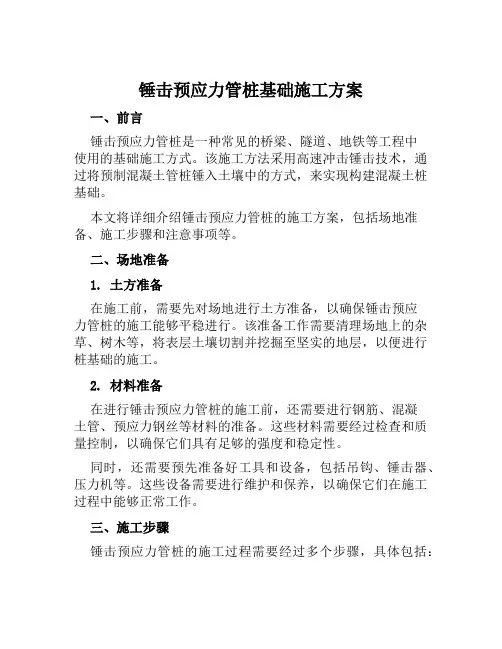

锤击预应力管桩基础施工方案一、前言锤击预应力管桩是一种常见的桥梁、隧道、地铁等工程中使用的基础施工方式。
该施工方法采用高速冲击锤击技术,通过将预制混凝土管桩锤入土壤中的方式,来实现构建混凝土桩基础。
本文将详细介绍锤击预应力管桩的施工方案,包括场地准备、施工步骤和注意事项等。
二、场地准备1. 土方准备在施工前,需要先对场地进行土方准备,以确保锤击预应力管桩的施工能够平稳进行。
该准备工作需要清理场地上的杂草、树木等,将表层土壤切割并挖掘至坚实的地层,以便进行桩基础的施工。
2. 材料准备在进行锤击预应力管桩的施工前,还需要进行钢筋、混凝土管、预应力钢丝等材料的准备。
这些材料需要经过检查和质量控制,以确保它们具有足够的强度和稳定性。
同时,还需要预先准备好工具和设备,包括吊钩、锤击器、压力机等。
这些设备需要进行维护和保养,以确保它们在施工过程中能够正常工作。
三、施工步骤锤击预应力管桩的施工过程需要经过多个步骤,具体包括:1. 钢筋加工在进行预应力管桩施工前,需要先进行钢筋的加工。
该过程需要严格遵守相关规定和标准,确保钢筋的规格尺寸和数量完全符合要求。
2. 管桩预制通过预制混凝土管桩,可以加快施工过程并提高工作效率。
预制混凝土管桩需要采用高质量的混凝土材料和严格的生产工艺,以确保管桩的强度和稳定性。
3. 预应力钢丝张拉在进行预应力管桩施工之前,需要先进行预应力钢丝的张拉。
通过张拉钢丝来增强管桩的承载能力,提高施工效率和施工质量。
预应力钢丝的张拉需要按照相关规定和标准进行,以确保钢丝的张拉力和张拉量等参数符合要求。
4. 锤击管桩在完成以上步骤之后,即可进行锤击管桩的施工。
该步骤需要使用专门的锤击器和压力机,通过将混凝土管桩锤入土壤中,进而建立混凝土桩基础。
5. 管桩回填在完成锤击管桩的施工后,还需要进行管桩回填。
该步骤需要使用配制好的回填土,逐层进行填充和振实,以确保管桩的稳定性和安全性。
四、注意事项在进行锤击预应力管桩的施工时,需要注意以下几点:1.施工前应对场地进行仔细检查,排除可能的安全隐患。
幼儿园锤击预应力管桩施工方案
幼儿园锤击预应力管桩施工方案
一、总体安排
1、施工部署:
现场施工按项目法管理组织实施,以项目负责人为核心建立施工管理体系,用科学的管理方法、先进的施工技术、优质高效地完成桩基工程的施工任务。
捶击预制管桩根据设计桩径和图纸要求,采用合适的柴油锤桩机施工。
要求桩机必须安全可靠、性能良好。
2、施工准备:
(1)技术准备
组织项目部人员对桩基部分的图纸认真复核。
a、调查核实场地的工程地质资料,并根据实际情况有针对性地进行配桩。
b、审核打桩设备的技术性能
c、有关管桩各项施工参数指标及参考资料。
d、向打桩作业人员进行技术安全交底。
(2)打桩设备、作业人员准备
预制管桩根据设计桩径和图纸要求,采用柴油锤桩机施工。
要求桩机必须安全可靠、性能良好。
每台桩机配备6名作业人员,特殊工种必须特征上岗,严格按操作规程进行打桩作业。
(3)材料准备
根据打桩作业进度和配桩情况,均衡安排预制管桩继续进场;管桩供应即要避免桩机停工待料,又要尽量减少管桩在现场的大量积压,减少管桩的二次倒运量。
运入施工现场的管桩必须随带出场合格证及相应的材质证明材料。
(4)现场施工条件
周边特殊工程桩施工前,拟平整出满足工程桩机行进和施工的工作面,采用缓坡1:15处理,打桩机可在30cm 高差范围内自行调整水平,保证桩机垂直度。
二、打桩主要施工方法
1、测量放线:
首先根据设计图纸进行计算,对甲方提供的高程点和控制点进行校核,在图纸上标明,然后进行现场放线。
根据复核好的控制点。
在现场四边2~5米处用木方,放出横纵轴线,由一名测量员先测放出来,另一人从相反方向进行复测,经复核准确无误后,填写基线复核签证单,请建设单位或监理单位复核校对后,在纵横轴线控制点上标出各轴线的编号,根据轴线与桩位的关系,加以计算,采用全站仪(C-100,J6级经纬仪,Ⅱ级测距仪) 运用极坐标的方法放出桩位,插入30~40cmΦ8钢筋或竹签作为桩位标记,并在其上面涂上醒目的红油漆或红色胶带。
在施工过程中,为防止错打和漏打,对于将要施工的桩位用白石粉按桩径大小划一个圆圈以保证打桩时容易辨认。
2、预制管桩的调运、堆放与验收:
预制桩从管桩厂运来卸下时必须有专门的吊车,与现场指挥配合,计算调运桩体的支点,准确起吊,确保桩体结构不发生变形。
桩体堆放地点选择要根据打桩的情况和有利于施工的原则进行堆放。
堆放场地要求平整,根据地面的坚实情况,可用枕木作支点,进行两点或三点支垫。
管桩最高堆放层数三层,根据用桩计划,先用的桩应放在上面,避免翻运桩堆。
卸下来的桩,施工员和质检员应严格检查桩身的外观尺寸和外观质量,防止断桩、严重裂缝的桩用于施工,发现不合格的管桩严禁使用,并向有关部门报告,管桩应有与其数量相对应的
产品合格证。
3、施工机械的配备:
根据本工程的实际情况和我单位多年的施工经验,为满足施工要求,我单位拟采用柴油打桩机进行施工。
该桩机具有行走方便、通过油泵能较好调整桩身垂直度的特点,对成桩质量较有保证。
4、施工工艺流程:
锤击桩沉桩工艺流程图框如下:
安装桩尖焊接调整管桩垂直度
检查复核桩位桩机就位桩机起吊桩对位插桩打桩
喂桩至桩机前调整桩架垂直度
移动桩机打下一条收锤测量贯入度继续施打电焊接桩
5、管桩的焊接做法说明:
⑴接桩前清理干净桩端的泥土杂物,可采用钢丝刷清理。
⑵上下节桩对齐,上下两桩偏差应少于2mm,并应保证上节桩的垂直。
⑶焊接时要由两人同时对称施焊,焊缝应连续、饱满,不得有施工缺陷,如咬边、夹渣、焊瘤等。
烧焊至少应有两层或以上,焊渣应用小锤敲掉。
烧焊结束后,应冷却5~8分钟(二氧化碳保护焊除外),严禁用水冷却或焊好即打。
6、打桩的控制:
打桩前,应在桩身一面标上每米数标记,以便打桩时记录,立桩用一点打桩起吊,绑扎点距桩端0.239L处(L为单条管桩桩长),吊机把桩喂至桩机前,由桩机自身调整垂直度至符合要求后,才能对桩施工,第一节桩顶离地面0.5M时停止施工,起第二节桩,操作同前,至上节桩中心线与下节桩重合时,较正垂直度,上下节桩确保顺直,错位偏差不得大于2mm,然后清理连接桩上杂物,连接板间隙用楔形铁片填实,间隙不得大于2mm。
采用焊接工艺,焊接要求两人对称施焊,焊缝应连续饱满,焊渣应清除干净。
停锤以贯入度为主,入土深度为辅,当贯入度达到设计要求,且桩的入土深度与设计深度相差无几时,可停锤施打,当贯入度达到设计要求而入土深度与设计深度相差太大时,应停止施工,向甲方汇报,如遇特殊情况,如贯入度骤变、桩身失控倾斜、断桩、移位或严重回弹,桩顶及桩身破碎应立即停锤报告,组织有关单位研究处理,记录人员要认真负责,如实记录,记录结果整理编入资料,技术负责人及时组织现场隐蔽工程验收记录和办理各种签证手续。
三、质量保证措施
1、原材料采购
原材料采购之前要做好市场调查,选择两家以上的大型管桩生产厂家,选择生产管理好、质量可靠的厂家作为采购对象,建立供货关系,并做好记录,保证材料供应。
2、工程施工中的每道工序,每个部位、分项、分部工程及单位工程的标识用质量检查证和质量
记录来阐明。
3、施工过程中严格执行ISO9002(GBT9002)系列标准,并根据本工程的施工合同要求,补充完善内部质量保证体系。
4、在施工管理中严格执行ISO9002系列标准,推行全面质量管理,提高管理人员的质量意识,用全员工作质量来保证工程质量。
5、本工程管桩施工按照广东省《预应力混凝土管桩基础技术规程》(DDJ/T15─22─98)的有关要求进行。
6、施工前应检查捆绑索具、以及吊机钢丝绳有无断丝断股现象,如断丝超过10%应立
即更换,查看绑桩是否牢固,以防止意外事故发生。
7、桩施工前应由两个吊锤成90°方向观测,控制好桩身的垂直度,施工过程中也应时时观测,若发现倾斜应立即调整。
保证第一节桩入土后的垂直度偏差不超过0.5%,成桩后偏差不超过1%。
8、施工前应对桩进行检查,对有缺陷的桩不得使用。
9、当第一节桩打至地面约50cm左右时,开始接第二节桩,接桩前应先将桩对齐,上下桩偏差应小于2mm,同时要调整好上节桩的垂直度,对桩端头不平之处需用铁片填平才能施焊。
10、电焊接桩时,要由二人对称施焊,烧焊必须在两层以上,焊渣要清除干净,电流要适中,所使用的电焊条要有出厂合格证,焊缝必须密实饱满,不得有施工缺陷如咬边、夹渣等。
烧焊结束后,必须冷却8~10分钟才能施打或按图纸要求。
11、做好施工日记,隐蔽验收记录,原始记录和现场签证等工程技术资料的整理。
12、桩机的保养和维修要有专职人负责,以便使机械能正常动作,工程能顺利进行。
13、在打桩时遇下列情况,应暂停施工,并立即向甲方、监理汇报。
(1)贯入度剧增;
(2)桩身突然倾斜;
(3)桩身断裂、桩头破损。
14、高于地面的桩体严禁碰撞,若妨碍施工及高于设计标高时,应用专用截桩器截除。
15、严格控制收锤标准,认真做好现场记录,每条桩收锤时均应有施工管理人员现场进行控制,最后一米锤击数不宜超过300击,最后三阵贯入度应符合设计要求。
感谢您的阅读!。
