顶棚的施工规范与验收标准
- 格式:pptx
- 大小:301.29 KB
- 文档页数:16

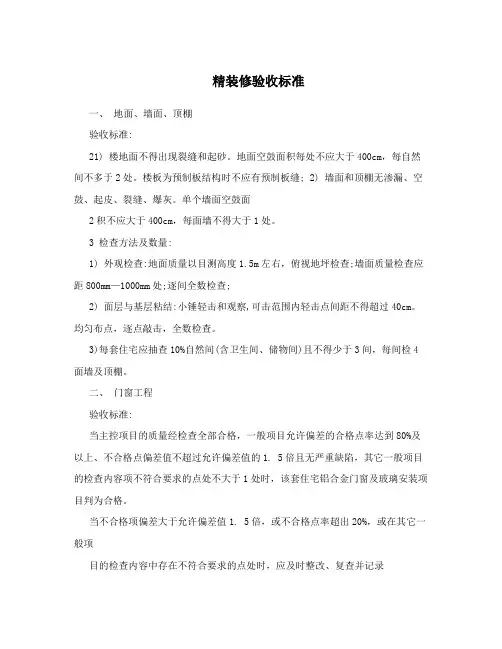

精装修验收标准一、地面、墙面、顶棚验收标准:21) 楼地面不得出现裂缝和起砂。
地面空鼓面积每处不应大于400cm,每自然间不多于2处。
楼板为预制板结构时不应有预制板缝; 2) 墙面和顶棚无渗漏、空鼓、起皮、裂缝、爆灰。
单个墙面空鼓面2积不应大于400cm,每面墙不得大于1处。
3 检查方法及数量:1) 外观检查:地面质量以目测高度1.5m左右,俯视地坪检查;墙面质量检查应距800mm—1000mm处;逐间全数检查;2) 面层与基层粘结:小锤轻击和观察,可击范围内轻击点间距不得超过40cm。
均匀布点,逐点敲击,全数检查。
3)每套住宅应抽查10%自然间(含卫生间、储物间)且不得少于3间,每间检4面墙及顶棚。
二、门窗工程验收标准:当主控项目的质量经检查全部合格,一般项目允许偏差的合格点率达到80%及以上、不合格点偏差值不超过允许偏差值的1. 5倍且无严重缺陷,其它一般项目的检查内容项不符合要求的点处不大于1处时,该套住宅铝合金门窗及玻璃安装项目判为合格。
当不合格项偏差大于允许偏差值1. 5倍,或不合格点率超出20%,或在其它一般项目的检查内容中存在不符合要求的点处时,应及时整改、复查并记录结果。
1) 外窗台净高或落地窗防护栏杆高度不得低于设计要求且不低于0.90m。
不得有负偏差,否则应采取防护措施;2) 开启灵活、关闭严密;分户门等不松动、不晃动;3) 推拉窗必须有防脱落装置;密封胶应饱满、顺直、密实;4) 应使用中空或安全玻璃的不得使用双层或普通玻璃;5) 栏杆(板):(1)高度: 临空高度在24m以下时,栏杆高度不应低于1.05m;临空高度在24m及24m以上(包括中高层住宅)时,栏杆高度不应低于1.10m。
不得有负偏差;(2)栏杆为垂直杆件时净距不应大于0.11m;(3)有水平构件的栏杆或花式栏杆应设防攀爬措施(金属密网、安全玻璃等);(4) 护栏玻璃的使用必须符合设计要求。
三、防水工程验收标准:1) 屋面不得有渗漏或积水现象;2) 地面无渗漏、排水顺畅;3) 外墙面无渗漏;4 )外窗及周边无渗漏,外窗楣滴水线无爬水痕迹;5) 有排水要求的建筑地面面层与相连接各类层面的高差应符合设计要求。
工装施工规范—验收标准施工规范—验收标准施工验收标准:一、文明施工1.在施工现场必须张贴文明施工、安全施工条例及防水防潮施工工艺与工程进度计划表。
2.施工现场不得带小孩进出,并做到无闲杂人员。
3.施工现场材料一应分类堆放整齐。
4.当天应清扫施工场地,保持卫生清洁。
5.易燃材料必须放在安全位置。
6.严禁在施工现场随意大小便。
7.打墙、拆瓷片应采取安全保护措施。
8.不得在施工场地吵嘴、打架或与业主争执、辱骂。
9.不得在施工场地聚众赌博。
10.所有完工成品必须严格保护好,不能有划痕、碰伤,柜内不能堆放杂物并保持。
二、上、下水管道的验收1.验收的前提条件:给、排水管材、管配件的质量必须符合现行国家规定和标准,有生产厂名、厂牌、产品、合格证、质保书等。
2.验收要求:给水管道应采用通水试验,并按规定进行加压试验,确定无渗漏。
一般民用水管压力承载为0.2KG。
一旦发现压力不够,可分段泵水,查出渗漏处。
管道敷设应横平竖直。
在转角、水表、龙头、闸阀或管道终端10CM处应设管卡,与管卡连接墙体或其他结构必须牢固,不能松动。
管道应使用专用工具安装,在安装时管口处必须用标准铰刀在铝塑管上作开坡口处理,防止破坏铜接头内部,双层护圈不得出现渗漏。
各类阀门安装位置应符合设计要求,便于使用维修。
管道与阀们连接处应严密,管道采用螺纹连接,安装完毕应及时用管卡固定,不得有渗漏现象。
阀们、水龙头安装位置应端正、使用灵活方便、出水畅通无阻、水表运转正常。
在满足使用的前提下,阀门、水表等可处于相对隐蔽或适当进行表面装饰。
3.验收的方法与常识:检验上、下水走向是否正确,可根据图纸用目测的方法判定。
检验冷、暖水管两个系统装接是否正确,一般热水管为红色,热水龙头开关中间有红色标识,可通过冷、热水试验来验收。
检验水管敷设与电源、燃气管位置一般间距≥50mm,可用卷尺检验。
铝塑复合管道进墙暗敷不宜绷紧拉直,可略留有余地,以免热水通过时管道膨胀变形将接头涨裂、渗漏。
《室内装饰工程施工、验收规范》第八章-石膏板顶棚————————————————————————————————作者:————————————————————————————————日期:室内装饰工程施工、验收规范目录8.1 总则8.1.1 吊顶工程工作范围8,1.2 一般要求8.1.3 运输、贮存和搬运8,1.4 工作条件8.2 材料8.2.1 石膏板8.2.2 石膏板吊顶吊挂系统8.2.3 石膏抹灰8.2.4 水8.2.5 密封胶8.3 施工和工艺8.3.1 一般要求8.3.2 开洞8.3.3 密封胶8.3.4 石膏板固定8.3.5 石膏板表面处理:8.3.6 石膏抹灰工程8.3.7 接缝8.3.8 允许公差8.3.9 饰面认可8.3.10 清洁和修饰8.3.11保护8.4 报批8.4.1 制造商的说明文件8.4.2 安装图8.4.3 样板审核8.4.4实物样板8.1 总则8.1.1 吊项工程工作范围包括安装施工:8.1.1.1石膏板吊顶8.1.1.2石膏板上石膏抹灰8.1.1.3所有吊挂系列,包括吊挂件,支撑角铁,预埋螺丝,固定螺栓等。
8.1.1.4喷淋,烟雾感应器,射灯,灯光设备,扬声器,通风口等的开洞。
8.1.1,5所有喷淋,灯光设备开洞的密封。
8.1.1.6检修孔不包括安装施工:灯光设备、喷淋,烟雾感应器,通风口,扬声器等。
8.1.2 一般要求8.1.2.1除非特别说明,所有材料必须是指定型号的高质星产品。
8.1.2.2所有吊顶工程的安装必须严格逞遵循制造商的技术指标要求。
.8.1.3 运输、贮藏和搬运。
将材料送住工地现场、材料上应印有完整请澈的制造商的标记。
在搬运时尽量小心以防止损坏。
在搬送中受损的材料不能用于安装。
将石膏板水平堆放在板架上或平台上以防止板块下垂。
墙板则竖向排列位置,以避免长板覆盖在短板上。
堆放场地应坚买,平整和干燥。
胶粘剂和夹层构件应贮存在干燥的地方。
石膏板的堆放位看不宜太集中,避免超过楼面的额定荷载。
顶棚施工工艺1、顶棚涂料施工(1)基层清理:1)用扫帚、毛刷等清扫灰尘及其他附着物。
2)砂浆溅物、流痕等可用铲刀、开刀、钢丝刷等清理。
3)用5%-10%的氢氧化钠水溶液洗刷油污及脱模剂等污垢,然后用清水冲洗干净。
4)基层反碱的表面,可用3%的草酸水溶液进行中和,然后用清水冲洗干净。
(2)找平与修补:1)细小的裂缝,根据不同的部位,采用腻子嵌平,干后用砂纸打平。
2)表面不平整或错台处,先将凸出部位凿平,平整度偏差5mm以内的,以腻子找平,平整度偏差5mm~10mm的,用粘接石膏处理,平整度偏差大于10mm 的,表面凿毛,抹灰处理。
(3)施涂第一遍涂料施涂顶棚按序进行从一侧向另一侧移动,施涂前先将顶棚清扫干净,滚涂耐擦洗涂料,使用前应搅拌均匀,有必要时适当加水稀释,将辊筒在盘中蘸取涂料,滚动辊筒使所蘸涂料均匀适量附于辊筒上,滚涂至接茬部位或达到一定段落时,应用不沾涂料的辊子滚压一遍,以免接茬部位不匀而露明显痕迹。
待干燥后复补腻子,待复补腻子干燥后用砂纸磨光,并清扫干净。
(4)施涂最后遍涂料:操作要求同第一遍,由于漆膜干燥较快,应连续迅速操作,滚涂时从一头开始,逐渐滚向另一头,要注意上下相衔接,后一滚压前一滚,避免出现干燥后再处理接头。
注意所有滚涂时,匀速滚涂,避免快慢不均造成涂料薄厚不一致。
2、实测实量要求凸窗顶棚,平整度0-4mm,水平度0-4mm。
4.12.外墙施工外墙施工主要施工方法:3~5座外墙混凝土面为免抹灰,上下层交接位须随爬架进度及时打磨修补,接口位需平顺,外墙表面平整度[0,5mm];垂直度[0,5mm];100m高度的楼栋外墙垂直度偏差不大于30mm。
1~2座外墙采用15厚M15防水砂浆。
1、外墙抹灰(1)工艺流程基层处理→基层浇水→挂网→喷浆→做灰饼、冲筋(吊直、套方、找规矩)→抹底层灰→抹面层灰→洒水养护(2)操作工艺1)基层处理:将墙面上残存的砂浆、舌头灰剔除,污垢、尘土等清理干净,墙面浇水湿润,浇水量以水分渗入墙面内10~20mm为宜;混凝土基体:清水冲洗二遍。
建筑物屋面工程施工及验收标准建筑物的屋面工程施工及验收对于建筑物的质量与安全至关重要。
只有按照相关标准进行施工和验收,才能确保建筑物的屋面具有良好的性能和长久的使用寿命。
以下将详细介绍建筑物屋面工程施工及验收的标准。
一、设计要求1. 屋面结构设计应符合国家相关标准,包括承载能力、施工工艺、材料选用等方面的要求。
2. 屋面防水层应采用合格的防水材料,并按照设计要求进行施工。
3. 屋面保温层的厚度和材料应符合设计要求,确保保温效果良好。
4. 屋面排水系统设计应合理,确保排水畅通,避免积水。
二、施工要求1. 施工单位应严格按照设计图纸和要求进行施工,保证施工工艺的规范性和质量。
2. 施工现场应保持清洁整洁,材料摆放有序,避免因施工杂物影响屋面工程的质量。
3. 屋面防水层施工应采用卧式、侧式焊接工艺,确保防水效果。
4. 屋面保温层施工应层层压实,无空鼓、裂缝等质量缺陷。
5. 屋面排水系统施工应保证管道畅通,斜度合适,排水畅快。
三、验收标准1. 屋面工程竣工验收前,必须进行质量验收,确保各项指标符合设计要求。
2. 检查屋面防水层是否有渗漏现象,排水系统是否畅通,保温层是否完整。
3. 采用专业仪器对防水层进行质量检测,合格后方可通过验收。
4. 对屋面工程进行外观检查,确保无漏做、开裂等质量问题。
5. 屋面工程验收合格后方可办理竣工手续,使用建筑物。
通过严格按照建筑物屋面工程施工及验收标准进行操作,可以确保建筑物的屋面质量和安全性,提升建筑物的整体品质和使用寿命。
建议施工单位和验收单位都应严格执行相关标准,共同维护建筑物的质量和安全。

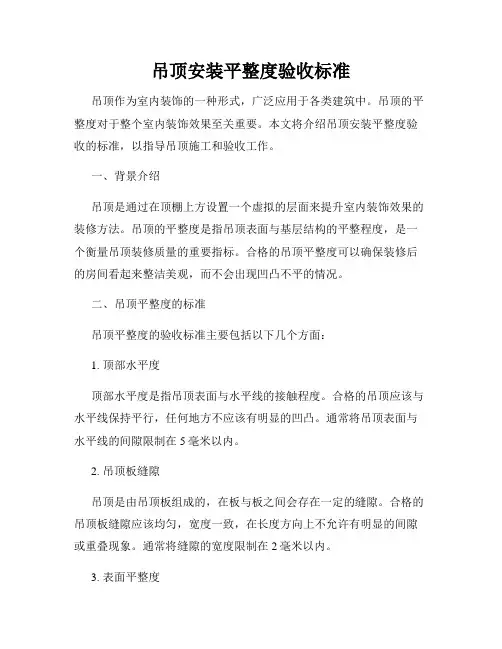

吊顶安装平整度验收标准吊顶作为室内装饰的一种形式,广泛应用于各类建筑中。
吊顶的平整度对于整个室内装饰效果至关重要。
本文将介绍吊顶安装平整度验收的标准,以指导吊顶施工和验收工作。
一、背景介绍吊顶是通过在顶棚上方设置一个虚拟的层面来提升室内装饰效果的装修方法。
吊顶的平整度是指吊顶表面与基层结构的平整程度,是一个衡量吊顶装修质量的重要指标。
合格的吊顶平整度可以确保装修后的房间看起来整洁美观,而不会出现凹凸不平的情况。
二、吊顶平整度的标准吊顶平整度的验收标准主要包括以下几个方面:1. 顶部水平度顶部水平度是指吊顶表面与水平线的接触程度。
合格的吊顶应该与水平线保持平行,任何地方不应该有明显的凹凸。
通常将吊顶表面与水平线的间隙限制在5毫米以内。
2. 吊顶板缝隙吊顶是由吊顶板组成的,在板与板之间会存在一定的缝隙。
合格的吊顶板缝隙应该均匀,宽度一致,在长度方向上不允许有明显的间隙或重叠现象。
通常将缝隙的宽度限制在2毫米以内。
3. 表面平整度吊顶表面的平整度是吊顶装修中最直观的指标之一。
合格的吊顶应该没有明显的凹陷或凸起,表面应该平整光滑,无浆砂、龟裂等现象。
常用的测试方法是用直尺或水平仪在吊顶表面进行检测,检测点应该均匀分布,没有明显偏差。
4. 界面处理吊顶与墙体、柱子等结构之间的界面处应该处理得平整、美观。
吊顶与墙面之间的链接点不应该存在明显的缝隙或间隙,用手触摸时不应该有明显的凸起感。
5. 吊顶板拼接处吊顶板在施工过程中需要进行拼接,拼接处应该处理平整,拼接缝隙不应该超过2毫米,颜色一致,无明显的色差。
三、吊顶平整度验收方法为了保证吊顶施工的质量,需要进行严格的验收。
验收方法应该包括以下几个方面:1. 目测检查验收人员应该仔细观察吊顶的表面是否平整、处理是否合理。
光线应该充足,以便发现一些细微的问题。
2. 触摸检验验收人员可以用手触摸吊顶表面,检查是否有明显的凹凸感。
吊顶表面应该光滑均匀,没有明显的不平整现象。

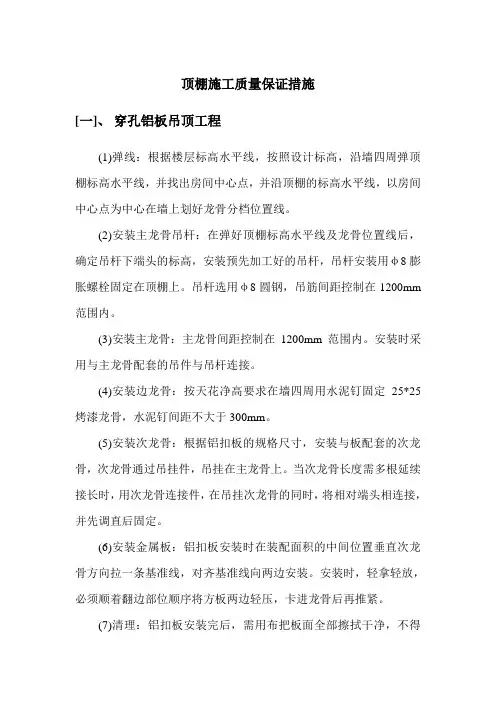

顶棚施工质量保证措施[一]、穿孔铝板吊顶工程(1)弹线:根据楼层标高水平线,按照设计标高,沿墙四周弹顶棚标高水平线,并找出房间中心点,并沿顶棚的标高水平线,以房间中心点为中心在墙上划好龙骨分档位置线。
(2)安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装预先加工好的吊杆,吊杆安装用φ8膨胀螺栓固定在顶棚上。
吊杆选用φ8圆钢,吊筋间距控制在1200mm 范围内。
(3)安装主龙骨:主龙骨间距控制在1200mm范围内。
安装时采用与主龙骨配套的吊件与吊杆连接。
(4)安装边龙骨:按天花净高要求在墙四周用水泥钉固定25*25烤漆龙骨,水泥钉间距不大于300mm。
(5)安装次龙骨:根据铝扣板的规格尺寸,安装与板配套的次龙骨,次龙骨通过吊挂件,吊挂在主龙骨上。
当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时,将相对端头相连接,并先调直后固定。
(6)安装金属板:铝扣板安装时在装配面积的中间位置垂直次龙骨方向拉一条基准线,对齐基准线向两边安装。
安装时,轻拿轻放,必须顺着翻边部位顺序将方板两边轻压,卡进龙骨后再推紧。
(7)清理:铝扣板安装完后,需用布把板面全部擦拭干净,不得有污物及手印等。
[二]、轻钢龙骨纸面石膏板吊顶工程吊顶施工各种采取整体施工,局部避让的方法,层层施工,待其它工种结束一部分,补其一部分,做到灵活穿插。
1、施工工艺放线→吊筋→龙骨安装→隐蔽验收→棉板安装(涂料)2、施工方法与技术措施(1)根据施工图先在墙、柱上弹出顶棚标高水平墨线,在顶棚上划出吊杆位置,弹线时,既要保证螺钉的间距保持在800~1200㎜之间,又要避免与灯具发生冲突。
(2)钻眼安装M10化学专用膨胀螺栓,悬挂∮8㎜全牙镀锌丝杆吊杆。
