牡丹江市建设项目审批基本流程图1
- 格式:doc
- 大小:125.00 KB
- 文档页数:8

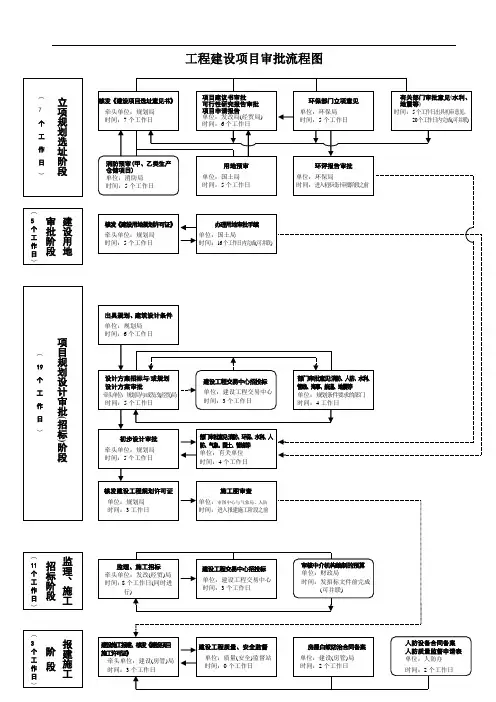

工程建设项目审批流程图工程建设项目审批流程操作说明工程建设项目审批流程分为立项规划选址、建设用地审批、项目建设招标(审批)、监理施工招标和报建施工五个阶段。
每个阶段,都由牵头部门先受理审批业务,并指引申办人到其他联办部门办理相关的审批手续。
办理结果最后由牵头部门集中答复申办人(立项规划选址阶段除外)。
申办人办理报建的具体操作步骤如下:第一阶段:立项规划选址阶段一、到规划局(牵头部门)窗口办理《建设项目选址意见书》的审批:(一)提交办理《建设项目选址意见书》所需材料,并领取签收《审批跟踪监督卡》(以下简称《监督卡》)。
(二)凭《监督卡》分别到发改局、环保局、消防局、国土局等联办部门窗口提交相关审批材料,并在《监督卡》上签名确认。
(三)将全部联办部门窗口已签收确认的《监督卡》送回规划局窗口。
(四)到规划局窗口领取和签收《建设项目选址意见书》以及《监督卡》等有关材料,办理承诺时限为7个工作日。
二、到发改局(牵头部门)窗口办理建设项目立项审批(项目不需要办理《建设项目选址意见书》的,由发改局牵头)。
(一)以登记备案方式立项的项目1.提交办理《企业投资项目登记备案》所需材料,并领取《监督卡》。
2.到发改局窗口领取审批结果,并在《监督卡》上签名确认,办理承诺时限为5个工作日。
(二)以其他方式立项的项目1.提交办理《项目建议书》或《可行性研究报告》所需材料,并领取签收《监督卡》。
2.凭《监督卡》分别到环保、国土、规划等联办部门窗口提交相关审批资料,并在《监督卡》上签名确认。
3.将全部联办部门窗口已经签收确认的《监督卡》送回发改局窗口。
4.到发改窗口领取和签收立项意见,办理承诺时限为6个工作日。
第二阶段:建设用地审批阶段到规划局窗口(牵头部门)办理用地审批:(一)提交办理《建设用地规划许可证》的所需材料,并领取签收《监督卡》。
(二)到规划局窗口领取审批结果,在《监督卡》上签名确认,办理承诺时限为5个工作日。
(三)凭《监督卡》到国土局窗口提交相关审批材料,并在《监督卡》上签名确认。
工程建设项目审批流程图立项规划选址阶段︵ 7 个 工 作 日 ︶监理、施工招标阶段︵ 11 个 工 作 日 ︶核发《建设项目选址意见书》 牵头单位:规划局 时间:7个工作日项目建议书审批 可行性研究报告审批 项目申请报告单位:发改局(经贸局) 时间:6个工作日有关部门审批意见(水利、地震等)时间:5个工作日出具初审意见,20个工作日内完成(可并联)消防预审(甲、乙类生产仓储项目) 单位:消防局 时间:5个工作日环保部门立项意见 单位:环保局 时间:5个工作日用地预审单位:国土局 时间:5个工作日环评报告审批 单位:环保局 时间:进入初步设计审批阶段之前核发《建设用地规划许可证》 牵头单位:规划局 时间:5个工作日出具规划、建筑设计条件 单位:规划局 时间:6个工作日项目规划设计审批(招标)阶段︵19个工作日 ︶设计方案招标与/或规划 设计方案审批牵头单位:规划局与/或发改(经贸)局 时间:5个工作日建设工程交易中心招投标单位:建设工程交易中心 时间:3个工作日部门审批意见(消防、人防、水利、管线、海事、航道、地震等) 单位:规划条件要求的部门 时间:4工作日监理、施工招标 牵头单位:发改(经贸)局 时间:8个工作日(同时进行)部门审批意见(消防、环保、水利、人防、气象、国土、管线等) 单位:有关单位 时间:4个工作日初步设计审批 牵头单位:规划局 时间:5个工作日核发建设工程规划许可证 单位:规划局 时间:3工作日办理用地审批手续单位:国土局 时间:16个工作日内完成(可并联)建设用地审批阶段︵ 5 个 工 作 日 ︶建设工程交易中心招投标单位:建设工程交易中心时间:3个工作日审核中介机构编制的预算 单位:财政局时间:发招标文件前完成(可并联)报建施工阶段︵ 3 个 工 作 日 ︶建设施工报建、核发《建设项目 施工许可证》牵头单位:建设(房管)局 时间:3个工作日施工图审查 单位:审图中心与气象局、人防时间:进入报建施工阶段之前房屋白蚁防治合同备案 单位:建设(房管)局 时间:2个工作日7说明:1、整个审批流程为45个工作日。
工程建设项目审批流程图工程建设项目审批流程操作说明工程建设项目审批流程分为立项规划选址、建设用地审批、项目建设招标(审批)、监理施工招标和报建施工五个阶段。
每个阶段,都由牵头部门先受理审批业务,并指引申办人到其他联办部门办理相关的审批手续。
办理结果最后由牵头部门集中答复申办人(立项规划选址阶段除外)。
申办人办理报建的具体操作步骤如下:第一阶段:立项规划选址阶段一、到规划局(牵头部门)窗口办理《建设项目选址意见书》的审批:(一)提交办理《建设项目选址意见书》所需材料,并领取签收《审批跟踪监督卡》(以下简称《监督卡》)。
(二)凭《监督卡》分别到发改局、环保局、消防局、国土局等联办部门窗口提交相关审批材料,并在《监督卡》上签名确认。
(三)将全部联办部门窗口已签收确认的《监督卡》送回规划局窗口。
(四)到规划局窗口领取和签收《建设项目选址意见书》以及《监督卡》等有关材料,办理承诺时限为7个工作日。
二、到发改局(牵头部门)窗口办理建设项目立项审批(项目不需要办理《建设项目选址意见书》的,由发改局牵头)。
(一)以登记备案方式立项的项目1.提交办理《企业投资项目登记备案》所需材料,并领取《监督卡》。
2.到发改局窗口领取审批结果,并在《监督卡》上签名确认,办理承诺时限为5个工作日。
(二)以其他方式立项的项目1.提交办理《项目建议书》或《可行性研究报告》所需材料,并领取签收《监督卡》。
2.凭《监督卡》分别到环保、国土、规划等联办部门窗口提交相关审批资料,并在《监督卡》上签名确认。
3.将全部联办部门窗口已经签收确认的《监督卡》送回发改局窗口。
4.到发改窗口领取和签收立项意见,办理承诺时限为6个工作日。
第二阶段:建设用地审批阶段到规划局窗口(牵头部门)办理用地审批:(一)提交办理《建设用地规划许可证》的所需材料,并领取签收《监督卡》。
(二)到规划局窗口领取审批结果,在《监督卡》上签名确认,办理承诺时限为5个工作日。
(三)凭《监督卡》到国土局窗口提交相关审批材料,并在《监督卡》上签名确认。

工程建设项目审批流程图立项规划选址阶段︵ 7 个 工 作 日 ︶监理、施工招标阶段︵11 个 工 作 日 ︶核发《建设项目选址意见书》 牵头单位:规划局 时间:7个工作日项目建议书审批 可行性研究报告审批 项目申请报告 单位:发改局(经贸局) 时间:6个工作日有关部门审批意见(水利、地震等)时间:5个工作日出具初审意见,20个工作日内完成(可并联)消防预审(甲、乙类生产仓储项目) 单位:消防局 时间:5个工作日环保部门立项意见 单位:环保局 时间:5个工作日用地预审单位:国土局 时间:5个工作日环评报告审批 单位:环保局 时间:进入初步设计审批阶段之前核发《建设用地规划许可证》 牵头单位:规划局 时间:5个工作日出具规划、建筑设计条件 单位:规划局 时间:6个工作日项目规划设计审批(招标)阶段︵19个工作日 ︶设计方案招标与/或规划 设计方案审批牵头单位:规划局与/或发改(经贸)局 时间:5个工作日建设工程交易中心招投标 单位:建设工程交易中心 时间:3个工作日部门审批意见(消防、人防、水利、管线、海事、航道、地震等) 单位:规划条件要求的部门 时间:4工作日监理、施工招标 牵头单位:发改(经贸)局 时间:8个工作日(同时进行)部门审批意见(消防、环保、水利、人防、气象、国土、管线等) 单位:有关单位 时间:4个工作日初步设计审批 牵头单位:规划局 时间:5个工作日核发建设工程规划许可证 单位:规划局 时间:3工作日办理用地审批手续单位:国土局 时间:16个工作日内完成(可并联)建设用地审批阶段︵5 个 工 作 日 ︶建设工程交易中心招投标 单位:建设工程交易中心 时间:3个工作日审核中介机构编制的预算 单位:财政局时间:发招标文件前完成(可并联)报阶︵ 3 个 建设施工报建、核发《建设项目 施工许可证》施工图审查单位:审图中心与气象局、人防 时间:进入报建施工阶段之前房屋白蚁防治合同备案 建设工程质量、安全监督 人防设备合同备案 人防质量监督申请表工程建设项目审批流程操作说明工程建设项目审批流程分为立项规划选址、建设用地审批、项目建设招标(审批)、监理施工招标和报建施工五个阶段。
工程建设项目审批流程图立项规划选址阶段︵ 7 个 工 作 日 ︶监理、施工招标阶段︵ 11 个 工 作 日 ︶核发《建设项目选址意见书》 牵头单位:规划局 时间:7个工作日项目建议书审批 可行性研究报告审批 项目申请报告单位:发改局(经贸局) 时间:6个工作日有关部门审批意见(水利、地震等)时间:5个工作日出具初审意见,20个工作日内完成(可并联)消防预审(甲、乙类生产仓储项目) 单位:消防局 时间:5个工作日环保部门立项意见 单位:环保局 时间:5个工作日用地预审 单位:国土局 时间:5个工作日环评报告审批 单位:环保局 时间:进入初步设计审批阶段之前核发《建设用地规划许可证》 牵头单位:规划局 时间:5个工作日出具规划、建筑设计条件 单位:规划局 时间:6个工作日项目规划设计审批(招标)阶段︵19个工作日 ︶设计方案招标与/或规划 设计方案审批牵头单位:规划局与/或发改(经贸)局 时间:5个工作日建设工程交易中心招投标单位:建设工程交易中心 时间:3个工作日部门审批意见(消防、人防、水利、管线、海事、航道、地震等) 单位:规划条件要求的部门 时间:4工作日监理、施工招标 牵头单位:发改(经贸)局 时间:8个工作日(同时进行)部门审批意见(消防、环保、水利、人防、气象、国土、管线等) 单位:有关单位 时间:4个工作日初步设计审批 牵头单位:规划局 时间:5个工作日核发建设工程规划许可证 单位:规划局 时间:3工作日办理用地审批手续单位:国土局 时间:16个工作日内完成(可并联)建设用地审批阶段︵ 5 个 工 作 日 ︶建设工程交易中心招投标单位:建设工程交易中心时间:3个工作日审核中介机构编制的预算 单位:财政局时间:发招标文件前完成(可并联)报建施工阶段︵ 3 个 工 作 日 ︶建设施工报建、核发《建设项目 施工许可证》牵头单位:建设(房管)局 时间:3个工作日施工图审查 单位:审图中心与气象局、人防时间:进入报建施工阶段之前房屋白蚁防治合同备案 单位:建设(房管)局 时间:2个工作日7说明:1、整个审批流程为45个工作日。
工程建设项目审批流程图立项规划选址阶段︵ 7 个 工 作 日 ︶监理、施工招标阶段︵ 11 个 工 作 日 ︶核发《建设项目选址意见书》 牵头单位:规划局 时间:7个工作日项目建议书审批 可行性研究报告审批 项目申请报告单位:发改局(经贸局) 时间:6个工作日有关部门审批意见(水利、地震等)时间:5个工作日出具初审意见,20个工作日内完成(可并联)消防预审(甲、乙类生产仓储项目) 单位:消防局 时间:5个工作日环保部门立项意见 单位:环保局 时间:5个工作日用地预审 单位:国土局 时间:5个工作日环评报告审批 单位:环保局 时间:进入初步设计审批阶段之前核发《建设用地规划许可证》 牵头单位:规划局 时间:5个工作日出具规划、建筑设计条件 单位:规划局 时间:6个工作日项目规划设计审批(招标)阶段︵19个工作日 ︶设计方案招标与/或规划 设计方案审批牵头单位:规划局与/或发改(经贸)局 时间:5个工作日建设工程交易中心招投标单位:建设工程交易中心 时间:3个工作日部门审批意见(消防、人防、水利、管线、海事、航道、地震等) 单位:规划条件要求的部门 时间:4工作日监理、施工招标 牵头单位:发改(经贸)局 时间:8个工作日(同时进行)部门审批意见(消防、环保、水利、人防、气象、国土、管线等) 单位:有关单位 时间:4个工作日初步设计审批 牵头单位:规划局 时间:5个工作日核发建设工程规划许可证 单位:规划局 时间:3工作日办理用地审批手续单位:国土局 时间:16个工作日内完成(可并联)建设用地审批阶段︵ 5 个 工 作 日 ︶建设工程交易中心招投标单位:建设工程交易中心时间:3个工作日审核中介机构编制的预算 单位:财政局时间:发招标文件前完成(可并联)报建施工阶段︵ 3 个 工 作 日 ︶建设施工报建、核发《建设项目 施工许可证》牵头单位:建设(房管)局 时间:3个工作日施工图审查 单位:审图中心与气象局、人防时间:进入报建施工阶段之前房屋白蚁防治合同备案 单位:建设(房管)局 时间:2个工作日7说明:1、整个审批流程为45个工作日。
工程建设项目审批流程图立项规划选址阶段︵ 7 个 工 作 日 ︶监理、施工招标阶段︵ 11 个 工 作 日 ︶核发《建设项目选址意见书》 牵头单位:规划局 时间:7个工作日项目建议书审批 可行性研究报告审批 项目申请报告单位:发改局(经贸局) 时间:6个工作日有关部门审批意见(水利、地震等)时间:5个工作日出具初审意见,20个工作日内完成(可并联)消防预审(甲、乙类生产仓储项目) 单位:消防局 时间:5个工作日环保部门立项意见 单位:环保局 时间:5个工作日用地预审 单位:国土局 时间:5个工作日环评报告审批 单位:环保局 时间:进入初步设计审批阶段之前核发《建设用地规划许可证》 牵头单位:规划局 时间:5个工作日出具规划、建筑设计条件 单位:规划局 时间:6个工作日项目规划设计审批(招标)阶段︵19个工作日 ︶设计方案招标与/或规划 设计方案审批牵头单位:规划局与/或发改(经贸)局 时间:5个工作日建设工程交易中心招投标单位:建设工程交易中心 时间:3个工作日部门审批意见(消防、人防、水利、管线、海事、航道、地震等) 单位:规划条件要求的部门 时间:4工作日监理、施工招标 牵头单位:发改(经贸)局 时间:8个工作日(同时进行)部门审批意见(消防、环保、水利、人防、气象、国土、管线等) 单位:有关单位 时间:4个工作日初步设计审批 牵头单位:规划局 时间:5个工作日核发建设工程规划许可证 单位:规划局 时间:3工作日办理用地审批手续单位:国土局 时间:16个工作日内完成(可并联)建设用地审批阶段︵ 5 个 工 作 日 ︶建设工程交易中心招投标单位:建设工程交易中心时间:3个工作日审核中介机构编制的预算 单位:财政局时间:发招标文件前完成(可并联)报︵ 3 建设施工报建、核发《建设项目 施工图审查 单位:审图中心与气象局、人防时间:进入报建施工阶段之前房屋白蚁防治合同备案 建设工程质量、安全监督 人防设备合同备案工程建设项目审批流程操作说明工程建设项目审批流程分为立项规划选址、建设用地审批、项目建设招标(审批)、监理施工招标和报建施工五个阶段。
工程建设项目审批流程图工程建设项目审批流程操作说明工程建设项目审批流程分为立项规划选址、建设用地审批、项目建设招标(审批)、监理施工招标和报建施工五个阶段。
每个阶段,都由牵头部门先受理审批业务,并指引申办人到其他联办部门办理相关的审批手续。
办理结果最后由牵头部门集中答复申办人(立项规划选址阶段除外)。
申办人办理报建的具体操作步骤如下:第一阶段:立项规划选址阶段一、到规划局(牵头部门)窗口办理《建设项目选址意见书》的审批:(一)提交办理《建设项目选址意见书》所需材料,并领取签收《审批跟踪监督卡》(以下简称《监督卡》)。
(二)凭《监督卡》分别到发改局、环保局、消防局、国土局等联办部门窗口提交相关审批材料,并在《监督卡》上签名确认。
(三)将全部联办部门窗口已签收确认的《监督卡》送回规划局窗口。
(四)到规划局窗口领取和签收《建设项目选址意见书》以及《监督卡》等有关材料,办理承诺时限为7个工作日。
二、到发改局(牵头部门)窗口办理建设项目立项审批(项目不需要办理《建设项目选址意见书》的,由发改局牵头)。
(一)以登记备案方式立项的项目1.提交办理《企业投资项目登记备案》所需材料,并领取《监督卡》。
2.到发改局窗口领取审批结果,并在《监督卡》上签名确认,办理承诺时限为5个工作日。
(二)以其他方式立项的项目1.提交办理《项目建议书》或《可行性研究报告》所需材料,并领取签收《监督卡》。
2.凭《监督卡》分别到环保、国土、规划等联办部门窗口提交相关审批资料,并在《监督卡》上签名确认。
3.将全部联办部门窗口已经签收确认的《监督卡》送回发改局窗口。
4.到发改窗口领取和签收立项意见,办理承诺时限为6个工作日。
第二阶段:建设用地审批阶段到规划局窗口(牵头部门)办理用地审批:(一)提交办理《建设用地规划许可证》的所需材料,并领取签收《监督卡》。
(二)到规划局窗口领取审批结果,在《监督卡》上签名确认,办理承诺时限为5个工作日。
(三)凭《监督卡》到国土局窗口提交相关审批材料,并在《监督卡》上签名确认。

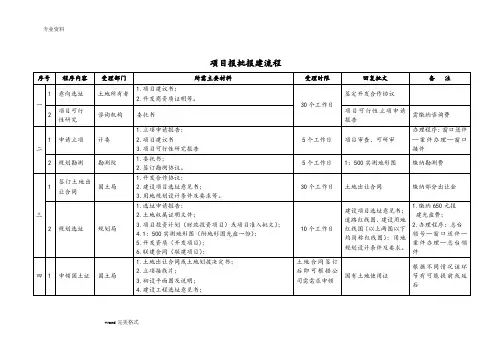

项目报批报建流程序号程序内容受理部门所需主要材料受理时限回复批文备注一1 意向选址土地所有者1.项目建议书;2.开发商资质证明等。
30个工作日签定开发合作协议2项目可行性研究咨询机构委托书项目可行性立项申请报告需缴纳咨询费二1 申请立项计委1.立项申请报告;2.项目建议书3.项目可行性研究报告5个工作日项目审查、可研审办理程序:窗口送件—案件办理—窗口接件2 规划勘测勘测院1.委托书;2.签订勘测协议。
5个工作日1:500实测地形图缴纳勘测费三1签订土地出让合同国土局1.开发合作协议;2.建设项目选址意见书;3.用地规划设计条件及要求等。
30个工作日土地出让合同缴纳部分出让金2 规划选址规划局1.选址申请报告;2.土地权属证明文件;3.项目投资计划(财政投资项目)或项目准入批文);4.1:500实测地形图(附地形图光盘一份);5.开发资质(开发项目);6.联建合同(联建项目);10个工作日建设项目选址意见书;道路红线图、建设用地红线图(以上两图以下均简称红线图);用地规划设计条件及要求。
1.缴纳650元报建光盘费;2.办理程序:总台领号--窗口送件--案件办理--总台领件四 1 申领国土证国土局1.土地出让合同或土地划拨决定书;2.立项接线片;3.初设平面图及说明;4.建设工程选址意见书;土地合同签订后即可根据公司需需求申领国有土地使用证根据不同情况该环节有可能提前或延后word完美格式5.建设用地规划许可证;6.建设工程规划许可证;7.投资许可证等相关资料;8.完清土地出让费。
五1 立项审批计统局1.土地出让合同或土地划拨决定书;2.建设单位的营业执照副本;3.房地产开发项目应有建设单位的开发资质证书;4.《市建设项目环境保护申报登记表》5个工作日立项批复办理程序:申请--审查2委托初设(监理、勘察、设计招标)监理公司、设计院、勘测院1.委托书;2.签订合同;3.红线图;4.1:500实测地形图。
第一部分项目审批流程图
(房地产开发项目-涵盖工程建设)
(流程:从规划选址开始到建设主管部门颁发建设施工许可证)
第二部分项目开工前期所需手续
1、土地使用证(国土局)
2、环境影响报告书(有资质的专业机构编制)
3、地震安全性评价(有资质的专业机构编制)
4、环保批文(环保局)
5、地震局批文(地震局)
6、可行性研究报告(有资质的专业机构编制)
7、发改委立项批批文(发改局)
8、人防办设防批文(人防办)
9、委托专业机构进行1、用地总平面布置设计2、建筑方案设计(有资质的专业设计单位)
10、规划局过方案评审会议(住建局)
11、初步设计审查(住建局)
12、用地规划许可证(住建局)
13、经审查的施工图(审图中心)
14、建筑规划许可证(住建局)
15、中标手续(需到住建局安监与质监报备案)
16、施工许可证(住建局)
第三部分建设流程具体工作清单。
工程建设项目审批流程图立项规划选址阶段︵ 7 个 工 作 日 ︶监理、施工招标阶段︵ 11 个 工 作 日 ︶核发《建设项目选址意见书》 牵头单位:规划局 时间:7个工作日项目建议书审批 可行性研究报告审批 项目申请报告单位:发改局(经贸局) 时间:6个工作日有关部门审批意见(水利、地震等)时间:5个工作日出具初审意见,20个工作日内完成(可并联)消防预审(甲、乙类生产仓储项目) 单位:消防局 时间:5个工作日环保部门立项意见 单位:环保局 时间:5个工作日用地预审单位:国土局 时间:5个工作日环评报告审批 单位:环保局 时间:进入初步设计审批阶段之前核发《建设用地规划许可证》 牵头单位:规划局 时间:5个工作日出具规划、建筑设计条件 单位:规划局 时间:6个工作日项目规划设计审批(招标)阶段︵19个工作日 ︶设计方案招标与/或规划 设计方案审批牵头单位:规划局与/或发改(经贸)局 时间:5个工作日建设工程交易中心招投标单位:建设工程交易中心 时间:3个工作日部门审批意见(消防、人防、水利、管线、海事、航道、地震等) 单位:规划条件要求的部门 时间:4工作日监理、施工招标 牵头单位:发改(经贸)局 时间:8个工作日(同时进行)部门审批意见(消防、环保、水利、人防、气象、国土、管线等) 单位:有关单位 时间:4个工作日初步设计审批 牵头单位:规划局 时间:5个工作日核发建设工程规划许可证 单位:规划局 时间:3工作日办理用地审批手续单位:国土局 时间:16个工作日内完成(可并联)建设用地审批阶段︵ 5 个 工 作 日 ︶建设工程交易中心招投标单位:建设工程交易中心时间:3个工作日审核中介机构编制的预算 单位:财政局时间:发招标文件前完成(可并联)报建施工阶段︵ 3 个 工 作 日 ︶建设施工报建、核发《建设项目 施工许可证》牵头单位:建设(房管)局 时间:3个工作日施工图审查 单位:审图中心与气象局、人防时间:进入报建施工阶段之前房屋白蚁防治合同备案 单位:建设(房管)局 时间:2个工作日7说明:1、整个审批流程为45个工作日。
建设项目审批流程
一、项目信息录入
1、建设性项目的项目信息首先要由建设单位填写完善;
2、填写完善后提交相关部门审核;
3、审核通过后,将项目信息录入相关信息平台,提交审批单位审核
审定。
二、项目可行性分析
1、建设单位要根据建设投资的需要,分析项目的可行性,比如资金、专业技术、后期服务等;
2、分析完毕后向相关专家进行审核;
3、相关部门收集审核结果后,审核可行性分析报告;
4、审核通过后,将可行性分析报告提交审批单位审核、审定;
三、项目审批
1、审批单位审核收集的项目信息及可行性分析报告;
2、审核后,向建设单位发出项目审批意见书或决定书;
3、审批通过后,进入下一阶段建设准备工作。
四、建设准备
1、建设单位要根据审批单位的意见,制定好建设方案,并完成建设
资料;
2、建设单位对建设资料进行审核;
3、建设单位提交建设资料,审批单位审核;
4、审核通过后,进入下一阶段建设合同审批。
五、建设合同审批
1、建设单位按照建设方案,要订立好建设合同;
2、建设单位对建设合同进行审查;。
附本1:牡丹江市建设项目审批基本流程图1 一、选址审批阶段(13—18天)1-3建设单位办理建设项目选址1.建设单位持计划部门立项审批意见等有关文件向市规划局申请建设项目选址、定点;2.市规划局受理后,组织踏勘现场,经局长办公会议集体研究,提出初步规划安排意见;3.市规划局及时向主管市长报告,主管市长召集规划委员会,审定建设项目的规划建设地点,规划控制要求;4.市规划委员会对局长办公会上报的项目进行审定;5.发放市规划委员会建设项目规划审批会议纪要;6.计划部门下达计划文件。
市规划局按规委会意见,核发“建设项目选址意见书”2-1-1人防审批1、审批标准:安置房部分人防结建费全免,配套用房部分按19元/平方米征收。
2、审批时限:2个工作日。
2-1-2建设工程抗震设防要求1、所需材料:发改委投资计划批复;建设用地详控规划图;重点建设项目提交地震安全性评价报告书(一般建设项目提交场地复核报告书)。
2、审批程序:工程震防科责任人受理下达批复文件。
3、审批时限:2个工作日内完成。
2-1-3-1燃气管线审批程序1、小市政及楼内煤气管线设计准备资料:a、规划总平面图b、小区内所有建筑物的建筑图纸c、小区综合管网图2、签定配套合同3、到办证大厅办理相关手续。
2-1-3-2热力管线审批程序1、拆迁前办理相关灭籍手续。
2、委托小市政管线设计。
3、签定配套协议。
2-1-4-1有线电视审批程序1、有线电视动迁前需办理:与有线传输网络公司联系,交三种费用a、拆迁前有线线路的损失费用(估算)b、拆迁费用c、用户回迁后再接的费用。
2、报装需办理手续a、立项批文b、规划小区平面图c、有线网络公司派人去现场,确定工作量d、有线管线预埋要求独立,有资质施工单位2-1-4-2电话、网络审批程序1、拆迁前电话线路改造2、管线设计提供资料a、规划小区平面图b、综合管网c、单体建筑图纸3、审批提供资料a、设计图纸b、施工单位资质2-1-5-1自来水审批流程1.水灭籍携带:a、灭籍片平面位置图b、纪委批件c、规划批件d、灭籍批件e、书面申请2.临时用水(基建)携带:a、规划平面图b、城市基础设施配套回执(50%)3.新接水携带:a、规划平面图b、规划管线图c、给水系统图、消防系统图d、给水平面图e、城市基础设施配套回执(100%)f、书面申请2-1-5-2排水审批程序1、办理相关灭籍手续。
