主要机械设备使用计划表电子教案
- 格式:doc
- 大小:78.50 KB
- 文档页数:4
主要施工机具、劳动力使用计划一、主要施工机械、机具和工具安排由于工程施工时间紧,机械设备、机具和工具应满足工程施工需用,只有配齐施工所需的各种机械设备、机具和工具,才能保证按时或提前完成施工任务。
1.项目部专业施工技术人员从工程的实际需要出发,在开工前编制各专业施工机械设备、机具和工具需用计划。
2.公司设备、机具和工具管理部根据项目部施工机械设备、机具和工具需用计划,提前做好施工机械设备、机具和工具的品种配备和数量配备工作。
3.公司设备、机具和工具管理部安排设备维修人员,做好施工机械设备机具和工具进场前的维修保养,以保证施工机械、机具和工具的如期正常工作。
4.为确保工程不受施工机械设备、机具和工具的因素而影响工程的连续施工,公司设备管理部必须保证施工机械设备、机具和工具有一定的储备量,以确保工程突击施工的需要。
5.本工程计划投入的施工机械、机具和工具需求计划见附表。
6.随着施工进度及时安排施工机械进场。
二、检验实验仪器配备计划计划用于本项目的材料检验、实验仪器设备见下表三、劳动力配备计划进场施工前劳动力计划安排与组织是施工管理中的一个决定性要素,尤其是在优化组合不同工种的技术人员的配备方面将直接影响整个工程的成败。
因此强调人的因素是第一位,是很有必要的。
劳动力的组织不单是从工程量和工期要求方面来凑够人数就可以的事情,除了一些对技术含量要求不高的工作可以由小工承担外,劳动力的计划安排首先是从质量方面来要求的,即具备一定技术水平的工人才能够从事本工程的施工任务本工程的工作量大、工期紧、质量要求高,所需各种操作人员较全面。
为了保证该工程高速、优质地完成,应充分做好劳动力的准备工作。
1.所有操作人员由公司统一抽调,施工项目部统一管理;2.公司和施工项目部将根据工程需要,选择具有丰富安装工程施工经验的技术工人;3.如果在现场施工过程中,出现劳动力供求不平衡时,项目部会提前上报公司总部,根据具体情况进行应急抽调一批人员及时进驻现场进行补充;4.各施工队可根据进度及总体安排,分成若干施工班组,以充分发挥技术特长和专业施工水平;5.对各分项工程各阶段的劳动力进行宏观控制、统筹安排。
主要施工机具劳动力使用计划在施工中,选择适当的施工机具和合理安排劳动力的使用计划对于工程的进展和效率至关重要。
下面将介绍主要施工机具和劳动力使用计划。
一、主要施工机具1.塔吊:塔吊用于吊装和安装重型构件,具有承载能力大、工作范围广等特点,可以提高施工效率。
2.起重机:起重机可用于吊装较大的货物和设备,有缆绳起重机和液压起重机两种类型,具有承载能力强,工作范围广等特点。
3.压路机:压路机主要用于对路面进行压实,能够提高道路的承载力和平整度。
4.钢筋切割机:钢筋切割机用于切断钢筋,具有切割速度快、效果好等特点,可提高钢筋加工的效率。
5.混凝土搅拌机:混凝土搅拌机用于对混凝土进行搅拌,能够保证混凝土的质量和均匀性。
6.脚手架:脚手架主要用于施工过程中的高处作业和支撑,能够提供安全和便利的工作平台。
1.班组设置:根据工程的规模和施工进度,合理划分施工班组,包括施工队、钢筋班、木工班、砌筑班、油漆班等,每个班组负责相应的工作内容。
2.人员配备:根据工程的施工量和难度,合理调配劳动力资源,确保施工过程中有足够的劳动力,同时人员专业技能要求与工作内容相匹配。
3.作业时间安排:根据工程的工期和施工计划,合理安排劳动力的作业时间,确保施工进度的正常推进,避免工期延误。
4.培训和安全教育:对劳动力进行必要的培训和安全教育,提高他们的技能水平和安全意识,确保施工过程中的安全和质量。
5.劳动力的灵活调配:根据施工过程中的需要,合理调配劳动力,保证施工进度的顺利进行。
6.劳动力的合理组织:通过合理组织劳动力,提高工作效率,避免劳动力的浪费,减少施工成本。
综上所述,选择合适的施工机具和合理安排劳动力使用计划对于工程的顺利进行和效率的提高至关重要。
通过合理的施工机具的选择和劳动力的使用计划,可以提高施工的质量和效率,确保工程的顺利进行。
主要施工机具及劳动力使用计划在进行任何施工项目之前,都需要制定详细的使用计划,包括主要施工机具和劳动力的使用计划。
以下是一个示例使用计划,用于展示如何安排施工机具和劳动力。
一、主要施工机具使用计划1.挖掘机-使用挖掘机进行土方工程,包括挖掘、填充和平整土地。
-预计使用1台20吨挖掘机,每天工作8小时。
-挖掘机将于第一天开始使用,并在整个项目期间持续使用。
2.混凝土搅拌机-使用混凝土搅拌机制备混凝土,用于基础和结构施工。
-预计使用2台混凝土搅拌机,每天工作8小时。
-混凝土搅拌机将在基础施工开始前3天运到项目现场,并在整个项目期间持续使用。
3.塔吊-使用塔吊进行高空物料搬运和安装工作。
-预计使用1台10吨塔吊,每天工作8小时。
-塔吊将于第一天开始使用,并在整个项目期间持续使用。
4.起重机-使用起重机进行大型构件的吊装和安装。
-预计使用1台50吨起重机,每天工作8小时。
-起重机将在构件吊装开始前1天运到项目现场,并在整个项目期间持续使用。
5.压路机-使用压路机进行道路和场地的压实工作。
-预计使用1台10吨压路机,每天工作8小时。
-压路机将在道路基础施工开始前2天运到项目现场,并在整个项目期间持续使用。
1.项目经理-负责项目的整体管理和协调,包括人员调配、进度控制等。
-预计使用1名项目经理,全程参与。
-项目经理将在项目开始前1天到达现场,并与项目团队一同工作。
2.工程师-负责施工图纸的编制和技术指导,协助项目经理处理技术问题。
-预计使用2名工程师,每天工作8小时。
-工程师将在项目开始前1天到达现场,并与项目团队一同工作。
3.施工人员-包括钢筋工、砌筑工、混凝土工等。
-预计使用10名施工人员,每天工作8小时。
-施工人员将在项目开始前2天到达现场,并与项目团队一同工作。
4.安全员-负责安全管理,包括工地安全巡查、安全教育等。
-预计使用1名安全员,每天工作8小时。
-安全员将在项目开始前1天到达现场,并与项目团队一同工作。
(简化版)设备使用教学计划1. 引言本文档旨在详细说明设备使用教学计划的设计与实施,旨在帮助用户更好地理解和掌握设备的使用方法,确保设备的高效运行。
本文档适用于各类设备的使用培训与教学。
2. 教学目标通过本教学计划,用户应达到以下目标:- 了解设备的基本构成与功能;- 掌握设备的基本操作方法;- 学会设备日常维护与故障排查;- 能够根据实际需求,合理运用设备功能。
3. 教学内容本文档将分为四个部分进行详细介绍,分别是:设备概述、设备操作、设备维护及故障排查、实践与应用。
3.1 设备概述- 设备简介:介绍设备的基本情况,包括型号、功能、特点等;- 设备结构:详细介绍设备的外观结构,包括各个部分名称及功能。
3.2 设备操作- 基本操作:详细讲解设备的基本操作方法,包括开机、关机、调整设置等;- 功能使用:针对设备的主要功能进行详细介绍,包括各种功能的使用方法及注意事项。
3.3 设备维护及故障排查- 日常维护:介绍设备日常维护的方法,包括清洁、润滑、检查等;- 故障排查:针对设备可能出现的故障,提供故障排查的方法及解决方案。
3.4 实践与应用- 实际操作:提供一些实际操作案例,帮助用户更好地掌握设备的使用方法;- 应用场景:介绍设备在不同场景下的应用方法,提高用户的使用效果。
4. 教学安排本文档将根据教学内容,分为四个课时进行讲解,每个课时时长为45分钟。
- 第一课时:设备概述(15分钟讲解,30分钟实践);- 第二课时:设备操作(15分钟讲解,30分钟实践);- 第三课时:设备维护及故障排查(15分钟讲解,30分钟实践);- 第四课时:实践与应用(15分钟讲解,30分钟实践)。
5. 教学方法本文档采用讲解与实践相结合的教学方法,通过详细的讲解,使学生了解和掌握设备的使用方法;通过实践操作,使学生更好地熟悉设备,提高操作技能。
6. 教学评估本文档教学评估采用课后实践作业和课后问答的方式进行,以检验学生对设备使用方法的掌握程度。
第一节施工机械设备和仪器使用计划5.1.机械设备配置说明根据工程特点和工期安排要求,配备计量部门检验合格的仪器仪表及运行状态良好的施工机具,满足现场施工的需要。
以技术装备的现代化手段,保证工程质量,提高施工效率。

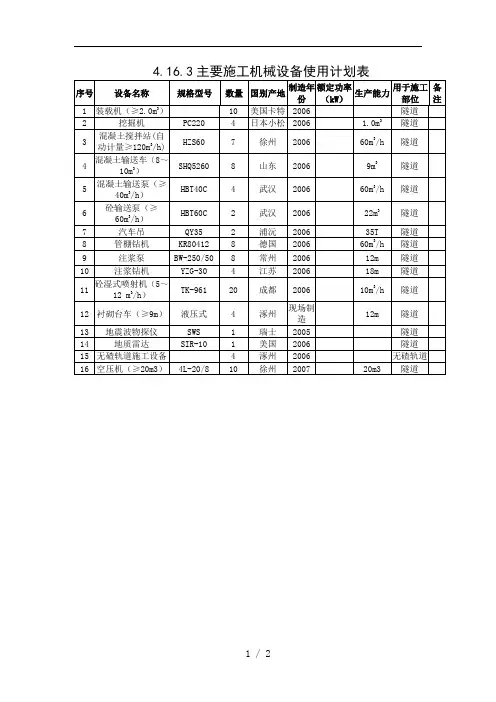

(1 )各构筑物的基坑土方开挖量较大,为加快施工进度、确保工期,配备2 台1m3 的挖掘机及6 辆5t 的自卸汽车。
(2 )砼、砂浆搅拌机具及运输机具由于各构筑物之间距离较远,在生物滤池和初沉池旁各设一个砼搅拌站。
在综合楼旁设置一台灰浆搅拌机。
相距较远的施工点之间的砼、砂浆水平运输主要以机动翻斗车为主。
水池、泵房由于多是埋地结构,其砼的垂直运输工具主要采用溜槽解决;房屋除综合楼设置一台井架外,其余房屋的垂直运输均采用人工解决。
(3 )钢筋工程施工机具配置本工程配备钢筋加工设备:钢筋切断机、弯曲机、调直机各一台。
5.2 施工机具、设备配备及进场计划5.3.检验试验设备、仪器仪表配备及进场计划表5-1 施工机具、设备配备及进场计划表5-2检验试验设备、仪器仪表配备及进场计划5.4.主要施工机械及其它技术装备的管理(1)施工机械设备、仪器仪表严格按照我方《机械设备管理控制程序》和《检验、测量和试验设备控制程序》进行使用、控制和管理。
(2) 主要设备、仪器仪表的使用做好详细的操作记录,主要设备、仪器仪表的操作由有操作证的人员持证上岗操作。
(3)采取必要的防震、防潮、防尘等措施,确保施工使用的设备、仪器仪表在搬运、保管、使用期间处于良好状态。
6.主要材料采购和进场计划 6.1.总体要求(1) 质量第一:材料采购要货比三家,优先选用名优品牌,各种材料的质量要符合设计及规范要求,材料到场必须附有合格证及相关证明。
(2) 早作准备:根据总体施工进度安排,各种的采购要提早进行,以保证施工所需数量、规格,不影响工程进度。
(3) 加大库存量:由于场地较宽,材料供应在满足施工进度使用要求情况下,可以适当加大进货量,避免节假日、雨季材料供应不上时,影响施工。
主要施工机具、劳动力使用计划一、劳动力安排计划(一)施工力量的安排组织计划我单位根据工程情况准备投入本项电缆敷设专业人员15人,根据施工情况,合理配备职工,担负工地运输、电缆敷设等工作。
精心组织施工,充分利用机械,努力降低日消耗,提高工作效率。
(二)技术力量的组织在项目总工的领导下,由项目经理部、计划经营部和质量安全部的技术员、质检员和安监员,负责施工各方案和措施的编制、交底,保证技术、质量、安全管理和安全保证体系的有效动作。
二、主要材料使用计划(一)由我单位采购的材料,将从我单位合格材料供应商中选择供货商,采购时报请业主和监理进行价格比选或认质认价。
采购程序概括为:材料计划申请→材料选样→建设、监理单位样品确认→进场报验→现场使用,确保实现对业主工程质量的承诺。
主要材料及设备在使用前考虑材料的生产、运输及送审检验提前定货。

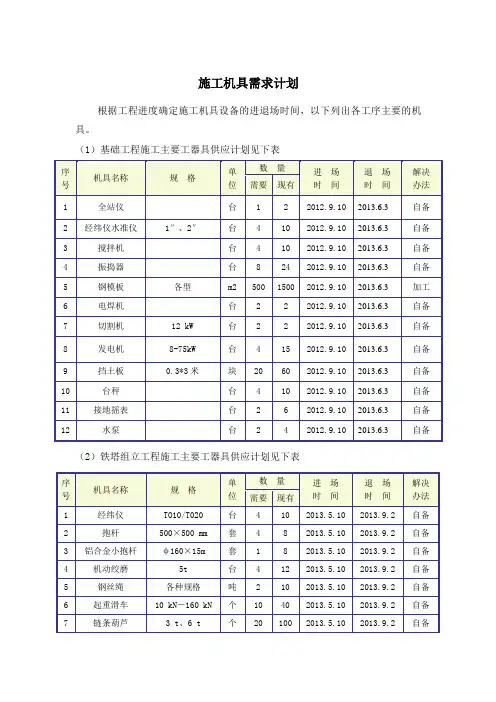

1.线缆、管道等材料进场计划由于现场施工工序采用流水作业的方式进行施工,因此个系统基础工程完工时间不一致。
在个系统管道、线缆敷设时,根据施工现场的实际施工情况分批将各系统使用的管道、线缆投入施工工地,按照施工工程的计划表进行工程的实施。
在基础工程完工前5天左右,预先按照合同书或投标书内选定的管道、线缆材料品牌、型号、规格定货,并进行管道、线缆材料的审核、检查、审查等工作。
保证施工工地现场施工工程按照施工进度顺利进行,防止误工现象的发生。
2.材料的采购、检验和使用原则(1)特定材料采购前必须与业主、监理单位、设计单位四方一道看样、比选,并经业主书面审定、认可后方进行购买。
我方技术员应积极协助业主优选材料,对主材的选用严格把关。
(2)对所购材料,必须保证质量,符合设计和规范要求,同时向业主提供材料样品及有效的质量保证书及的材料、苗木的检验检疫资料。
(3)采购的材料和设备进场前,必须先行自检,再报验。
检验不合格的,不准使用。
(4)建立以项目经理监督,材料员负责的材料采供组,严格按照质量标准及质量体系规定进料,严格材料进、出场手续,健全材料管理制度,按计划采购、供应。

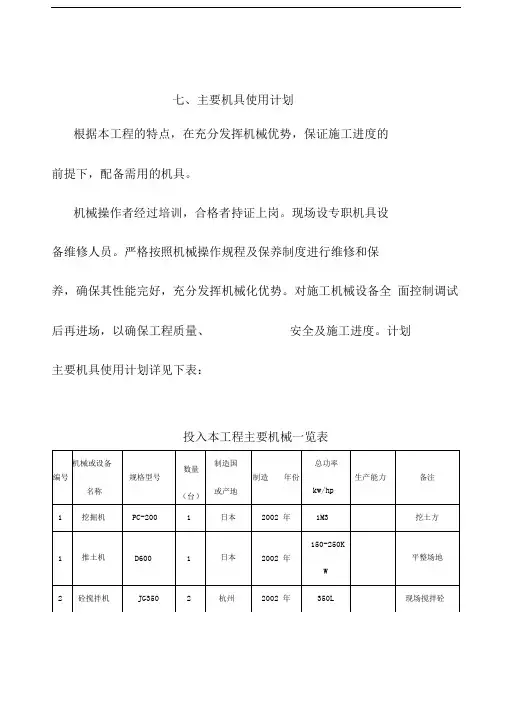

七、主要机具使用计划
根据本工程的特点,在充分发挥机械优势,保证施工进度的
前提下,配备需用的机具。
机械操作者经过培训,合格者持证上岗。
现场设专职机具设
备维修人员。
严格按照机械操作规程及保养制度进行维修和保
养,确保其性能完好,充分发挥机械化优势。
对施工机械设备全面控制调试后再进场,以确保工程质量、安全及施工进度。
计划
主要机具使用计划详见下表:
投入本工程主要机械一览表
上述机械设备根据不同施工阶段进场和结合实际需要的档期调配使用。
机具管理:
1.所有进场机具按总平面位置摆放,小型机具置于库房内,大型机械按指定点安放;
2.进出机械必须完好,建立现场机具台帐和档案,由专人管理和造册;
3.由专职机修工负责机具维修、保养和调试,非专职人员不得擅动;
4.机具的用电由电工负责接至用电点;
5.机具使用必须按有关机械使用规定和安全规定执行。
