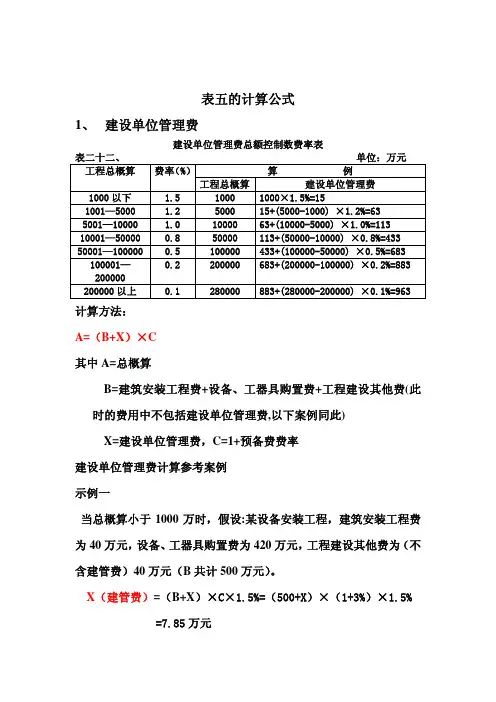

表五的计算公式1、建设单位管理费建设单位管理费总额控制数费率表计算方法:A=(B+X)×C其中A=总概算B=建筑安装工程费+设备、工器具购置费+工程建设其他费(此时的费用中不包括建设单位管理费,以下案例同此)X=建设单位管理费,C=1+预备费费率建设单位管理费计算参考案例示例一当总概算小于1000万时,假设:某设备安装工程,建筑安装工程费为40万元,设备、工器具购置费为420万元,工程建设其他费为(不含建管费)40万元(B共计500万元)。
X(建管费)=(B+X)×C×1.5%=(500+X)×(1+3%)×1.5% =7.85万元A(总概算)=(B+X)×C=(500+7.85)×1.03=523.09万元示例二:当总概算大于1000万时,假设:某设备安装工程,建筑安装工程费为120万元,设备、工器具购置费为780万元,工程建设其他费为(不含建管费)90万元(B共计990万元)。
X(建管费)=15+[(990+X)×(1+3%)-1000]×1.2%=15. 43万元A(总概算)=(B+X)×C=(990+15. 43)×(1+3%)=1035. 59万元如B=1200万元时X(建管费)=15+[(1200+X)×(1+3%)-1000]×1.2%=18.06万元A(总概算)=(B+X)×C=(1200+18.06)×(1+3%)=1254.6万元示例三当总概算大于5000万时,假设:某线路工程,建筑安装工程费为4000万元,设备、工器具购置费为99万元,工程建设其他费为(不含建管费)900万元(B共计4999万元)。
X(建管费)=63+[(4999+X)元×(1+4%)-5000]×1 %=65.67万元A(总概算)=(B+X)×C=(4999+65.67)×(1+4%)=5267.26万元2、可行性研究报告根据不同工程咨询项目的性质、内容,采取以下方法计取费用:(一)按建设项目估算投资额,分档计算工程咨询费用。
按建设项目估算投资额分档收费标准单位:万元注:1.建设项目估算投资额是指项目建议书或者可行性研究报告的估算投资额。
2.建设项目的具体收费标准,根据估算投资额在相对应的区间内用插入法计算。
3.根据行业特点和各行业内部不同类别工程的复杂程度,计算咨询费用时可分别乘以行业调整系数和工程复杂程度调整系数。
通信行业为1。
工程复杂程度调整系数由工程咨询机构与委托单位根据各类工程情况协商确定0.8-1.2。
(二)按工程咨询工作所耗工日计算工程咨询费用。
工程咨询人员工日费用标准单位:元按照前款两种方法不便于计费的,可以参照本规定的工日费用标准由工程咨询机构与委托方议定。
但参照工日计算的收费额,不得超过按估算投资额分档计费方式计算的收费额。
3、勘查费建设项目总投资估算额500万元及以上的工程勘察和工程设计收费实行政府指导价;建设项目总投资估算额500万元以下的工程勘察和工程设计收费实行市场调节价。
实行政府指导价的工程勘察和工程设计收费,其基准价根据《工程勘察收费标准》或者《工程设计收费标准》计算,除本规定第七条另有规定者外,浮动幅度为上下20%。
通用工程勘察收费按照下列公式计算1 工程勘察收费=工程勘察收费基准价×(1土浮动幅度值)2 工程勘察收费基准价=工程勘察实物工作收费+工程勘察技术工作收费3 工程勘察实物工作收费=工程勘察实物工作收费基价×实物工作量×附加调整系数4 工程勘察技术工作收费=工程勘察实物工作收费×技术工作收费比例实物工作量由勘察人按照工程勘察规范、规程的规定和勘察作业实际情况在勘察纲要中提出,经发包人同意后,在工程勘察合同中约定。
附加调整系数为两个或者两个以上的,附加调整系数不能连乘。
将各附加调整系数相加,减去附加调整系数的个数,加上定值1,作为附加调整系数值。
在气温(以当地气象台、站的气象报告为准)≥35°C或者≤-10°C条件下进行勘察作业时,气温附加调整系数为1.2。
在海拔高程超过2000m地区进行工程勘察作业时,高程附加调整系数如下:海拔高程2000~3000m为1.1海拔高程3001~3500m为1.2海拔高程3501~4000m为1.3海拔高程4001m以上的,高程附加调整系数由发包人与勘察人协商确定。
通信工程勘察各阶段工作量比例表表15.3-115.4通信工程勘察收费通信管道及光电缆线路工程勘察收费基价表表15.4-1注:1.本表按照内插法计算收费,计费额=收费基价+内插值*(实际工程量-基价对应工程量);2.通信工程勘察的坑深均按照地面以下3m以内计,超过3m的收费另议;3.通信管道穿越桥、河及铁路的,穿越部分附加调整系数为1.2;4.长途架空光(电)缆线路工程利用原有杆路架设光(电)缆的,附加调整系数为0.8。
微波、卫星及移动通信设备安装工程勘察收费基价表表15.4-22.微蜂窝基站工程勘察费按照移动通信基站的80%计算收费。
勘查费计算参考案例案例一:某通信管道勘察,线路长8km,工程勘察收费按以下步骤计算: 1.确定收费基价,查表15.4-1,8公里通信管道工程勘察工作量在5.O公里 < L ≤ 10.O公里范围内,其收费基价为12760元2.确定内插值,查表15.4-1,直接查找确定与已知工程量相对应的内插值,8公里通信管道的内插值为5.O公里 < L≤ 10.O公里范围所对应的内插值1467元3.计算8km通信管道工程勘察收费基准价工程勘察收费基准价=收费基价+内插值*(实际工程量-基价对应工程量)=12760+1467 *(8-5)=17161(元)该建设项目工程勘察收费基准价17161元,勘察人与发包人在此基础上,根据本标准规定,在上下20%的浮动幅度内,协商确定该项工程勘察收费合同额。
案例二:敷设500公里长途架空光缆线路工程,其中400公里新建杆路和100公里利用原有杆路,勘察收费按以下步骤计算:1.计算新建500公里长途架空线路的工程勘察收费,根据表15.4-1中注1工程勘察收费=206860+900*(500-200)=476860(元)2.新建杆路部分占线路全长的比例为4/5,利用原有杆路部分占线路全长的比例为1/5,根据表15.4-1中注4,利用原有杆路的,附加调整系数为0.83.计算工程勘察收费基准价工程勘察收费基准价=(476860*4/5)+(476860*1/5*0.8)=457786(元)该建设项目工程勘察收费基准价457786元,勘察人与发包人在此基础上,根据本标准规定,在上下20%的浮动幅度内,协商确定该项工程勘察收费合同额。
4、设计费工程设计收费按照下列公式计算1 工程设计收费=工程设计收费基准价×(1±浮动幅度值)2 工程设计收费基准价=基本设计收费+其他设计收费3 基本设计收费=工程设计收费基价×专业调整系数×工程复杂程度调整系数×附加调整系数工程设计收费计费额,为经过批准的建设项目初步设计概算中的建筑安装工程费、设备与工器具购置费和联合试转运费之和。
建筑市政工程各阶段工作量比例表表7.2-1注:提供两个以上建筑设计方案,且达到规定内容和深度要求的,从第二个设计方案起,每个方案按照方案设计费的50%另收方案设计费。
智能建筑弱电系统设计,以弱电系统的设计概算为计费额,复杂程度附加调整系数为1.3;工程设计收费基价表单位:万元注:计费额>2,000,000万元的,以计费额乘以1.6%的收费率计算收费基价。
工程设计收费专业调整系数表注:1.新研制并首次投入工业化生产的非标准标准设备。
乘以1.3的调整系数计算收费;2.多台(套)相同的非标准设备,自第二台(套)起乘以0.3的调整系数计算收费。
5、环境评价费建设项目环境影响咨询收费实行政府指导价,从事环境影响咨询业务的机构应根据本通知规定收取费用。
具体收费标准由环境影响评价和技术评估机构与委托方以本通知附件规定基准价为基础,在上下20%的幅度内协商确定。
环境影响咨询收费以估算投资额为计费基数,根据建设项目不同的性质和内容,采取按估算投资额分档定额方式计费。
不便于采取按估算投资额分档定额计费方式的,也可以采取按咨询服务工日计费。
具体计费办法见本通知附件。
建设项目环境影响咨询收费标准单位:万元注:1、表中数字下限为不含,上限为包含;2、估算投资额为项目建议书或可行性研究报告中的估算投资额;3、咨询服务项目收费标准根据估算投资额在对应区间内用插入法计算;4、以本表收费标准为基础,按建设项目行业特点和所在区域的环境敏感程度,乘以调整系数,确定咨询服务收费基准价。
调整系数见附件2之表1和表2;5、评估环境影响报告书(含大纲)的费用不含专家参加审查会议的差旅费;环境影响评价大纲的技术评估费用占影响报告书评估费用的40%;6、本表所列编制环境影响报告表收费标准为不设评价专题的基准价,每增加一个专题加收50%;7、本表中费用不包括遥感、遥测、风洞实验、污染气象观测、示踪实验、地探、物探、卫星图片解读、需要动用船、飞机等的特殊监测等费用。
表1环境影响评价大纲、报告书编制收费行业调整系数表2环境影响评价大纲、报告书编制收费行业调整系数6、监理费建设工程监理与相关服务收费根据建设项目投资额的不同情况,分别实行政府指导价和市场调节价。
建设项目总投资额3000万元及以上的建设工程施工阶段的监理收费实行政府指导价;建设项目总投资额3000万元以下的建设工程施工阶段的监理收费和其它阶段的监理与相关服务收费实行市场调节价。
实行政府指导价的建设工程施工阶段监理收费,其基准价根据《建设工程监理与相关服务收费标准》计算,浮动幅度为上下20%。
施工监理收费按照下列公式计算:(1)施工监理收费=施工监理收费基准价×(1+浮动幅度值)(2)施工监理收费基准价=施工监理收费基价×专业调整系数×工程复杂程度调整系数×高程调整系数施工监理收费以建设项目工程概算投资额为计费额的,计费额为经过批准的建设项目初步设计概算中的建筑安装工程费、设备与工器具购置费和联合试运转费之和。
1.0.8 施工监理服务收费的计费额施工监理服务收费以建设项目工程概算投资额分档定额计费方式收费的,其计费额为工程概算中的建筑安装工程费、设备购置费和联合试运转费之和,即工程概算投资额。
对设备购置费和联合试运转费占工程概算投资额40%以上的工程项目,其建筑安装工程费全部计入计费额,设备购置费和联合试运转费按40%的比例计入计费额。
