公共停车场技术标—基坑防护(挂网喷浆、钻孔灌注桩、锚杆、冠梁)施工方案1、工程概述(1)基坑围护结构设计使用年限为1.5年。
(2)基坑工程的安全等级分别为处C、D车库为三级、E车库为一级、F车库为二级。
(3)本工程C、D车库基坑边坡均采用喷射细石混凝土防护,其中C车库西侧土方边坡采用土钉墙支护。
E车库支护形式采用喷射细石混凝土+灌注桩支护+水泥土锚杆;F车库采用喷射细石混凝土护坡。
(4)基坑支护目的:确保基坑边坡、道路、管网的安全,控制基坑变形。

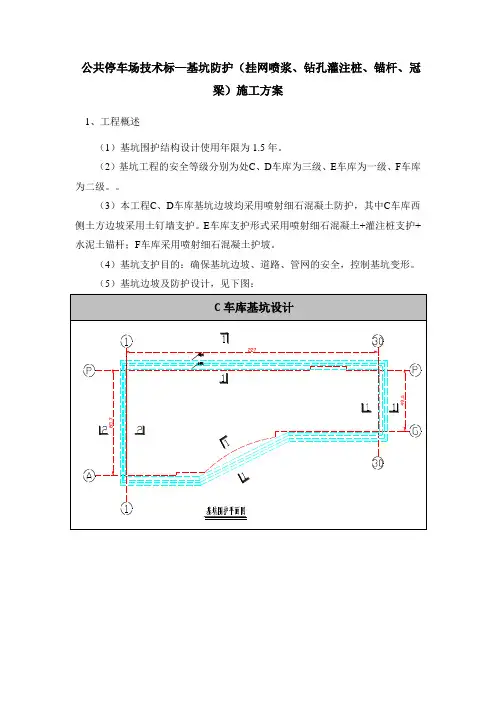

(5)基坑边坡及防护设计,见下图:1-1剖面2-2剖面1-1剖面1A-1A剖面1-1剖面2、施工资源准备1.1、基坑支护主要机械设备1.2、基坑支护劳动力计划1.3、材料准备3、挂网喷射混凝土施工3.1、设计概况本工程C、E、F车库边坡防护形式为:边坡土体表面喷射80mm厚C20细石混凝土,内配HRB400φ6@200×200网片,坡顶钢筋网外翻 2.0m,基坑底部向下击入HRB400Φ14 @1.5m,长度1.5m的钢筋加固;E车库支护桩及桩间土表面喷射80mm 厚C20 细石混凝土,内配HRB400φ8@200×200钢筋网片。
3.2、施工工艺挖土测量放样→人工修坡→第一次喷射底层混凝土→坡面钢筋网→喷射坡面混凝土。
3.3、施工方法(1)护坡处挖土前,确定开挖线后按照技术要求坡度及高度分层开挖处,严禁超挖。
(2)对挖出的护坡及时进行人工修坡,修坡过程中,做好埋设控制喷射混凝土厚度的标志及固定钢筋网片的钢筋头。
钢筋头采用长度200mm 左右的HRB400φ14钢筋,钢筋头外露80mm,间距控制在1500mm×1500mm。
(3)坡底钢筋成孔,采用锤击方式将钢筋击入土体,钢筋孔位可在100 mm 范围内调整,与钢筋网片点焊连接。
(4)进行底层混凝土喷射,喷射厚度宜控制在30-40mm 厚。
(5)分层喷射时,后层喷射应在前层混凝土终凝后进行,若终凝1h后进行喷射,则应先用风水清洗喷层表面。
护壁挂网喷浆支护施工方案一、施工前准备工作1. 工艺设计在施工前,需要进行工艺设计,确定施工方案。
根据护壁挂网喷浆支护的具体情况,包括墙体材料、施工环境等,结合相关规范和要求,制定详细可行的施工方案。
2. 施工材料准备准备好所需的施工材料,包括护壁挂网、喷浆材料、锚杆等。
确保施工材料的质量符合相关标准,并能满足设计要求。
3. 施工人员准备安排具备相关技能和经验的施工人员进行工作,进行培训和指导,确保施工人员严格按照施工方案操作,保证施工质量和安全。
二、施工流程1. 墙体处理首先,需要对墙体进行处理,清除表面积存的尘土、油污等杂物。
将墙体表面进行打磨,提高粘结性能。
2. 安装护壁挂网将护壁挂网按照设计要求进行铺设和固定。
确保挂网牢固,不存在松动和脱落的情况。
3. 准备喷浆材料按照施工方案,准备好喷浆材料,并按照规定的比例进行配制。
搅拌均匀,确保材料的质量和稳定性。
4. 喷涂喷浆材料采用专业喷涂设备,将喷浆材料均匀地喷涂到护壁挂网的表面。
确保喷涂均匀、充实,与挂网紧密结合。
5. 安装锚杆根据设计方案要求,在喷浆完成后,立即安装锚杆。
锚杆的选择、数量和安装位置需按照设计要求执行。
6. 喷涂加固层施工完成后,根据设计要求,喷涂加固层,以提高整体抗压能力和稳定性。
加固层的厚度和喷涂方式需符合设计要求。
三、施工质量控制点1. 施工材料质量施工过程中,对所使用的材料进行检查,并妥善保管。
材料的质量应符合相关标准,并提供相关证明文件。
2. 施工工艺控制严格按照施工方案进行操作,合理控制施工工艺,确保施工流程的合理性和可行性。
3. 施工质量检测在施工过程中,进行必要的施工质量检测。
包括挂网固定牢固度、喷浆材料附着力等方面的检测。
确保施工质量符合标准。
4. 施工环境和安全控制施工期间,需保持施工现场整洁有序,确保施工环境的良好状态。
并同时做好施工安全措施,预防施工中的安全事故发生。
四、施工后验收施工完成后,进行施工质量的验收工作。

挂网喷浆施工验收记录挂网喷浆是指在施工过程中,将钢网架设在需要进行喷浆处理的墙面上,然后利用喷浆机将水泥浆料喷涂到钢网上,形成一层牢固的保护层,用于加固墙面和提高墙体的抗压和抗震能力。
在挂网喷浆施工完成后,需要进行验收,以确保工程质量和安全性。
下面是挂网喷浆施工验收记录的一个示例,供参考:工程名称:XX小区楼栋外墙喷浆施工工程单位:XX建筑工程有限公司施工时间:XX年XX月XX日-XX年XX月XX日检查人员:XXX施工班组:XXX施工班组1.施工前准备工作(1)查验施工单位的施工许可证、人员证件等资质文件,核查施工人员的职业技能证书。
(2)查看施工计划和施工方案,确认施工班组是否按照计划进行施工,并了解施工过程中的风险点及控制措施。
(3)检查施工材料的购进合格证明及使用合规证书。
2.施工工艺(1)检查钢网的厚度和规格是否符合设计要求,并确认钢丝网的细部焊接是否牢固可靠。
(2)查看喷浆机的型号和规格,并检验喷浆机的性能是否正常。
(3)检查喷浆材料的配比和搅拌工艺是否正确,确认喷浆浆液的黏度和流动性符合要求。
3.施工质量(1)检查喷浆层的厚度是否符合设计要求,测量不同部位的喷浆层厚度,确认是否均匀。
(2)查看喷浆层的平整度和外观质量,确认是否达到美观要求,并无麻面、裂缝等缺陷。
(3)核实喷浆层与墙体之间的粘结牢固性,采取试棒敲击或剥离试验的方式进行检验。
(4)查看施工过程中是否出现渗漏、偷工减料等现象,确认施工质量是否达到要求。
4.施工安全(1)检查施工现场的临时安全措施是否到位,如施工区域的设置、施工材料的存放等。
(2)询问施工人员是否了解作业规程和安全操作规范,是否进行了足够的安全教育。
(3)核实喷浆机的操作人员是否持有合格的操作证书,是否按照操作规定进行操作。
(4)查看是否有防护措施,如佩戴安全帽、手套等个人防护用品,并检查是否存在其他安全隐患。
5.施工档案(1)核对并整理施工过程中的各类资料,包括施工计划、施工方案、验收记录等。
基坑护坡(挂网喷浆)专项施工方案一、前言在基坑工程施工中,基坑护坡是保证工程安全的重要环节之一。
挂网喷浆作为一种常见的基坑护坡技术,具有施工周期短、效果明显等优点。
本文将围绕基坑护坡(挂网喷浆)专项施工方案进行详细阐述。
二、施工准备2.1 施工前的准备工作在进行基坑护坡(挂网喷浆)施工前,需要完成以下准备工作: - 确定施工范围和工期; - 制定施工方案和施工组织设计; - 开展现场勘察,了解地质情况和施工环境; - 配套设施准备,包括搭建施工平台和搭设安全防护措施等; - 确保施工人员具备相关资质和技术培训。
2.2 材料和设备准备在施工准备阶段,需要准备以下材料和设备: - 喷浆设备和相关配件; - 挂网材料,如钢丝网、护坡网等; - 抗渗剂、聚合物喷涂液等施工材料; - 安全防护设备,如安全帽、安全带等。
三、施工流程3.1 基坑护坡设计根据基坑工程的实际情况和地质条件,设计合理的基坑护坡方案,确定挂网喷浆的施工方式和施工参数。
3.2 施工准备按照设计方案,对施工现场进行布置,搭建施工平台和设置安全防护措施,保障施工安全。
3.3 挂网喷浆施工1.清理基坑护坡表面,确保干净平整。
2.铺设挂网,固定好边沿。
3.混合抗渗剂和聚合物喷涂液,通过喷浆设备喷涂在挂网表面,形成保护层。
4.按照设计要求,进行多次喷涂,确保厚度均匀、牢固。
5.检查施工质量,修补漏涂和破损部位。
3.4 竣工验收完成挂网喷浆施工后,进行竣工验收,检查施工质量和效果,确保符合设计要求。
四、施工安全与质量控制4.1 安全管理•制定施工安全操作规程,确保施工过程中安全可控;•加强施工现场的安全防护,定期检查维护施工设施;•做好施工人员的安全培训,提高安全意识。
4.2 质量控制•严格按照施工方案要求进行施工,确保材料使用合理、施工工艺正确;•加强现场监督和质量检查,及时发现并纠正施工过程中的质量问题;•做好施工记录和档案管理,保留相关资料,方便后续追溯和评估。
涂装工程质量验收记录
概述
本文档主要记录涂装工程的质量验收情况,包括涂料质量、底漆处理、涂装施
工等方面的验收记录。
旨在确保涂装工程质量符合标准,提高涂装工程质量和安全性。
涂装前的准备工作
1.涂装前的表面处理:如去污、除锈、抛光处理等。
2.底漆处理。
涂装施工前应检查底漆处理效果是否达到标准,如底漆铺
展是否均匀,底漆干燥时间是否符合要求等。
涂装施工
1.涂料质量。
按照涂装设计要求,应使用优质涂料,在施工前应对涂料
进行检查,如涂料颜色、稠度、PH值等要求是否符合要求。
2.涂装施工应严格按照设计要求进行,如涂料厚度、涂料铺展是否均匀
等。
3.现场应该进行现场质量检查。
通过测量涂料厚度、涂层硬度等指标,
检查涂装质量是否符合要求。
涂装后的验收
1.确认涂层的粗糙度、颜色和涂层厚度是否满足涂装设计的要求。
2.确认涂装层的硬度、粘附力和耐化学腐蚀能力是否符合要求。
3.施工人员对涂装的检查意见和予以记录。
涂装质量不合格的处理
1.如果检查发现涂装质量不符合要求,应当立即整改。
2.如果问题无法解决,必须重新涂装,并且要确保涂装的质量符合要求。
3.对于质量不符合要求的处理情况,必须进行记录,并及时改进。
涂装工程的质量验收是确保涂装施工质量和安全性的重要环节,检测涂装工程
质量的各个环节,有助于发现问题并及时处理。
本文档对于涂装质量验收记录的重要性和注意事项进行了详细说明,希望在涂装工程的施工过程中,可以充分认识到涂装质量检查的重要性,确保涂装施工质量符合标准和要求。
边坡挂网锚喷防护检验批质量验收记录表02011506说明主控项目1.挂网锚喷防护所用钢筋、水泥、砂、碎石、外加剂等材料的品种、规格、质量应符合设计要求。
其进场检验应符合《铁路路基工程施工质量验收标准》(TB10414─2003)附录E的规定。
2.钢纤维的品种、规格、质量应符合设计要求和相关产品的规定。
检验数量:施工单位每批检验。
监理单位按施工单位检验数量的20%见证检验。
检验方法:观察、查产品质量证明文件。
3.土工合成材料的品种、规格、质量应符合设计要求。
进场时应进行现场验收,并对其技术性能进行检验。
检验数量:同一产地、厂家、品种且连续进场的土工合成材料每30 000 m2为一批,不足30 000 m2时也按一批计。
施工单位每批检验1组,监理单位按施工单位检验数量的10%平行检验,且每分部工程不少于1组。
检验方法:每批中随机抽取两卷,每卷各截取2 m2作一组性能试验。
4.钢筋网规格、尺寸应符合设计要求。
检验数量:施工单位每网片检验4点,监理单位见证检验1点。
检验方法:尺量。
5.网片制作、安设应与坡面适应,其保护层厚度应不小于3 cm。
检验数量:施工单位每批检验10点,监理单位按施工单位检验数量的20%见证检验。
检验方法:尺量。
6.土工网、土工格栅的铺设层数、方向和连接方法应符合设计要求。
检验数量:施工单位每100 m等间距检查3点,监理单位每100 m见证检验1点。
检验方法:观察、尺量。
7.锚杆(土钉)设置深度应符合设计要求。
检验数量:施工单位按锚杆(土钉)数量的10%检验。
监理单位按施工单位检验数量的20%见证检验。
检验方法:观察、尺量。
8.钢纤维喷射混凝土拌合料配合比应符合设计要求。
检验数量:施工单位检验拌合料总量的5%。
监理单位按施工单位检验数量的20%见证检验。
检验方法:查拌合料中钢纤维掺量计量值。
9.喷射混凝土强度等级应符合设计要求。
检验数量:施工单位每50 m3喷射混凝土制取试件1组,不足50 m3亦制取试件1组。
挂网喷浆防护工程施工方案挂网喷浆防护工程是指在建筑物外墙或结构表面,通过悬挂钢丝网并进行喷浆处理,以增强其抗压、抗弯和抗裂性能,提高建筑物的安全性和耐久性。
本次工程施工地点位于某市某小区的多层住宅楼外墙,总面积约5000平方米。
工程施工遵循相关国家标准和规范,确保施工质量和安全。
二、施工前准备1.施工前,需对建筑物外墙和结构进行仔细的检查和评估,确保其符合挂网喷浆防护的施工条件。
需要修补的裂缝和破损部分应提前处理,确保表面平整、清洁,并达到施工要求。
2.遵循有关规范要求,选择适宜的喷浆材料,保证其质量符合工程施工需求,并做好相应的成本计算和采购准备。
3.对施工场地进行勘察和准备,确定施工道路和场地,做好防尘措施和交通组织,确保施工现场安全有序。
三、施工工艺流程1.搭建脚手架:根据施工现场实际情况搭建脚手架,确保施工平安,并保证施工作业的便捷和高效。
2.安装钢丝网:在外墙表面铺设钢丝网,采用专用连接材料将网格牢固固定在建筑物结构上,确保网格的平整和牢固。
3.喷涂底层:在钢丝网上喷涂底层防护涂料,确保涂料充分渗透到网格内部,形成坚实的底层防护层。
涂料应保证其胶凝性和粘结力,且保证其在施工过程中不会出现裂缝和起皮的现象。
4.喷涂面层:在底层涂料干燥后,对其进行面层喷涂处理,确保面层达到要求的厚度和平整度,并保证其表面光滑、均匀。
5.涂料养护:对喷涂完成的外墙结构进行一定的养护和保养,保证喷浆涂料在固化和成型后具有足够的强度和耐久性。
6.脚手架拆除:当喷浆涂料养护完成后,进行脚手架的拆除,确保外墙结构表面的清洁整洁,完美呈现。
四、施工注意事项1.严格按照相关标准和规范的要求进行施工,确保施工质量和施工安全。
2.选择优质的喷浆涂料,并按照制造商提供的产品说明进行操作。
3.在施工现场严格执行施工安全规范,保证工人安全生产和施工场地的秩序。
4.遵循相关环保要求,保证施工过程的环境友好和项目的可持续发展。
5.严格按照施工方案的要求进行施工记录和数据统计,保障施工质量的可追溯和可控。

建筑挂网喷浆验收方案建筑挂网喷浆验收方案一、背景建筑挂网喷浆是一种常见的建筑外墙装饰材料施工方式,广泛应用于各类建筑项目中。
为了保障施工质量,确保建筑挂网喷浆可靠、耐久、美观,在施工完成后需要进行验收。
本方案旨在规范建筑挂网喷浆验收过程,确保施工质量以满足设计要求和相关标准。
二、验收内容1. 施工材料的验收:对挂网和喷浆材料进行验收,检查其质量、数量是否与工程设计要求相符,确保符合相关标准;2. 建筑挂网的验收:检查挂网的平整度、垂直度、固定牢固度等指标,确保挂网符合设计要求;3. 喷浆层的验收:检查喷浆层的厚度、平整度、粘结强度、抗渗性等指标,确保喷浆层符合设计要求;4. 施工质量验收:对施工过程中的关键节点进行检查,包括喷浆前的基层处理、挂网前的墙面处理、喷浆层的施工工艺等,确保施工质量符合相关要求;5. 清理保护验收:对施工现场进行检查,确保施工完毕后的清理和保护措施得以落实,保证建筑外墙的整洁和安全。
三、验收标准1. 施工材料:挂网材料和喷浆材料的质量、数量符合设计要求和相关标准;2. 建筑挂网:挂网的平整度误差不大于5mm,垂直度误差不大于10mm,固定牢固度符合设计要求;3. 喷浆层:喷浆层的厚度符合设计要求,平整度误差不大于5mm,粘结强度不低于设计要求,抗渗性符合相关标准;4. 施工质量:各施工节点的施工工艺符合设计要求和相关标准,施工质量良好,无砂浆裂缝、色差等问题;5. 清理保护:施工现场清理和保护措施完善,无垃圾堆放、坍塌等安全隐患。
四、验收方法1. 实地检查:验收人员对挂网和喷浆材料、挂网工艺、喷浆工艺进行现场检查,量取数据,并与设计要求和标准进行对比分析;2. 抽样检测:对挂网和喷浆材料进行必要的抽样检测,检测项目包括质量、抗压强度、抗渗性等;3. 文件审核:验收人员对施工过程中的相关文件进行审核,包括质量检测报告、验收记录等。
五、验收结果处理1. 若验收结果符合相关标准和设计要求:验收人员及时填写验收报告,工程部门进行验收审核,并颁发验收合格证书;2. 若验收结果不符合相关标准和设计要求:验收人员及时记录检出问题,并要求施工单位整改,整改完毕后进行复验;3. 验收报告的保存:验收报告将作为工程质量档案的重要组成部分保存,供后期工程验收、维修和管理参考。
