型钢悬挑脚手架方案(专家论证版)
- 格式:doc
- 大小:2.67 MB
- 文档页数:162
悬挑脚手架专家论证施工方案1. 背景介绍悬挑脚手架作为一种常见的施工搭建工具,用于高空作业时提供便利条件。
在进行悬挑脚手架施工前,专家的论证显得尤为重要。
本文将从施工方案的合理性和安全性两个角度,论证悬挑脚手架施工方案的可行性。
2. 施工方案的合理性论证在论证施工方案的合理性时,需要考虑以下几个方面。
2.1 施工流程首先,要论证的是悬挑脚手架的施工流程是否科学、合理。
即使施工方案完善,若施工流程不合理,则也会影响整个施工过程的效率和安全性。
因此,在论证施工方案合理性时,应详细论证施工的序列和步骤,确保各个环节之间的协调性和顺序性。
2.2 施工材料悬挑脚手架的建设离不开各种材料的使用,因此需要论证所选用的材料是否符合标准要求,材料的性能是否满足工程的需求。
在对材料进行论证时,除了关注材料的质量和性能,还应充分考虑材料的可靠性和耐久性,确保施工过程中不会因材料问题造成安全隐患。
3. 施工方案的安全性论证在论证施工方案的安全性时,需要考虑以下几个方面。
3.1 结构稳定悬挑脚手架在施工过程中需要承受大量的重力和外力作用,因此结构的稳定性是评价安全性的重要标准。
在论证安全性时,应详细分析悬挑脚手架结构的强度和稳定性,确保在施工过程中不会出现结构失稳的情况。
3.2 防护措施除了结构稳定性外,悬挑脚手架的安全性还需要考虑到施工人员的安全。
在悬挑脚手架使用过程中,应提供必要的防护措施,如安全带、护栏、安全网等,以确保工人在高空作业时能够保持安全。
4. 总结悬挑脚手架施工方案的专家论证是确保工程施工安全和高效的重要步骤。
在合理性论证中,要关注施工流程和材料选择;在安全性论证中,要考虑结构稳定性和防护措施的完善。
只有通过严谨的论证,才能提高悬挑脚手架施工的质量和安全性,保障施工人员的身体健康和生命安全。
(注:以上内容仅供参考,具体论证方案应根据实际情况和专家意见进行调整)。

脚手架工程建设专项计划目录一、编译依据 (1)三、建设进度计划 (2)施工围护结构平面图 (2)五、脚手架劳务安排 (2)6、脚手架方案选择 (3)七、材料要求 (6)八、悬臂式脚手架搭设工艺及要求 (7)9. 搬迁计划 (23)十、验收 (24)11、技术交底 (25)12.监控、监控 (29)13. 应急预案 (35)14. 附件 (36)脚手架工程专项施工方案一、编译依据1. 《施工脚手架实用手册》?2.《建筑结构荷载规定》GB50009-2001[2006版]3、混凝土结构的设计规范?GB50010-20104、钢结构设计规范?GB50017-20035、建筑施工安全检验标准?JGJ59-2011 _6、建筑施工高空作业安全技术规程?JGJ80-91七、扣件式钢管脚手架施工安全技术规程?JGJ130-20118、风险较大的分项项目的安全管理办法?建智[2009]87号9、钢管脚手架和模板支架安全选用技术规程DB11/T582-200810、本项目设计图纸11、本项目施工组织设计二、项目概况某电子艺术创意城G03-G06住宅楼及地下车库项目位于市巴城镇迎宾西路1199号。
,刘建成立总承包集团。
本标段为G03住宅、G04住宅、G05住宅、G06住宅、地下车库、地下车库的人防工程。
总建筑面积102028平方米(其中地上76640平方米,地下25387平方米)。
G03、G04#楼为33层住宅,[地上1-33层为一级高层,地下1层为自行车车库]。
建筑高度为96.2m。
G05#楼为29层住宅,[地下1~29层为一级高层,地下一层为自行车库]。
建筑高度为84.6m。
G06#楼为20层住宅,[地上1-20层为一级高层,地下1层为自行车库]。
建筑高度为59.8m。
本工程±0.000相当于黄海标高2.90m,建筑工程等级为一级,耐火等级为地上一级,地下一级,抗震设防烈度为7度,设计服役寿命是50年。
悬挑脚手架施工方案专家论证意见书
工程名称东辰瑞景A区10#、11#、18#、19#住宅楼施工单位甘肃诚信建安(集团)有限责任公司
监理单位张掖建筑勘察设计研究院工程建设监理中心
方案名称东辰瑞景A区10#、11#、18#、19#住宅楼悬挑脚手架施工
方案
专家组论证意见:
1、按规范规定,将14#工字钢改为16#工字钢。
2、P7钢管的外径偏差错误,将0.5改为0.18。
3、按要求增加:脚手架平面图、立面图,卸料平台平面图、
立面图,悬挑工字钢固定节点详图,挑架转角详图,吊环
大样图。
4、悬挑钢的定位点,按《建筑施工扣件式钢管脚手架安全
技术规范》(JGJ130-2011)的要求设置。
5、P10 采用的钢管类型φ48×3.5,改为φ48×3.0。
6、悬挑脚手架架杆纵距1.5m,立杆间距1.0m。
论证结果:
东辰瑞景A区10#、11#、18#、19#住宅楼悬挑脚手架施工方案符合规范要求,通过论证,同意按照此方案进行施工。
专家组成员签字
姓名工作单位职称联系电话。
悬挑式脚手架专项施工方案专家论证1. 简介悬挑式脚手架是一种用于高空作业的临时结构,常用于建筑施工、维修和维护工作。
其主要特点是悬挑在空中进行工作,既方便了作业人员的操作,又减少了对建筑物表面的阻碍。
然而,悬挑式脚手架的施工方案需要经过专家论证以确保安全可靠。
本文将对悬挑式脚手架专项施工方案进行专家论证。
2. 施工方案概述悬挑式脚手架的施工方案应包括以下内容:2.1 设计方案设计方案是悬挑式脚手架施工的基础,其中应包括结构设计、材料选用、承重能力等信息。
专家需对设计方案进行论证,确保其符合相关标准和规范。
2.2 施工工艺施工工艺是悬挑式脚手架施工过程中的具体操作步骤。
专家应对施工工艺进行论证,检查是否存在潜在的安全隐患,并提出改进建议。
2.3 安全措施在悬挑式脚手架的施工过程中,必须重视安全措施的落实。
专家应对安全措施进行论证,确保其能够有效地保障作业人员的安全。
3. 专家论证过程3.1 专家组成专家组由结构工程师、施工工艺专家和安全工程师组成,他们具有丰富的相关经验和知识。
3.2 专家论证内容专家论证内容包括对设计方案、施工工艺和安全措施的全面检查和评估。
专家将根据自己的专业知识和经验,对施工方案中的各个环节进行分析和论证。
3.3 专家论证结果专家论证结果应包括对设计方案、施工工艺和安全措施的评估和意见。
如果发现存在不安全或不合理的地方,专家应提出改进建议并进行讨论。
4. 改进建议根据专家论证的结果,可能会提出一些改进建议,以提高悬挑式脚手架施工方案的安全性和可靠性。
改进建议应详细说明问题所在,并提供相应的解决方案。
5. 结论悬挑式脚手架专项施工方案专家论证是确保悬挑式脚手架施工安全可靠的重要环节。
专家论证应包括对设计方案、施工工艺和安全措施的评估和改进建议。
通过专家论证的结果,可以提高悬挑式脚手架施工的质量和效率,保障作业人员的安全。
悬挑式外脚手架施工方案专家论证第一章 工程概况郑州市轨道交通调度中心施工 01 标段工程,位于郑州市郑东新区康宁路与和谐路 交叉口东北角,西临和谐路,南邻康宁路,东临站南路,北临二期用地。
本工程由主 楼和裙楼组成,主楼为框剪结构,地上二十五层,地下两层;裙楼为框架结构,地上 二十五层,地下两层。
钻孔灌注桩基础。
本工程基础平面大致呈矩形,南北长 117m, 东西宽 105m。
总建筑面积 65552.81m2,其中地下建筑面积 17860.31 m2;地上建筑面积 47692.5 m2。
地下室二层层高 4.5m、地下室一层层高 5.5m、地上一层层高 5.0m,2~7 层层高为 4.5m、8~24 层层高为 4.1m、25 层层高为 5.5m。
本工程外架采用普通型钢悬 挑脚手架,六层结构平面如图 1-1 所示:图 1-1:六层结构平面图 本工程由郑州市轨道交通有限公司建设;河南省建筑设计研究院有限公司设计,英泰 克工程顾问(上海)有限公司监理,河南省第一建筑工程集团有限责任公司施工。
第二章 编制说明依照河南省建筑设计研究院有限公司设计的《郑州市轨道交通调度中心施工 01 标段 工程》设计图纸的设计要求、施工现场实际环境,对本工程进行有针对性的编制外脚手架 施工专项施工方案。
2.1 编制依据1 / 45悬挑式外脚手架施工方案专家论证1.业主提供的建筑、结构设计图纸、图纸会审、设计变更等 2.《建筑施工计算手册》江正荣著 中国建筑工业出版社; 3.《建筑施工手册》第四版 中国建筑工业出版社; 4.《建筑结构荷载规范》(GB50009-2012) 5.《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社; 6.《建筑施工扣件式钢管脚手架安全技术规范》JGJ130—2011 J84—2011; 7.《建筑地基基础设计规范》(GB50007-2002)中国建筑工业出版社; 8.《建筑施工安全检查标准》(JGJ59-2011)中国建筑工业出版社 9.《混凝土结构设计规范》(GB50010-2010 中国建筑工业出版社; 10.《钢结构设计规范》(GB50017-2003)中国建筑工业出版社; 11.《建筑施工高处作业安全技术规范》JGJ 80-91 12.《危险性较大的分部分项工程安全管理办法》建质【2009】87 号 13.其他相关规范、规程 2.2 编制原则 根据该工程的设计文件、工程地质报告,结合现场踏勘情况,并参考相关资料,针对 工程特点、难点,结合我单位的施工特长、经验、技术、设备能力,本着“确保安全,质 量为本,高效环保”的原则,编制方案。
专家论证的悬挑架专项施工方案工程名称:邵阳市鸿大中域综合楼编号致:邵阳市中信建设监理公司:我部按照施工图设计文件及有关规定完成了落地双排与悬挑架专项施工方案的编制,请予以审查。
附:落地双排与悬挑架专项施工方案项目经理: ____________________日期:专业监理工程师审查意见:专业监理工程师:日期:__________________总监理工程师审核意见:总监理工程师:日期:落地双排与悬挑架专项施工方案报审表危险性较大专项施工方案专家论证表附表2编号:落地双排与悬挑架施工专项方案一、工程概况及方案选择工程概况, 鸿大中域.综合楼位于邵阳市跃进路铁炉巷原老毛巾厂旁的部分居民房基地内修建本商住综合楼,结构形式框架 ------------------------ 部分框支剪力墙结构,基础形式为人工挖孔桩,地下一层,地上二十六层,地下室标高改为6. 9米,第一层标高4.5 米,笫二层商业标高5.4 米,以上标准层改为2.95米,建筑占地面积1778.51平方,总建筑面积33182.12 平方,本楼高度改为84.60米,机房顶最高点改为87.1 米。
本工程建筑类不为一类高层建筑,设计建筑主体结构耐久使用年限50年,建筑抗震设防烈度为6 度;建筑防火分类等级;地下一级,地上一级;总住户数为216 户。
2. 方案选择, 地上结构施工部位:地下室至11 层采纳落地式双排架,从11层顶开始采纳悬挑式双排脚手架,住宅标准层高均为 2.95m,悬挑两次,考虑屋顶女儿墙构架高度在内;每次悬挑高度为23.60m,如此操纵最大悬挑高度均在24 米以内。
落地式双排架与悬挑架全部采纳建筑立面全防护,待工程施工完成后进行架体拆除;本方案讲明商业层与上部标准层属同一立杆的,从正负零起至6米标高段的第一层采纳双立杆进行加固。
二、脚手架搭设方式:1、采纳16a型槽钢悬挑梁、扣件式双排钢管(①48 X 3.5)脚手架,外架按照本栋实际情形分2段悬挑,悬挑高度23.6m(即悬挑层数为11层与19层,标准层每层高为2.95米)。
悬挑脚手架工程施工方案专家论证目录目录 (2)第1章编制依据及说明 (4)1.1 编制依据 (4)1.2 编制说明 (6)第2章工程概况 (7)2.1 工程概述 (7)2.2 危险性较大的分部分项工程的概况 (9)2.3 施工现场平面布置 (10)2.4 施工要求及技术保证条件 (10)第3章施工计划 (12)3.1 主要劳动力计划 (12)3.2 主要机具配备计划 (13)3.3 主要材料配备计划 (13)3.4 施工进度计划 (14)第4章搭设脚手架 (14)4.1 脚手架的搭设方式及搭设高度 (14)4.1.1 搭设方式 (14)4.1.2 搭设高度 (15)4.2 脚手架的构造形式及搭设说明 (16)4.2.1 构造形式 (16)4.3 脚手架的材料及构造要求 (22)4.3.1 材料要求 (22)4.3.2 构造要求 (28)4.3.3 特殊部位的构造处理措施: (37)4.4 脚手架的搭设及验收 (39)4.4.1 工艺流程 (39)4.4.2 施工准备 (41)4.4.3 技术要点 (42)4.4.4 质量检查与验收 (48)4.4.5 安全技术措施 (54)4.5 脚手架的使用与维护 (55)4.5.1 脚手架的使用要求 (55)4.5.2 脚手架的维护要求 (57)第5章拆除方案 (59)5.1 工艺流程 (59)5.2 施工准备 (60)5.3 技术要点 (60)5.4 安全技术措施 (61)第6章质量和安全保证措施 (66)6.1 组织保障措施 (66)6.3 监测监控措施 (72)第7章文明施工和环境保护措施 (74)第8章脚手架工程应急预案 (76)8.1 目的 (76)8.2 应急救援组织机构及职责 (77)8.3应急组织的分工职责 (78)8.4 应急救援措施 (83)8.5 危险源的确定 (90)第9章脚手架分段计算 (92)9.1 塔楼第一段外架设计计算书 (52)9.2 塔楼第二段~第五段外架设计计算书 (53)第10章附件 (124)第1章编制依据及说明1.1 编制依据1、国家现行施工质量验收规范、安全技术规范、规程、标准:1)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130- );2)《建筑施工安全检查标准》(JGJ 59- );3)《建筑施工高处作业安全技术规范》(JGJ 80-91)4)《钢结构设计规范》(GB 50017- );5)《建筑结构荷载规范》(GB 5009- );6)《混凝土结构设计规范》(GB 50010- );7)《混凝土结构工程施工质量验收规范》(GB 50204- )();8)《建筑机械使用安全技术规程》(JGJ 33- );2、《危险性较大的分部分项工程安全管理办法》(住房和城乡建设部建质[]87号)。
悬挑架专项施工方案专家论证意见修改

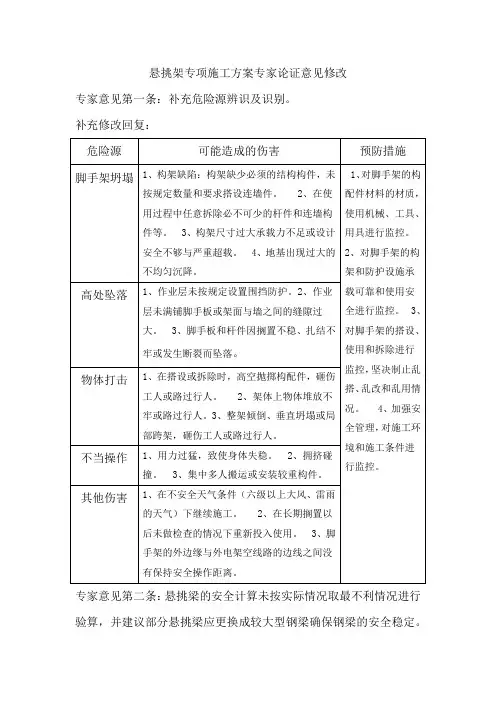

专家意见第一条:补充危险源辨识及识别。
补充修改回复:
专家意见第二条:悬挑梁的安全计算未按实际情况取最不利情况进行验算,并建议部分悬挑梁应更换成较大型钢梁确保钢梁的安全稳定。
补充修改回复:选择悬挑长度最大的钢梁进行验算计算书如下,部分悬挑长度大于2.6米的钢梁型号更换22a号工字钢。
最不利部位计算书:
专家意见第三条:部分架体剖面施工图绘制不符合实际应进行更换施工图。
补充修改回复:部分架体剖面施工图绘制已按照现场实际施工情况进行修改详见附图。
专家意见第四条:补充悬挑钢梁锚固楼板处的结构补强措施。
补充修改回复:在悬挑钢梁锚固楼板处板厚小于120厚增加直径12间距200的附加筋。
