悬挑脚手架专项施工方案(型钢阳角B)
- 格式:docx
- 大小:2.28 MB
- 文档页数:79
型钢悬挑脚手架(阳角B)计算书计算依据:1、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20112、《建筑结构荷载规范》GB50009-20123、《钢结构设计规范》GB50017-2003一、基本参数1、基本参数2、立杆荷载参数二、主梁布置及锚固参数1、主梁布置参数平面图2、主梁锚固参数主梁外锚固点离建筑物距离b(mm) 100 压环钢筋直径d1(mm) 18主梁1锚固图主梁2锚固图主梁3锚固图三、一号主梁验算1、主梁验算主梁材料类型工字钢主梁材料规格16号工字钢主梁截面积A(cm2) 26.1 主梁截面惯性矩I x(cm4) 1130主梁截面抵抗矩W x(cm3) 141 主梁自重标准值g k(kN/m) 0.205主梁材料抗弯强度设计值f(N/mm2) 205 主梁材料抗剪强度设计值τ(N/mm2) 125主梁弹性模量E(N/mm2) 206000 主梁允许挠度[ν](mm)1/360 荷载标准值:q'=g k=0.205kN/m第一排立杆处:P1' =F1'=8kN;第二排立杆处:P2' =F2'=8kN;荷载设计值:q=1.2×g k=1.2×0.205=0.246kN/m第一排立杆处:P1 =F1=10.9kN;第二排立杆处:P2 =F2=10.9kN;计算简图如下:1)抗弯验算σ=M max/W=1.754×106/(141×103)=12.44 N/mm2≤[f]=205 N/mm2 满足要求!2)抗剪验算τmax=V max/(8I zδ)[bh02-(b-δ)h2]=10.997×1000×[88×1602-(88-6)×140.22]/(8×11300000×6)=12.996N/ mm2≤[τ]=125N/mm2满足要求!3)挠度验算νmax=0.034 mm≤[ν]=2l/360=2×1893/360=10.517mm满足要求!4)支座反力计算R1=-1.335kN;R2=8.068kN;R3=5.088kN;R4=10.619kN;2、支撑杆件设置支撑点号支撑方式材料类型距主梁外锚固点水平距离(mm) 支撑件上下固定点的垂直距离n(mm)支撑件上下固定点的水平距离m(mm)是否参与计算1 上拉钢丝绳1000 3300 2200 是2 下撑槽钢1500 3300 3100 是3、上拉杆件验算钢丝绳型号6×19 钢丝绳公称抗拉强度(N/mm2) 1400钢丝绳直径(mm) 17 钢丝绳不均匀系数α0.85钢丝绳安全系数k 8 钢丝绳绳夹型式马鞍式拴紧绳夹螺帽时螺栓上所受力T(kN) 15.19 钢丝绳绳夹数量n 3 花篮螺栓在螺纹处的有效直径de(mm)12 花篮螺栓抗拉强度设计值[ft](N/mm2) 170 主梁拉环直径d(mm) 20 焊缝厚度h e(mm) 10 焊缝长度l w(mm) 100 角焊缝强度设计值f tw(N/mm2) 160钢丝绳绳卡作法上拉杆件角度计算:α1=arctan(n1/m1)= arctan(3300/2200)=56.31°上拉杆件支座力:R S1=R3=5.088kN主梁轴向力:N SZ1= R S1/tanα1=5.088/tan(56.31°)=3.392kN上拉杆件轴向力:N S1= R S1/sinα1=5.088/sin(56.31°)=6.115kN上拉杆件的最大轴向拉力:N S=max[N S1] =6.115kN查表得,钢丝绳破断拉力总和:F g=151.5kN[F g]=α×F g/k=0.85×151.5/8=16.097kN≥N S=6.115kN符合要求!绳夹数量:n=1.667[Fg]/(2T)=1.667×16.097/(2×15.19)=1个≤[n]=3个符合要求!花篮螺栓验算:σ=[F g]/(π×d e2/4)=16.097×103/(π×122/4)=142.329N/mm2≤[ft]=170N/mm2符合要求!拉环验算:σ =[F g]/(2A)=2[F g]/πd2=2×16.097×103/(π×202)=25.619N/mm2≤[f]=65N/mm2注:[f]为拉环钢筋抗拉强度,按《混凝土结构设计规范》9.7.6 每个拉环按2个截面计算的吊环应力不应大于65N/mm2符合要求!拉环详图(主梁为工字钢)角焊缝验算:σf=N S/(h e×l w)=6.115×103/(10×100)=6.115N/mm2≤βf f t w=1.22×160=195.2N/mm2正面角焊缝的强度设计值增大系数βf=1.22符合要求!4、下撑杆件验算下撑杆材料类型槽钢下撑杆截面类型5号槽钢下撑杆截面积A(cm2) 6.93 下撑杆截面惯性矩I(cm4) 26下撑杆截面抵抗矩W(cm3) 10.4 下撑杆材料抗压强度设计值f(N/mm2) 205下撑杆弹性模量E(N/mm2) 206000 下撑杆件截面回转半径i(cm) 1.94对接焊缝抗压强度设计值f c w(N/mm ) 185下撑杆件角度计算:α1=arctan(n1/m1)= arctan(3300/3100)=46.79°下撑杆件支座力:R X1=R4=10.619kN主梁轴向力:N XZ1= R X1/tanα1=10.619/tan(46.79°)=9.975kN下撑杆件轴向力:N X1= R X1/sinα1=10.619/sin(46.79°)=14.57kN下撑杆件的最大轴向压力:N X=max[N X1] =14.57kN下撑杆长度:L1=(m12+n12)0.5= (31002+33002)0.5=4527.693下撑杆长细比:λ1=L1/i=4527.693/19.4=233.386查《钢结构设计规范》GB50017-2003表C得,φ1=0.156轴心受压稳定性计算:σ1 =N X1/(φ1A)=14570/(0.156×693)=134.773N/mm2≤f=205N/mm2符合要求!对接焊缝验算:σ=N X/(l w t)=14.57×103/A=14.57×103/693=21.025N/mm2≤f c w=185N/mm2符合要求!5、悬挑主梁整体稳定性验算主梁轴向力:N=N sz1-(N xz1)=6.583kN压弯构件强度:σmax=M max/(γW)+N/A=1.754×106/(1.05×141000)+6.583/2610=11.85N/mm2≤[f]=205N/mm2满足要求!受弯构件整体稳定性分析:其中φb -- 均匀弯曲的受弯构件整体稳定系数:查表《钢结构设计规范》(GB50017-2003)得,φb=1.6由于φb大于0.6,根据《钢结构设计规范》(GB50017-2003)附表B,得到φb值为0.894。

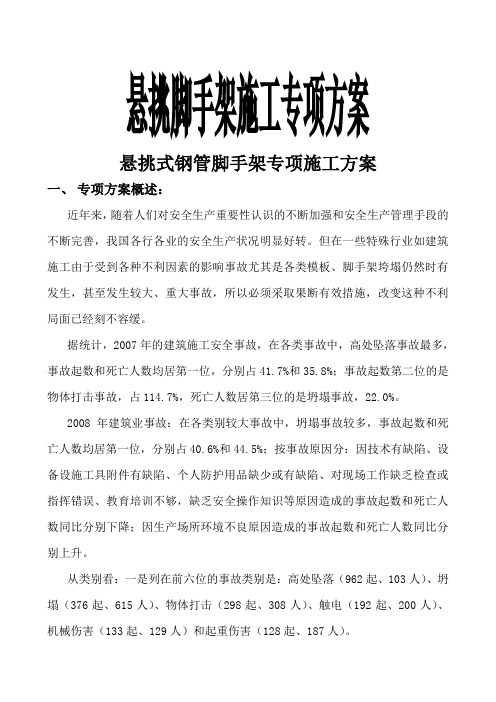

悬挑脚手架施工专项方案悬挑式钢管脚手架专项施工方案一、专项方案概述:近年来,随着人们对安全生产重要性认识的不断加强和安全生产管理手段的不断完善,我国各行各业的安全生产状况明显好转。
但在一些特殊行业如建筑施工由于受到各种不利因素的影响事故尤其是各类模板、脚手架垮塌仍然时有发生,甚至发生较大、重大事故,所以必须采取果断有效措施,改变这种不利局面已经刻不容缓。
据统计,2007年的建筑施工安全事故,在各类事故中,高处坠落事故最多,事故起数和死亡人数均居第一位,分别占41.7%和35.8%;事故起数第二位的是物体打击事故,占114.7%,死亡人数居第三位的是坍塌事故,22.0%。
2008年建筑业事故:在各类别较大事故中,坍塌事故较多,事故起数和死亡人数均居第一位,分别占40.6%和44.5%;按事故原因分:因技术有缺陷、设备设施工具附件有缺陷、个人防护用品缺少或有缺陷、对现场工作缺乏检查或指挥错误、教育培训不够,缺乏安全操作知识等原因造成的事故起数和死亡人数同比分别下降;因生产场所环境不良原因造成的事故起数和死亡人数同比分别上升。
从类别看:一是列在前六位的事故类别是:高处坠落(962起、103人)、坍塌(376起、615人)、物体打击(298起、308人)、触电(192起、200人)、机械伤害(133起、129人)和起重伤害(128起、187人)。
2009年1-5月建筑业安全事故:坍塌和高处坠落事故仍是事故多发的主要类型。
全年坍塌和高处坠落事故共发生1338起,死亡1628人,分别占总量的59.05%和60.25%。
其中:较大事故共69起,死亡270人,分别占较大事故总数的67%和69%;重大事故3起,死亡44人,分别占重大事故总数的60%和61%。
为了减少建筑业事故,人们在总结事故教训同时,意识要控制建筑业事故就必须从控制危险源入手,要针对不同类型、结构、施工难度和复杂程度对分部分项工程危险源分析,达到对重大危险源进行控制从而减少建筑业安全事故的目的,因此建设部于2009年5月下发《危险性较大的分部分项工程安全管理办法》,以其规范建筑施工过程中的安全管理,达到减少安全事故的目的。
目录1、工程概况 (1)2、编制依据 (1)3、外架的整体设计 (2)3.1、外架的整体布置 (2)3.2、悬挑架设计 (2)3.3、剪刀撑、“之”字撑搭设要求 (3)3.4、悬挑钢梁 (3)3.5、悬挑钢梁锚固要求 (4)4、施工安排 (5)4.1、施工准备 (5)4.2、搭设要求 (7)5、构造措施 (8)5.1、架体构造 (8)5.2、脚手架钢梁搭设 (11)5.3、悬挑防护棚 (14)5.4、卸料平台位置架体搭设 (15)5.5、施工电梯位置架体搭设 (16)5.6、架体封闭 (16)5.7、转角部位细部设置 (17)5.8、悬挑型钢锚固结构构造措施 (18)5.9、安全网及外立面设计 (19)5.10、电梯井防护架 (19)6、质量保证措施 (21)6.1、材料质量标准 (21)6.2、质量检查 (21)7、安全保证措施 (23)7.1、搭设安全要求 (23)7.2、安全检查及强制性要求 (25)7.3、脚手架拆除 (26)7.4、外架验收 (26)8、应急救援措施 (29)8.1、应急小组 (29)8.2、应急准备预案 (30)8.3、紧急情况处理 (31)8.4、应急救援物资、设备 (31)9、附件 (32)9.1计算书 (32)9.2 各楼架体平面布置图 (150)1、工程概况**项目位于***,总建筑面积***平方米。
由***组成。
**楼为剪力墙结构,**为框架剪力墙结构。
**楼标准层层高为**米,**楼标准层层高为**米。
建筑高度为**米,设计合理使用年限为50年。
结构安全等级为二级,抗震设防烈度为六度,抗震设防类别为丙类。
2、编制依据《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011《建筑结构荷载规范》GB50009-2012《建筑施工脚手架安全技术统一标准》GB51210-2016《钢结构设计规范》GB50017-2003《建筑施工安全检查标准》JGJ59-2011《建筑施工高处作业安全技术规范》JGJ80-2016《建设工程施工现场消防安全技术规范》GB50720-2011《混凝土结构设计规范》GB50010-2010《危险性较大的分部分项工程安全管理办法》建质[2009]87号文件***项目施工图纸3、外架的整体设计3.1、外架的整体布置外架设计:采用落地双排脚手架和型钢悬挑脚手架结合的方式,本方案为型钢悬挑脚手架施工方案。
型钢悬挑脚手架(阳角B)施工方案XXXXX工程脚手架安全专项施工方案编制人:职务:校对人:职务:审核人:职务:审批人:职务:目录第一章工程概况-------------------------------------------------------------- 1一、危大工程概况和特点-------------------------------------------------- 1二、施工平面布置-------------------------------------------------------- 2三、施工要求------------------------------------------------------------ 2四、技术保证条件-------------------------------------------------------- 2 第二章编制依据-------------------------------------------------------------- 3 第三章施工计划-------------------------------------------------------------- 4一、施工进度计划-------------------------------------------------------- 5二、材料与设备计划------------------------------------------------------ 5 第四章施工工艺技术---------------------------------------------------------- 7一、技术参数------------------------------------------------------------ 8二、工艺流程------------------------------------------------------------ 8三、施工方法------------------------------------------------------------ 9四、操作要求----------------------------------------------------------- 25五、检查要求----------------------------------------------------------- 29 第五章施工安全保证措施----------------------------------------------------- 30一、组织保障措施------------------------------------------------------- 30二、技术措施----------------------------------------------------------- 33三、监测监控措施------------------------------------------------------- 34 第六章施工管理及作业人员配备和分工----------------------------------------- 36一、施工管理人员------------------------------------------------------- 36二、安全生产管理人员--------------------------------------------------- 36三、特种作业人员------------------------------------------------------- 37四、其他作业人员------------------------------------------------------- 37 第七章验收要求------------------------------------------------------------- 38一、验收标准----------------------------------------------------------- 38二、验收程序----------------------------------------------------------- 39三、验收内容----------------------------------------------------------- 39四、验收人员----------------------------------------------------------- 40 第八章应急处置措施--------------------------------------------------------- 40 第九章计算书及相关施工图纸------------------------------------------------- 42一、计算书------------------------------------------------------------- 42二、施工图纸----------------------------------------------------------- 79第一章工程概况一、危大工程概况和特点【工程概况应针对该危险性较大的分部分项工程的特点及要求进行编写】1、工程基本情况2、各责任主体名称3、危大工程概况和特点(1)、本工程为商业、多层和高层住宅楼,结构类型为框架、框—剪力墙结构,各单体工程阳台多,结构悬挑部位多,受力复杂,使得架节点处理较难。
悬挑式脚手架施工方案(完整版)模板一:正式风格【项目名称】悬挑式脚手架施工方案1. 项目概述悬挑式脚手架施工方案旨在提供具体的施工方案,确保施工过程安全、高效进行。
本方案涉及脚手架的搭建、拆除、材料选用、施工流程等内容。
2. 脚手架搭建2.1 搭建前准备2.1.1 确定悬挑式脚手架所需规格和尺寸2.1.2 准备悬挑式脚手架所需材料2.1.3 组织施工人员进行安全培训和指导2.2 悬挑式脚手架搭建流程2.2.1 按照设计要求划定脚手架搭建位置2.2.2 将脚手架零部件按照规格和尺寸进行组装2.2.3 定期检查脚手架的稳定性和安全性3. 脚手架拆除3.1 准备工作3.1.1 确认拆除时间和范围3.1.2 组织专业人员指导拆除工作3.2 悬挑式脚手架拆除流程3.2.1 按照规定顺序进行拆卸工作3.2.2 对拆卸下来的脚手架进行归档和清点3.2.3 整理工作现场,确保安全和整洁4. 材料选用4.1 脚手架材料选择原则4.1.1 材料强度和稳定性4.1.2 耐候性和耐腐蚀性4.1.3 施工成本和可维护性4.2 脚手架材料选用建议4.2.1 梁和扣件采用高强度钢材4.2.2 地基支撑材料选用混凝土或钢材4.2.3 工作平台采用防滑材料5. 施工流程5.1 施工前准备工作5.2 悬挑式脚手架的搭建过程5.3 施工过程中的安全措施5.4 施工后的检查和整理工作【附件】1. 设计图纸2. 安全培训记录3. 材料选用表格【法律名词及注释】1. 脚手架:用于工程施工过程中提供工作平台和支撑物的临时结构。
2. 施工流程:指施工工序的顺序和步骤。
3. 悬挑式:指脚手架在地面较低处悬挑或跨越其他结构物。
--------------------------------------------------------------模板二:轻松风格【项目名称】悬挑式脚手架施工方案1. 项目概述这个悬挑式脚手架施工方案就是为了让大家快乐、安全地完成施工而准备的。
型钢悬挑式脚手架施工方案1. 概述型钢悬挑式脚手架是一种常用于高层建筑施工的临时结构支撑系统。
它采用了型钢材料作为主要承重元素,具有结构稳定、安全可靠的特点。
本文将介绍型钢悬挑式脚手架的施工方案,包括施工准备、搭建过程以及拆除方法。
2. 施工准备在进行型钢悬挑式脚手架施工前,需要做以下准备工作:2.1 施工图纸和材料准备施工图纸是施工过程中的重要参考,它包括了脚手架的尺寸、布置图以及承载能力等信息。
根据施工图纸,准备所需的型钢、连接件、螺栓等施工材料。
2.2 施工场地准备清理施工现场杂物,并确保施工场地平整、无障碍物。
根据施工图纸确定脚手架的搭建位置,并标示出支撑点和连接点。
2.3 施工人员培训安排施工人员进行脚手架施工的相关培训,确保其熟悉脚手架的搭建、使用方法以及安全注意事项。
3. 搭建过程3.1 基础搭建根据施工图纸和现场实际情况,先搭建脚手架的基础部分。
基础搭建主要包括基础垫层的铺设、固定构件的安装和基础支座的设置。
3.2 竖立梁柱根据施工图纸确定梁柱的位置和尺寸。
按照梁柱的高度和安全系数要求选择适当的材料,并按照图纸要求进行竖立。
3.3 横向连接根据施工图纸确定横向连接的位置和尺寸。
选择适当的材料,并按照图纸要求进行横向连接的安装。
3.4 人字梁的安装根据施工图纸确定人字梁的位置和尺寸。
选择适当的材料,并按照图纸要求进行人字梁的安装。
3.5 平台搭建根据施工图纸确定平台的位置和尺寸。
根据平台的高度和安全系数要求选择适当的材料,并按照图纸要求进行平台的搭建。
3.6 安全措施在脚手架搭建完成后,需要做好安全措施的设置。
包括设置护栏、脚手板和防护网等,确保施工人员的安全。
4. 拆除方法4.1 拆除前的准备在进行脚手架拆除前,需要进行相关准备工作。
包括清理脚手架上的杂物、防护设施的拆除以及提醒施工人员注意安全等。
4.2 撤离人员和设备在脚手架拆除前,需要撤离脚手架上的人员和设备,确保安全。
4.3 拆除顺序按照悬挑式脚手架搭建的逆序进行拆除。
第1篇一、工程概况1. 工程名称:XX大厦幕墙工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:地上XX层,地下XX层,总建筑面积XX万平方米4. 施工单位:XX建筑集团有限公司5. 设计单位:XX建筑设计研究院二、悬挂式脚手架施工方案概述1. 施工依据:- 《建筑施工安全技术规范》- 《建筑施工脚手架安全技术规范》- 《建筑施工高处作业安全技术规范》- 工程施工图纸及设计说明- 相关施工合同及协议2. 施工目的:- 确保悬挂式脚手架施工安全、高效、优质完成- 防止高处坠落、物体打击等安全事故发生- 确保施工质量和施工进度3. 施工范围:- 悬挂式脚手架的搭设、拆除、维护与管理- 悬挂式脚手架的安全防护设施安装与拆除三、施工准备1. 技术准备:- 组织施工技术人员学习相关规范和施工图纸- 制定悬挂式脚手架施工方案- 编制安全技术措施2. 材料准备:- 检查脚手架、杆件、扣件、连接件等材料的质量和数量 - 检查安全防护设施,如安全网、安全带、防护栏杆等3. 人员准备:- 组织施工人员进行安全教育培训- 对施工人员进行安全技术交底- 对施工人员进行操作技能培训4. 施工机具准备:- 检查施工机具的性能和完好情况- 配置必要的检测仪器和设备四、悬挂式脚手架搭设1. 搭设顺序:- 从一端开始,逐层向上搭设- 每层搭设完成后,进行自检和互检2. 搭设要求:- 脚手架基础牢固,支撑稳定- 杆件连接紧密,扣件拧紧- 脚手架高度不超过5层- 脚手架宽度不小于1.2米- 安全防护设施齐全,符合规范要求3. 搭设注意事项:- 搭设过程中,严禁酒后作业- 严禁超负荷使用脚手架- 严禁在脚手架上堆放杂物- 严禁在脚手架上行走、跳跃五、悬挂式脚手架拆除1. 拆除顺序:- 从一端开始,逐层向下拆除- 每层拆除完成后,进行自检和互检2. 拆除要求:- 拆除过程中,严禁抛掷材料- 严禁在脚手架上作业- 严禁在拆除过程中穿越脚手架3. 拆除注意事项:- 拆除前,应将脚手架上的材料清理干净- 拆除过程中,应有人监护- 拆除后的材料应堆放整齐,便于运输六、安全技术措施1. 人员安全:- 施工人员必须佩戴安全帽、安全带等个人防护用品 - 严禁酒后作业- 严禁超负荷使用脚手架- 严禁在脚手架上行走、跳跃2. 材料安全:- 材料堆放整齐,不得超高、超宽- 材料运输过程中,应采取措施防止坠落- 材料拆除过程中,应防止材料抛掷3. 脚手架安全:- 脚手架基础牢固,支撑稳定- 杆件连接紧密,扣件拧紧- 脚手架高度不超过5层- 安全防护设施齐全,符合规范要求4. 环境安全:- 施工现场应保持整洁,防止污染- 施工现场应设置安全警示标志- 施工现场应配备消防设施七、施工进度计划1. 施工准备阶段:XX天2. 脚手架搭设阶段:XX天3. 脚手架拆除阶段:XX天4. 施工验收阶段:XX天八、施工验收1. 施工单位自检:在施工过程中,施工单位应定期进行自检,发现问题及时整改2. 监理单位验收:监理单位应按照施工图纸及规范要求,对悬挂式脚手架施工进行验收3. 政府部门验收:在施工完成后,政府部门应进行验收,合格后方可投入使用九、施工总结1. 施工单位应总结悬挂式脚手架施工过程中的经验教训2. 施工单位应总结安全技术措施的实施效果3. 施工单位应提出改进措施,提高施工质量和施工效率十、附则1. 本方案由XX建筑集团有限公司负责解释2. 本方案自发布之日起实施字数:2536字注:本方案仅供参考,具体施工方案应根据实际情况进行调整。
悬挑脚手架施工专项方案一、概述悬挑脚手架是一种常用的施工工具,广泛应用于建筑行业。
其主要特点是能够在建筑物外部悬挑一定距离,为施工人员提供便利的作业条件。
本文将介绍悬挑脚手架的施工方案,包括施工流程、安全措施等内容。
二、施工流程1.准备工作在悬挑脚手架施工前,需要进行一系列的准备工作,包括但不限于:- 施工前的材料准备:准备所需的脚手架杆件、支撑杆件、脚手架扣件等材料,并进行质量检查。
- 施工区域划定:根据实际情况划定悬挑脚手架的施工区域,并标明安全警示标志。
- 设计悬挑脚手架结构:根据施工需要,设计合理的悬挑脚手架结构,并进行结构计算和稳定性分析。
2.搭建基础脚手架在施工区域内,先搭建起基础脚手架,为后续的悬挑脚手架搭建提供支撑。
基础脚手架的搭建需按照相关规范进行,确保其稳定可靠。
3.悬挑脚手架搭建3.1 悬挑部分的搭建根据设计要求,安装悬挑脚手架的主要杆件,并采取适当的连接方式将其固定。
同时,根据需要安装可调节支撑杆件,以确保悬挑脚手架的稳定和平衡。
3.2 托盘安装在悬挑脚手架的主杆件上安装托盘。
托盘要求安装平稳,承载能力要满足施工需要。
3.3 安全措施悬挑脚手架的安全措施包括但不限于:- 安装防护栏杆:确保悬挑脚手架的周边设有坚固可靠的防护栏杆,以防止工作人员坠落。
- 设置安全标识:在悬挑脚手架的入口和凸脚处设置明显的安全警示标识,以提醒人员注意安全。
- 定期检查和维护:定期检查悬挑脚手架的材料和连接件的完整性,及时发现并解决问题。
4.使用和拆除4.1 使用在悬挑脚手架搭建完成后,施工人员可以利用悬挑脚手架进行高空作业。
在使用过程中,应注意以下事项:- 严格遵守作业规范和施工安全要求。
- 保持悬挑脚手架的整洁、无杂物,以防造成滑倒和其他危险。
- 高空作业时,必须使用安全带,并确保其正确固定。
4.2 拆除工程完工后,需要及时拆除悬挑脚手架,以减少对周围环境的影响。
拆除过程中,应注意以下事项:- 拆卸顺序:按照逆序拆卸悬挑脚手架的各个组件,确保拆除过程中的安全。
型钢悬挑脚手架(阳角B)计算书计算依据:1、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20112、《建筑结构荷载规范》GB50009-20123、《钢结构设计规范》GB50017-2003一、基本参数1、基本参数1、主梁布置参数平面图2、主梁锚固参数主梁1锚固图主梁2锚固图主梁3锚固图三、一号主梁验算1、主梁验算q'=g k=0.205kN/m第一排立杆处:P1' =F1'=8kN;第二排立杆处:P2' =F2'=8kN;荷载设计值:q=1.2×g k=1.2×0.205=0.246kN/m第一排立杆处:P1 =F1=10.9kN;第二排立杆处:P2 =F2=10.9kN;计算简图如下:1)抗弯验算σ=M max/W=1.47×106/(141×103)=10.426 N/mm2≤[f]=205 N/mm2满足要求!2)抗剪验算τmax=V max/(8I zδ)[bh02-(b-δ)h2]=7.747×1000×[88×1602-(88-6)×140.22]/(8×11300000×6)=9. 155N/mm2≤[τ]=125N/mm2满足要求!3)挠度验算νmax=0.027 mm≤[ν]=2l/360=2×1893/360=10.517mm满足要求!4)支座反力计算R1=-0.821kN;R2=4.394kN;R3=12.313kN;R4=6.554kN;2、支撑杆件设置钢丝绳绳卡作法上拉杆件角度计算:α1=arctan(n1/m1)= arctan(3300/2200)=56.31°上拉杆件支座力:R S1=R3=12.313kN主梁轴向力:N SZ1= R S1/tanα1=12.313/tan(56.31°)=8.209kN上拉杆件轴向力:N S1= R S1/sinα1=12.313/sin(56.31°)=14.798kN上拉杆件的最大轴向拉力:N S=max[N S1] =14.798kN查表得,钢丝绳破断拉力总和:F g=151.5kN[F g]=α×F g/k=0.85×151.5/8=16.097kN≥N S=14.798kN符合要求!绳夹数量:n=1.667[Fg]/(2T)=1.667×16.097/(2×15.19)=1个≤[n]=3个符合要求!花篮螺栓验算:σ=[F g]/(π×d e2/4)=16.097×103/(π×122/4)=142.329N/mm2≤[ft]=170N/mm2符合要求!拉环验算:σ =[F g]/(2A)=2[F g]/πd2=2×16.097×103/(π×202)=25.619N/mm2≤[f]=65N/mm2注:[f]为拉环钢筋抗拉强度,按《混凝土结构设计规范》9.7.6 每个拉环按2个截面计算的吊环应力不应大于65N/mm2符合要求!拉环详图(主梁为工字钢)角焊缝验算:σf=N S/(h e×l w)=14.798×103/(10×100)=14.798N/mm2≤βf f t w=1.22×160=195.2N/mm2正面角焊缝的强度设计值增大系数βf=1.22符合要求!4、下撑杆件验算α1=arctan(n1/m1)= arctan(3300/3100)=46.79°下撑杆件支座力:R X1=R4=6.554kN主梁轴向力:N XZ1= R X1/tanα1=6.554/tan(46.79°)=6.157kN下撑杆件轴向力:N X1= R X1/sinα1=6.554/sin(46.79°)=8.992kN下撑杆件的最大轴向压力:N X=max[N X1] =8.992kN下撑杆长度:L1=(m12+n12)0.5= (31002+33002)0.5=4527.693下撑杆长细比:λ1=L1/i=4527.693/19.4=233.386查《钢结构设计规范》GB50017-2003表C得,φ1=0.156轴心受压稳定性计算:σ1 =N X1/(φ1A)=8992/(0.156×693)=83.176N/mm2≤f=205N/mm2符合要求!对接焊缝验算:σ=N X/(l w t)=8.992×103/A=8.992×103/693=12.975N/mm2≤f c w=185N/mm2符合要求!5、悬挑主梁整体稳定性验算主梁轴向力:N=N sz1-(N xz1)=2.052kN压弯构件强度:σmax=M max/(γW)+N/A=1.47×106/(1.05×141000)+2.052/2610=9.93N/mm2≤[f]=205N/mm2满足要求!受弯构件整体稳定性分析:其中φb -- 均匀弯曲的受弯构件整体稳定系数:查表《钢结构设计规范》(GB50017-2003)得,φb=1.6由于φb大于0.6,根据《钢结构设计规范》(GB50017-2003)附表B,得到φb值为0.894。
型钢悬挑外脚手架工程专项施工方案一、工程概述二、施工前准备1.安全专项施工方案的编制和审批,确保符合相关标准。
2.足够的型钢脚手架材料及工具的准备。
3.悬挑外脚手架安全技术措施和操作规程的编制,确保施工工人了解并遵守相关规定。
三、悬挑外脚手架的搭设1.制定搭设方案,包括悬挑外脚手架的平面布置、立杆和横杆的安装位置等。
2.确保悬挑外脚手架的基础支承结构满足设计要求,确保承重和稳定性。
3.安装垂直杆和水平杆,固定支撑与墙体的连接,确保牢固可靠。
四、安全措施1.悬挑外脚手架施工现场设立安全警示标志,喷涂警示标线,设置警示灯。
2.工人佩戴安全帽、安全带以及防滑鞋,严禁高处作业时穿拖鞋。
3.钢管和接头的维护保养,定期检查其安全性,必要时更换损坏部件。
4.在悬挑外脚手架施工现场设置警戒区和安全防护网,确保防止坠落物和人员。
5.吊装作业时,使用专业吊装设备,操作人员必须具备相应的操作证件。
五、施工流程1.监理单位验收施工现场,确保悬挑外脚手架的区域安全,无其他工程设备或材料交叉施工的情况。
2.安装型钢脚手架的立杆和横杆。
3.安装悬挑外脚手架的斜杆和连接件,保证整体结构的牢固稳定。
4.进行安全检查,确保悬挑外脚手架的安全性。
5.安装安全防护网和警戒红线,确保施工区域的安全,并避免人员坠落。
6.开展悬挑外脚手架施工作业。
7.完工验收并拆除悬挑外脚手架。
六、安全管理1.设置专职人员进行安全管理和巡查,每日记录施工现场的安全状况。
2.定期组织安全培训,确保施工人员了解和掌握悬挑外脚手架的安全操作规程。
3.确保现场安全巡查记录、安全事故记录等相关管理资料的完善。
4.配备专业急救人员和急救设备,确保在发生意外事故时能迅速施救。
七、环保措施1.合理使用型钢脚手架材料,减少浪费,尽量进行材料的回收利用。
2.严禁将废弃材料和垃圾随意丢弃,采取妥善处理措施。
3.在施工现场设置垃圾分类箱,分别收集可回收物、有害垃圾和其他垃圾。
八、施工总结1.完工后对悬挑外脚手架进行检查,确保其达到拆除条件。
型钢悬挑式脚手架施工方案一、项目背景在建筑施工中,悬挑式脚手架是一种常见的施工工具,用于支撑和搭建高层建筑的外墙施工。
本方案主要介绍了型钢悬挑式脚手架的施工方案,包括安全措施、施工流程和质量控制等内容。
二、安全措施1. 学习培训:施工人员应接受相关的安全操作培训,了解悬挑式脚手架的组装和拆卸技术,安全操作规程以及应急措施。
2. 装备检查:在施工前应检查使用的悬挑式脚手架及相关设备的完好性,如有损坏或缺陷应及时更换。
3. 安全防护:施工现场需设立明显的安全警示标识,并配备专人负责监督施工现场的安全。
4. 人员防护:施工人员应佩戴安全帽、安全带等个人防护用品,确保上下脚手架时的人身安全。
三、施工流程1. 桁架安装:首先根据建筑结构的要求,确定悬挑式脚手架的设计方案。
然后进行型钢桁架的安装,包括垂直杆的固定、水平杆的设置等。
2. 脚手架搭建:根据需求,逐层搭建脚手架,包括竖杆的设置、横杆的安装以及连接件的加固等。
3. 平衡调整:悬挑式脚手架的平衡调整非常重要,确保整个悬挑系统的平稳安全。
在施工过程中,应定期检查和调整脚手架的平衡状态。
4. 上下作业:在悬挑式脚手架搭建完毕后,按照安全规程进行上下作业。
施工人员应保持稳定的站立姿势,并注意工具的携带和使用。
四、质量控制1. 材料质量:悬挑式脚手架所采用的材料应符合国家相关标准,材质均匀、强度合格,以确保悬挑系统的稳定性和安全性。
2. 安装质量:在安装过程中,严格按照施工图纸和相关技术规程进行悬挑式脚手架的组装,确保每个连接点可靠牢固。
3. 定期检查:在施工过程中,需要定期对悬挑式脚手架进行检查,发现问题及时处理修复,确保施工的持续进行。
4. 安全记录:施工方应建立完善的安全记录,记录悬挑式脚手架的搭建、拆卸和维护等情况,以备后续的安全评估和管理。
五、总结本文介绍了型钢悬挑式脚手架的施工方案,包括安全措施、施工流程和质量控制等内容。
在实施施工方案时,必须严格遵守相关规程和标准,确保施工安全和质量,以保障工人的人身安全和建筑物的稳定性。
型钢悬挑脚手架(阳角B)计算书计算依据:1、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20112、《建筑结构荷载规范》GB50009-20123、《钢结构设计规范》GB50017-2003一、基本参数1、基本参数2、立杆荷载参数3、外排立杆纵距二、主梁布置及锚固参数平面图三、主梁验算1、1号主梁验算1号主梁图荷载标准值:q'=g k=0.205kN/m第一排立杆处:P1' =F1'=11.674kN;第二排立杆处:P2' =F2'=8.876kN;荷载设计值:q=1.2×g k=1.2×0.205=0.246kN/m第一排立杆处:P1 =F1=14.579kN;第二排立杆处:P2 =F2=11.221kN;计算简图如下:1)抗弯验算σ=M ma x/W=25.053×106/(141×103)=177.681 N/mm2≤[f]=215 N/mm2满足要求!2)抗剪验算V ma x=26.225kNτma x=V ma x/(8I zδ)[bh02-(b-δ)h2]=26.225×1000×[88×1602-(88-6)×140.22]/(8×1130 0000×6)=30.993N/mm2≤[τ]=125N/mm2满足要求!3)挠度验算νma x=12.89 mm≤[ν]=2l/250=2×1727/250=13.816mm满足要求!4)支座反力计算R1=-19.524kN;R2=46.062kN;2、悬挑主梁整体稳定性验算受弯构件整体稳定性分析:其中φb -- 均匀弯曲的受弯构件整体稳定系数:查表《钢结构设计规范》(GB50017-2003)得,φb=1.3由于φb大于0.6,根据《钢结构设计规范》(GB50017-2003)附表B,得到φb值为0.853。
型钢悬挑脚手架(阳角B)技术交底工程名称 1 施工单位分项工程名称脚手架工程交底部位交底时间2020-10-01交底内容主要参数阳角处主梁悬挑方式:普通主梁悬挑;建筑物阳角处角度β(°):90;横向立杆排数:2;阳角型钢主梁采用10号工字钢;主梁外锚固点离建筑物距离c(mm):250;悬挑主梁1:主梁锚固方式为压环钢筋;压环钢筋直径为16mm;主梁自内锚固点伸出长度L为3m;设置上拉下撑杆件,上拉杆件材料类型为钢丝绳,钢丝绳型号为6×19(a),距主梁外锚固点的水平距离为1500mm,支撑件上下固定点的垂直距离为3000mm,支撑件上下固定点的水平距离为1146mm;悬挑主梁2:主梁锚固方式为压环钢筋;压环钢筋直径为16mm;主梁自内锚固点伸出长度L为2.7m;设置上拉下撑杆件,上拉杆件材料类型为钢丝绳,钢丝绳型号为6×19(a),距主梁外锚固点的水平距离为1500mm,支撑件上下固定点的垂直距离为3000mm,支撑件上下固定点的水平距离为1195mm;悬挑主梁3:主梁锚固方式为压环钢筋;压环钢筋直径为16mm;主梁自内锚固点伸出长度L为2.5m;设置上拉下撑杆件,上拉杆件材料类型为钢丝绳,钢丝绳型号为6×19(a),距主梁外锚固点的水平距离为1400mm,支撑件上下固定点的垂直距离为1500mm,支撑件上下固定点的水平距离为1111mm;悬挑主梁4:主梁锚固方式为压环钢筋;压环钢筋直径为16mm;主梁自内锚固点伸出长度L为2.3m;设置上拉下撑杆件,上拉杆件材料类型为钢丝绳,钢丝绳型号为6×19(a),距主梁外锚固点的水平距离为1400mm,支撑件上下固定点的垂直距离为1500mm,支撑件上下固定点的水平距离为1146mm;悬挑主梁5:主梁锚固方式为压环钢筋;压环钢筋直径为16mm;主梁自内锚固点伸出长度L为2.2m;设置上拉下撑杆件,上拉杆件材料类型为钢丝绳,钢丝绳型号为6×19(a),距主梁外锚固点的水平距离为1400mm,支撑件上下固定点的垂直距离为3000mm,支撑件上下固定点的水平距离为1150mm;安装示意图施工工艺流程阳角型钢与预埋件焊接→支撑上拉下撑杆件连接→立杆→横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网质量要求材料性能和规格符合设计要求;焊缝饱满,支杆或拉绳应尽量对称设置,以保证受力均匀;支杆或拉绳与建筑物预埋件可靠连接;质量保证措施1、脚手架的各种材料,在进入施工现场时,应进行检查验收,经检查验收不合格的材料应及时清除出场;2、主要受力杆件的规格、杆件设置应符合专项施工方案的要求;3、地基应符合专项施工方案的要求,应平整坚实,垫板必须铺放平整,不得悬空;4、连墙件应设置牢固;5、剪刀撑、斜撑等的加固杆件应设置齐全,连接可靠;6、搭设过程中门洞、转角等部位的构造应符合《建筑施工扣件式钢管脚手架安全技术规程》JGJ130-2011的规定7、在使用过程中,应对竹脚手架经常性的检查与维护,并应及时清理架体上的垃圾和杂物。
悬挑脚手架专项施工方案最新完整版范本1:【悬挑脚手架专项施工方案】1. 引言本方案旨在确保悬挑脚手架施工过程的安全性和高效性,为相关施工人员提供详尽的操作指导。
在施工过程中,请严格按照本方案的要求操作。
2. 前期准备2.1 设备准备2.1.1 准备满足工程要求的悬挑脚手架设备和附件。
2.1.2 对悬挑脚手架设备进行检查和维护,确保其完好无损。
2.2 施工人员准备2.2.1 所有相关施工人员必须接受必要的培训,熟悉使用悬挑脚手架的操作规程。
2.2.2 施工人员应穿戴必要的个人防护装备,包括安全帽、安全带等。
3. 施工步骤3.1 安装基础3.1.1 根据设计要求,在建筑结构上安装基础,确保其稳固和牢固。
3.1.2 安装基础时,应遵循相关安全规范,确保施工人员的安全。
3.2 搭建脚手架3.2.1 在基础上搭建起主体脚手架,按照设计要求进行布置。
3.2.2 搭建脚手架时,严格按照操作规程进行,确保脚手架的稳定性和安全性。
3.3 安装悬挑脚手架3.3.1 在主体脚手架上安装悬挑脚手架,按照设计要求进行布置。
3.3.2 安装悬挑脚手架时,严格按照操作规程进行,确保悬挑脚手架的稳定性和安全性。
3.4 调整和固定脚手架3.4.1 对悬挑脚手架进行调整和固定,确保其水平和垂直度符合要求。
3.4.2 严禁使用损坏或失效的配件,必要时应及时更换。
4. 施工结束4.1 拆除脚手架4.1.1 在施工结束后,严格按照规定的程序和要求拆除脚手架。
4.1.2 在拆除脚手架过程中,应特别注意人员和物料的安全。
4.2 清理现场4.2.1 清理施工现场,确保不留下任何杂物或污染物。
4.2.2 按照相关环境保护法规处理废弃物和危险物品。
附件:1. 设备清单2. 操作流程图3. 安全警示标示图法律名词及注释:1. 悬挑脚手架:一种悬挑在建筑物外部用于作业的特殊脚手架。
2. 基础:建筑物或工程构筑物的支撑结构,用于承受和分散载荷。
3. 安全帽:用于保护头部免受意外伤害的个人防护装备。
可编辑修改精选全文完整版悬挑脚手架专项施工方案一、工程概况:新港大厦2姊妹楼工程;属于框剪结构;地上14层;地下1层;建筑高度:56.4m;标准层层高:3.9m ;总建筑面积:27212平方米;总工期:360天;施工单位:南京水利建设工程项目管理有限公司。
本工程由营口港规划建设部投资建设,中国建筑东北设计研究院有限公司设计,南京水利科学研究院勘测设计院地质勘察,山西协城建设工程项目管理有限公司监理,南京水利建设工程项目管理有限公司组织施工;由张吉成担任项目经理,魏安龙担任技术负责人。
二、编制依据:2.1依据新港大厦2#姊妹楼工程施工组织设计及建筑和结构施工图纸。
《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)、《建筑结构荷载规范》 (GB 50009-2001)、《钢结构设计规范》 (GB 50017-2003)《建筑施工安全检查标准》 (JGJ59—99)等规范编制。
三、材料性能3.1 构配件3.1.1工字钢悬挑架主要由工字钢悬挑梁、钢管、扣件、脚手板、挡脚板、密目式安全网、安全平网及避雷装置等构配件组成。
3.1.2钢管1脚手架钢管宜采用Q235A(3号)钢(含碳量为0.14-0.22%)的焊接钢管。
2钢管必须具有产品质量合格证和钢管材质检验报告,材质应符合现行国家标准《碳素结构钢》(GB700)的相应规定。
Q235A钢冶炼方便、成本较低、塑性好,在结构中能保证在超载、冲击、焊接、温度应力等不利条件下的安全。
其截面特性见表1.1.2。
表1.1.2 钢管截面特性3脚手架钢管供应长度一般为6.0m(每根重量不超过25Kg,适合人工操作)。
1)用于立杆、大横杆、剪刀撑和斜杆的钢管长度为4.0~6.0m;2)用于小横杆的钢管长度采用1.5m,因脚手架宽度不同而略有差异。
4钢管表面应平直光滑,不应有裂缝、孔洞、结疤、分层、错位、硬弯、毛刺、压痕、深的划痕和严重锈蚀。
5作为脚手架杆件使用的钢管必须进行防锈处理:先对钢管除锈,再将内壁擦涂防锈漆两道,然后在外壁涂一道防锈漆和两道面漆。
悬挑式脚手架专项施工方案1. 引言悬挑式脚手架是一种常用的施工工具,在高空作业中提供支撑和安全保障。
本文档旨在提供悬挑式脚手架的专项施工方案,以确保施工过程顺利、安全进行。
2. 施工前准备•在施工前,必须对施工区域进行全面的勘测和评估。
了解地形、地貌、建筑结构等情况,确保施工安全。
•根据勘测结果,制定详细的施工方案,并在施工现场设置明确的标志和警示标志,以警示工人和周围人员注意施工区域。
•向施工人员提供必要的安全培训,包括悬挑式脚手架的搭建、使用、检查和拆除等方面的知识。
3. 设计和搭建悬挑式脚手架•根据实际施工需求和现场情况,设计和规划悬挑式脚手架的尺寸、形状和数量。
•选择合适的悬挑式脚手架材料,确保其质量和可靠性。
•搭建悬挑式脚手架时,必须按照搭建方案的要求进行,严格遵守施工标准和安全规范。
•在搭建过程中,应特别注意悬挑式脚手架的稳定性和平衡性,确保其能够承受预期的工作载荷。
•定期检查和维护悬挑式脚手架,确保其在使用过程中的安全和可靠性。
4. 施工过程管理•在悬挑式脚手架上工作时,必须佩戴适当的个人防护装备。
包括安全帽、防滑鞋、安全带等。
•确保工人在悬挑式脚手架上有良好的工作平台和安全栏杆,以防止意外坠落。
•严禁在悬挑式脚手架上乱丢建筑材料,确保工作区域的整洁和安全。
•在施工过程中,应严格遵守作业规范和操作规程,确保作业人员的安全。
•定期检查和维护悬挑式脚手架,确保其在使用过程中的安全和可靠性。
5. 施工结束及拆除•施工结束后,必须对悬挑式脚手架进行彻底的检查和清理。
•拆除悬挑式脚手架时,必须按照拆除方案的要求进行,严格遵守拆除标准和安全规范。
•拆除过程中必须注意周围人员的安全,确保不会造成人员伤害和财产损失。
•拆除完成后,必须对施工区域进行清理,确保清理后的场地整洁干净。
6. 安全管理与风险控制•在施工过程中,必须建立完善的安全管理制度,制定相关安全操作规程。
•定期进行安全巡查和隐患排查,及时发现并处理潜在的安全隐患。
型钢悬挑外脚手架工程专项施工方案一、项目概述型钢悬挑外脚手架工程主要是指使用型钢材料搭建的悬挑式脚手架,用于在建筑物外立面进行高空施工作业。
本施工方案旨在详细描述型钢悬挑外脚手架的搭建过程、施工注意事项和安全措施,以保证施工的顺利进行和工人的安全。
二、搭建过程1.施工准备(1)确定搭建脚手架的位置和高度,并制定详细的搭建方案。
(2)选用符合标准要求的型钢材料,并检查其质量。
2.确定悬挑脚手架的承重力点和设计悬挑距离。
(1)根据建筑物的结构和荷载要求,确定悬挑脚手架的承重力点。
(2)根据悬挑距离和负荷要求,计算型钢材料的规格和数量。
3.搭建脚手架的主体框架(1)确定合适的悬挑脚手架固定点,并进行固定。
(2)安装型钢立杆和横杆,保证其稳固和垂直。
(3)根据搭建方案,逐层搭设型钢的主体框架,确保各部分的连接牢固。
4.安装脚手架的平台和防护设施(1)将型钢搭设成水平平台,并通过铰链等连接方式固定。
(2)在平台上设置防护栏杆,确保工人的安全。
(3)安装并固定临时支撑,增加脚手架的稳定性。
5.安全和质量检查(1)对搭建完毕的脚手架进行安全检查,确保其结构牢固、无松动。
(2)进行质量检查,确保搭建过程中无损坏、弯曲等情况。
三、施工注意事项1.安全第一,严格按照相关安全操作规程进行施工作业。
2.法定工时内施工,不得违规加班,避免工人疲劳操作带来的安全隐患。
3.使用符合质量标准的型钢材料,加强对材料的质量检查,不得使用有损坏、锈蚀的材料。
4.施工现场必须设置明显的安全警示标志,并配备专人负责监督。
5.在悬挑脚手架使用过程中,不得随意拆除、增加、改装脚手架结构,如有需要,需由专业人士进行操作。
6.施工现场必须保持整洁,定期清理杂物和积水,避免发生滑倒、坠落等事故。
7.雨天及天气恶劣时,暂停悬挑脚手架施工作业,以免因风大、下雨等原因导致安全事故。
四、安全措施1.所有参与悬挑脚手架施工作业人员必须经过专业培训,取得上岗合格证书。
XXX工程脚手架安全专项施工方案编制人:职务:校对人:职务:审核人:职务:审批人:职务:目录第一章工程概况-------------------------------------------------------------- 1一、危大工程概况和特点-------------------------------------------------- 1二、施工平面布置-------------------------------------------------------- 2三、施工要求------------------------------------------------------------ 2四、技术保证条件-------------------------------------------------------- 2 第二章编制依据-------------------------------------------------------------- 3 第三章施工计划-------------------------------------------------------------- 5一、施工进度计划-------------------------------------------------------- 5二、材料与设备计划------------------------------------------------------ 5 第四章施工工艺技术---------------------------------------------------------- 7一、技术参数------------------------------------------------------------ 7二、工艺流程------------------------------------------------------------ 8三、施工方法------------------------------------------------------------ 8四、操作要求----------------------------------------------------------- 23五、检查要求----------------------------------------------------------- 27 第五章施工安全保证措施----------------------------------------------------- 27一、组织保障措施------------------------------------------------------- 27二、技术措施----------------------------------------------------------- 30三、监测监控措施------------------------------------------------------- 31 第六章施工管理及作业人员配备和分工----------------------------------------- 33一、施工管理人员------------------------------------------------------- 33二、安全生产管理人员--------------------------------------------------- 33三、特种作业人员------------------------------------------------------- 34四、其他作业人员------------------------------------------------------- 34 第七章验收要求------------------------------------------------------------- 35一、验收标准----------------------------------------------------------- 35二、验收程序----------------------------------------------------------- 36三、验收内容----------------------------------------------------------- 36四、验收人员----------------------------------------------------------- 37 第八章应急处置措施--------------------------------------------------------- 37 第九章计算书及相关施工图纸------------------------------------------------- 39一、计算书------------------------------------------------------------- 39二、施工图纸----------------------------------------------------------- 77第一章工程概况一、危大工程概况和特点【工程概况应针对该危险性较大的分部分项工程的特点及要求进行编写】1、工程基本情况2、各责任主体名称3、危大工程概况和特点(1)、本工程为商业、多层和高层住宅楼,结构类型为框架、框—剪力墙结构,各单体工程阳台多,结构悬挑部位多,受力复杂,使得架节点处理较难。
细部构造处理时本分项工程的控制重点;(2)、建筑结构外形不规则,阴阳角较多,悬挑主梁布置难度大;(3)、本工程层高层高较高,对于连墙件的布置要综合考虑;(4)、本工程外立面不平整,局部楼层存在大悬挑部位,需要进行专项设计。
二、施工平面布置三、施工要求1、脚手架的设计力求做到结构安全可靠,造价经济合理。
2、确保脚手架在使用周期内安全、稳定、牢靠。
3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。
4、脚手架在搭设及拆除过程中要符合工程施工进度要求。
操作人员需取得特殊作业人员资格上岗证。
四、技术保证条件1、安全网络2、脚手架的搭设和拆除需严格执行该《专项施工方案》。
第二章编制依据1、相关法律、法规、规范性文件、标准、规范类别名称编号法规中华人民共和国建筑法主席令第19号建筑工程质量管理条例国务院令第279号建设工程安全生产管理条例国务院令第393号危险性较大的分部分项工程安全管理规定建设部第37号令规范规程建筑地基基础设计规范GB50007-2011 建筑结构荷载规范GB50009-2012 混凝土结构设计规范GB50010-2010第三章施工计划一、施工进度计划【请补充施工进度计划】二、材料与设备计划1、脚手架钢管应采用现行国家标准《直缝电焊钢管》GB/T13793或《低压流体输送用焊接钢管》GB/T3091中规定的Q235普通钢管,钢管的钢材质量应符合现行国家标准《碳素结构钢》GB/T700中Q235级钢的规定。
每根钢管的最大质量不应大于25.8kg。
新钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,钢管要有产品质量合格证、质量检验报告,钢管材质检验方法应符合现行国家标准《金属拉伸室温拉伸试验方法》GB/T228的有关规定,质量和钢管外径、壁厚、端面等的偏差应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130的有关规定,应涂有防锈漆。
旧钢管表面锈蚀深度、钢管弯曲变形应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130的有关规定。
锈蚀检查应每年一次。
检查时,应在锈蚀严重的钢管中抽取3根,在每根锈蚀严重部位横向截断取样检查,当锈蚀深度超过规定值时不得使用。
钢管上严禁打孔。
2、扣件应采用可锻铸铁或铸钢制作,其质量和性能应符合现行国家标准《钢管脚手架扣件》GB15831的要求,采用其他材料制作的扣件,应经试验证明其质量符合该标准的规定后方可使用。
扣件应有生产许可证、法定检测单位的测试报告和产品合格证。
扣件进入施工现场应检查产品合格证,并应进行抽样复试。
扣件在使用前应逐个挑选,有裂缝、变形、螺栓出现滑丝的严禁使用。
扣件在螺栓拧紧扭力矩达65N·m时,不得发生破坏。
新、旧扣件均应进行防锈处理。
3、搭设架子前应进行保养,除锈并统一涂色,力求环保美观。
4、脚手板(1)、脚手板可用钢、木、竹材料制作、单块脚手板的质量不大于30kg;(2)、竹脚手板宜采用由毛竹或楠竹制作的竹串片板、竹笆板;竹串片脚手板应符合现行行业标准《建筑施工木脚手架安全技术规范》JGJ164的相关规定;(3)、冲压钢脚手板的材质应符合现行国家标准《碳素结构钢》GB/T700中Q235级钢的规定。
新脚手板应有产品质量合格证,尺寸偏差应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130的有关规定,且不得有裂纹、开焊与硬弯。
新、旧脚手板均应涂防锈漆,应有防滑措施;(4)、木脚手架材质应符合现行国家标准《木结构设计规范》GB50005中Ⅱa 级材质的规定。
脚手板厚度不应小于50mm,两端宜各设置直径不小于4mm的镀锌钢丝箍两道。
宽度、厚度允许偏差应符合现行国家标准《木结构工程施工质量验收规范》GB50206的规定;不得使用扭曲变形、劈裂、腐朽的脚手架。
5、安全网采用密目式安全立网,应符合下列要求:(1)、网目密度不低于2000目/100cm2;(2)、网体各边缘部位的开眼环扣必须牢固可靠,孔径不低于1mm;(3)、网体缝线不得有跳针、露缝,缝边应均匀;(4)、一张网体上不得有一个以上的接缝,且接缝部位应端正牢固;(5)、不得有断沙、破洞、变形及有碍使用的编织缺陷;(6)、阻燃安全网的续燃、阻燃时间均不得大于4s。
使用的安全网必须有产品生产许可证和质量合格证,以及由相关建筑安全监督管理部门发放的准用证;(7)、做耐贯穿试验不穿透,1.6×1.8m的单张网重量在3kg以上;(8)、颜色应满足环境效果要求,选用绿色;6、连墙件材料采用钢管或型钢制作,其材质应符合现行国家标准《碳素钢结构》GB/T700中Q235级钢或《低合金高强度结构钢》GB/T1591中Q345级钢的规定。
7、悬挑梁采用型钢制作,其材质应符合现行国家标准《碳素结构钢》GB/T700或《低合金高强度结构钢》GB/T1591中的规定。
