施工现场临时配电
- 格式:docx
- 大小:43.50 KB
- 文档页数:9
施工现场临时用电施工方案临时用电施工方案和施工组织设计一、项目概述施工现场临时用电施工方案,是为了确保施工现场的电力供应安全、可靠、经济、合理,根据我国相关法律法规和行业标准,结合工程特点及现场实际情况制定的。
本方案主要包括临时用电施工组织设计、临时用电设备选型、临时用电线路布局、临时用电安全管理等内容。
二、临时用电施工组织设计1.施工用电负荷估算根据工程规模、施工工艺、设备功率等因素,对施工现场的用电负荷进行估算。
确保电源容量能满足施工现场的用电需求,避免因电源容量不足导致的安全隐患。
2.临时用电系统设计(1)电源接入:根据现场实际情况,选择合适的电源接入方式,如高压供电、低压供电等。
(2)配电室设置:在施工现场设置配电室,确保电源稳定、可靠。
配电室应设置在远离易燃易爆物品、人员密集区域,并采取防火、防盗、防雷等措施。
(3)配电线路布局:根据施工现场的用电需求,合理布局配电线路,确保线路安全、可靠、经济、合理。
(4)配电箱设置:在施工现场设置配电箱,方便施工现场的用电管理。
配电箱应设置在便于操作、维护的位置,并采取防雨、防晒、防尘等措施。
3.临时用电设备选型根据施工现场的用电需求,选择合适的临时用电设备。
主要包括:(1)发电机:根据施工现场的用电负荷,选择合适的发电机,确保电源稳定、可靠。
(2)电缆:根据用电负荷、线路长度等因素,选择合适的电缆规格,确保线路安全、可靠。
(3)配电箱:根据用电需求,选择合适的配电箱,确保配电箱功能齐全、安全可靠。
4.临时用电线路布局(1)电缆敷设:根据现场实际情况,选择合适的电缆敷设方式,如直埋、架空、地埋等。
(2)线路走向:确保线路走向合理,避免交叉、重叠,减少安全隐患。
(3)线路接头:确保线路接头安全、可靠,采用专业的接头设备和技术。
5.临时用电安全管理(1)安全培训:对施工现场人员进行临时用电安全培训,提高安全意识。
(2)安全防护:施工现场应设置安全防护设施,如警示牌、防护网等。
工程施工现场临时配电室设计规范及要求工程施工现场临时配电室设计应符合以下规范和要求:
1. 安全性要求:临时配电室的设计应考虑安全因素,防止电气事故和火灾的发生。
应保证设备、线路、插座等符合国家标准,并满足相应的电气安全要求。
2. 结构要求:临时配电室的结构应具备足够的强度和稳定性,能够承受外界的风雨、震动等自然环境因素,并能有效防护设备和工作人员的安全。
3. 空间布局:临时配电室应合理布局,确保设备之间的距离足够,通风良好,便于设备的运维和操作。
设备应按照规范要求进行整齐、有序地摆放。
4. 电源和线路设计:临时配电室的供电应满足工地施工的需要,电源和线路的容量和电压等参数应根据工程需求进行合理的设计。
5. 排水和漏水防护:临时配电室应设置排水系统,防止室内积水。
在设备摆放位置和电源线路处应设置漏水防护措施,以防止漏电和电气事故的发生。
6. 通风设备:临时配电室应配置相应的通风设备,保证空气流通,排除电气设备产生的热量,防止过热和高温引发火灾。
7. 环境保护:临时配电室应设有相应的绝缘和防护措施,以防止电气设备对人体和环境产生影响。
8. 防火防爆要求:临时配电室应设有防火防爆设备和措施,以防止火灾和爆炸事故的发生。
设备和线路应防止电弧、火花和静电产生。
9. 标识和警示:临时配电室应设有相关的标识和警示牌,以便工作人员了解设备名称、用途、电压等重要信息,并遵守相应的操作规程。
临时配电室设计应根据具体工程的特点和需求进行,同时参考相应的标准和规范,确保工程施工现场的电力供应安全、可靠。
施工现场临时用电配置标准一、工程概况施工现场临时用电配置标准适用于各类建筑、装修、市政公用工程等施工现场的临时用电设施配置。
工程概况主要包括以下内容:1. 工程名称:×××项目2. 工程地点:×××省×××市×××区3. 工程类型:建筑工程/装修工程/市政公用工程等4. 施工单位:×××公司5. 施工周期:××年××月××日至××年××月××日6. 用电负荷:总用电负荷为×××kW二、用电管理1. 用电管理制度a) 制定临时用电管理制度,明确用电管理职责;b) 定期对施工现场用电设施进行检查,确保用电安全;c) 建立用电设备档案,记录设备使用、维修、检查等情况;d) 对用电人员进行安全教育和技能培训,提高用电安全意识。
2. 用电负荷管理a) 根据施工现场实际需求,合理分配用电负荷;b) 严禁私拉乱接,确保用电设施安全可靠;c) 定期对用电负荷进行监测,防止过载现象发生。
三、电工1. 电工人员要求a) 电工应具备相应的专业技能和资质证书;b) 电工应熟悉施工现场临时用电配置标准及相关法规;c) 电工应定期参加培训,提高业务水平。
2. 电工职责a) 负责施工现场临时用电设施的安装、维修和检查;b) 监督和管理施工现场用电安全,及时排除安全隐患;c) 定期对用电设备进行维护保养,确保设备正常运行;d) 参与施工现场事故应急预案的编制和实施。
四、安全距离与外电防护1. 安全距离a) 施工现场临时用电设施应满足以下安全距离要求:- 人与带电体之间:0.5m;- 带电体与带电体之间:0.3m;- 带电体与地面之间:0.5m。
《施工现场临时用电安全技术规范一、工程概况《施工现场临时用电安全技术规范》适用于各类新建、扩建、改建和拆除等施工现场的临时用电安全管理。
本规范旨在确保施工现场临时用电的安全、合理、经济、可靠,防止电气事故的发生,保障施工人员的生命财产安全。
以下内容根据工程实际情况进行制定。
二、用电管理1. 用电管理组织:施工现场应设立用电管理组织,明确用电管理负责人,负责现场临时用电的安全管理。
2. 用电管理制度:制定临时用电管理制度,包括用电申请、审批、验收、检查、维修、拆除等环节的具体规定。
3. 用电计划:根据施工进度和用电需求,编制临时用电计划,明确用电负荷、线路走向、配电设施配置等。
4. 用电负荷:临时用电负荷应按照国家相关规定进行计算,确保用电设备正常运行。
5. 电力线路:临时电力线路应按照施工图纸进行设计,采用合格的电缆、电线、配电设备等。
6. 用电设备:用电设备应符合国家强制性产品认证要求,禁止使用淘汰、损坏、不合格的电气设备。
7. 用电检查:定期对临时用电设施进行检查,发现问题及时整改。
三、电工1. 电工资格:电工应具备国家规定的电工资格证书,持证上岗。
2. 电工培训:对电工进行定期培训,提高电工的专业技能和安全意识。
3. 电工职责:电工负责施工现场临时用电设施的安装、维修、拆除等工作,确保用电安全。
4. 电工操作规范:电工应严格遵守电工操作规程,穿戴符合国家安全标准的劳动保护用品。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,设置临时用电设施与建筑物的安全距离,确保用电安全。
2. 外电防护:对临近的外电线路进行防护,避免因施工导致外电线路损坏。
3. 防护措施:采用绝缘、隔离、警示等防护措施,防止误碰外电线路。
4. 防护设施检查:定期检查防护设施,发现问题及时整改。
五、电缆线路1. 电缆线路设计:根据施工现场用电需求,合理设计电缆线路,确保线路安全、经济、合理。
设计时应考虑线路走向、敷设方式、电缆类型及规格等。
1、施工现场临时用电1.1施工现场临时用电原则施工现场专用临时用电的三项原则:1.1.1、必需接受TN-S接地、接零爱惜系统;1.1.2、必需接受三级配电系统;1.1.3、必需接受二级漏电爱惜系统。
TN-S系统工作零线和相线一起作为三相四线制电源线路运用,爱惜零线只作为电气设备接地爱惜运用,即只用于连接电气设备正常状况下不带电的外露可导电部分,二种零线不得混用。
同时为保证接地、接零爱惜系统牢靠,在整个施工现场的爱惜零线还应做不少于3处的重复接地,且每处接地电阻值不得大于10欧姆。
三级配电由总配电箱、支配电箱、开关箱到用电设备处分三层逐级配送电力。
开关箱作为末级配电装置,和电力设备之间必需实行“一机一闸”,即每一台用电设备必需有专用的配电开关箱,而每一个开关箱只能用于给一台用电设备配电。
在总配电箱和开关箱中必需装设漏电爱惜系统。
1.2施工现场用电管理1.2.1 施工现场的外电线路和电气设备对易燃易爆物、腐蚀介质、机械损伤、电磁感应、静电等紧急环境因素应进行防护。
1.2.2 正确运用用电规程,并保证其平安运行,防止各种触电事故和电气火灾事故。
1.2.3 电工必需是经过国家现行标准考核合格后的专业电工,并应通过定期技术培训,持证上岗。
1.2.4 各类用电人员必需通过平安教化培训和技术交底,驾驭平安用电基本学问,熟悉所用设备性能和操作技术,驾驭劳动爱惜方法,并且考核合格。
1.2.5 建立健全平安技术档案,内容包括用电技术交底资料、绝缘电阻、漏电爱惜器、漏电动作参数测定记录表、定期(检)复查表、电工安装、巡检、修理、拆除工作记录等。
1.3配电箱1.3.1 配电箱应接受冷轧钢板制作,不得接受木板。
1.3.2 N、PE端子板必需分别设置,接线端子数应和配电箱的进出回路数保持一样。
1.3.3 N、PE端子板需用紫铜板制作。
1.3.4 配电箱应电气检查、修理。
1.3.5 配电箱内的电气装置和接线严禁随意改动,并不得随意接挂其他用电设备。
施工现场临时用电规范最新标准一、工程概况根据《施工现场临时用电规范最新标准》,本工程为某市区商住楼建设项目,占地面积约20000平方米,总建筑面积约100000平方米,分为地上30层,地下3层。
工程主要包括土建、装饰、安装、电梯、消防等工程内容。
施工现场需大量临时用电设备,为确保用电安全,特制定以下施工方案。
二、用电管理1. 用电设备管理:所有用电设备必须符合国家标准,设备应定期检查、维修,确保设备性能良好。
用电设备应实行“一机一闸一保护”,严禁私拉乱接。
2. 用电负荷管理:施工现场应根据工程需要,合理配置用电负荷,避免超负荷运行。
现场应设置总配电箱,对各级配电箱进行分级管理。
3. 用电计量管理:施工现场应设置用电计量装置,对用电量进行实时监控,防止电能浪费。
4. 用电安全培训:对施工现场所有电工及施工人员进行用电安全培训,提高安全意识,掌握安全操作技能。
三、电工1. 电工资格:电工必须具备相应的职业资格证书,持证上岗。
2. 电工职责:负责施工现场临时用电设施的安装、维修、检查及拆除工作;负责用电安全巡查,发现安全隐患及时整改;负责对施工人员进行用电安全培训。
3. 电工管理:建立健全电工管理制度,明确电工职责,实行考核制度,确保电工队伍的专业素质。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,施工现场临时用电线路应保持以下安全距离:- 架空线路与地面:不小于4米;- 架空线路与建筑物的距离:不小于1米;- 电缆线路与地下管道、沟道的距离:不小于0.3米;- 电缆线路与其他设施的距离:不小于0.5米。
2. 外电防护:施工现场应设置外电防护设施,包括防护网、防护板等,确保外电线路安全。
五、电缆线路1. 电缆线路布置:电缆线路应沿固定路径敷设,避免交叉和弯曲,确保线路整齐、安全。
电缆敷设前应进行详细规划,明确线路走向、长度和型号。
2. 电缆类型选择:根据工程需要,选择合适的电缆类型,如交联聚乙烯电缆、聚氯乙烯电缆等。
施工现场临时配电模版1. 进场前准备:- 确保配电设备完好并进行检查,如电缆、插头、开关等;- 检查接地系统,保证可靠性;- 配备必要的个人防护用品。
2. 布置配电线路:- 根据施工需要确定配电线路,确保线路长度合理;- 采用合适的电缆支架进行布置,保持线路整洁;- 确保电缆与其他设备间有适当的间隔。
3. 连接主电源:- 将主电源的电缆适当引至施工现场,保证供电可靠;- 在引入线路中设置合适的断路器,以便在故障时及时切断电源。
4. 分配临时用电点:- 根据施工需要确定临时用电点的位置;- 在临时用电点设置合适的插座和开关,确保使用方便;- 安装过载保护器,以保护用电设备不被过载。
5. 连接临时用电设备:- 将临时用电设备的电缆连接至临时用电点的插座;- 确保电缆连接牢固,不松动;- 对电缆进行标识,以便于辨认和管理。
6. 定期检查:- 每日检查配电线路、插头及开关是否正常;- 定期检查接地系统是否良好;- 定期检查临时用电设备是否正常工作。
7. 施工结束处理:- 安全切断临时用电设备的电源;- 拆除临时用电点的插座和开关;- 拆除配电线路,并整理好电缆。
施工现场临时配电模板,对于保证施工现场的临时用电安全和供电正常非常重要。
进场前的准备工作包括检查配电设备的完好性和接地系统的可靠性,并配备必要的个人防护用品。
布置配电线路时需要根据施工需要确定线路长度,并使用合适的电缆支架进行布置,保持线路整洁,并确保与其他设备有适当的间隔。
连接主电源时,要将电缆适当引入施工现场,并设置合适的断路器以便在故障时及时切断电源。
分配临时用电点时,需要根据施工需要确定位置,并在此处设置合适的插座和开关,以便使用方便。
同时,要安装过载保护器,以保护用电设备不被过载。
连接临时用电设备时,要将电缆连接至临时用电点的插座,并确保连接牢固。
对电缆进行标识,有助于辨认和管理。
定期检查配电线路、插头、开关的正常性和接地系统的良好性是必要的。
工程施工现场临时配电室设计规范及要求在工程施工现场,临时配电室的设计规范和要求包括以下几个方面:
1. 安全性要求:临时配电室必须符合国家建筑电气安全规范以及相关标准,确保电气设备和配电系统的安全运行。
2. 建筑规划:临时配电室的建筑规划应符合当地建筑规范和消防要求,确保配电室的结构稳固和防火安全。
3. 空间规划:临时配电室的内部空间应根据实际需求进行规划,确保电气设备的布置合理、通风良好,方便操作和检修。
4. 电源接入:临时配电室的电源接入应考虑电源容量和稳定性,确保供电可靠,并符合国家电力公司的规定。
5. 线路设计:临时配电室内的线路设计应合理布置,确保电力负荷平衡和电气设备运行正常。
6. 保护措施:临时配电室应配备过载保护、漏电保护等设备,确保电气设备和人员的安全。
7. 接地设计:临时配电室的接地设计应符合国家标准,确保电气设备的地电位和人身安全。
8. 维护保养:临时配电室应定期进行维护保养,确保设备的正常运行和安全性。
9. 变台设计:临时配电室应考虑未来可能需要扩容的情况,预留足够的空间和设备安装位置。
以上是临时配电室设计的一般规范和要求,具体还需根据具体工程的需要进行调整和补充。
在设计过程中,应咨询相关专业人士,并按照相关标准和法规进行设计和施工。
施工现场临时配电范本1. 施工现场临时配电系统的概述本工程的临时配电系统主要用于施工现场的电力供应,包括电源引入、配电箱安装、线路布置和维护等。
该系统的设计和安装应符合相关的电气安全规范和标准要求。
2. 电源引入施工现场的电源引入需要选择合适的供电方式,如临时接入公共电网、使用发电机等。
接入公共电网时,应与供电部门联系,确保引入电源的安全、稳定和符合规范要求。
3. 配电箱安装临时配电箱的安装位置应考虑施工区域的布局和电路的分布情况。
配电箱应采用合适的安装方式,如壁挂式、立柱式等。
其安装高度和固定方式应符合规范,并保证易于操作和维护。
4. 线路布置施工现场临时配电系统的线路布置应满足安全、可靠和合理的要求。
各个配电箱之间的线路布置应按照电气设计方案进行,确保电流平衡和负载合理分配。
线路应按照规范要求进行绝缘、标识和保护等措施。
5. 临时用电设备的接入临时用电设备的接入应符合相关规范要求。
设备的额定功率、电压和电流应与临时配电系统的要求相匹配。
接口插头和插座应符合国家标准,确保安全可靠,并设置过载保护器和漏电保护器等。
6. 维护与检修施工现场临时配电系统的维护和检修是确保其安全运行的重要环节。
定期对配电箱、线路和设备进行巡视和检查,发现问题及时处理。
临时配电系统的维护和检修工作应由专业人员进行,确保操作规范和安全可靠。
7. 安全措施施工现场临时配电系统的安全是施工人员的重要保障。
在进行临时配电施工前,应事先制定详细的安全操作规程,并进行安全教育和培训。
施工现场临时配电系统应设置接地保护装置,确保电气设备和人员的安全。
8. 紧急情况处理在施工现场可能发生紧急情况时,应制定应急预案,并配备相应的紧急救援设备。
施工现场临时配电系统的关键设备和线路应设有紧急停电开关,以便在紧急情况下及时切断电源,确保人员安全。
9. 质量监控与验收施工现场临时配电系统的质量监控和验收是保证其正常运行的关键环节。
在施工过程中,应进行临时配电系统的专项质量检查,确保设计和施工符合规范。

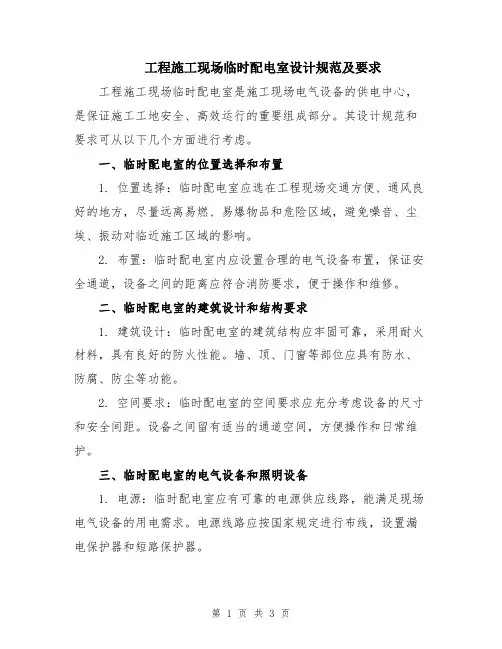

工程施工现场临时配电室设计规范及要求工程施工现场临时配电室是施工现场电气设备的供电中心,是保证施工工地安全、高效运行的重要组成部分。
其设计规范和要求可从以下几个方面进行考虑。
一、临时配电室的位置选择和布置1. 位置选择:临时配电室应选在工程现场交通方便、通风良好的地方,尽量远离易燃、易爆物品和危险区域,避免噪音、尘埃、振动对临近施工区域的影响。
2. 布置:临时配电室内应设置合理的电气设备布置,保证安全通道,设备之间的距离应符合消防要求,便于操作和维修。
二、临时配电室的建筑设计和结构要求1. 建筑设计:临时配电室的建筑结构应牢固可靠,采用耐火材料,具有良好的防火性能。
墙、顶、门窗等部位应具有防水、防腐、防尘等功能。
2. 空间要求:临时配电室的空间要求应充分考虑设备的尺寸和安全间距。
设备之间留有适当的通道空间,方便操作和日常维护。
三、临时配电室的电气设备和照明设备1. 电源:临时配电室应有可靠的电源供应线路,能满足现场电气设备的用电需求。
电源线路应按国家规定进行布线,设置漏电保护器和短路保护器。
2. 配电箱:临时配电室内的配电箱应符合国家标准,有足够的容量和数量,能满足电气设备的用电需求。
每个配电箱应有对应的电源线路和开关控制装置。
3. 照明设备:临时配电室内应设置足够明亮的照明设备,以便操作和维护人员能清晰地看到设备和操作区域。
四、临时配电室的通风和防护设施1. 通风设备:临时配电室内应设置合适的通风设备,保证室内空气流通,排除电气设备散热和有害气体,确保室内空气质量。
2. 防护设施:临时配电室内应设置合适的防护设施,如防触电装置、防护栏杆等,以确保操作人员的安全。
五、临时配电室的消防设备和安全措施1. 火灾报警系统:临时配电室应设置火灾报警系统,能快速发现、报警和处理火灾风险。
2. 灭火设备:临时配电室应设置合适的灭火设备,如灭火器、灭火器箱等,以应对突发火灾风险。
3. 安全措施:临时配电室内应设置合适的安全标识、警示标识,以提醒人员注意电气设备的危险性,提供必要的安全防护装备和培训。
编号:SM-ZD-21337 施工现场临时配电
Organize enterprise safety management planning, guidance, inspection and decision-making, ensure the safety status, and unify the overall plan objectives
编制:____________________
审核:____________________
时间:____________________
本文档下载后可任意修改
施工现场临时配电
简介:该安全管理资料适用于安全管理工作中组织实施企业安全管理规划、指导、检查和决策等事项,保证生产中的人、物、环境因素处于最佳安全状态,从而使整体计划目标统一,行动协调,过程有条不紊。
文档可直接下载或修改,使用时请详细阅读内容。
一、地面临时配电
1、施工现场临时用电的电源中性点直接接地的220/380V三相四线制低压电力系统,必须符合下列规定:(1)采用三级配电系统,即配电系统应设置配电柜或总配电箱、分配电箱、开关箱。
(2)采用TN-S接零保护系统,即工作零线与保护零线分开设置的接零保护系统。
(3)采用二级漏电保护系统,即总配电箱、开关箱二级漏电保护。
2、设置漏电保护器
(1)施工现场的总配电箱和开关箱应至少设置两级漏电保护器,而且两级漏电保护器的额定漏电动作电流和额定漏电动作时间应作合理配合,使之具有分级保护的功能。
(2)开关箱中必须设置漏电保护器,施工现场所有用电设备,除作保护接零外,必须在设备负荷线的首端处安装漏
电保护器。
(3)漏电保护器应装设在配电箱电源隔离开关的负荷侧和开关箱电源隔离开关的负荷侧。
(4)漏电保护器的选择应符合国标GB6829-86《漏电电流动作保护器(剩余电流动作保护器)》的要求,开关箱内的漏电保护器其额定漏电动作电流应不大于30mA,额定漏电动作时间应小于0.1s。
使用潮湿和有腐蚀介质场所的漏电保护器应采用防溅型产品。
其额定漏电动作电流应不大于15mA,额定漏电动作时间应小于0.1s。
3、电气设备的设置应符合下列要求:
(1)配电系统应设置室内总配电屏和室外分配电箱或设置室外总配电箱和分配电箱,实行分级配电。
(2)动力配电箱与照明配电箱宜分别设置,如合置在同一配电箱内,动力和照明线路应分路设置,照明线路接线宜接在动力开关的上侧。
(3)开关箱应由末级分配电箱配电。
开关箱内应一机一闸,要标识清楚,每台用电设备应有自己的开关箱,严禁用
一个开关电器直接控制两台及以上的用电设备。
(4)总配电箱应设在靠近电源的地方,分配电箱应装设在用电设备或负荷相对集中的地区。
分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不宜超过3m。
(5)配电箱、开关箱应装设在干燥、通风及常温场所,并加锁专人管理。
不得装设在有严重损伤作用的瓦斯、烟气、蒸汽、液体及其他有害介质中。
也不得装设在易受外来固体物撞击、强烈振动、液体浸溅及热源烘烤的场所。
配电箱、开关箱周围应有足够两人同时工作的空间,其周围不得堆放任何有碍操作、维修的物品。
(6)配电箱、开关箱安装要端正、牢固,移动式的箱体应装设在坚固的支架上。
固定式配电箱、开关箱的下皮与地面的垂直距离应大于1.3m,小于1.5m。
移动式分配电箱、开关箱的下皮与地面的垂直距离为0.6~1.5m。
配电箱、开关箱采用铁板或优质绝缘材料制作,铁板的厚度应大于重0.5mm。
(7)配电箱、开关箱中导线的进线口和出线口应设在箱
体下底面,严禁设在箱体的上顶面、侧面、后面或箱门处。
4、电气设备的安装
(1)配电箱内的电器应首先安装在金属或非木质的绝缘电器安装板上,然后整体紧固在配电箱箱体内,金属板与配电箱体应作电气连接。
(2)配电箱、开关箱内的各种电器应按规定的位置紧固在安装板上,不得歪斜和松动。
并且电器设备之间、设备与板四周的距离应符合有关工艺标准的要求。
(3)配电箱、开关箱内的工作零线应通过接线端子板连接,并应与保护零线接线端子板分设。
(4)配电箱、开关箱内的连接线应采用绝缘导线,导线的型号及截面应严格执行临时用电设计的标示截面。
各种仪表之间的连接线应使用截面不小于2.5mm2的绝缘铜芯导线,导线接头不得松动,不得有外露带电部分。
(5)各种箱体的金属构架、金属箱体,金属电器安装板以及箱内电器的正常不带电的金属底座、外壳等必须做保护接零,保护零线应经过接线端子板连接。
(6)配电箱后面的排线需排列整齐,绑扎成束,并用卡
钉固定在盘板上,盘后引出及引入的导线应留出适当余度,以便检修。
(7)导线剥削处不应伤线芯过长,导线压头应牢固可靠,多股导线不应盘圈压接,应加装压线端子(有压线孔著除外)。
如必须穿孔用顶丝压接时,多股线应刷锡后再压接,不得减少导线股数。
5、施工现场的电缆线路
(1)电缆线路应采用穿管埋地或沿墙、电杆架空敷设,严禁沿地面明设。
(2)电缆在室外直接埋地敷设的深度应不小于0.6m,并应在电缆上下各均匀铺设不小于50mm厚的细砂,然后覆盖砖等硬质保护层。
(3)橡皮电缆沿墙或电杆敷设时应用绝缘子固定,严禁使用金属裸线作绑扎。
固定点间的距离应保证橡皮电缆能承受自重所带的荷重。
橡皮电缆的最大弧垂距地不得小于2.5m。
(4)电缆的接头应牢固可靠,绝缘包扎后的接头不能降低原来的绝缘强度,并不得承受张力。
二、井筒内施工临时配电
1、严禁由地面中性点直接接地的变压器或发电机直接向井下供电,井下的配电变压器中性点不得直接接地。
2、施工用配电、照明装置应选择防爆型,照明、手持式电气设备和信号装置的额定电压,不应超过127V。
3、非防爆型电焊机要有防雨罩,下面铺设绝缘胶板,并应选择散热、密封型、保护功能较完善的电焊机。
4、由于井筒装备施工的特殊性,下井电源电缆可以选用橡套动力电缆,电缆的规格应根据实际负荷及长度选择,但宜选用不延燃型且中间不允许有接头,电缆随引力绳下放,每25m用特制的电缆卡卡紧,每2m用细麻绳绑扎,绑扎长度不应小于100mm。
5、应配备检漏及漏电保护装置,总配电箱应设在井口,专人操作,每次松起吊盘应停电,井口下放、回收电缆应有专人操作,防止刮碰电缆。
6、吊盘上电缆敷设应沿着引力绳或吊盘下方穿管敷设,上下层间应设电缆穿孔并有防护措施,电缆布置应整齐、不妨碍施工人员的作业。
7、盘上应有足够的照度。
三、安全用电组织措施
1、建立临时用电施工组织设计和安全用电技术措施的编制、审批制度,并建立相应的技术档案。
2、建立技术交底制度。
向专业电工、各类用电人员介绍临时用电施工组织设计和安全用电技术措施的总体意图、技术内容和注意事项,并应在技术交底文字资料上履行交底人和被交底人的签字手续,注明交底日期。
3、建立安全检测制度。
从临时用电工程竣工开始,定期对临时用电工程进行检测,主要内容是:接地电阻值,电气设备绝缘电阻值,漏电保护器动作参数等,以监视临时用电工程是否安全可靠,并做好检测记录。
4、建立电气维修制度。
加强日常和定期维修工作,及时发现和消除隐患,并建立维修工作记录,记载维修时间、地点、设备、内容、技术措施、处理结果、维修人员、验收人员等。
5、建立工程拆除制度。
工程竣工后,临时用电工程的拆除应有统一的组织和指挥,并须规定拆除时间、人员、程序、
方法、注意事项和防护措施等。
6、建立安全用电责任制。
对临时用电工程各部位的操作、监护、维修分片、分块、分机落实到人,并辅以必要的奖惩。
7、建立安全教育和培训制度。
定期对专业电工和各类用电人员进行用电安全教育和培训,凡上岗人员必须持有劳动部门核发的上岗证书,严禁无证上岗。
