P D C A北极星QC小组工程简介1小组概况2选题理由3现状调查4要因确认7制定对策8对策实施9效果检查10确定目标5原因分析6巩固措施11今后打算12郑州市轨道交通1号线一期工程土建施工06标段出入段线区间隧道浅埋暗挖施工段单线长度为206.5m,以R=200m的转弯半径穿越现况郑开大道。
该隧道采用浅埋暗挖CRD法施工,断面形式为双线单洞马蹄型断面,结构支护采用复合式衬砌。
隧道所处地质较复杂,主要为粉砂层、粉土层及细砂层,此类土层失水后地层自稳性较差,极易发生坍塌,且隧道覆土较浅,地下水位较高,郑开大道又是城市主干道,地下管线众多,设计要求隧道开挖前必须对隧道周围的地层进行帷幕注浆加固。
帷幕注浆设计使用材料为水泥-水玻璃双液浆,加固范围为开挖轮廓线外2m土体结石体强度要求0.3-0.5MPa,渗透系数为1×10-7cm/s。
关键词结石体强度隧道周围土体经过注浆材料注浆后,土体强度应能满足隧道开挖的质量和安全要求。
扩散半径浆液经注浆孔注入土体后应具有一定的扩散范围,且填充饱满,分布均匀。

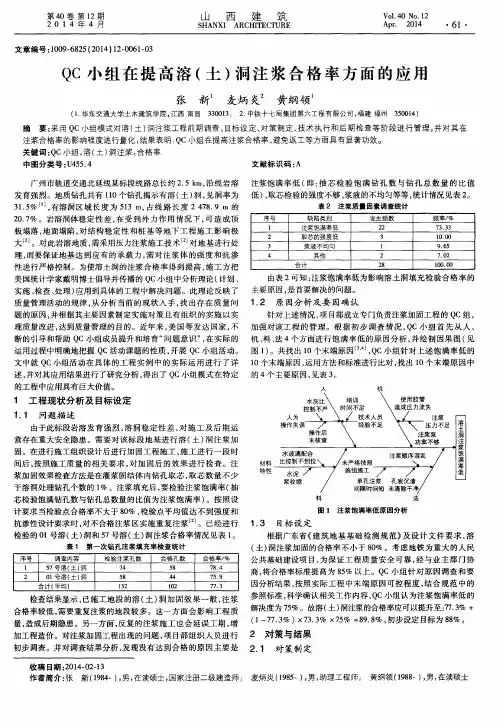

金 水 东 路R Q 钢 D N 300 H =1.90mJS 铸铁 D N500 H=1.80mJS P VC D N50 H=0.60mYS 砼 700×700 H=1.30mLD PV C DN100 H=0.5mT X 砼 300×300 H =2.20mJ S 铸铁 D N 400 H =1.60mY S 砼 800×600 H =0.70m金水东路暗挖隧道平面示意图北京建工集团·郑州一建集团联合体金水东路暗挖隧道平面布置示意图小组成员情况表制表人:李永刚 日期:2012年3月16日制表人:李永刚 日期:2011年7月8日南边两侧前四循环北边两侧前四循环调查部位材料平均合格率合格率79.65%水泥-水玻璃水泥-水玻璃78%81.3%三、选题理由序号帷幕注浆合格率(%)地表平均沉降绝对值(mm mm))序号帷幕注浆合格率(%)地表平均沉降绝对值(mm mm))序号帷幕注浆合格率(%)地表平均沉降绝对值(mmmm))176.9 1.91181.7 1.22182.6 1.1283.2 1.41277.21.32284.30.4383.40.71378.5 1.72378.71.6483.80.61484.10.82476.22.3581.1 1.21576.52.22578.1 1.7679.9 1.51682.3 1.22679.6 1.3779.3 1.71777.9 1.72781.4 1.3880 1.41878.9 1.62885.10.1984.90.31977.4 1.72985.60.11084.60.32076.82.13080.2 1.6制表人:翟永亮 日期:2011年7月8日制图人:翟永亮 日期:2011年7月8日帷幕注浆合格率与地表沉降的相关性。

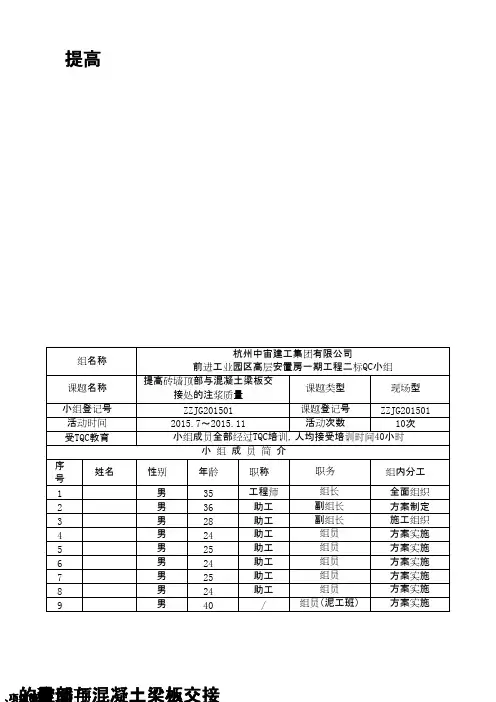

提高项目概况:、小组简介组名称杭州中宙建工集团有限公司前进工业园区高层安置房一期工程二标QC小组课题名称提高砖墙顶部与混凝土梁板交接处的注浆质量课题类型现场型小组登记号ZZJG201501课题登记号ZZJG201501活动时间2015.7~2015.11活动次数10次受TQC教育小组成员全部经过TQC培训,人均接受培训时间40小时小组成员简介序号姓名性别年龄职称职务组内分工1男35工程师组长全面组织2男36助工副组长方案制定3男28助工副组长施工组织4男24助工组员方案实施5男25助工组员方案实施6男24助工组员方案实施7男25助工组员方案实施8男24助工组员方案实施9男40/组员(泥工班)方案实施制表人:楼继家2015年7月12日3、选题理由针对本工程的具体情况,总结以往的经验,减少本工程砖墙与混凝土交接处的缺陷(假缝、开裂)。
本小组在项目部开展砖墙顶部与混凝土梁板交接处的注浆质量控制的QC小组活动。
理由一:本工程为安置房,为减少交房后业主的投诉,提高业主的满意程度。
理由二:通过对样板房墙体顶部与混凝土梁板交接处注浆质量调查,不合格率为21%,不合格率较高,希望通过本次活动,可以将合格率有较大的提升;4、现状调查针对墙体顶部与梁板交接处注浆质量情况,QC小组在确定课题后,组织全体小组人员现状调查前的分析会议,会上大家统一了现状调查的项目、调查频数、调查验收的方法。
对现场4幢楼所砌筑的样板房进行现状调查,得出的缺陷率,对其进行汇总分析,主要调查统计如下表:砖墙顶部与混凝土梁板交接处注浆质量问题调查表工程项目检查点数存在缺陷点数缺陷率(%)合格率(%)5#楼三层3005618.6781.36#楼三层2103416.1983.8116#楼二层1803016.6783.3323#楼四层2403715.4284.58合计93015716.7483.26制表人:楼继家2015年7月30日通过调查表汇总分析,砖墙顶部与混凝土梁板交接处的注浆质量检查项目的平均合格率为 83.26%。
提高水泥搅拌桩施工质量一次合格率XXQC小组目录一、课题背景 (3)二、小组简介 (3)三、课题选择 (4)四、目标设定 (4)五、目标可行性分析 (5)六、原因分析 (6)七、要因确定 (6)八、制定对策 (9)九、实施对策 (10)十、效果检查 (11)十一、巩固措施 (12)十二、总结及今后打算 (12)一、课题背景XX排涝站重建工程包括包括:拆除现状泵房及清运、地基处理、基坑支护、施工监测、泵房重建、河道护坡、护底、清淤泥及棚屋拆除清运、绿化种植养护、道路工程等施工内容,其中地基处理、基坑支护、道路工程等工作中水泥搅拌桩施工为本工程重点和难点所在,搅拌桩桩径为600mm,喷粉法施工,其质量控制对总体质量至关重要。
二、小组简介表1:小组简介表三、课题选择为使水泥搅拌桩施工质量一次合格率满足项目部要求,保证成桩质量及工程进度,我们以“提高水泥搅拌站施工质量一次合格率”为课题成立了QC 小组开展活动。
四、目标设定根据项目部要求,我们将目标设定为:将水泥搅拌桩施工质量一次合格率从65%提高到90%。
项目部要求 施工现状前期施工中统计发现水泥搅拌桩施工质量一次合格率偏低。
具体统计数据如下:项目 检测项次 合格项次不合格项次一次合格率水泥搅拌桩质量43281565%由以上数据可见,已完成水泥搅拌桩施工质量一次合格率在仅为65%,不满足项目部不低于90%的要求。
本工程水泥搅拌桩施工质量一次合格率不低于90%,有效保证水泥搅拌桩成桩质量和工程进度要求。
提高水泥搅拌桩施工质量一次合格率65%90%0%20%40%60%80%100%现状目标水泥搅拌桩施工质量一次合格率五、目标可行性分析小组对本工程中水泥搅拌桩施工质量检验记录进行了统计,按照质量缺陷数据进行分类、整理,制成调查表如下:水泥搅拌桩施工质量缺陷调查统计表93.3%86.7%80.0%46.7%0.0%水泥搅拌桩施工质量缺陷排列图从排列图中可以看出影响水泥搅拌桩施工质量一次合格率的主要症结是强度不足和桩体不均匀,占到总因素的80%。
改进施工工艺确保真空辅助压浆密实度中铁十二局集团第四工程有限公司渝北制梁场QC小组发布人:徐登山目录一、工程概况中铁十二局集团渝万铁路1标段渝北制梁场地处重庆市渝北区玉峰山镇境内,中心位于正线里程DK13+146处。
梁场占地面积140亩,承担了渝万铁路1标DK2+139.1~DK30+333.98段302孔箱梁预制任务(32米279孔,24米23孔)。
梁场采用轮胎式提梁机提梁及运架一体机进行架梁,梁场供应范围内有7座连续梁、5座隧道,环境类别及作用等级:一般大气条件下无防护措施的地面结构,环境类别为碳化环境,作用等级为T1、T2。
设计使用年限:正常使用条件下梁体结构设计使用寿命为100年。
地震烈度:适用于地震动峰值加速度Ag≤0.2g地区。
二、小组简介1.小组成员小组名称中铁十二局集团第四工程有限公司渝北制梁场预应力质量QC小组成立时间2010年10月注册登记号小组类型现场型TQC教育时间平均80小时以上本次活动时间2014.06-10 出勤率100%课题名称改进施工工艺,提高真空压浆密实度小组成员简介序号姓名年龄性别文化程度职务组内分工TQC培训时间(h)1 徐登山25 男本科助理工程师组织施实82 23452.小组制度(1)小组进行活动时,成员不得无故缺勤,分工明确,活动记考勤。
(2)充分发扬民主,畅所欲言。
3.小组活动步骤三、选题理由1、在预应力混凝土箱梁结构中,高应力状态下的预应力筋对腐蚀相当敏感。
一旦发生腐蚀,其速度将比无应力状态下的大大加快,很容易造成预应力筋锈蚀部位断面损缺,导致预应力迅速失效,直接威胁到预应力混凝土箱梁和构件的安全性及耐久性。
后张法预应力混 凝土箱梁结构中,预应力筋主要依靠包裹在预应力筋外面的浆体来对3、小组活动步骤全员教育明确目标 借鉴材料考察资询预算效益研究价值 选题攻关 现场调查分析原因控制关键 收集资料制定计划工程试验记录分析 实施改进保质保量检查结果总结经验 逐步整理形成材料总结经验吸取教训 进行发布推广应用结构施加应力。

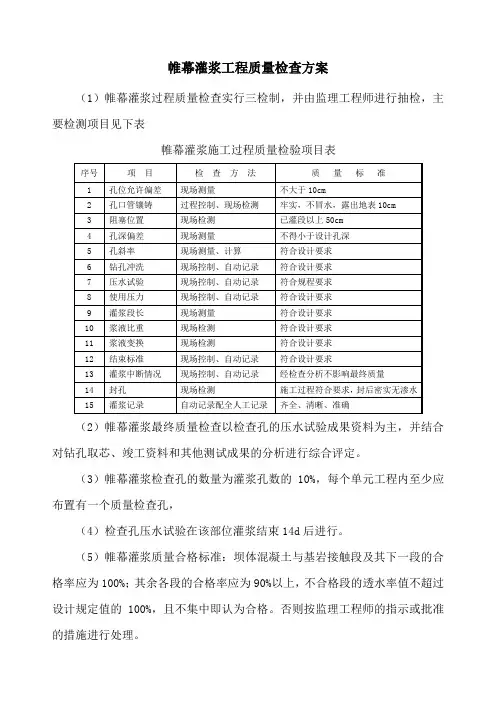

帷幕灌浆工程质量检查方案
(1)帷幕灌浆过程质量检查实行三检制,并由监理工程师进行抽检,主要检测项目见下表
帷幕灌浆施工过程质量检验项目表
(2)帷幕灌浆最终质量检查以检查孔的压水试验成果资料为主,并结合对钻孔取芯、竣工资料和其他测试成果的分析进行综合评定。
(3)帷幕灌浆检查孔的数量为灌浆孔数的10%,每个单元工程内至少应布置有一个质量检查孔,
(4)检查孔压水试验在该部位灌浆结束14d后进行。
(5)帷幕灌浆质量合格标准:坝体混凝土与基岩接触段及其下一段的合格率应为100%;其余各段的合格率应为90%以上,不合格段的透水率值不超过设计规定值的100%,且不集中即认为合格。
否则按监理工程师的指示或批准的措施进行处理。
(6)封孔质量检查:先导孔、物探检查孔、帷幕灌浆孔灌浆封孔结束后,为检查封孔效果,可按监理工程师指示,对其指定的孔位进行扫孔检查,主要检查水泥结石芯样的密实程度,必要时,可进行室内容重、抗压、抗渗试验。
帷幕灌浆施工工艺与质量控制要点
帷幕灌浆施工工艺与质量控制要点

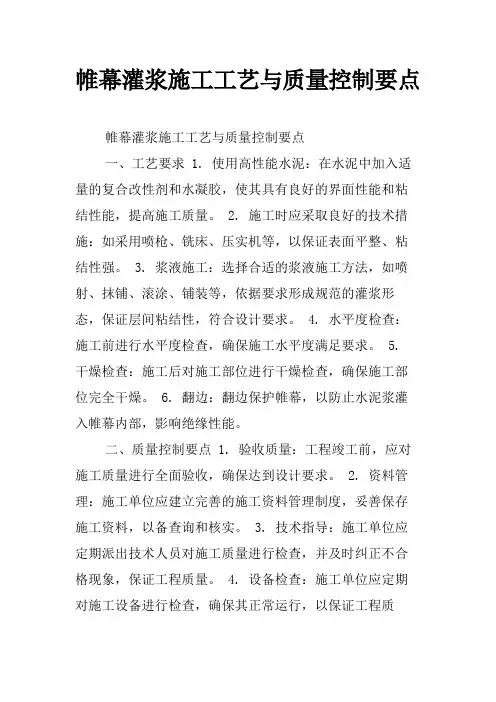

一、工艺要求 1. 使用高性能水泥:在水泥中加入适量的复合改性剂和水凝胶,使其具有良好的界面性能和粘结性能,提高施工质量。
2. 施工时应采取良好的技术措施:如采用喷枪、铣床、压实机等,以保证表面平整、粘结性强。
3. 浆液施工:选择合适的浆液施工方法,如喷射、抹铺、滚涂、铺装等,依据要求形成规范的灌浆形态,保证层间粘结性,符合设计要求。
4. 水平度检查:施工前进行水平度检查,确保施工水平度满足要求。
5. 干燥检查:施工后对施工部位进行干燥检查,确保施工部位完全干燥。
6. 翻边:翻边保护帷幕,以防止水泥浆灌入帷幕内部,影响绝缘性能。
二、质量控制要点 1. 验收质量:工程竣工前,应对施工质量进行全面验收,确保达到设计要求。
2. 资料管理:施工单位应建立完善的施工资料管理制度,妥善保存施工资料,以备查询和核实。
3. 技术指导:施工单位应定期派出技术人员对施工质量进行检查,并及时纠正不合格现象,保证工程质量。
4. 设备检查:施工单位应定期对施工设备进行检查,确保其正常运行,以保证工程质
量。
5. 安全措施:施工单位应采取有效的安全措施,以防止施工中发生意外事故,以确保工人的安全。
三、结论帷幕灌浆施工是一项技术性比较强的工程,在施工过程中,应严格按照设计要求,采取合理的施工工艺,并采取有效的质量控制措施,以保证工程质量。
抽水蓄能电站帷幕灌浆施工质量控制措施发布时间:2021-02-01T06:25:19.863Z 来源:《防护工程》2020年30期作者:张玺[导读] 抽水蓄能电站施工中广泛使用帷幕灌浆技术,提高帷幕灌浆施工质量可以提高电站运行质量。
文中以抽水蓄能电站为对象,选择帷幕灌浆施工为着手点,分析做好帷幕灌浆施工质量控制的措施。
张玺中国水利水电第四工程局有限公司青海省西宁市 810000摘要:抽水蓄能电站施工中广泛使用帷幕灌浆技术,提高帷幕灌浆施工质量可以提高电站运行质量。
文中以抽水蓄能电站为对象,选择帷幕灌浆施工为着手点,分析做好帷幕灌浆施工质量控制的措施。
关键词:抽水蓄能电站;帷幕灌浆;施工质量保证抽水蓄能电站安全稳定运行是一项重要且艰巨的任务。
抽水蓄能电站所处的地质条件都比较复杂,对上水库防渗要求较高,帷幕灌浆是十分有效的防渗途径之一。
本文主要针对帷幕灌浆施工在抽水蓄能电站中的应用进行分析。

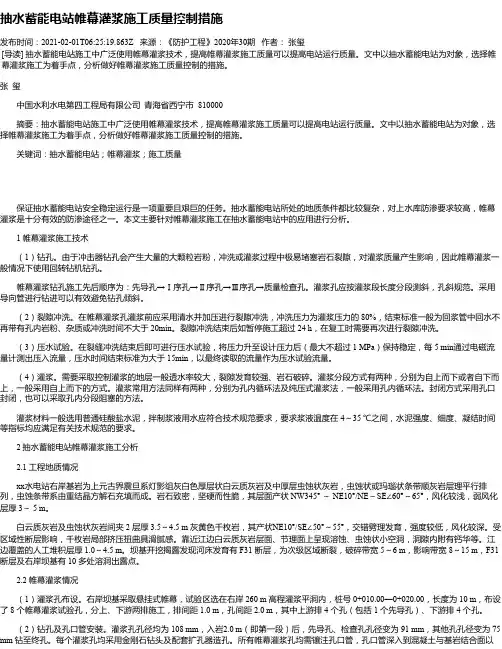

1 帷幕灌浆施工技术(1)钻孔。
由于冲击器钻孔会产生大量的大颗粒岩粉,冲洗或灌浆过程中极易堵塞岩石裂隙,对灌浆质量产生影响,因此帷幕灌浆一般情况下使用回转钻机钻孔。
帷幕灌浆钻孔施工先后顺序为:先导孔→Ⅰ序孔→Ⅱ序孔→Ⅲ序孔→质量检查孔。
灌浆孔应按灌浆段长度分段测斜,孔斜规范。
采用导向管进行钻进可以有效避免钻孔倾斜。
(2)裂隙冲洗。
在帷幕灌浆孔灌浆前应采用清水并加压进行裂隙冲洗,冲洗压力为灌浆压力的 80%,结束标准一般为回浆管中回水不再带有孔内岩粉、杂质或冲洗时间不大于 20min。
裂隙冲洗结束后如暂停施工超过 24 h,在复工时需要再次进行裂隙冲洗。
(3)压水试验。
在裂缝冲洗结束后即可进行压水试验,将压力升至设计压力后(最大不超过 1 MPa)保持稳定,每 5 min通过电磁流量计测出压入流量,压水时间结束标准为大于 15min,以最终读取的流量作为压水试验流量。
(4)灌浆。
需要采取控制灌浆的地层一般透水率较大,裂隙发育较强、岩石破碎。
运用QC方法对围堰防渗灌浆一次合格率提高的探讨摘要:笔者通过QC方法对围堰防渗灌浆一次验收合格率偏低的问题进行分析,实践表明,通过QC方法不仅推动了工程质量和进度,也增加了员工的质量意识和综合素质。
关键词:QC方法;围堰;防渗灌浆;合格率;探讨一、引言围堰防渗灌浆技术在水利工程中被广泛应用,而围堰防渗灌浆的质量关系着后续施工能否正常开展,直接影响着施工的总进度和效益。
面对当前围堰防渗灌浆合格率较低的现状,笔者通过运用QC方法对广西右江鱼梁航运枢纽围堰防渗灌浆进行分析论述。
二、工程概况鱼梁航运枢纽主要由右岸发电厂房、中间的混凝土溢流坝和左岸的Ⅰ级船闸等组成,施工现场区域河床常年经过采砂船采砂,河床砂卵石经过人工扰动,卵石间缝隙较大,在进行围堰灌浆时存在浆液流动空间大,在灌浆过程中易出现漏浆、串孔等现象,影响灌浆质量。
在进行的下游引航道临时草土围堰高压摆喷防渗灌浆围井试验和试灌施工中出现:围井灌浆试验和试喷时,出现了灌浆漏浆、不返浆、灌浆串孔现象,最后灌浆验收一次合格率仅为42%。
造成了施工中所用水泥量增大,后续的抽水工作难度加强,增加了工程成本和工期。
图1 灌浆串孔图2 灌浆不返浆三、QC方法分析、制定应对措施及实施项目部成立QC小组,QC小组深入现场,针对影响围堰防渗灌浆验收的原因进行调查取证,召开了专题质量分析会,从影响质量的五大因素着手,逐一对灌浆孔验收施工的每个施工步骤进行质量缺陷讨论分析,如下表1所示要因分析表:根据分析出的10条末端因素,QC小组成员针对影响灌浆串孔、不返浆,导致补灌施工的因素进行了集中讨论分析,确认了主要因素。
人员:质量意识淡薄和现场管理不严格;机械:机械故障和保养不到位;材料:水泥浆液配置差;环境:地基被扰动;工艺:施工措施和组织不到位。
针对确认出的要因QC小组做了进一步讨论研究,安排责任人针对造成的原因制定相应的对策和措施。
严格按照对策内容进行实施,有针对性的解决现场问题,提高防渗灌浆一次验收合格率。
2010年QC成果提高桩基后压浆合格率中铁一局集团桥梁工程有限公司西宝改扩建项目部QC小组2011年5月一、工程概况西宝改扩建B-C03标起于阿房宫枢纽立交终点,接于B-C02标终点(K0+857),终点止于沣河以西,与B-C04标段起点(K6+400)相接,本标段长5543m ,全线为高架桥,共计桩基910根。
西宝项目桩长在35—43m,桩径为1.7m,每根桩基有4根压浆管.该项目具有桩径大、桩长较长,对桩基后压浆工艺要求高的特点。
桩基后压浆合格率是桩基后压浆效果的直接证明,桩基后压浆工序的成功实施,是继控制性工序成功灌桩施工之后,又一技术效果的实施,具有重要的施工质量意义。
桩基后压浆1、后压浆的基本理论桩基后压浆的实质是用气压、液压或电化学原理 ,把某些能固化的浆液(如水泥浆等)注入各种介质的缝隙或孔隙,以改善地基的物理力学性质的一种技术方法。
2、桩底注浆的力学机理在桩端压注水泥浆液,浆液首先渗透到疏松的桩端沉渣空隙中,与沉渣相结合,形成水泥凝结块,能消除孔底沉渣的不良影响。
另外还提高了桩端的承压面积,提高了钻孔灌注桩的桩端承载力。
当注浆压力升高,注浆量不断增加时,浆液会沿桩侧逆流,充填空隙,使得钻孔灌注桩类似于嵌岩桩。
3、桩侧压浆的作用机理桩侧压浆可以破坏和消除泥皮,充填桩侧的间隙,提高桩侧与周围土体间的钻机钻孔施工桩基声测管的安装粘结力,从而提高桩侧摩阻力,提高单桩承载力。
二、QC 小组概况2009年7月我项目部成立了QC 小组,小组成员共7人,平均年龄29岁,并均受过48小时以上TQC 知识的教育和培训,并经公司登记注册(注册号为:后压浆是本工程的重点和难点,合同要求,在施工过程中严格控制桩基后压浆质量确保设计承载力要求。
合同要求该工程后压浆钻孔灌注桩设计单桩承载力为根据勘察报告计算,原地层条件下桩端承载力和桩侧摹三、选题理由四、现状调查对2009年9月钻孔桩完成后的桩基后压浆质量进行检查,%)100从排列图中可以看出,压浆阀不能正常开启,压浆质量低是问题的症结。
利用QC方法提高自下而上浆体封闭高压脉动劈裂灌浆封闭浆体合格率要提高自下而上、浆体封闭、高压脉动劈裂灌浆封闭浆体合格率,可以采用QC方法。
QC(Quality Control)即质量控制,是通过对产品生产过程中的各个环节进行监控和控制,以确保产品达到一定的质量标准。
以下是几种可以利用QC方法提高浆体封闭合格率的措施:1.优化工艺参数:通过对工艺参数的优化,比如调整压力、流量、注浆剂的成分和配比等,可以提高浆体封闭的效果。
在优化工艺参数时,可以采用正交试验等方法,找到最佳的参数组合。
2.引进先进设备:选择先进的浆体封闭设备,如高压脉动劈裂灌浆封闭设备,能够提高浆体封闭的效果,并且减少封闭过程中的缺陷率。
先进的设备具备更高的封闭能力和更稳定的工艺参数控制,可以提高封闭浆体的合格率。
3.引进先进的浆料和添加剂:选择质量可靠、稳定性好的浆料和添加剂供应商,确保原材料的质量稳定。
在使用浆料和添加剂时,要注意控制用量和配比,避免过量使用导致质量问题。
4.实施严格的检测和检验制度:建立完善的检测和检验体系,对每批封闭浆体进行全面的检测和质量控制。
对封闭浆体进行外观检查、抗压强度测试等,确保每批封闭浆体的质量符合要求。
5.培训和提高员工技能:通过开展培训,提高员工对QC方法的认识和应用水平。
同时,加强员工对设备操作、工艺参数控制和封闭浆体质量要求的培训,提高员工技能水平和操作规范性,减少操作失误和质量问题。
6.制定质量标准和流程控制文件:制定详细的质量标准和流程控制文件,明确每个环节的技术要求和质量控制要点。
确保生产过程中按照标准和流程进行操作,减少质量问题的发生。
总之,通过以上方法的综合应用,可以提高自下而上、浆体封闭、高压脉动劈裂灌浆封闭浆体合格率。
QC方法可以在生产过程中实时监控和控制,及时发现和解决质量问题,确保产品质量的稳定和可靠性。
目录
一、工程概况 (1)
二、小组情况 (1)
三、选题理由 (2)
四、现状调查 (2)
五、活动目标及可行性分析 (4)
六、活动情况 (5)
七、活动效果检查 (12)
八、巩固措施 (14)
九、遗留问题及今后打算 (14)
十、附件 (15)
确保隧道帷幕注浆质量
一、工程概况
龙潭隧道工程是沪蓉国道主干线湖北宜昌至恩施公路的控制性工程,为上下行分离式隧道,左线全长8599m,右线全长8693m,是在建的全国第二特长隧道。
隧道穿越地段岩溶地质多,岩溶水、裂隙水丰富。
施工过程中为防止突水涌泥现象的发生,其中的148m 是根据设计要求采用帷幕注浆工艺进行注浆止水和固结岩体。
帷幕注浆施工:主要采用MK-150地质钻机钻孔, BW-250型注浆机进行岩体注浆,注浆液体为水玻璃和水泥浆组成的双液浆。
二、小组情况
课题名称确保隧道帷幕注浆质量起止时间2005.5~2005.12
注册时间2005.3.20 注册编号CRSS2-2005-01
小组类型现场攻关型小组人数8
序号姓名年龄
文化
程度
组内职务岗位/技术等级
TQC教育
时间
组内分工
1 姚洪瑞33 本科组长总工/工程师210 全面控制
2 苏国举30 大专副组长工程部长/工程师190 技术指导
3 赵付升29 本科组员工程师190 现场管理
4 田学运28 本科组员工程师160 质量控制
5 陈明照41 大专组员测量/工程师140 测量
6 郭金光31 中专组员试验/技术员90 试验
7 刘永奎32 中专组员掘进班班长/工人80 钻眼
8 李洪江36 中专组员注浆班班长/工人80 注浆平均32.5 142.5
获奖情况
序号小组名称奖项年度
1 株六线路堑光面爆破小组建筑总公司优秀小组2000年
2 仲临路高边坡预裂爆破小组集团公司优秀小组2004年
制表人:赵付升制表时间:2005.5.15
三、选题理由
四、现状调查
通过查阅资料和借鉴以往的施工经验,结合本项目的特点,小组针对可能发生的问题进行了提前论证,并制定了详细的施工方案。
2005年8月5日喷混凝土封闭开挖面,对右线YK72+785~YK72+755段进行了帷幕注浆,开挖掘进后,小组对岩体渗漏水量、浆体渗透范围、孔
底偏差、岩石层理充填饱满程度等进行了检查,其中岩体渗漏水量、浆体渗透范围统计如下:
浆体渗漏范围(m )
岩体渗透水量(L/min )
6.2 6.2
6.5
7.1 33
5 13 12 5.4 3.5
7.3 6.6 5 2 35
4 7.0 5.4 5.
5 7.2 14 0
24
6
5.5 7.0
6.3 6.6 13
32
35 38
7.3 5.2 8.1 9.0 32
1 31 5 6.4 6.4 5.2
5.4 3 2 32
9 5.6 5.3 3.6 5.4 5 7 25 2
6.2
7.2
4.2
6.3 1 4 14
35
8.3 4.2
6.9
10.0 5
14 32
25
7.3
7.8
4.4
5.2
41 0
4
32
制表人:赵付升 2005年8月25日
★确保隧道帷幕注浆质量
帷幕注浆工艺施工是岩溶地质处理的关键工序,在我公司范围内尚属首次,也是我合同段的一大难点。
注浆质量的好坏,决定了岩溶地质段能否安全、快速地掘进。
注浆堵水成功率较底是少数专家对帷幕注浆工艺持否定态度的主要原因,龙潭隧道是全线唯一一处设计采用帷幕注浆施工的工程,注浆的成败关系到我公司的声誉。
制图人:苏国举 制图时间:2005.5.15
五、活动目标及可行性分析
㈠活动目标
目标值1.根据设计要求,岩体渗漏水量控制在20~30L/min之内;注浆范围至少为开挖轮廓线以外5.0m;通过注浆,达到固结岩体的作用;按正常情况下半断面开挖进尺时,凌空面能够自稳,不坍塌;检查合格率达到98%以上。
2.通过帷幕注浆施工,掌握隧道超前注浆堵水、固结围岩的施工特点,培养一批技术人员和施工人员,为以后类似地质施工积累经验。
3、通过帷幕注浆,增强施工安全系数,减少其它超前支护所需时间,加快施工进度,提高经济效益。
制表人:赵付升制表时间:2005.8.26
调查表一
序号检查项目检查数频数频率(%)累计频率(%)
1 岩体渗漏水量40 1
2 57.1 57.1
2 浆体渗透范围40 5 23.8 80.9
3 孔底偏差40 3 14.3 95.2
4 岩石层理充填饱满程度40 1 4.8 100
合计W=160 N=21
检查合格率=(W-N)/W=(160-21)/160×100%=86.9%
制表人:苏国举制表时间:2005.8.26
㈡ 可行性分析
六、活动情况
(一)第一次PDCA 循环
根据现状调查情况,绘制排列图一
制图人:苏国举 制图时间:2005.8.26
目标能够顺利完成
◆邀请隧道专家进
行讲座学习,查阅和借鉴以往的施工经验,采用先进的机械设备和施工工艺,结合本项目的特点,精心组织,合理安排。
◆施工中,选用工作
细心的技术干部和具有丰富经验技术全面的隧道施工人员,不断加强培训学习,提高工作水平和质量意识,在施工中不断的发现问题,解决问题,对现场进行全过程跟踪指导和质量控制。
◆项目管理中,运用全面质量管理方法,建立工序
质量责任卡,制定严格的工地“三检”制度,细化各项施工方案,发现问题及时解决纠正,并补充到施工方案中予以标准化。
岩体渗漏水量 浆体渗透范围 孔底偏差 层理填充饱满程度
频数(
次)
N=21
累计频率(
%)
100 90 80 0
50
57.1
80.9
21 10.5
95.2
5
12
3
排列图一
C 类 B 类 A 类
1
制图人:赵付升 制图时间:2005.8.27。
