工程结算管理办法(2020)
- 格式:docx
- 大小:66.43 KB
- 文档页数:13
2020年关于建筑工程结算管理办法文档Document on settlement management measures of cons truction projects in 2020编订:JinTai College2020年关于建筑工程结算管理办法文档前言:办法是有关机关或部门根据党和国家的方针、政策及有关法规、规定,就某一方面的工作或问题提出具体做法和要求的文件。
本文档根据办法内容要求和特点展开说明,具有实践指导意义,便于学习和使用,本文下载后内容可随意调整修改及打印。
为加强和规范建设工程价款结算,维护建设市场正常秩序,根据《中华人民共和国合同法》、《中华人民共和国建筑法》、《中华人民共和国招标投标法》、《中华人民共和国预算法》、《中华人民共和国政府采购法》、《中华人民共和国预算法实施条例》等有关法律、行政法规制订了建设工程结算暂行办法。
建设工程价款结算暂行办法第一章总则第一条为加强和规范建设工程价款结算,维护建设市场正常秩序,根据《中华人民共和国合同法》、《中华人民共和国建筑法》、《中华人民共和国招标投标法》、《中华人民共和国预算法》、《中华人民共和国政府采购法》、《中华人民共和国预算法实施条例》等有关法律、行政法规制订本办法。
第二条凡在中华人民共和国境内的建设工程价款结算活动,均适用本办法。
国家法律法规另有规定的,从其规定。
第三条本办法所称建设工程价款结算(以下简称“工程价款结算”),是指对建设工程的发承包合同价款进行约定和依据合同约定进行工程预付款、工程进度款、工程竣工价款结算的活动。
第四条国务院财政部门、各级地方政府财政部门和国务院建设行政主管部门、各级地方政府建设行政主管部门在各自职责范围内负责工程价款结算的监督管理。
第五条从事工程价款结算活动,应当遵循合法、平等、诚信的原则,并符合国家有关法律、法规和政策。
第二章工程合同价款的约定与调整第六条招标工程的合同价款应当在规定时间内,依据招标文件、中标人的投标文件,由发包人与承包人(以下简称“发、承包人”)订立书面合同约定。
2020年关于建筑工程结算管理办法为加强和规范建设工程价款结算,维护建设市场正常秩序,根据《中华人民共和国合同法》、《中华人民共和国建筑法》、《中华人民共和国招标投标法》、《中华人民共和国预算法》、《中华人民共和国政府采购法》、《中华人民共和国预算法实施条例》等有关法律、行政法规制订了建设工程结算暂行办法。
建设工程价款结算暂行办法第一章总则第一条为加强和规范建设工程价款结算,维护建设市场正常秩序,根据《中华人民共和国合同法》、《中华人民共和国建筑法》、《中华人民共和国招标投标法》、《中华人民共和国预算法》、《中华人民共和国政府采购法》、《中华人民共和国预算法实施条例》等有关法律、行政法规制订本办法。
第二条凡在中华人民共和国境内的建设工程价款结算活动,均适用本办法。
国家法律法规另有规定的,从其规定。
第三条本办法所称建设工程价款结算(以下简称"工程价款结算"),是指对建设工程的发承包合同价款进行约定和依据合同约定进行工程预付款、工程进度款、工程竣工价款结算的活动。
第四条国务院财政部门、各级地方政府财政部门和国务院建设行政主管部门、各级地方政府建设行政主管部门在各自职责范围内负责工程价款结算的监督管理。
第五条从事工程价款结算活动,应当遵循合法、平等、诚信的原则,并符合国家有关法律、法规和政策。
第二章工程合同价款的约定与调整第六条招标工程的合同价款应当在规定时间内,依据招标文件、中标人的投标文件,由发包人与承包人(以下简称"发、承包人")订立书面合同约定。
非招标工程的合同价款依据审定的工程预(概)算书由发、承包人在合同中约定。
合同价款在合同中约定后,任何一方不得擅自改变。
第七条发包人、承包人应当在合同条款中对涉及工程价款结算的下列事项进行约定:(一)预付工程款的数额、支付时限及抵扣方式;(二)工程进度款的支付方式、数额及时限;(三)工程施工中发生变更时,工程价款的调整方法、索赔方式、时限要求及金额支付方式;(四)发生工程价款纠纷的解决方法;(五)约定承担风险的范围及幅度以及超出约定范围和幅度的调整办法;(六)工程竣工价款的结算与支付方式、数额及时限;(七)工程质量保证(保修)金的数额、预扣方式及时限;(八)安全措施和意外伤害保险费用;(九)工期及工期提前或延后的奖惩办法;(十)与履行合同、支付价款相关的担保事项。
2020年关于建筑工程结算管理办法为加强和规范建设工程价款结算,维护建设市场正常秩序,根据《中华人民共和国法》、《中华人民共和国建筑法》、《中华人民共和国招标投标法》、《中华人民共和国预算法》、《中华人民共和国政府采购法》、《中华人民共和国预算法实施条例》等有关法律、行政法规制订了建设工程结算暂行办法。
建设工程价款结算暂行办法第一章总则第一条为加强和规范建设工程价款结算,维护建设市场正常秩序,根据《中华人民共和国合同法》、《中华人民共和国建筑法》、《中华人民共和国招标投标法》、《中华人民共和国预算法》、《中华人民共和国政府采购法》、《中华人民共和国预算法实施条例》等有关法律、行政法规制订本办法。
第二条凡在中华人民共和国境内的建设工程价款结算活动,均适用本办法。
国家法律法规另有规定的,从其规定。
第三条本办法所称建设工程价款结算(以下简称“工程价款结算”),是指对建设工程的发承包合同价款进行约定和依据合同约定进行工程预付款、工程进度款、工程竣工价款结算的活动。
第四条国务院财政部门、各级地方政府财政部门和国务院建设行政主管部门、各级地方政府建设行政主管部门在各自职责范围内负责工程价款结算的监督管理。
第五条从事工程价款结算活动,应当遵循合法、平等、诚信的原则,并符合国家有关法律、法规和政策。
第二章工程合同价款的约定与调整第六条招标工程的合同价款应当在规定时间内,依据招标文件、中标人的投标文件,由发包人与承包人(以下简称“发、承包人”)订立书面合同约定。
非招标工程的合同价款依据审定的工程预(概)算书由发、承包人在合同中约定。
合同价款在合同中约定后,任何一方不得擅自改变。
第七条发包人、承包人应当在合同条款中对涉及工程价款结算的下列事项进行约定:(一)预付工程款的数额、支付时限及抵扣方式;(二)工程进度款的支付方式、数额及时限;(三)工程施工中发生变更时,工程价款的调整方法、索赔方式、时限要求及金额支付方式;(四)发生工程价款纠纷的解决方法;(五)约定承担风险的范围及幅度以及超出约定范围和幅度的调整办法;(六)工程竣工价款的结算与支付方式、数额及时限;(七)工程质量保证(保修)金的数额、预扣方式及时限;(八)安全措施和意外伤害保险费用;(九)工期及工期提前或延后的奖惩办法;(十)与履行合同、支付价款相关的担保事项。
工程项目结算管理办法是为了规范工程项目的结算工作,明确发包方和承包方在结算过程中的权利和义务,确保工程项目的顺利实施和资金安全而制定的管理办法。
以下是一般工程项目结算管理办法的主要内容:
1. 明确结算主体:发包方和承包方应按照合同约定,明确各自的结算主体资格。
发包方负责与承包方进行工程款项的结算,承包方应提供与工程款项相关的有效凭证和资料。
2. 确定结算依据:工程项目的结算应根据合同约定的工程量、工程造价、工程进度和工程质量等因素进行。
承包方应按照合同约定的工程量清单、图纸、规范等资料,提交完整的工程结算资料。
3. 明确结算程序:工程项目的结算应按照合同约定的程序进行。
一般程序包括:承包方提交工程结算资料、发包方审核工程结算资料、双方协商确定工程款项、签订工程结算书等。
4. 规定结算周期:工程项目的结算周期应根据工程项目的特点和合同约定进行确定。
一般而言,工程项目的结算周期可分为按阶段结算、按月结算、按季度结算等。
5. 保障结算款项:发包方应按照合同约定的付款方式和周期,及时支付工程款项。
承包方应确保提交的工程结算资料真实、完整、有效,以保障工程款项的顺利支付。
6. 处理结算争议:在工程项目的结算过程中,如双方对工程款项存在争议,应通过协商、调解、仲裁等方式妥善解决。
总之,工程项目结算管理办法旨在规范工程项目的结算工作,确保工程项目的顺利实施和资金安全。
发包方和承包方在工程项目的结算过程中,应严格按照合同
约定和相关法律法规,履行各自的权利和义务。

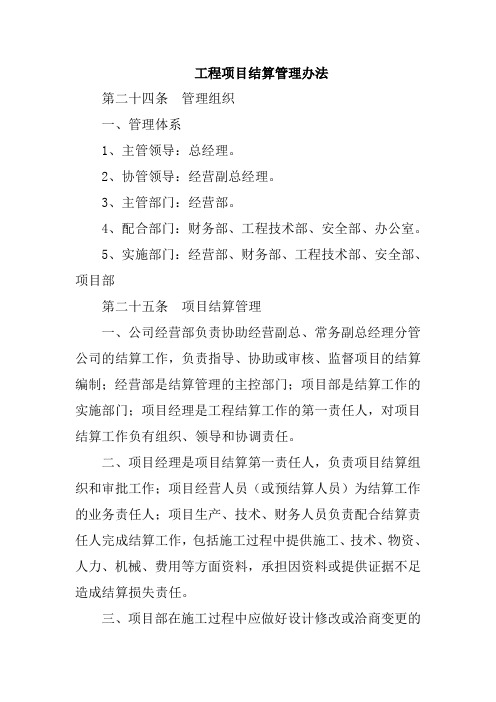

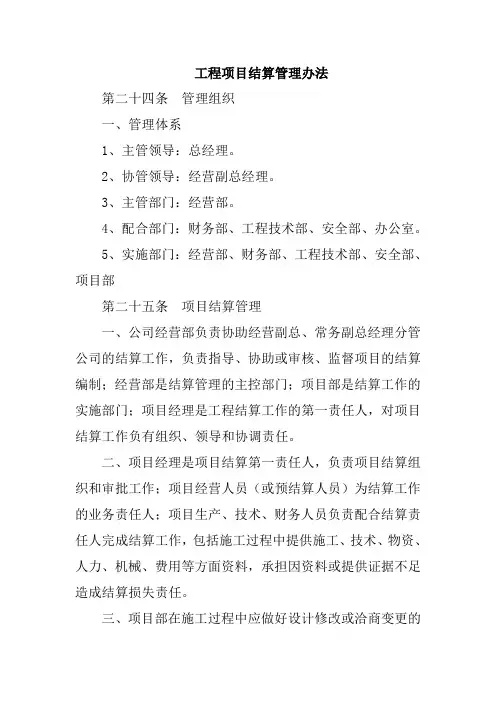

工程项目结算管理办法第二十四条管理组织一、管理体系1、主管领导:总经理。
2、协管领导:经营副总经理。
3、主管部门:经营部。
4、配合部门:财务部、工程技术部、安全部、办公室。
5、实施部门:经营部、财务部、工程技术部、安全部、项目部第二十五条项目结算管理一、公司经营部负责协助经营副总、常务副总经理分管公司的结算工作,负责指导、协助或审核、监督项目的结算编制;经营部是结算管理的主控部门;项目部是结算工作的实施部门;项目经理是工程结算工作的第一责任人,对项目结算工作负有组织、领导和协调责任。
二、项目经理是项目结算第一责任人,负责项目结算组织和审批工作;项目经营人员(或预结算人员)为结算工作的业务责任人;项目生产、技术、财务人员负责配合结算责任人完成结算工作,包括施工过程中提供施工、技术、物资、人力、机械、费用等方面资料,承担因资料或提供证据不足造成结算损失责任。
三、项目部在施工过程中应做好设计修改或洽商变更的签证工作,做好材料设备价格的报批工作,同时应做好这些资料的收集、整理,为竣工结算做好商务资料的准备。
四、具备阶段结算条件、工程竣工并取得核验证明或因故停缓建办理确认手续后,项目部应在施工合同规定的时间内,编制完整工程结算书,报送业主或监理,同时做好签收登记。
五、结算完成后,项目部应将结算审定书原件交公司经营部归档,由经营部将结算审定书原件交公司财务部门,便于财务决算工作的开展,同时经营部将结算信息填报到集团公司NC台账中。
六、重点工程和有代表性的工程竣工后,各单位应对结算情况进行分析,作为检验企业管理水平及以后投标报价的决策依据。
七、结算办理流程及所需材料1、工程竣工后结算书的编制及报审工作。
(1)在工程完工准备交验的同时,项目部应组织召开项目工程结算工作布置会,组成结算工作班子,制定结算工作目标,落实结算工作安排,落实结算工作责任,落实结算工作时间。
(2)具备阶段结算条件并取得验收证明的项目和因故停缓建并办理办理确认手续的项目,项目部应在合同规定的时间内,编制完成工程结算书,由公司、项目部分别组织相关部门进行结算会审,签署会审意见。
2020年关于建筑工程结算管理办法为加强和规范建设工程价款结算,维护建设市场正常秩序,根据《中华人民 ___合同法》、《中华人民 ___建筑法》、《中华人民___招标投标法》、《中华人民 ___预算法》、《中华人民 ___政府采购法》、《中华人民 ___预算法实施条例》等有关法律、行政法规制订了建设工程结算暂行办法。
第一章总则第一条为加强和规范建设工程价款结算,维护建设市场正常秩序,根据《中华人民 ___合同法》、《中华人民 ___建筑法》、《中华人民 ___招标投标法》、《中华人民 ___预算法》、《中华人民 ___政府采购法》、《中华人民 ___预算法实施条例》等有关法律、行政法规制订本办法。
第二条凡在中华人民 ___境内的建设工程价款结算活动,均适用本办法。
国家法律法规另有规定的,从其规定。
第三条本办法所称建设工程价款结算(以下简称“工程价款结算”),是指对建设工程的发承包合同价款进行约定和依据合同约定进行工程预付款、工程进度款、工程竣工价款结算的活动。
第四条 ___财政部门、各级地方政府财政部门和 ___建设行政主管部门、各级地方政府建设行政主管部门在各自职责范围内负责工程价款结算的监督管理。
第五条从事工程价款结算活动,应当遵循合法、平等、诚信的原则,并符合国家有关法律、法规和政策。
第二章工程合同价款的约定与调整第六条招标工程的合同价款应当在规定时间内,依据招标文件、中标人的投标文件,由发包人与承包人(以下简称“发、承包人”)订立书面合同约定。
非招标工程的合同价款依据审定的工程预(概)算书由发、承包人在合同中约定。
合同价款在合同中约定后,任何一方不得擅自改变。
第七条发包人、承包人应当在合同条款中对涉及工程价款结算的下列事项进行约定:(一)预付工程款的数额、支付时限及抵扣方式;(二)工程进度款的支付方式、数额及时限;(三)工程施工中发生变更时,工程价款的调整方法、索赔方式、时限要求及金额支付方式;(四)发生工程价款纠纷的解决方法;(五)约定承担风险的范围及幅度以及超出约定范围和幅度的调整办法;(六)工程竣工价款的结算与支付方式、数额及时限;(七)工程质量保证(保修)金的数额、预扣方式及时限;(八)安全措施和意外伤害保险费用;(九)工期及工期提前或延后的奖惩办法;(十)与履行合同、支付价款相关的担保事项。
工程结算管理办法(暂行)第一条为规范建设工程结算编审程序,加强工程造价控制管理,根据建设单位的有关规定,结合工程建设的实际,制定本办法。
第二条工程结算以每个施工合同为结算对象,工程竣工后应及时与施工单位办理工程结算;整个建设项目结算完成后由成本合约部进行结算汇总。
第三条工程结算的条件(一)工程验收合格,取得验收合格证明书;(二)具备完整有效的工程竣工档案(资料),包括:竣工图、图纸会审纪要、工程变更(包括设计变更、现场签证等)以及工程验收资料等;第四条工程结算编审程序逐级审批:施工单位(上报)→监理单位(复核)→外部审计单位(如有)(初审)→分公司项目组(复核/初审)→集团成本部(二审)→集团管理中心(复核)→集团审计部(终审)→总裁(复核)→董事长(最终确认)(一)工程验收合格后,施工单位在合同规定的时间内编制工程结算,结算有关资料按第七条要求装订成册后,送监理公司审查;(二)监理公司在规定的时间内(由项目组在监理招标文件或监理合同中约定相应时间)对结算资料进行详细、全面审查,提出审查意见后送项目组;(三)项目组主管造价工程师组织造价咨询单位(外部审计单位)进行复审;造价咨询单位应按规定的程序及期限进行详细、全面审查,完成复审。
(如有)(四)对造价咨询单位复审后的工程结算,项目组主管造价工程师、各主管的专业工程师及项目负责人分别进行审核签署意见,报成本部和运营管理中心审批。
工程结算按上述程序审核完后,由项目组造价工程师送审计部审定,最后由总裁/董事长签字确定。
第五条结算资料应按发包人的有关要求整理;工程结算资料的主要内容:(一)合同(组成包括:协议书、中标通知书或委托书、投标文件澄清纪要、投标文件及其附件、合同专用条件、合同通用条件、招标文件及补遗书、其他);(二)结算书及电子文档;(三)竣工图纸;(四)图纸会审(交底)的会议纪要;(五)工程量计算书(或钢筋抽料表)及电子文档;(六)工程变更图纸、变更令及工程变更申报审批表;(七)施工现场变更签证及工程变更申报审批表;(八)工程竣工验收证明;(九)开、竣工报告;(十)中间计量资料;(十一)其他竣工档案(资料)或其他资料。
工程合同结算管理办法一、总则为规范工程项目合同结算行为,保障建设方和承包方的合法权益,根据《中华人民共和国民法典》及相关法规,特制定本管理办法。
本办法适用于所有参与工程项目的单位和个人,包括但不限于业主、总包单位、分包单位、供应商等。
二、合同结算原则1. 公平公正:确保合同双方权益平等,不得有任何形式的歧视性条款。
2. 透明明晰:结算过程应公开透明,相关证据材料应完整保存,便于核查。
3. 及时有效:合同结算应在规定时间内完成,避免影响工程进度及资金流转。
4. 合法合规:遵循国家法律法规,确保合同结算行为的合法性。
三、合同结算流程1. 预结算:工程开工前,根据合同约定进行预算编制,明确工程量、单价和总价。
2. 进度结算:按工程进度定期进行结算,依据实际完成的工作量和合同约定支付相应款项。
3. 竣工结算:工程完工后,根据竣工验收结果和实际发生的变更、索赔等事项进行最终结算。
四、结算审核与支付1. 审核程序:由业主方或指定的第三方机构对提交的结算文件进行审核,确保数据准确无误。
2. 异议处理:如发现结算内容有误,应及时提出并协商解决。
无法协商一致时,可依法申请仲裁或诉讼解决。
3. 支付条件:结算审核通过后,按照合同约定的付款方式和期限进行支付。
五、变更与索赔管理1. 变更处理:工程过程中如需变更设计或施工方案,必须经过双方协商一致,并形成书面文件作为结算依据。
2. 索赔程序:因不可抗力或其他原因导致工程延期或增加成本,承包方可按合同约定向业主方提出索赔。
六、质量保证与违约责任1. 质量标准:工程必须符合国家质量标准和行业标准,未经验收合格不得进行结算。
2. 违约责任:违反合同约定的一方应承担相应的违约责任,包括赔偿对方因此造成的损失。
七、附则1. 本管理办法自发布之日起实施,由项目管理部负责解释。
2. 对于特殊情况未尽事宜,双方应本着公平合理的原则协商解决。

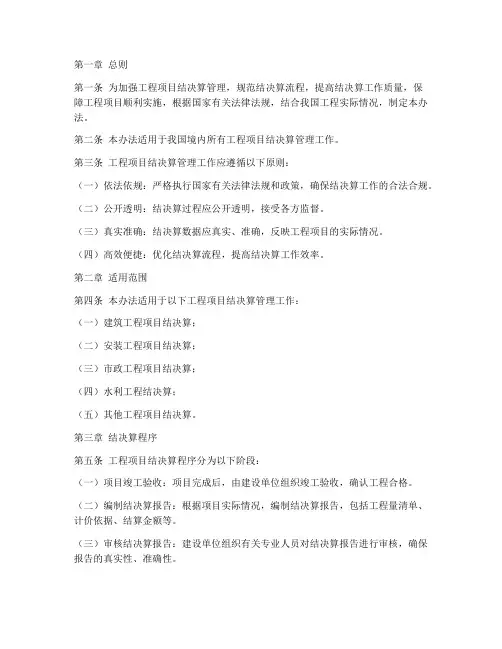

第一章总则第一条为加强工程项目结决算管理,规范结决算流程,提高结决算工作质量,保障工程项目顺利实施,根据国家有关法律法规,结合我国工程实际情况,制定本办法。
第二条本办法适用于我国境内所有工程项目结决算管理工作。
第三条工程项目结决算管理工作应遵循以下原则:(一)依法依规:严格执行国家有关法律法规和政策,确保结决算工作的合法合规。
(二)公开透明:结决算过程应公开透明,接受各方监督。
(三)真实准确:结决算数据应真实、准确,反映工程项目的实际情况。
(四)高效便捷:优化结决算流程,提高结决算工作效率。
第二章适用范围第四条本办法适用于以下工程项目结决算管理工作:(一)建筑工程项目结决算;(二)安装工程项目结决算;(三)市政工程项目结决算;(四)水利工程结决算;(五)其他工程项目结决算。
第三章结决算程序第五条工程项目结决算程序分为以下阶段:(一)项目竣工验收:项目完成后,由建设单位组织竣工验收,确认工程合格。
(二)编制结决算报告:根据项目实际情况,编制结决算报告,包括工程量清单、计价依据、结算金额等。
(三)审核结决算报告:建设单位组织有关专业人员对结决算报告进行审核,确保报告的真实性、准确性。
(四)签订结决算协议:建设单位与施工单位就结决算金额达成一致后,签订结决算协议。
(五)支付结决算款项:建设单位按照结决算协议,向施工单位支付结决算款项。
第四章责任与义务第六条建设单位责任:(一)负责组织项目竣工验收,确保工程合格;(二)负责编制结决算报告,确保报告的真实性、准确性;(三)负责审核结决算报告,确保报告的合规性;(四)负责签订结决算协议,确保协议的合法性;(五)负责支付结决算款项,确保款项的及时性。
第七条施工单位责任:(一)负责编制结决算报告,确保报告的真实性、准确性;(二)负责配合建设单位进行项目竣工验收;(三)负责签订结决算协议,确保协议的合法性;(四)负责配合建设单位进行结决算款项的支付。
第五章监督与检查第八条建设单位、施工单位应建立健全结决算监督与检查制度,确保结决算工作的合规性。
工程结算管理办法
(暂行)
第一条为规范建设工程结算编审程序,加强工程造价控制管理,根据建设
单位的有关规定,结合工程建设的实际,制定本办法。
第二条工程结算以每个施工合同为结算对象,工程竣工后应及时与施工单
位办理工程结算;整个建设项目结算完成后由成本合约部进行结算汇总。
第三条工程结算的条件
(一)工程验收合格,取得验收合格证明书;
(二)具备完整有效的工程竣工档案(资料),包括:竣工图、图纸会审纪要、工程变更(包括设计变更、现场签证等)以及工程验收资料等;
第四条工程结算编审程序
逐级审批:施工单位(上报)→监理单位(复核)→外部审计单位(如有)(初审)→分公司项目组(复核/初审)→集团成本部(二审)→集团管理中心(复核)→集团
审计部(终审)→总裁(复核)→董事长(最终确认)
(一)工程验收合格后,施工单位在合同规定的时间内编制工程结算,结算
有关资料按第七条要求装订成册后,送监理公司审查;
(二)监理公司在规定的时间内(由项目组在监理招标文件或监理合同中约
定相应时间)对结算资料进行详细、全面审查,提出审查意见后送项目组;
(三)项目组主管造价工程师组织造价咨询单位(外部审计单位)进行复审;造价咨询单位应按规定的程序及期限进行详细、全面审查,完成复审。
(如有)(四)对造价咨询单位复审后的工程结算,项目组主管造价工程师、各主管
的专业工程师及项目负责人分别进行审核签署意见,报成本部和运营管理中心审批。
工程结算按上述程序审核完后,由项目组造价工程师送审计部审定,最后由
总裁/董事长签字确定。
第五条结算资料应按发包人的有关要求整理;工程结算资料的主要内容:(一)合同(组成包括:协议书、中标通知书或委托书、投标文件澄清纪要、投标文件及其附件、合同专用条件、合同通用条件、招标文件及补遗书、其他);
(二)结算书及电子文档;
(三)竣工图纸;
(四)图纸会审(交底)的会议纪要;
(五)工程量计算书(或钢筋抽料表)及电子文档;
(六)工程变更图纸、变更令及工程变更申报审批表;
(七)施工现场变更签证及工程变更申报审批表;
(八)工程竣工验收证明;
(九)开、竣工报告;
(十)中间计量资料;
(十一)其他竣工档案(资料)或其他资料。
结算资料的内容、格式应符合有关规定,并具有完整性和合法性。
资料不完
整的,要求施工单位限期整改,否则不予办理或对该部分资料不予认可。
因资料
不齐而影响结算审核工作的,由施工单位负责。
第六条工程结算资料的具体要求
(一)工程结算资料必须实事求是,真实准确,不得弄虚作假;
(二)工程结算资料一式两份,其中一份送审计部,一份留项目组统一存档
案室;
(三)工程结算书封面采用规定的统一格式;封面必须盖单位公章,编制人、审核人、负责人均应签字,必须装订成册;
(四)工程变更必须及时按《工程变更管理办法》的规定办理有关审批手续,结算时提供原件才予以确认;
(五)工程变更必须编号、归类。
第七条工程结算书的构成:
(一)合同工程量清单结算造价;
(二)工程变更、现场变更签证造价(一单一算);
(三)新增工程结算造价;
(四)其他。
第八条建设项目竣工验收合格后,项目组的造价工程师负责督促各项已完
工程的结算工作,配合财务部编制建设项目竣工决算,竣工决算经项目负责人审
核后,送成本合约、财务管理中心等部门会签并报总裁/董事长审批。
第九条有关单位造价编审人员应本着公平、公正、准确的原则如实编审工
程结算。
对有意虚报、瞒报或高估冒算的行为将记入相应责任人不良行为。
第十条施工单位不按合同规定时间报送结算,项目组应对施工单位发催报书面通知;在通知规定期限内仍不报送结算的(一般规定期限为56日历天),发包人有权按已有资料或按已付款报审计部门办理结算。
第十一条结算完成后,项目组应对照计划总投资,检查投资控制情况,分析各项经济指标。
第十二条本办法合同签定之日起实施。
附件
工程结算申请书
致:(监理单位)
(建设单位)
由本公司进行施工的工程项目,现已完工且通过竣工验收,工程已正式移交(物业公司),符合办理结算的条件,特申请按合同约定的条款办理工程完工结算。
申请单位(盖章):
建设工程结算资料清单工程名称:送审日期:
工程
竣工结算造价汇总表
施工单位:币种:人民币
注:此表由成本专员填写。
7
工程结算审批表
申报日期:年月日单位:(人民币)元
注:本表由成本合约部负责填写,提交相关部门会签确认后,按权限进行审批。
工程结算台账
注:此表由成本专员根据已正式结算的项目情况汇总、填写。
9
工程技术经济指标分析
工程技术经济指标分析结算造价分析
注:此表由成本专员根据已正式结算的项目情况汇总、填写。
工程发包人供应材料设备一览表
金额单位(元)
采购专员(签字):采购负责人(签字):项目负责人(签字):
年月日。
