(完整版)中国石化建[2018]175号关于调整石油工程定额人工费等相关计费标准的通知
- 格式:doc
- 大小:13.00 KB
- 文档页数:2
关于发布2018版《石油化工工程建设设计概算编制办法》和《石油化工工程建设费用定额》的通知中国石化建[2018]207号各企事业单位、股份公司各分(子)公司:现发布2018版《石油化工工程建设设计概算编制办法》和《石油化工工程建设费用定额》,自发布之日起施行,由工程部负责解释。
原2007版概算编制办法和工程建设费用定额废止。
概算编制办法是编制石油化工设计概算的依据,各单位要严格执行。
工程建设费用定额是编制设计概算和工程建设费用管理的依据。
2018版《石油化工工程建设设计概算编制办法》和《石油化工工程建设费用定额》另行印发。
中国石油化工集团公司2018年5月27日中国石油化工集团公司办公厅2018年5月28日印发石油化工工程建设费用定额1 总则1.1 为适应能源化工工程建设投资管理体制改革、项目管理模式多元化,强化工程建设环保、安全、质量、节能减排、风险评价及费用动态管理,合理确定工程建设投资,提高投资效益,制定本定额。
1.2 本定额适用于能源化工新建、改扩建工程设计概算文件编制,包括炼油、石油化工、煤化工、天然气化工等项目。
1.3 本定额费用项目划分和设置依照《石油化工工程建设设计概算编制办法》的规定。
1.4 为能源化工项目配套建设的热电站(或动力站)、铁路、码头等工程,除相关行业有特殊规定外,统一执行本定额。
1.5 本定额所列各项费用计算均不含增值税。
2 工程建设费用定额2.1 进口设备材料价格及从属费2.1.1 进口设备材料价格(1)费用内容系指进口设备、材料货价,一般分为离岸价(F.O.B.)和到岸价(C.I.F.)。
(2)编制方法进口设备材料价格=外币金额(F.O.B.)×人民币外汇牌价(中间价)进口设备材料价格=外币金额(C.I.F.) ×人民币外汇牌价(中间价)到岸价(C.I.F.)=离岸价(F.O.B.)+国(境)外运输费+国(境)外运输保险费2.1.2 从属费(1)费用内容进口设备、材料从属费包括国(境)外运输费、国(境)外运输保险费、关税、外贸手续费、银行财务费。

关于2011年动态调整石油化工安装工程定额和指标的通知
新文件中国石化建[2011]960号
各有关单位:
《石油化工安装工程费用定额》、《石油化工安装工程预算定额》(2007版)自2008年1月1日施行,《石油化工安装工程概算指标》(2007版)自2008年12月30日施行。
为加强动态管理,根据市场变化情况,经测算,现将2011年动态调整石油化工安装工程定额和指标有关事项通知如下:
一、人工费
原39.81 元/工日调整为60.98 元/工日。
二、辅助材料费和施工机械费(调整系数详见附表)
1. 依据《石油化工安装工程预算定额》(2007版)编制预算时,按专业册执行附表系数。
2. 依据《石油化工安装工程概算指标》(2007版)编制概算时,按各章节执行附表系数。
三、人工费、辅助材料费和施工机械费调增金额时,只计取按照国家规定应计入建筑安装工程造价内的营业税、城市维护建设税和教育费附加等。
四、之前已批准概算的项目执行原定额指标(包括部分内容已批复的项目),尚未批复的项目执行调整后的标准。
中国石油化工集团公司
二○一一年十月二十五日
附表:辅助材料费和施工机械费调整系数
主题词:安装工程定额调整通知
中国石油化工集团公司办公厅2011年10月28日印发AZ。

石化工程定额人工费对招投标管理影响研究一、引言石化工程是石油化工领域的重要组成部分,对于石化工程的建设与施工,人工费是其中的重要组成部分。
在进行石化工程的招投标管理过程中,定额人工费的确定及其对招投标管理的影响,一直是研究的焦点之一。
本文旨在对石化工程定额人工费对招投标管理的影响进行深入研究,以期为相关研究提供一些参考和借鉴。
二、石化工程定额人工费的确定在石化工程的招投标管理中,定额人工费是由相关技术部门通过对工程数量、工程工艺、工程机械设备、劳动力成本等方面进行综合考虑后确定的。
定额人工费的确定需要考虑到地域特点、劳动力成本、技术水平等因素,以确保工程的合理施工和投标的公平性。
一般来说,定额人工费的确定是建立在对相关行业标准和市场价格的基础上进行的。
为了避免过高或者过低的定额人工费对工程的实际施工和招投标管理产生负面影响,相关部门还需要进行定期的调整和监测。
1. 对投标方的影响定额人工费在招投标管理中对投标方起着关键作用。
一方面,定额人工费的确定直接影响着投标方的投标成本,进而影响到其在投标报价中的位置。
特别是在竞争激烈的市场环境下,定额人工费的高低将直接决定了企业在招标中的竞争优势。
定额人工费的确定也会影响到投标方的盈利空间,如果定额人工费过高,那么投标方在中标后的盈利空间将会受到很大的压缩,从而影响到企业的发展。
招标方在制定招标文件时,需要考虑到定额人工费的确定,因为定额人工费的高低将直接决定了施工方在投标报价中的位置。
招标方在制定招标文件时需要根据实际情况合理确定定额人工费的范围,以确保投标方在报价中有一定的获利空间,并且还需要考虑到定额人工费的公平性,以避免在后期工程施工过程中出现因为定额人工费过低而导致质量问题的情况。
3. 对工程施工的影响定额人工费的高低将直接影响到工程施工的质量和投标方的施工积极性。
一方面,如果定额人工费过低,那么投标方在施工过程中可能会采取一些不良的施工手段以降低成本,从而影响到工程的质量和安全。

关于2011年动态调整石油化工安装工程定额和指标的通知网站统计新文件中国石化建[2011]960号在线查找页内链接:附表各有关单位:《石油化工安装工程费用定额》、《石油化工安装工程预算定额》(2007版)自2008年1月1日施行,《石油化工安装工程概算指标》(2007版)自2008年12月30日施行。
为加强动态管理,根据市场变化情况,经测算,现将2011年动态调整石油化工安装工程定额和指标有关事项通知如下:一、人工费原39.81 元/工日调整为60.98 元/工日。
二、辅助材料费和施工机械费(调整系数详见附表)1. 依据《石油化工安装工程预算定额》(2007版)编制预算时,按专业册执行附表系数。
2. 依据《石油化工安装工程概算指标》(2007版)编制概算时,按各章节执行附表系数。
三、人工费、辅助材料费和施工机械费调增金额时,只计取按照国家规定应计入建筑安装工程造价内的营业税、城市维护建设税和教育费附加等。
四、之前已批准概算的项目执行原定额指标(包括部分内容已批复的项目),尚未批复的项目执行调整后的标准。
中国石油化工集团公司二○一一年十月二十五日附表:辅助材料费和施工机械费调整系数主题词:安装工程定额调整通知中国石油化工集团公司办公厅2011年10月28日印发中国石化集团公司《关于发布(2007版)的通知》新文件中国石化建[2007]620号参阅:说明;石油化工安装工程费用项目构成;费用计算程序及费率(2007年11月8日中国石化建[2007]620号)各企事业单位:现批准发布《石油化工安装工程费用定额》(2007版),自2008年1月1日起施行。
原《石油化工安装工程费用定额》(中石化[1995]建字247号)同时废止。
本定额是编制石油化工设计概算、施工图预算、招标标底的依据,是投标报价的参考依据。
本定额由中国石油化工股份有限公司工程部负责管理,工程定额管理站负责解释。
施行过程中遇有问题,及时向工程定额管理站反映。

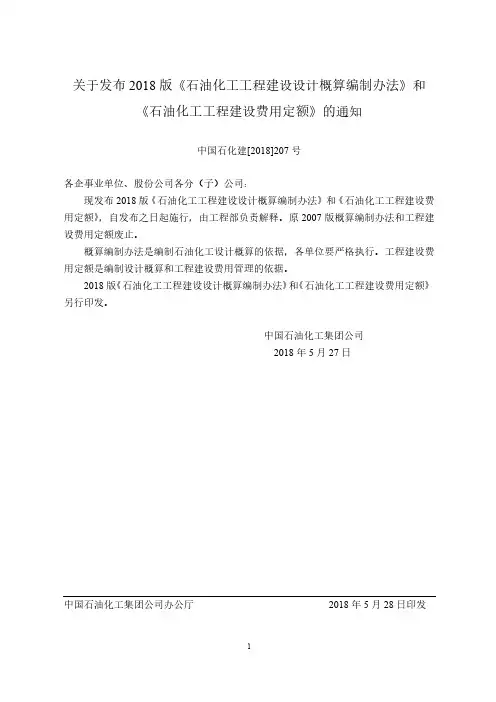

2018版《石油化工工程建设费用定额》关于发布2018版《石油化工工程建设设计概算编制办法》和《石油化工工程建设费用定额》的通知中国石化建[2018]207号各企事业单位、股份公司各分(子)公司:现发布2018版《石油化工工程建设设计概算编制办法》和《石油化工工程建设费用定额》,自发布之日起施行,由工程部负责解释。
原2007版概算编制办法和工程建设费用定额废止。
概算编制办法是编制石油化工设计概算的依据,各单位要严格执行。
工程建设费用定额是编制设计概算和工程建设费用管理的依据。
2018版《石油化工工程建设设计概算编制办法》和《石油化工工程建设费用定额》另行印发。
中国石油化工集团公司2018年5月27日中国石油化工集团公司办公厅2018年5月28日印发目录1 总则 (3)2 工程建设费用定额 (3)3 增值税计算 (17)附表2.22 能源化工设备监造计费参考价 (19)附表2.29 住宿、伙食、公杂费开支标准 (21)1 总则1.1 为适应能源化工工程建设投资管理体制改革、项目管理模式多元化,强化工程建设环保、安全、质量、节能减排、风险评价及费用动态管理,合理确定工程建设投资,提高投资效益,制定本定额。
1.2 本定额适用于能源化工新建、改扩建工程设计概算文件编制,包括炼油、石油化工、煤化工、天然气化工等项目。
1.3 本定额费用项目划分和设置依照《石油化工工程建设设计概算编制办法》的规定。
1.4 为能源化工项目配套建设的热电站(或动力站)、铁路、码头等工程,除相关行业有特殊规定外,统一执行本定额。
1.5 本定额所列各项费用计算均不含增值税。
2 工程建设费用定额2.1 进口设备材料价格及从属费2.1.1 进口设备材料价格(1)费用内容系指进口设备、材料货价,一般分为离岸价(F.O.B.)和到岸价(C.I.F.)。
(2)编制方法进口设备材料价格=外币金额(F.O.B.)×人民币外汇牌价(中间价)进口设备材料价格=外币金额(C.I.F.) ×人民币外汇牌价(中间价)到岸价(C.I.F.)=离岸价(F.O.B.)+国(境)外运输费+国(境)外运输保险费2.1.2 从属费(1)费用内容进口设备、材料从属费包括国(境)外运输费、国(境)外运输保险费、关税、外贸手续费、银行财务费。

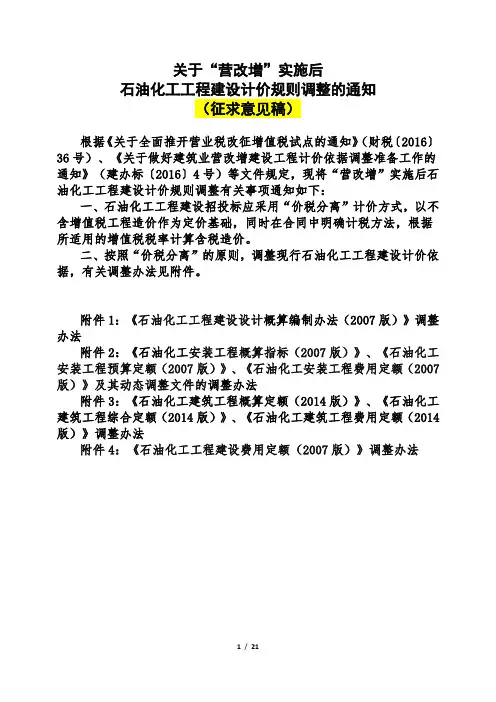

关于“营改增”实施后石油化工工程建设计价规则调整的通知(征求意见稿)根据《关于全面推开营业税改征增值税试点的通知》(财税〔2016〕36号)、《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标〔2016〕4号)等文件规定,现将“营改增”实施后石油化工工程建设计价规则调整有关事项通知如下:一、石油化工工程建设招投标应采用“价税分离”计价方式,以不含增值税工程造价作为定价基础,同时在合同中明确计税方法,根据所适用的增值税税率计算含税造价。
二、按照“价税分离”的原则,调整现行石油化工工程建设计价依据,有关调整办法见附件。
附件1:《石油化工工程建设设计概算编制办法(2007版)》调整办法附件2:《石油化工安装工程概算指标(2007版)》、《石油化工安装工程预算定额(2007版)》、《石油化工安装工程费用定额(2007版)》及其动态调整文件的调整办法附件3:《石油化工建筑工程概算定额(2014版)》、《石油化工建筑工程综合定额(2014版)》、《石油化工建筑工程费用定额(2014版)》调整办法附件4:《石油化工工程建设费用定额(2007版)》调整办法附件1:《石油化工工程建设设计概算编制办法(2007版)》调整办法一、概算所列固定资产投资、无形资产投资、其他资产投资、预备费均为包含增值税的费用,同时在建设投资中列明所含增值税抵扣额。
二、建设投资中的设备购置费、主要材料费、安装费、建筑工程费及其他费用均应计算增值税抵扣额;建设期贷款利息、铺底流动资金不计算增值税抵扣额。
三、增值税抵扣额计算方法1 设备购置费1.1设备费(不含运杂费)增值税抵扣额=设备费(不含运杂费)/(1+增值税税率)×增值税税率,税率为17%。
1.2设备运杂费、工器具及生产用具购置费增值税抵扣额按附件4计算。
2 主要材料费2.1主要材料费(不含运杂费)增值税抵扣额=主要材料费(不含运杂费)/(1+增值税税率)×增值税税率,税率为17%。

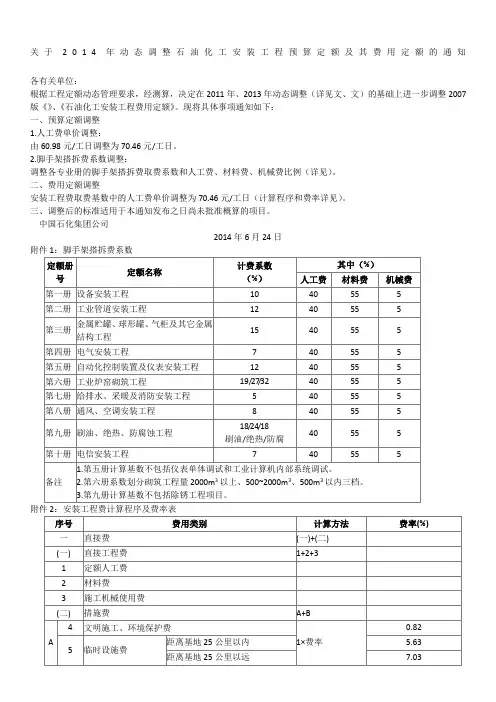

关于2014年动态调整石油化工安装工程预算定额及其费用定额的通知
各有关单位:
根据工程定额动态管理要求,经测算,决定在2011年、2013年动态调整(详见文、文)的基础上进一步调整2007版《》、《石油化工安装工程费用定额》。
现将具体事项通知如下:
一、预算定额调整
1.人工费单价调整:
由60.98元/工日调整为70.46元/工日。
2.脚手架搭拆费系数调整:
调整各专业册的脚手架搭拆费取费系数和人工费、材料费、机械费比例(详见)。
二、费用定额调整
安装工程费取费基数中的人工费单价调整为70.46元/工日(计算程序和费率详见)。
三、调整后的标准适用于本通知发布之日尚未批准概算的项目。
中国石化集团公司
2014年6月24日

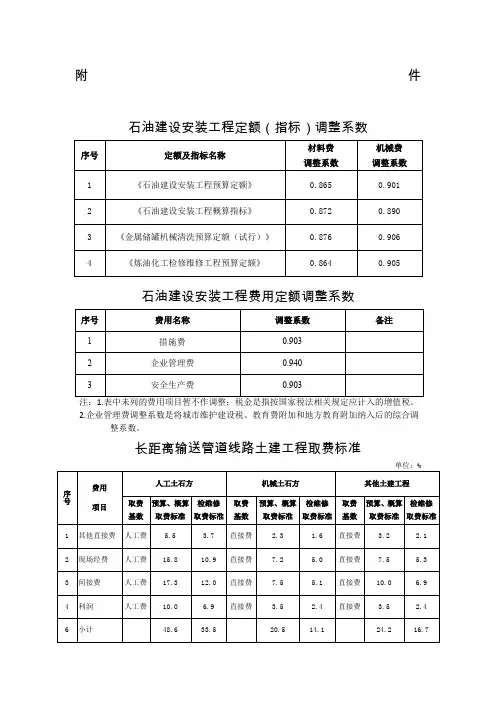

附件1:脚手架搭拆费系数。
石化建号关于动态调整石油化工安装工程预算定额及其费用定额的通
知
Company number【1089WT-1898YT-1W8CB-9UUT-92108】
关于2014年动态调整石油化工安装工程预算定额及其费用定额的通知
各有关单位:
根据工程定额动态管理要求,经测算,决定在2011年、2013年动态调整(详见文、文)的基础上进一步调整2007版《》、《石油化工安装工程费用定额》。
现将具体事项通知如下:
一、预算定额调整
1.人工费单价调整:
由60.98元/工日调整为70.46元/工日。
2.脚手架搭拆费系数调整:
调整各专业册的脚手架搭拆费取费系数和人工费、材料费、机械费比例(详见)。
二、费用定额调整
安装工程费取费基数中的人工费单价调整为70.46元/工日(计算程序和费率详见)。
三、调整后的标准适用于本通知发布之日尚未批准概算的项目。
中国石化集团公司
2014年6月24日
附件1:脚手架搭拆费系数
附件2:安装工程费计算程序及费率表。
关于2011年动态调整石油化工安装工程定额和指标的通知网站统计新文件中国石化建[2011]960号在线查找页内链接:附表各有关单位:《石油化工安装工程费用定额》、《石油化工安装工程预算定额》(2007版)自2008年1月1日施行,《石油化工安装工程概算指标》(2007版)自2008年12月30日施行。
为加强动态管理,根据市场变化情况,经测算,现将2011年动态调整石油化工安装工程定额和指标有关事项通知如下:一、人工费原39.81 元/工日调整为60.98 元/工日。
二、辅助材料费和施工机械费(调整系数详见附表)1. 依据《石油化工安装工程预算定额》(2007版)编制预算时,按专业册执行附表系数。
2. 依据《石油化工安装工程概算指标》(2007版)编制概算时,按各章节执行附表系数。
三、人工费、辅助材料费和施工机械费调增金额时,只计取按照国家规定应计入建筑安装工程造价内的营业税、城市维护建设税和教育费附加等。
四、之前已批准概算的项目执行原定额指标(包括部分内容已批复的项目),尚未批复的项目执行调整后的标准。
中国石油化工集团公司二○一一年十月二十五日附表:辅助材料费和施工机械费调整系数主题词:安装工程定额调整通知中国石油化工集团公司办公厅2011年10月28日印发中国石化集团公司《关于发布(2007版)的通知》新文件中国石化建[2007]620号参阅:说明;石油化工安装工程费用项目构成;费用计算程序及费率(2007年11月8日中国石化建[2007]620号)各企事业单位:现批准发布《石油化工安装工程费用定额》(2007版),自2008年1月1日起施行。
原《石油化工安装工程费用定额》(中石化[1995]建字247号)同时废止。
本定额是编制石油化工设计概算、施工图预算、招标标底的依据,是投标报价的参考依据。
本定额由中国石油化工股份有限公司工程部负责管理,工程定额管理站负责解释。
施行过程中遇有问题,及时向工程定额管理站反映。
关于2014年动态调整石油化工安装工程预算定额及其费用定额的通知
各有关单位:
根据工程定额动态管理要求,经测算,决定在2011年、2013年动态调整(详见中国石化建[2011]960号文、中国石化建[2013]54号文)的基础上进一步调整2007版《石油化工安装工程预算定额》、《石油化工安装工程费用定额》。
现将具体事项通知如下:
一、预算定额调整
1. 人工费单价调整:
由 60.98 元/工日调整为 70.46元/工日。
2. 脚手架搭拆费系数调整:
调整各专业册的脚手架搭拆费取费系数和人工费、材料费、机械费比例(详见附件1)。
二、费用定额调整
安装工程费取费基数中的人工费单价调整为 70.46 元/工日(计算程序和费率详见附件2)。
三、调整后的标准适用于本通知发布之日尚未批准概算的项目。
中国石化集团公司
2014年6月24日
附件1:脚手架搭拆费系数
附件2:安装工程费计算程序及费率表。
中国石化集团公司《关于发布(2007版)的通知》新文件中国石化建[2007]620号参阅:说明;石油化工安装工程费用项目构成;费用计算程序及费率(2007年11月8日中国石化建[2007]620号)各企事业单位:现批准发布《石油化工安装工程费用定额》(2007版),自2008年1月1日起施行。
原《石油化工安装工程费用定额》(中石化[1995]建字247号)同时废止。
本定额是编制石油化工设计概算、施工图预算、招标标底的依据,是投标报价的参考依据。
本定额由中国石油化工股份有限公司工程部负责管理,工程定额管理站负责解释。
施行过程中遇有问题,及时向工程定额管理站反映。
中国石油化工集团公司2007年11月8日说明为适应我国经济发展需要,满足石油化工基本建设投资管理工作的要求,合理确定并有效的控制工程造价,依据建设部、财政部《关于印发<建筑安装工程费用项目组成>的通知》(建标[2003]206号)文件的精神,编制《石油化工安装工程费用定额》(以下简称本定额)。
一、本定额适用于石油化工工程建设项目的新建、改扩建安装工程,其它煤化工、天然气化工项目可根据建设特点参照执行。
二、本定额与《石油化工安装工程预算定额》、《石油化工安装工程概算指标》配套使用;本定额是编制石油化工设计概算、施工图预算、招标标底的依据,是投标报价的参考依据。
三、国家或集团公司未发布新的相关规定,不得增加新的费用项目或调整本定额规定的计算办法。
四、本定额主要编制依据(一)建设部、财政部《关于印发<建筑安装工程费用项目组成>的通知》(建标[2003]206号);(二)中石化[1995]建字247号“关于印发《石油化工安装工程费用定额》的通知”;(三)国家统计局1999年1月1日《关于工资总额组成的规定》;(四)国务院2002年3月发布第350号令《住房公积金管理条例》;(五)国务院1999年发布259号令《社会保险费征缴暂行条例》;(六)国务院2003年4月发布357号令《工伤保险条例》;(七)国务院1999年发布258号令《失业保险条例》;(八)国发[1999]年44号《国务院关于建立城镇职工基本医疗保险制度的决定》;(九)建办[2005]89号“关于印发《建筑工程安全防护、文明施工措施费用及使用管理规定》的通知”;(十)中国石化财[2007]96号“关于印发《中国石化安全生产费用财务管理暂行规定》的通知”;(十一)中国石油化工集团公司几家大型施工企业调研收集的资料;(十二)中国石油化工集团公司、国家及地方有关规定。
百度文库- 让每个人平等地提升自我简介为适应我国工程造价管理改革,贯彻落实国家标准《建设工程工程量清单计价规范》(GB50500),结合中国石油化工集团公司暨股份公司固定资产投资管理体制特点和建设工程招标投标的实际需要,本着“控制量、放开价、竞争费、企业报价、市场定价”的基本原则,集团公司总部组织制定了《石油化工建设工程工程量清单计价办法》。
本办法在编制过程中,认真总结了集团公司暨股份公司建设工程工程量清单计价的特点,参照国家标准《建设工程工程量清单计价规范》的基本作法,先后组织召开两次研讨会、提纲稿审查会、送审稿审查会和报批稿定稿会。
本办法在发布实行前征求了总部财务计划部、发展计划部、人事部,直属生产企业、施工企业、工程公司以及有关的建设、设计、施工、监理等单位的意见,对其中的主要问题进行了多次讨论和修改。
本办法共分六部分,包括:总则、编制依据、术语、工程量清单费用项目构成、工程量清单及其计价格式、工程量清单项目及其计算规则。
本办法具有以下特点:《石油化工建设工程工程量清单计价办法》认真贯彻了国家标准《建设工程工程量清单计价规范》(GB50500)、中华人民共和国建设部、财政部《关于印发〈建筑安装工程费用项目组成〉的通知》(建标[2003]206号),适应国家对建设工程造价管理改革的需要。
《石油化工建设工程工程量清单计价办法》是规范建设工程工程量编制与工程计价的依据,作为集团公司暨股份公司工程建设项目招标投标文件的组成部分。
该办法以现行的《石油化工安装工程概算指标》为基础,以分部分项工程作为项目划分原则,工程实体项目费用与措施项目费用分列,工程费与主材费分离,施工费与第三方检验费分列,符合实际,便于应用。
《石油化工建设工程工程量清单计价办法》对招标人、投标人的行为进行了规范。
从项目编码、项目划分、项目特征、计量单位和计算规则实行标准化,将招标投标有关表格及填写内容标准化,有利于管理,有利于控制投资,有利于提高工作效率。
中国石化定额中关于可研报告的费用
根据我的了解,中国石化(中国石油化工集团公司)在定额中并没有具体规定关于可研报告费用的细节。
定额是指在工程建设和项目管理中,根据实际情况和成本因素制定的一套标准定额,用于指导和控制项目的预算和费用。
可研报告是项目前期工作中的重要文件,用于评估项目的可行性和经济效益。
费用的具体安排可能会根据项目的规模、复杂性和具体要求而有所不同。
通常情况下,可研报告的费用包括以下方面:
1. 专业顾问费用:如果需要外部专业机构或咨询公司提供可研报告编制的服务,可能会涉及到专业顾问费用。
2. 内部人力成本:包括项目团队成员的工资、津贴和其他相关费用。
3. 调研和数据收集费用:如市场调研、技术研究、数据采集和分析等所需费用。
4. 文件制作和印刷费用:包括报告的排版、印刷和装订等费用。
关于调整石油工程定额人工费等相关计费标准的通知
中国石油化工集团公司文件
中国石化建[2018]175
号
关于调整石油工程定额人工费等相关计费标准的通知
各有关单位:
根据问题导向、依法合规、科学合理、公平公正的原则,经研究决定对石油工程定额中人工费、探井风险费等进行调整。
现将有关事项通知如下:
一、调整石油专业工程定额人工费和探井风险费率
1.石油专业工程(包括钻井、测井、录井、井下作业等)定额人工费在2014年版基础上上调20%。
以入工费价格补差的方式计入定额,调增部分不参与取费。
2.预探井风险费率从原来的4%上调至7%,其中由总部直接管理的风险探井(包括新区参数井)风险费率上调至10%,勘探评价井、滚动探井等其他探井风险费率不变。
风险费的计算基效为钻进工程部分。
风险费率调整后,要进一步加强探井预算管理和全过程费用管控,明确甲乙双方的责任,除设计变更等甲方原因外,施工过程中出现的不可预测费用纳入风险费范围。

二、调整油气田建设工程定额人工单价和安全生产费费率
1.油气田(含长输管道)建设安装工程定额人工单价从60元/工日调整为76元/工日(作为取费基数)。
2.同时调整油气田(含长输管道)建设安装工程安全生产费费率和取费基数,即安全生
产费费率调整为2.5%、取费基数调整为直接费(不含主材费)+间接费+利润。
三、本次调整自发文之日起执行,配套预结算软件同步更新。
中国石化工集团公司
2018年4月20日
中国石油化工集团公司办公厅2018年5月2日印发。
