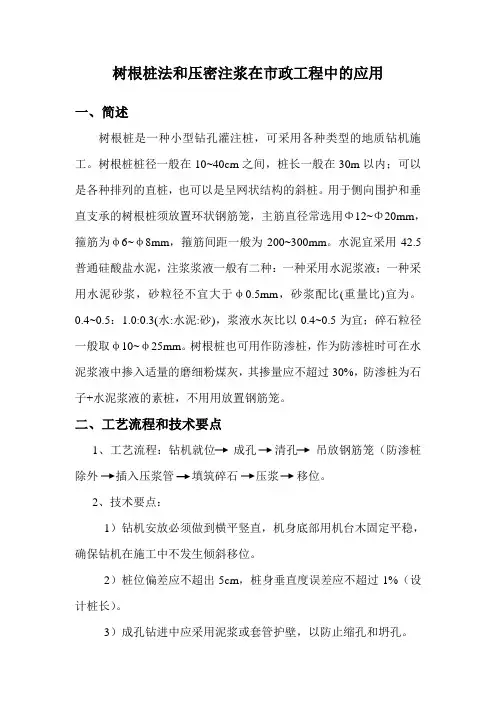

树根桩法和压密注浆在市政工程中的应用一、简述树根桩是一种小型钻孔灌注桩,可采用各种类型的地质钻机施工。
树根桩桩径一般在10~40cm之间,桩长一般在30m以内;可以是各种排列的直桩,也可以是呈网状结构的斜桩。
用于侧向围护和垂直支承的树根桩须放置环状钢筋笼,主筋直径常选用Φ12~Φ20mm,箍筋为φ6~φ8mm,箍筋间距一般为200~300mm。
水泥宜采用42.5普通硅酸盐水泥,注浆浆液一般有二种:一种采用水泥浆液;一种采用水泥砂浆,砂粒径不宜大于φ0.5mm,砂浆配比(重量比)宜为。
0.4~0.5:1.0:0.3(水:水泥:砂),浆液水灰比以0.4~0.5为宜;碎石粒径一般取φ10~φ25mm。
树根桩也可用作防渗桩,作为防渗桩时可在水泥浆液中掺入适量的磨细粉煤灰,其掺量应不超过30%,防渗桩为石子+水泥浆液的素桩,不用用放置钢筋笼。
二、工艺流程和技术要点1、工艺流程:钻机就位成孔清孔吊放钢筋笼(防渗桩除外插入压浆管填筑碎石压浆移位。
2、技术要点:1)钻机安放必须做到横平竖直,机身底部用机台木固定平稳,确保钻机在施工中不发生倾斜移位。
2)桩位偏差应不超出5cm,桩身垂直度误差应不超过1%(设计桩长)。
3)成孔钻进中应采用泥浆或套管护壁,以防止缩孔和坍孔。
4)成孔结束后应用清水清孔直至清水泛出孔口方可进行下一道工序。
5)钢筋笼制作与吊放:钢筋笼应做到随做随用,不得堆压;制作后的钢筋笼应平直。
不得使用已锈蚀的或已使用过的废旧钢筋,不得使用已扭曲变形的钢筋笼。
钢筋笼每节长以5-6m为宜,节间钢筋搭接焊缝长度为焊接钢筋的10d。
钢筋笼应轻吊慢放,避免磁撞孔壁,当钢筋笼放到设计深度后,应立即固定,防止钢筋笼变形和插入土中。
6)压浆管和填筑碎石:压浆管直径可采用φ25~42mm无缝钢管,不宜使用带外束接的(防渗桩除外)压浆管。
碎石应经过冲洗和筛分方可使用;填灌时应一铲一铲灌入,不得一筐筐或一车车倒入孔内,填入量应不少于计算空间的0.9倍。

树根桩施工方案编制人:审批人:审核人:树根桩施工方案第一节工程概况本工程桩基设计为树根桩,桩径250㎜,桩端持力层为第3层土(粉质粘土混砾卵石夹漂石层)或第4层粉质粘土层。
第二节工程施工测量测量放样作为工程施工的第一道工序贯穿于整个工程的施工过程中,为使精心设计的蓝图衔接成一个整体的作品,测量放样的工作是十分重要的。
建筑施工必须建立精密的施工控制网,施工测量应密切配合工程施工,起到指导施工的作用。
针对这个工程的特点,为使施工放样符合设计要求,指导施工,确保工程质量,测量工作应采取先控制引测,从整体到局部的程序进行。
一、工程定位控制测量针对本工程的实际情况,本工程定位控制测量除了应该结合原先定位放样的测量控制网,建立适合于本工程的测量网外,还应注意以下几点:1、根据施工总平面图上的建(构)筑物的坐标位置、基线、基点的相关数据以及设计图纸上指定的相对标高,为确保控制网的正确,必须由道路上的城市坐标系统结合建筑物划红线引入定位,用经纬仪、水准仪、钢尺进行网点测设。
2、施工方格控制网必须经初定、精测和检测三步进行,并且两个测量仪器施工单位应定期由专人负责进行复核。
3、根据施工现场及周围环境条件,选择适当地方按一次埋设、多种用途、长期使用的原则埋设首级控制点、组成一个完全能满足施工放样的永久性施工控制网,控制点按要求进行技术处理、控制点所处位置要保证今后不被占用且障碍较少、以使对控制点进行使用和保护。
控制点既作平面控制之用,又作标高控制之用。
4、工程开工前,根据工程结构情况,利用首级控制点,分二个班组在实地共同放出二级控制点作为施工的二级控制,并进行联测复核。
该控制点既可用于细部点的放样,同时又可利用作为工程上各结点的复合检测。
5、随着施工的进展,考虑到各种因素可能造成的影响,经常对所有控制点作必要的检测。
二、平面放样1、首先计算出各种轴线交点在控制点所在坐标系统中的坐标,供放样使用。
2、根据具体情况,在与所需放样轴线交点相互通视的地方测设若干转点作为临时控制点。
树根桩施工方案编制人:审批人:审核人:树根桩施工方案第一节工程概况本工程桩基设计为树根桩,桩径250㎜,桩端持力层为第3层土(粉质粘土混砾卵石夹漂石层)或第4层粉质粘土层。
第二节工程施工测量测量放样作为工程施工的第一道工序贯穿于整个工程的施工过程中,为使精心设计的蓝图衔接成一个整体的作品,测量放样的工作是十分重要的。
建筑施工必须建立精密的施工控制网,施工测量应密切配合工程施工,起到指导施工的作用.针对这个工程的特点,为使施工放样符合设计要求,指导施工,确保工程质量,测量工作应采取先控制引测,从整体到局部的程序进行。
一、工程定位控制测量针对本工程的实际情况,本工程定位控制测量除了应该结合原先定位放样的测量控制网,建立适合于本工程的测量网外,还应注意以下几点:1、根据施工总平面图上的建(构)筑物的坐标位置、基线、基点的相关数据以及设计图纸上指定的相对标高,为确保控制网的正确,必须由道路上的城市坐标系统结合建筑物划红线引入定位,用经纬仪、水准仪、钢尺进行网点测设。
2、施工方格控制网必须经初定、精测和检测三步进行,并且两个测量仪器施工单位应定期由专人负责进行复核。
3、根据施工现场及周围环境条件,选择适当地方按一次埋设、多种用途、长期使用的原则埋设首级控制点、组成一个完全能满足施工放样的永久性施工控制网,控制点按要求进行技术处理、控制点所处位置要保证今后不被占用且障碍较少、以使对控制点进行使用和保护。
控制点既作平面控制之用,又作标高控制之用。
4、工程开工前,根据工程结构情况,利用首级控制点,分二个班组在实地共同放出二级控制点作为施工的二级控制,并进行联测复核。
该控制点既可用于细部点的放样,同时又可利用作为工程上各结点的复合检测.5、随着施工的进展,考虑到各种因素可能造成的影响,经常对所有控制点作必要的检测.二、平面放样1、首先计算出各种轴线交点在控制点所在坐标系统中的坐标,供放样使用.2、根据具体情况,在与所需放样轴线交点相互通视的地方测设若干转点作为临时控制点。

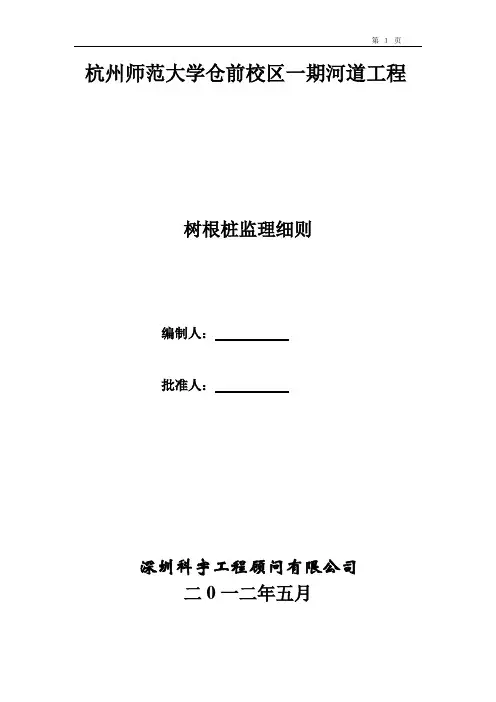

杭州师范大学仓前校区一期河道工程树根桩监理细则编制人:批准人:深圳科宇工程顾问有限公司二0一二年五月一、工程概况:工程名称:杭州师范大学仓前校区一期河道工程建设单位:杭州师范大学代建单位:杭州市城建开发集团有限公司设计单位:汉嘉设计集团有限公司;中国水电顾问集团华东勘测设计研究院勘测单位:浙江华东建设工程有限公司监理单位:深圳科宇工程顾问有限公司施工单位:杭州禹航建设工程有限公司工程地点:杭州市余杭区高教园区工程规模及内容:工程计划投资约8000万2、编制依据●《地基处理技术规范》DG/TJ08-40-2010●《市政地下工程施工质量验收规范》DG/TJ08-263-2006;●《建筑桩基技术规范》JGJ 94—2008●设计图纸。
●招标文件要求和适用于本工程的图纸、浙江省现行的桩基技术规范标准。
二、施工前质量监理(预检)1、施工单位资质查看承包商的营业执照、企业资质证书、近年承包的主要工程项目及本项目负责人履历等。
2、施工方案严格审核施工方的劳动力安排、施工机械配备、材料供应计划、进度计划、施工场地布置等生产、技术、管理方面的严密性、适用性、可行性,并审查施工方三级质保体系落实情况。
3、土层资料应充分了解场内土层情况,针对不同土层特点,制订相应成孔措施。
4、场地条件检查场地三通一平条件,检查硬地施工法的落实情况。
5、原材料质量按设计要求,检查场内原材料品种、规格、质保书,并按规范要求进行抽检。
6、控制轴线检查轴线定位依据、标高引入点,并对场内控制轴线及标高进行检查。
三、施工过程中的质量监理1、要求(1)树根桩所用的原材料必须符合设计要求和施工规范的规定。
(2)成孔深度必须符合设计要求。
(3)填灌碎石的填入量应小于计算体积的0.8-0.9倍。
(4)浇筑后的桩顶标高及浮浆的处理必须符合设计要求和施工规范的规定。
2、允许偏差(5)钢筋笼制作允许偏差:主筋间距±10㎜,箍筋间距±20㎜,钢筋笼直径±10㎜,钢筋笼整体长度±100㎜。
树根桩施工的规定

树根桩施工是一种常见的土木工程技术,主要用于加固土地和建筑物的基础。
在进行树根桩施工时,需要遵守一定的规定,以确保施工质量和安全。
首先,施工前需要进行现场勘察和设计,确定树根桩的数量、深度、直径和间距等参数。
同时,还需要评估施工现场的地质条件和承载能力,以确定树根桩的材料和尺寸。
其次,在进行树根桩施工时,应根据设计要求选择合适的施工方法和设备。
常用的施工方法包括钻孔法、冲击法和压注法等,而设备则包括钻机、挖掘机、压路机等。
此外,在进行树根桩施工时,还需要注意以下事项:
1. 施工现场应保持整洁有序,避免杂物堆放和乱丢乱扔。
2. 施工前应对现场进行安全检查,并设置安全警示标志和隔离措施,确保施工过程中人员和设备的安全。
3. 施工中应注意控制振动和噪音,避免对周围环境和建筑物造成影响。
4. 施工结束后,应对现场进行清理和修复,恢复原貌并保持环境卫生。
总之,树根桩施工是一项技术含量较高的土木工程技术,需要遵守一定的规定和标准。
只有在严格按照规定进行施工,并注重安全和环境保护,才能确保施工质量和安全。
树根桩+锚杆联合支护在土质基坑工程中的应用1.引言-背景介绍-论文的目的和意义2.树根桩及锚杆介绍-树根桩的概述及原理-锚杆的概述及原理3.土质基坑工程中的应用-树根桩及锚杆的适用条件-树根桩及锚杆的优缺点-树根桩+锚杆联合支护的工作原理4.应用案例分析-实际应用案例分析-分析结果及评价5.树根桩+锚杆联合支护的未来发展方向-未来趋势展望-技术改进与创新的方向-总结与展望第一章:引言随着城市建设规模和速度不断加快,土质基坑工程因其需求量大、施工周期短和复杂性高等特点,成为近年来建设领域中备受关注的焦点。
土质基坑工程的开挖和支护过程对土壤、环境和周边建筑物的影响较大,所以其支护方式也越来越受到关注。
本文主要介绍树根桩和锚杆支护技术的应用,在土质基坑工程的施工中发挥的作用。
本文共分为五章,下面的章节将分别介绍树根桩及锚杆的概念及原理,其在土质基坑工程中的应用、应用案例分析以及未来的发展方向,以更加全面、深入地阐述树根桩及锚杆联合支护技术在土质基坑工程中的应用及其前景和发展方向。
第二章:树根桩及锚杆介绍2.1 树根桩的概述及原理树根桩,是目前流行的一种新型支护材料,由高分子材料和树根组成。
树根桩的优点在于其重量轻、强度高、柔性好、防水性良好等特点,不仅能够承担土体自重和上部荷载作用,同时还能起到保护土体和降低地震震动的作用。
其工作原理主要是利用树根下生长部分的避水性与滞土性,防止渗漏和土流,并且能够增强土体的抗剪强度和承载能力,保证基坑的稳定性。
2.2 锚杆的概述及原理锚杆是另一种地锚支护材料,由钢筋和水泥砂浆组成。
锚杆的优点在于其钢筋具有高强度和刚度,砂浆膜具有良好的粘结性,不易疲劳变形和开裂。
其工作原理是钢筋通过钻孔和灌浆的方式植入土体深处,形成一定的固结体系,使土体在其支撑下形成一个稳定的体系。
第三章:土质基坑工程中的应用3.1 树根桩及锚杆的适用条件-树根桩适用于土质松软的基坑工程,如粉土、淤泥土等,通常用于较小深度和宽度的坑口。

树根桩施工的规定树木是城市环境中不可或缺的一部分,但是因为城市建设而必须移植或砍伐时,会产生一些树根和树桩,这些树根和树桩如果不经过处理,就会对城市环境造成不良影响。
因此,树根桩施工的规定必不可少。
首先,树根桩施工需要符合相关环保法律法规。
在进行树根桩处理前,必须重新评估移植或砍伐此树的理由是否正当合理。
如果是由于城市建设必须砍伐树木时,应先征得有关部门的批准,同时按照相关法规及时申请施工许可。
其次,树根桩施工要考虑周围环境和公共安全。
进行处理时,必须根据周围环境和公共安全的情况特殊处理。
例如,密集的市区环境下,应采用更安全的处理方式,比如使用机械设备从地下挖掘树根,避免对周围环境造成破坏,同时也减少安全事故的风险。
处理后,要对井盖进行严密封闭,避免树根枯朽或病变后破坏路面或人行道等。
最后,进行树根桩施工时要正确处理其后续的问题,防止造成二次损害。
如果处理不当,树根和树桩未完全除去,就会影响路面的平整,还会影响道路通行、生态环境和公共安全等。
而且,未处理的树根和树桩也有可能对下方管道和电缆造成隐患,从而影响城市基础设施的正常使用。
总之,树根桩施工是环保和城市建设工作中的重要环节,需要遵循法律法规,考虑环境和安全问题,并对其后续问题做出正确处理,以保证城市环境的卫生和整洁,同时也维护城市基础设施的正常运行。
除了上述的规定外,树根桩施工还需要做好以下几个方面的工作。
一是开展现场调查。
在树根桩施工前,必须对现场进行充分了解,了解周围的环境、道路、管道和电缆等情况,以有效地避免因为施工而带来的意外事件。
二是对施工人员和设备进行安全检查。
在进行施工前,必须对工作人员和设备进行安全检查,确保他们有足够的技能来操作设备,以及可以及时正确地处理突发情况,确保操作过程中的安全。
三是做好施工前的准备工作。
施工前,需要选择正确的设备和工具,并准备好所需的材料和配件,为施工做好充分的准备工作。
四是进行施工过程中的安全保障。

(五)树根桩、松木桩施工与质量控制要点树根桩施工监理要点(一)施工方法1、定位、校准垂直度、桩位偏差控制在20mm以内,垂直度偏差不超过1%。
2、成孔:采用小型钻机转孔。
3、吊放钢筋笼和注浆管。
4、注浆:注浆时注意控制压力,至浆液均匀上冒,泛出孔口为止。
5、拔注浆管、移位:拔管后按质检要求在定部取砼制成使块,然后填补桩定砼至设计标高。
(二)施工要求1、施工过程中应作好现场验收记录,包括钢筋笼制作、成孔和注浆等各项工序指标考核。
2、建议用小应变检测成桩的完整性,检验数目约为成桩数目的0.5%。
3、每10根桩做一组试块(每组三块),以便测定桩身砼强度,桩身砼标号不小于C15级。
4、当发现严重偏斜、缩颈、露筋、蜂窝甚至断桩等现象时,应及时采取加固措施。
5、碎石骨料粒径宜在10~25mm之间,应用水冲洗后计量填放,填入量应不小于计算体积的0.8~0.9倍。
在填灌过程中应始终利用注浆管注水清孔。
6、注浆采用水泥浆,浆液水灰比宜为0.4~0.5,可根据工程需要掺入适量的早强剂和减水剂。
当采用一次注浆时,泵的最大工作压力不应低于1.5Mpa,开始注浆时,需要1Mpa的起始压力,将浆液经注浆管从孔底压出,接着注浆压力宜为0.1~0.3Mpa,使浆液逐渐上冒,直至浆液泛出孔口停止注浆。
7、注浆施工时应采用间隔施工、间歇施工或增加速凝剂掺量等措施,以防止出现相邻桩冒浆和串孔现象。
树根桩施工不应出现缩颈和塌孔。
8、拔管后应立即在桩顶填充碎石,并在1-2m范围内补充注浆。
9、桩身水泥用量每米桩长约为80Kg。
松木桩施工监理要点(一)检查木桩质量松木材质、断面尺寸、长度是否符合设计要求,表面观察不能有腐烂和严重开裂现象,上、下端直径大小均匀。
(二)沉桩沉桩过程包括场地准备(三通一平、清理障碍物)、桩位定位、定桩、打桩、截桩等。
在桩架就位后即可吊桩,将桩垂直对准桩位中心,缓缓放下,插入土中。
桩插入时垂直度偏差不得超过0.5%,桩位允许偏差不得超过下表的规定,桩打入时应符合下列规定:木桩位置的允许偏差注:由于降水、基坑开挖和送桩深度超过2m 等原因产生的位移偏差不在表内。

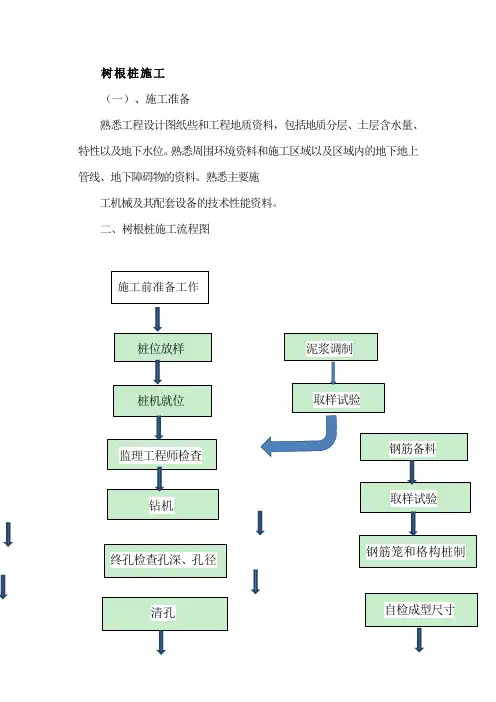

树根桩施工(一)、施工准备 熟悉工程设计图纸些和工程地质资料,包括地质分层、土层含水量、特性以及地下水位。
熟悉周围环境资料和施工区域以及区域内的地下地上管线、地下障碍物的资料。
熟悉主要施工机械及其配套设备的技术性能资料。
二、树根桩施工流程图1、测量放线1)对建设单位提供的现场测量点(红线点和水准点)进行妥护。
2)根据红线点测量放出桩位,用红油漆在混凝土地坪上作好记。
3)测量内业及外业均由技术人员复核。
2、成孔操作(a)施工前安排专职施工员在现场负责操作,并给面要求,内容包括合适的钻孔方法应达到的钻孔深度,检验方法等详细要求以及完成一个桩和下一个桩之间的最短时间和施工进度安排等。
(b)钻孔委派有经验的施工人员主持。
钻孔前,对施工人员作全面的技术交底。
使施工人员对钻孔所在地区的地址和水文等情况,必须有一全面了解。
(c)钻孔时设备必须完好,钻孔必须有记录。
(d)钻孔过程中,若发现钻孔位置处的地质情况与设计图纸上描述的有显著差别时,应写出书面报告请示监理工程师,也可根据实际情况变更原有设计,但必须向监理工程师提供详尽的设计计算书和地质资料等。
在监理工程师批准之前不得进行下一步工作。
(e)根据孔位处的地质、水文等条件以及桩的尺寸,选择适合的钻孔方法,并符合规范的有关规定。
(f)钻机底座应平衡、坚固、滑轮与钻盘中心孔,护筒的中心,应在同一铅垂线上。
(g)钻具下放前,应做好检查工作,钻进过程中,应注意第一、二根钻杆的进尺,保证钻具与孔的中心垂直,同时需要吊紧钻具,均匀钻进,须指定专人操作。
(h)钻进中需要根据地层的变化而变化钻进参数,在整个钻进过程中应指定专人操作。
同时还根据钻机负荷、地层的变化、钻孔的深度、含砂量的大小等具体情况,及时采用相应的钻进速度,从而保证成孔质量,防止钻孔偏斜。
(i)在容易缩径的地层中,应采取钻完一段复扫一边的方法。
在提拔钻具时,发现有受阻现象的孔段,应指定专业人员进行纠正。
复扫的工作,必须认真对待和操作、处理。
树根桩施工方法一、施工程序定位挖槽→湿法钻孔→清孔→安放钢筋笼→安放串筒→灌注混凝土二、施工措施本工程采用机械成孔,具体施工如下:1、钻机就位前,先平整场地,铺好枕木并用水平尺校正,保证钻机平稳、牢固。
2、开孔:经测量平面放样后,对桩中心点作好护桩工作,然后开钻。
(1)钻进时应根据土层情况加压,开始应轻压力、慢转速,逐步转入正常,一般土层用钻具自重钢绳加压,不超过10kN;基岩中钻进为15~25kN;钻机转速:对合金钻头为180r/min;钢粒钻头100r/min。
(2)钻进程序,根据场地、桩距和进度情况,可采用单机跳打法(隔一打一或隔二打一)、单机双打(一台机在二个机座上轮流对打)、双机双打(两台钻机在两个机座上轮流按对角线对打)等。
3、偏孔处理清孔取样:如孔位偏移应回填砂砾至偏孔上方300~500㎜处,重新钻孔。
4、防止孔壁扰动:采取有效的技术措施,注意防止扰动孔壁酿成塌孔、扩孔、卡钻和掉钻等。
5、桩尖进入持力层深度应符合设计要求。
6、验孔、清孔取样:每施钻4~5M深度验孔一次,在更换钻头前或容易缩孔处,均应验孔。
进入基岩后,每钻进100~500㎜应清孔取样一次以备终孔验孔。
7、钢筋笼制作、安装(1)钢筋笼钢筋采用焊接接头,接头须按规范要求错开,水平钢筋(加劲箍、螺旋箍筋)与纵向钢筋交接处均须焊牢。
钢筋笼外侧设砼垫块,以确保砼保护层厚度。
(2)一般在主筋内侧每隔2.0m加设一道加强箍,每隔一箍在箍内设一井字加强支撑,与主筋焊接牢固组成骨架,为便于吊运,一般分二节制作,钢筋笼的主筋为通长钢筋,其接头采用对焊,主筋与箍筋间隔点焊固定,控制平整度的误差不大于5cm,钢筋笼四侧主筋每隔5m设置耳环,控制保护层为5~7m,钢筋笼外形尺寸比孔小11~12cm。
钢筋笼就位用小型吊运机具或履带式起重机进行,上下节主筋采用帮条双面焊接,整个钢筋笼用槽钢悬挂在井壁上,借自重保持垂直度正确。
(3)钢筋笼的制作钢筋笼的制作应根据设计桩基钢筋配置图和具体情况及吊放机具能力而定。
施工方案3.1施工工艺流程桩孔定位→桩机就位→钻孔→清孔→拔钻杆→插钢筋笼及注浆管→填碎石→注清水→第一次压力注浆→第二次压力注浆→桩头处理3.2施工方法及技术措施3.2.1桩的施工顺序树根桩施工先北侧后南侧,采用由里往外退行施工。
3.2.2桩机就位钻孔机采用MGJ-50型锚杆工程钻机,根据工程要求配备150mm回转式钻头。
就位前,首先将现场垫实整平,并根据桩位铺设钻机的行走轨道。
南侧由于有三根钢管,钻机不能直接在地面上就位。
因此,在钢管上搭设平台,然后再铺设轨道,施工时将钻机利用导链吊到平台轨道上进行施工,水平移动利用撬辊进行。
3.2.3钻孔由于本工程的施工是从室外自然地面直接往下钻孔,为此钻孔的总长度16.2m。
开钻后,通过调整钻机动力头输出的转速的变化来适应土层的变化,使钻进过程中机身平稳。
钻孔中,随着钻孔深度的增加,相应接长钻杆,每节钻杆的长度为2m,需接8节钻杆,另外,加上钻头本身自带的1.5m长钻杆,就可以满足设计要求的深度。
钻机钻进过程中,由于4.5m~4.8m以内为人工杂填土,为防止塌孔,现场疫泥浆池,配置泥浆,钻进过程中,由钻杆充入,进行泥浆护壁。
4.5m以下粉质粘土层钻进施工不断由钻杆充入清水,自成泥浆护壁。
而孔中浆不断有泥浆冒出,在现场挖两个3m×3m ×1.5m长的泥浆坑,将钻孔冒出的泥浆排入泥浆坑。
钻孔作业中,碰到大砼块或水泵房的基础大脚,应将钻头换成筒式钻头进行钻孔。
3.2.4清孔钻机达到设计深度后,将钻杆提起200mm左右,注入清水开动钻机空钻,进行清孔作业,到孔中流出的泥浆比重小于1.2为止,从而完成置换泥浆清孔的目的。
3.2.5插钢筋笼及注浆管清孔后逐节拔钻杆,插入钢筋笼。
三角形的钢筋笼分截制作,插入时上下两节钢筋笼竖向钢筋采用焊接连接,其接头钢筋面积在同地截面不大于1/3。
在钢筋笼的中心绑扎一根4”PVC管,作为注浆管,注浆管的下端距孔底为300mm 左右,钢筋笼的三侧设定位块。
树根桩施工中常见问题及处理方法摘要:树根桩以经济、安全、操作方面、作业场地小、施工震动小及噪音低等特点,在建筑领域中得到了广泛的应用。
但在具体施工过程中,由于对质量产生影响的因素较多,往往容易出现各种各样的质量问题,本文就树根桩在施工过程中常见的问题及解决方法进行了总结归纳。
关键词:树根桩常见问题解决方法树根桩是指采用钻机在地基中成孔,放入钢筋或钢筋笼后,再通过压力注浆向空中水泥浆或水泥砂浆,所形成的钻孔灌注桩。
树根桩可以是垂直的,也可以是倾斜的,且树根桩桩径一般在70~250mm、长径比一般大于30mm,成桩后的形状如同“树根”而得名。
树根桩的施工工艺虽然不算复杂,但在施工过程中影响其质量的因素过多,稍有不慎或者控制不严,就很容易出现一些质量事故,甚至是较大的经济损失。
下面就树根桩施工过程中常见的问题及解决方法进行简单的阐述。
1 成孔过程中常见的问题及处理1.1 塌孔成孔过程中,若出现孔内水位突然下降,出渣量显著增加而不见进尺,泥浆泵压力突然增大等现象,表明孔内出现坍塌现象,不仅无法正常的进行钻孔,而且还容易造成埋钻事故。
当由于泥浆稠度不够或者遇到岩石裂隙而使泥浆流失造成深入塌孔时,应及时的将钻杆拔出来,以免造成钻头上面的孔全面塌陷二无法拔出钻头和钻杆;同时对于工作人员和设备也应迅速的进行转移,以免出现“泥潭”。
在故障发生后,将预先准备好的黏土随同塌陷的泥土、泥浆填入控制,填补塌方,直至“泥潭”不在出现沉降为止。
经过处理的地方应至少经过20d的凝固方可在原桩的位置上重新钻孔。
如果仍不能成孔则可采用在原桩两侧加桩的方法处理。
如果是由于地表土较松软的原因而造成的地表处较小范围内的塌方,则可以采用放钢套管的方法,将钢套管放入塌孔的范围内,等碎石填放后即可将钢套管拔出;也可以采用水泥浆护壁的方法,在有可能塌孔的部位进行钻孔时,先将护壁泥浆充分深入砂中凝结后再进行钻孔。
1.2 有较厚回填砂层的成孔如果地表有回填砂层,在树根桩成孔时可以采用在泥浆中加入适量的水泥护壁,使浆液深入到砂中并凝结的方法。
#### 一、工程名称:[请填写工程名称]#### 二、交底日期:[请填写年月日]#### 三、施工单位:[请填写施工单位名称]#### 四、分项工程名称:树根桩施工#### 五、交底提要:为确保树根桩施工过程中的安全与质量,特制定本安全技术交底,要求所有参与施工人员认真学习并严格遵守。
#### 六、交底内容:1. 施工前的准备工作- 施工前,应对施工现场进行详细勘察,了解地下管线、地下设施等情况。
- 根据设计图纸和施工方案,编制详细的施工组织设计,明确施工流程和安全措施。
- 对施工人员进行安全技术培训,确保每位施工人员了解并掌握相关安全操作规程。
2. 施工工艺及注意事项- 树根桩施工应采用机械成孔,确保成孔质量。
- 施工过程中,应严格按照设计要求控制桩位偏差,确保桩位准确。
- 成孔过程中,如遇障碍物,应立即停止施工,并报告相关人员处理。
- 桩基施工应遵循先深后浅、先大后小的原则,确保桩基质量。
3. 施工安全措施- 施工现场应设置安全警示标志,明确危险区域和注意事项。
- 施工机械操作人员必须持证上岗,严格遵守操作规程。
- 施工人员应佩戴安全帽、安全带等个人防护用品。
- 施工现场应设置防坠落、防触电、防物体打击等安全防护设施。
- 作业面应保持整洁,及时清理施工垃圾,防止滑倒和绊倒事故。
4. 应急措施- 施工过程中,如发生意外事故,应立即启动应急预案,组织人员进行救援。
- 施工现场应配备必要的急救药品和器材,确保及时处理受伤人员。
- 定期对施工现场进行安全检查,及时发现并消除安全隐患。
5. 环境保护- 施工过程中,应采取措施减少对周边环境的影响,如噪音、粉尘等。
- 施工结束后,应对施工现场进行清理,恢复原状。
#### 七、人员安排- 现场设专职安全员,负责监督施工过程中的安全工作。
- 施工班组应配备足够的施工人员,确保施工进度和质量。
- 各岗位人员应明确职责,确保施工顺利进行。
#### 八、总结树根桩施工是一项重要的基础工程,施工过程中必须高度重视安全与质量。
树根桩专项施工方案一、工程概述二、施工前准备1.组织项目管理人员进行技术交底,确保施工人员熟悉施工流程和注意事项。
2.对施工现场进行勘察,了解施工地形、地貌等情况。
3.根据勘察结果进行施工方案设计,并报请相关部门审批。
4.确定施工过程中需要使用的设备、工具和材料,并进行采购和配送。
三、施工方案1.选择合适的机械设备进行施工,根据树根直径和数量的不同选择不同规格的挖掘机、钻机等设备。
2.在施工现场进行装载机械设备的统一调试,确保施工过程中的设备正常运行。
3.根据树根大小,选择合适的施工技术进行施工。
对于较大的树根,可以采用先切割再挖掘的方法;对于较小的树根,可以直接挖掘。
4.在施工前进行施工现场的标定和标记,确保施工过程中的准确性。
5.制定合理施工进度计划,合理安排施工人员和设备的使用,提高施工效率。
四、施工组织与管理1.负责指挥施工工序的安排和监督,调度施工现场的施工人员和设备。
2.监测施工现场的施工进度,及时调整施工计划。
3.对施工现场进行巡查,确保施工过程中的质量和安全。
4.与相关部门进行沟通和协调,解决施工过程中的问题。
五、施工技术措施1.对树根进行切割或挖掘前,先进行树根周围土壤的松动处理,以便更好地进行树根清除。
2.对树根进行切割或挖掘时,要注意控制挖掘深度和角度,避免损坏周围建筑物或地下管线。
3.施工过程中,要及时清理施工现场的碎树根和松土,确保施工质量和进度。
六、安全保障1.设置施工现场安全提示牌,明确施工区域和禁止区域。
2.提供施工人员必要的安全防护用品,并进行培训,确保施工人员的安全意识。
3.定期检查施工设备的安全状况,确保设备的正常运行和施工人员的安全。
4.在施工过程中,严格遵守相关安全操作规程,确保施工过程的安全。
七、总结与展望通过树根桩专项施工方案的实施,能够有效清除树根,保障工程的顺利进行。
未来,可以通过不断总结经验和改进施工技术,提高施工效率和质量,并进一步完善安全保障的措施,为施工项目的顺利进行提供有力支持。
树根桩在地基加固和托换技术上的应用树根桩是一种利用树木本身特性和周围土壤的搭合作用,将树木的根系加固至其周边土层中而形成的一种加固方式。
在工程领域中,树根桩已被广泛应用于地基加固和托换技术上。
地基加固是指为了满足建筑物所需而对其基础所进行的加固工程。
树根桩在地基加固中可以起到以下几个作用:一是提高地基的承载力。
由于树根桩可以拉近土层之间的距离,增加土层的密实度和粘聚力,使土层的承载力显著提高。
二是改善地基的在性能。
树根桩的加固作用可以提高地基的稳定性,减少地基沉降和变形。
同时,树根桩对于黏性土和软黏土的加固作用尤为显著,可以有效改善地基的受力性能。
三是增加地基的抗震性能。
在地震发生时,树根桩具有一定的减震和隔震效果,可以降低地震对建筑物的冲击和损害,同时提高地基的抗震性能。
托换技术,也称为倾斜桩置换法,是一种通过倾斜的桩体对地基进行置换的工程技术。
树根桩在托换技术中也可以起到以下几个作用:一是提高托换效果。
在托换过程中,树根桩可以有效地将原有的土层置换掉,从而减少了桩体的阻力,提高了托换的效果。
二是降低工程成本。
相对于其他的托换技术而言,利用树根桩进行托换可以在尽可能的利用原有资源的同时,减少人力物力的投入,降低了工程成本。
三是增加工程可持续性。
托换过程中,利用树根桩可以避免对环境的破坏和污染,提高了工程的可持续性和环保性。
需要注意的是,虽然树根桩在地基加固和托换技术上具有显著的优势,但在实际工程中应注意以下几点:一是选用适当的树种。
在进行树根桩加固时,应选择树种较为适当的植物,避免使用对土质要求过高或生长性能不佳的树木。
二是加强监测和维护。
树根桩虽然具有优良的加固效果,但在长期使用中也会受到外界因素的影响,如气候、虫害和机械损伤等。
因此,在工程中需要加强监测和维护工作,及时发现并处理问题。
三是结合其他技术。
树根桩虽然在地基加固和托换技术上有许多优势,但在实际工程中仍需结合其他技术手段进行加固,以达到更好的效果。
一、简介
树根桩是一种小型钻孔灌注桩,直径为13~30厘米,桩长5~25米。
它是利用小型钻机按设计直径,钻进至设计深度,然后放入钢筋笼,同时放入灌浆管,注入水泥浆或水泥砂浆,结合碎石骨料成桩。
树根桩可以根据需要,做成垂直的,也可以是倾斜的,可以是单根的,也可以是成束的,可以是端承桩,也可以是摩擦桩。
树根桩于三十年代初起源于意大利,近年来有很大发展,它很适于荷载小而分散的中小型工业与民用建筑。
它不仅可用于新建工程的地基处理,也可用于现有工程的基础托换,特别是对于场地狭窄,净空低矮的工程现场,其优点尤为突出。
树根桩不仅可以承受压力,也可用以承受拉力或拉压交替的荷载。
一束不同方向的小桩便可称为树根桩。
我国从八十年代初开始研究应用树根桩于古建筑和现代建筑物的地基加固工程中,用该技术为苏州虎丘塔地基加固获得成功。
我公司于1987年在黄埔发电厂首次应用树根桩加固切换井基础获得成功;1988年在黄埔开发区作了两根试验桩,取得了较理想的试验结果,之后广泛应用于软土地基加固和基础托换工程中。
二、树根桩的应用范围
1.建筑物需要加层(或上部增加荷载),地基和基础承载力不足时;
2.由于地质勘察、设计和施工原因,建筑物建成后,发生不均匀沉降;
3.由于市政工程,如地铁或隧道通过建筑物下面地基土层时,为防止建筑物的不均匀沉降;
4.古建筑的地基基础加固;
5.对岩石和土体边坡稳定加固等。
三、树根桩托换的优点
1.所需施工场地较小,一般平面尺寸0.6M×1.8M,净空高度
2.2M就能施工;
2.施工时噪音小,振动小,对已损坏需托换的建筑物比较安全;
3.所有操作都可在地面上进行,比较方便;
4.压力灌浆使树根桩与地基土紧密结合,桩和承台联结成一整体;
5.桩径很小,因而施工对承台和地基土几乎不产生扰动;
6.可在各种类型的土中制作树根桩。
四、树根桩的设计
1.树根桩作为支承桩时,单桩承载力可采用下述方法确定:
①单桩荷载试验;
②参考同类工程资料;
③按摩擦桩设计:
Rkd=Σqili•Up/K
式中:
Rkd ——单桩容许承载力(KN);
Up ——桩周长(m);
qi ——第i层土的极限摩阻力(KPa);
li ——第i层土中的桩长(m);
K ——安全系数,一般可取2。
2.设计树根桩桩身强度时,桩身混凝土轴心抗压强度应满足下式要求:
Rkd /Ap≤250fcu,k
式中:
Rkd ——单桩容许承载力(KN)
Ap ——桩身截面积(m2)
fcu,k——边长为15cm的桩身混凝土标准抗压强度(MPa)。
桩身混凝土标号应不小于
C15级。
3.树根桩采用的碎石骨料粒径宜在10~25mm范围内,钢筋笼外径宜小于设计桩径40~
60mm。
对作为支承桩的树根桩,宜注水泥砂浆,配比为:水:水泥:砂=0.5:1.0:0.3(重量比),砂粒粒径不宜大于0.5mm。
树根桩成桩时可根据需要掺入适量的早强剂和减水剂。
五、树根桩的施工工艺
1.成孔
树根桩的成孔,一般是采用小型钻机钻孔,采用水或泥浆作为循环冷却钻头和除渣手段。
同时循环水在钻进过程中,水和泥土搅拌混合在一起亦变成泥浆状。
有时为了提高树根桩的承载力,多采用正循环方法,当遇到较硬土层时,换上水力扩孔钻头,以达到扩孔目的。
在饱和软土层钻进时,经常遇到流砂层,钻进时,进尺速度要慢,依靠岩心管在流砂层表面磨动旋转,加上孔内泥浆,使其孔壁表面形成泥皮,以达到护孔目的。
表土层松散时,用套管护孔,套管口一般高出地面10厘米。
钻至设计标高时,进行清孔,到溢出较清的水为止。
2.钢筋笼的制作
钢筋笼根据设计荷载确定其含钢量,每段钢筋笼的长度可以视现场条件和机具的吊放能力而定,一般每节长5~6米,钢筋笼的接头采用绑扎或焊接均可,其搭接长度应符合规范要求。
由于树根桩的直径均较小,故钢筋的混凝土保护层1.5~2.0厘米,对于特殊要求另作处理。
3.灌浆管的制作
灌浆管的制作,当考虑拔出时,接头处采用外缩节,使外管壁光滑,容易从砂浆(或混凝土)中拔出。
为防止泥浆进入管内,需在管底口用黑胶布或聚乙烯胶布封住,在管底口以上1.0米范围做成花管形状,其孔眼直径0.8厘米,纵向间距10厘米,竖向四排,灌浆管一般放在钢筋笼内,一起放到钻孔内。
4.灌浆成孔
在钢筋笼和灌浆管沉入钻孔之后,压入水泥砂浆,灌浆管在灌注过程中,一般要埋入水泥浆中2~3米,以保证桩体的质量。
灌浆后,立即投入碎石(5~25厘米),用钢筋插捣,使骨料均匀分布于桩身。
灌浆技术参数:
①水灰比w/c=0.4~0.5
②灌浆压力P=0.3~0.5MPa
③减水剂掺量0.4 (3%)
④中砂30%
⑤碎石
六、工程实例
1.珠海市政管理处拱北污水处理厂初沉池地基基础加固工程
该沉淀池于1985年进行沉管灌注桩(Φ480)桩基施工,单桩承载力45T,验桩4条,其中一条不合格,不能满足设计要求。
根据场地地质情况,结合施工现场情况,经验证采用树根桩技术进行基础加固。
根据设计院提供加固荷载,每个桩基础增加承载力1/4,树根桩承载力按摩擦桩来考虑。
通过计算,在原基础上补加140条树根桩,单桩承载力12T,桩径Φ150,桩身砼标号C23级,主筋选用4Φ12,箍筋为Φ6@250,桩身入残积土1.5米,桩长平均13米.
该工程于1992年7月至9月上旬进行施工。
施工完成后,由中国建研院珠海科研设计部进行单桩垂直静荷载试验,检测结果,极限承载力均大于240KN,容许承载力取为120KN,安全系数大于2。
另回弹系数为50%左右,表明桩身质量较好。
工程竣工后,获得了建设单位及设计单位的好评。
2.广州一六层框架结构宿舍楼树根桩基础托换工程
该宿舍楼原设计为五层框架结构,基础采用打桩及独立柱基础。
在施工过程中进行加层,结果发现建筑物出现不均匀沉降,沉降量达十几厘米。
根据此情况,采用树根桩进行基础托换,每个桩基设四条树根桩,桩径Φ150,桩长8米。
该工程于1992年11~12月施工,施工后,建筑物沉降稳定。
3.中山市外经贸原水出宿舍楼(六层)基础加固工程
该宿舍楼建于1983年,为六层框架结构,基础采用片筏基础,建成后出现不均匀沉降,房屋向一侧倾斜。
工程竣工后,为稳定建筑物,在另一侧增加了阳台,以达到两侧力的平衡,结果房屋又向增加荷载的一侧倾斜。
为此,中山市外经委委托我方进行基础加固。
在发生沉降的两侧设置树根桩,在沉降量大的一侧,树根桩起竖向支撑作用,在另一侧,树根桩起抗拔作用。
树根桩与旧基础进行连接,钢筋接头满足规范要求。
该地层软土层较厚,淤泥层厚度达8米,树根桩桩长为20米。
施工在室内进行,净空高度只有2.5米,施工难度很大。
该工程于1994年12月竣工,经观测,建筑物处于稳定状态。
