填充墙砌体工程监理实施细则(房屋建设)
- 格式:doc
- 大小:163.00 KB
- 文档页数:16
完整版)房屋建筑工程监理实施细则兰州西至武威南增建二线,该房建工程位于兰武线各站内,建筑结构为框架结构低层建筑,基础为井桩基础,填充墙采用粘土空心砖。
土建与给排水、采暖、电照、通信、信号各专业需配合施工,预埋件及预留孔洞较多,工程地质情况较为复杂。
房屋建筑工程监理工作包括施工前准备工作,如熟悉设计文件,核对施工图纸,参加技术交底,审批施工组织设计(施工方案),以及检查开工准备情况。
对于土方工程,监理工程师需要审查分部、分项工程施工方案(施工工艺),复核施工放样测量资料,按设计和施工规范对施工过程进行监督检查,并对工程进行查验和验收。
此外,需要对隐蔽工程、重点部位或关键工序进行旁站,并对施工中的质量问题进行处理。
主体工程包括模板、钢筋、混凝土工程、砌体工程和钢结构工程。
建筑装饰、装修工程包括楼地面、门窗、抹灰、涂料等。
屋面工程包括卷材屋面,安装工程包括给、排水、采暖、电气照明工程。
竣工验收是监理工作的最后一步。
在土方工程方面,监理工程师需要审批施工方案,重点审查开挖方式、支护形式、临时排水措施、回填方案及施工安全措施。
此外,需要复测承包单位上报的基础工程轴线定位点、水准基点。
在土方开挖控制方面,需要注意地下水位降至基坑底0.5m以下,雨季施工时,应在基坑周围设置排水通道。
同时,需要检查基坑支护和地基土不得超挖、扰动。
监理工程师会同设计单位、承包单位共同验槽,见证检测地基承载力。
在回填土方面,需要控制回填程序,防止引起不均匀沉降。
监理工程师需要见证检验回填土压实度,并检查回填土的高程、表面平整度。
During XXX earth filling。
XXX should be checked to control the layer thickness。
n passes。
and water content.XXXXXX1.XXX.2.XXX。
XXX supervising engineer。
design unit。
砌体工程监理实施细则一、总则1.1监理实施细则是为了保证砌体工程施工质量和安全,规范监理工作的具体实施而制定的。
1.2监理单位应按照监理实施细则进行实施,确保监理工作的规范化和科学化。
1.3监理实施细则适用于所有砌体工程的监理工作,包括新建、改建和扩建的各类建筑。
二、监理流程2.1监理单位在施工前,应对砌体工程的施工方案进行审核,并提交监理意见。
2.2监理单位应对施工单位的施工组织设计进行审核,确保符合相关规范要求。
2.3施工单位在进行施工前,应向监理单位提交施工材料、设备的质量合格证明。
2.4监理单位应定期进行现场巡查,记录施工质量、安全情况,并在监理日志中进行详细记录。
2.5监理单位应对施工单位提交的施工记录进行审核,确保施工过程符合设计要求。
2.6监理单位对施工单位提出的质量问题和安全隐患应及时进行整改,并记录整改情况。
2.7监理单位应在施工结束后进行终结性的检验和验收,确认砌体工程的质量符合设计要求。
三、监理要求3.1监理单位应配备具有相应资质的监理人员,具备砌体工程相关的专业知识和技能。
3.2监理单位应与施工单位充分沟通,及时解决施工中的问题和矛盾。
3.3监理单位应按照国家和地方相关规范要求进行监理工作,确保施工质量达到规定标准。
3.4监理单位应主动提出合理的优化设备和工艺建议,提高施工效率和质量。
3.5监理单位应进行日常巡查,并进行书面记录,确保施工过程的规范和符合要求。
四、监理报告4.1监理单位应按照合同规定,定期向业主提交监理工作报告,汇总监理工作的内容和成果。
4.2监理报告应详细记录施工过程中的问题和整改情况,提出相关建议和意见。
4.3监理报告应客观、真实地反映施工质量和安全情况,为业主提供可靠的决策依据。
4.4监理报告应按规定时间提交,并保证报告的准确性和完整性。
五、监理费用5.1监理费用应按照监理合同规定的方式进行支付。
5.2如果施工过程中出现施工方自身原因引起的重复施工或返工,监理费用不予支付。
砌筑工程监理实施细则砌筑工程监理实施细则一、预控要点:1.熟读设计施工图纸和规范,明确建筑抗震等级、砌体轴线位置、构造柱圈梁设置位置、圈梁设置位置、砌体材料的种类和强度等级、砂浆强度等级等具体要求。
2.审核施工方《施工组织设计》中砖砌体施工技术措施是否满足设计及规范要求,管理人员是否到位,操作人员是否有上岗证,如不满足应要求施工单位补充完善。
3.审核施工方委托实验室的资质等级、试验设备的检定证明;审核施工方现场试验人员的资格及到位情况。
4.审核施工方进场的砌体材料、水泥、砂,检查进场材料的几何尺寸、外观质量、出厂合格证、材质检验报告等是否满足设计图纸及规范要求,且进行现场见证取样送检,满足要求才可用于工程施工。
5.督促施工方在操作前进行施工技术交底,监理工程师应参与并作好记录。
二、过程控制要点:1.砂浆按重量配合比配合拌制。
一般应用砂浆拌合机拌制,随拌随用。
水泥砂浆和水泥石灰混合砂浆必须分别在拌成后3小时和4小时内使用完毕。
2.砂浆试样应在搅拌机出料口随机取样制作,抽样规定为:每一层楼或250m3砌体中各强度等级的砂浆,每台搅拌机至少抽样一次,每次至少做一组试块。
砂浆强度以标准养护28天龄期的试块抗压试验结果为准。
3.砌体操作开始前,监理工程师必须根据设计施工图纸及变更,认真核查施工方的砌体定位放线,并作好检查记录。
4.砌筑砖砌体时,砖块必须在砌筑前1-2天浇水润湿。
砌体竖向灰缝和水平灰缝必须平直饱满,水平灰缝饱满度不得低于80%,竖向灰缝不得出现透缝,严禁用水冲浆灌缝。
砖砌体灰缝厚度不得小于8mm,也不得大于12mm。
5.砌体的转角和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工,对不能同时砌筑而又必须留置的临时间断处,应留成斜槎。
后砌隔墙可于墙中引出凸槎并予埋拉接筋,且每道墙不少于两根。
6.砌体在与柱的连结处以及砌体的转角和交接处,必须设置拉接筋。
数量为每120mm墙厚设置一根Φ6钢筋,间距沿墙高不得超过500mm,末端应有90°弯钩。

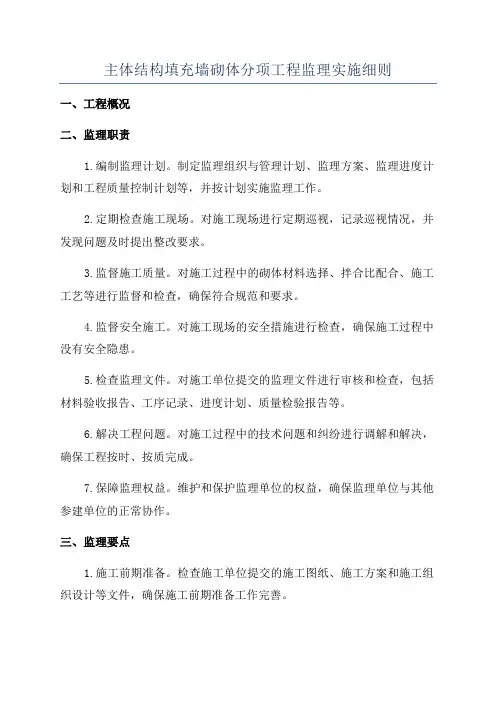

主体结构填充墙砌体分项工程监理实施细则一、工程概况二、监理职责1.编制监理计划。
制定监理组织与管理计划、监理方案、监理进度计划和工程质量控制计划等,并按计划实施监理工作。
2.定期检查施工现场。
对施工现场进行定期巡视,记录巡视情况,并发现问题及时提出整改要求。
3.监督施工质量。
对施工过程中的砌体材料选择、拌合比配合、施工工艺等进行监督和检查,确保符合规范和要求。
4.监督安全施工。
对施工现场的安全措施进行检查,确保施工过程中没有安全隐患。
5.检查监理文件。
对施工单位提交的监理文件进行审核和检查,包括材料验收报告、工序记录、进度计划、质量检验报告等。
6.解决工程问题。
对施工过程中的技术问题和纠纷进行调解和解决,确保工程按时、按质完成。
7.保障监理权益。
维护和保护监理单位的权益,确保监理单位与其他参建单位的正常协作。
三、监理要点1.施工前期准备。
检查施工单位提交的施工图纸、施工方案和施工组织设计等文件,确保施工前期准备工作完善。
2.砌体材料验收。
对施工单位购买的砌体材料进行验收,包括墙体砖、砂浆、粘结剂等,确保质量合格。
3.基底处理。
对填充墙砌体的基底进行检查和处理,确保平整、牢固。
4.砌体砂浆配合比。
检查施工单位进行砂浆配合比的准确性和合理性,确保砂浆质量优良。
5.砌体砌筑工艺。
检查施工单位进行砌体砌筑工艺的符合性和规范要求,包括墙体平整度、砌筑密实度、尺寸精度等。
6.墙体抹灰。
监督施工单位进行墙体抹灰工作,确保施工质量和平整度。
7.安全施工。
检查施工现场的安全措施和施工操作的安全性,确保施工过程中没有发生事故。
8.施工记录和验收。
对施工单位的工序记录和材料验收报告进行检查和核实,确保记录真实可靠。
四、监理报告和整改1.监理日志。
监理人员要认真填写监理日志,记录每天的监理工作和问题,及时进行整改和处理。
2.监理报告。
监理单位要及时编制监理月报和阶段性报告,向建设单位和施工单位递交,并提出问题和建议。
3.整改要求。
工投巢湖花山工业园B21#-B26#厂房墙体工程监理实施细则编制:审批:合肥市工程建设监理有限公司工投巢湖花山工业园项目监理部2015年10月工投巢湖花山工业园B21#-B26#厂房目录一、工程概况 (3)二、监理依据: (3)三、设计要求 (3)四、监理工作控制要点及目标值 (4)(一)事前控制 (4)(二)事中控制 (4)(三)事后控制 (6)五、监理工作方法﹍﹍﹍﹍﹍6六、监理工作的措施 (7)七、工程验收 (7)八、其他事宜 (7)一、工程概况本工程共6栋单体工程,均为框架结构,总建筑面积约4.5万㎡。
其中23#26#为5层,21#22#24#25#为四层。
高度分别为22米和17.7米,工期450天。
本工程建筑工程等级为多层丁类厂房,设计使用年限50年,抗震设防烈度为七度,耐火等级为二级,屋面防水II级。
±0.00以上墙体为MU5煤矸石空心砖,M5混合砂浆砌筑;±0.00以下采用M5煤矸石实心砖,M7.5水泥砂浆砌筑。
二、监理依据:(一)施工合同及委托监理合同(二)设计文件(施工图、修改图、设计变更备忘录)(三)施工图纸会审记录(四)《砌体工程施工质量验收规范》GB50203-2011(五)《建筑工程施工质量验收统一标准》GB50300-2013三、设计要求(一)所有墙体用料外形尺寸要求准确统一,表面无边角破损,砖块或砌块墙体上下匹之间应相互错缝搭接,不得有垂直通缝,砌筑砂浆应饱满。
(二)砌筑墙体材料(空心砖容重≤9kn/m³,空心率≥40%)墙体:±0.00以上墙体为MU5煤矸石空心砖,±0.00以下采用M5煤矸石实心砖。
砂浆:±0.00以上采用M5混合砂浆砌筑,±0.00以下采用M7.5水泥砂浆砌筑。
(三)外墙墙身防潮层做法在±0.00以下60mm处采用1:2水泥砂浆掺加5%防水剂20mm厚。
(四)用水房间周边墙体根部均做150高C15混凝土抗渗带;临用水房间墙体内侧粉1800高防水砂浆。
砖砌体工程施工质量监理实施细则一、专业工程特点二、监理工作流程1、砌体工程质量控制流程三、监理工作控制要点及目标值一)、施工准备阶段工作1、认真研究施工图纸,审核承建商的施工技术方案,并督促其进行技术交底。
2、复核承建商测设的墙体平面尺寸和标高。
3、审查承建商提供的砖样品、产品合格证书、产品性能检测报告,对块材、水泥、钢筋、外加剂等尚应有材料主要性能的进场复验报告,符合设计及规范要求的,允许其使用。
4、在有相应资质等级的试验室试配砂浆级配比。
二)、砌筑砂浆质量控制砌筑砂浆是砖砌体的胶粘材料,对砌体的质量影响较大,因此在施工过程中必须严格控制砂浆级配、计量、拌和、使用时间以及试块制作和养护等。
1、材料准备(1)拌和砂浆用的水泥在进场使用前,应分批对其强度、安定性进行复验。
(2)砂浆用砂不得含有害杂物,并应严格控制其含泥量。
(3)石灰膏如在现场用生石灰制作时,熟化时间不得少于7天;如采购成品石灰膏,不得购买使用脱水硬化的石灰膏。
在施工过程中应严格检查石灰(膏)的质量,并督促承建商采取措施,防止石灰膏干燥、冻结和被污染。
(4)凡在砂浆中掺入有机塑化剂、早强剂、缓凝剂、防冻剂等,应经检验和试配符合要求后方可使用。
有机塑化剂应有砌体强度的型式检验报告。
(5)拌制砂浆用水,其水质应符合国家现行标准《混凝土拌合用水标准》JGJ63的规定。
(6)当砌筑砂浆的组成材料有变更时,其配合比应重新确定。
2、砌筑砂浆的拌和及使用(1)督促、检查承建商根据审定的砂浆配合比进行生产,称量要准确。
(2)砌筑砂浆应采用机械搅拌,水泥砂浆和水泥混合砂浆搅拌时间不得少于2min水泥粉煤灰砂,浆和掺用外加剂的砂浆搅拌时间不得少于3min。
(3)检查、测定拌出砂浆的质量。
(4)专业监理工程师及时检查、督促承建商制作砂浆试块。
(5)砂浆在运输过程中,要采取措施防止其离析。
拌出的砂浆应及时使用,水泥砂浆和水泥混合砂浆必须在拌成后,分别在3h和4h内使用完毕。
山东同力建设项目管理有限公司TONGLI同力项目管理TONGLI PROJECT MANAGEMENT监理实施细则Earth backfill project management填充墙工程编制人:张彪审批人:王忠日期:2016年4月工程名称:太平洋在线服务中心工程编制单位:山东同力建设项目管理有限公司太平洋在线服务中心项目部监理细则报审表工程名称:太平洋在线服务中心工程编号:一、工程概况三、编制依据1、本工程设计图纸、设计变更、洽商及有关的设计文件2、《蒸压加气混凝土砌体构造》L10J1253、《墙体材料应用统一技术规范》GB50574-20104、《建筑节能工程施工质量验收规范》GB50411-20075、《蒸压轻质砂加气混凝土(AAC)砌块和板材建筑构造》06CJ056、《蒸压轻质砂加气混凝土(AAC)砌块和板材结构构造》7、《建筑装饰装修工程质量验收规范》GB50210-20018、建筑规范监理规划、已审批的施工方案9、《建筑工程监理规范》 GB50319-201310、《建筑工程施工技术资料管理规程》 J10350-200411、《建筑工程施工工艺规程》 J10495-200512、本工程的监理合同与施工合同及相关补充协议。
四、墙体施工前的质量控制措施1、墙体工程所用的砂加气混凝土砌块、专用粘结剂等材料进场时检查产品质量合格证明文件、型式检验报告及相关性能的检测报告,现场抽样复验。
(密度、抗拉强度、尺寸稳定性等)按以下方法控制:①、进场节能保温材料与构件的外观和包装应完整无破损,符合设计要求和产品标准的规定。
检验方法:观察检查。
检查数量:全数检查②、用于墙体节能工程的材料、构件等,其品种、规格应符合设计要求和相关标准的规定。
检验方法:观察、尺量检查;核查质量证明文件。
检查数量:按进场批次,每批随机抽取3 个试样进行检查;质量证明文件应按照其出厂检验批进行监理工程师论坛核查。
③、墙体节能工程采用的保温材料和粘结等材料,进场时应对其下列性能进复验,复验为见证取样送检:检验方法:随机抽样送检,核查复验报告。
XX工程砌体结构施工监理细则总监理工程师:XX公司XX监理部2021年4月1日砌体结构施工监理实施细则XX工程砌体结构施工监理细则编制:(专业工程师)审核:(总监理工程师)批准:(企业技术负责人)XX公司XX监理部2021年4月1日目录一、工程概况 (1)二、编制依据 (2)三、专业工程特点及内外部条件 (2)四、监理工作流程 (3)五、监理工作的检查、控制要点及目标值 (5)六、监理工作方法及措施 (13)七、监理人员安排与分工 (21)八、需要旁站监理的部位、过程及要求 (24)九、质量验收及要求 (25)十、记录表和资料目录 (29)十一、监理日志、监理日记及其记录的要求 (34)一、工程概况1、设计总概况项目位于XX。
航站楼主要功能为:值机大厅、安检大厅、国内出港到港混流候机指廊、远机位候机厅、航延等候厅、行李提取厅、迎客厅、商务贵宾室等。
总建筑面积约为XX万平方米,由东西南三指廊及主楼组成,分为地上四层、地下二层,建筑最高点为XX米,西指廊和东指廊建筑最高点高度为XX米,南指廊为XX米,其结构形式为钢筋混凝土+钢结构网架屋盖(主楼、南指廊)、钢筋混凝土+钢框架屋盖(东指廊、西指廊)。
表1设计总概况类型建筑概况地上/地下建筑面XXm2积建筑高度主楼最高点高度XXm,南指廊最高点高度XXm,东指廊及西指廊最高点高度XXm。
建筑层数绝对标高抗震设防烈度使用年限屋面防水等级地下室防水等级主楼各层层高东指廊各层层高西指廊各层层高南指廊各层层高2、砌筑设计概况1)本工程砌体均为骨架结构的填充墙,不作承重结构用,砖及砼砌块强度等级不低于MU5,轻质砌块不低于MU2.5,空心砌块强度不低于MU3.5,砂浆强度等级不小于M5(Mb5、Ms5),广东省城市城区必须使用预拌砂浆(强度等级不小于DM M5或WM M5),除地面防潮层以下采用水泥砂浆外,其余为水泥石灰混合砂浆。
2)本工程墙体砌块及砂浆选用详见下表,砌体施工质量控制等级为B级。
B13飞利浦照明(中国)仪征新建厂房工程监理实施细则(砌筑工程)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省建设厅监制目录一、工程概况二、工程特点三、监理依据四、监理目标五、监理工作流程六、监理控制要点及措施监理实施细则一、工程项目概况1、建设单位:飞新照明有限公司;2、设计单位:世源科技工程有限公司、中国中轻国际工程有限公司、中机国际工程设计研究院、上海科元燃化工程设计有限公司;3、监理单位:江苏省经纬建设监理中心4、施工单位:江苏地基工程总公司扬州分公司(桩基)、中建二局第二建筑工程有限公司(上部结构);5、工程名称:飞利浦照明(中国)仪征新建厂房工程,包括:厂房(含车间和办公区)、设备房(含变配电站、发电机房、空压机房及真空泵房、高低压机房、水泵房及消防水池)、化学品库、辅助生产车间、原材料库、化学配料房、液化石油气储区及该项目的外部环境工程(含道路、管线、景观绿化)等。
6、工程地点:仪征市经济开发区闽泰大道东侧7、工程规模:建筑总面积40516平方米8、工程要求工期:上部结构2008年4月28日,业主要求竣工时间2008年12月31日9、工程预算造价:约8800万元人民币。
10、工程质量目标:符合国家建筑工程施工质量统一验收标准(GB50300-2001)。
11、建筑结构体系:本工程车间采用排架钢结构,化学品仓库采用钢结构,办公区、辅助车间、原材料仓库、化学配料房、门卫室及设备房采用钢筋混凝土结构。
门卫室采用天然浅基础,其它工程采用桩基础。
12、建筑设备:机械设备安装、强、弱电,通风空调,暖卫,消防等。
二、工程特点本工程为大面积厂房结构,室内正负零标高相当于绝对标高4.96米。
砌体结构采用页岩标准砖、页岩模数多孔砖及200厚加气砼砌块。
砌筑砂浆正负零以上采用M7.5或M5水泥混合砂浆,正负零以下除1-1车间、6#7#原材料及配料车间用m7.5水泥砂浆,其余单体均采用M10水泥砂浆砌筑。
B2-11中广核射阳(200MW)风电项目监理实施细则(砌体工程)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:一、专业工程特点:1、建筑防潮层以上采用240厚MU10煤矸石多孔砖,M7.5混合砂浆;防潮层以下采用MU15煤矸石实心砖,M10水泥砂浆,砂浆均为预拌砂浆。
2、抗震设防烈度为7度,设计基本地震加速度为0.15g。
二、编制依据:1、《砌体工程施工质量验收规范》(GB50203-2002)2、《电力建设工程监理规范》(DL/T5434-2009)3、《建筑工程施工质量验收统一标准》(GB50300-2001)4、《建设工程项目管理规范》(GB50326-2001)5、《工程建设标准强制性条文》6、施工图纸7、《监理规划》8、承包方报审的《施工组织设计》、《施工方案》9、《监理大纲》三、砂浆拌制中的巡视与旁站1、巡视砂浆的质量是影响砌体质量最主要的因素之一。
首先监理人员巡视时要在砂浆拌合地点察看砂浆的品种及掺加料的品种,应检查是否按施工配合比进行拌合。
如水泥砂浆不应掺加石灰或黏土等,防水砂浆应掺加防水剂,防冻砂浆应掺加防冻剂等等。
其次,监理人员在巡视时应察看水泥、砂及其他主要材料是否有下正常的情况,如水泥结块、砂的粗细度、砂中的杂物与含泥量等,是否与已经过试验合格的材料的外观有明显的差异,如有明显差异应要求施工人员进行见证取样试验。
第三,监理人员要在砂浆出料口检查砂浆的稠度。
第四,监理人员还应检查砂浆是否具有良好的和易性,其分层度不宜大于30mm。
砂浆拌成后在使用时,均应盛入贮灰器内,如砂浆出现泌水现象,应在砌筑前再次拌合。
第五,砂浆应随拌随用。
在巡视时,监理人员应注意砂浆的拌合速度与使用消耗速度是否协调,特别是在出现非正常停工时,更应注意水泥砂浆和水泥混合砂浆在拌成后必须分别在3h和4h内使用完毕。
如施工期间最高温度超过30℃,必须分别在拌成后2h和3h内使用完毕。
监理实施细则工程名称:实施阶段:砌体工程监理工程师:总监理工程师:xxxxxxxx有限公司年月砌体工程监理实施细则1 专业工程特点:1.1 本工程墙体高层:-1.450~±0.000砌体外墙用MU15混凝土实心砖、M10水泥砂浆砌筑、±0.000以上部位砌体外墙用采用B07级砂加气砌块、强度不低于A5.0,砌体内隔墙采用B06级砂加气砌块、强度不低于A3.5。
墙体采用专用粘结剂砌筑,墙面采用批土做法。
砌体的施工质量控制等级为B级。
砌筑砂浆均采用预拌砂浆。
1.2 多层:±0.000以下砌体用MU15混凝土实心砖、M10水泥砂浆砌筑。
±0.000以上部分气体用MU10烧结煤矸石多孔砖(KP1)、混合砂浆(潮湿房间用水泥砂浆)砌筑,顶层、次顶层M10,其他层M5.0。
多孔砖规格240*115*90MM,容重≤13.5KN/M3。
砌体的施工质量控制等级为B级。
砌筑砂浆均采用预拌砂浆。
2 编制依据:(根据本工程的特点)2.1 建设工程承包合同和监理合同,已审批的监理规划。
2.2 经专项审查合格的设计文件。
2.3 经批准的建筑施工组织设计、砌体专项施工方案。
2.4 《砌体工程施工质量验收规范》GB50203-20112.5 《墙体材料应用统一技术规范》GB50574-20102.6 《建筑节能工程施工质量验收规范》GB50411-20072.9 《蒸汽轻质加气混凝土(AAC)砌块构造详图》2010浙G342.10 《湖州市住宅工程质量通病防治规定》湖建发〔2011〕228号3 监理工作流程:4 监理工作的控制要点及目标值:4.1(根据本工程的监理合同,确定砌体施工质量的目标值)4.2工程质量规范标准和检查方法4.2.1砖砌体工程4.3 监理预控要点:4.3.1 熟悉施工图纸审核施工方案(或砌块排列图)搞清不同楼层、不同部位对砌体标号、施工质量控制等级、砂浆标号的要求,对各部位砖砌体的配筋、预留孔、预埋件(预埋木砖)的位置、尺寸、要求做到心中有数,便于现场巡视时检查。
砌体工程施工监理实施细则一、基本规定⑴砌筑基础前,应校核放线尺寸,允许偏差应符合表1规定。
表1 放线尺寸的允许偏差⑵在墙上留置临时施工洞口,其侧边离交接处墙面不应小于500mm,洞口净宽度不应超过1m。
临时施工洞口应做好补砌。
⑶不得在下列墙体或不为设置脚手眼:①120mm厚墙和独立柱。
②过梁上与过梁成60°角的三角形范围及过梁净跨度1/2的高度范围内。
③宽度小于1m的窗间墙。
④砌体门窗洞口两侧200mm和转角处450mm范围内。
⑤梁或梁垫下机器左右500mm范围内。
⑷尚未施工楼板或屋面的墙或柱,当可能遇到大风时,其允许自由高度不得超过表2的规定。
如超过表中限值时,必须采用临时支撑等有效措施。
表2 墙和柱的允许自由高度(m)注:1.本表适用于施工处相对白哦高(H)在10m范围内的情况。
如10m<H≤15m,15m<H≤20m时,表中的允许自由高度应分别乘以0.9,0.8和系数;如H>20m时,应通过抗倾覆演算其允许自由高度。
2.当所砌筑的墙有横墙或其他结构与其连接,而且兼具小于表列限值的2倍时,砌筑高度可不受本表的限制。
⑸搁置预制梁、板的砌体顶面应找平,安装时坐浆。
当设计无具体要求是,应采用1:2.5的水泥砂浆。
⑹砌体施工质量控制等级分为三级,并应符合表3的规定。
表3 砌体施工质量控制等级二、砌筑砂浆⑴水泥进场使用前,应分批对其强度、安定性进行复检。
检验批应统一生产厂家,统一编号为一批。
当在使用中水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月时),应复查试验,并按其结果使用。
不同品种的水泥,不得混合使用。
⑵凡在砂浆中掺入有几塑化剂、早强剂、缓凝剂、防冻剂等。
应经检验和试配符合要求后,方可使用。
有机塑化剂应有砌体强度的形式检验报告。
三、砖砌体工程的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。
对不能同时砌筑而又必须留置的临时简短处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3.⑶砖砌体的位置及垂直度允许偏差应符合表4的规定。
砌体工程监理实施细则签署页砌体工程监理实施细则目录1 工程概况及设计内容2 编制依据3 监理工作流程4 监理工作控制要点及目标值5 监理工作方法和措施6 监理旁站内容、方法和要求7 合肥地区对煤矸石砖的管理规定8 安全与文明施工煤矸石空心砖填充墙砌体工程质量控制监理实施细则一、工程概况二、编制依据2.1《建设工程监理规范》(GB50319-2000)2.2《建筑工程施工质量验收统一标准》(GB50300-2001)2.3《砌体结构工程施工质量验收规范》GB50203-20112.4《砌体结构设计规范》GB50003-20112.5《砌筑砂浆配合比设计规程》JGJ/T98-20102.6《预拌砂浆应用技术规程》JGJ/T223-20102.7《预拌砂浆》GB/T25181-20102.8《预拌砂浆》JG/T230-20072.9《干混砂浆生产工艺与应用技术规范》JC/T 2089-20112.10《烧结空心砖和空心砌块》GB13545-20032.11《砌体填充墙结构构造》12SG614-12.12《关于开展煤矸石制品专项治理的通知》(合建设[2009]33号)2.13关于印发《合肥市新型墙体材料施工技术要点》的通知(合建设[2009]77号)2.14《关于进一步加强我市新型墙体材料监督管理的通知》(合建设[2009]79号)2.15《关于加强建筑工程配砖应用及生产管理的通知》(合建设[2011]18号)2.16《关于我市预拌砂浆推广应用禁现时间的通知》(合建建管[2011]24号)2.17《关于墙体拉结筋化学植筋施工有关问题的通知》(合建质安监[2008]31号)2.18《合肥市预拌砂浆管理办法》(合政办[2011]26号)2.19《合肥市住宅工程质量通病防治导则》合建设[2006]339号2.20《安徽省发展新型墙体材料条例》2.21工程设计文件、图纸会审记录2.22监理委托合同、施工承包合同及招投标文件、施工组织设计(方案)、已批准的监理规划三、监理工作流程四、监理工作控制要点及目标值4.1砌体工程所用材料4.1.1煤矸石空心砖(1)审核是否取得《安徽省新型墙体材料证书》及其有效性;(2)审核是否办理进肥备案登记手续及其有效性;(根据项目所在地要求而编制,此处以合肥为例)(3)审核是否有《产品质量合格证》,产品质量合格证主要内容包括:生产厂名、产品标记、批量及编号、证书编号、本批产品实测技术性能和生产日期等,并由检验员和单位签章;(4)按规范见证取样送检复试;4.1.2预拌砂浆(1)检查是否有预拌砂浆购销合同;(2)检查预拌砂浆供应单位的“合肥市预拌砂浆企业备案证书”(复印件)及合同备案表;(根据项目所在地要求而编制,此处以合肥为例)(3)审核每批次预拌砂浆是否有《产品型式检验报告》及其有效性;(4)审核每批次预拌砂浆是否有《出厂检验报告》及其有效性;(5)进场是否提供预拌砂浆使用说明书;(6)按《预拌砂浆应用技术规程》进行进场检验及见证取样复检;(7)厂家是否对预拌砂浆使用单位进行了技术交底;(8)现场是否具备预拌砂浆存放的场地与工具,及其数量是否足够;(9)检查并审核使用单位编制的预拌砂浆专项施工方案;4.1.3钢筋(1)审核钢筋进场是否有质量证明文件;(2)检查钢筋进场时是否有标识标牌;(3)按规范见证取样送检复试;4.2砌体工程(1)填充墙砌体的砂浆饱满度不得小于80%。
义乌市后宅第二小学新建工程砌体工程监理实施细则编制:审核:浙江荣阳工程监理有限公司项目监理部年月日一、工程概况项目名称:义乌市后宅第二小学新建工程1.建设单位:义乌市城市投资建设集团有限公司2.设计单位:义乌市翰城建筑设计有限公司3.监理单位:浙江荣阳工程监理有限公司4.施工单位:浙江土木建设有限公司5.工程地点:义乌市后宅街道项目特征:本工程为义乌市后宅第二小学新建工程,建设地点位于义乌市后宅街道,本工程共八个单位工程,体艺楼(餐厅)地上四层,建筑高度22.5米,框架结构、网架结构,建筑面积5612.73平方米;综合楼、多功能厅地上四层,建筑高度17.32米,框架结构,建筑面积6513.61平方米;教师工作间局部地下一层,地上四层,建筑高度18.95米,框架结构,建筑面积2709.66平方米;教学楼地上四层,建筑高度14.7米,框架结构,建筑面积7818.88平方米;配电房地上一层,建筑高度4.8米,框架结构,建筑面积69.68平方米,锅炉房地上一层,建筑高度4.8米,框架结构,建筑面积54.51平方米;门卫一地上一层,建筑高度3.9米,框架结构,建筑面积63.87平方米;门卫二地上一层,建筑高度3.9米,框架结构,建筑面积43.97平方米;耐火等级为二级,屋面防水等级为Ⅰ级,建筑防雷类别为二类,建筑结构的安全等级为二级。
本工程位于义乌市后宅街道。
烧结页岩多孔砖为MU 10 ,用M 5 混合(水泥M10)砂浆砌筑。
二、监理工作流程三、监理工作的控制要点及目标值(一)砖砌体工程:砖砌体工程的质量要求应符合《砌体工程施工质量验收规范》(GB50203-2002)的规定。
(二)砼小型空心砌块砌体工程砼小型空心砌块砌体工程的质量要求应符合《砌体工程施工质量验收规范》(GB50203-2002)的规定。
(三)配筋砌体工程:配筋砌体工程的质量要求应符合《砌体工程施工质量验收规范》(GB50203-2002)的规定。
签署页目录1 工程概况及设计容2 编制依据3 监理工作流程4 监理工作控制要点及目标值5 监理工作方法和措施6 监理旁站容、方法和要求7 地区对煤矸石砖的管理规定8 安全与文明施工煤矸石空心砖填充墙砌体工程质量控制监理实施细则一、工程概况二、编制依据2.1《建设工程监理规》(GB50319-2000)2.2《建筑工程施工质量验收统一标准》(GB50300-2001)2.3《砌体结构工程施工质量验收规》GB50203-20112.4《砌体结构设计规》GB50003-20112.5《砌筑砂浆配合比设计规程》JGJ/T98-20102.6《预拌砂浆应用技术规程》JGJ/T223-20102.7《预拌砂浆》GB/T25181-20102.8《预拌砂浆》JG/T230-20072.9《干混砂浆生产工艺与应用技术规》JC/T 2089-20112.10《烧结空心砖和空心砌块》GB13545-20032.11《砌体填充墙结构构造》12SG614-12.12《关于开展煤矸石制品专项治理的通知》(合建设[2009]33号)2.13关于印发《市新型墙体材料施工技术要点》的通知(合建设[2009]77号)2.14《关于进一步加强我市新型墙体材料监督管理的通知》(合建设[2009]79号)2.15《关于加强建筑工程配砖应用及生产管理的通知》(合建设[2011]18号)2.16《关于我市预拌砂浆推广应用禁现时间的通知》(合建建管[2011]24号)2.17《关于墙体拉结筋化学植筋施工有关问题的通知》(合建质安监[2008]31号)2.18《市预拌砂浆管理办法》(合政办[2011]26号)2.19《市住宅工程质量通病防治导则》合建设[2006]339号2.20《省发展新型墙体材料条例》2.21工程设计文件、图纸会审记录2.22监理委托合同、施工承包合同及招投标文件、施工组织设计(方案)、已批准的监理规划三、监理工作流程四、监理工作控制要点及目标值4.1砌体工程所用材料4.1.1煤矸石空心砖(1)审核是否取得《省新型墙体材料证书》及其有效性;(2)审核是否办理进肥备案登记手续及其有效性;(根据项目所在地要求而编制,此处以为例)(3)审核是否有《产品质量合格证》,产品质量合格证主要容包括:生产厂名、产品标记、批量及编号、证书编号、本批产品实测技术性能和生产日期等,并由检验员和单位签章;(4)按规见证取样送检复试;4.1.2预拌砂浆(1)检查是否有预拌砂浆购销合同;(2)检查预拌砂浆供应单位的“市预拌砂浆企业备案证书”(复印件)及合同备案表;(根据项目所在地要求而编制,此处以为例)(3)审核每批次预拌砂浆是否有《产品型式检验报告》及其有效性;(4)审核每批次预拌砂浆是否有《出厂检验报告》及其有效性;(5)进场是否提供预拌砂浆使用说明书;(6)按《预拌砂浆应用技术规程》进行进场检验及见证取样复检;(7)厂家是否对预拌砂浆使用单位进行了技术交底;(8)现场是否具备预拌砂浆存放的场地与工具,及其数量是否足够;(9)检查并审核使用单位编制的预拌砂浆专项施工方案;4.1.3钢筋(1)审核钢筋进场是否有质量证明文件;(2)检查钢筋进场时是否有标识标牌;(3)按规见证取样送检复试;4.2砌体工程(1)填充墙砌体的砂浆饱满度不得小于80%。
(2)填充墙砌体的灰缝厚度和宽度应为8~12mm。
(3)墙体拉结筋的连接:采用焊接接头时,单面焊的焊接长度为10d,双面焊接长度为5d;采用绑扎搭接连接时,搭接长度55d且不小于400mm。
(4)填充墙砌体的一般尺寸偏差应符合规要求(见下表):4.3砌体工程中构造柱、水平系梁(1)构造柱、水平系梁纵向钢筋采用绑扎搭接时,全部纵筋可在同一连接区段搭接,钢筋搭接长度50d。
(2)设置在砌体水平灰缝的钢筋,应居中置于灰缝中。
水平灰缝厚度应大于钢筋的直径4mm以上。
砌体外露面砂浆保护层的厚度不应小于15mm。
(3)构造柱、水平系梁最外层钢筋保护层厚度不应小于20mm。
(4)构造柱位置及垂直度的允许偏差应符合规要求(见下表):五、监理工作方法和措施5.1监理质量控制工作方法如下:(1)旁站监督:在关键部位或关键工序施工过程中,如构造柱混凝土浇筑等,由监理人员在现场进行旁站监督。
(2)见证:由监理人员现场监督某工序全过程完成情况的活动。
(3)平行检验:项目监理部利用一定的检查或检验手段,在施工单位自检的基础上,对重要的分项工程或对质量有怀疑的材料、结构受业主委托,按照一定的比例独立进行检查或检验的活动。
(4)巡视:监理人员对正在施工的部位或工序在现场进行的定期或不定期的监督活动。
(5)指令文件:监理工程师适用监理合同赋于指令控制权对施工提出书面的指示和要求。
(6)支付控制手段:质量监理以计量支付控制权为保障手段。
(7)监理通知:监理工程师利用口头或书面通知,对任何事项发出指示,并督促施工单位严格遵守和执行监理工程师的指示。
●口头通知:对一般工程质量问题或工程事项,口头通知施工单位整改或执行,必要时用监理工程师通知单形式予以确认。
●监理工作联系单:有经验的监理工程师提醒施工单位注意的事项,用监理工作联系单形式。
●监理工程师通知单:监理工程师在巡视旁站等各种检查时发出的问题,用监理通知单书面通知施工单位,并要求施工单位整改后再报监理工程师复查。
●工程暂停令:对施工单位违规施工,监理工程师预见到会发生重大隐患,应及时下达全部或局部工程暂停令(一般情况下宜事先与业主沟通)。
5.2监理质量控制措施5.2.1事前控制5.2.1.1技术准备:(1)熟悉和掌握设计图纸,变更通知以及相关规定等资料。
(2)审核施工单位编制的专项方案,确保其技术措施,质量控制措施及工艺流程满足有关规和设计要求,其施工方法要满足投资控制要求。
(3)审查所选块体的品种、强度是否符合设计及有关规定要求,确定后对样品进行封样保存,封样上标签标明生产厂家、规格、部位、数量等。
(4)审查施工单位的质量体系是否完善,施工人员和质量安全人员是否具备上岗要求。
5.2.1.2使用材料控制:(1)煤矸石砌体材料进场时,施工单位应向监理公司报验,并提供产品合格证。
(2)监理工程师要检查煤矸石块体的外观质量,并按相关规定要求进行见证取样。
●煤矸石烧结空心砖:每一生产厂家,每10万块为一验收批,不足10万块按一批计算,一批至少抽检1组。
●烧结煤矸石墙材制品生产中煤矸石掺量必须>70%(干基重量比)。
●煤矸石砖在运输及装卸过程中,严禁抛掷和倾倒,进场后按品种、规格堆放整齐,堆放高度不宜超过2m;并有防潮防雨措施;(3)预拌砂浆:进场时应进行外观检查满足以下规定:●湿拌砂浆:外观均匀、无离析、无泌水现象;●散装干混砂浆:外观均匀、无结块、无受潮现象;●袋装干混砂浆:包装完整,无受潮现象。
(4)预拌砂浆应进行稠度检验,且稠度允许偏差应符合下表规定:(5)预拌砂浆外观、稠度检验合格后,应按表1《预拌砂浆进行检验项目和检验批量》规定进行复验。
(6)现场若采用湿拌砂浆,则应遵循以下规定:●现场应配备湿拌砂浆存储容器;●不同品种、强度等级的湿拌砂浆应分别存放在不同的储存容器中,并对容器进行标识,标识容包括砂浆的品种、强度等级、使用时限等;●湿拌砂浆应遵循先存先用的原则;●在存储及使用过程中不应加水。
当出现少量泌水时,应拌合均匀后使用;●砂浆用完后,应立即清理储存容器;●使用多余的砂浆不得倒回储存容器,另行集中收集,以免污染储存容器中的湿拌砂浆;●湿拌砂浆储存地点的环境温度宜为5~35℃。
(7)现场若采用干混砂浆,则干混砂浆的储存及拌合应遵循下列规定:A.干混砂浆储存●不同品种的散装干混砂浆应分别储存在散装移动筒仓中,不得混存混用,并应对筒仓进行标识。
筒仓数量应满足砂浆品种及施工要求。
更换砂浆品种时,筒仓应清空;●袋装干混砂浆应储存在干燥、通风、防潮、不受雨淋的场所,并应按品种、批号分别堆放,不得混堆混用,且应先存先用。
配套组分中的有机类材料应储存在阴凉、干燥、通风、远离火和热源的场所,不应露天存放和暴晒,储存环境温度应为5~35℃;●散装干混砂浆在储存及使用过程中,当对砂浆质量的均匀性有疑问或争议时,应按《预拌砂浆应用技术规程》JGJ/T223-2010附录B规定进行检测;B.干混砂浆拌合●干混砂浆应按产品说明书的要求加水或其他配套组分拌合,不得添加其他成分;●干混砂浆拌合用水应符合现行行业《混凝土用水标准》JGJ63的规定;●干混砂浆应采用机械搅拌,搅拌时间除应符合产品说明书的要求外,尚应符合下列规定:➢采用连续式搅拌器搅拌时,应搅拌均匀,并应使砂浆拌合物均匀稳定;➢采用手持式电动搅拌器搅拌时,应先在容器中加入规定量的水或配套液体,再加入干混砂浆搅拌,搅拌时间宜为3mim~5mim,且应搅拌均匀。
应按产品说明书的要求静停后再拌合均匀;➢搅拌结束后,应及时清洗搅拌设备;●砂浆拌合物应在砂浆可操作时间用完,且应满足工程施工的要求;●当砂浆拌合物出现少量泌水时,应拌合均匀后使用。
(8)其它材料:拉结筋、预埋件等均符合要求。
5.2.1.3作业场地条件的检查复验要点:(1)砌筑墙体施工前总包单位应弹好建筑物的主要轴线及砌体控制边线,并自检,监理工程师要对重要部位进行复核,合格后可同意其施工。
(2)砖墙砌筑前监理工程师检查需穿墙安装的专业线管是否已安装完成,预留的洞口的位置和尺寸是否符合要求,完备后可一次砌筑完成。
如穿墙管线未完成又确需进行砌砖施工,可采取预留洞口或只砌砖一定高度处理办法。
为确保机电安装工程预留预埋正确,监理部将督促总包单位在墙体报验前履行部土建和安装工程会签手续,对于所有洞口需提前在图纸中注明并对工人进行交底,严禁后期开洞。
5.2.2事中控制5.2.2.1煤矸石空心砖砌筑控制要点:(1)煤矸石砖应提前1d~2d喷水润湿,使得相对含水率在60%~70%。
(2)砌体施工质量控制等级应控制在A级,控制容为现场质量管理、砂浆和砼强度、砂浆拌合方式、砌筑工人等四个方面。
(3)在厨房、卫生间、浴室等有水房间砌筑时,墙底部宜现浇砼防水坎台,高度不低于200mm。
(4)在墙上留置临时施工洞口,其侧边离交接处墙面不应小于500mm,洞口净宽度不应超过1m。
临时施工洞口应做好补砌。
(5)不得在下列墙体或部位设置脚手眼:●120mm厚墙;●过梁上与过梁成600角的三角形围及过梁净跨度1/2的高度围;●宽度小于1m的窗间墙;●砌体门窗洞口两侧200mm和转角处450mm围;●梁或梁垫下及其左右500mm围;●设计不允许设置脚手眼的部位;(6)施工脚手眼补砌时,应砌成脚手眼掉落的砂浆、灰尘;脚手眼处砖及填塞用砖应润湿,并应填实砂浆,不得用干砖填塞。
(7)设计要求的洞口、管道、沟槽应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和在墙体上开凿水平沟槽。
