外立面装饰工程施工方案工艺流程:基层处理→吊垂直、套方、找规矩、贴灰饼→抹底层砂浆→弹线分析→排块材→浸块材→镶贴块材→表面勾缝与擦缝1、进行基层处理和吊垂直、套方、找规矩。
要注意同一墙面不得有一排以上的非整砖,并应将其镶贴在较隐蔽的部位。
2、在基层湿润的情况下,先刷107胶素水泥浆一道(内掺水重10%的107胶),随刷随打底;底灰采用1∶3水泥砂浆,厚度约12m,分二遍操作,第一遍约5mm,第二遍约7mm,待底灰压实刮平后,将底子灰表面划毛。
3、待底子灰凝固后便可进行分块弹线,随即将已湿润的块材抹上厚度为2~3mm的素水泥浆,内掺水重20%的107胶进行镶贴(也可以用胶粉),用木锤轻敲,用靠尺找平找直。
4、钻孔、剔槽:安装前先将饰面板按照设计要求用台钻打眼,事先应钉木架使钻头直对板材上端面,在每块板的上、下两个面打眼,孔位打在距板宽的两端1/4处,每个面各打两个眼,孔径为5mm,深度为12mm,孔位距石板背面以8mm为宜(指钻孔中心)。
钻孔后用金钢錾子把石板背面的孔壁轻轻剔一道槽,深5mm左右,连同孔服形成象鼻眼,以备埋卧铜丝之用。
5、安装人造石:按部位取石板并舒直铜丝或镀锌铅丝,将石板就位,石板上口外仰,右手伸入石板背面,把石板下口铜丝或镀锌铅丝绑扎在横筋上。
绑时不要太紧可留余量,只要把铜丝或镀锌铅丝和横筋栓牢即可(灌浆后即会锚固),把石板竖起,便可绑人造石上口铜丝或镀锌铅丝,并用木楔子垫稳,块材与基层间的缝隙(即灌浆厚度)一般为30~50mm。
用靠尺板检查调整木楔,再拴紧铜丝或镀锌铅丝,依次向另一方进行。
6、灌浆:把配合比为1∶2.5水泥砂浆放入半截大桶加水调成粥状(稠度一般为8~2cm),用铁簸箕舀浆徐徐倒入,注意不要碰人造石,边灌边用橡皮锤轻轻敲击石板面使灌入砂浆排气。
7、擦缝:全部石板安装完毕后,清除所有石膏和余浆痕迹,用麻布擦洗干净,并按石板颜色调制色浆嵌缝,边嵌边擦干净,使缝隙密实、均匀、干净、颜色一致。

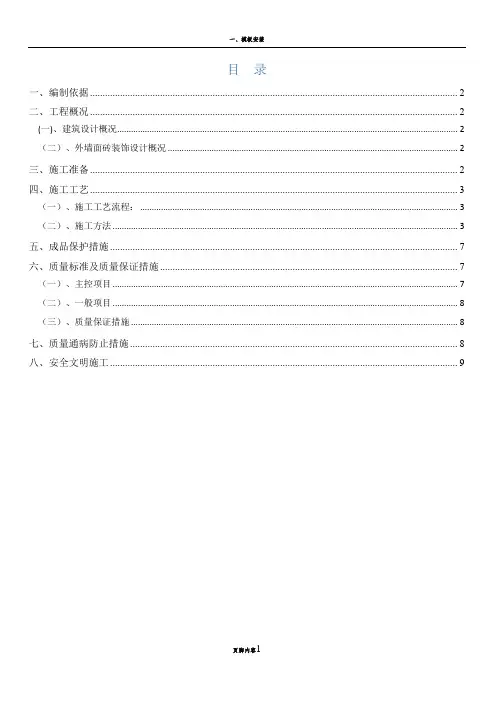

目录一、编制依据 (2)二、工程概况 (2)(一)、建筑设计概况 (2)(二)、外墙面砖装饰设计概况 (2)三、施工准备 (2)四、施工工艺 (3)(一)、施工工艺流程: (3)(二)、施工方法 (3)五、成品保护措施 (7)六、质量标准及质量保证措施 (7)(一)、主控项目 (7)(二)、一般项目 (8)(三)、质量保证措施 (8)七、质量通病防止措施 (8)八、安全文明施工 (9)一、编制依据1、《本工程施工组织设计》2、《建筑工程施工质量验收统一标准》(GB 50300—2013)3、《建筑装饰、装修工程质量验收规范》(GB 50210—2011)4、《外墙饰面砖工程施工及验收规程》(JCJ126-2015)5、《建筑施工高处作业安全技术规范》(JGJ80-2016)6、《施工现场临时用电安全技术规范》(JGJ46-2005)7、《施工现场安全生产管理规范》(DGJ08-903-2010)8、《建筑施工安全检查标准》(JGJ59-2011)二、工程概况(一)、建筑设计概况建设单位:广州黄埔文冲城中村改造投资有限公司总承包施工单位:广东上城建设有限公司监理单位:广州市黄埔建设监理有限公司设计单位:深圳华森建筑与工程设计顾问有限公司勘察单位:建材广州地质工程勘察院建设地点:广州黄埔区大沙地东路以南,石化路以西。
建筑面积:项目总建筑面积约123609.7平方米,拟建建筑物H1~H6栋为超高层住宅,其中地上2栋32层,4栋33层,地下1层.结构形式:框架剪力墙结构。
(二)、外墙面砖装饰设计概况本工程外墙饰面砖采用白色、深灰色、浅灰色、深咖啡色,共4种颜色的外墙劈开砖,规格95*45,面砖装饰范围为根据图纸范围全面覆盖。
三、施工准备1、材料准备:面砖规格采用95mm×45mm规格外墙劈开砖,使用时可以按排版需要切割成其他规格砖单独使用。
粘结材料为外墙面砖专用粘结剂,勾缝剂为外墙面砖专用勾缝剂,颜色定为水泥本色。
目录1﹑工程概况 (22﹑编制依据 (23﹑施工总体部署 (23.1、设计要求 (23.2、材料要求 (33.3、施工进度计划 (44﹑施工工艺 (54.1、玻化砖地面及楼面工艺流程: (54.2、防滑地砖防水地面及楼面的工艺流程: (64.3、外墙饰面砖、内墙饰面砖及踢脚的工艺流程: (8 5﹑施工准备 (116﹑基本要求 (126.1、一般要求 (126.2、技术要求 (137﹑质量标准 (137.1、内墙面砖及外墙面砖的质量标准 (147.2、地面砖质量标准 (158﹑成品保护 (169﹑安全与环境措施 (1610、应注意的质量问题 (17中铁一局集团有限公司杭州地铁2号线一期工程(SG2-11-1标段饰面砖工程专项施工方案1﹑工程概况蜀山车辆段与综合基地工程(SG2-11-1标段位于杭州市萧山区蜀山街道章潘桥村,占地面积39.16公顷,一期建筑面积83267 ㎡;总平面布置图见附图。
本次饰面砖主要以运用库、检查库、检修主厂房、物资总库、洗车机库及控制室、牵引混合所及蓄电池间等局部夹层的地面、楼面、楼梯间及墙面为主。
地面做法分为:玻化砖地面及防滑防水地面;楼面做法分为:玻化砖楼面、防滑防水楼面;墙面做法分为:瓷砖墙面。
为了工程的顺利进行,合理的安排人力、物力以及材料的周转,特编制本专项工程施工方案。
2﹑编制依据1 、施工图纸及变更说明2 、«建筑地面工程施工质量验收规范» (GB 50209-20023 、«建筑地面设计规范» (GB 50037-964 、«混凝土结构工程施工质量验收规范»(GB 50204-25 、«地下防水工程质量验收规范» (GB 50208-20026 、«工业建筑防腐蚀设计规范» (GB 50046-20087 、«建筑装饰装修工程质量验收规范» (GB 50210-20018 、国家标准图集 2000浙J379 、国家标准图集 05J9093﹑施工总体部署3.1、设计要求面砖的规格除墙面砖规格为300*600,玻化砖及防滑地砖规格均为600*600。

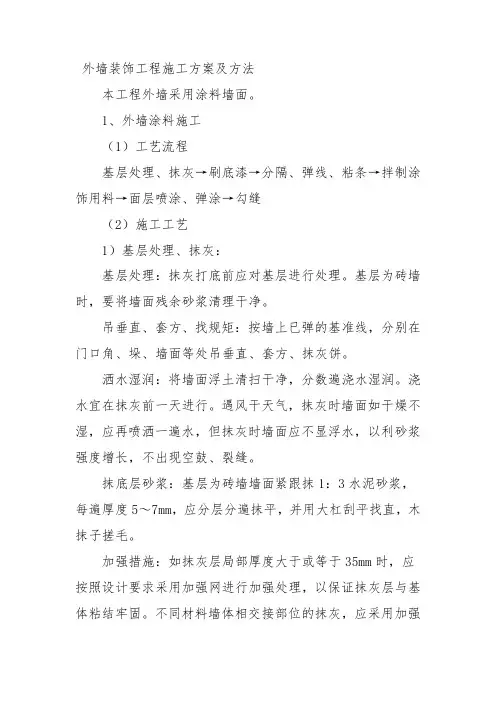

外墙装饰工程施工方案及方法本工程外墙采用涂料墙面。
1、外墙涂料施工(1)工艺流程基层处理、抹灰→刷底漆→分隔、弹线、粘条→拌制涂饰用料→面层喷涂、弹涂→勾缝(2)施工工艺1)基层处理、抹灰:基层处理:抹灰打底前应对基层进行处理。
基层为砖墙时,要将墙面残余砂浆清理干净。
吊垂直、套方、找规矩:按墙上已弹的基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼。
洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润。
浇水宜在抹灰前一天进行。
遇风干天气,抹灰时墙面如干燥不湿,应再喷洒一遍水,但抹灰时墙面应不显浮水,以利砂浆强度增长,不出现空鼓、裂缝。
抹底层砂浆:基层为砖墙墙面紧跟抹1:3水泥砂浆,每遍厚度5~7mm,应分层分遍抹平,并用大杠刮平找直,木抹子搓毛。
加强措施:如抹灰层局部厚度大于或等于35mm时,应按照设计要求采用加强网进行加强处理,以保证抹灰层与基体粘结牢固。
不同材料墙体相交接部位的抹灰,应采用加强网进行防开裂处理,加强网与两侧墙体的搭接宽度不应小于100mm。
底层砂浆厚度的控制:底层砂浆抹好后,预留面层厚度,如果采用弹涂方法施工预留12mm为宜,如采用喷涂时,预留5mm为宜,可直接在打好的底灰上粘分隔条进行喷涂。
喷涂弹涂方法不同,对水泥砂浆打底和面层的质量要求不同:喷涂:水泥砂浆底灰要求大杠刮平,木抹子搓平,表面无孔洞,无砂眼,面层颜色均匀一致,无划痕。
弹涂:水泥砂浆面层要求大杠刮平,木抹子搓平,铁抹子压光,待无明水后,用软毛刷蘸水垂直向下,顺刷一遍,要求表面颜色一致,无抹纹,刷纹一致。
2)涂刷封底漆:涂刷前基层的含水率应小于10%。
在基面上均匀地用喷枪喷涂或用刷子刷涂一层防潮底漆,进行封底处理,直到完全无渗色为止。
以免由于基面渗色、透湿,从而污染、溶胀仿石涂料,影响施工质量。
3)面层分格、弹线、粘条:根据图纸要求分格、弹线,并依据缝的宽窄、深浅选择分格条、粘条。
要保证位置准确,要横平竖直。
4)面层喷涂、弹涂:施工顺序:最好是由上往下先打底,再抹水泥砂浆面层,并随抹随养护,往下落架子,一直抹到底后,将架子升起,再从上往下进行喷涂、弹涂层的施工,以保证涂层的颜色一致。
墙面装修工程施工方案1 乳胶漆工程1 施工流程施工流程见图3.3.1所示。

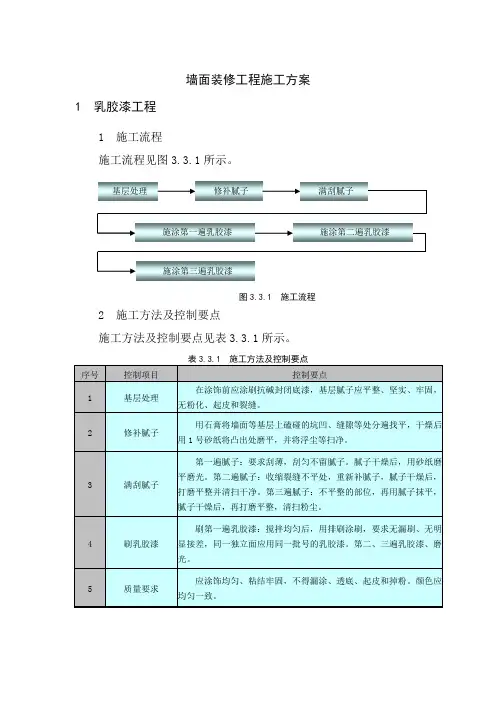

2施工方法及控制要点施工方法及控制要点见表3.3.1所示。
施涂第三遍乳胶漆 图3.3.1 施工流程序号 控制项目控制要点6 示意图基层处理 满刮腻子第二遍乳胶漆 第三遍乳胶漆3.2 干挂石材工程1 施工流程施工流程见图3.3.2所示。
2 施工方法及控制要点施工方法及控制要点见表3.3.2所示。
弹线定位 钢骨架制安 石材板加工石材打孔切槽 初步干挂 调平调直固定石材 擦缝清理 图3.3.2 施工流程3.3 瓷砖镶贴工程1 施工流程施工流程见图3.3.3所示。
图3.3.3 施工流程2 施工方法及控制要点施工方法及控制要点见表3.3.3所示。
表3.3.3 施工方法及控制要点序号控制项目施工方法及控制要点1 材料要求墙面砖的品种、规格、图案、颜色和性能应符合要求。
墙砖表面不得有裂纹、剥边、斑点、波纹、缺釉等缺陷。
在图纸设计要求的基础上,对地砖的色彩、纹理、表面平整等进行严格的挑选。
2 基层处理将尘土、杂物彻底清扫干净,保证无空鼓、开裂及起砂等缺陷。
3 弹控制线施工前在墙体四周弹出标高控制线,在地面弹出十字线,以控制地砖分隔尺寸。
4 铺贴1)首先按照图纸进行预铺,对于预铺中可能出现的尺寸、色彩、纹理误差等进行调整、交换,直至达到最佳效果,按铺贴顺序堆放整齐备用。
2)铺设选用1:3干硬性水泥砂浆。
铺贴前应将地砖浸水2h以上,铺贴时面砖表面不能有明水。
把在砖按照要求放在水泥砂浆上,用橡皮锤轻敲地砖饰面直至密实平整达到要求。
3)阴阳角处搭接方式、非整砖使用部位应符合设计要求,至少不小于半砖。
墙面突出物周围的墙面砖应用整砖套割吻合,边缘应整齐。
4)粘贴时应随时用靠尺检查平整度,随粘随检查,阴阳角处按设计要求拼角,粘贴时要随时擦掉砖缝中流出的粘贴剂,保持砖面整洁。
5 勾缝清理1)地砖铺完后24h进行清理勾缝,勾缝前应先将地砖缝隙内杂质擦净,用1:1水泥砂浆勾缝。
装饰装修工程施工方案与技术措施一、定位及测量放线施工工艺会同甲方单位、有关设计师、监理工程师对本工程图纸进行会审并做详细记录,在此基础上,对招标阶段提供的施工图纸进一步深化、细化和优化。
公司指派专业人员进行的现场核对、放线,确保所有的完成线精确到位,并对施工班组负责人进行详细交底。
对现场施工员作图纸技术交底,施工员对施工班级进行技术交底,务必使现场每位施工人员对其施工的施工顺序、工艺、施工方法及规范清楚明了。
并按公司 ISO9001 质量体系文件要求,形成图纸技术交底、质量记录文件。
1、测量技术方案根据本工程的特点,其施工测量及观测原理遵循:控制测量→细部放样→竣工测量的测量流程进行。
依据工程现场的测量控制点,按照使用方便、通视条件良好和点位固定可靠的原则在合适地段并有便于观测的位置布设平面和高程公用的控制点。
2 现场测量放线在对本工程相关技术文件了解熟悉、吃透后,并对施工现场进行测量,并弹出基准线。
根据设计要求,采用水准仪标识,激光水平仪定位法,标出各功能区域的实际标高定位。
为此,拟由测量工程师担任测量放线组长。
每一测量放线组长,均对其将展开的工作及时了解,并且熟练使用测量放线工具。
施工组长对其工作进行抽检。
发现异常情况立即落实查明。
对参加测量、放线工人按公司质量体系进行培训,以确保测量、放线的准确性。
A、测量的主要内容包括:(A)楼层的标高,建筑尺寸的复测。
(B)构筑物、梁、中心线复测,并计算出偏移尺寸。
(C)强弱电系统、通风空调系统、消防系统等机电工程及其它天花上走管标高位置是否影响天花造型施工。
(D)地面平整度如何,是否需设找平层。
(E)砼墙、柱面垂直度如何,是否影响墙饰面施工等。
B、进行测量定位放线的其他注意事项如下:(A)测量时使用水平测量仪、经纬仪等光学测量工具。
(B)根据现场平面图用测量仪进行网点测设,制定施工控制网点测量放线方案,其测量工作程序为先整体后局部。
同时保证足够的测量网点,为施工测量和技术复核提供标志。

墙面装修工程施工方案一、涂料墙面1施工区域:墙面涂料工程2材料选用:符合设计要求的品种。
3作业条件:室内需抹灰的部位已完成,基层的含水率不大于10%;门窗已安装完毕。
已封堵严实;各种设备、电路管线已完成并通过相应检查验收。
开始时细木制作已完成并已完成头遍油漆工作,最后一遍涂料施工前,细木制作必须全部完成油漆工作并保护完成。
4涂料施工工艺流程5施工技术措施5.1基层处理:首先检查原墙的平整度、垂直度,保证基层平整干净。
顶棚石膏板部分要进行嵌缝处理。
5.2刮腻子:在清理完的墙、顶面刮2—3遍腻子,每道腻子之后用砂纸打磨,以保证平整度。
5.3涂料涂刷:涂料在涂刷施工之前应将门框、窗框、木制墙面等处加以保护,以免污染,涂刷顺序为:先顶棚、后墙面。
同一饰面应先竖向再横向,操作使用力要均匀,保证不漏刷,第一遍涂料刷后将局部不平整处打磨,然后涂刷第二遍、第三遍涂料,饰面施工完后注意成品保护。
6成品保护6.1开工前对细木制作,各种已完成的分项工程、设备及装饰物品、五金等进行保护,若在施工过程有污染应立即用棉丝擦拭干净。
6.2在进行涂料基地打砂纸时,不得在同层进行油漆涂料工作,防止交叉污染。
7质量要求涂料施工质量标准应符合下表的要求8质量通病防治:8.1控制工程基体的含水率不大于10%,以免产生脱皮现象。
8.2要所有墙面用耐水泥子批刮。
8.3阴阳角不顺直防治:在基层刮腻子时,阳角要用靠尺在保证垂直的情况下找直,阴角要弹线,处理这个问题的施工人员技术要好。
8.4在刷或喷涂料前要用400目以上砂纸打磨一遍,刷或喷涂料完成一遍并干燥后局部修补时要再重打磨一次,以免出现涂料表面粗糙不平现象。
8.5涂料充分搅拌,使之均匀方能使用,使用过程仍需继续搅拌,涂料在使用过程中不能任意加水稀释;8.6为防止涂料层出现脱皮现象,在基层处理时,用界面剂水(界面剂占水重的5-10%)处理一边基层,使基层与面层有效结合同时可收尽表面的粉尘。

装饰、装修工程施工方案1、部署施工组织主要按划分的施工阶段进行,先粗装修后精装修,先湿作业后干作业,内外同时进行;外装修由上到下,内装修由小间后公用,先顶再墙后地;建立样板制度,坚持先施工样板,后大面积展开;同时土建与各专业安装交叉立体进行,相互配合,在主体施工时应尽量创造条件以便装修及安装工程提前介入。
2、内、外墙抹灰(1)作业条件结构施工完毕经有关部门检验合格,抹灰前检查门框的位置是否正确,与墙体连接是否牢固,连接处用掺入少量麻刀的1:3的水泥砂浆分层嵌塞密实。
清理墙体表面的灰尘、油污,并洒水温润。
大面积施工前,先做样板,经各方确认后再大面积施工。
(2)材料及机具准备32.5级普通硅酸盐水泥,有出厂证明和复试报告。
中砂,使用前过5mm孔径的筛子,进场后复试,各种物质含量指标符合设计要求。
麻刀:柔软、干燥、敲打松散,不含杂质,长度10-30mm。
主要机具:搅拌机、手推车、2m靠尺、抹子、灰桶、脚手架、脚手板等。
(3)工艺流程门窗框四周堵塞→墙面清理→润湿墙面→基层处理→抹底层砂浆→吊垂直、套方、抹灰饼、冲筋→弹灰层控制线→润湿、刮素水泥膏→抹罩面灰→养护。
操作要点:按基层表面平整垂直情况吊垂直、套方、找规矩,经检查后确定抹灰厚度,但最少不应小于7mm,灰饼用1:3水泥砂浆抹成3cm 见方形状。
墙面冲筋:用与抹灰层相同砂浆冲筋,冲筋的根数根据房间的宽度和高度决定,筋宽为3cm。
抹底灰:冲筋结束2h后抹底灰,分层装档,找平,用大杠垂直水平刮找一遍,用木抹子搓毛,然后全面检查底子灰是否平整,保证阴阳角方正,管道处灰抹齐,墙与顶板交接处光滑平整,并用托线板检查墙面的垂直与平整情况,抹灰后及时清理散落在地上的砂浆。
修补预留孔洞、电气箱柄、盒,当底灰抹平后,专人将预留孔洞、电气箱槽、盒周边5cm石灰砂浆刮掉,改用1:1:4水泥混合砂浆把该处抹光滑、平整。
抹罩面灰:当底灰抹好后,第二天即开始抹罩面灰(如底灰过干要浇水湿润),纸筋灰厚度不大于3mm,两人同时操作,一人薄薄刮一遍,另一人随即抹平,按先上后下顺序进行,再赶光压实,然后用铁抹子压一遍,最后用塑料抹子压光。

墙面装饰板工程施工方案和技术措施本项目在办公区域展厅1、展厅2、中心会议室等部位均进行了墙面装饰板工程,我公司针对此项的施工方案与技术措施如下:1、一般规定1)墙面铺装工程在墙面隐蔽及抹灰工程、吊顶工程已完成并经验收后进行。
当墙体有防水要求时,应对防水工程进行验收。
2)墙面面层要有足够的强度,其表面质量要符合国家现行标准的有关规定。
2、主要材料质量要求1)木材的品种、质量等级要符合设计要求,含水率要符合国家现行标准的有关要求。
2)龙骨料含水率不大于12%,厚度根据设计要求,不得有腐朽、节疤、劈裂、扭曲等疵病,并预先经过防腐处理。
3 、施工要点木装饰装修墙制作安装符合下列规定:1)制作安装前应检查基层的垂直度和平整度,有防潮要求的应进行防潮处理。
2)按设计要求弹出标高、竖向控制线、分格线。
打孔安装木砖或木楔,深度应不小于40mm,木砖或木楔应做防腐处理。
3)龙骨间距应符合设计要求。
当设计无要求时:横向间距宜为300mm,竖向间距宜为400mm。
龙骨与木砖或木楔连接应牢固。
龙骨本质基层板应进行防火处理。
4)饰面板安装前应进行选配,颜色、木纹对接应自然谐调。
5)饰面板固定应采用蚊钉或胶粘接,接缝应在龙骨上,接缝应平整。
6)镶接式木装饰墙可用蚊钉从凹样边倾斜射入。
安装第一块时必须校对竖向控制线。
7)安装封边收口线条时应用蚊钉固定,钉的位置应在线条的凹槽处或背视线的一侧。
4、主要机具手电钻、冲击电锤、钢板尺、刮板、毛刷、排笔、长卷尺、锤子等5、作业条件1)混凝土和墙面抹灰完成,基层已按设计要求埋入木砖或木筋,水泥沙浆找平层已抹完并刷冷底子油。
2)水电及设备,顶墙上预留预埋件已完成。
3)房间的吊顶分项工程基本完成,并符合设计要求。
4)房间里的地面分项工程基本完成,并符合设计要求。
5)对施工人员进行技术交底时,应强调技术措施和质量要求。
6)调整基层并进行检查,要求基层平整、牢固,垂直度、平整度均符合细木制作验收规范。

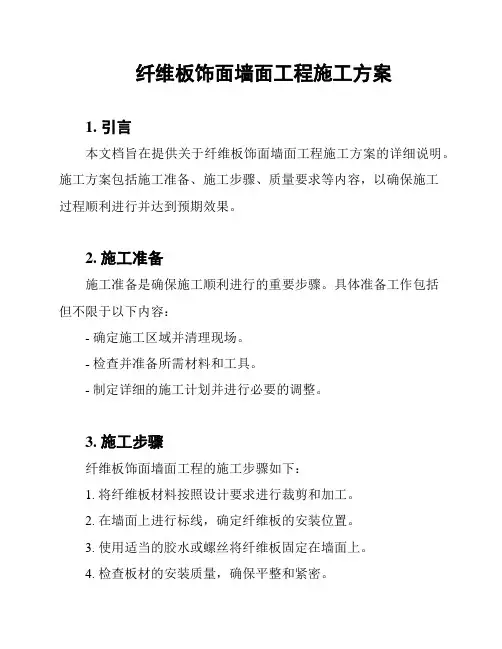

纤维板饰面墙面工程施工方案1. 引言本文档旨在提供关于纤维板饰面墙面工程施工方案的详细说明。
施工方案包括施工准备、施工步骤、质量要求等内容,以确保施工过程顺利进行并达到预期效果。
2. 施工准备施工准备是确保施工顺利进行的重要步骤。
具体准备工作包括但不限于以下内容:- 确定施工区域并清理现场。
- 检查并准备所需材料和工具。
- 制定详细的施工计划并进行必要的调整。
3. 施工步骤纤维板饰面墙面工程的施工步骤如下:1. 将纤维板材料按照设计要求进行裁剪和加工。
2. 在墙面上进行标线,确定纤维板的安装位置。
3. 使用适当的胶水或螺丝将纤维板固定在墙面上。
4. 检查板材的安装质量,确保平整和紧密。
5. 进行清理工作,清除施工现场的杂物和垃圾。
4. 质量要求为了确保纤维板饰面墙面工程的质量,施工过程中需满足以下要求:- 板材的尺寸和几何形状应符合设计要求。
- 板材的安装位置和排列应整齐一致。
- 板材之间的接缝应平整、紧密,无明显缝隙。
- 板材与墙面之间的粘结牢固可靠。
- 施工现场应保持清洁整齐,无杂物和垃圾。
5. 安全注意事项在进行纤维板饰面墙面工程施工时,需注意以下安全事项:- 使用安全合格的工具和设备。
- 掌握正确的操作方法,遵守施工规范和安全规定。
- 戴好个人防护装备,如安全帽、手套等。
- 在高处作业时注意防护,使用合适的脚手架和安全绳索。
以上是纤维板饰面墙面工程施工方案的简要说明,具体施工过程中应根据实际情况进行调整和细化。
在施工过程中,注意安全,并确保施工质量达到预期标准。

石膏板饰面墙面工程施工方案1. 前言本文档是关于石膏板饰面墙面工程的施工方案。
在项目中,石膏板饰面墙面被广泛地使用,因为它们易于安装,具有出色的隔音和隔热性能,并且易于维护和清洁。
2. 材料清单以下是本项目中使用的主要材料:- 石膏板- 石膏板配件- 龙骨- 石膏线条- 螺丝和钉子- 砂纸- 填缝料3. 施工步骤步骤一:测量和切割石膏板首先,根据需要,在石膏板上进行必要的测量和标记。
然后,使用适当的切割工具将石膏板切割成所需的大小和形状。
确保切割平直,板面不应有裂缝。
步骤二:安装龙骨在安装石膏板之前,需要安装龙骨。
请将龙骨按照墙面和石膏板大小适当定位,确保在垂直和水平方向上完全平直。
步骤三:安装石膏板将石膏板放在龙骨上,使用螺丝或钉子将其固定在龙骨上。
对于大型板材,需要使用两个或更多人进行操作,以确保板材在安装过程中保持平直。
步骤四:填缝和打磨在安装完所有石膏板后,需要对接口处进行填缝处理。
填缝料应完全填充缝隙,并平整刮平。
填缝料干燥后,使用砂纸打磨,以便墙面表面平整光滑。
步骤五:安装石膏线条在所有填缝和打磨工作完成后,可以安装石膏线条,进一步增强墙面的装饰效果。
将石膏线条按照设计方案粘贴到墙面上,并使用螺丝或钉子固定到墙壁上。
4. 安全注意事项在进行石膏板饰面墙面工程施工时,请遵循以下安全注意事项:- 在工作期间,确保佩戴适当的个人防护设备,如手套,口罩或护目镜。
- 如果使用电动工具,必须熟悉操作手册和安全注意事项,并确保正确安装和使用。
- 在施工期间,要保持工作现场干净整洁,并在施工结束时进行彻底清洁。
5. 总结石膏板饰面墙面工程是一项耗时又复杂的工作,但当按照本文档中的步骤进行时,它可以确保高质量的结果。
遵循本文档中的安全注意事项,并请随时咨询专业人士的意见和建议,以确保施工过程顺利无误。
石膏板饰面墙面工程施工方案
1. 工程概述
本项目旨在为墙面提供石膏板饰面,以提升室内装饰效果和保护墙面。
2. 施工步骤
2.1 准备工作
- 清理墙面,确保墙面干净、平整。
- 测量墙面尺寸,制定合理的施工计划。
2.2 石膏板安装
- 按照设计要求,将石膏板切割成适当大小。
- 使用螺丝将石膏板固定在墙面上,确保牢固稳定。
2.3 石膏板连接
- 使用石膏板专用的连接件将石膏板连接在一起,确保连接处平整。
2.4 打磨和修补
- 打磨石膏板表面,使其光滑平整。
- 修补石膏板上的任何破损或凹陷处,确保墙面整洁。
2.5 涂饰面处理
- 确定涂饰面材料,如乳胶漆或壁纸。
- 按照要求进行涂饰面处理,保证颜色和效果均匀。
2.6 清理工作
- 清理施工现场,确保墙面附近的区域干净整洁。
3. 施工注意事项
- 严格按照设计图纸和相关要求进行施工。
- 确保石膏板安装牢固,不出现松动或倾斜。
- 注意施工期间的安全措施,如佩戴头盔和手套等。
以上是石膏板饰面墙面工程的施工方案,希望能对您的项目提供一些帮助。
如有任何问题或需要进一步的协助,请随时与我们联系。
木饰面墙面施工技术方案本工程木饰面墙面装饰主要为浅色15mm厚吸音板、3mm厚橡木饰面、米色装饰布。
1、施工工艺:弹线一制作木龙骨架并安装一安装基层板一安装各类木饰面板一收口处理一打胶(1)弹线:根据设计图纸上的尺寸要求,先在墙上划出水平标高,弹出分格线,根据分格线在墙上加木撅的位置应符合龙骨分档的尺寸,横竖间距一般为300mm,不大于40Omm(2)木龙骨安装1)本龙骨所有木龙骨的含水率均控制在12%以内,木龙骨应进行防火处理,可用防火涂料将木楞内外和两侧涂刷二遍,晾干后再拼装。
2)根据设计要求,制成木龙骨架,整片或分色拼装。
全墙面饰面的应根据房间四角和上下龙骨先找平,找直,按面板分块大小由上到下做好木标筋,然后在空档内根据设计要求钉横竖龙骨。
3)基层龙骨固定:安装木龙骨前应先检查基层墙面的平整度,垂直度是否符合质量要求,如有误差,可在实体墙与木龙骨架间垫衬方木来调整平整度,垂直度,同时要检查骨架与实体墙是否有间隙,如有间隙也应用木块垫实,没有木豉的墙面可用电钻打孔钉木槛,孔深应在40-60MM之间,木龙骨的垫块应与木龙骨用钉牢,龙骨必须与每一块木砖钉牢,在每块木砖上用两枚钉子上下斜角错开与龙骨固定。
木基层所选用的骨架料必须烘干。
(2)铺钉基层板:15mm木工板基层,钉在木龙骨上,钉头应没入板内。
板与板的间隙应设在立筋处,板面应无翘曲、起皮,且平整清洁。
选用优质细木工板,其平整度、胶着力必须符合要求。
(3)装饰板安装1)根据设计施工图要求在已制作好的木作基层上弹出水平标高线、分格线,检查木式层表面平整和立面垂直、阴阳角套方。
2)板的切割,沿切割折断,使切割板的边缘平直方正,无缺楞掉角等缺陷。
3)装饰板对接时应靠紧,但不得强压就位。
可从一板角或中间行列开始,不宜同时铺订。
要求板缝顺直,宽窄一致,不得有错缝现象。
第1篇一、工程概况本工程墙面施工包括内外墙面抹灰、墙面砖粘贴、乳胶漆涂装、木饰面安装等。
施工区域涉及住宅、商业、办公等多种建筑类型,施工面积共计XX平方米。
本方案旨在确保墙面施工质量,提高施工效率,确保工程安全。
二、施工准备1. 施工图纸及资料:熟悉施工图纸,了解设计要求,掌握施工工艺及质量标准。
2. 材料设备:确保材料设备质量合格,提前进行检验和试压,保证施工过程中所需材料设备齐全。
3. 人员组织:组织施工队伍,明确各工种人员职责,进行技术交底和安全教育。
4. 施工现场:清理施工现场,确保施工环境整洁,设置安全警示标志。
三、施工工艺及质量控制1. 基层处理(1)混凝土墙面:凿毛、清洗油污,抹1:1水泥砂浆结合层,局部较厚处抹1:3水泥砂浆,表面搓平。
(2)砖墙:清洗油污,涂抹1:1水泥砂浆结合层,抹平。
2. 墙面砖粘贴(1)基层处理:清除墙面浮尘、污物,洒水湿润。
(2)选砖:检查砖的质量,规格应符合要求,分类堆放。
(3)放线:找出基准线,合理排布起砖标高。
(4)粘贴:按照设计要求,进行墙面砖粘贴,确保粘贴牢固、平整。
3. 乳胶漆涂装(1)基层处理:清除墙面浮尘、污物,修补裂缝、孔洞。
(2)涂刷底漆:按照涂刷指南进行底漆施工,确保基层干燥、平整。
(3)涂刷面漆:按照涂刷指南进行面漆施工,确保涂层均匀、细腻。
4. 木饰面安装(1)基层处理:清除墙面浮尘、污物,确保基层平整。
(2)制作基层龙骨:根据设计要求,制作基层龙骨,确保其稳固、平整。
(3)安装基层板:将基层板安装在基层龙骨上,确保安装牢固、平整。
(4)饰面板安装:按照设计要求,安装饰面板,确保安装牢固、平整。
四、施工进度安排1. 施工前期:完成施工图纸会审、材料设备采购、人员组织等工作。
2. 施工中期:完成基层处理、墙面砖粘贴、乳胶漆涂装、木饰面安装等施工任务。
3. 施工后期:进行施工质量验收、清理施工现场等工作。
五、安全文明施工1. 严格遵守国家相关法律法规,确保施工安全。
内墙面工程装饰装修施工工艺(一)、墙面乳胶漆外墙乳胶漆的施工方案基层要求:(1)基层必须牢固,无裂缝或起壳、空鼓及大面积缺损。
外墙粉刷做细拉毛粉刷,拉毛纹路均匀一致,无接搓,无波纹状。
(2)所有预留洞口必须在涂装前15天修补完毕,并与先期完工的墙面粉刷保持一致。
(3)大面积外墙面宜作分格线处理,以免大面积砂浆基层因温差或其他因素引起的裂缝。
(4)基层面施工前必须保持干燥,基层的含水率不得大于8~10%,PH值为7~10。
墙面如发现起白霜,严禁进行涂装施工,须经处理验收合格后方可涂装。
(5)抹灰和混凝土基层的质量要求符合《JGJ73建筑装饰工程施工及验收规范》。
基层处理:(1)施工前应对土建粉层全面进行检查,如发现粉层有大块缺损,及时通知有关部门加以修复。
(2)对砂眼、阴阳角破损处进行修复,对涂装工作面的尘土、油污、悬浮颗粒、残渣、溅浆等应进行清理,确保作业面清洁。
(3)对外墙沿线的门窗等处采取有效遮挡处理。
涂装的同时,采用湿布巾抹除门窗等污染部位,达到保洁。
(4)对墙面装饰塑料凹线条,如需描漆,凹槽必须清理干净;反之,先于凹槽作涂抹薄油层处理,涂装结束后,将油层抹除,充分还原凹槽本色。
涂装施工施工流程:一底(封底漆)二面(中、面涂漆)基层验收→基层清理→基层处理→涂刷V-302型封底漆→涂刷中涂V-140型中涂乳胶漆→涂刷面涂V-140型面涂乳胶漆→清理保洁→自检、共检→交付成品→退场。
施工顺序:自上而下,先细部,后大面。
工序搭接:每一度涂刷以分格线与墙面阴、阳角交接处雨水管中心处为界。
施工要求:1、施工前墙体必须保持干燥,涂装前应将包装桶内的涂料搅拌均匀,分色正确。
2、成品必须做到不透底、不流挂、涂层厚薄均匀。
3、每道涂装完毕后,必须干燥后进行下一道涂装。
4、雨天停止施工,如施工后2小时内遇雨淋,再次施工前对已涂墙面作检查,并根据情况进行点补。
5、气温低于0°C以下严禁施工,四级以下风力应停止施工。
