编号 K-02-005 苏州中南中心地下连续墙技术交底会议时间:2014年07月31日上午04:00地点:信投大厦11楼苏州中南1号会议室参加单位:苏州中南中心投资建设有限公司上海市建设工程监理有限公司中建三局集团有限公司上海建科检验有限公司中铁工程设计咨询集团有限公司具体与会人员详见会议签到表会议主持:会议内容:为了加强对地连墙工程的质量管理,使承包方了解监理工作的流程和验收要求特召开本次会议纪要如下:一、地连墙施工工艺的重点、难点分析1、施工区域内土质情况在⑤、⑨层是砂质粉土,其余都是粉质粘或夹粉土。
渗水性好,易出现塌方、流沙、涌土等现象。
因此监理采取以下对策;①导墙施工必须进入老土(原状土)200mm,确保导墙的稳定性。
②通过对首开幅超声波检测槽壁的垂直度和稳定性,检验泥浆的护壁性能,进行必要优化。
③在正常施工时,每幅地墙监理要抽查泥浆的各项性能指标,确保泥浆护壁效果。
④连续墙施工时各工序、各环节紧密衔接,减少槽壁因时空效应产生塌孔等不良因素。
2、地连墙离地铁和苏州中心很近,为保护临近建筑,在施工中严格按照试成槽技术参数执行。
3、垂直度控制选择带有纠偏器符合苏州地区条件的成槽机械,对垂直度随抓随测,及时纠偏并做好超声波检测。
4、钢筋笼起吊安全控制由于钢筋笼较长及重量较大,其吊点的设置钢筋笼抗变形加固构造等属于监理检查重点,在进行钢筋笼吊装时,监理进行旁站控制。
施工单位提交加固构造措施,由设计确认后再进行施工,且提交经过专家评审的专项钢筋笼吊装方案。
在进行钢筋笼吊装前应进行试吊,确保安全。
5、钢筋笼质量控制连续墙预埋件、插铁很多。
因此在进行验收时,埋件位置,数量等为重点检查内容。
以及钢筋笼接头位置、焊接质量、尺寸、垫块等作为重点检查对象6、防扰流措施地下连续墙接头砼扰流控制属重点之一,一旦出现扰流,将会给下一幅槽段带来施工难度,因此要求施工单位落实好防扰流措施。
7、砼浇筑工序在进行砼浇筑时,进行全工序旁站监理,严格控制初灌量、导管埋深、勤落勤提,同步灌注,防止堵管,杜绝埋管事故。

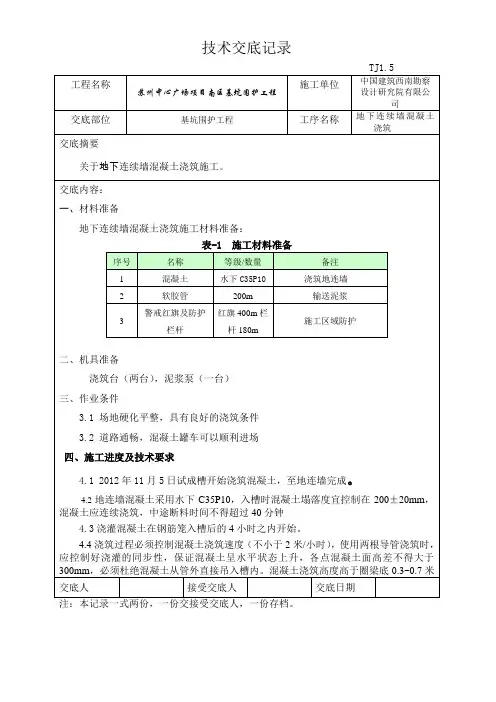

工程名称苏州中心广场项目南区基坑围护工程施工单位中国建筑西南勘察设计研究院有限公司交底部位基坑围护工程工序名称地下连续墙混凝土浇筑交底摘要关于地下连续墙混凝土浇筑施工。
交底内容:一、材料准备地下连续墙混凝土浇筑施工材料准备:表-1 施工材料准备序号名称等级/数量备注1 混凝土水下C35P10浇筑地连墙2 软胶管200m 输送泥浆3 警戒红旗及防护栏杆红旗400m栏杆180m施工区域防护二、机具准备浇筑台(两台),泥浆泵(一台)三、作业条件3.1 场地硬化平整,具有良好的浇筑条件3.2 道路通畅,混凝土罐车可以顺利进场四、施工进度及技术要求4.1 2012年11月5日试成槽开始浇筑混凝土,至地连墙完成。
4.2地连墙混凝土采用水下C35P10,入槽时混凝土塌落度宜控制在200±20mm,混凝土应连续浇筑,中途断料时间不得超过40分钟4.3浇灌混凝土在钢筋笼入槽后的4小时之内开始。
4.4浇筑过程必须控制混凝土浇筑速度(不小于2米/小时),使用两根导管浇筑时,应控制好浇灌的同步性,保证混凝土呈水平状态上升,各点混凝土面高差不得大于300mm,必须杜绝混凝土从管外直接吊入槽内。
混凝土浇筑高度高于圈梁底0.3~0.7米交底人接受交底人交底日期注:本记录一式两份,一份交接受交底人,一份存档。
工程名称苏州中心广场项目南区基坑围护工程施工单位中国建筑西南勘察设计研究院有限公司交底部位基坑围护工程工序名称地下连续墙混凝土浇筑交底摘要关于地下连续墙混凝土浇筑施工。
4.5导管应清洁不透水,浇筑期间应注意避免污染混凝土,导管脚部以上的混凝土必须连续浇筑,不得留水平施工缝。
五、施工要点5.1 混凝土浇筑前,用自来水湿润导管并放入球胆。
5.2 浇筑混凝土要两管一起浇筑(所以要等现场有4-6辆罐车),特别是首灌车(首灌时不准提导管),。
5.3 浇筑过程中时刻注意混凝土面的位置(测绳测定)。
5.4 要有专人负责混凝土试块的制作保存5.5每车次都要做塌落度检测六、施工工艺6.1主要控制流程混凝土浇筑采用双管直灌,浇筑混凝土过程中必须两个料斗均匀放料使地连墙混凝土面均匀上升,保证成槽质量。

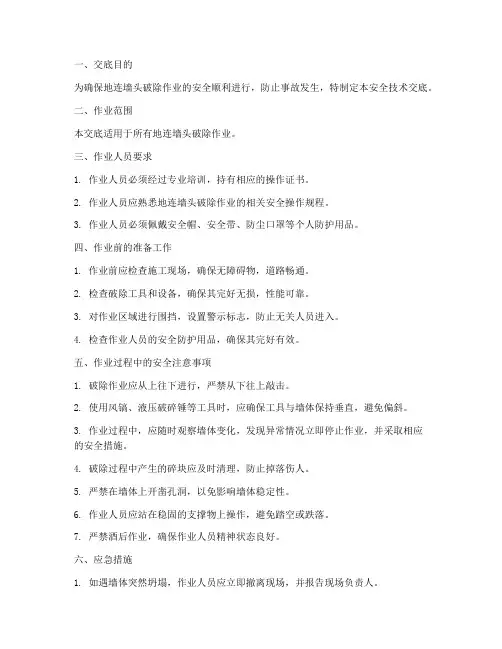

一、交底目的为确保地连墙头破除作业的安全顺利进行,防止事故发生,特制定本安全技术交底。
二、作业范围本交底适用于所有地连墙头破除作业。
三、作业人员要求1. 作业人员必须经过专业培训,持有相应的操作证书。
2. 作业人员应熟悉地连墙头破除作业的相关安全操作规程。
3. 作业人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
四、作业前的准备工作1. 作业前应检查施工现场,确保无障碍物,道路畅通。
2. 检查破除工具和设备,确保其完好无损,性能可靠。
3. 对作业区域进行围挡,设置警示标志,防止无关人员进入。
4. 检查作业人员的安全防护用品,确保其完好有效。
五、作业过程中的安全注意事项1. 破除作业应从上往下进行,严禁从下往上敲击。
2. 使用风镐、液压破碎锤等工具时,应确保工具与墙体保持垂直,避免偏斜。
3. 作业过程中,应随时观察墙体变化,发现异常情况立即停止作业,并采取相应的安全措施。
4. 破除过程中产生的碎块应及时清理,防止掉落伤人。
5. 严禁在墙体上开凿孔洞,以免影响墙体稳定性。
6. 作业人员应站在稳固的支撑物上操作,避免踏空或跌落。
7. 严禁酒后作业,确保作业人员精神状态良好。
六、应急措施1. 如遇墙体突然坍塌,作业人员应立即撤离现场,并报告现场负责人。
2. 如遇人员受伤,应立即进行现场急救,并拨打急救电话。
3. 如遇火灾,应立即使用灭火器进行灭火,并拨打火警电话。
七、作业后的清理工作1. 作业完成后,应对现场进行清理,确保无残留物。
2. 对损坏的设备进行维修或更换。
3. 检查作业区域,确保无安全隐患。
八、总结地连墙头破除作业是一项危险性较高的工作,作业人员必须严格遵守安全操作规程,确保作业安全。
现场负责人应加强对作业过程的监督,及时发现并纠正违章操作,确保作业顺利进行。
九、附件1. 地连墙头破除作业安全操作规程2. 地连墙头破除作业应急预案十、交底时间[填写交底时间]十一、交底人[填写交底人姓名及职务]十二、接受交底人[填写接受交底人姓名及职务]十三、备注本安全技术交底模板仅供参考,具体作业应根据实际情况进行调整。
一、交底目的为确保地连墙破桩头施工过程中的安全,防止安全事故发生,特进行安全技术交底。
二、交底对象全体参与地连墙破桩头施工的作业人员、管理人员。
三、交底内容1. 施工准备- 作业人员必须经过专业培训,熟悉破桩头施工工艺和安全操作规程。
- 检查施工机械设备是否完好,如挖掘机、风镐、空压机等。
- 准备好安全防护用品,如安全帽、防护眼镜、防尘口罩、防滑鞋等。
2. 施工工艺- 施工流程:基坑开挖→破除导墙混凝土→施工放线定位→清理地连墙浮浆层→人工破除超灌混凝土桩头→锚固钢筋处理。
- 基坑开挖:采用机械开挖,开挖至冠梁底。
当基坑太深时,须预留施工用临时道路或搭设爬梯。
- 测量放线:地连墙破除标高为连续墙顶标高,即冠梁底标高。
破除过程中要控制好标高。
测量部根据设计图纸提供的高程和坐标点进行放线定位并做好标志。
3. 安全技术措施- 作业人员进入施工现场,必须戴好安全帽并系好安全帽帽带,穿防滑鞋进行作业。
- 施工现场应按项目部规定的位置安放施工机械和堆放材料,各种材料按照规范要求堆放。
- 凡施工期间需要动火作业时,参加动火作业人员必须严格执行动火安全规定。
- 应遵守项目部的安全守则、安全管理规定。
- 进入施工现场,必须遵守文明施工安全劳动卫生规章制度。
- 不准酒后施工、操作。
- 不准擅自损坏、拆除、移动安全防护装置、警示牌、安全标志。
- 各种用电和照明线路由电工架设,采用TN-S系统三相五线制,并配备过载和漏电保护装置。
- 所有施工人员均应掌握安全用电基本知识和所用设备性能,施工用电设备专人使用,用电人员各自保护好自用设备的负荷、地线和开关箱,发现问题及时找电工解决,严禁非使用人员擅自使用电气设备,不用时切断电源。
- 小范围内机械与机械、机械与人同时工作时应协调配合,相互保持安全距离。
- 风镐操作员必须经过专门培训熟练操作方法,并佩戴好手套及眼睛防护镜以防破除混凝土时碎块飞溅伤人。
破桩时要两人配合,一人操作风镐一人整理混凝土碎块,注意桩头的倾倒方向,以免桩头突然倒下砸伤人。

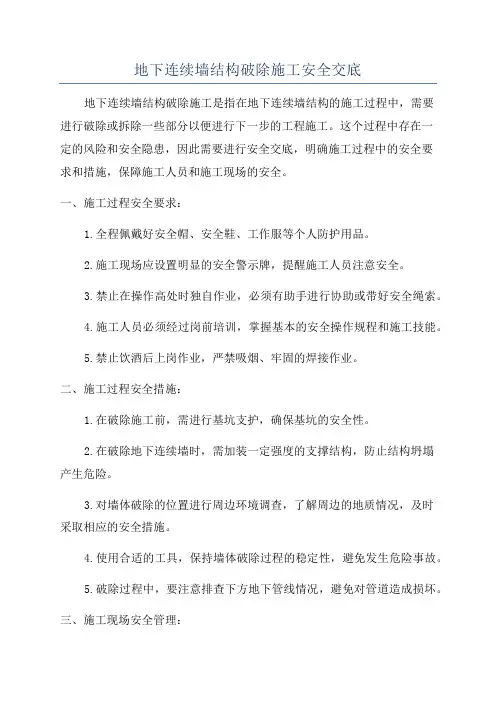

地下连续墙结构破除施工安全交底地下连续墙结构破除施工是指在地下连续墙结构的施工过程中,需要进行破除或拆除一些部分以便进行下一步的工程施工。
这个过程中存在一定的风险和安全隐患,因此需要进行安全交底,明确施工过程中的安全要求和措施,保障施工人员和施工现场的安全。
一、施工过程安全要求:1.全程佩戴好安全帽、安全鞋、工作服等个人防护用品。
2.施工现场应设置明显的安全警示牌,提醒施工人员注意安全。
3.禁止在操作高处时独自作业,必须有助手进行协助或带好安全绳索。
4.施工人员必须经过岗前培训,掌握基本的安全操作规程和施工技能。
5.禁止饮酒后上岗作业,严禁吸烟、牢固的焊接作业。
二、施工过程安全措施:1.在破除施工前,需进行基坑支护,确保基坑的安全性。
2.在破除地下连续墙时,需加装一定强度的支撑结构,防止结构坍塌产生危险。
3.对墙体破除的位置进行周边环境调查,了解周边的地质情况,及时采取相应的安全措施。
4.使用合适的工具,保持墙体破除过程的稳定性,避免发生危险事故。
5.破除过程中,要注意排查下方地下管线情况,避免对管道造成损坏。
三、施工现场安全管理:1.提前制定地下连续墙破除施工的安全管理制度和操作规程,明确责任和管理措施。
2.严格执行施工安全交底制度,做好施工人员的安全教育和培训,使其具备安全防范意识和技能。
3.设置专门的施工安全巡视员,定期检查施工现场的安全状况,及时发现问题并进行整改。
4.配备完善的消防设施,确保施工现场的消防安全,及时进行消防演练和培训。
5.将施工现场划分为不同的区域,并制定相应的安全警戒线和施工许可制度,确保施工过程的有序进行。
四、应急预案与救援措施:1.在施工现场设立应急救援站点,配备相应的急救设备和药品,以应对突发事件。
2.明确应急救援的责任单位和人员,并进行相关培训,提高应急救援的能力和效率。
3.建立紧急通讯渠道,保证应急救援和指挥的畅通。
4.对施工现场的风险和安全隐患进行全面排查,提前做好应对措施和预案,以应对各种风险和事故的发生。

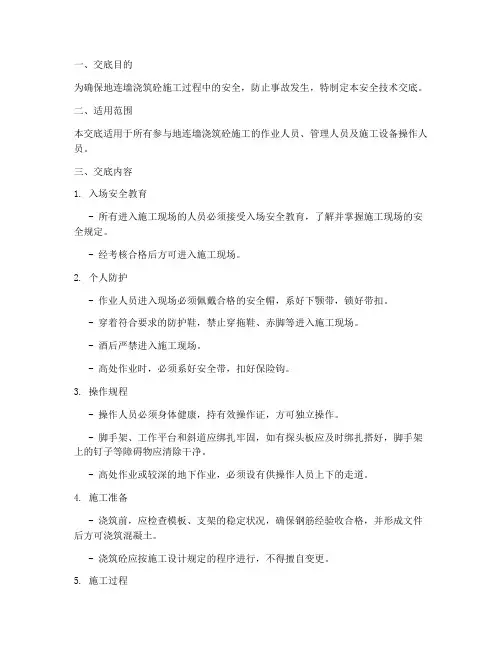

一、交底目的为确保地连墙浇筑砼施工过程中的安全,防止事故发生,特制定本安全技术交底。
二、适用范围本交底适用于所有参与地连墙浇筑砼施工的作业人员、管理人员及施工设备操作人员。
三、交底内容1. 入场安全教育- 所有进入施工现场的人员必须接受入场安全教育,了解并掌握施工现场的安全规定。
- 经考核合格后方可进入施工现场。
2. 个人防护- 作业人员进入现场必须佩戴合格的安全帽,系好下颚带,锁好带扣。
- 穿着符合要求的防护鞋,禁止穿拖鞋、赤脚等进入施工现场。
- 酒后严禁进入施工现场。
- 高处作业时,必须系好安全带,扣好保险钩。
3. 操作规程- 操作人员必须身体健康,持有效操作证,方可独立操作。
- 脚手架、工作平台和斜道应绑扎牢固,如有探头板应及时绑扎搭好,脚手架上的钉子等障碍物应清除干净。
- 高处作业或较深的地下作业,必须设有供操作人员上下的走道。
4. 施工准备- 浇筑前,应检查模板、支架的稳定状况,确保钢筋经验收合格,并形成文件后方可浇筑混凝土。
- 浇筑砼应按施工设计规定的程序进行,不得擅自变更。
5. 施工过程- 浇筑现场必须设专人指挥运输混凝土的车辆,指挥人员必须站在车辆的安全一侧。
- 车辆卸料处必须设牢固的挡掩。
- 使用起重机吊运混凝土时,装混凝土的容器结构应完好、坚固。
- 采用泵送混凝土应搅拌均匀,严格控制坍落度。
当出现输送管道堵塞时,应在泵机卸载情况下拆管排除堵塞。
6. 设备安全- 使用混凝土泵车时,现场应提供平整、坚实、位置适宜的场地停放泵车。
- 现场有电力架空线时,应设专人监护,保持泵车及其布料杆在作业中的各位置均符合施工用电安全要求。
- 作业人员不得站位于布料杆下方。
7. 物料运输- 使用手推车运送混凝土时,必须装设车槽前挡板,装料应低于车槽至少10cm;卸料时,应设牢固挡掩,并严禁撤把。
- 人工现场倒运混凝土应符合以下要求:- 一次倒运高度不得超过2m。
- 作业平台上应设钢板放置混凝土。
- 平台倒料口设活动栏杆时,倒料人员不得站在倒料口处。

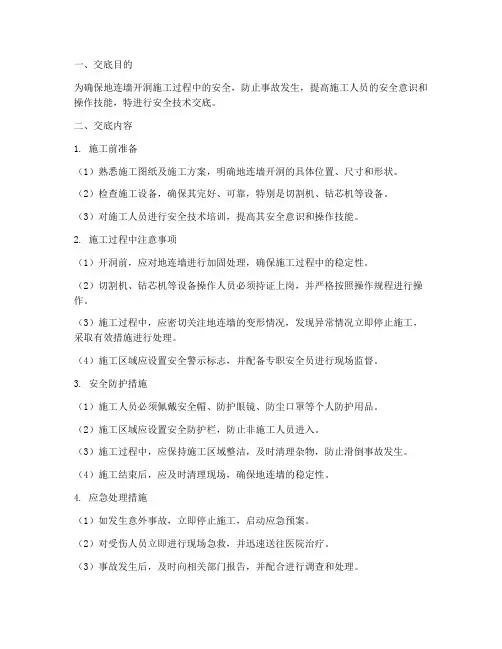

为确保地连墙开洞施工过程中的安全,防止事故发生,提高施工人员的安全意识和操作技能,特进行安全技术交底。
二、交底内容1. 施工前准备(1)熟悉施工图纸及施工方案,明确地连墙开洞的具体位置、尺寸和形状。
(2)检查施工设备,确保其完好、可靠,特别是切割机、钻芯机等设备。
(3)对施工人员进行安全技术培训,提高其安全意识和操作技能。
2. 施工过程中注意事项(1)开洞前,应对地连墙进行加固处理,确保施工过程中的稳定性。
(2)切割机、钻芯机等设备操作人员必须持证上岗,并严格按照操作规程进行操作。
(3)施工过程中,应密切关注地连墙的变形情况,发现异常情况立即停止施工,采取有效措施进行处理。
(4)施工区域应设置安全警示标志,并配备专职安全员进行现场监督。
3. 安全防护措施(1)施工人员必须佩戴安全帽、防护眼镜、防尘口罩等个人防护用品。
(2)施工区域应设置安全防护栏,防止非施工人员进入。
(3)施工过程中,应保持施工区域整洁,及时清理杂物,防止滑倒事故发生。
(4)施工结束后,应及时清理现场,确保地连墙的稳定性。
4. 应急处理措施(1)如发生意外事故,立即停止施工,启动应急预案。
(2)对受伤人员立即进行现场急救,并迅速送往医院治疗。
(3)事故发生后,及时向相关部门报告,并配合进行调查和处理。
1. 施工人员应认真听取安全技术交底,了解施工过程中的安全注意事项。
2. 施工过程中,严格执行安全技术措施,确保施工安全。
3. 施工人员应主动参与安全培训,提高自身安全意识和操作技能。
4. 施工单位应定期对施工人员进行安全技术考核,确保其具备相应的安全技能。
四、结束语地连墙开洞施工是一项高风险作业,施工人员必须高度重视安全问题,严格遵守安全技术交底内容,确保施工安全。
希望大家共同努力,顺利完成施工任务。

单位(子单位)工程名称分部/子分部〔或系统/子系统〕施工单位分包单位/ 施工依据文件名称工程负责人工程负责人2 号风井/工程技术负责人工程技术负责人GD-C1-328 ☐☐☐/及编号质量验收依据文件名称及编号一、适用范围2 号风井地连墙施工。
二、施工工艺及方法(1)导墙施工《城市轨道交通技术标准》〔GB 50490-2023〕《城市轨道交通技术标准》〔GB 50490-2023〕1〕流程:路面破除→土方开挖→垫层施工→钢筋绑扎→立模及加固→灌注混凝土→拆模→混凝土养护→下一段。
交2〕技术要求:导墙净空宽度施做为1050mm,中线外放100mm,以便于成槽施工。
现浇钢筋混凝土导墙养护3d,拆模24 小时之内需施工内支撑,强度到达设计强度的50%时,方可进展成槽作业。
导墙的施工允许偏差见下底表。
导墙的施工允许偏差表内项目允许偏差检查频率范围点数检查方法o 宽度〔设计墙厚+30mm~50mm〕10mm 尺量轴线垂直度墙面平坦度导墙平面位置导墙顶面标高10mmH/5005mm10mm20mm每幅 1全站仪线锤尺量尺量水平仪审批人单位:☐施工/ ☐分包交底人单位:☐施工/☐分包承受人单位:☐施工/☐分包审批人(工程专业技术负责人) 签名: 交底人[工程专业工长〔施工员〕或质检员]签名:承受人〔施工班组长及班组人员〕签名:年月日年月日年月日GD-C1-328 ☐ ☐ ☐3〕导墙施工图见导墙施工技术交底。
(2) 地连墙施工 1) 泥浆箱泥浆储存在场地上现浇的泥浆池,尺寸为 15m ×6m ×3m 。
2〕泥浆制备泥浆应经试配确定,暂拟定泥浆配制比为:水∶膨润土∶CMC ∶纯碱=1m 3 ∶80kg ∶0.3kg ∶3kg 。
泥浆循环方式:成槽时承受正循环,清槽时承受反循环。
拌制的泥浆应存储 24h 以上,使膨润土充分水化后才能使用。
处理槽段内置换出来的泥浆承受一台振动筛,筛子分为两段〔上段 10 目,下段 20 目〕,对泥浆进展处理。
一、交底目的为确保地连墙混凝土施工过程中的安全,提高施工质量,防止事故发生,特进行安全技术交底。
二、交底对象所有参与地连墙混凝土施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工人员入场安全教育- 施工人员进入施工现场前,必须接受入场安全教育,并经考核合格后方可上岗。
- 安全教育内容包括:施工安全知识、安全操作规程、紧急事故处理方法等。
2. 个人防护用品- 施工人员必须正确佩戴安全帽、防尘口罩、防护手套、防护眼镜等个人防护用品。
- 高处作业人员必须佩戴安全带,并系好保险钩。
3. 施工设备安全- 机械设备必须经过检查,确保安全可靠后方可使用。
- 机械设备操作人员必须经过专业培训,并取得操作资格。
4. 地连墙混凝土施工安全要点- 施工前,应对施工现场进行勘察,确保施工环境安全。
- 施工过程中,应严格按照施工图纸和施工方案进行操作。
- 施工过程中,应确保混凝土配合比准确,防止出现质量事故。
- 施工过程中,应确保混凝土浇筑均匀,防止出现蜂窝、麻面等质量问题。
5. 施工过程中应注意的安全事项- 作业人员应遵守操作规程,不得违章作业。
- 施工过程中,应密切关注施工环境变化,发现异常情况立即停止作业,并采取相应措施。
- 施工过程中,应确保施工现场整洁有序,防止安全事故发生。
6. 施工过程中的紧急事故处理- 发生火灾、触电、中毒等紧急事故时,应立即停止作业,并迅速采取紧急措施。
- 紧急事故处理措施包括:切断电源、扑灭火源、疏散人员等。
7. 夜间施工安全- 夜间施工应确保照明充足,并采取必要的安全措施。
- 照明设备应符合安全要求,电压不得大于36V。
8. 雨季施工安全- 雨季施工应做好防雨、防滑措施,确保施工安全。
- 施工现场应设置排水沟,防止积水。
四、交底要求1. 施工人员应认真学习本次安全技术交底内容,确保掌握相关安全知识和操作技能。
2. 施工过程中,应严格遵守安全操作规程,确保施工安全。
3. 施工管理人员及监理人员应加强对施工现场的监督检查,确保施工安全。
地下连续墙成槽技术交底编号:日期: 2012 年 2 月 26 日工程名称:南宁市轨道交通一号线土建施工13标里程: K19+608.563~ K19+644.563 设计图号: 01Z15-S-JG-01-024 施工部位:一期围挡内地下连续墙技术交底内容一、施工工艺流程:二、成槽施工技术措施测量定位导墙施工成槽机就位冲孔、成槽清孔各项验收吊放钢筋笼充填工字钢接头安装导管浇注水下混凝土完成泥浆循环系统泥浆制备钢筋笼制作导管密闭试验砼运送现场检验根据麻村站的水文地质情况,入硬质岩带的单元槽段成槽采用“抓冲结合”的方法,用液压抓斗完成土层及砂层中的成槽任务,冲击式桩机则负责入岩、修孔、清孔及冲刷接头,护壁泥浆采用膨润土造浆。
开挖过程中,既要注重对连续墙面槽壁垂直度的控制,同时也要对槽段两侧接头处壁面的垂直度偏差严格控制在0.5%以内。
(1)成槽施工方法①液压抓斗成槽机成槽施工对连续墙中的土层及砂层地段,采用液压抓斗成槽机成槽,并先施工距离已做墙体远的一抓,后施工距离近的一抓。
成槽机定位时,机械履带应与槽段平行,抓斗每抓一次,应根据垂线观察抓斗的垂直度及位置情况,使抓斗中心与槽段中心一致,确保槽壁垂直度在3‰以内,然后下斗直到土面,若土质较硬则提起抓斗约80cm,冲击数次再抓土,起斗时应缓慢,在抓斗出泥浆面时应及时回灌泥浆,保证一定液面。
抓取的泥土用汽车载运到指定位置,集中堆放,不得就地卸土影响文明施工。
②冲击钻辅助成槽施工连续墙进入岩层若无法直接用槽壁机成槽,采用冲击钻机辅助成槽,先用Φ780冲桩锤分序排孔冲槽,按1#3#2#5#4#7#6#顺序冲孔(如图1-1),边冲边加强返浆,冲好孔后用方锤修孔壁,使其成为符合设计要求的槽段。
冲孔时,及时调整泥浆指标,严防塌孔。
图2-1 连续墙入岩施工冲击钻冲孔顺序示意图冲击钻入岩成孔时,采用勤松绳,勤掏渣,严格控制松绳长度办法,并随时检查冲锤和提升钢丝绳之间的连结。
地连墙墙顶超灌混凝土凿除施工三级技术交底技术交底记录编号JJCJ-3-3-011 工程名称京津城际延伸线天津至于家堡工程部位名称CJDK180+450~CJDK180+980.5明挖段工序名称地连墙墙顶超灌混凝土凿除施工单位中铁十六局集团有限公司交底日期2010年9月20日一、工作内容1、混凝土凿除标高:混凝土凿除至地下连续墙设计墙顶标高,详见附图。
标高由测量班放样划线确定,不论机械还是人工破除,最终凿除标高由施工队负责,工程部和测量班复核。
2、注意事项(1)、地连墙设计墙顶标高以上约10—20cm范围的混凝土,由人工使用风镐进行凿除,严禁使用机械进行凿除。
每一施工段落必须先由工程部人员和施工队共同确认方量并签单后再开始凿除。
其他上部混凝土使用机械或人工凿除,机械由施工队提供,工程部人员协调安排,施工队配合。
具体人工或机械凿除厚度范围可根据现场实际需要适当调整。
(2)、确保地连墙预留钢筋、结构预埋件不被破坏。
(3)、对于个别因控制不当而导致弯曲的预留钢筋,必须人工进行调直,不得随意切割。
(4)、导墙外边墙保留、不允许破除。
(5)、为凿除墙头提供工作面,需清理导墙内边墙及土体放坡时,均使用项目部机械,并由工程部人员协调安排,施工队负责指挥机械。
交底人审核人接受交底人附技术交底签到技术交底记录编号JJCJ-3-3-011 工程名称京津城际延伸线天津至于家堡工程部位名称CJDK180+450~CJDK180+980.5明挖段工序名称地连墙墙顶超灌混凝土凿除施工单位中铁十六局集团有限公司交底日期2010年9月20日表技术交底记录编号JJCJ-3-3-011 工程名称京津城际延伸线天津至于家堡工程部位名称CJDK180+616~CJDK180+980.5明挖段工序名称地连墙混凝土施工单位中铁十六局集团有限公司交底日期2010年9月20日技术交底记录编 号JJCJ-3-3-011工程名称京津城际延伸线天津至于家堡工程部位名称 CJDK180+616~CJDK180+980.5明挖段 工序名称 地连墙混凝土 施工单位中铁十六局集团有限公司交底日期2010年9月20日附图:地连墙墙顶断面图地连墙墙顶断面图基坑外侧基坑内侧设计墙顶标高人工风镐凿除人工或机械凿除地连墙墙体导墙导墙垫层内侧导墙运用机械凿除交 底 人审 核 人接 受 交 底 人附技术交底签到技术交底记录编号JJCJ-3-3-011 工程名称京津城际延伸线天津至于家堡工程部位名称CJDK180+616~CJDK180+980.5明挖段工序名称地连墙混凝土施工单位中铁十六局集团有限公司交底日期2010年9月20日表。
