石材铺贴技术交底(地面)
- 格式:doc
- 大小:33.50 KB
- 文档页数:4
编号:_______工程名称:______________________交底日期:____年__月__日施工单位:______________________分项工程名称:石材面层铺贴作业一、交底提要为确保石材面层铺贴施工过程中的安全,现将有关安全技术要求进行交底,请全体施工人员认真学习和遵守。
二、施工前的准备工作1. 施工现场环境:施工现场应平整、干燥,排水系统完善,确保施工环境安全。
2. 材料准备:所有石材、胶粘剂、填缝剂等材料应满足设计要求,且在有效期内。
3. 工具设备:准备石材切割机、铺贴机、水平尺、钢卷尺、橡皮锤、毛刷等施工工具。
4. 安全防护用品:配备安全帽、安全带、防护眼镜、防尘口罩等个人防护用品。
三、施工过程中的安全注意事项1. 施工人员必须佩戴安全帽、防护眼镜、防尘口罩等个人防护用品。
2. 高处作业时,必须系好安全带,并确保安全带可靠固定。
3. 严禁酒后作业,操作人员应保持良好的精神状态。
4. 施工现场禁止吸烟、动火,严禁使用明火。
5. 铺贴石材时,操作人员应站在安全位置,防止石材滑落伤人。
6. 石材切割过程中,操作人员应保持注意力集中,确保切割安全。
7. 铺贴石材时,应使用水平尺检查石材的平整度,确保铺贴质量。
8. 填缝剂施工时,操作人员应避免直接接触皮肤,如不慎沾染,应及时清洗。
9. 施工现场禁止随意堆放材料,确保施工通道畅通。
10. 施工过程中,如发现安全隐患,应立即停止作业,并报告相关管理人员。
四、施工后的安全检查1. 施工完成后,对石材面层进行检查,确保铺贴质量。
2. 检查施工现场,确保无安全隐患,确认所有施工人员撤离现场。
3. 对施工过程中使用过的工具、设备进行清理,归位存放。
五、注意事项1. 施工人员应熟悉本安全技术交底内容,严格遵守各项安全规定。
2. 施工过程中,如遇到问题,应及时向管理人员汇报,切勿擅自处理。
3. 本安全技术交底内容为施工过程中必须遵守的规定,如有违反,将承担相应责任。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
技术交底地面石材施工一、引言地面石材施工是指在建筑和装修项目中,将石材铺设在地面上,以美化和增加地面的功能性。
在进行地面石材施工前,必须进行技术交底,以确保施工的顺利进行。
本文将介绍技术交底地面石材施工的相关内容。
二、施工准备1. 工艺方案确认:在进行技术交底前,需要确认地面石材的工艺方案,包括使用的石材材质、规格、颜色等。
根据不同的需求和场所,选择适合的石材进行施工。
2. 施工材料准备:根据工艺方案确定所需的施工材料,包括石材胶粘剂、石材腻子、填缝剂等。
确保所选材料质量优良,符合相关标准。
3. 工具设备准备:准备施工所需的工具设备,包括电动切割机、手持磨光机、拾阶器等,以提高施工效率和质量。
三、技术要求1. 基础处理:在进行地面石材施工前,需要先对基础进行处理。
清理基面,确保其无油脂、水泥疙瘩、灰尘等杂质,并确保基面干燥、平整。
2. 石材的粘贴:根据工艺方案,选择合适的石材胶粘剂对地面进行铺贴。
在施工时要控制好胶粘剂的厚度,确保石材与地面贴合牢固。
3. 石材的修整和抛光:在石材铺贴完成后,需要对石材进行修整和抛光。
使用电动切割机对石材进行修边,保证边缘整齐。
然后使用手持磨光机对石材表面进行抛光,使其光滑亮丽。
4. 石材缝隙的处理:石材施工完成后,需要对石材缝隙进行处理。
选择合适的填缝剂填充石材之间的缝隙,确保缝隙不会积水、积尘。
四、施工注意事项1. 施工环境:在进行地面石材施工时,要确保施工环境干燥、温度适宜。
避免在雨天、高温或低温环境下施工。
2. 施工工艺:按照工艺方案和技术要求进行施工,严格控制施工质量。
避免施工中出现石材拼接不整齐、胶粘剂厚度不均等问题。
3. 安全防护:在进行地面石材施工时,施工人员必须佩戴好安全帽、防护眼镜、工作服等个人防护用品,确保施工安全。
4. 施工期限:根据工程计划和要求,合理安排地面石材施工的期限。
确保施工进度跟上工程计划,避免延误工期。
五、质量验收1. 施工质量检查:在地面石材施工完成后,进行质量检查,检验石材铺贴的平整度、外观质量等。
地面石材施工技术交底引言:地面石材施工技术是一项关键性工程,影响着整个建筑的质量和美观度。
为了确保施工过程的正常进行和最终的施工质量,本文将介绍地面石材施工技术的相关知识和注意事项。
概述:地面石材施工技术交底是一项非常重要的任务,它涉及到地面石材施工的方方面面,包括材料的选择、施工工艺、施工方法等。
在进行地面石材施工技术交底时,需要考虑许多因素,如地面材料的种类、地面的承重能力、施工环境等。
本文将从五个大点阐述地面石材施工技术交底的细节。
正文内容:一、地面石材材料的选择1.根据地面使用环境选择合适的石材材料,考虑强度、硬度、耐磨性等因素。
2.考虑石材的吸水率,选择适合当地气候的材料,以避免开裂和脱落。
3.考虑石材的颜色、纹理、规格等,以满足设计要求和整体效果。
二、地面石材施工工艺1.确定地面基础的平整度和强度,进行必要的处理,如填平、打磨等。
2.根据地面石材的规格和数量进行排列,合理规划铺贴顺序,确保整体平整度和美观度。
3.使用适当的粘结剂和填缝剂,确保石材与地面之间的粘结性和整体稳定性。
三、地面石材施工方法1.根据地面石材的规格和承重要求,选择合适的施工方法,包括砖石铺贴、石材粘贴等。
2.使用专业施工工具和设备,如切割机、抛光机等,确保施工精度和效果。
3.注意石材施工的顺序,先铺贴大面积的石材,再进行边角处理,以确保整体美观度。
四、地面石材施工的注意事项1.在进行地面石材施工之前,需要对地面进行充分的清理和处理,确保基面干燥、平整、无油污等。
2.在施工过程中严格按照施工工艺进行操作,避免出现翻转、偏移等问题。
3.特殊形状的石材需要提前预留合适的空间和位置,避免后期难以操作和调整。
五、地面石材施工质量控制1.施工过程中需要进行及时的质检,确保施工质量和效果。
2.完工后对地面石材进行全面清洁和保养,如清除灰尘、保护地面石材表面等。
3.定期对地面石材进行检查和维护,及时修补和更换破损部分,延长使用寿命。
石材铺贴技术交底目的本文档旨在对石材铺贴技术进行详细交底,以确保在施工过程中能够正确、高效地进行石材铺贴工作。
铺贴前准备在进行石材铺贴之前,需要进行以下准备工作:1. 清理基层:确保基层干净、平整,没有任何杂质和污染物。
2. 基层处理:根据需要做好基层的处理,如填补裂缝、修复不平整等。
3. 湿润处理:在铺贴石材前,对基层进行湿润处理,以提高石材和胶水的粘结力。
材料准备进行石材铺贴时,需要准备以下材料:1. 石材:选择符合要求的石材,根据设计要求进行切割和加工。
2. 胶水:选择适用于石材的胶水,并按照使用说明进行搅拌和稀释。
3. 工具:准备好适用的铺贴工具,如抹刀、刷子、拖把等。
铺贴工艺进行石材铺贴时,需要按照以下工艺进行操作:1. 涂胶:使用抹刀将胶水涂在基层上,确保胶水均匀、厚度合适。
2. 铺贴:将石材放置在涂胶的基层上,按照设计要求进行调整和拼接。
3. 敲实:用橡胶锤轻轻敲击石材,使其与胶水充分接触,并排除气泡。
4. 清理:及时清理掉石材表面的胶水和杂质,保持石材干净整洁。
5. 养护:根据胶水的使用说明,对铺贴的石材进行适当的养护和维护。
注意事项在进行石材铺贴时,需要注意以下事项:1. 注意安全:使用工具时要注意安全,避免意外伤害。
2. 考虑承重:根据石材的重量和承重能力,选择合适的基层和胶水。
3. 防止开裂:在基层处理和湿润处理时,要注意预防石材开裂的情况。
4. 拼接美观:在铺贴过程中,要注意石材的拼接位置和方式,保证整体美观。
5. 清洁维护:及时清理和维护铺贴的石材,以保持良好的外观和使用寿命。
总结通过本文档的交底,可以确保在进行石材铺贴工作时遵循正确的工艺和注意事项,以获得满意的铺贴效果和品质。
铺贴过程中要密切注意细节,提高施工质量和效率。

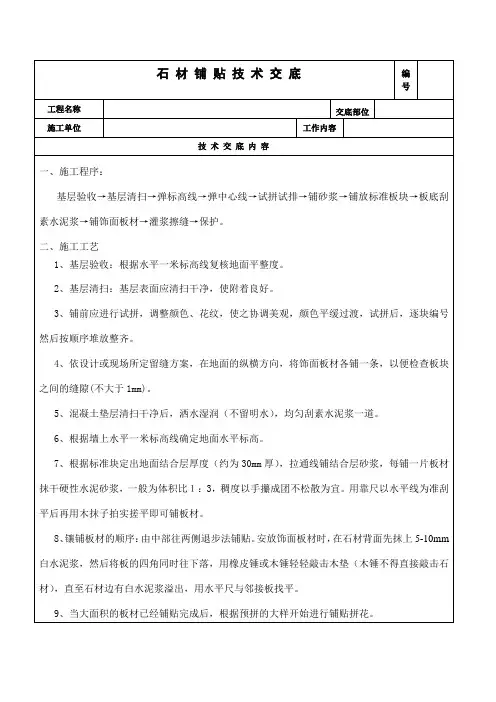

地面石材铺贴工程技术交底1.材料要求:(1)石材品种、规格、颜色、质量应符合设计要求,其色差应符合施工验收规范的要求。
石材技术等级、光泽度、外观等质量要符合国家现行业标准的规定。
板材不得有裂缝、掉角、翘曲和表面缺陷。
(2)水泥使用不小于32.5的普通硅酸盐水泥或矿渣硅酸盐水泥。
(3)中粗砂应过筛并洁净。
2.工艺流程:3.施工方法:(1)基层修补:检查基层平整情况,偏差较大的应事先剔凿和修补,并将基层清扫干净。
(2)抄平放线:按水平线控制平整度,注意与楼道面层标高一致。
在房间主要部位弹相互垂直的控制十字线,按线控制板缝,注意符合拼花图案设计要求,高档地面石材应讲究对称。
(3)挑材选料:将有缺陷和局部污染的石材挑出来,完好的石材进行平整度几何尺寸测量和套方检查,确保用料合格。
(4)对色编号:正式铺设前进行试拼,达到品种、颜色、纹路基本一致、符合设计要求后统一按两个方向编号。
石材背后浇水阴干码放、备用。
浅色或进口石材应在六面涂刷石材护理液,石材背面网格及胶应除去。
(5)铺设顺序:弹线后应先铺设若干条干线作为基准,起标筋作用。
先由厅堂中线往两侧采取退步法铺贴,一般房间应先里后外沿控制线进行铺设。
(6)铺贴:石材铺贴之前应先试铺。
地面提前浸湿,在找平层上均匀刷一道素水泥浆(水灰比0.5),随刷随铺20mm以上厚1:2.5干硬性水泥砂浆作粘结层,铺好后用大杠刮平,再用抹子拍实找平。
板块后刮素浆安放,用橡皮锤敲击,用水平尺找平,既要达到铺设高度,又要使粘结层平整密实。
(7)擦缝:石材饰面板铺设1~2昼夜干硬后,再用水泥稠浆填缝嵌实,面层用干布擦拭干净。
(8)养护:板材铺设24小时后,应洒水养护1-2次,以补充砂浆在硬化过程中所需要的水分,保证板材与砂浆粘结牢固,养护期7天之内禁止踩踏,交工前打蜡。
4. 质量标准:(1)石材品种、规格、质量必须符合设计要求。
(2)面层与基层粘结牢固、无空鼓。
(3)石材表面清洁,图案清晰、光亮、光滑、色泽一致、接缝均匀、周边顺直、板块无裂缝、掉角和缺楞等现象。
工程名称施工单位分项地面工程交底提要石材铺设交底日期年月日交底内容:1、工程概况本工程是 XXXXXXXXX 工程示范中心—室外工程,室外铺设为花岗岩石材,铺设面积约 4000m2,具体规格有 600*600 麻面,300*300 麻面与光面。
2、施工预备2.1作业条件2.1.1墙上四周弹好+0.500m 或+1.000m 水平掌握线。
2.1.2地面防水层已经做完,室内墙面润湿作业已经做完。
2.1.3穿楼地面的管洞已经堵严塞实。
2.1.4楼地面垫层已经做完。
2.1.5板块应预先用水浸湿,并码放好,铺时到达外表无明水。
2.1.6地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工。
2.2材料要求2.2.1水泥:32.5 级一般硅酸盐水泥。
2.2.2砂:粗砂或中砂,含泥量不大于 3%,过 8mm 孔径的筛子。
2.2.3花岗岩石材板:进场验收合格后,在施工前应进展选择,将有质量缺陷的先剔除,然后将面砖按大中小三类选择后分别码放在垫木上。
色号不同的严禁混用,选砖用木条钉方框模子,拆包后块块进展套选,长、宽、厚不得超过±lmm,平坦度审核人交底人承受交底人本表由施工单位填写并保存〔一式三份。
承受交底人一份、交底人一份、施工员一份〕。
工程名称施工单位分项地面工程交底提要石材铺设交底日期年月日交底内容:用直尺检查。
2.2.4施工机具:小水桶、半截桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、云石机、水平尺等。
3、工艺流程基层处理→找标高、弹线→铺找平层→弹铺砖掌握线→铺砖→勾缝、擦缝→养护4、操作工艺4.1基层处理、定标高将基层外表的浮土或砂浆铲掉,清扫干净,有油污时,应用10%火碱水刷净,并用清水冲洗干净。
4.2依据+0.5m水平掌握线和设计图纸找出板面标高弹掌握线〔砖面层标高为线下 0.52m〕。
先依据排砖图确定铺砌的缝隙宽度,依据排砖图及缝宽在地面上弹纵、横掌握线。
地面石材施工技术交底一、施工前准备地面石材施工前的准备是确保施工顺利进行的关键步骤。
在开始施工前,我们需要做以下准备工作:1. 审查施工图纸:仔细审查施工图纸中的设计要求和技术规范,确保施工符合要求。
2. 检查基础状况:确认地面基础平整、坚实,没有明显的凹凸或裂缝。
3. 清理现场:清理地面上的垃圾、灰尘和水泥痕迹,确保施工环境整洁。
4. 准备工具和材料:准备好所需的工具和材料,包括切割机、砂轮、石蜡、石材胶等。
二、地面石材铺设1. 铺设方式选择:根据设计要求和施工图纸确定石材的铺设方式,常见的有直接粘贴、干铺和湿铺等。
2. 石材拼接:在铺设石材之前,需要对石材进行拼接。
在拼接时,要注意石材的颜色、纹理和尺寸,确保整体效果一致。
3. 基底处理:在进行铺设之前,需要对基底进行处理。
对于水泥基底,应先刷上石材专用的底涂,增强石材与基底的粘结性。
4. 石材粘贴:使用石材专用的胶或砂浆将石材粘贴到基底上。
注意在粘贴时,要均匀涂布胶或砂浆,并用专用砂轮修整边缘。
5. 疏通缝隙:在石材铺设完成后,要及时清理石材表面的胶渍和灰尘,同时填充石材之间的缝隙。
三、石材的修整与研磨1. 石材修整:在石材铺设后,可能会出现一些凹凸不平的情况,需要进行修整处理。
使用磨机和砂轮对石材进行修整,使其表面平整。
2. 石材研磨:在石材修整后,还可以进行石材的研磨处理,以增加其光亮度。
研磨时,要注意选用适当的研磨石和研磨剂。
3. 石材抛光:抛光是提高石材光亮度的重要步骤。
使用抛光机和抛光盘对石材进行抛光,使其表面光滑如镜。
4. 定型处理:在抛光完成后,使用石蜡或石材密封剂对石材进行定型处理,增加其抗污性和光亮度。
四、验收与保养1. 验收标准:在施工完成后,进行石材的验收工作。
验收时要检查石材的平整度、光亮度、色彩是否一致等,确保达到设计要求。
2. 日常保养:为确保地面石材的长期美观和使用寿命,需要进行日常的保养工作。
定期清洁地面石材,使用专用的石材清洁剂,并注意避免使用酸性或强碱性清洁剂。
地面石材铺贴技术交底地面石材铺贴是一项需要技术和经验的工程。
它不仅需要经验丰富的工人,还需要专业的工程师来规划和设计。
本文将重点探讨地面石材铺贴技术的交底细节。
一、准备工作在开始铺贴之前,需要做好以下几个准备工作。
1.材料、工具和设备准备材料方面需要准备好石材、瓷砖胶、填缝剂、防水剂等,具体需要根据具体情况进行选择。
工具方面需要准备好:瓷砖切割机、电锤、搅拌器、踢脚线钳等。
设备方面需要准备好:清洁车、压路机等。
2.清洁基础层清洁基础层是非常重要的一步,基础层需要达到干净、平整、无油渍、无浮灰的状态。
需要清洗和打磨基础层,可以使用机器或手工进行。
3.空调、通风、排孔要在铺石材之前,确保房间通风良好,石材最好放在通风处至少 24 个小时,使其适应室内环境。
在铺贴之前,还需要在地上预留出石材缝隙,方便水分顺利排出室外。
二、石材铺贴技术交底1.石材规格及铺贴顺序在开始铺贴之前,需要仔细规划石材的规格及铺贴顺序。
一般有两种铺贴方式:前铺后开和前开后铺。
前铺后开是指先铺贴一部分,等干燥后再按具体尺寸加工余下的石材进行铺贴;而前开后铺则是相反,先按照要求加工余下的石材,待其干燥后再铺贴已经铺好的部分。
2.铺贴时注意事项L形线:针对L形或者其他不规则形状的房间,可以先将石材按照尺寸加工好,待铺贴到L形处时,使用切割机将石材切成L形,铺贴即可。
对角线校验:在铺贴过程中需要注意对角线的校验,校验方法是将两条对角线测量,若相等则是正方形;若不相等,则需要调整石材的安装位置。
校验对角线的目的是保证地面铺贴的水平度,不让出现任何不正常的变形。
石材间距:石材缝隙的距离是非常重要的一步,在铺贴石材时需要预留缝隙,铺贴完毕后再用填缝料填缝隙。
同时,在安装石材的时候,也要用专业工具测量石材之间的间距,确保石材铺贴完成后石材之间的间隙相等。
3.石材问题及注意事项石材划痕:石材在运输和加工时,容易出现划痕。
在铺贴时,需要注意将其划痕部位朝下,避免影响美观。

石材铺贴技术交底(地面)表C1-3 技术交底记录工程名称:施工单位:交底提要:交底部位:日期:地面石材铺贴的相关材料、机具准备、质量要求及施工工艺交底内容:一、施工准备1.材料准备:1.1 材料投入:按照图纸及设计要求选用。
1.1.1 性能介绍:1.2 机具投入:电动工具其他工具2.作业条件:2.1 基层表面必须平整,四角有方。
2.2 基础构造边,必须符合设计要求和施工规范的规定。
2.3 基层预埋管线铺设完毕,并经过隐检验收。
2.4 地面温度不得低于 5 度,不得有大量积水。
3.施工工艺流程:基层处理→ 弹线→ 预铺→ 铺贴→ 勾缝→ 清理→ 打蜡→ 成品保护4.施工工艺:4.1 清理基层:检查基层表面,将浮浆、松动的混凝土块剔凿干净,有缺陷的基层用 1:2 水泥砂浆补平,并清理干净。
对于铺设于水泥砂浆结合层上的板块面层,施工前应将板块料浸水湿润。
这是保证面层与结合层粘结牢固,防止空鼓、起壳等质量通病的重要措施。
4.2 弹线:在施工前要按设计图纸弹出标高控制线,地面面层标高由墙面水平基准线往下找出。
清理完毕后,在地面弹出十字线,按饰板的尺寸加预留缝放样分块,铺板时按分块的位置铺贴。
4.3 预铺:首先应按图纸及设计要求对石材的色彩、纹理、几何尺寸、表面平整等进行严格的挑选,然后按图纸要求预铺,预铺中可能出现的尺寸、色彩、纹理误码差进行调整,交换直至达到最佳效果。
4.4 铺贴:4.4.1 根据预铺的结果,在图案变化或建筑物结构变化处贴好基准石材,量出它们之间的误差,便于在施工中调整,标高与设计标高齐,每隔 3 米做灰饼,挂线铺贴。
4.4.2 铺贴前应将石材背面湿润,但需正面干燥为宜。
4.4.3 用素浆扫地面一遍。
4.4.4 把已搅拌好的 1:4 干硬性砂浆铺到地面,用灰板拍实,应注意砂浆铺设宽度应超过石材宽度 1/3 以上,高度高于设计标高 3~5mm。
4.4.5 把已编号的石材按要求放在干硬性砂浆上,用橡皮锤敲打石材将砂浆振实。
技术交底记录
将搅拌好的胶泥在地面上铺上博博一层,厚度为8mm为宜。
再在选好预铺的石材翻转,在背面用同样的办法铺上一层溢胶泥,厚度为5mm。
再使用专用“镘刀”将地面溢胶泥拉槽成型,再在石材上面进行交错拉槽(注意:地面的拉槽和石材背面的拉槽不能同方向,要交错拉槽)如下图:
石材背面拉槽
拉槽工具“镘刀”
然后将石材正式放在地面拉好槽的应铺位上面,安放时要四角同时往下落,用橡皮锤或木锤轻击垫木板,用水平尺控制铺装标高,然后按安装顺序镶铺。
石材铺贴完成后随时清理干净,防止溢胶泥浆对石材表面的污染。
安排专人进行管理,防止人员在刚铺好的石材上行走。
(6)成品保护:施工完成后的区域,将此区域封闭管理48小时后,在石材成品上满铺成品保护膜进行保护,保护膜的四周需使用黑胶带进行封边粘贴,不准保护膜活动即可。
四、质量标准
1、主控项目:石材的品种、质量必须符合设计要求和封样样品质量要求。
粘接材料需符合相关要求标准,面层与基层结合牢固、无空鼓现象。
2、一般项目:石材表面洁净,图案清晰,色泽一致,接缝均匀,周边顺直,板块无裂纹、掉角和缺楞等现象。
石材邻接处收边用料及尺寸符合设计要求和施工验收规范规定。
边角整齐、光滑。
3、允许偏差值:。
石材铺贴技术交底咱先来说说石材铺贴这档子事儿啊,这可是个技术活,要是没弄好,那可就闹心啦!就拿我之前经历的一个事儿来说吧。
有一回,我去一个朋友家做客,他家刚装修完,客厅铺的就是石材。
结果我一进去,就发现这石材铺贴得那叫一个糟糕。
有的地方高低不平,走在上面跟走山路似的;有的地方缝隙大小不一,看着特别别扭。
朋友一脸无奈地跟我说:“这就是找了不专业的人干的,后悔死了!”从那以后,我就知道,石材铺贴这事儿,真得讲究技术,不能马虎。
那到底怎么才能把石材铺贴好呢?下面我就给您详细说说。
首先啊,材料准备这一块就得把好关。
石材的品种、规格、颜色啥的,都得符合设计要求。
而且石材不能有裂缝、缺棱掉角这些毛病,要不然铺出来的效果肯定不好。
比如说,有一次我们在一个项目上,负责采购的同事不小心进了一批有瑕疵的石材,结果铺贴的时候可麻烦了,费了好大的劲儿才处理好。
然后就是基层处理。
基层要清理干净,不能有灰尘、杂物啥的。
如果基层不平整,还得用水泥砂浆找平。
这就好比盖房子得先打好地基一样,基层处理好了,后面的铺贴才能顺利进行。
我记得有一次,因为基层没处理好,铺贴的时候石材怎么都铺不平,工人师傅们折腾了好久,又重新处理基层,浪费了不少时间和精力。
接下来就是弹线。
要根据设计要求,在地面上弹出石材铺贴的控制线,这样才能保证石材铺贴得整齐美观。
有一回,一个新手工人没弹好线就开始铺贴,结果铺得歪歪扭扭的,只能返工重新来过。
再说说铺贴的过程。
先把石材背面清理干净,然后涂上背胶,这样能增强粘结力。
铺贴的时候,要从一边开始,一块一块地铺,用橡皮锤轻轻敲打,让石材与基层紧密结合。
而且要注意留缝,缝的大小要均匀一致。
记得有一次,一个工人为了赶进度,铺贴的时候没有留缝,结果石材受热膨胀,都拱起来了,那场面,真是惨不忍睹。
铺完之后,还得进行勾缝和擦缝。
要用专用的勾缝剂把缝隙填满,然后用抹布把多余的勾缝剂擦掉。
这一步可不能马虎,要不然缝里脏兮兮的,可难看了。
