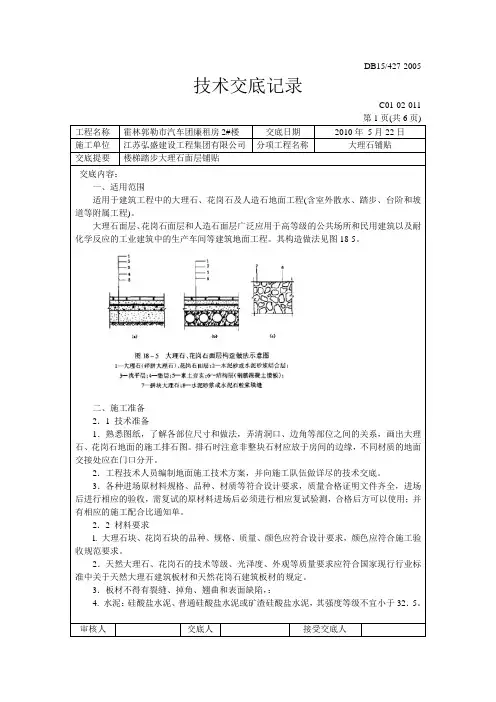

技术交底记录C01-02-011第1页(共6页) 工程名称霍林郭勒市汽车团廉租房2#楼交底日期2010年5月22日施工单位江苏弘盛建设工程集团有限公司分项工程名称大理石铺贴交底提要楼梯踏步大理石面层铺贴交底内容:一、适用范围适用于建筑工程中的大理石、花岗石及人造石地面工程(含室外散水、踏步、台阶和坡道等附属工程)。
大理石面层、花岗石面层和人造石面层广泛应用于高等级的公共场所和民用建筑以及耐化学反应的工业建筑中的生产车间等建筑地面工程。
其构造做法见图18-5。
二、施工准备2.1 技术准备1.熟悉图纸,了解各部位尺寸和做法,弄清洞口、边角等部位之间的关系,画出大理石、花岗石地面的施工排石图。
排石时注意非整块石材应放于房间的边缘,不同材质的地面交接处应在门口分开。
2.工程技术人员编制地面施工技术方案,并向施工队伍做详尽的技术交底。
3.各种进场原材料规格、品种、材质等符合设计要求,质量合格证明文件齐全,进场后进行相应的验收,需复试的原材料进场后必须进行相应复试验测,合格后方可以使用;并有相应的施工配合比通知单。
2.2 材料要求l. 大理石块、花岗石块的品种、规格、质量、颜色应符合设计要求,颜色应符合施工验收规范要求。
2.天然大理石、花岗石的技术等级、光泽度、外观等质量要求应符合国家现行行业标准中关于天然大理石建筑板材和天然花岗石建筑板材的规定。
3.板材不得有裂缝、掉角、翘曲和表面缺陷,:4. 水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级不宜小于32.5。
审核人交底人接受交底人技术交底记录C01-02-011第2页(共6页) 工程名称霍林郭勒市汽车团廉租房2#楼交底日期2010年5月22日施工单位江苏弘盛建设工程集团有限公司分项工程名称大理石铺贴交底提要楼梯踏步大理石面层铺贴交底内容:5.砂:粗砂或中砂,并应符合普通混凝土用砂质量标准及检验方法的规定。
6.矿物颜料、蜡、石材清洁剂。
2. 3 主要机具手推车、铁锹、靠尺、浆壶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤、水平尺、弯角方尺、扁凿子、台钻、合金钢钻头、扫把、砂轮、砂轮切割机、钢丝刷。
一、交底目的为确保地面石材铺设施工过程中的安全,防止事故发生,特制定本安全技术交底。
二、施工前准备工作1. 施工人员应熟悉本交底内容,了解石材铺设工艺及安全注意事项。
2. 检查施工工具、设备是否完好,如切割机、电钻、水平仪、拉线器等。
3. 根据施工现场情况,合理布置施工区域,确保施工通道畅通。
4. 施工现场应配备消防器材,如灭火器、消防水桶等。
三、施工安全措施1. 施工人员必须佩戴安全帽、安全带,正确使用防护眼镜、防尘口罩等个人防护用品。
2. 施工现场禁止酒后作业,严禁吸烟、使用明火。
3. 作业人员应遵守操作规程,不得擅自改变施工工艺。
4. 高处作业时,必须系好安全带,使用安全绳,严禁攀爬、跳跃。
5. 地面石材切割、打磨时,应佩戴防护眼镜,防止碎片伤人。
6. 使用切割机时,应确保切割片安装牢固,切割过程中注意观察切割情况,防止设备失控。
7. 施工现场禁止使用破损的石材,如发现石材存在裂纹、损坏等情况,应及时更换。
8. 铺设石材时,应保持水平,避免石材倾斜,造成安全隐患。
9. 铺设石材前,应先清理基层,确保基层平整、干燥。
10. 铺设石材时,应使用水平仪、拉线器等工具进行测量,确保石材铺设水平。
四、现场管理1. 施工现场应设置警示标志,提醒过往人员注意安全。
2. 施工现场禁止无关人员进入,确保施工安全。
3. 施工现场应定期检查施工人员的安全意识,发现问题及时纠正。
4. 施工完成后,应对施工现场进行清理,确保无安全隐患。
五、应急处理1. 发生事故时,应立即停止施工,启动应急预案。
2. 事故发生后,应及时报告上级领导,并配合相关部门进行调查处理。
3. 事故原因查明后,应制定整改措施,防止类似事故再次发生。
六、交底总结本安全技术交底旨在提高施工人员的安全意识,确保地面石材铺设施工过程中的安全。
施工人员应严格遵守本交底内容,确保施工安全。

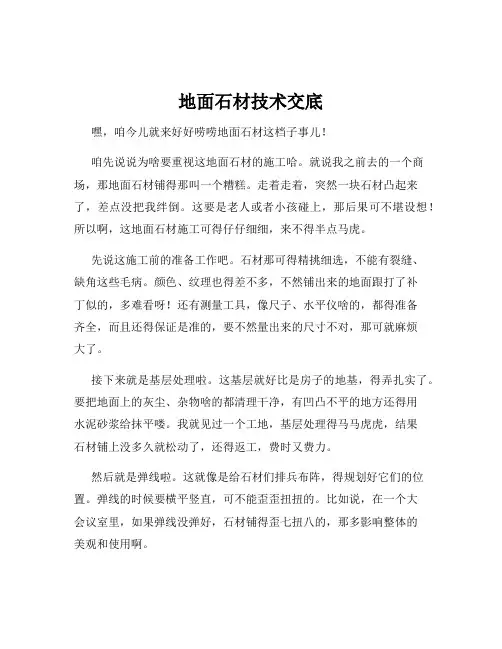

地面石材技术交底嘿,咱今儿就来好好唠唠地面石材这档子事儿!咱先说说为啥要重视这地面石材的施工哈。
就说我之前去的一个商场,那地面石材铺得那叫一个糟糕。
走着走着,突然一块石材凸起来了,差点没把我绊倒。
这要是老人或者小孩碰上,那后果可不堪设想!所以啊,这地面石材施工可得仔仔细细,来不得半点马虎。
先说这施工前的准备工作吧。
石材那可得精挑细选,不能有裂缝、缺角这些毛病。
颜色、纹理也得差不多,不然铺出来的地面跟打了补丁似的,多难看呀!还有测量工具,像尺子、水平仪啥的,都得准备齐全,而且还得保证是准的,要不然量出来的尺寸不对,那可就麻烦大了。
接下来就是基层处理啦。
这基层就好比是房子的地基,得弄扎实了。
要把地面上的灰尘、杂物啥的都清理干净,有凹凸不平的地方还得用水泥砂浆给抹平喽。
我就见过一个工地,基层处理得马马虎虎,结果石材铺上没多久就松动了,还得返工,费时又费力。
然后就是弹线啦。
这就像是给石材们排兵布阵,得规划好它们的位置。
弹线的时候要横平竖直,可不能歪歪扭扭的。
比如说,在一个大会议室里,如果弹线没弹好,石材铺得歪七扭八的,那多影响整体的美观和使用啊。
再说说铺设石材。
这可是个技术活,得从里往外铺,一块一块对齐了。
铺的时候要轻轻放下,可别使劲儿一砸,不然石材容易破裂。
还有啊,石材之间的缝隙要均匀,一般留个 2 毫米左右就差不多了。
我曾经在一个酒店大堂看到过,因为石材缝隙不均匀,看起来特别别扭,整体的档次都被拉低了。
铺完石材还不算完,还得进行灌浆擦缝。
把调好的水泥砂浆灌到石材之间的缝隙里,然后用抹布把多余的擦干净。
这一步可不能着急,得慢慢来,要不然弄得到处都是水泥浆,清理起来可麻烦了。
最后就是养护啦。
铺上石材后的一段时间里,可不能让人在上面随便走动,得等石材牢固了才行。
就像刚种下的小树苗,得精心呵护才能茁壮成长嘛。
总之,地面石材施工这事儿,每一个环节都得认真对待,不能有丝毫的马虎。
只有这样,才能铺出美观、牢固、让人放心的地面石材。
地面石材施工技术交底(一)引言概述:地面石材施工技术交底是指在石材施工工程中,对地面石材施工过程中的关键技术和要求进行详细说明和交底的过程。
本文将围绕地面石材施工技术交底展开论述,主要从石材选材、基底处理、石材铺设、石材养护和施工环境五个大点进行阐述,以帮助工程施工人员准确理解并正确运用地面石材施工技术。
正文:一、石材选材1. 根据工程要求和使用环境选择合适的石材品种。
2. 对石材的外观、色泽、质地等进行检查和鉴定。
3. 采用石材质量检测方法,确保选用的石材符合国家标准和工程要求。
4. 考虑石材的耐磨、耐寒、耐化学腐蚀等性能进行综合评估。
5. 石材选材时要考虑施工工艺要求,尽量避免石材单块较大,避免石材的变形和开裂。
二、基底处理1. 清理基底,确保基底平整、干净,并清除附着物和松散部分。
2. 检查基底强度是否符合要求,必要时进行补强处理。
3. 处理基底表面,使其粗糙度适宜,增加石材和基底的附着力。
4. 进行防水处理,以防止基底渗水对石材施工产生不利影响。
5. 在基底上铺设防渗垫层,以保护石材和基底不受水分侵蚀和渗透。
三、石材铺设1. 进行石材的平面布线,确保石材的铺设方向和位置准确。
2. 采用合适的胶粘剂和定位器材料,确保石材的稳固铺设。
3. 合理控制胶接缝的位置和宽度,避免对石材施工和使用造成影响。
4. 对石材进行加工切割时要注意安全,确保尺寸准确性和表面光滑度。
5. 在石材铺设过程中,使用适当的工具和操作方法,避免对石材造成损坏或污染。
四、石材养护1. 在石材铺设后及时进行养护,保持石材表面的湿润。
2. 根据不同的石材品种和施工环境,采取相应的养护方法。
3. 控制养护时间和湿度,以确保石材的强度和表面质量。
4. 避免走道使用或其他碰撞对石材造成损坏。
5. 定期检查石材状态,及时处理出现的问题,保持石材的美观和性能。
五、施工环境1. 控制室内空气湿度和温度,以提供良好的施工条件。
2. 避免施工现场灰尘和杂物污染石材。
地面石材铺贴工程技术交底1.材料要求:(1)石材品种、规格、颜色、质量应符合设计要求,其色差应符合施工验收规范的要求。
石材技术等级、光泽度、外观等质量要符合国家现行业标准的规定。
板材不得有裂缝、掉角、翘曲和表面缺陷。
(2)水泥使用不小于32.5的普通硅酸盐水泥或矿渣硅酸盐水泥。
(3)中粗砂应过筛并洁净。
2.工艺流程:3.施工方法:(1)基层修补:检查基层平整情况,偏差较大的应事先剔凿和修补,并将基层清扫干净。
(2)抄平放线:按水平线控制平整度,注意与楼道面层标高一致。
在房间主要部位弹相互垂直的控制十字线,按线控制板缝,注意符合拼花图案设计要求,高档地面石材应讲究对称。
(3)挑材选料:将有缺陷和局部污染的石材挑出来,完好的石材进行平整度几何尺寸测量和套方检查,确保用料合格。
(4)对色编号:正式铺设前进行试拼,达到品种、颜色、纹路基本一致、符合设计要求后统一按两个方向编号。
石材背后浇水阴干码放、备用。
浅色或进口石材应在六面涂刷石材护理液,石材背面网格及胶应除去。
(5)铺设顺序:弹线后应先铺设若干条干线作为基准,起标筋作用。
先由厅堂中线往两侧采取退步法铺贴,一般房间应先里后外沿控制线进行铺设。
(6)铺贴:石材铺贴之前应先试铺。
地面提前浸湿,在找平层上均匀刷一道素水泥浆(水灰比0.5),随刷随铺20mm以上厚1:2.5干硬性水泥砂浆作粘结层,铺好后用大杠刮平,再用抹子拍实找平。
板块后刮素浆安放,用橡皮锤敲击,用水平尺找平,既要达到铺设高度,又要使粘结层平整密实。
(7)擦缝:石材饰面板铺设1~2昼夜干硬后,再用水泥稠浆填缝嵌实,面层用干布擦拭干净。
(8)养护:板材铺设24小时后,应洒水养护1-2次,以补充砂浆在硬化过程中所需要的水分,保证板材与砂浆粘结牢固,养护期7天之内禁止踩踏,交工前打蜡。
4. 质量标准:(1)石材品种、规格、质量必须符合设计要求。
(2)面层与基层粘结牢固、无空鼓。
(3)石材表面清洁,图案清晰、光亮、光滑、色泽一致、接缝均匀、周边顺直、板块无裂缝、掉角和缺楞等现象。
