技术交底记录C01-02-011第1页(共6页) 工程名称霍林郭勒市汽车团廉租房2#楼交底日期2010年5月22日施工单位江苏弘盛建设工程集团有限公司分项工程名称大理石铺贴交底提要楼梯踏步大理石面层铺贴交底内容:一、适用范围适用于建筑工程中的大理石、花岗石及人造石地面工程(含室外散水、踏步、台阶和坡道等附属工程)。
大理石面层、花岗石面层和人造石面层广泛应用于高等级的公共场所和民用建筑以及耐化学反应的工业建筑中的生产车间等建筑地面工程。
其构造做法见图18-5。
二、施工准备2.1 技术准备1.熟悉图纸,了解各部位尺寸和做法,弄清洞口、边角等部位之间的关系,画出大理石、花岗石地面的施工排石图。
排石时注意非整块石材应放于房间的边缘,不同材质的地面交接处应在门口分开。
2.工程技术人员编制地面施工技术方案,并向施工队伍做详尽的技术交底。
3.各种进场原材料规格、品种、材质等符合设计要求,质量合格证明文件齐全,进场后进行相应的验收,需复试的原材料进场后必须进行相应复试验测,合格后方可以使用;并有相应的施工配合比通知单。
2.2 材料要求l. 大理石块、花岗石块的品种、规格、质量、颜色应符合设计要求,颜色应符合施工验收规范要求。
2.天然大理石、花岗石的技术等级、光泽度、外观等质量要求应符合国家现行行业标准中关于天然大理石建筑板材和天然花岗石建筑板材的规定。
3.板材不得有裂缝、掉角、翘曲和表面缺陷,:4. 水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级不宜小于32.5。
审核人交底人接受交底人技术交底记录C01-02-011第2页(共6页) 工程名称霍林郭勒市汽车团廉租房2#楼交底日期2010年5月22日施工单位江苏弘盛建设工程集团有限公司分项工程名称大理石铺贴交底提要楼梯踏步大理石面层铺贴交底内容:5.砂:粗砂或中砂,并应符合普通混凝土用砂质量标准及检验方法的规定。
6.矿物颜料、蜡、石材清洁剂。
2. 3 主要机具手推车、铁锹、靠尺、浆壶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤、水平尺、弯角方尺、扁凿子、台钻、合金钢钻头、扫把、砂轮、砂轮切割机、钢丝刷。

大理石铺贴技术交底
本文档旨在向施工人员介绍大理石铺贴技术及其相关要点。
请
仔细阅读以下内容,按照所列步骤进行操作。
步骤一:准备工作
1. 确保铺贴表面平整、干燥、清洁,并检查有无裂缝、杂质等
问题。
2. 准备好所需的铺贴工具和材料,如大理石砖、瓷砖胶、勾缝
剂等。
步骤二:铺贴大理石砖
1. 将瓷砖胶均匀涂抹在铺贴表面,注意控制厚度和均匀度。
2. 将大理石砖从一侧开始铺贴,确保每块砖之间有适当的间距。
3. 使用橡皮锤轻轻敲击大理石砖,使其与胶水充分粘合并排除
空气。
4. 确保大理石砖的表面平整,无空鼓或突起。
步骤三:勾缝
1. 在大理石砖之间的缝隙中填充勾缝剂,注意控制填充量和均匀度。
2. 使用勾缝刀将勾缝剂填平,并确保与砖面齐平。
3. 清理多余的勾缝剂,保持铺贴面整洁。
步骤四:养护
1. 在铺贴完成后,避免人员进入、移动或施加压力于铺贴面,以免影响固化过程。
2. 根据勾缝剂的使用说明,等待固化时间后进行正常使用。
注意事项
- 在铺贴过程中,遵循相关安全规定并佩戴个人防护设备。
- 严禁使用损坏、破碎或质量有问题的大理石砖。
- 根据工程的需要和设计要求,采取必要的保护措施,如封闭铺贴区域。
以上为大理石铺贴技术交底内容,请按照要求操作,并保持良好的工艺质量。
如有问题或需要进一步指导,请及时与负责人员联系。

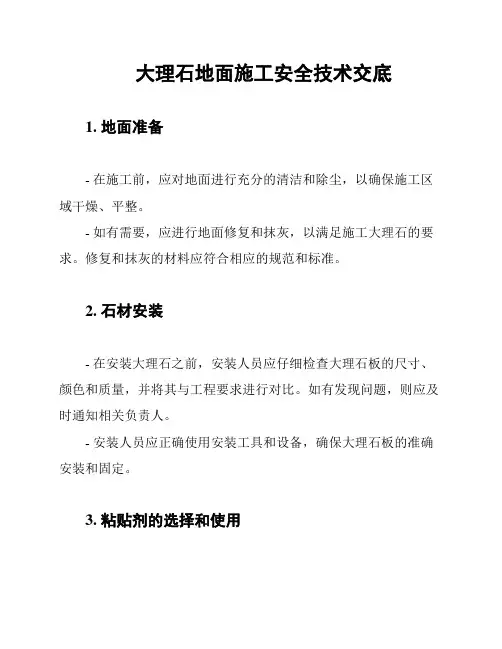

大理石地面施工安全技术交底
1. 地面准备
- 在施工前,应对地面进行充分的清洁和除尘,以确保施工区域干燥、平整。
- 如有需要,应进行地面修复和抹灰,以满足施工大理石的要求。
修复和抹灰的材料应符合相应的规范和标准。
2. 石材安装
- 在安装大理石之前,安装人员应仔细检查大理石板的尺寸、颜色和质量,并将其与工程要求进行对比。
如有发现问题,则应及时通知相关负责人。
- 安装人员应正确使用安装工具和设备,确保大理石板的准确安装和固定。
3. 粘贴剂的选择和使用
- 使用粘贴剂之前,应对其进行质量检测,确保符合相关的规
范和标准。
- 在使用粘贴剂时,应遵循生产商提供的使用说明,并使用适
当的工具进行涂布。
4. 施工现场安全
- 在施工现场,应设置明显的标识和警示标志,提醒人员注意
施工区域,避免发生意外事故。
- 工作人员应佩戴符合安全要求的个人防护装备,包括安全帽、防护眼镜和手套等。
- 施工现场应保持干燥、清洁,并做好防滑措施,以减少摔倒
和滑倒的风险。
5. 施工期间的安全警示
- 在施工期间,应定期向工作人员进行安全培训和交底,增强
他们的安全意识和技能。
- 工作人员应严格按照施工方案和安全要求进行施工,不得随
意改变施工工艺和步骤。
6. 施工后的检查和验收
- 完工后,应对施工质量进行检查和验收,确保符合相关的规定和标准。
- 如发现施工质量不合格的问题,应及时整改和处理。
以上是大理石地面施工安全技术交底的要点,请各位工作人员认真遵守,确保施工过程中的安全和质量。
工程施工地面大理石施工技术交底
一、各部位的大理石、墙地砖贴法的要求
客厅、餐厅、门厅、走道、电梯厅等地面大理石为干硬砂浆铺贴法;
景观和设备阳台地面地砖、卫生间地面大理石、厨房间地面大理石为湿贴法
二、施工准备
1、材料
1)石材(现场放样,放样图纸确认后,由石材厂加工的成品)的品种、规格、质量应符合设计和施工规范要求。
2)水泥:32.5 号普通硅酸盐水泥或矿渣硅酸盐水泥,并准备适量擦缝用专用填缝剂(颜色和石材对照)。
如果铺设的为浅色石材,须准备白水泥白色珍珠岩。
3)砂:中砂或粗砂(砂以金黄色为最佳,忌用含泥量大的黑砂)含泥量<3%。
过8mm 孔径的筛子。
4)石材专用粘贴剂,石材表面防护剂(建议采用进口产品)。

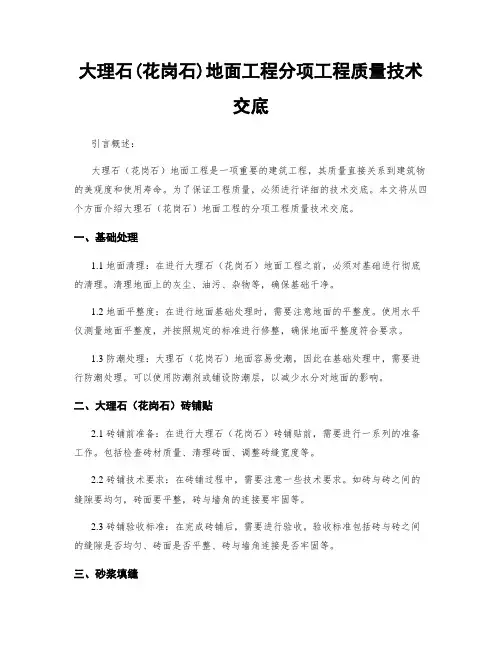

大理石(花岗石)地面工程分项工程质量技术交底引言概述:大理石(花岗石)地面工程是一项重要的建筑工程,其质量直接关系到建筑物的美观度和使用寿命。
为了保证工程质量,必须进行详细的技术交底。
本文将从四个方面介绍大理石(花岗石)地面工程的分项工程质量技术交底。
一、基础处理1.1 地面清理:在进行大理石(花岗石)地面工程之前,必须对基础进行彻底的清理。
清理地面上的灰尘、油污、杂物等,确保基础干净。
1.2 地面平整度:在进行地面基础处理时,需要注意地面的平整度。
使用水平仪测量地面平整度,并按照规定的标准进行修整,确保地面平整度符合要求。
1.3 防潮处理:大理石(花岗石)地面容易受潮,因此在基础处理中,需要进行防潮处理。
可以使用防潮剂或铺设防潮层,以减少水分对地面的影响。
二、大理石(花岗石)砖铺贴2.1 砖铺前准备:在进行大理石(花岗石)砖铺贴前,需要进行一系列的准备工作。
包括检查砖材质量、清理砖面、调整砖缝宽度等。
2.2 砖铺技术要求:在砖铺过程中,需要注意一些技术要求。
如砖与砖之间的缝隙要均匀,砖面要平整,砖与墙角的连接要牢固等。
2.3 砖铺验收标准:在完成砖铺后,需要进行验收。
验收标准包括砖与砖之间的缝隙是否均匀、砖面是否平整、砖与墙角连接是否牢固等。
三、砂浆填缝3.1 砂浆材料选择:在进行砂浆填缝时,需要选择合适的砂浆材料。
砂浆应具有一定的强度和粘结性,以确保填缝的牢固性。
3.2 填缝技术要求:在填缝过程中,需要掌握一些技术要求。
如填缝时要均匀涂抹砂浆,填缝后要及时清理多余的砂浆等。
3.3 填缝验收标准:填缝完成后,需要进行验收。
验收标准包括填缝是否均匀、填缝是否牢固、填缝与砖面是否平整等。
四、表面处理4.1 研磨抛光:在大理石(花岗石)地面工程中,常常需要进行研磨抛光。
通过研磨抛光可以使地面更加光滑、亮丽。
4.2 表面防护:为了保护大理石(花岗石)地面,需要进行表面防护处理。
可以使用防护剂或涂刷保护膜,以增加地面的耐磨性和耐污性。

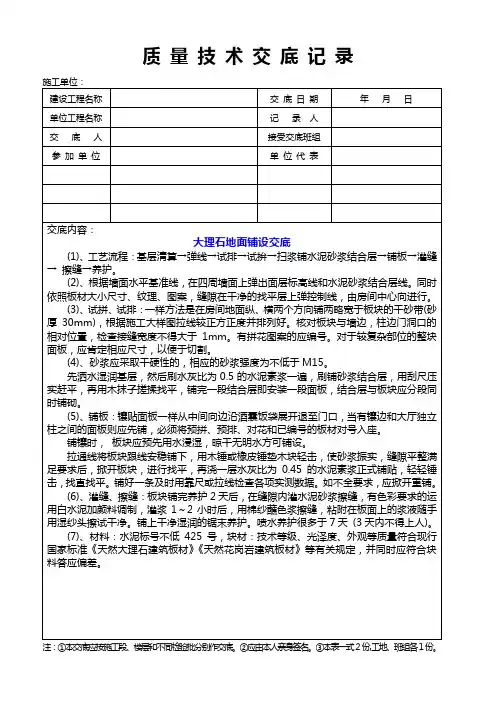

一、交底目的为确保理石铺贴施工过程中施工人员的人身安全和工程质量,特制定本安全技术交底。
二、交底对象本次交底对象为参与理石铺贴施工的全体施工人员。
三、交底内容1. 施工准备(1)材料准备:大理石、水泥、中砂或粗砂、石材表面防护剂等应符合设计和施工规范要求。
(2)工具准备:切割机、磨光机、水平尺、墨线、钢尺、靠尺板、电锤、搅拌机等。
(3)人员准备:施工人员应具备相关技能和资质,熟悉施工图纸及施工工艺。
2. 施工现场安全注意事项(1)施工人员应佩戴安全帽、安全带、防尘口罩等个人防护用品。
(2)施工前应检查施工现场的通风、照明、消防等设施,确保符合安全要求。
(3)施工现场应设置安全警示标志,明确警示内容。
(4)施工人员不得酒后作业,不得疲劳作业。
3. 施工过程安全注意事项(1)铺设大理石前,应对地面进行平整处理,确保无空鼓、裂缝等现象。
(2)铺设大理石时,应保持地面湿润,避免水泥粘结不牢固。
(3)铺设大理石时,应使用切割机进行切割,切割过程中应注意切割片的安全。
(4)铺设大理石时,应使用磨光机进行磨光,磨光过程中应注意磨光机与大理石表面的距离,避免损坏大理石。
(5)铺设大理石时,应使用水平尺和墨线进行定位,确保大理石表面平整。
(6)铺设大理石时,应使用钢尺和靠尺板进行测量,确保大理石尺寸准确。
(7)施工过程中,若发现大理石表面有裂纹、缺棱掉角等现象,应立即停止施工,上报相关负责人。
4. 施工结束安全注意事项(1)施工结束后,应清理施工现场,确保无安全隐患。
(2)施工人员应将个人防护用品妥善保管,不得随意丢弃。
(3)施工结束后,应对施工现场进行安全检查,确保无遗留安全隐患。
四、应急措施1. 若施工人员发生意外伤害,应立即停止施工,并立即上报相关负责人。
2. 施工现场发生火灾,应立即报警,并组织人员进行灭火。
3. 施工现场发生触电事故,应立即切断电源,并采取急救措施。
五、交底人(签名)六、交底时间年月日七、备注本安全技术交底模板仅供参考,具体施工过程中应根据实际情况进行调整。
技术交底记录
技术交底记录
技术交底记录
交底提要:大理石地面工程的技术措施和安全环保措施
交底内容:
擦缝:在铺砌后 1〜2昼夜进行灌浆擦缝。
根据大理石 (或花岗石)颜色选择相同颜色矿物颜料和水泥拌合均匀
调成1:1稀水泥浆,用浆壶徐徐灌入大理石板 (或花岗石)块之间缝隙(分几次进行),并用长把刮板把流岀的
水泥浆向缝隙内喂灰。
灌浆 1〜2h 后,用棉丝团蘸原稀水泥浆擦缝,与板面擦平,同时将板面上水泥浆擦
净。
然后面层以覆盖保护。
当各工序完工不再上人、待达到凝固期后方可打蜡或做结晶。
冬期施工:原材料和操作环境温度不得低于+ 5 C,不得使用有冻块砂子,板块表面不得有结冰现象。
如
室内无取暖和保温措施不得施工。
贴大理石踢脚板工艺流程:
A .粘贴法:找岀标高水平线并确定岀墙厚度
T
水泥砂浆打底 T 贴大理石踢脚板 T T 擦缝T 打蜡或做
结晶。
1 .根据主墙抹灰厚度吊线确定踢脚板岀墙厚度,根据设计要求。
2 .用 1 : 3水泥砂浆打底找平并在
面层划纹刮麻。
3 •找平层砂浆干硬后,弹岀踢脚板上口的水平线,把湿润阴干的大理石踢脚板的背面,刮
抹一层2〜3mm 厚的素水泥浆(宜加10%左右的107胶),往底灰上粘贴,并用木锤敲实,根据水平线找直。
4. 24h 后用同色水泥浆擦缝,将余浆擦净。
5 •与大理石地面同时打蜡、或结晶。
E.灌浆法:找标高水平线并确定出墙厚度
T
拉水平通线 T 安装踢脚板 T 灌水泥砂浆 T 擦缝T 打蜡或结
晶。
1 .根据主墙抹灰厚度吊线确定踢脚板岀墙厚度,或根据设计要求,2 •在墙两端各安装一块踢脚板,其 上楞高度在同一水平线内,出墙厚度一致。
然后沿二块踢脚板上楞拉通线,逐块依顺序安装,随时检查踢脚 板的水平度和垂直度。
相邻两块之间及踢脚板与地面、墙面之间用石膏固定稳牢。
3 •灌
1: 2稀水泥砂浆,
并随时把溢出的砂浆擦干净,待灌入的水泥砂浆终凝后,把石膏铲除擦干净。
4 •用棉丝团蘸与大理石踢脚 板同颜色的稀水泥浆擦缝。
5 •踢脚的面层打蜡或结晶同地面一起进行,
6 •踢脚板之间缝宜与大理石地面 对缝镶贴。
碎拼大理石面层工艺流程: 挑选碎块大理石 T 弹线试拼T 基层处理、扫水泥素浆 T 铺砂浆找平层T 铺碎块大理石T 灌缝T 磨光打蜡 1、根据设计要求的颜色、规格,挑选碎块大理石,有裂缝的大理石应剔岀。
技术交底记录

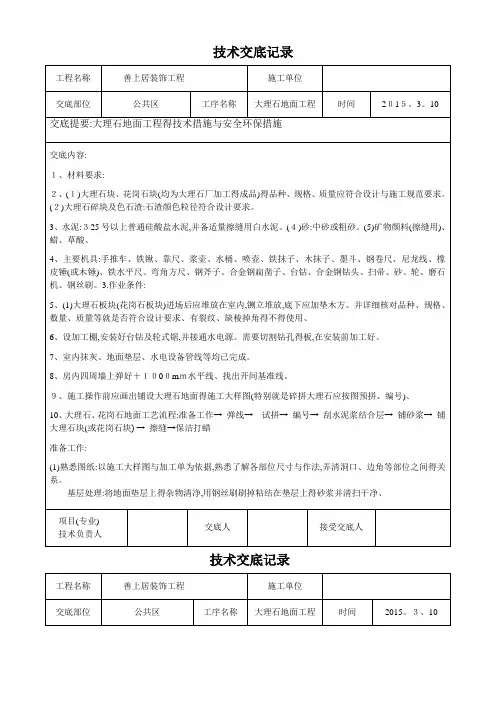

工程名称 善上居装饰工程 施工单位
交底部位 公共区 工序名称 大理石地面工程 时间
交底内容:
4、 拉水平线铺砂浆找平层,采用
1 : 3干硬性水泥砂浆(手捏成团一颠即散),铺好后用大杠刮平,用抹子抹 平。
5、 根据图案和试拼的缝隙铺砌碎块大理石,其方法同大理石地面。
3、 项目(专业) 技术负责人
交底人
接受交底人
2、根据设计要求的图案,结合房间尺寸,在基层上弹线并找出面层标高,然后进行试拼,确定缝隙的大小。
将基层
4踢脚线上口平直1mm拉5m线,不足5m拉通线和尺量检查
技术交底记录。
