矿山总图设计
- 格式:pdf
- 大小:391.47 KB
- 文档页数:38

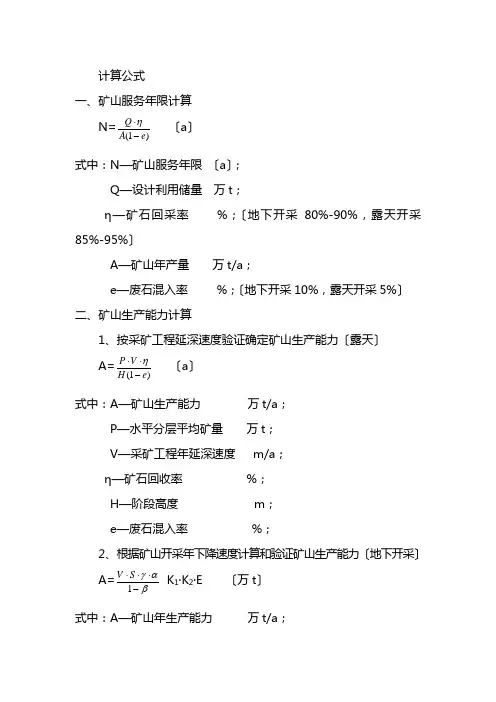

计算公式一、矿山服务年限计算 N=)1(e A Q -⋅η (a ) 式中:N —矿山服务年限 (a );Q —设计利用储量 万t ;η—矿石回采率 %;(地下开采80%-90%,露天开采85%-95%) A —矿山年产量 万t/a ;e —废石混入率 %;(地下开采10%,露天开采5%)二、矿山生产能力计算1、按采矿工程延深速度验证确定矿山生产能力(露天) A=)1(e H V P -⋅⋅η (a ) 式中:A —矿山生产能力 万t/a ;P —水平分层平均矿量 万t ;V —采矿工程年延深速度 m/a ;η—矿石回收率 %;H —阶段高度 m ;e —废石混入率 %;2、根据矿山开采年下降速度计算和验证矿山生产能力(地下开采) A=βαγ-⋅⋅⋅1S V K 1·K 2·E (万t ) 式中:A —矿山年生产能力 万t/a ;V —回采工作面下降速度 m/a ;(浅孔留矿为10-25 m/a)S —矿体开采面积 m 2;γ—矿石体重 t/m 3;α—矿石回收率%;(80%-90%)β—废石混入率%;(10%-20%)E—地质影响系数(0.7-0.9);K1—矿体倾角修正系数K2—矿体厚度修正系数(0.8-1.2)3、矿山生产能力计算(地下开采)A=Z EKQN-⋅⋅⋅1(万t/a)式中:A—矿山生产能力万t/a;Q—矿块生产能力万t/a;N—分布矿块数个;K—矿块利用系数(0.1-0.4);E—地质影响系数(0.7-0.9);Z—废石混入率(10%-20%);4、露天矿总生产能力计算Aα=A(1+n s)=Ak+nsAk (万t/a)式中:Aα—年矿岩总生产能力t/a;A—年矿石生产能力t/a;n s—生产剥采比t/t;5、露天矿可能达到的生产能力A=N·n·Q (t/a)式中:A—露天矿矿石年产量t/a;Q—挖掘机生产能力t/a;n—同时工作的采矿阶段数N—一个阶段可布置的挖掘机数(汽车运输为1-2);N=oL L L —一个台阶的矿石工作线长度 m ;L o —一台挖掘机占用的工作线长度 m ;6、根据矿石储量估算露天矿生产能力 A=LQ L=0.2千Q式中:A —矿山年生产能力 t/a ;Q —境界内矿石储量 t ;L —矿山寿命 a ;三、矿井需风量、负压计算1)风量计算①按井下同时工作的最多人数计算Q=qN m 3/min式中:Q —矿井需风量 m 3/min ;q —每人用风量 4m 3/min ;N —最多入井人数 人;②按矿井各地点实际需要风量的总和计算a 、采场需风量1°按排除采场炮烟计算Q 1=A ·25 m 3/min式中:Q 1—按排除采场炮烟所需的风量 m 3/min ;A —每次爆破使用的最大炸药量 kg ;25—每kg 炸药爆破后需风量2°按排尘风速计算Q1=V·S式中:Q1—按采场排尘所需的风量m3/min;V—“规程”规定风速取0.25m/sS—采场通风断面积m3b、掘进工作面需风量1°按一次爆破的最大炸药量计算Q z=25A m3/min2°按生产过程中最多人数计算Q z=Qn m3/min3°按排尘风速计算Q z=V·S m3/minc、硐室需风量Q3=40m3/min~80m3/mind、矿井各地点用风量总和为Q总=ΣQ1+ΣQ2+ΣQ3③最终矿井风量的确定Q=KQ总m3/min式中:K—为风量备用系数(K=1.1-1.25)2)负压计算H=RQ2 PaR=3S LP⋅⋅γ式中:H—矿井通风摩擦阻力Pa R—矿井通风摩擦阻力Q—矿井风量m3/sγ—巷道通风摩擦阻力系数P —巷道周长 mL —巷道长度 m四、矿井涌水量计算1、露天采坑最大降雨时涌水量计算Q max =H p ·F ·φ′/1000式中:Q max —最大降雨时露天采坑的涌水量 m 3/dH p —设计频率暴雨量 mmφ′—暴雨地表径流系数 (0.5-0.9)F —入渗区汇水面积 m 22、露天采坑正常降雨涌水量计算Q m =H ·F ·φ/1000式中:Q m —正常降雨涌水量 m 3/dH —平均及降雨量 mmF —机械排水担负的汇水面积 m 2φ—正常降雨地表径流系数直 (0.3-0.5)3、用稳定流解析法(大井法)按潜水含水层计算矿井涌水量 Q=)()2(366.1rR eg S S H K 式中:Q —竖井成矿坑的涌水量 m 3/dH —潜水含水层厚度 mK —渗透系数 m/dS —水位降深 mR —影响半径 mr —竖井半径成矿坑引用半径 m矿坑引用半径r 的确定:当开采范围为不规则形状时r=πF当天采范围为矩形时r=4ba+F—为开采面积α、b—分别为开采范围的长度和宽度五、排土场计算1、排土场所需容积V y=V s·K s/(1+Kc)式中:V y—排土场设计的有效容积m3V s—剥离岩土的实系数m3K s—岩土的松散系数m3K c—岩土的下沉率(%)(7%-15%)2、排土场的设计总容积V=K1·V y m3式中:V—排土场的设计总容积m3V y—排土场的设计容积m3K1—容积富余系数(1.02-1.05)六、采场采出矿石品位计算α12=(1-γ)d2式中:α12—采区采出矿石品位%(或g/t)γ—废石混入率%d2—采区矿石地质平均品位%(或g/t)七、主要设备生产能力计算1、潜孔钻机台班生产能力计算V b=0.6·υ·T b·η式中:V b—潜孔钻机台班生产能力m/台·班T b—潜孔钻机每班工作时间minη—潜孔钻机时间利用系数(0.6-0.4)υ—潜孔钻机钻进进度cm/minV b一般为15-32m/台·班上式中机械钻速可近似的用下式表示①V=-4ank/πD²E式中a-冲击功(kg/m);n-冲击频率(次/min)D-钻孔直径(cm);E-岩石凿碎功比耗(kg.m/cm³);k-冲击能利用系数,0.6-0.8.②v=3.75Pn/Df(cm/min)P-轴压(t);n-钻头钻速(r/min);D-钻头直径;f-岩石坚固性系数。
浅谈矿山总图运输设计的基本思路摘要:矿山总图运输设计,是矿山工程施工设计的重点,应该对其引起足够重视。
文中对矿山总图运输设计进行了简单介绍,并通过总结分析,提出了加强矿山总图运输设计的有效对策,为进一步提升矿山总图运输设计效率提供科学有效的参考依据。
关键词:矿山总图;总图运输设计不论是在工业生产过程中,还是在社会经济发展过程中,矿产都是必不可少的基础保障之一,因此,应该对矿产的开采工作引起足够重视。
在矿产开采过程中,矿山是开采的关键,对整个矿产的开采效率具有较为重要的影响。
而在矿山工程中,对其总图运输进行设计是确保整个矿山工程开采效率和开始质量的基础,对整个矿山工程的开采效益具有较为重要的影响,因此,在矿上工程中,一定要对矿山总图运输设计引起足够重视。
接下来,本文就以加强对矿山总图运输设计效率和水平,全面提升矿山开采效益为主要目的,对矿山总图运输设计进行详细分析。
1 厂址选择合理进行总图运输设计的首要问题在于厂址选择,厂址选择是一项政治、经济、技术性很强的综合性工作,也是总图运输设计的重要前提,厂址选择合理与否,将直接影响企业建设的速度和运营的经济效益。
矿山工业场地厂址选择前应对工程项目进行总体规划,搞清楚矿山建设的主要内容,如矿山采矿生产、选矿生产、尾矿排放、废石场布置等,然后去现场实地勘察,进行厂址方案的比较和确定。
厂址选择时尽可能避开不良的自然地质环境,如断层、泥石流、滑坡、塌陷等,应将上述因素对生产的影响进行充分的考虑、分析,避免厂址建在自然因素威胁地带,对于不可避免的小型滑坡或崩塌,可采取清除的处理手段。
矿山工业场地厂址选择还应该考虑矿山附近的供水、供电、交通情况、火灾隐患以及爆破问题等,为了尽量缩短运输距离,一般选择在离矿山较近的地方建设工业场地,但是应当注意保证足够的安全距离。
对于地下开采的矿山而言,矿山工业场地应建在岩石移动范围线之外;对于露天开采的矿山而言,矿山工业场地厂址的选择应考虑不受爆破飞石的威胁。
由我司矿山瑕计院编制的四川凍山矿业会理红泥披铜矿采邃工程初步瑕计顺利通过评审4月27日-28B,由我公司矿山设计院编制的《凉山矿业股份有限公司四川会理红泥坡铜矿198万t/a采选工程初步设计》(以下简称初步设计),在中铜大厦进行联合审查,会议由中铜发展建设部与云铜发展建设部联合组织。
审查会采用先分组讨论再汇总意见的形式进行,其中27日分工艺组(采矿、选矿和总图)、智能化组和技经概算组进行评审讨论,28日专家组汇总评审。
经过2天的评审,与会的13位专家听取了陈发兴、张岚和资伟等总设计师及分组负责人对项目内容介绍,通过审阅设计文本、质询,与参会的中铝集团、中国铜业、云铜股份、凉山矿业等相关单位、部门充分讨论、交流,经各专业设计人员解读,专家组认为《初步设计》内容全面、规范,达到了初步设计报告文件编制的深度要求,—致同意《初步设计》评审通过。
专家组在充分肯定设计内容及质量的基础上,同时提出了宝贵的建议,项目组将结合各方意见认真修改完善,并将组织开展安全设施设计阶段工作。
(黄建君)昆明有色院与云南磷化集团签署战略合作协议5月15B,昆明有色冶金设计研究院股份公司(以下简称"昆明有色院”)与云南磷化集团有限公司(以下简称"云南磷化集团”)战略合作框架协议签字仪式在晋宁县云南磷化集团举行。
昆明有色院党委副书记、总经理祝瑞勤,云南磷化集团党委书记王清生及双方代表共22人参加了签字仪式,云南磷化集团副总经理罗朋志主持签字仪式。
签字仪式上,祝瑞勤就双方战略合作意愿作了发言,他表示,感谢云南磷化集团给予昆明有色院的信任和支持,双方在多年的合作下结下了深厚的友谊,昆明有色院根据云南磷化集团提出的要求将一如既往全力做好服务,希望在未来的合作中双方能更深度地融合,利用和借助双方的人才技术和资源优势,走的更远,实现共赢。
(罗明媛)。
矿山开发利用方案、初步设计、生产设计之间的关系一、开发利用方案开发利用方案是行政许可的前提,有三个方面的作用:一是为了加强矿产资源开发利用前期的管理,严格把好资源利用的源头关,使矿产资源的开发利用方案能够遵循科学、合理、有效的原则,坚持可持续发展的战略,为同民经济建设发挥出最大的效益;二是实施矿业权有偿授予,矿业权价款评估的重要技术经济依据;三是对矿山编制初步设计和相关设计的宏观指导作用。
开发利用方案是作为审核建设单位是否有资格和条件进行矿井建设,开发利用方案的审查包含了资源开发利用的科学性、产业发展的合理性、矿权设置的合法性、开发方案的可行性,是行政许可的前提,目的是发证审查备案。
二、矿山初步设计矿山初步设计是矿山设计的一个阶段,属于总体设计性质,目的在于解决未来企业的主要原则性问题。
主要内容为:确定矿山建筑场地及水源,主要建筑材料、辅助材料和动力供应;确定矿山生产能力和服务年限,建厂规模及其设备的选择;确定选(冶)厂生产的工艺技术流程;确定矿床开拓方案、开采方法;确定工业储量分布范围和开采界线;划分井区或开采区段;规定开采顺序;解决生产厂房及民用建筑场地和排土场、堆矿场、尾矿场的配置,安排各种辅助生产及交通运输系统。
矿山初步设计可以提出新的设计思路,更合理的设计方案,但初步设计不能违背开发利用方案所确定的资源总量、资源利用率、产品方向等要求,当这些内容出现较大改变时,必须重新编制开发利用方案并按程序报批。
矿山初步设计是详细研究矿山建设的技术设计,目的是指导矿山建设施工。
初步设计经批准后,即开始矿山基建施工准备工作。
三、矿山开采(生产)设计矿山开采设计,也即生产设计,是矿权人进行资源开采更具体更详细的设计,目的是指导资源开采。
四、不能相互代替开发利用方案不能代替矿山初步设计或其它阶段的设计,是由以下三点决定的:1.是出发点和作用不一样。
开发利用方案重点是研究和确定资源的利用方案、产品方向、利用率及效益的合理性和科学性,并从矿床开采、采选工艺、环境保护等方面提出方案,来实现已确定的资源利用目标。
一、采矿流程总图采矿工艺是研究矿块内矿石的开采技术和方法,是研究开拓、采准、切割、回采工作在空间、时间上的有序组合,是开拓、采准、切割和回采工艺的总称。
二、凿岩爆破工序操作流程(一)凿岩通用流程1、开车前:(1)按本工种规定穿戴好个体防护用品,带好照明灯具,按时参加班前会,并持证上岗作业。
从事凿岩作业,必须有两人以上,禁止单人作业。
(2)进入工作面,先检查通风情况,再对作业场地认真进行“敲帮问顶” ;通风不好时开动局扇通风,清洗掌头或采场作业面岩帮,保持工作面空气良好。
撬好浮石,并检查工作面的立柱、棚子、梯子和作业平台是否牢固,如有问题应先处理好。
(3)检查作业面情况。
检查工作面是否有盲、残炮,如有必须用专用工具掏出炮泥和爆破材料,重新装药起爆;或离盲炮30公分处打平等眼进行爆破。
禁止用高压风吹盲、残炮。
(4)检查凿岩设备。
检查凿岩机中的两个连接螺栓螺母是否扭紧,转动套是否灵活,机器中否是右水针,气腿架体O型密封圈是否合格。
(5)润滑设备:机器在开动之前注油器中要装满润滑油,并且调好油阀;在工作过程中要随时的观察润滑的情况以及及时的加油,不可以无润滑油作业。
(6)检查风、水开关,检查风、水管接头部位是否有泄漏情况,。
在使用之前需要检查。
(7)凿岩机接上供气管之前,需要吹干净供气管中和接头处的脏物,避免脏物进入进入机器中迫使零件研损。
接上供气管时,接头处螺母必须扭紧,以及各种操纵手柄的灵活可靠程度,从而避免在供气时松脱伤人,保证机器能够正常的运转。
接通压气之前,应该先将操纵把以及调压阀手柄回复到零位。
2、作业过程:(1)为确保凿岩机良好运转,开机时要遵守“三把风”的操作程序,风门开启由小到大渐次进行,严禁一次开启到最大风门,以免凿岩机遭到损坏。
(2)不可以在最大推力的情况下猛然开全车运转,更不应该长时间的开全车空运转,避免零件的损坏和擦伤,在抜孔的时候,应该以半开车最好。
(3) 打眼中,应每隔一小时向注油器内注油一次,不准无油作业。
计算公式一、矿山服务年限计算 N=)1(e A Q -⋅η 〔a 〕 式中:N —矿山服务年限 〔a 〕;Q —设计利用储量 万t ;η—矿石回采率 %;〔地下开采80%-90%,露天开采85%-95%〕A —矿山年产量 万t/a ;e —废石混入率 %;〔地下开采10%,露天开采5%〕二、矿山生产能力计算1、按采矿工程延深速度验证确定矿山生产能力〔露天〕 A=)1(e H V P -⋅⋅η 〔a 〕 式中:A —矿山生产能力 万t/a ;P —水平分层平均矿量 万t ;V —采矿工程年延深速度 m/a ;η—矿石回收率 %;H —阶段高度 m ;e —废石混入率 %;2、根据矿山开采年下降速度计算和验证矿山生产能力〔地下开采〕 A=βαγ-⋅⋅⋅1S V K 1·K 2·E 〔万t 〕 式中:A —矿山年生产能力 万t/a ;V—回采工作面下降速度m/a;(浅孔留矿为10-25 m/a) S—矿体开采面积m2;γ—矿石体重t/m3;α—矿石回收率%;〔80%-90%〕β—废石混入率%;〔10%-20%〕E—地质影响系数〔0.7-0.9〕;K1—矿体倾角修正系数K2—矿体厚度修正系数〔0.8-1.2〕3、矿山生产能力计算〔地下开采〕A=Z EKQN-⋅⋅⋅1〔万t/a〕式中:A—矿山生产能力万t/a;Q—矿块生产能力万t/a;N—分布矿块数个;K—矿块利用系数〔0.1-0.4〕;E—地质影响系数〔0.7-0.9〕;Z—废石混入率〔10%-20%〕;4、露天矿总生产能力计算Aα=A(1+n s〕=Ak+nsAk 〔万t/a〕式中:Aα—年矿岩总生产能力t/a;A—年矿石生产能力t/a;n s—生产剥采比t/t;5、露天矿可能到达的生产能力A=N·n·Q 〔t/a〕式中:A —露天矿矿石年产量 t/a ;Q —挖掘机生产能力 t/a ;n —同时工作的采矿阶段数N —一个阶段可布置的挖掘机数 〔汽车运输为1-2〕; N=oL L L —一个台阶的矿石工作线长度 m ;L o —一台挖掘机占用的工作线长度 m ;6、根据矿石储量估算露天矿生产能力 A=L Q千Q式中:A —矿山年生产能力 t/a ;Q —境界内矿石储量 t ;L —矿山寿命 a ;三、矿井需风量、负压计算1〕风量计算①按井下同时工作的最多人数计算Q=qN m 3/min式中:Q —矿井需风量 m 3/min ;q —每人用风量 4m 3/min ;N —最多入井人数 人;②按矿井各地点实际需要风量的总和计算a 、采场需风量1°按排除采场炮烟计算Q1=A·25 m3/min式中:Q1—按排除采场炮烟所需的风量m3/min;A—每次爆破使用的最大炸药量kg;25—每kg炸药爆破后需风量2°按排尘风速计算Q1=V·S式中:Q1—按采场排尘所需的风量m3/min;V—“规程”规定风速取/sS—采场通风断面积m3b、掘进工作面需风量1°按一次爆破的最大炸药量计算Q z=25A m3/min2°按生产过程中最多人数计算Q z=Qn m3/min3°按排尘风速计算Q z=V·S m3/minc、硐室需风量Q3=40m3/min~80m3/mind、矿井各地点用风量总和为Q总=ΣQ1+ΣQ2+ΣQ3③最终矿井风量确实定Q=KQ总m3/min式中:K—为风量备用系数〔K=1.1-1.25〕2〕负压计算H=RQ2 PaR=3S LP⋅⋅γ式中:H—矿井通风摩擦阻力PaR—矿井通风摩擦阻力Q—矿井风量m3/sγ—巷道通风摩擦阻力系数P—巷道周长mL—巷道长度m四、矿井涌水量计算1、露天采坑最大降雨时涌水量计算Q max=H p·F·φ′/1000式中:Q max—最大降雨时露天采坑的涌水量m3/dH p—设计频率暴雨量mmφ′—暴雨地表径流系数〔0.5-0.9〕F—入渗区汇水面积m22、露天采坑正常降雨涌水量计算Q m=H·F·φ/1000式中:Q m—正常降雨涌水量m3/dH—平均及降雨量mmF—机械排水担负的汇水面积m2φ—正常降雨地表径流系数直〔0.3-0.5〕3、用稳定流解析法〔大井法〕按潜水含水层计算矿井涌水量 Q=)()2(366.1rR eg S S H K - 式中:Q —竖井成矿坑的涌水量 m 3/dH —潜水含水层厚度 mK —渗透系数 m/dS —水位降深 mR —影响半径 mr —竖井半径成矿坑引用半径 m矿坑引用半径r 确实定:当开采范围为不规则形状时 r=πF当天采范围为矩形时 r=4b a + F —为开采面积α、b —分别为开采范围的长度和宽度五、排土场计算1、排土场所需容积V y =V s ·K s /(1+Kc)式中:V y —排土场设计的有效容积 m 3V s —剥离岩土的实系数 m 3K s —岩土的松散系数 m 3K c —岩土的下沉率〔%〕 〔7%-15%〕2、排土场的设计总容积V=K 1·V y m 3式中:V—排土场的设计总容积m3V y—排土场的设计容积m3K1—容积充裕系数〔1.02-1.05〕六、采场采出矿石品位计算α12=〔1-γ〕d2式中:α12—采区采出矿石品位%〔或g/t〕γ—废石混入率%d2—采区矿石地质平均品位%〔或g/t〕七、主要设备生产能力计算1、潜孔钻机台班生产能力计算V b·υ·T b·η式中:V b—潜孔钻机台班生产能力m/台·班T b—潜孔钻机每班工作时间minη—潜孔钻机时间利用系数〔0.6-0.4〕υ—潜孔钻机钻进进度cm/minV b一般为15-32m/台·班上式中机械钻速可近似的用下式表示①V=-4ank/πD²E式中a-冲击功〔kg/m〕;n-冲击频率〔次/min〕D-钻孔直径〔cm〕;³〕;k-冲击能利用系数,0.6-0.8.②/Df〔cm/min〕P-轴压〔t〕;n-钻头钻速〔r/min〕;D-钻头直径;f-岩石坚固性系数。
矿山初步设计评审流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!矿山初步设计评审流程一、准备工作阶段。
在进行矿山初步设计评审之前,需要做好充分的准备。
草图大师SU在矿山总图规划中的应用摘要:草图大师SU软件在工业景观设计中有很好的应用前景,尤其在矿山行业总图规划中的应用。
本文以项目的SU创做案例为题,展示SU的相关知识及操作技巧,以及行业的需要。
关键词:总图规划 SU 矿山1前言“工欲善其事必先利其器”,矿山总图规划专业需要一款简单的工具进行方案展示和设计交流,而SU是一款合适的行业工具。
SU中文名称为草图大师,全称SketchUp,如同“电子铅笔”,是一款行业内很受欢迎并且易于使用的3D设计软件,它可以快速和方便地创建、观察和修改三维模型。
凭借其界面简洁、操作简便、功能强大等优势,逐渐风靡全球。
SU在工业设计中的应用也越来越普遍,在工业区全景方案的展示上,建筑师在方案设计阶段和方案展示时的常以SU为首选软件。
由于SU有操作灵巧的特点,从前期场地的构建,到建筑造型、建筑立面设计到细部,SU都可以直观、快捷地表达。
而且拥有丰富的景观素材库和强大的贴图材质功能,并且SU图样的风格很适合工业场地设计表现。
在方案展示阶段,利用SU技术时全景观展示取得的效果比使用文字和图片更生动。
所以,现在应用SU进行工业场地设计已经非常普遍。
以下以赵平房铁矿工业区场地规划设计为例,通过运用SU软件进行三维建模过程分析,展示SU软件在规划设计中的应用。
2实例概述及效果预览赵平房铁矿位于营口市郊区。
占地164.37余亩。
矿区地形平坦。
矿山总图总体布置是根据采矿工艺、矿岩运输和选矿加工等使用要求,结合地形、地质、水文和气象等自然条件,按照卫生安全和环境保护等有关规定,对矿山地面各个组成部分进行全面规划与布置,使各个组成部分之间,互相联系,互相作用,形成彼此协调的综合有机总体。
该项目矿区分工业区和生活区两部分,其中工业区有原矿仓、细碎车间、筛分车间、粉矿仓、主厂房、转运站、浓缩池,充填站、空压机房、胶带机通廊等建构筑物。
生活区主要有办公楼、宿舍楼、食堂等建筑物。
由于地处城市郊区,以建设绿色矿山为建设目标,场地除需要布置紧凑、整洁外,还需要大量的景观绿化。
地下采矿方法学——矿山总图布置主要内容矿山总图布置总图布置的主要内容1总图布置的基本原则2总图布置应考虑的因素3地表工业场地布置4办公与生活设施布置5地面运输方式6又称矿山总平面布置,指将矿山地表工业设施、行政管理设施、生活及福利设施,按照地表地形特点,根据矿区自然地理条件和交通状况,以及矿石地面加工和运输要求,合理布置在平面图上,并利用内外部运输线路将其连接在一起,形成一个有机整体的过程。
包括地表工业场地:主井、副井、风井、废石堆场、充填站、选矿厂、尾矿库等工业场地;办公与生活场地;内外部运输。
●充分利用矿山周围和现有设施●充分利用地形●尽量减少场地平整和填挖方工程量●统筹井下运输综合确定,避免出现反向运输●满足各种防护距离要求三、总图布置应考虑的因素根据总图布置原则,总图布置应综合考虑如下主要因素:◆地表地形条件与气象条件◆矿床赋存条件◆开拓井巷工程的布置◆地面设施的工艺1、主井工业场地箕斗主井井塔配置图1—提升机; 2—拉紧装置;3—导向轮; 4—箕斗; 5—贮矿仓;6—振动放矿机; 7—井塔; 8—井筒主井主要担负矿石提升运输任务,其工业场地布置主要取决于提升设备(包括提升机、提升容器),井塔或井架、提升机房、贮矿仓、装矿设施、运输设施或线路、值班室等。
大冶有色铜绿山矿新主井1、主井工业场地罐笼井井架配置图主井采用罐笼提升时,一般采用井架结构,提升机落地布置。
该种布置方式的优点是井架结构简单,基建时间短,投资少;其主要缺点是占地面积较大。
某矿主井井架1—上天轮; 2—下天轮; 3—井架; 4—提升机房; 5—井筒;6—平衡锤中心线; 7—罐笼中心线。
2、副井工业场地副井多采用罐笼提升,主要担负废石、人员及材料的提升运输。
副井井口工业场地布置有井口房、副井准备用房、提升机房、窄轨铁路、综合修理间、材料堆场、废石临时堆场等。
梅山铁矿副井工业场地3、其他工业场地◆风井工业场地◆充填制备站◆空压机房◆机修车间◆地磅房◆材料仓库、油料仓库及木料堆场◆周转废石堆场◆长材堆场、喷浆材料堆场◆变电所◆选矿厂◆尾矿库某竖井开拓矿山部分总图布置1—材料堆场; 2—废石堆场; 3—电机车修理间及蓄电池充电室; 4—地表窄轨铁路; 5—提升机房; 6—副井井口房; 7—副井准备用房; 8—斜坡道口;9—主井井塔; 10—中央变电所; 11—综合修理间;12—综合仓库; 13—职工宿舍; 14—工区办公楼;15—充填制备站; 16—空压机房五、办公与生活设施布置1、厂前区布置指进入矿山办公与生活区,乃至工业区的入口,一般厂前区与矿山办公与生活区合并布置。
有色金属矿山企业初步设计内容和深度的原则规定(试行)中国有色金属工业总公司一九八五年七月前言初步设计是基本建设前期工作的重要组成部分。
作为项目决策后所做的具体实施方案,初步设计必须做到内容完整并达到一定的深度,以“满足项目投资包干、招标承包、材料设备订货、土地征用和施工准备的要求”。
任何繁琐和简化都不利于项目前期准备工作的开展。
为切实保证初步设计的质量,有利于各有色设计单位“初步设计书”的编制,特制定本《原则规定》(试行)。
在初步设计工作中,各有色设计单位必须按照国家计委有关设计工作的各项指示精神,认真贯彻执行国家经济建设的方针、政策和基本建设程序,特别要贯彻执行提高经济效益、促进技术进步的方针;要注意资源的综合利用;节约能源;保护环境;节约用地;合理使用劳动力,立足自力更生。
本原则规定适用于大、中型项目的初步设计。
对于引进项目、援外项目、合作项目、合资项目以及小型项目的初步设计,可参照本原则规定的精神酌情调整。
对于具有不同工程特点、不同要求的初步设计项目,各设计单位应根据工程需要,在内容和深度上做必要的增删。
各有色设计单位在试行过程中,可将存在的问题以及修改意见报有色总公司基建部,以便在适当时机再做修定。
中国有色金属工业总公司基建部一九八五年七月原则要求一、初步设计必须遵循国家规定的基本建设程序,并根据批准的设计任务书(或可行性研究报告)所确定的内容和要求进行编制。
二、编制初步设计必须遵循国家和上级机关制定的有关建设方针和技术政策,执行有关规程、规范和标准。
三、编制初步设计,一般应具备下列文件和设计基础资料:1.批准的设计任务书(或可行性研究报告);2.批准的矿区地质勘探总结报告(对水文地质条件复杂的矿区,还包括批准的水文地质勘探报告);3.批准的选矿试验报告;4.三废处理试验报告;5.矿区气象、水文、工程地质、水文地质、地震烈度、地形测绘等重要的设计基础资料;6.水、电、交通运输等基础资料和外部协作条件。
开发利用方案、矿山初步设计、生产设计之间的关系一、开发利用方案开发利用方案是行政许可的前提,有三个方面的作用:一是为了加强矿产资源开发利用前期的管理,严格把好资源利用的源头关,使矿产资源的开发利用方案能够遵循科学、合理、有效的原则,坚持可持续发展的战略,为同民经济建设发挥出最大的效益;二是实施矿业权有偿授予,矿业权价款评估的重要技术经济依据;三是对矿山编制初步设计和相关设计的宏观指导作用。
开发利用方案是作为审核建设单位是否有资格和条件进行矿井建设,开发利用方案的审查包含了资源开发利用的科学性、产业发展的合理性、矿权设置的合法性、开发方案的可行性,是行政许可的前提,目的是发证审查备案。
二、矿山初步设计矿山初步设计是矿山设计的一个阶段,属于总体设计性质,目的在于解决未来企业的主要原则性问题。
主要内容为:确定矿山建筑场地及水源,主要建筑材料、辅助材料和动力供应;确定矿山生产能力和服务年限,建厂规模及其设备的选择;确定选(冶)厂生产的工艺技术流程;确定矿床开拓方案、开采方法;确定工业储量分布范围和开采界线;划分井区或开采区段;规定开采顺序;解决生产厂房及民用建筑场地和排土场、堆矿场、尾矿场的配置,安排各种辅助生产及交通运输系统。
矿山初步设计可以提出新的设计思路,更合理的设计方案,但初步设计不能违背开发利用方案所确定的资源总量、资源利用率、产品方向等要求,当这些内容出现较大改变时,必须重新编制开发利用方案并按程序报批。
矿山初步设计是详细研究矿山建设的技术设计,目的是指导矿山建设施工。
初步设计经批准后,即开始矿山基建施工准备工作。
三、矿山开采(生产)设计矿山开采设计,也即生产设计,是矿权人进行资源开采更具体更详细的设计,目的是指导资源开采。
四、不能相互代替开发利用方案不能代替矿山初步设计或其它阶段的设计,是由以下三点决定的:一是出发点和作用不一样。
开发利用方案重点是研究和确定资源的利用方案、产品方向、利用率及效益的合理性和科学性,并从矿床开采、采选工艺、环境保护等方面提出方案,来实现已确定的资源利用目标。
开发利用方案、矿山初步设计、生产设计之间的关系一、开发利用方案开发利用方案是行政许可的前提,有三个方面的作用:一是为了加强矿产资源开发利用前期的管理,严格把好资源利用的源头关,使矿产资源的开发利用方案能够遵循科学、合理、有效的原则,坚持可持续发展的战略,为同民经济建设发挥出最大的效益;二是实施矿业权有偿授予,矿业权价款评估的重要技术经济依据;三是对矿山编制初步设计和相关设计的宏观指导作用。
开发利用方案是作为审核建设单位是否有资格和条件进行矿井建设,开发利用方案的审查包含了资源开发利用的科学性、产业发展的合理性、矿权设置的合法性、开发方案的可行性,是行政许可的前提,目的是发证审查备案。
二、矿山初步设计矿山初步设计是矿山设计的一个阶段,属于总体设计性质,目的在于解决未来企业的主要原则性问题。
主要内容为:确定矿山建筑场地及水源,主要建筑材料、辅助材料和动力供应;确定矿山生产能力和服务年限,建厂规模及其设备的选择;确定选(冶)厂生产的工艺技术流程;确定矿床开拓方案、开采方法;确定工业储量分布范围和开采界线;划分井区或开采区段;规定开采顺序;解决生产厂房及民用建筑场地和排土场、堆矿场、尾矿场的配置,安排各种辅助生产及交通运输系统。
矿山初步设计可以提出新的设计思路,更合理的设计方案,但初步设计不能违背开发利用方案所确定的资源总量、资源利用率、产品方向等要求,当这些内容出现较大改变时,必须重新编制开发利用方案并按程序报批。
矿山初步设计是详细研究矿山建设的技术设计,目的是指导矿山建设施工。
初步设计经批准后,即开始矿山基建施工准备工作。
三、矿山开采(生产)设计矿山开采设计,也即生产设计,是矿权人进行资源开采更具体更详细的设计,目的是指导资源开采。
四、不能相互代替开发利用方案不能代替矿山初步设计或其它阶段的设计,是由以下三点决定的:一是出发点和作用不一样。
开发利用方案重点是研究和确定资源的利用方案、产品方向、利用率及效益的合理性和科学性,并从矿床开采、采选工艺、环境保护等方面提出方案,来实现已确定的资源利用目标。
6 总图运输6.1 概况6.1.1 矿山地理交通位置肯德可克矿区位于青海省柴达木盆地的南缘西段,隶属青海省格尔木市乌图美仁乡管辖,地理坐标:东经91°45′30″~ 91°46′15″,北纬37°00′45″~37°01′15″。
矿区东距青海省西宁市1185km,距格尔木市385km;西距青海省石油基地花土沟镇约280km;北距格尔木-花土沟输油管线路(拟建的青-新铁路)甘森泵站约80km,之间有简易公路相通,汽车可以通行。
6.1.2 地形特征及经济概况矿区位于东昆仑西段的祁漫塔格山脉与柴达木盆地的接壤地带,地形上表现为南高北低,属山岳地貌。
地形坡度约6°~25°,局部可达45°。
沟谷一般较为宽阔、平坦。
矿区海拔4000~4205m,平均海拔4150m,比高50~100m。
矿区及外围近200km人烟稀少,除乌图美仁乡以外无固定的居民点,仅有少数季节性流动放牧居点零星散布。
矿区生活及生产物资的供应,均靠汽车从格尔木市或花土沟镇拉运。
6.1.3 气象矿区属典型的内陆高原干旱寒冷气候,高寒、多风、少雨、蒸发量大。
年平均气温零下1.5~零下3.8℃,最高气温约21.2℃,最低气温约-30℃。
矿区内年降雨量139.1mm,年蒸发量为:1663.0mm,暖季多东风,寒季多西风。
6.2 企业总体布置6 - 16.2.1 企业组成本企业由采矿工业场地、选矿工业场地、排土场、尾矿库、炸药库、生活办公区、水源地、油库组成。
6.2.2 厂址选择根据矿区所处的地形、矿体赋存条件,考虑矿山规模(铁矿250万t/a)、开拓方法(斜坡道、竖井),水源等因素,本设计阶段选矿厂厂址初步考虑有矿体以北(方案Ⅰ)和矿体以东狼牙山(方案Ⅱ)两个方案,通过对两个方案的技术条件、基建投资、经营费用的综合比较,方案一优于方案Ⅱ(具体见表6-1和6-2),因此本次设计方案Ⅰ为推荐方案。
