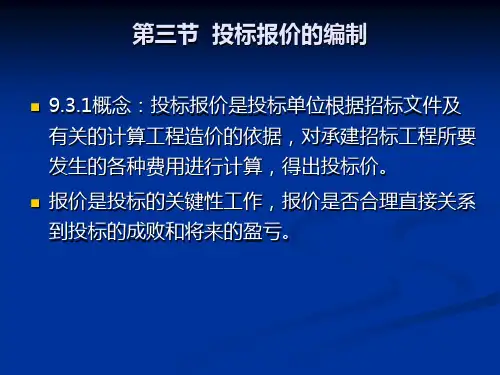

017 第三节 投标文件及投标报价的编制 造价师计价教材word版
- 格式:doc
- 大小:1.08 MB
- 文档页数:18

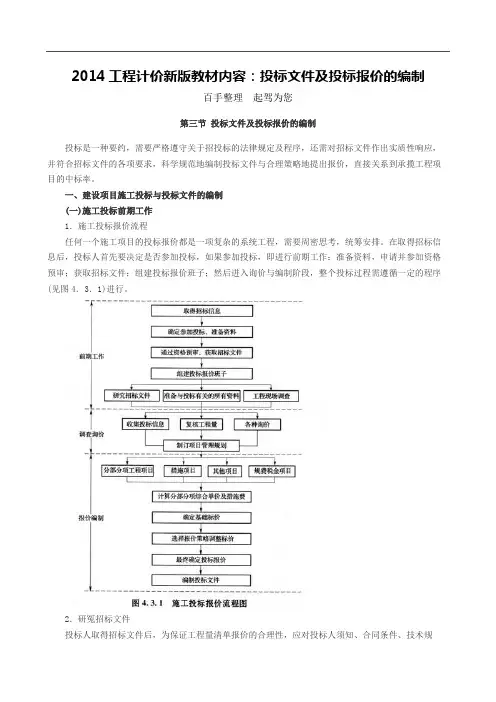

2014工程计价新版教材内容:投标文件及投标报价的编制百手整理起驾为您第三节投标文件及投标报价的编制投标是一种要约,需要严格遵守关于招投标的法律规定及程序,还需对招标文件作出实质性响应,并符合招标文件的各项要求,科学规范地编制投标文件与合理策略地提出报价,直接关系到承揽工程项目的中标率。
一、建设项目施工投标与投标文件的编制(一)施工投标前期工作1.施工投标报价流程任何一个施工项目的投标报价都是一项复杂的系统工程,需要周密思考,统筹安排。
在取得招标信息后,投标人首先要决定是否参加投标,如果参加投标,即进行前期工作:准备资料,申请并参加资格预审;获取招标文件;组建投标报价班子;然后进入询价与编制阶段,整个投标过程需遵循一定的程序(见图4.3.1)进行。
2.研冤招标文件投标人取得招标文件后,为保证工程量清单报价的合理性,应对投标人须知、合同条件、技术规范、图纸和工程量清单等重点内容进行分析,深刻而正确地理解招标文件和业主的意图。
(1)投标人须知,它反映了招标人对投标的要求,特别要注意项目的资金来源、投标书的编制和递交、投标保证金、更改或备选方案、评标方法等,重点在于防止废标。
(2)合同分析。
1)合同背景分析。
投标人有必要了解与自己承包的工程内容有关的合同背景,了解监理方式,了解合同的法律依据,为报价和合同实施及索赔提供依据。
2)合同形式分析。
主要分析承包方式(如分项承包、施工承包、设计与施工总承包和管理承包等);计价方式(如固定合同价格、可调合同价格和成本加酬金确定的合同价格等)。
3)合同条款分析。
主要包括:①承包商的任务、工作范围和责任;②工程变更及相应的合同价款调整;③付款方式、时间。
应注意合同条款中关于工程预付款、材料预付款的规定。
根据这些规定和预计的施工进度计划,计算出占用资金的数额和时间,从而计算出需要支付的利息数额并计人投标报价;④施工工期。
合同条款中关于合同工期、竣工日期、部分工程分期交付工期等规定,这是投标人制订施工进度计划的依据,也是报价的重要依据。

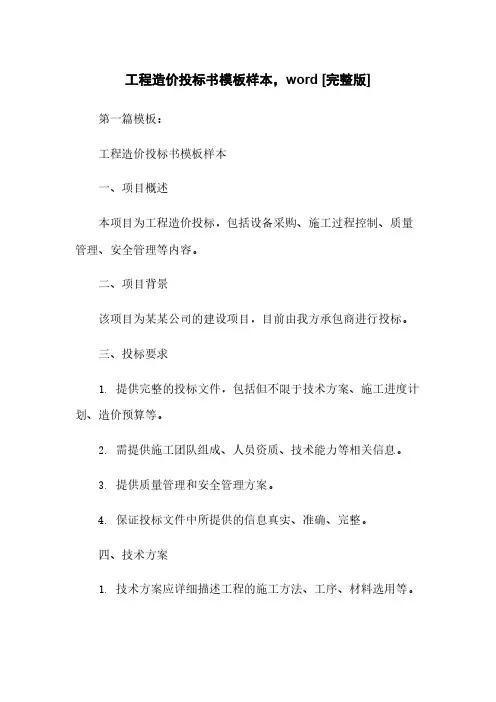

工程造价投标书模板样本,word [完整版]第一篇模板:工程造价投标书模板样本一、项目概述本项目为工程造价投标,包括设备采购、施工过程控制、质量管理、安全管理等内容。
二、项目背景该项目为某某公司的建设项目,目前由我方承包商进行投标。
三、投标要求1. 提供完整的投标文件,包括但不限于技术方案、施工进度计划、造价预算等。
2. 需提供施工团队组成、人员资质、技术能力等相关信息。
3. 提供质量管理和安全管理方案。
4. 保证投标文件中所提供的信息真实、准确、完整。
四、技术方案1. 技术方案应详细描述工程的施工方法、工序、材料选用等。
2. 提供相关的技术图纸和设计方案,并注明所用材料的品牌、规格及供应商。
3. 说明各项工程的施工进度计划、质量控制措施、质量验收标准等。
五、造价预算1. 提供详细的工程造价预算表,包括人工费、材料费、设备费、管理费、利润等。
2. 说明造价预算的依据和计算方法,并注明各项费用的合理性和准确性。
六、施工团队1. 列出施工团队成员及其资质要求。
2. 说明施工团队的技术能力和工作经验。
七、质量管理1. 提供质量管理方案,包括工程质量控制措施、质量验收标准、质量安全检测等。
2. 说明提供的质量管理措施的合理性和有效性。
八、安全管理1. 提供安全管理方案,包括施工现场安全控制措施、施工安全教育培训等。
2. 说明提供的安全管理方案的合理性和有效性。
九、附件本投标文件附件如下:1. 技术图纸2. 设计方案3. 施工进度计划4. 工程造价预算表5. 施工团队简介6. 质量管理方案7. 安全管理方案十、法律名词及注释1. 建设项目法:指建设工程领域相关的法律法规,包括但不限于建造法、招投标法等。
2. 承包商:指被建设单位委托承担建设项目部份或者全部工程实施的单位或者个人。
第二篇模板:工程造价投标书模板样本一、项目概述本项目为工程造价投标,包括设备采购、施工过程控制、质量管理、安全管理等内容。
二、项目背景该项目为某某公司的建设项目,目前由我方承包商进行投标。

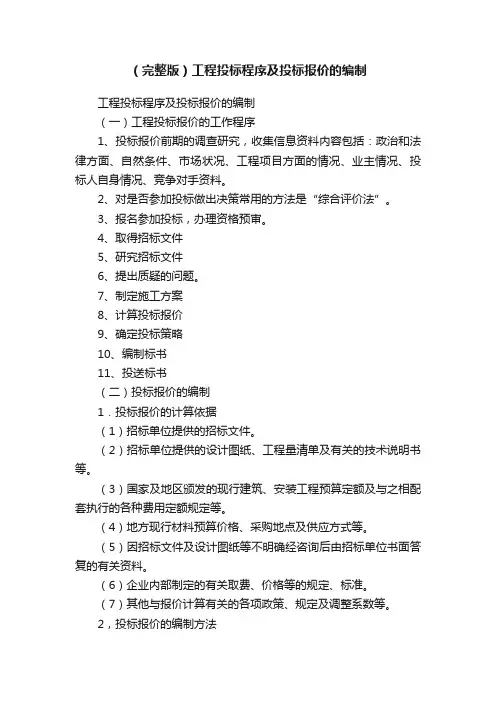

(完整版)工程投标程序及投标报价的编制工程投标程序及投标报价的编制(一)工程投标报价的工作程序1、投标报价前期的调查研究,收集信息资料内容包括:政治和法律方面、自然条件、市场状况、工程项目方面的情况、业主情况、投标人自身情况、竞争对手资料。
2、对是否参加投标做出决策常用的方法是“综合评价法”。
3、报名参加投标,办理资格预审。
4、取得招标文件5、研究招标文件6、提出质疑的问题。
7、制定施工方案8、计算投标报价9、确定投标策略10、编制标书11、投送标书(二)投标报价的编制1.投标报价的计算依据(1)招标单位提供的招标文件。
(2)招标单位提供的设计图纸、工程量清单及有关的技术说明书等。
(3)国家及地区颁发的现行建筑、安装工程预算定额及与之相配套执行的各种费用定额规定等。
(4)地方现行材料预算价格、采购地点及供应方式等。
(5)因招标文件及设计图纸等不明确经咨询后由招标单位书面答复的有关资料。
(6)企业内部制定的有关取费、价格等的规定、标准。
(7)其他与报价计算有关的各项政策、规定及调整系数等。
2,投标报价的编制方法投标报价的编制主要是投标单位对承建招标工程所要发生的各种费用的计算。
投标报价的编制方法和标底的编制方法一致,也分为以定额计价、以工程量清单计价两种模式,可以用工料单价法和综合单价法计算。
其中,工程量清单计价的投标报价由分部分项工程费、措施费和其他项目费用组成,均采用综合单价法计算。
3.投标报价的计算过程(1)复核或计算工程量。
(2)确定单价,计算合价。
(3)确定分包工程费。
(4)确定利润。
(5)确定风险费。
(6)确定投标价格。
(五)标底价格的编制方法我国目前建设工程施工招标标底的编制,主要采用定额计价和工程量清单计价来编制。
1.以定额计价法编制标底定额计价法编制标底采用的是分部分项工程量的直接费单价(或称为工料单价法),仅仅包括人工、材料、机械费用。
直接费单价又可以分为单位估价法和实物量法两种。

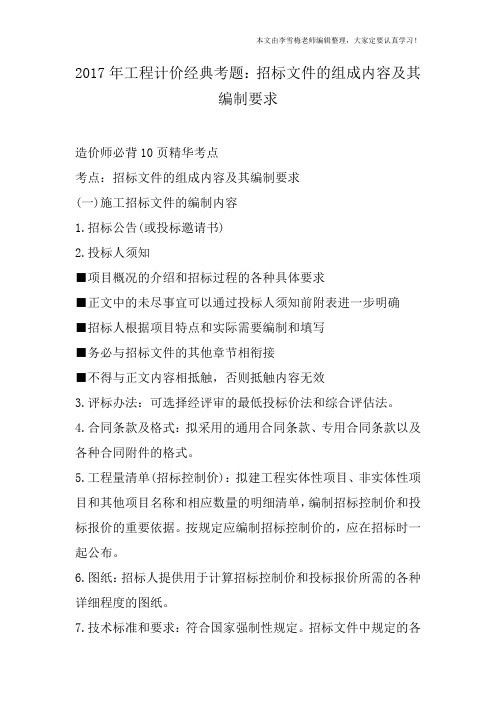

2017年工程计价经典考题:招标文件的组成内容及其编制要求造价师必背10页精华考点考点:招标文件的组成内容及其编制要求(一)施工招标文件的编制内容1.招标公告(或投标邀请书)2.投标人须知■项目概况的介绍和招标过程的各种具体要求■正文中的未尽事宜可以通过投标人须知前附表进一步明确■招标人根据项目特点和实际需要编制和填写■务必与招标文件的其他章节相衔接■不得与正文内容相抵触,否则抵触内容无效3.评标办法:可选择经评审的最低投标价法和综合评估法。
4.合同条款及格式:拟采用的通用合同条款、专用合同条款以及各种合同附件的格式。
5.工程量清单(招标控制价):拟建工程实体性项目、非实体性项目和其他项目名称和相应数量的明细清单,编制招标控制价和投标报价的重要依据。
按规定应编制招标控制价的,应在招标时一起公布。
6.图纸:招标人提供用于计算招标控制价和投标报价所需的各种详细程度的图纸。
7.技术标准和要求:符合国家强制性规定。
招标文件中规定的各项技术标准均不得要求或标明某一特定的专利、商标、名称、设计、原产地或生产供应者,不得含有倾向或者排斥潜在投标人的其他内容。
如果必须引用某一生产供应商的技术标准才能准确或清楚地说明拟招标项目的技术标准时,则应当在参照后面加上或相当于的字样。
8.投标文件格式9.规定的其他材料如需其他材料,应在投标人须知前附表中予以规定。
【2014年·单选】在招标投标过程中,载明招标文件获取方式的应是( )。
A.招标公告B.资格预审公告C.招标文件D.投标文件答案:A解析:本题考查的是招标文件的组成内容及其编制要求。
招标公告其他内容包括招标文件的获取,投标文件的递交。
造价师模考仿真试卷。
一级造价工程师2023版教材第一章:绪论造价工程师作为建设工程项目中不可或缺的职业之一,承担着项目预算、成本控制、工程结算等重要任务。
本教材旨在培养一级造价工程师的综合能力,使其具备项目造价管理、工程测量与计量、标底编制与工程招投标等方面的知识与技能,以满足建设行业对高素质、专业化造价工程师的需求。
第二章:项目造价管理基础2.1 项目造价管理概述2.1.1 项目造价管理的定义和重要性2.1.2 项目造价管理的基本流程2.2 项目立项与投资决策2.2.1 项目立项的程序与要求2.2.2 投资决策的评价方法2.3 项目预算编制2.3.1 项目预算编制的原则与方法2.3.2 预算控制与资金管理2.4 项目成本控制与分析2.4.1 成本控制的方法与措施2.4.2 项目成本分析与优化第三章:工程测量与计量3.1 工程测量基础知识3.1.1 测量基本概念与原理3.1.2 测量仪器的使用与维护3.2 施工图纸解读与检查3.2.1 施工图纸的组成与常用符号3.2.2 施工图纸的解读与检查要点3.3 工程量清单的编制与检查3.3.1 工程量清单的结构与格式3.3.2 工程量清单的编制方法与要求3.4 工程计量与支付3.4.1 工程计量的基本原则与要求3.4.2 工程支付的程序与规范第四章:标底编制与工程招投标4.1 标底编制要求与方法4.1.1 标底编制的程序与内容4.1.2 标底编制中的技术要点与难点4.2 招投标文件的编制与评标4.2.1 招标文件的组成与要求4.2.2 投标文件的评标与定标4.3 工程合同与索赔管理4.3.1 工程合同的签订与履行4.3.2 施工索赔的处理与管理第五章:案例分析与实践指导5.1 成本控制案例分析5.2 工程测量与计量实践指导5.3 招投标实战演练5.4 工程造价管理软件应用第六章:答题技巧与复习指导6.1 一级造价工程师考试介绍6.1.1 考试科目与形式6.1.2 考试内容及重点领域6.2 考试技巧与答题要点6.2.1 阅读理解题的解题方法6.2.2 计算题的解题技巧6.3 复习计划与备考建议6.3.1 复习阶段的时间安排6.3.2 复习重点与难点的突破方法结语一级造价工程师的培养需要系统的知识和丰富的实践经验。

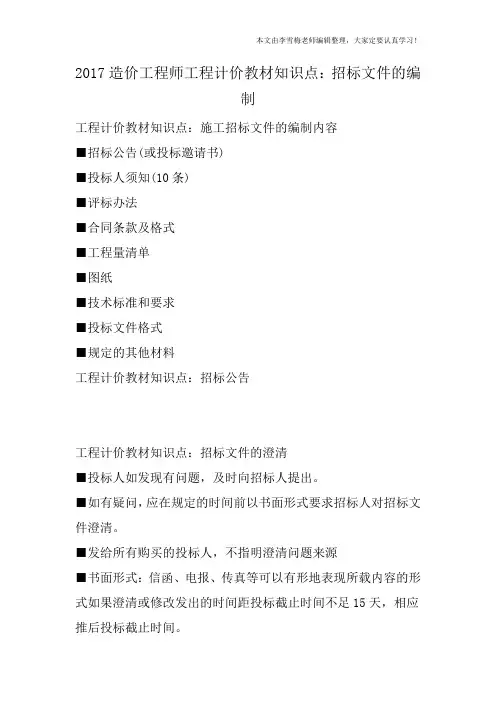

2017造价工程师工程计价教材知识点:招标文件的编
制
工程计价教材知识点:施工招标文件的编制内容
■招标公告(或投标邀请书)
■投标人须知(10条)
■评标办法
■合同条款及格式
■工程量清单
■图纸
■技术标准和要求
■投标文件格式
■规定的其他材料
工程计价教材知识点:招标公告
工程计价教材知识点:招标文件的澄清
■投标人如发现有问题,及时向招标人提出。
■如有疑问,应在规定的时间前以书面形式要求招标人对招标文件澄清。
■发给所有购买的投标人,不指明澄清问题来源
■书面形式:信函、电报、传真等可以有形地表现所载内容的形式如果澄清或修改发出的时间距投标截止时间不足15天,相应推后投标截止时间。
【目的】保证投标人足够时间就澄清、修改内容调整投标文件。
如指明来源会暴漏投标人信息。
确认方式和时间:投标人收到后,应在规定时间内以书面形式通知招标人。
可以采用一个相对的时间,如招标文件澄清发出后12小时以内;绝对的时间,如2013年1月19日中午12:00以前。
2017年造价工程师12月份各科目学习计划
精品课程套餐推荐:
零基础套餐查看套餐详情
包含:教材精讲+考点强化+经典习题+真题解析+应试技巧
+1v1直播+题库+直播密训+内部资料+清单规范+案例第六题+月考+教材教辅
服务及保障:24小时在线答疑+考试不过终身免费重学点击咨询
立即报名。

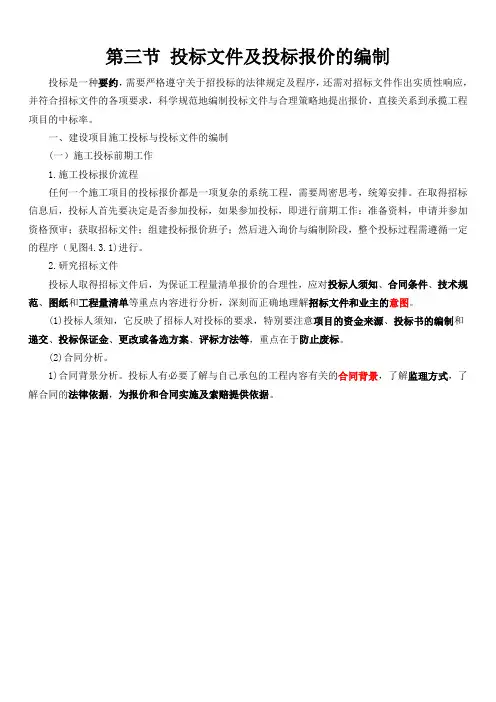

第三节投标文件及投标报价的编制投标是一种要约,需要严格遵守关于招投标的法律规定及程序,还需对招标文件作出实质性响应,并符合招标文件的各项要求,科学规范地编制投标文件与合理策略地提出报价,直接关系到承揽工程项目的中标率。
一、建设项目施工投标与投标文件的编制(一)施工投标前期工作1.施工投标报价流程任何一个施工项目的投标报价都是一项复杂的系统工程,需要周密思考,统筹安排。
在取得招标信息后,投标人首先要决定是否参加投标,如果参加投标,即进行前期工作:准备资料,申请并参加资格预审;获取招标文件;组建投标报价班子;然后进入询价与编制阶段,整个投标过程需遵循一定的程序(见图4.3.1)进行。
2.研究招标文件投标人取得招标文件后,为保证工程量清单报价的合理性,应对投标人须知、合同条件、技术规范、图纸和工程量清单等重点内容进行分析,深刻而正确地理解招标文件和业主的意图。
(1)投标人须知,它反映了招标人对投标的要求,特别要注意项目的资金来源、投标书的编制和递交、投标保证金、更改或备选方案、评标方法等,重点在于防止废标。
(2)合同分析。
1)合同背景分析。
投标人有必要了解与自己承包的工程内容有关的合同背景,了解监理方式,了解合同的法律依据,为报价和合同实施及索赔提供依据。
图4.3.1施工投标报价流程图2)合同形式分析。
主要分析承包方式(如分项承包、施工承包、设计与施工总承包和管理承包等);计价方式(如固定合同价格、可调合同价格和成本加酬金确定的合同价格等)。
3)合同条款分析。
主要包括:①承包商的任务、工作范围和责任;②工程变更及相应的合同价款调整;③付款方式、时间。
应注意合同条款中关于工程预付款、材料预付款的规定。
根据这些规定和预计的施工进度计划,计算出占用资金的数额和时间,从而计算出需要支付的利息数额并计入投标报价;④施工工期。
合同条款中关于合同工期、竣工日期、部分工程分期交付工期等规定,这是投标人制订施工进度计划的依据,也是报价的重要依据。

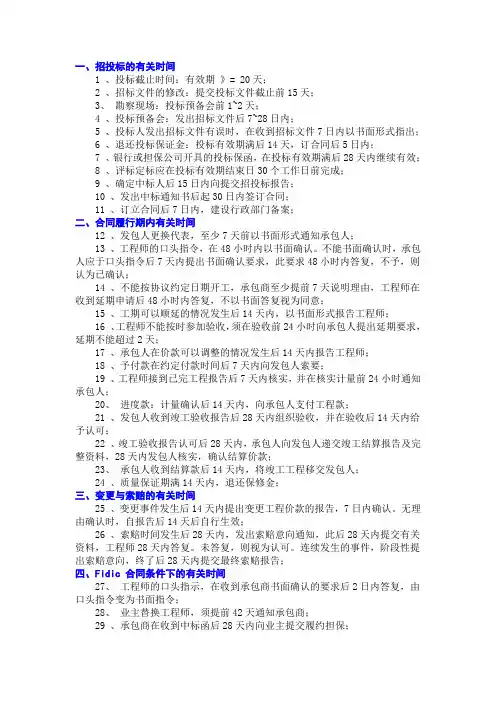

一、招投标的有关时间1 、投标截止时间:有效期》= 20天;2 、招标文件的修改:提交投标文件截止前15天;3、勘察现场:投标预备会前1~2天;4 、投标预备会:发出招标文件后7~28日内;5 、投标人发出招标文件有误时,在收到招标文件7日内以书面形式指出;6 、退还投标保证金:投标有效期满后14天,订合同后5日内;7 、银行或担保公司开具的投标保函,在投标有效期满后28天内继续有效;8 、评标定标应在投标有效期结束日30个工作日前完成;9 、确定中标人后15日内向提交招投标报告;10 、发出中标通知书后起30日内签订合同;11 、订立合同后7日内,建设行政部门备案;二、合同履行期内有关时间12 、发包人更换代表,至少7天前以书面形式通知承包人;13 、工程师的口头指令,在48小时内以书面确认。
不能书面确认时,承包人应于口头指令后7天内提出书面确认要求,此要求48小时内答复,不予,则认为已确认;14 、不能按协议约定日期开工,承包商至少提前7天说明理由,工程师在收到延期申请后48小时内答复,不以书面答复视为同意;15 、工期可以顺延的情况发生后14天内,以书面形式报告工程师;16 、工程师不能按时参加验收,须在验收前24小时向承包人提出延期要求,延期不能超过2天;17 、承包人在价款可以调整的情况发生后14天内报告工程师;18 、予付款在约定付款时间后7天内向发包人索要;19 、工程师接到已完工程报告后7天内核实,并在核实计量前24小时通知承包人;20、进度款:计量确认后14天内,向承包人支付工程款;21 、发包人收到竣工验收报告后28天内组织验收,并在验收后14天内给予认可;22 、竣工验收报告认可后28天内,承包人向发包人递交竣工结算报告及完整资料,28天内发包人核实,确认结算价款;23、承包人收到结算款后14天内,将竣工工程移交发包人;24 、质量保证期满14天内,退还保修金;三、变更与索赔的有关时间25 、变更事件发生后14天内提出变更工程价款的报告,7日内确认。
造价工程师《工程计价》各章节重要考点重点章节:前两章内容属于计价教材的基本理论介绍,是全书考核的重要章节,历年考核分值占48分左右,在备考时针对这部分内容重点掌握记忆。
第二部分以工程造价全过程计价为主线,介绍了工程项目决策阶段的投资估算、设计阶段的设计概算和施工图预算、招投标阶段价格形成过程、施工阶段的价款调整和价款结算、竣工决算的编制和方法,共四章,其中第三章、第四章和第五章较重要。
第一章建设工程造价构成第一节概述第二节设备及工器具购置费用的构成和计算第三节建筑安装工程费用构成和计算考试重点:掌握我国现行建设项目总投资的构成;国产非标准设备原价的计算;进口设备原价的构成及计算、CIF和FOB的联系和区别;税金的计算(预计今年新教材设计营改增的内容,可在教材出版后再复习税金部分);按造价形成划分建筑安装工程费用项目构成和计算第四节工程建设其他费用的构成和计算第五节预备费和建设期利息的计算点击【造价工程师学习资料】或复制打开?wenkuwd,注册开森考试重点:掌握建设管理费、建设单位管理费、研究试验费、工程保险费、与未来生产经营有关的费用;价差预备费和建设期利息的计算第二章建设工程计价方法及计价依据第一节工程计价方法第二节工程量清单计价与计量规范考试重点:掌握各种工程定额间的关系;分部分项工程项目清单;暂列金额、暂估价的内容;工作时间的分类第三节建筑安装工程人工、材料及机械台班定额消耗量第四节建筑安装工程人工、材料及机械台班单价考试重点:掌握工作时间的分类;材料定额消耗量、机械台班定额消耗量的计算;机械台班单价的组成和确定方法第五节工程计价定额第六节工程造价信息考试重点:掌握预算定额的用途和作用及其编制;工程造价指数的编制第三章建设项目决策和设计阶段工程造价的预测点击【造价工程师学习资料】或复制打开?wenkuwd,注册开森考试重点:掌握影响工程造价的主要因素;静态投资的估算方法;流动资金的估算方法;建筑设计阶段影响工程造价的主要因素;概算指标法和概算定额法的适用情况;类似工程预算法的计算;定额单价法和实物量法的联系与区别第四章建设项目发承包阶段合同价款的约定第一节发承包方式与招标文件的编制第二节招标工程量清单与招标控制价的编制第三节投标文件及投标报价的编制考试重点:掌握招标文件的澄清和修改时限;招标控制价的编制;投标文件的递交;串通投标的行为;投标报价的编制原则:综合单价确定的步骤第四节中标价及合同价款的约定第五节工程总承包及国际工程合同价款的约定考试重点:掌握评标程序;公示与中标通知;合同价款类型的选择;工程总承包的类型第五章建设项目施工阶段合同价款的调整和结算第一节合同价款调整考试重点:掌握基准日的概念;工程变更的价款调整方法;工程量偏差的调整原则;价格指数法的计算;索赔事件及可补偿内容;费用索赔的计算;点击【造价工程师学习资料】或复制打开?wenkuwd,注册开森第二节工程计量与合同价款结算第三节工程总承包和国际工程合同价款结算考试重点:掌握预付款和期中支付的计算;竣工结算款的支付;缺陷责任保修金的扣减第六章建设项目竣工决算的编制和竣工后质量保证金的处理考试重点:掌握竣工验收的条件;建设项目竣工验收的方式;竣工决算的内容;新增固定资产价值的确定;缺陷责任期和保修期的概念及其区别点击【造价工程师学习资料】或复制打开?wenkuwd,注册开森。
2023一级造价师计价教材这是一本关于2023一级造价师考试计价教材的文章。
考虑到你的要求,我将按照教材的格式来为你撰写1800字的文章。
第一章:建筑工程计价基础知识1.1 工程计价概述工程计价作为一项重要的技术与管理工作,承载着控制工程成本、保障工程质量的责任。
在本节中,我们将介绍工程计价的基本概念、目的以及在项目管理中的作用。
1.2 计价依据和原则在进行工程计价时,我们需要依据相关的法律法规、技术规范以及工程造价管理的原则。
本节将详细介绍计价所需的依据和原则,并分析其在项目中的具体应用。
1.3 计量与计价计量与计价是工程计价中的重要环节,本节将介绍计量与计价的概念、计量单位的选择与转换,以及计价公式的推导与应用。
第二章:建筑工程定额计价2.1 定额计价方法与原则定额计价是一种常用的计价方法,它通过在不同工程项目中应用定额来确定工程造价。
本节将介绍定额计价的基本原理,以及在实际工程中如何应用和调整定额计价。
2.2 定额计价中的基本要素在定额计价中,包含了许多基本要素,如工程量清单、工程定额、工程项目划分等。
本节将详细介绍这些要素的定义、编制方法以及相互之间的关系。
2.3 定额计价案例分析通过实际案例的分析,我们可以更好地理解定额计价的实际应用。
本节将选取几个典型的定额计价案例,并结合实际情况进行分析和比较,以帮助读者更好地掌握定额计价的方法和技巧。
第三章:工程造价控制与管理3.1 工程造价控制概述工程造价控制是在工程项目实施过程中,通过有效的管理手段控制和调控工程造价,以达到经济效益最大化的目标。
本节将介绍工程造价控制的基本概念,以及控制策略和方法。
3.2 工程造价风险管理工程项目中存在着众多风险因素,对工程造价的影响也是不可忽视的。
本节将介绍常见的工程造价风险因素,并提供相应的风险管理方法和控制策略。
3.3 工程项目成本控制与效益评估成本控制和效益评估是工程造价控制的核心内容,通过对项目成本的控制和效益的评估,可以实现工程目标的有效实施。
工程造价咨询投标文件,word [完整版]范本一:工程造价咨询投标文件一:项目概述1.1 项目名称1.2 项目背景1.3 项目范围1.4 项目目标二:投标准备内容2.1 投标文件组成2.2 投标文件准备要求2.3 投标文件递交方式2.4 投标保证金三:公司背景介绍3.1 公司基本信息3.2 公司业务范围3.3 公司组织结构四:团队介绍4.1 团队组成4.2 团队成员背景及资质 4.3 类似项目经验五:项目工作计划5.1 项目启动计划5.2 项目进度计划5.3 项目里程碑计划5.4 项目交付计划六:工程造价咨询服务方案 6.1 服务内容及范围6.2 工作流程6.3 咨询服务方法6.4 成果交付6.5 服务绩效评价七:项目费用及支付方式7.1 项目费用明细7.2 支付方式7.3 发票开具要求八:合同条款8.1 合同形式8.2 合同签署方8.3 合同履行期限8.4 合同解除与违约责任 8.5 合同变更与补充8.6 法律适用及争议解决九:附件9.1 相关证明文件9.2 相关工作样本9.3 公司资质证书9.4 公司业绩证明附件:1. 相关证明文件2. 相关工作样本法律名词及注释:1. 投标保证金:投标人为了保证投标行为的真实性和投标人履行合同的能力而缴纳的一定金额的保证金。
3. 合同解除与违约责任:当一方或双方违反合同约定时,另一方有权解除合同,并按照合同约定要求违约方承担相应责任。
4. 法律适用及争议解决:合同发生争议时,根据相关法律法规确定争议解决的方法和程序。
范本二:工程造价咨询投标文件一:项目概述1.1 项目名称及背景1.2 项目需求及目标1.3 项目工作范围1.4 项目时间计划二:公司背景介绍2.1 公司基本信息2.2 公司资质2.3 公司业绩与声誉2.4 公司团队组成三:项目管理方案3.1 项目组织架构3.2 项目沟通协调机制 3.3 项目进度控制3.4 项目风险管理3.5 项目质量保证措施四:项目工作计划4.1 项目启动计划4.2 项目阶段工作计划 4.3 项目资源需求计划 4.4 项目风险管理计划 4.5 项目质量控制计划五:工程造价咨询服务方案5.1 服务内容及范围5.2 服务方法和技术5.3 服务结果和交付物5.4 服务绩效评估六:费用报价和付款方式6.1 服务费用构成及报价 6.2 付款方式及条件6.3 发票开具要求6.4 其他费用及补充说明七:合同条款7.1 合同性质与签订主体 7.2 合同履行义务7.3 合同变更和解除事宜 7.4 争议解决和法律适用附件:1. 公司资质证明2. 工作样本和业绩证明3. 相关合同和协议4. 其他证明文件法律名词及注释:1. 项目组织架构:指项目的组织结构及各个职能部门的职责分工和协作关系。
第三节投标文件及投标报价的编制投标是一种要约,需要严格遵守关于招投标的法律规定及程序,还需对招标文件作出实质性响应,并符合招标文件的各项要求,科学规范地编制投标文件与合理策略地提出报价,直接关系到承揽工程项目的中标率。
一、建设项目施工投标与投标文件的编制(一)施工投标前期工作1.施工投标报价流程任何一个施工项目的投标报价都是一项复杂的系统工程,需要周密思考,统筹安排。
在取得招标信息后,投标人首先要决定是否参加投标,如果参加投标,即进行前期工作:准备资料,申请并参加资格预审;获取招标文件;组建投标报价班子;然后进入询价与编制阶段,整个投标过程需遵循一定的程序(见图4.3.1)进行。
2.研究招标文件投标人取得招标文件后,为保证工程量清单报价的合理性,应对投标人须知、合同条件、技术规范、图纸和工程量清单等重点内容进行分析,深刻而正确地理解招标文件和业主的意图。
(1)投标人须知,它反映了招标人对投标的要求,特别要注意项目的资金来源、投标书的编制和递交、投标保证金、更改或备选方案、评标方法等,重点在于防止废标。
(2)合同分析。
1)合同背景分析。
投标人有必要了解与自己承包的工程内容有关的合同背景,了解监理方式,了解合同的法律依据,为报价和合同实施及索赔提供依据。
图4.3.1施工投标报价流程图2)合同形式分析。
主要分析承包方式(如分项承包、施工承包、设计与施工总承包和管理承包等);计价方式(如固定合同价格、可调合同价格和成本加酬金确定的合同价格等)。
3)合同条款分析。
主要包括:①承包商的任务、工作范围和责任;②工程变更及相应的合同价款调整;③付款方式、时间。
应注意合同条款中关于工程预付款、材料预付款的规定。
根据这些规定和预计的施工进度计划,计算出占用资金的数额和时间,从而计算出需要支付的利息数额并计入投标报价;④施工工期。
合同条款中关于合同工期、竣工日期、部分工程分期交付工期等规定,这是投标人制订施工进度计划的依据,也是报价的重要依据。
要注意合同条款中有无工期奖罚的规定,尽可能做到在工期符合要求的前提下报价有竞争力,或在报价合理的前提下工期有竞争力;⑤业主责任。
投标人所制订的施工进度计划和做出的报价,都是以业主履行责任为前提的。
所以应注意合同条款中关于业主责任措辞的严密性,以及关于索赔的有关规定。
4)技术标准和要求分析。
工程技术标准是按工程类型来描述工程技术和工艺内容特点,对设备、材料、施工和安装方法等所规定的技术要求,有的是对工程质量进行检验、试验和验收所规定的方法和要求。
它们与工程量清单中各子项工作密不可分,报价人员应在准确理解招标人要求的基础上对有关工程内容进行报价。
任何忽视技术标准的报价都是不完整、不可靠的,有时可能导致工程承包重大失误和亏损。
5)图纸分析。
图纸是确定工程范围、内容和技术要求的重要文件,也是投标者确定施工方法等施工计划的主要依据。
图纸的详细程度取决于招标人提供的施工图设计所达到的深度和所采用的合同形式。
详细的设计图纸可使投标人比较准确地估价,而不够详细的图纸则需要估价人员采用综合估价方法,其结果一般不很精确。
3.调查工程现场招标人在招标文件中一般会明确进行工程现场踏勘的时间和地点。
投标人对一般区域调查重点注意以下几个方面:(1)自然条件调查。
如气象资料,水文资料,地震、洪水及其他自然灾害情况,地质情况等。
(2)施工条件调查。
主要包括:工程现场的用地范围、地形、地貌、地物、高程,地上或地下障碍物,现场的三通一平情况;工程现场周围的道路、进出场条件、有无特殊交通限制;工程现场施工临时设施、大型施工机具、材料堆放场地安排的可能性,是否需要二次搬运;工程现场邻近建筑物与招标工程的间距、结构形式、基础埋深、新旧程度、高度;市政给水及污水、雨水排放管线位置、高程、管径、压力、废水、污水处理方式,市政、消防供水管道管径、压力、位置等;当地供电方式、方位、距离、电压等;当地煤气供应能力,管线位置、高程等;工程现场通信线路的连接和铺设;当地政府有关部门对施工现场管理的一般要求、特殊要求及规定,是否允许节假日和夜间施工等。
(3)其他条件调查。
主要包括各种构件、半成品及商品混凝土的供应能力和价格,以及现场附近的生活设施、治安情况等。
(二)询价与工程量复核1.询价投标报价之前,投标人必须通过各种渠道,采用各种手段对工程所需各种材料、设备等的价格、质量、供应时间、供应数量等进行系统全面的调查,同时还要了解分包项目的分包形式、分包范围、分包人报价、分包人履约能力及信誉等。
询价是投标报价的基础,它为投标报价提供可靠的依据。
询价时要特别注意两个问题,一是产品质量必须可靠,并满足招标文件的有关规定;二是供货方式、时间、地点,有无附加条件和费用。
(1)询价的渠道。
1)直接与生产厂商联系。
2)了解生产厂商的代理人或从事该项业务的经纪人。
3)了解经营该项产品的销售商。
4)向咨询公司进行询价。
通过咨询公司所得到的询价资料比较可靠,但需要支付一定的咨询费用,也可向同行了解。
5)通过互联网查询。
6)自行进行市场调查或信函询价。
(2)生产要素询价。
1)材料询价。
材料询价的内容包括调查对比材料价格、供应数量、运输方式、保险和有效期、不同买卖条件下的支付方式等。
询价人员在施工方案初步确定后,立即发出材料询价单,并催促材料供应商及时报价。
收到询价单后,询价人员应将从各种渠道所询得的材料报价及其他有关资料汇总整理。
对同种材料从不同经销部门所得到的所有资料进行比较分析,选择合适、可靠的材料供应商的报价,提供给工程报价人员使用。
2)施工机械设备询价。
在外地施工需用的机械设备,有时在当地租赁或采购可能更为有利。
因此,事前有必要进行施工机械设备的询价。
必须采购的机械设备,可向供应厂商询价。
对于租赁的机械设备,可向专门从事租赁业务的机构询价,并应详细了解其计价方法。
3)劳务询价。
劳务询价主要有两种情况:一是成建制的劳务公司,相当于劳务分包,一般费用较高,但素质较可靠,工效较高,承包商的管理工作较轻;另一种是劳务市场招募零散劳动力,根据需要进行选择,这种方式虽然劳务价格低廉,但有时素质达不到要求或工效降低,且承包商的管理工作较繁重。
投标人应在对劳务市场充分了解的基础上决定采用哪种方式,并以此为依据进行投标报价。
建制原是指军队的编制,比如我陆军的编制一般为:班、排、连、营、团、旅、师、集团军。
成建制就是整个班、整个排、整个连……如今也引申为集体的意思。
(3)分包询价。
总承包商在确定了分包工作内容后,就将分包专业的工程施工图纸和技术说明送交预先选定的分包单位,请他们在约定的时间内报价,以便进行比较选择,最终选择合适的分包人。
对分包人询价应注意以下几点:分包标函是否完整;分包工程单价所包含的内容;分包人的工程质量、信誉及可信赖程度;质量保证措施;分包报价。
2.复核工程量工程量清单作为招标文件的组成部分,是由招标人提供的。
工程量的大小是投标报价最直接的依据。
复核工程量的准确程度,将影响承包商的经营行为:一是根据复核后的工程量与招标文件提供的工程量之间的差距,考虑相应的投标策略,决定报价尺度;二是根据工程量的大小采取合适的施工方法,选择适用、经济的施工机具设备、投入使用相应的劳动力数量等。
复核工程量,要与招标文件中所给的工程量进行对比,注意以下几方面:(1)投标人应认真根据招标说明、图纸、地质资料等招标文件资料,计算主要清单工程量,复核工程量清单。
其中特别注意,按一定顺序进行,避免漏算或重算;正确划分分部分项工程项目,与“清单计价规范”保持一致。
(2)复核工程量的目的不是修改工程量清单,即使有误,投标人也不能修改工程量清单中的工程量,因为修改了清单就等于擅自修改了合同。
对工程量清单存在的错误,可以向招标人提出,由招标人统一修改并把修改情况通知所有投标人。
(3)针对工程量清单中工程量的遗漏或错误,是否向招标人提出修改意见取决于投标策略。
投标人可以运用一些报价的技巧提高报价的质量,争取在中标后能获得更大的收益。
(4)通过工程量计算复核还能准确地确定订货及采购物资的数量,防止由于超量或少购等带来的浪费、积压或停工待料。
在核算完全部工程量清单中的细目后,投标人应按大项分类汇总主要工程总量,以便获得对整个工程施工规模的整体概念,并据此研究采用合适的施工方法,选择适用的施工设备等。
3.制订项目管理规划项目管理规划是工程投标报价的重要依据,项目管理规划应分为项目管理规划大纲和项目管理实施规划。
根据《建设工程项目管理规范》GB/T50326—2006,当承包商以编制施工组织设计代替项目管理规划时,施工组织设计应满足项目管理规划的要求。
(1)项目管理规划大纲。
项目管理规划大纲是投标人管理层在投标之前编制的,旨在作为投标依据、满足招标文件要求及签订合同要求的文件。
可包括下列内容(根据需要选定):项目概况;项目范围管理规划;项目管理目标规划;项目管理组织规划;项目成本管理规划;项目进度管理规划;项目质量管理规划;项目职业健康安全与环境管理规划;项目采购与资源管理规划;项目信息管理规划;项目沟通管理规划;项目风险管理规划;项目收尾管理规划。
(2)项目管理实施规划。
项目管理实施规划是指在开工之前由项目经理主持编制的,旨在指导施工项目实施阶段管理的文件:项目管理实施规划必须由项目经理组织项目经理部在工程开工之前编制完成。
应包括下列内容:项目概况;总体工作计划;组织方案;技术方案;进度计划;质量计划;职业健康安全与环境管理计划;成本计划;资源需求计划;风险管理规划;信息管理计划;项目沟通管理计划;项目收尾管理计划;项目现场平面布置图;项目目标控制措施;技术经济指标。
(三)编制投标文件1.投标文件编制的内容投标人应当按照招标文件的要求编制投标文件。
投标文件应当包括下列内容:(1)投标函及投标函附录;(2)法定代表人身份证明或附有法定代表人身份证明的授权委托书;(3)联合体协议书(如工程允许采用联合体投标);(4)投标保证金;(5)已标价工程量清单;(6)施工组织设计;(7)项目管理机构;(8)拟分包项目情况表;(9)资格审查资料;(10)规定的其他材料。
2.投标文件编制时应遵循的规定(1)投标文件应按“投标文件格式”进行编写,如有必要,可以增加附页,作为投标文件的组成部分。
其中,投标函附录在满足招标文件实质性要求的基础上,可以提出比招标文件要求更能吸引招标人的承诺。
(2)投标文件应当对招标文件有关工期、投标有效期、质量要求、技术标准和要求、招标范围等实质性内容作出响应。
有关合同标的、数量、质量、价款或者报酬、履行期限、履行地点和方式、违约责任和解决争议方法是对合同的实质性条款,订立合同上述条款是必须的,否则订立的合同就是不完整的;如果上述条款有所变更,就构成了整个合同的实质性变更,需要双方协商一致才可以成立新的合同。
