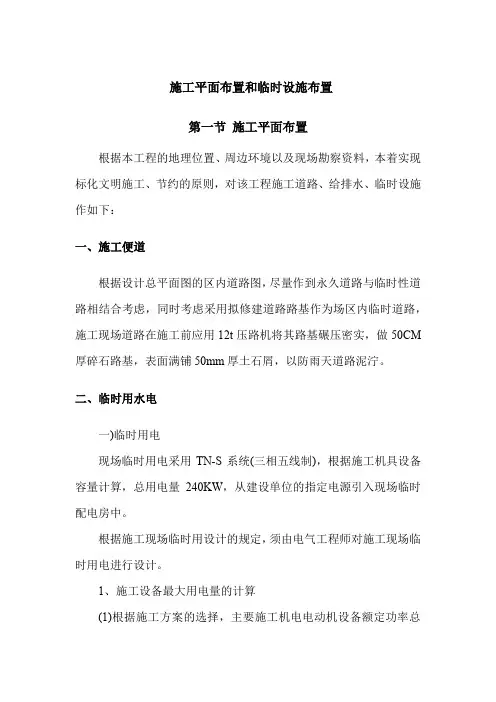

施工平面布置和临时设施布置第一节施工平面布置根据本工程的地理位置、周边环境以及现场勘察资料,本着实现标化文明施工、节约的原则,对该工程施工道路、给排水、临时设施作如下:一、施工便道根据设计总平面图的区内道路图,尽量作到永久道路与临时性道路相结合考虑,同时考虑采用拟修建道路路基作为场区内临时道路,施工现场道路在施工前应用12t压路机将其路基碾压密实,做50CM 厚碎石路基,表面满铺50mm厚土石屑,以防雨天道路泥泞。
二、临时用水电一)临时用电现场临时用电采用TN-S系统(三相五线制),根据施工机具设备容量计算,总用电量240KW,从建设单位的指定电源引入现场临时配电房中。
根据施工现场临时用设计的规定,须由电气工程师对施工现场临时用电进行设计。
1、施工设备最大用电量的计算(1)根据施工方案的选择,主要施工机电电动机设备额定功率总和为P1=220KW。
(2)电焊机额定容量P2=40KW。
(3)照明用电取动力用电的10%。
设总需要用电容量为P,则根据公式有P=1.1*1.05(K1×∑P1/COSΦ+K2ΣP2)取:K1=0.6,K2=0.6,COSΦ=0.75则P=1.1*1.05(0.6×220/0.75+0.6×40)=231KW2、本工程施工临时用电系统采用380/220伏三相五线制(TN-S 系统),以保证安全用电。
3、配电房低压配柜分3个回路(P1-P3)控制施工现场各用电设备。
(1)P1回路供钢筋加工棚、搅拌棚、机修房等用电。
导线采用铝芯橡皮线BLX-3×70+ 2×35mm2。
(2)P2回路供施工工作面用电。
导线采用铝芯橡皮线BLX-3×95+2×50mm2,架设在电线杆上到位。
(3)P3回路供施工现场照明和办公、食堂等临时设施照明。
导线采用铝芯橡线BLX-3×16+2×10mm2沿墙明设,过大门时,穿钢管保护。
目录第一章编制说明 (4)第二章工程概况 (5)第一节工程概况 (5)第二节主要招标要求 (5)第三章施工组织部署 (6)第一节施工部署 (6)第二节施工流程规划 (7)第三节工程经理部组织机构及管理人员职责 (8)第四节施工准备 (11)第四章主要施工方法 (14)第一节测量放样 (14)第二节土石方工程 (14)第三节石方爆破 (17)第四节道路工程 (21)第五节给排水综合管网工程 (23)第六节强弱电管网工程 (32)第五章工程投入的主要物资〔材料〕情况描述及进场方案 (33)第一节物资准备 (33)第二节主要材料供应方案 (33)第六章工程投入的主要机械设备情况描述及进场方案 (37)第一节主要机械配备原那么 (37)第二节主要机械设备进场方案表 (37)第七章劳动力安排情况描述 (40)第八章确保工程质量的技术组织措施 (41)第一节质量管理措施 (41)第二节质量目标 (44)第三节质量控制措施 (44)第四节消除工程质量通病措施 (45)第五节工程内业技术资料的技术管理措施 (46)第九章确保平安生产的技术组织措施 (48)第一节平安目标 (48)第二节现场平安管理人员机构组成 (48)第三节工程平安生产责任保证体系 (48)第四节平安管理制度 (49)第五节施工用电平安措施 (50)第十章确保文明施工的技术组织措施 (52)第一节组织措施 (52)第二节制度 (52)第三节文明标化的综合治理措施 (53)第十一章确保工期的技术组织措施 (56)第一节人力、材料保证措施 (56)第二节机械设备保证措施 (56)第三节现场管理措施 (56)第四节夜间施工技术措施 (57)第五节保证雨季施工的措施 (57)第十二章拟投入主要的施工机械设备表 (58)第十三章劳动力方案表 (61)第十四章施工进度表或工期网络图 (62)第十五章施工总平面布置及临时用地表 (63)临时用地表 (63)附件施工进度方案表施工总平面布置图第一章编制说明1、现行实行的工程设计标准、施工技术标准及规程、工程质量评定标准及验收标准、工程预算定额;2、XXXXXX的“XXXX工程〞施工图纸;3、根据现场的勘察调查,结合我公司的技术能力、设备状况、管理水平、施工经验及拟投入本合同段资源配置。
施工平面图设计(总5页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--六、施工平面图设计1.施工平面图设计的原则和内容施工平面图是工程项目施工组织设计的一项重要内容, 科学合理的施工平面图设计, 对于提高施工生产效率, 降低工程建设成本, 保证工程质量和施工安全等方面起着十分关键的作用。
施工平面图设计的重要性和必要性早已受到工程施工管理人员的普遍关注。
根据施工范围的大小, 施工平面图设计可分为施工总平面图设计和单位工程施工平面图设计。
施工总平面图设计是指整个工程建设项目的施工场地总平面布置图, 是全工地施工部署在空间上的反映。
单位工程施工平面图是针对单位工程施工而进行的施工场地平面布置。
施工总平面图的设计原则、内容和详尽程度等不尽一致。
(1)施工平面图设计的原则☆在满足施工需要前提下, 尽量减少施工用地, 不占或少占农田, 施工现场布置要紧凑合理。
☆合理布置起重机械和各项施工设施, 科学规划施工道路, 尽量降低运输费用。
☆科学确定施工区域和场地面积, 尽量减少专业工种之间交叉作业。
☆尽量利用永久性建筑物、构筑物或现有设施为施工服务, 降低施工设施建造费用, 尽量采用装配式施工设施, 提高其安装速度。
☆临时设施应方便生产和生活, 办公区、生活区和生产区宜分离设置。
☆符合节能、环保、安全和消防等要求。
☆遵守当地主管部门和建设单位关于施工现场安全文明施工的相关规定。
(2)施工平面布置图的内容①施工总平面布置图的内容☆项目施工用地范围内的地形状况;☆全部拟建的建(构)筑物和其他基础设施的位置;☆项目施工用地范围内的加工设施、运输设施、存贮设施、供电设施、供水供热设施、排水排污设施、临时施工道路和办公、生活用房等;☆施工现场必备的安全、消防、保卫和环境保护等设施;☆相邻的地上、地下既有建(构)筑物及相关环境。
②施工现场平面布置图的内容☆工程施工场地状况;☆拟建建(构)筑物的位置、轮廓尺寸、层数等;☆工程施工现场的加工设施、存贮设施、办公和生活用房等的位置和面积;☆布置在工程施工现场的垂直运输设施、供电设施、供水供热设施、排水排污设施和临时施工道路等;☆施工现场必备的安全、消防、保卫和环境保护等设施;☆相邻的地上、地下既有建(构)筑物及相关环境。
市政道路工程施工单位:工程有限公司编制人:审核人:编制日期:. 1 .市政道路工程施工方案目录第一篇工程概况 (5)第二篇施工进度计划 (5)第三篇施工平面图布置 (6)第四篇施工部署 (7)第五篇主要施工方法及技术措施 (11)一、道路施工测量 (14)二、道路工程 (15)三、给水管道工程 (28)四、雨水管道工程 (32)五、污水管道工程 (39)六、电力工程 (45)七、交通工程 (50)八、道路照明工程 (59)第六篇主要材料、机械、劳动力需用量计划 (60)第七篇雨季施工措施 (63). 2 .第八篇工期保证措施 (64)第九篇文明施工措施 (65)一、现场容貌环境管理 (65)二、现场材料堆放和道路排水管理 (65)三、分工标志管理 (65)四、现场防火管理 (65)五、文明运输及外部公共关系管理 (66)六、临时设施及生活环境管理 (66)第十篇质量目标及质量保证体系 (67)一、质量目标 (67)二、质量保证体系 (67)三、管理措施 (68)四、工程质量的具体要求 (69)第十一篇安全目标和安全保证措施 (72)一、安全目标 (72)二、安全保证体系 (72)三、安全生产措施 (73)四、安全生产具体要求 (74)第十二篇成本管理措施 (76)一、劳动力管理 (76)二、材料管理 (77). 3 .三、工程预决算管理 (77)四、其它 (77). 4 .市政道路工程施工方案第一篇工程概况位于,本工程全长 1125.94 米。
标准断面布置型式为:20 米(红线)-3.5 米(人行道)-13 米(车行道)-3.5 米(人行道),双向两车道。
工程内容有道路、电力、给水、污水、雨水、交通、道路照明等第二篇施工进度计划按招标文件要求,本工程工期为60 日历天,有效工期从业主签发的开工通知第二天算起。
. 5 .第三篇施工平面图布置1.根据本工程规模、施工进度计划、高峰期施工人数,结合现场实际,在现场红线用地范围内和少部分红线外布置生产临时设施、. 6 .生活临时设施、临时道路以及施工和生活用水、用电管线。
第八节、施工现场总平面布置(一)施工平面布置为确保工程达到预期的质量目标,围绕本工程的工程特点、技术难度等相关技术资料,我公司从工程的整体考察与分析,施工前期部署、现场施工等方面进行了较为系统的拟制。
特别在施工前期部署及本工程材料选择方案、产品加工工艺及施工方案四个方面作了更为详尽的阐述:施工部署从工作主要从技术部署、组织人员部署、材料准备及现场临时设施布置等方面做好本工程的施工部署工作。
根据本工程实际地形情况,并本着安全、紧凑、有序的原则进行总平面布置。
周围居民安全、标准化工地和文明工地的需求采用封闭形式进行施工,现场在适当位置设置施工出入口,出入口设置警示标志。
我们将本着“文明生产,科学管理,方便施工,合理布置,节约用地”的原则,充分利用业主所提供的场地进行工程部的总平面布置。
1、技术部署(1)施工、测量放样施工图审批确定后,技术人员尽快熟悉图纸,充分领会设计意图,清楚各种施工做法,设计人员向技术人员做好交底工作,按照设计施工图进行翻样工作、加工定货。
(2)编制施工方案资料准备,施工中严格按国家和行业现行质量检验评定标准和施工技术验收规范进行施工和检测,且遵照市质量监督站和业主的有关规定,开工前准备好各种资料样表,施工中及时填写整理,分册保管,待工程竣工后装订成册。
编制各分项工程切实可行的施工方案及专项施工方案,报甲方及监理审批后进行施工。
(3)编制工程质量计划编制本工程工程质量计划,确定质量目标,将质量责任分别落实到个人,做到全员、全方位、全过程的质量控制,确保质量目标实现。
2、现场实际情况(1)本工程具有良好的交通条件;现场场地宽敞,具有良好的施工条件。
(2)施工用水、用电由建设单位负责接至施工场地内,场内施工排水可以经过处理后排放。
(二)总平面原则、依据说明根据现场的实际情况,结合主体工程量的分布及工期需求、施工程序,进行科学合理的施工总平面布置及管理能够有效地提高生产效率,同时避免重复运输等影响工程进度的情况出现。
目录第一节施工总平面布置依据第二节施工平面图布置原则及管理体系第三节材料存放及管理第四节现场临时用地表第五节场地围护及现场文明施工第六节临时用水设计第七节临时用电设计第八节附(图)施工总平面布置方案第一节施工总平面布置依据1、总平面图、基础平面图、各层平面图及立面图。
2、施工部署和主要施工方案。
3、总进度计划及资源需用量计划。
4、业主给定的施工用地范围、水源、电源位置。
5、施工现场安全防火标准。
6、招标文件。
第二节施工平面图布置原则及管理体系1、平面管理原则根据施工总平面设计及各阶段施工特点进行布置,以充分保障阶段性施工为重点,保证施工进度计划的顺利实施为目的。
在工程施工前,制定详细的大型设备使用、进退场计划,主材及周转材料的生产、加工、贮存、运输计划,各施工专业队伍进退场调整计划,并制订出上述计划的具体实施方案、具体措施。
对施工总平面,项目经理部进行统一策划,做到布置合理、管理有序。
2、平面管理体系由一名项目生产副经理负责总平面管理。
现场实施总平面管理调度会制度,根据工程进度及施工需要,进行协调和调度,总平面管理的日常工作由工程部负责,施工现场划分责任区,明确分工,定期检查考核,做到管理有序。
3、基础施工平面布置基础施工阶段,施工平面任务主要是解决施工过程中各种材料、机械的停放、运输,特别安排好进出场道路的布置,此阶段为满足施工的需要,保证施工进度及施工质量,布置4台塔吊,2台混凝土地泵,施工区现场设置办公用房、并为业主、监理提供现场办公用房、电工房、木工房、标养室、模板堆场、钢筋堆场、临时材料堆场、周转材料堆场等,生活区、钢筋加工场地分段设置同时设相对固定的库房一间。
详见附图基础施工阶段平面布置图。
(略)4、主体结构施工平面布置主体结构施工阶段,10层以内由于基坑未回填,施工平面布置仍同基础阶段,待建建筑物周边基坑回填后应分时间段做好平面布置的调整。
平面布置要体现结构脚手架的位置,沿建筑物外围增设材料场地。
附件128Word文档仅限参考128-施工现场平面布置图(一)施工现场平面布置图概述:在施工现场上,除拟建建筑物外,还有各种拟建工程所需的各种临时设施,如混凝土搅拌站、材料堆场及仓库、工地临时办公室及食堂等。
一般来说,施工平面图上有:办公场地,材料堆放场地,加工场地,临时用水用电,设备堆放场地,宿舍,食堂,厕所,警卫室,入场道路,这种在建筑总平面图上布置各种为施工服务的临时设施的现场布置图称为施工平面图。
施工平面图是施工方案在现场空间上的体现,反映已建工程和拟建工程之间,以及各种临时建筑、临时设施之间的合理位置关系。
单位工程施工平面图一般按1:200—1:500比例绘制。
(二)施工平面布置图设计要求:1)在施工总平面布置图的基础上设计出不同施工阶段的施工平面布置图。
2)按规范设计要求编制施工平面布置图,需包含图签及图例等,图中各项内容能清晰明了地进行辨别,图签示例可详见128-图例1。
3)施工平面布置图需清晰标注出各种临时设施,并用明显的颜色标识出目前阶段的场地硬化面积。
4)施工平面布置图经由项目总工审核,项目经理审批通过后方可作为正式图纸指导施工作业,项目总工、项目经理需分别在图签上签名确认。
5)满足各项规范与设计要求。
6)符合国家、地方及企业的各项规章制度要求。
(三)施工平面布置图设计原则:各项目可依据项目特点自行设计施工现场平面布置图的阶段划分,但须是在施工总平面布置图的基础上规划设计出分阶段的施工现场平面布置图,且图中应包含有必要的图例及注释,使之能清晰准确的识别各项临时设施的场地布置情况及大型机械设备的规格型号等,不同阶段场地已硬化的面积及范围也应用显著颜色特别标识出来,以便于一目了然的掌握已完成和需后续好施工的临时道路及场地的硬化工作。
施工平面布置图设计过程中需注意以下几点:1)在保证施工顺利进行的前提下,现场布置尽量紧凑,节约用地。
2)合理布置施工现场的运输道路及各种材料堆场、加工厂、仓库位置、各种机具的位置,尽量使得运距最短,从而减少或避免二次搬运。
目录一、工程概况 (2)1。
1总体概况 (2)1。
2土建设计概况 (2)1.3机电设计概况 (4)二、编制依据 (5)三、现场平面布置原则 (5)3.1总则 (5)3.2施工平面布置原则 (5)四、现场平面布置及做法 (6)4。
1场地平整 (6)4。
3大门出入口 (6)4.4现场洗车设备 (7)4。
5现场道路 (9)4。
6现场厕所 (9)4.7化粪池 (11)4.7临时办公区硬化 (12)4。
8临水、临电布置 (12)4.9钢筋加工区布置 (12)4.10木工加工棚 (13)4.11发电机防护棚 (15)4.12配电室 (17)4。
13配电箱防护棚 (18)4.14工人生活区 (19)五、现场临时设施施工组织机构 (21)六、进度计划 (22)七、安全注意事项: (22)一、工程概况1.2。
1建筑设计概况1.2.2结构设计概况二、编制依据1.1北京景山学校大爱城分校施工组织设计文件1.2北京景山学校大爱城分校施工图纸1.3《施工手册》(第五版)1。
4现场红线,建设单位给定的电源、水源位置,现场勘查结果。
1。
5总体部署及主要施工方案1.6当地安全文明施工标准要求。
1。
7《施工现场临时用电安全技术规范》JGJ 46—20051.8《建筑施工安全检查技术标准》JGJ 59—2011三、现场平面布置原则3。
1总则平面布置图根据施工现场实际情况分两个阶段进行设计,对施工现场实行动态管理,包括基础和主体结构施工阶段总平面布置;装修施工阶段总平面布置。
3。
2施工平面布置原则3。
2。
1办公设施1、办公用房由于需要多次移位,计划采用租赁临时集装箱式办公用房.2、办公、生产区分开布置。
3.2。
2现场布置1、现场无法形成循环道路,道路宽度满足双车通过,设停车场供停车和回车用,路尽头设12m×12m回车场地.2、临时用电引自甲方指定杆变或两台柴油发电机。
3、临水临电线路采用暗敷方式.4、为满足消防要求,室外消火栓布置必须临近道路。
施工总平面布置图及说明第一节施工平面布置依据及原则1、施工总平面布置依据①总平面图、基础平面图、各层平面图及立面图。
②施工部署和主要施工方案。
③总进度计划及资源需用量计划。
④业主给定的施工用地范围、水源、电源位置。
⑤施工现场安全防火标准。
⑥招标文件。
2、施工总平面布置原则施工总平面布置上坚持阶段性、适用性、灵活性。
①施工场地作为施工组织的重要部分,必须严格按照招标文件和设计图纸提供的施工条件和施工地点,因地制宜的进行规划安排,作到合理可行。
②根据各施工阶段情况,合理布置施工道路,施工道路尽量贯通,以保证材料运输道路通畅,施工方便;明确划分施工区域和材料堆放、加工场地,不准影响施工。
③符合施工流程要求,减少对各专项工程和专业工种等方面的干扰。
④根据施工总体安排的需要,充分利用规划用地,施工临时用地以满足施工、生产和现场办公需要。
⑤科学合理布置施工临时设施、运输道路、临时用水、临时用电等,立足紧凑性和灵活性,以施工总进度计划为依据进行阶段性调整,为各专业分包提供服务场地,最大限度地减小临时设施占地对其他分项工程的影响,做到投入最低,收效最大,经济适用。
⑥根据交叉施工原则,进行分阶段布置。
同时,现场机械将根据本工程建筑结构特点进行布置,以满足整个现场和整个施工过程的需要。
⑦除按照方案和计划进行布设和调整外,将无条件服从建设单位对总体施工安排,一旦必要,将随时按照建设单位要求对施工区域内临时设施进行相应调整,优先保证施工需要。
⑧施工现场的临时设施的搭建不得损坏测量控制网以及其他需要保护的警示标志,且不影响测量的通视条件。
⑨本工程施工时需建立有效的排水系统,并进行日常维修,防止对周边路面造成污染,做到工地临时排水措施畅通有效,达到“晴雨畅通无阻”的效果。
⑩充分考虑市容与环境保护,且满足安全消防,劳动保护的要求,尽全力减少扰民,尽量不占用施工场地,便于施工。
做到设施布置经济、合理、实用、安全。
3、平面管理体系由一名项目生产副经理负责总平面管理。

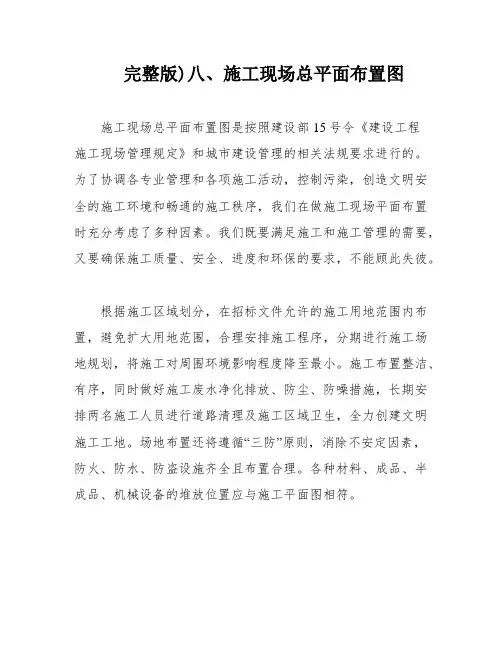

完整版)八、施工现场总平面布置图施工现场总平面布置图是按照建设部15号令《建设工程施工现场管理规定》和城市建设管理的相关法规要求进行的。
为了协调各专业管理和各项施工活动,控制污染,创造文明安全的施工环境和畅通的施工秩序,我们在做施工现场平面布置时充分考虑了多种因素。
我们既要满足施工和施工管理的需要,又要确保施工质量、安全、进度和环保的要求,不能顾此失彼。
根据施工区域划分,在招标文件允许的施工用地范围内布置,避免扩大用地范围,合理安排施工程序,分期进行施工场地规划,将施工对周围环境影响程度降至最小。
施工布置整洁、有序,同时做好施工废水净化排放、防尘、防噪措施,长期安排两名施工人员进行道路清理及施工区域卫生,全力创建文明施工工地。
场地布置还将遵循“三防”原则,消除不安定因素,防火、防水、防盗设施齐全且布置合理。
各种材料、成品、半成品、机械设备的堆放位置应与施工平面图相符。
我们要确保场内道路畅通,满足施工对材料堆放场地的要求,尽量减少二次搬运和场内运输。
同时,符合施工现场安全用电规范要求。
施工现场已经具备施工条件,施工范围为招标文件、图纸及工程量清单的全部内容。
我们会同各有关单位做好现场的移交、接收工作,重点是施工测量放线点和施工场地等。
安排好施工道路和施工出入口。
按施工现场总平面布置图布置施工平面;安排好生活、办公场所、材料堆场、成品、半成品仓库等用地。
积极与建设、监理单位就工程项目施工管理方面接洽。
在保证工期的前提下,我们尽量结合场地周围环境,以方便施工,节省投资,最大程度减少占地和对交通干扰为原则,分区布置。
根据现场施工总体安排及交通运营的需要,充分利用规划用地界,施工临时用地以满足施工生产和现场管理为主,少干扰既有道路交通。
根据施工的进度安排,施工场地需要进行分阶段、分期动态布置,做到既满足施工的需要,又减少场地的设备的移动。
减少现场施工用地,工人住宿、生活设施尽量异地安排。
施工设施布置在满足施工生产规模的要求下,做到紧凑美观、安全防火。
目录1.编制依据1.1 编制说明1.2 编制依据2.工程概况2.1 工程概况2.2 主要工程项目工程量3.施工总体部署及安排3.1 施工组织管理及目标3.2 施工总平面布置3.3 临时设施3.4 施工进度计划安排4.施工主要工序及技术措施4.1 施工前期准备4.2 施工工艺流程4.3 施工安排4.4工程具体施工步骤4.5排水工程施工4.6相涵施工4.7道路施工5.本工程计划投入的设备表6.工程质量保证措施7.工程工期保证措施8.工程安全生产保证措施9.工程文明施工保证措施10.工程成本保证措施11.工程季节性施工保证措施12.工程环保措施13.附图及附表1.编制依据1.1 编制说明本施工组织设计是我单位在对南湖新城市政配套工程六标段进行了认真的现场勘察以及在综合各个方面的因素之后进行的全盘部署。
在做到安全和质量有所保障的前提下,积极保证施进度,并在施工中严格按照程序执行,努力做好各个方面的协调工作。
至始至终贯彻本公司“重质量,保安全,建设一流工程”的宗旨,为业主和广大市民提供满意优质的市政工程项目。
1.2 编制依据《南湖新城市政配套工程施工图设计》《南湖新城市政配套工程招标文件》《南湖新城市政配套工程招标答疑文件》以及招标文件所示有关本工程的技术标准和规范以及我单位从事类似工程的实际施工经验。
2.工程概况2.1 工程概况南湖新城紧临南湖,场地范围北至机场三路,南抵南湖新城路,西起丁字桥路,东临珞狮南路,总面积114公顷。
依据城市总体规划,未来的南湖新城将是一个环境宜人、交通便利的居住新区。
城市快速路珞狮南路、主干道丁字桥路沿场地东西两侧通过,与南北向次干道石牌岭路、出版城路、东西向次干道机场三路、武梁路以及支路机场四路、南湖新城路共同组成新城内棋盘式路网。
路网内道口间距为350~650米,路网密度为5.42km/km2。
场地范围内现状为大片的鱼塘和藕塘,尚未开发建设。
本工程道路软弱地基处理起点0+035与南湖新城路连接,止点1+247与机场三路连接。

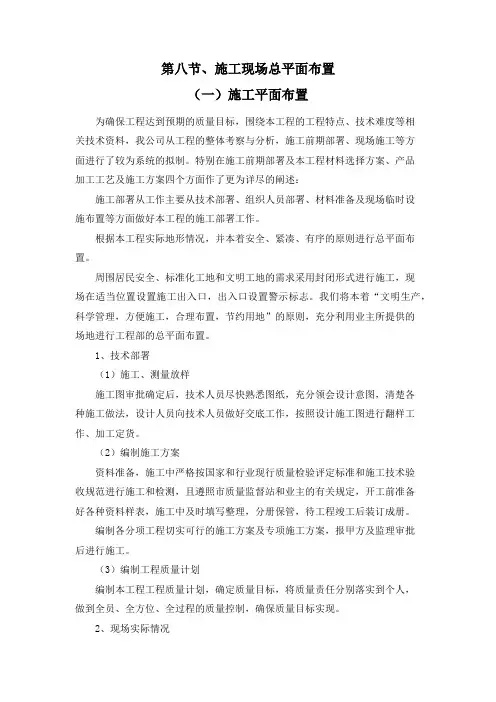

第八节、施工现场总平面布置(一)施工平面布置为确保工程达到预期的质量目标,围绕本工程的工程特点、技术难度等相关技术资料,我公司从工程的整体考察与分析,施工前期部署、现场施工等方面进行了较为系统的拟制。
特别在施工前期部署及本工程材料选择方案、产品加工工艺及施工方案四个方面作了更为详尽的阐述:施工部署从工作主要从技术部署、组织人员部署、材料准备及现场临时设施布置等方面做好本工程的施工部署工作。
根据本工程实际地形情况,并本着安全、紧凑、有序的原则进行总平面布置。
周围居民安全、标准化工地和文明工地的要求采用封闭形式进行施工,现场在适当位置设置施工出入口,出入口设置警示标志。
我们将本着“文明生产,科学管理,方便施工,合理布置,节约用地”的原则,充分利用业主所提供的场地进行项目部的总平面布置。
1、技术部署(1)施工、测量放样施工图审批确定后,技术人员尽快熟悉图纸,充分领会设计意图,清楚各种施工做法,设计人员向技术人员做好交底工作,按照设计施工图进行翻样工作、加工定货。
(2)编制施工方案资料准备,施工中严格按国家和行业现行质量检验评定标准和施工技术验收规范进行施工和检查,且遵照市质量监督站和业主的有关规定,开工前准备好各种资料样表,施工中及时填写整理,分册保管,待工程竣工后装订成册。
编制各分项工程切实可行的施工方案及专项施工方案,报甲方及监理审批后进行施工。
(3)编制工程质量计划编制本工程项目质量计划,确定质量目标,将质量责任分别落实到个人,做到全员、全方位、全过程的质量控制,确保质量目标实现。
2、现场实际情况(1)本工程具有良好的交通条件;现场场地宽敞,具有良好的施工条件。
(2)施工用水、用电由建设单位负责接至施工场地内,场内施工排水可以经过处理后排放。
(二)总平面原则、依据说明根据现场的实际情况,结合主体工程量的分布及工期要求、施工程序,进行科学合理的施工总平面布置及管理能够有效地提高生产效率,同时避免重复运输等影响工程进度的情况出现。
施工总平面布置图1.总平面布置原则1、现场平面随着工程施工进度进行布置和安排,阶段平面布置要与该时期的施工重点相适应。
2、在平面布置中应充分考虑好施工机械设备、办公、道路、现场出入口、临时堆放场地等的优化合理布置。
3、施工材料堆放应尽量设在垂直运输机械覆盖的范围内,以减少二次搬运为原则。
4、中小型机械的布置,要处于安全环境中,要避开高空物体打击的范围。
5、临电电源、电线敷设要避开人员流量大的楼梯及安全出口,以及容易被坠落物体打击的范围,电线尽量采用暗敷方式。
6、加强现场安全管理力度,严格按照我公司的《项目安全管理手册》要求进行管理。
7、加强环境保护和文明施工管理的力度,使工程现场永远处于整洁、卫生、有序合理的状态,使该工程在环保、节能等方面成为一个名副其实的绿色建筑。
8、控制粉尘设施排污、废弃物处理及噪声设施的布置。
9、设置便于大型运输车辆通行的现场道路并保证其可靠性。
2.平面布置介绍在现场布置临建设施,包括警卫房、办公室、实验室、机修房、卫生间、淋浴间、住宿用房和食堂。
沿拟建建筑物四周布置宽6米的环形道路。
现场主楼结构阶段布置1台QTZ5013型塔吊,塔吊臂长为50米,1部施工电梯,可以覆盖整个建筑物,满足垂直运输需要;现场设1台混凝土地泵,以满足浇筑砼需要。
装修阶段,砌体粉刷阶段设置4部砂浆搅拌机。
另外,在现场设置钢筋堆放加工车间和木工堆放加工车间。
3.现场临时用水方案3.1临时用水内容:1.施工现场消防、生产临时设施给水设计。
2.施工现场临时设施排水设计。
3.2 临时用水方案:1.临时用水水源设计:本工程临时用水暂时按照接自现场正西方向的已有给水管,接入现场后加水表计量。
2.室内、外消火栓系统设计:(1)消火栓系统用水量:本工程设计同一时间内火灾发生次数为1次,室外消火栓系统用水量为15L/S,室内消火栓用水量设计为15L/S,消火栓系统总用水量为30L/S。
(2)室内、外消火栓系统设计:室外消火栓设计采用低压消防给水系统,平时管网内水压较低,仅满足施工生产用水即可,当火场灭火时,水枪所需压力,由消防车产生。
范文范例参考 完美Word格式整理版 某道路工程施工招标
施 工 组 织 设 计
编制人:(盖单位章) 法定代表人或其委托代理人:(签字或盖章) 年 月 日 范文范例参考 完美Word格式整理版 目 录 第一章 施工方案与技术措施 .................................................... 4 第一节 机械土石方及路基工程 .................................................. 4 第二节 道路工程 ............................................................. 31 第三节 给水管道施工 ......................................................... 42 第四节 排水工程 ............................................................. 53 第五节 高压电力管及弱电管预埋工程 ........................................... 79 第六节 绿化施工 ............................................................. 99 第七节 人行道施工 ........................................................... 115 第八节 交通工程施工 ........................................................ 121 第九节 路灯工程 ............................................................ 136 第十节 附属设施 ............................................................ 140 第十一节 施工平面布置图 ..................................................... 142
第二章 质量管理体系及保证措施 .............................................. 143 一、质量管理机构 ............................................................. 143 二、质量保证体系 ............................................................. 144 三、质量管理制度 ............................................................. 147 四、质量管理保证措施 ......................................................... 149
第三章 安全管理体系与保证措施 .............................................. 162 一、安全生产保证体系 ......................................................... 162 二、安全生产保证措施 ......................................................... 174 三、安全应急救援预案及突发事故处理 ........................................... 184 四、防汛应急预案 ............................................................. 194
第四章 环境保护管理体系与保证措施 .......................................... 198 一、环境保护管理体系 ......................................................... 198 二、环境保护管理措施 ......................................................... 199
第五章 工程进度计划与保证措施 .............................................. 205 第一节 施工进度保证措施 ..................................................... 205 第二节 文明施工措施 ........................................................ 212 第三节 季节性施工措施 ...................................................... 215 第四节 管线保护措施 ........................................................ 221
第六章 资源配备计划 ........................................................ 224 第一节 主要材料需用量计划 ................................................... 224 范文范例参考 完美Word格式整理版 第二节 主要施工机械设备 ..................................................... 224 第三节 试验设备、仪器仪表 ................................................... 225 第四节 主要劳动力需用量计划 ................................................. 225 第五节 设备、人员、材料的进退场计划安排 ..................................... 227
第七章 主要项目管理人员 ..................................................... 230 第八章 施工设备............................................................. 231 附表一:拟投入本标段的主要施工设备表 ......................................... 231 第九章 试验、检测仪器设备 ................................................... 232 附表二:拟配备本标段的试验和检测仪器设备表 ................................... 232 范文范例参考
完美Word格式整理版 第一章 施工方案与技术措施 本工程为 道路工程: 1、建设地点: 。 2、规 模:道路全长396.028米,路幅宽度为24米,为城市支路。 3、工期要求:180日历天,开工日期以招标人发布的开工令为准。
第一节 机械土石方及路基工程 一、土石方工程
1、施工准备 施工测量 1)测量控制 平面控制网测量等级采用《公路桥涵施工技术规范》(JTGT F50-2011)中规定的二等控制网要求。高程控制测量采用《公路桥涵施工技术规范》(JTGT F50-2011)中规定三等水准测量的要求。工程施测前对设计提供的控制桩进行复核,复核的内容包括水准点闭合、导线方位角闭合、导线测量相对闭合,闭合合格并报送监理工程师签字确认后才能使用。 2)设置临时水准点、导线点 基点复核确认准确无误后,建立临时水准点、导线点。临时水准点和导线点应设置在稳固地段和便于观测的位置(相邻两点要确保能 范文范例参考 完美Word格式整理版 够通视),埋设测量标志。 根据三角网,合理的进行控制网点加密。三角网起始基线不少于2条,且不低于二级,单边距离在200m范围内,三角网所有角度布设在30(~120(之间,困难情况下不应小于25(,并测定其坐标、相互间的距离、角度、高程等以便使用,同时应经常校核检查。 水准网点布设单边距离以平坦区域不大于100m为宜,山地地段根据地势起伏适当减少水准点间距。采用往返测量,精度按国家四等水准要求控制,并经常进行复核及时调整,从而保证工程高程控制。合格的临时水准点、导线点,必须报审现场监理工程师审批同意后方可使用。各控制桩志埋设均按永久性标志要求埋设,原有标志均做好保护工作,便于寻找、恢复,主要控制桩志,有必要采取保护警示标志。 (2)原地面复测 控制网布置好经审批后对路基原地面进行复测,按照图纸上的路基横断面桩号进行复测。复测资料报监理及过控等单位审批。 (3)障碍物调查及保护 我施工单位将进行物探试验和人工探槽方式,搞清地下管网的具体位置、高程等基本资料,对可疑地方进一步进行物探试验以及探坑、探槽调查。对受施工影响的障碍物上报业主经相关单位同意后进行迁改,并在地下管线位置插上警示标志标牌进行保护,安排专人负责地下管线保护。 2、基底处理
