堤防清基作业指导书
- 格式:doc
- 大小:34.50 KB
- 文档页数:3
堤防工程作业指导书1.堤防工程施工流程图堤防工程由施工准备过程、施工生产过程和竣工验收过程组成。
其中施工准备过程是指从组织项目部至工程具备开工条件为止;施工生产过程是指从批准工程开工至工程实体形成为止;竣工验收过程是指从工程基本完工至办理工程交工手续为止。
从开始做施工准备工作起,即要对施工过程进行标识,过程标识采用记录的形式。

具体流程图为:施工准备过程→施工生产过程→竣工验收过程2.作业方法及要求2.1施工准备过程施工准备过程流程图2.1.1项目部的组织2.1.1.1项目部组织机构及人员配置见附图一项目组织机构框图项目部接到开工通知后按合同要求向监理工程师提交项目组织机构及人员安排报告,其内容包括管理机构的设置、主要技术力量和管理人员资质以及各工种技术工人的配备。
2.1.1.2项目经理、总工程师的产生项目经理、项目总工程师由集团公司/公司总经理聘任。
2.1.1.3管理人员的确定由人力资源部聘任,质量、安全管理人员必须持证上岗。
2.1.1.4生产人员根据施工组织设计中劳动力需用计划,由集团公司/公司劳务中心、人力资源部协调安排。
生产人员的组成要满足质量和工期的要求。
生产人员中技术工种和特殊工种的工人必须持证上岗,所有生产人员必须经过岗位技能培训合格后,且能履行所从事的专业职能。
各职能部门负责人的岗位职责在项目部编制的质量计划中明确。
2.1.2合同交底2.1.2.1工程开工前,由项目经理召集项目部所有施工人员(包括管理、质量检验人员)对合同进行了解。
2.1.2.2项目经理根据合同条款中的项目明确相关人员,并进行相应的分工。
2.1.2.3根据合同要求,制定相关文件及措施来满足要求。
2.1.3工程文件的编制项目经理组织人员(包括管理、质量检查人员),对工程地质、合同或设计文件与图纸进行详细了解和深入研究,并根据施工技术条件与施工程序对施工场地、对外交通、电源、水源、当地建筑材料、料场以及拆迁、征地等情况进行调查研究。
堤防工程清基施工工法公司内部编号:(GOOD-TMMT-MMUT-UUPTY-UUYY-DTTI-堤基清理施工工法一、堤基清理范围本工程基面清理涉及的主要项目有堤防加高培厚和护岸工程及险工段防护。
二、基面清理技术要求1、堤基清理的主要对象为堤身和堤基表面的淤泥、腐殖土、泥炭土、草皮、树根、建筑垃圾等杂物清除干净。
清理深度根据坝坡及基面的实际情况决定,如遇有大树根、坑、槽、沟等,以全部清除到原状基面为准,清基平均厚度均为,满足设计要求标准。
2、堤基基面清理范围在设计基面边线外30cm~50cm,堤基范围内的坑、槽、沟等,按设计要求清理后回填、压实,并符合土料填筑压实度或相对密度合格标准的要求。
堤基开挖、清除弃土、杂物等均应运到弃渣场。
基面清理平整后,应及时回填。
3、清除结合部表面杂物,并将结合部挖成台阶状。
加培堤防需要对堤身和堤基表面进行削坡、清基处理,清基料置于堤防内侧,可以起到强化堤基天然隔水层,延长渗径的作用。
三、堤基清理施工方法1、基面清理前由测量员依据设计图纸测放出清基边线,边线范围为设计基面边线外30cm~50cm,并设立标志,以便于机械施工。
2、基面清理机械采用挖掘机配合推土机推进行清理,基面清理后杂物草皮、树根、腐殖土等就近堆放。
测量员、质检员跟班检查清基质量。
3、堤基范围内的坑、槽、沟等,按设计要求清理后回填、压实,并符合土料填筑压实度或相对密度合格标准的要求。
4、清除结合部表面杂物,并将结合部挖成台阶状四、基面压实检查1、堤基清理后按堤身填筑要求压实,无松土、无弹簧土等,符合土料填筑压实度或相对密度合格标准要求。
2、基面无明显凹凸,重点是新老堤的结合部位成台阶状,纵向为缓坡并小于1:5的坡面。
3、基面清理平整并压实后及时报现场监理检验确认,验收合格后进行下一道工序施工,若不能及时填筑施工时,应做好基面的保护,复工前再行检查,必要时须重新清理。
溧水县秦淮河流域二干河综合整治三期工程二标段清基施工方案南京市水利建筑工程总公司一公司溧水项目经理部目录第一章、工程概况 (3)工程概况 (3)第二章、主要分部工程施工工序及方法 (3)第三章、施工工艺 (4)第四章、安全质量生产措施 (5)第一章、工程概况工程概况本标段堤防工程左岸2+800~5+500,长2.7KM,右岸0+760~5+500,长4.74KM,总长7.44KM。
堤防工程在土方填筑前,对表层须进行清基,厚度30cm,以保证土方回填均匀,不含杂质。
清基工程计划2010年3月中旬开工,2010年9月前完成。
第二章、主要分部工程施工工序及方法根据设计要求,堤基基面清理范围在设计基面边线外300mm~500mm,堤基表层不合格土、杂物等必须清除,堤基范围内的坑、槽、沟等,按堤身填筑要求进行回填处理。
场地清理包括植被清理和表土清挖。
对开挖工程区域内的树根、杂草、垃圾、废渣及监理工程师指明的其它障碍物进行清理。
主体工程施工场地地表的植被清理,延伸至离施工图所示最大开挖边线或建筑物基础边线(或填筑坡脚线)外侧一定距离。
凡属无价值的清除物,按监理工程师指定的地区进行掩埋,并且保证掩埋物不妨碍自然排水或污染河流。
原涵洞、排涝站拆除采用机械方式拆除,局部地段机械无法施工区域采用人工拆除。
拆除遵照自上而下的原则,拆除的建筑垃圾运至堆料场可用于临时道路铺设。
施工主要采用1台挖掘机。
第三章、施工工艺1、测量放样:在放样出路基中线和征地线后,报监理工程师检验。
2、清理:在获得监理工程师许可的情况下,利用挖掘机进行场地清理,清除原地面以下0~300mm内的草皮,农作物的根系和表面土,清除路基内的生活、建筑垃圾和有机残渣。
清理过程中配合人工对树根等机械不能清除到位的部位挖除。
3、挖平台:沿路线横、纵向坡度超过1:5的地段,在清除表面耕植土及草皮后,利用挖掘机推出不小于2m的平台位置,并设置2~4%的内坡,达到压实机械有足够工作场面。
堤防工程施工方案1.堤防工程1.1施工准备、放样根据工程建设的要求,以及图纸及建筑物的结构形式,设置主要断面轴线点的坐标控制网点,绘制控制网点平面布置图,并计算出建筑物关键点的坐标。
根据设计图纸标明的建筑物的各部分尺寸,按施工进度进行施工放样。
先用全站仪确定建筑物的轴线点或关键点的位置,再用水准仪测出地面或建筑物施工高程,用钢尺丈量出断面尺寸,用墨线或灰粉标出,放样后方能施工。
1.2清基土方(1)土基清理采用人工配合挖掘机、推土机将清理范围内的表土、草根、石块、杂物等堆积成堆,后用挖掘机挖装、自卸汽车运输渣料至弃渣场分类堆放整齐,对可利用渣料采用彩条布覆盖保护,在上土前应将堤基平整压实。
堤基清理范围延伸至填筑坡脚线外侧50cm。
(2)堤基清理应作为一个单元工程认证进行验收。
堤基填筑必须待基面及堤基清除与处理检验合格后才能进行。
验收合格的堤基应及时填筑。
如因故延搁,在填筑前应予以复检,不合格的部位须再作处理,直至合格为止。
(3)植被清理在场地开挖前,应清理开挖区域内的树根、杂草、垃圾、废渣及其它有碍物,主体工程植被清理的范围应延伸到离施工图纸所示最大开挖边线、填筑线或建筑物基础外侧3m距离。
应注意保护清理区域附近的天然植被,避免因施工不当造成清理区域附近林业和天然植被资源的毁坏,以及对环境保护工作造成的不良后果。
凡属无代价的可燃物,应尽快将其焚毁,并应确保其周边地区的安全。
按指定的地点埋葬废弃物,埋葬物不得妨碍自然排水或净化河川。
(4)所有开挖、清除出来的料物废碴均应运到指定场地堆放,不得随地弃置,更不得与筑堤土料混杂。
(5)土基清理施工中,如有积水应实时引导或抽排,填筑不宜在水中施工。
如发觉有严重冒沙、流土等现象,应实时与有关单位研究,采取措施,防止滑坡、埋坑等变乱的产生。
(6)清基处理完毕后,应进行隐蔽工程验收,合格后方能进行坝脚及坝体西部结构的填筑。
1.3基础土方开挖(1)堤防基础土方开挖接纳反铲发掘机分段开挖,开挖土方就近堆放,用于基础及堤防土方回填。

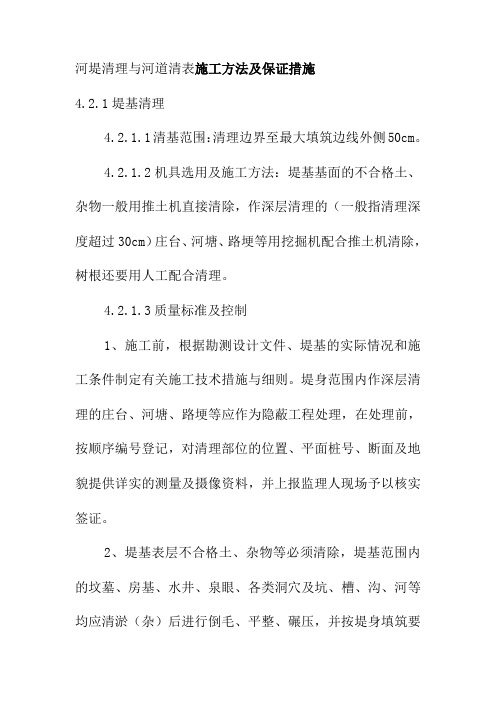

河堤清理与河道清表施工方法及保证措施4.2.1堤基清理4.2.1.1清基范围:清理边界至最大填筑边线外侧50cm。
4.2.1.2机具选用及施工方法:堤基基面的不合格土、杂物一般用推土机直接清除,作深层清理的(一般指清理深度超过30cm)庄台、河塘、路埂等用挖掘机配合推土机清除,树根还要用人工配合清理。
4.2.1.3质量标准及控制1、施工前,根据勘测设计文件、堤基的实际情况和施工条件制定有关施工技术措施与细则。
堤身范围内作深层清理的庄台、河塘、路埂等应作为隐蔽工程处理,在处理前,按顺序编号登记,对清理部位的位置、平面桩号、断面及地貌提供详实的测量及摄像资料,并上报监理人现场予以核实签证。
2、堤基表层不合格土、杂物等必须清除,堤基范围内的坟墓、房基、水井、泉眼、各类洞穴及坑、槽、沟、河等均应清淤(杂)后进行倒毛、平整、碾压,并按堤身填筑要求进行回填处理。
清基1m2范围内直径小于3cm的树跟、芦苇根不多于3根。
3、对堤基的树根,清除后满足以下要求:(1)不得有直径大于3cm的树根;(2)直径小于3cm的树根,在1m2范围内不得多于3根。
4、所有堤基开挖、清除的不合格土、杂物、废渣、树根等均运到监理人指定的场地堆放,不随意弃置,更不与筑堤土料混杂。
5、堤基处理属隐蔽工程,堤基清理平整并碾压后及时报监理人验收,合格后进行堤身填筑。
基面验收后及时填筑,若因故延搁,不能及时施工时,要做好基面保护,复工前要再检验,必要时须重新清理。
6、经深层清理的隐蔽工程部位,清理后的复土视作大堤填筑,其质量要求,检验程序与堤防填筑一致,分层分批填土、铺土厚度控制在0.2~0.3m、压实的实测最小干密度值不得低于设计干密度值,压实度最小实测值不得低于0.70。
7、压实后的土体取样试验频次每200m3、厚30cm 取样一次或由监理人根据工程实际确定试验频率。
8、堤基的碾压(包括回填土)根据相应堤防的设计等级要求,选用合适的机具进行,需大面积碾压时采用铲运机重载或现场碾压试验所确定的机具进行碾压,小面积碾压辅以人工夯实,碾压参数根据碾压试验确定。

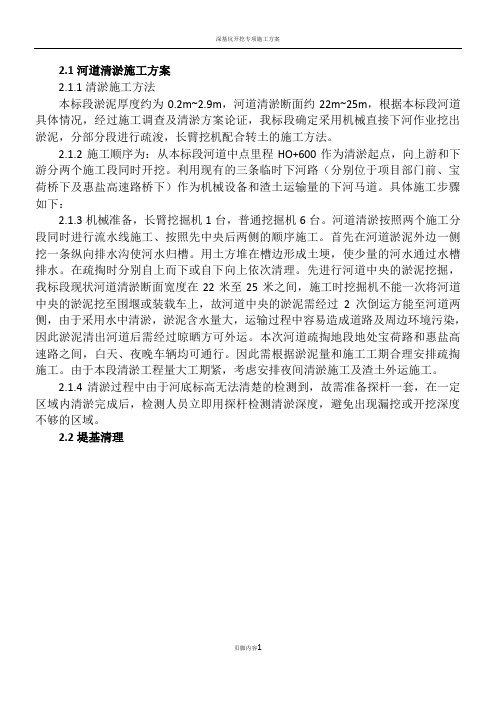

2.1河道清淤施工方案2.1.1清淤施工方法本标段淤泥厚度约为0.2m~2.9m,河道清淤断面约22m~25m,根据本标段河道具体情况,经过施工调查及清淤方案论证,我标段确定采用机械直接下河作业挖出淤泥,分部分段进行疏浚,长臂挖机配合转土的施工方法。
2.1.2施工顺序为:从本标段河道中点里程HO+600作为清淤起点,向上游和下游分两个施工段同时开挖。
利用现有的三条临时下河路(分别位于项目部门前、宝荷桥下及惠盐高速路桥下)作为机械设备和渣土运输量的下河马道。
具体施工步骤如下:2.1.3机械准备,长臂挖掘机1台,普通挖掘机6台。
河道清淤按照两个施工分段同时进行流水线施工、按照先中央后两侧的顺序施工。
首先在河道淤泥外边一侧挖一条纵向排水沟使河水归槽。
用土方堆在槽边形成土埂,使少量的河水通过水槽排水。
在疏掏时分别自上而下或自下向上依次清理。
先进行河道中央的淤泥挖掘,我标段现状河道清淤断面宽度在22米至25米之间,施工时挖掘机不能一次将河道中央的淤泥挖至围堰或装载车上,故河道中央的淤泥需经过2次倒运方能至河道两侧,由于采用水中清淤,淤泥含水量大,运输过程中容易造成道路及周边环境污染,因此淤泥清出河道后需经过晾晒方可外运。
本次河道疏掏地段地处宝荷路和惠盐高速路之间,白天、夜晚车辆均可通行。
因此需根据淤泥量和施工工期合理安排疏掏施工。
由于本段清淤工程量大工期紧,考虑安排夜间清淤施工及渣土外运施工。
2.1.4清淤过程中由于河底标高无法清楚的检测到,故需准备探杆一套,在一定区域内清淤完成后,检测人员立即用探杆检测清淤深度,避免出现漏挖或开挖深度不够的区域。
2.2堤基清理2.2.1施工程序2.2.2.1.植被清理表层杂物、杂草、树根、表层腐植土、泥炭土、洞穴、沟、槽等清除工作采用人工配合推土机铲推成堆;表层是耕地或松土,清除表面后,先平整,再压实。
将堤基清除的弃土、杂物、废渣等挖掘机装车运至指定的弃碴场堆放或堆至河道开挖面随后随河道开挖一并运至弃土场。
堤防工程清基施工工法一、简介堤防工程清基施工工法是指在堤防修建或维修过程中进行基坑的清理和土方开挖工作的施工方法。
清基施工是堤防工程中至关重要的一步,它直接影响着堤防的稳定性和工程的质量。
本文将详细介绍堤防工程清基施工工法的步骤和要点。
二、施工前准备1. 确定基坑位置和尺寸:根据设计要求和实际情况,确定基坑的位置和尺寸。
同时,还需要考虑地质情况、水位、土质等因素。
2. 制定施工方案:根据实际情况,制定详细的施工方案,包括开挖方法、支护措施、土方处理等。
3. 安全措施:在施工前,需要对施工现场进行安全评估,并采取必要的安全措施,包括设置警示标志、安装安全网等。
三、施工步骤1. 垂直开挖:从堤防上部开始,按照设计要求和施工方案进行垂直开挖,直至达到设计深度。
开挖时需要留出边坡和过渡平台,以确保安全。
2. 水平开挖:在垂直开挖完成后,按照设计要求和施工方案进行水平开挖,开挖的宽度应根据设计要求进行控制。
3. 清理基坑:在开挖过程中,及时清理基坑内的泥沙和杂物,确保基坑内的干净。
清理工作可以采用机械清理或人工清理的方式进行。
4. 处理土方:清理出的土方需要进行处理,可以采用再利用或回填的方式处理。
处理土方时,应确保土方的质量和稳定性。
5. 坝体处理:在堤防工程清基施工过程中,需要对堤防上部的土方进行处理,使其达到设计要求。
坝体处理可以采用回填和压实的方式进行。
四、质量控制与验收在堤防工程清基施工工法中,质量控制和验收是至关重要的环节。
以下是常见的质量控制措施和验收点:1. 开挖质量:开挖应按照设计要求进行,保证开挖的深度和宽度符合设计要求。
2. 基坑清理:基坑内的泥沙和杂物应彻底清理干净,确保基坑的干净度。
3. 土方处理:处理土方时,应根据设计要求采取相应的措施,确保土方的质量和稳定性。
4. 坝体处理:对堤防上部的土方进行处理,使其达到设计要求,保证堤防的稳定性。
5. 验收要求:施工完成后,需要进行验收,验收要求包括基坑的干净程度、土方处理的质量以及坝体处理的稳定性等方面。
堤防工程清基施工工法引言堤防工程是保护沿海和河流等水域的重要设施之一。
而清基施工是堤防工程中的重要环节,其质量和效果直接关系到堤防的稳定性和安全性。
本文将详细介绍堤防工程清基施工工法,包括施工前的准备工作、清理基底的方法、清理基底后的处理等内容。
一、施工前的准备工作在开始清基施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。
以下是具体步骤:1. 确定施工区域:根据堤防工程设计图纸,确定清基施工的具体区域。
施工区域应该与实际工程相吻合,确保施工的准确性。
2. 安全检查:在施工前,必须进行必要的安全检查。
检查施工现场周围的危险因素,确保施工人员的人身安全。
3. 现场准备:清基施工需要一些必要的设备和工具。
在施工前,应保证所有设备和工具的运行正常,并做好维护和保养工作。
二、清理基底的方法清理基底是清基施工的核心环节之一。
其目的是确保堤防基底的平整和稳定。
以下是一些常用的清理基底的方法:1. 人工挖掘:对于易于挖掘的土壤和岩石,可以采用人工挖掘的方法进行清理。
使用铲子、铁镐等工具将基底上的堆积物清除,确保基底的平整。
2. 机械挖掘:对于规模较大的堤防工程,可以采用机械挖掘的方法进行清理工作。
使用挖掘机、推土机等设备,将基底上的杂物清理干净。
3. 水冲洗:对于一些难以挖掘的土壤,可以采用水冲洗的方法进行清理。
通过高压水枪将基底上的土壤冲洗干净,达到清洁基底的效果。
三、清理基底后的处理清理基底之后,需要进行一些处理工作,以确保基底的稳定性和耐久性。
以下是一些常见的处理方法:1. 增加基底的厚度:在清理基底之后,可以根据实际情况增加基底的厚度。
通过增加土壤或石材的堆积,提高基底的稳定性。
2. 加固基底:在清理基底之后,可以采用加固的方法处理基底。
例如,使用混凝土进行加固,或者使用钢筋网进行加固。
3. 铺设过滤层:在清理基底之后,可以铺设过滤层。
过滤层可以起到过滤和抗渗的作用,确保基底的排水性能。
结论堤防工程清基施工工法是确保堤防工程稳定性和安全性的关键环节。
堤防土方清基施工方案1. 引言堤防土方清基施工是建设堤防工程的重要环节,其目的是清除土方中的杂物、石块等,确保堤防的稳定和牢固。
本文档将介绍堤防土方清基施工方案,包括施工过程、主要设备和注意事项等内容。
2. 施工过程堤防土方清基施工的主要步骤如下:2.1 准备工作•现场勘察:对堤防工程进行详细勘察,了解土方的情况、杂物分布等。
•方案设计:根据勘察结果制定土方清基施工方案,并确定施工的具体参数和要求。
2.2 施工工序•疏通:使用挖掘机等设备对土方进行疏通,清除杂物、石块等。
•平整:利用推土机进行土方的平整,确保其平整度和稳定性。
•清理:使用清扫车等设备对土方进行清理,清除残留的杂物和尘土。
•固结:根据需要,对土方进行固结处理,提高其稳定性和抗冲刷能力。
2.3 完工验收•检查:对施工完成的土方进行检查,确保施工质量符合要求。
•验收:进行工程验收,合格后方可交付使用。
3. 主要设备堤防土方清基施工需要使用以下主要设备:•挖掘机:用于疏通土方、清除杂物和石块。
•推土机:用于平整土方,提高其稳定性。
•清扫车:用于清理土方,清除尘土和杂物。
•固结设备:根据需要,使用固结材料和设备对土方进行固结处理。
4. 注意事项在堤防土方清基施工中,需要注意以下事项:•安全第一:施工过程中,要确保作业人员的安全,合理安排施工顺序,配备必要的安全设备。
•检查杂物:在疏通和清理土方过程中,要仔细检查土方中的杂物,避免对设备和施工产生影响。
•预防措施:根据清基施工方案,采取必要的预防措施,避免土方滑坡、塌方等意外事件的发生。
•环境保护:在施工过程中,要注意环境保护,严禁随意倾倒废弃物和污染源。
5. 总结本文档介绍了堤防土方清基施工方案的主要内容,包括施工过程、主要设备和注意事项等。
在实施清基施工时,要严格按照方案要求,确保施工质量和安全。
同时,要加强沟通与协调,合理安排施工进度,确保工程按时完成。
水利工程作业指导书1. 引言本作业指导书旨在为水利工程的施工人员提供指导和操作说明。
通过遵守本指导书中的要求和程序,能够确保水利工程的施工效果和安全性。
2. 施工前的准备工作在正式进行水利工程施工前,需要完成以下准备工作:- 确定施工计划和时间表。
- 对施工场地进行勘测和测量,了解场地的地形和地貌。
- 确定所需材料和施工设备,并进行采购和调配。
- 安排施工人员和工作班组,确定责任分工。
3. 施工流程3.1 地基处理地基处理是水利工程施工的重要环节,可以采取以下方法进行地基处理:- 土方开挖:根据设计要求,进行合理的土方开挖和填筑,确保基础稳固。
- 土壤改良:对于地质条件较差的地基,需要进行土壤改良工程,提高地基的承载力和稳定性。
3.2 混凝土施工混凝土施工是水利工程中常见的施工环节,有以下注意事项:- 混凝土配合比:根据设计要求和材料特性,确定合适的混凝土配合比。
- 浇筑和浇注:在施工前进行模板安装和预埋件的布置,确保混凝土浇筑质量和施工顺利进行。
- 确保充分振捣:混凝土浇筑后,进行充分的振捣处理,确保混凝土的致密性和强度。
3.3 设备安装水利工程中常涉及各种设备的安装和调试工作,要注意以下事项:- 安全操作:在设备安装和调试过程中,要严格遵守安全操作规程,确保施工人员的安全。
- 设备调试:安装完成后,进行设备的调试工作,确保其正常运转和性能稳定。
3.4 完工验收水利工程施工完成后,需要进行完工验收,包括以下内容:- 施工质量检查:对施工的各个环节进行质量检查,确保符合设计要求和规范标准。
- 安全检查:对施工现场进行安全检查,排除隐患,确保施工安全。
- 相关文件整理:整理施工过程中产生的各类文件和记录,包括施工日志、测量数据等。
- 完工报告编制:根据实际情况编制完工报告,总结施工经验和存在的问题,并提出改进意见。
4. 安全注意事项在水利工程施工过程中,要注意以下安全事项:- 严格遵守安全操作规程,佩戴必要的安全防护用品。
江西省五河治理防洪工程鹰潭市城市防洪
童家联圩段
(堤基清理)
作业指导书
xxx目经理部
堤基清理
一、施工程序
二、施工方法
1.植被清理
表层杂物、杂草、树根、表层腐植土、泥炭土、洞穴、沟、槽等清除工作采用人工配合推土机铲推成堆;表层是耕地或松土,清除表面后,先平整,再压实。
将堤基清除的弃土、杂物、废渣等挖掘机装车运至指定的弃碴场堆放或堆至河道开挖面随后随河道开挖一并运至弃土场。
部分大树根拟采用挖掘机深挖取出,所留坑塘在堤防填筑前根据碾压实验方案进行回填碾压填平处理。
2.表土清挖
堤基清理范围:迎水坡为设计基面边线外30~50cm,背水坡为设计基面边线外30~50cm。
表土清挖根据堤围地形情况,分阶段分层进行。
划分层次以后,挖掘机进行表土浅挖,浅挖标准为现状标高以下20~30cm,推土机集料,挖掘机装车,自卸汽车运土到弃渣场堆放。
在清挖过程中修筑截水沟,设置必要的排水设施。
为达到压实度要求,在清除表层浮土后拟采用压路机将清理痕迹碾压至平整。
高低结合处先用推土机沿堤轴线推成台阶状,交接宽度不小于50cm,地表
先进行压实及基础处理,测量出地面标高,断面尺寸。
原地面横坡度不陡于1:5时,清除植被;横坡度陡于1:5时,原地面挖成台阶,台阶宽度不小于1m;每级台阶高度不大于30cm。
基面清理平整后,报监理验收。
基面验收后抓紧施工;若不能立即施工时,做好基面保护,复工前再检验,必要时须重新清理。
