低压电气动力设备试验和试运行检验批质量验收记录
- 格式:doc
- 大小:41.50 KB
- 文档页数:1

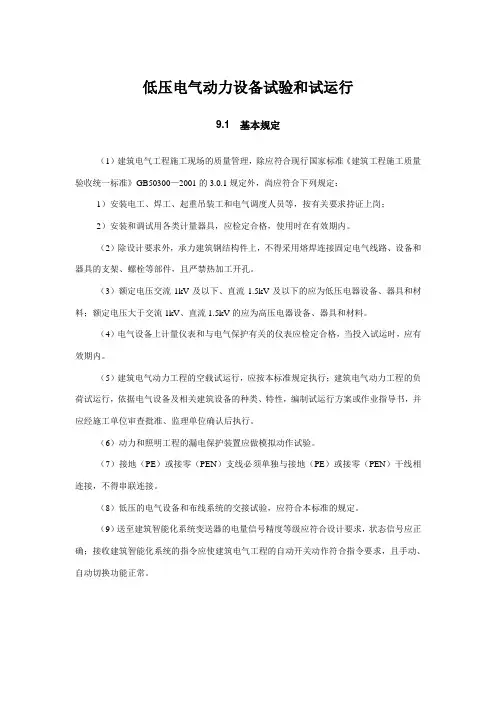

低压电气动力设备试验和试运行9.1 基本规定(1)建筑电气工程施工现场的质量管理,除应符合现行国家标准《建筑工程施工质量验收统一标准》GB50300—2001的3.0.1规定外,尚应符合下列规定:1)安装电工、焊工、起重吊装工和电气调度人员等,按有关要求持证上岗;2)安装和调试用各类计量器具,应检定合格,使用时在有效期内。
(2)除设计要求外,承力建筑钢结构件上,不得采用熔焊连接固定电气线路、设备和器具的支架、螺栓等部件,且严禁热加工开孔。
(3)额定电压交流1kV及以下、直流1.5kV及以下的应为低压电器设备、器具和材料;额定电压大于交流1kV、直流1.5kV的应为高压电器设备、器具和材料。
(4)电气设备上计量仪表和与电气保护有关的仪表应检定合格,当投入试运时,应有效期内。
(5)建筑电气动力工程的空载试运行,应按本标准规定执行;建筑电气动力工程的负荷试运行,依据电气设备及相关建筑设备的种类、特性,编制试运行方案或作业指导书,并应经施工单位审查批准、监理单位确认后执行。
(6)动力和照明工程的漏电保护装置应做模拟动作试验。
(7)接地(PE)或接零(PEN)支线必须单独与接地(PE)或接零(PEN)干线相连接,不得串联连接。
(8)低压的电气设备和布线系统的交接试验,应符合本标准的规定。
(9)送至建筑智能化系统变送器的电量信号精度等级应符合设计要求,状态信号应正确;接收建筑智能化系统的指令应使建筑电气工程的自动开关动作符合指令要求,且手动、自动切换功能正常。
9.2 施工准备9.2.1 技术准备9.2.1.1 认真学习和审查图纸资料(1)电气原理图调试工作之前,应结合设备的说明书仔细阅读,搞清设备的工作原理及电气控制各环节之间的关系。
对于重点部位、中心的、关键的装置和设施,应反复阅读,加深理解。
(2)接线图和安装图通过熟悉接线图,了解电气元、器件的安装位置和内部接线的情况,对做外部联线时,在导线截面、数量、长短、走向等方面起指导、参考作用。

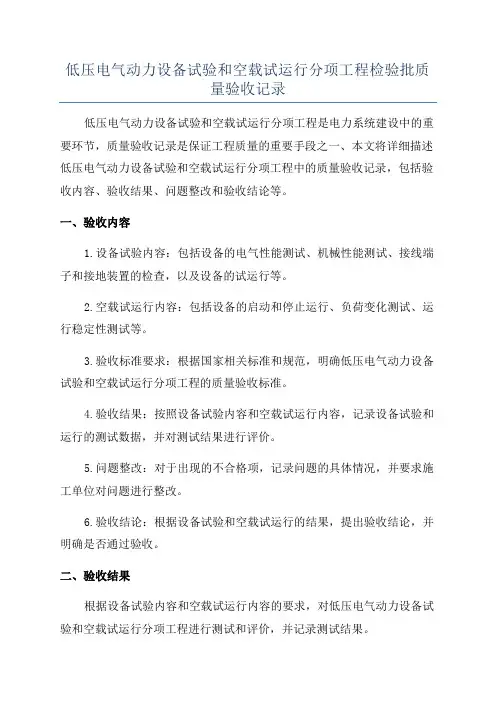

低压电气动力设备试验和空载试运行分项工程检验批质量验收记录低压电气动力设备试验和空载试运行分项工程是电力系统建设中的重要环节,质量验收记录是保证工程质量的重要手段之一、本文将详细描述低压电气动力设备试验和空载试运行分项工程中的质量验收记录,包括验收内容、验收结果、问题整改和验收结论等。
一、验收内容1.设备试验内容:包括设备的电气性能测试、机械性能测试、接线端子和接地装置的检查,以及设备的试运行等。
2.空载试运行内容:包括设备的启动和停止运行、负荷变化测试、运行稳定性测试等。
3.验收标准要求:根据国家相关标准和规范,明确低压电气动力设备试验和空载试运行分项工程的质量验收标准。
4.验收结果:按照设备试验内容和空载试运行内容,记录设备试验和运行的测试数据,并对测试结果进行评价。
5.问题整改:对于出现的不合格项,记录问题的具体情况,并要求施工单位对问题进行整改。
6.验收结论:根据设备试验和空载试运行的结果,提出验收结论,并明确是否通过验收。
二、验收结果根据设备试验内容和空载试运行内容的要求,对低压电气动力设备试验和空载试运行分项工程进行测试和评价,并记录测试结果。
设备试验方面,应测试设备的电气性能、机械性能、接线端子和接地装置的情况等。
测试结果应包括测试数据、测试方法、测试仪器和设备使用情况等信息。
根据测试结果,评价设备的测试情况,有无达到验收标准要求。
空载试运行方面,应测试设备的启动和停止运行、负荷变化测试、运行稳定性测试等。
测试结果应包括测试数据、测试方法、测试仪器和设备使用情况等信息。
根据测试结果,评价设备的试运行情况,有无达到验收标准要求。
三、问题整改对于设备试验和空载试运行中出现的不合格项,记录问题的具体情况,并要求施工单位进行整改。
问题整改包括以下内容:1.确定问题的原因:分析问题的成因,找出问题发生的原因。
2.制定整改措施:根据问题的原因,制定具体的整改措施。
3.分配整改责任:明确整改责任部门和责任人。
建筑电气工程检查用表1、《成套配电柜、控制柜(屏、台)和动力、照明配电箱(盘)安装检验批质量验收 记录》按照(I )高压开关柜;(II )低压成套柜(屏、台);(III )照明配电箱(盘)划分。
2、《电线导管、电缆导管和线槽敷设检验批质量验收记录》按照I )室内;(II )室外划分。
3、《避雷引下线和变配电室接地干线敷设检验批质量验收记录》按照(I )防雷引下线;(II )变配电室接地干线划分。
建筑电气工程检查用表目录建筑电气子分部工程与分项工程相关表架空线路及杆上电气设备安装检验批质量验收记录变压器、箱式变电所安装检验批质量验收记录成套配电柜、控制柜(屏、台)和动力、照明配电箱(盘)安装检验批质量验收记录(I )开关柜 成套配电柜、控制柜(屏、台)和动力、照明配电箱(盘)安装检验批质量验收记录(II )成套柜(屏、台)成套配电柜、控制柜(屏、台)和动力、照明配电箱(盘)安装检验批质量验收记录(III )配电箱(盘)低压电动机、电加热器及电动执行机构检查接线检验批质量验收记录柴油发电机组安装检验批质量验收记录不间断电源安装检验批质量验收记录低压电气动力设备试验和试运行检验批质量验收记录裸母线、封闭母线、插接式母线安装检验批质量验收记录电缆桥架安装和桥架内电缆敷设检验批质量验收记录电缆沟内和电缆竖井内电缆敷设检验批质量验收记录电线导管、电缆导管和线槽敷设安装检验批质量验收记录(I )室内电线导管、电缆导管和线槽敷设安装检验批质量验收记录(II )室外电线、电缆穿管和线槽敷线安装检验批质量验收记录槽板配线安装检验批质量验收记录钢索配线安装检验批质量验收记录电缆头制作、接线和线路绝缘测试检验批质量验收记录普通灯具安装检验批质量验收记录专用灯具安装检验批质量验收记录建筑物景观照明灯、航空障碍标志灯和庭院灯安装检验批质量验收记录开关、插座、风扇安装检验批质量验收记录建筑物照明通电试运行检验批质量验收记录 接地装置安装检验批质量验收记录避雷引下线和变配电室接地干线敷设安装检验批质量验收记录(I )防雷引下线避雷引下线和变配电室接地干线敷设安装检验批质量验收记录(II )变配电室接地干线接建闪筑器物安等装电检位验联批结质量安验装收检记验录批质量验收记录高压低压照明建筑电气子分部工程与分项工程相关•架空线路及杆上电气设备安装检验批质量验收记录(GB50303-2002)表4编号:060101□□口变压器、箱式变电所安装检验批质量验收记录成套配电柜、控(制屏柜、台)和动力、照明配(电盘)箱安装检验批质量验收记录高压开关柜(GB50303-2002)表6编号:060103/060202□□口成套配电柜、控(制屏柜、台)和动力、照明配(电盘)箱安装检验批质量验收记录(II)低压成套柜(屏、台)箱(盘)内检查试验 低压电器组合(625条) 箱(盘)间配线(626条)箱与其面板间可动部位的配线(6.2.7条)箱(盘)安装位置、开孔、回路编号等(6.2.8条)垂直度允许偏差W 1.5%。
电力检验批质量验收记录表1. 引言本文档旨在记录电力检验批质量验收的过程和结果。
电力检验批质量验收是对电力工程施工过程中的检验和测试结果进行评估和确认的过程,以确保电力设备和系统的质量达到要求,并符合相关的标准和规范。
2. 项目概述本次电力检验批质量验收的项目为XXX电力工程,施工地点位于XXX。
该项目的主要任务是安装和调试电力设备和系统,确保其正常运行和符合安全标准。
3. 验收内容本次电力检验批质量验收的内容包括但不限于以下方面:•对电力设备和系统的安装质量进行评估和确认;•对电力设备和系统的功能进行测试和验证;•检查电力设备和系统的接地和防雷措施;•检验现场施工质量,并核实图纸和规范的要求;•检查是否符合相关法规和标准。
4. 验收过程本次电力检验批质量验收的过程如下:4.1 规划和准备•制定电力检验批质量验收计划;•准备验收所需的仪器设备和工具。
4.2 确认安装质量•检查电力设备的安装位置和固定方式;•检查电力设备的接线是否正确;•检查电力设备的接地是否符合要求;•检查电力设备的绝缘测试结果。
4.3 验证功能•对电力系统进行负载测试,检查各项功能和控制是否正常;•对电力设备进行性能测试,如温度、电压和频率等。
4.4 检查现场施工质量•检查现场施工的工艺和质量;•检查电力设备的安全防护措施;•检查电力设备的标识和警示标志是否齐全。
4.5 符合法规和标准•检查电力设备和系统是否符合国家和地方的法规和标准;•检查电力设备和系统是否符合相关行业的标准和规范。
5. 验收结果本次电力检验批质量验收的结果如下:•电力设备和系统的安装质量符合要求;•电力设备和系统的功能正常,并符合设计要求;•现场施工质量良好,符合图纸和规范要求;•电力设备和系统符合相关法规和标准。
6. 结论本次电力检验批质量验收的结果表明,XXX电力工程的安装和调试工作符合要求,电力设备和系统的质量达到了预期目标。
通过本次验收,可以确认该工程的电力设备和系统可以正常运行,并满足安全标准。
电气设备送电验收记录一、验收背景及目的为确保电气设备的正常运行和使用安全,保障工作场所的电气系统符合规范要求,特进行电气设备送电验收。
本次验收的目的是检查电气设备的装置、设置、安全保护措施等是否符合国家相关标准和规范,并确认其安全可靠,具备供电条件。
二、验收范围本次验收范围包括但不限于:1.主配电柜及分支配电柜的设置、布线和连接情况;2.电缆敷设情况和接地保护;3.照明系统的设置、亮度和开关控制情况;4.给排水系统的电气设备;5.电梯、升降机等特种电气设备。
三、验收要求1.检查电气设备的安装位置是否合理,与周边设备和通道是否存在安全隐患;2.检查配电柜内的线路接线是否正确,设备是否标识清晰;3.检查电缆的规格、绝缘情况和敷设方式是否满足要求;4.检查接地保护措施是否到位,各接地线的连接是否可靠;5.检查照明系统的灯具设置是否合理,光源亮度是否满足工作要求;6.检查开关控制是否方便,是否能确保灯具的正常开关;7.检查给排水系统的电气设备是否按要求安装和连接;8.对特种电气设备进行运行试验,检查其安全可靠性。
四、验收流程1.组织验收小组,由技术人员、监理人员和相关单位代表组成;2.按照验收范围,对各项电气设备进行逐一检查;3.对于验收中存在的问题,及时记录并提出整改要求;4.对已经合格的设备进行验收确认,并填写验收报告;5.整理验收记录,形成电气设备送电验收报告。
五、验收结论经过对电气设备的全面检查和试验验证,确认如下结论:1.电气设备的设置、布线和连接情况符合要求,不存在安全隐患;2.电缆的规格、绝缘情况和敷设方式满足要求,接地保护措施到位;3.照明系统的设置合理,亮度满足工作要求,开关控制便捷;4.给排水系统的电气设备按要求安装和连接,运行正常;5.特种电气设备经过运行试验,达到安全可靠的要求。
六、存在的问题和改进措施在本次验收中,发现以下问题:1.一些设备的标识不够明确,需要进行补充和修改;2.部分线路接线存在混乱,需要重新整理和标注;3.有部分照明灯具安装位置不够合理,需要进行调整;4.一些设备的开关控制不够便捷,需要进行改进;5.特种电气设备的运行试验结果未达到预期效果,需要进一步优化。

株质监新标楮品文2002.1统编建筑电气1:程检脸批质S验收记录((編6 () 成套配电柜、控制柜(屏、台)检验批质量验收记录(首页)和动力、照明配电箱(盘)安装_________________C工程名称:标段株洲城市主要街道夜景艺术照明工程手午、抽出式成套配电柜推拉应灵活,无卡阻碰撞现盘。
动触头与 和触头的中心线应一致,且触头接触紧密,投入时,退岀时•接 地触头先于主触头接触:接地融头后于主触头脱开。
岛压成g 配电柜必须按木规范第3丄8条的规定交接试验合格,且 应符合下列规宦:1.继电保护元器件、逻辑元件.变送器和控制用il •算机等飛体校 验合格•整组试验动作正确.整定参数符合设il •要求:进入市场投 入使川的新裕压电气设备凡经法定程序批2・和继电保护装a.按产品技术文件要求交接试验。
株质监新标2002・1统編崔筑电气工程检验批质ft 验收记录()6・()()編号成套配电柜.控制柜(屏.台)检验批质量验收记录和动力.照明配电箱(盘)安装项 目 范规 序号质量验收规范的规定及检验方法施工单位自 检记录监理单位 验收记录主控 项 目6丄5低压成奁配电柜交接试验•必须符合木规范第41.5条的规定。
64.6柜、屏、台.箱.盘间线路的线间和线对地间绝缘电阻值•. :一次回路必须大于1 Mfi 馈电线路必须大于0.5MO6.1.7柜、屏、台.箱、盘间-次回路交流工频耐压试验• :绝缘电阴值 大于10卜5时・用25OOV 兆欧表摇测Imim 应无闪交流工 1000V1-10络击穿现彖:艸绝缘电阻值在MQ 时•做,应无闪络 击穿现象.频耐压试验时间linm精品文档. 精品文档6.1.64.4精品文档. 精品文档般 项 目6.2.2柜.屏、台.箱.盘相互间或与基础型钢应用破锌螺栓连接,且 防松零件齐全。
623%"相互柜、辟.台、箱、盘安装垂直度允许偏差为1.5 •成列盘 面偏差不应大于5mma 间接缝不应大于2mm6.2.4柜、屏、台、箱、盘内检査试验应符合下列规定:1 •控制开关及 保护装g 的规格.型号符合设计要求:2•闭锁装置动作准确、可靠: 3•主开关的辅助开关切换动作与主开关动作一致:柜、屏、台.箱、 盘上的标识器件标明被控设备編号及名4.称・或操作位宜・接线 端子有編号.且清晰.工整、不易脱色。

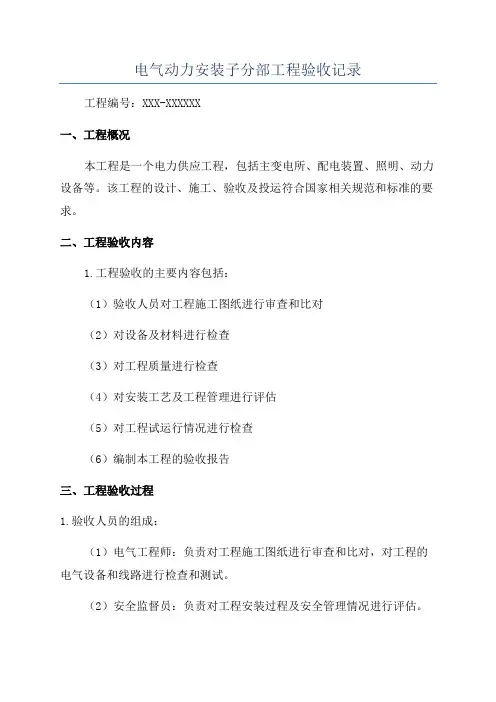

电气动力安装子分部工程验收记录工程编号:XXX-XXXXXX一、工程概况本工程是一个电力供应工程,包括主变电所、配电装置、照明、动力设备等。
该工程的设计、施工、验收及投运符合国家相关规范和标准的要求。
二、工程验收内容1.工程验收的主要内容包括:(1)验收人员对工程施工图纸进行审查和比对(2)对设备及材料进行检查(3)对工程质量进行检查(4)对安装工艺及工程管理进行评估(5)对工程试运行情况进行检查(6)编制本工程的验收报告三、工程验收过程1.验收人员的组成:(1)电气工程师:负责对工程施工图纸进行审查和比对,对工程的电气设备和线路进行检查和测试。
(2)安全监督员:负责对工程安装过程及安全管理情况进行评估。
(3)现场施工人员:负责协助验收人员进行工程设备的检查和测试。
(4)项目经理:负责对工程质量和工程管理情况进行评估。
2.验收步骤:(1)审查施工图纸:验收人员根据工程设计文件和施工图纸进行比对,确保施工图纸与设计文件一致。
(2)检查设备及材料:验收人员对工程所使用的设备和材料进行检查,包括外观、质量等方面。
(3)检查工程质量:验收人员对工程施工质量进行检查,包括安装工艺、连接参数等方面。
(4)评估工程管理和安全管理情况:验收人员对施工过程中的工程管理和安全管理情况进行评估。
(5)检查工程试运行情况:验收人员对工程进行试运行,确保动力设备运转正常,无异常现象。
(6)编制验收报告:验收人员根据以上检查和评估的结果,编制本工程的验收报告。
四、工程验收结果1.工程施工图纸与设计文件相符,无差异。
2.工程所使用的设备和材料质量良好,无异常现象。
3.工程施工质量达到国家标准要求。
4.工程管理和安全管理情况良好,符合相关法规和标准。
5.工程试运行正常,动力设备运转稳定。
6.综合以上结果,本工程通过验收。
五、工程验收结论本工程的电气动力安装子分部工程通过验收,符合国家相关规范和标准的要求。
六、工程验收附件1.工程施工图纸2.设备和材料检查记录3.工程质量检查记录4.工程管理和安全管理评估记录5.工程试运行情况记录6.验收报告七、备注以上为本工程的电气动力安装子分部工程验收记录,供后续的工程使用和参考。
低压电气动力设备试验和试运行检验批质量验收记录项目名称:低压电气动力设备试验和试运行项目地点:XXX工地施工单位:XXX有限公司质检单位:XXX监理有限公司工程造价:XXX万元一、背景介绍为确保低压电气动力设备的安全运行和性能可靠,按照相关标准和规范要求,对低压电气动力设备进行了试验和试运行检验。
本次试验和试运行检验的目的是验证低压电气动力设备的设计和制造质量,并将结果用于质量验收。
二、试验内容1.试验和检验的低压电气动力设备列表:(列出试验和试运行的低压电气动力设备的详细信息)2.试验标准和检验要求:(说明试验标准和检验要求,并列出重要的试验项目和指标)三、试验过程1.设备准备(对试验设备的准备情况进行描述,包括设备安装测试仪表的就位、设备运行参数的设定等)2.试验准备(详细描述试验的准备工作,包括设备的调试、预试运行等)3.试验过程(按照试验标准和检验要求进行试验和试运行,记录重要参数和数据,并对设备的运行情况进行描述)四、试验结果(对试验结果进行总结和分析,列出试验中发现的问题,并提出处理意见)五、质量验收结论本次试验和试运行检验按照相关标准和规范要求进行,试验设备符合设计和制造质量要求,各项指标均在合理范围内。
根据试验结果和设备运行情况,对试验设备提出以下结论和建议:1.试验设备经过试验和试运行,性能稳定可靠,符合使用要求;2.检验的低压电气动力设备存在一些问题,如设备调试参数不合理、电气连接有松动等,需要进行调整和修复;3.针对发现的问题,提出了相应的处理意见和建议,以确保低压电气动力设备的安全运行和性能可靠。
六、质量验收记录保存本次试验和试运行检验的质量验收记录将被保存至相关档案,供今后的查阅和参考,并作为低压电气动力设备验收的依据。
七、附件(列出所有与质量验收相关的附件,如试验报告、试验数据记录表等)以上是低压电气动力设备试验和试运行检验批质量验收记录的详细内容,以确保低压电气动力设备的安全运行和性能可靠。
电气检验批质量验收记录
工程名称:哈尔巴岭日遗化武保管库及污染物仓库建
设工程——第一污染物仓库
建设单位:外交部处理日本遗弃在华化学武器问题办公室
监理单位:辽宁省石油化工规划设计院监理中心
设计单位:辽宁省石油化工规划设计院
施工单位:中蓝建设工程局
电线导管、电缆导管和线槽敷设(4)分项工程质量验收记录
电线导管、电缆导管和线槽敷设(5)分项工程质量验收记录
开关、插座、风扇安装(5)分项工程质量验收记录
电线导管、电缆导管和线槽敷设检验批质量验收记录表
GB50303—2002
(1)室内
成套配电柜、控制柜(屏、台)和动力、照明配电箱(盘)安
装检验批质量验收记录表
GB50303—2002
(Ⅲ)照明配电箱(盘)
电气隐蔽工程检查验收记录
工程名称:哈尔巴岭日遗化武保管库及污染物仓库建设工
程——第一污染物仓库
建设单位:外交部处理日本遗弃在华化学武器问题办公室监理单位:辽宁省石油化工规划设计院监理中心
设计单位:辽宁省石油化工规划设计院
施工单位:中蓝建设工程局
隐蔽工程验收记录
隐蔽工程验收记录
电气器具通电检查记录
工程名称:哈尔巴岭日遗化武保管库及污染物仓库建设工
程——第一污染物仓库
建设单位:外交部处理日本遗弃在华化学武器问题办公室监理单位:辽宁省石油化工规划设计院监理中心
设计单位:辽宁省石油化工规划设计院
施工单位:中蓝建设工程局
电气器具通电安全检查记录。
低压电气动力设备试验和试运行检验批验收记录一、验收前准备工作1.1验收前的组织工作本次低压电气动力设备试验和试运行检验批的验收由公司的质量管理部门负责组织和协调。
在验收之前,质量管理部门与项目负责人、工程技术人员和施工单位进行了充分的沟通和协商,并制定了详细的验收标准和要求。
1.2验收前的准备工作为了确保验收的顺利进行,我们在验收前进行了以下准备工作:(1)对低压电气动力设备的试验设备进行了检查和校验,确保设备的准确性和可靠性;(2)梳理了低压电气动力设备的试验和试运行计划,明确了试验的步骤和方法;(3)组织了相关人员进行培训,提高了工作人员的技术水平和实施能力;(4)对验收现场进行了布置和准备,包括场地的清理和安全措施的落实等。
二、实施试验和试运行检验2.1设备试验根据试验计划,对低压电气动力设备进行了以下试验:(1)电气性能试验:通过对设备的电气参数进行测试和检测,确定设备的工作性能是否达到设计要求。
(2)动力性能试验:对设备的动力输出进行测试和验证,确保设备在工作时能够提供足够的动力。
(3)负载试验:通过对设备的负载能力进行测试,确保设备在负载情况下正常工作。
2.2设备试运行在设备试验合格的基础上,我们进行了设备的试运行检验。
试运行的主要内容包括:(1)设备运行稳定性检验:对设备进行长时间的连续运行,观察设备的运行稳定性和性能表现。
(2)设备负荷试验:通过对设备进行不同负荷的测试,观察设备在不同负荷下的运行情况。
(3)设备故障排除试验:对设备可能出现的故障进行测试和排查,确保设备在故障情况下的应对能力。
三、验收结果和分析通过对低压电气动力设备的试验和试运行检验,我们得出以下结论:(1)电气性能试验和动力性能试验的结果符合设计要求,设备的工作性能良好。
(2)负载试验结果显示,设备在负载情况下工作正常,负载能力满足要求。
(3)设备的试运行检验结果显示,设备运行稳定,负荷能力强,故障排除能力优秀。
(Ⅰ)防雷引下线(GB50303-2002)表25编号:WZCXJZ/QR060702□□(Ⅱ)变配电室接地干线(GB50303-2002)表25编号:WZCXJZ/QR060207□□变压器、箱式变电所安装检验批质量验收记录(GB50303-2002)表5 编号:WZCXJZ/QR060102/060201不间断电源安装检验批质量验收记录(GB50303-2002)表9 编号:WZCXJZ/QR060603槽板配线安装检验批质量验收记录(GB50303-2002)表16编号:WZCXJZ/QR060504柴油发电机组安装检验批质量验收记录(GB50303-2002) 表8 编号:WZCXJZ/QR060602(Ⅱ)低压成套柜(屏、台)(Ⅰ)高压开关柜(GB50303-2002) 表6 编号:WZCXJZ/QR060103/060202(Ⅲ)照明配电箱(盘)低压电动机、电加热器及电动执行机构检查接线检验批质量验收记录 (GB50303-2002) 表7 编号:WZCXJZ/QR060402低压电气动力设备试验和试运行检验批质量验收记录(GB50303-2002)表10 编号:WZCXJZ/QR060403电缆沟内和电缆竖井内电缆敷设检验批质量验收记录(GB50303-2002)表13编号:WZCXJZ/QR060204/060303电缆桥架安装和桥架内电缆敷设检验批质量验收记录(GB50303-2002)表12编号:WZCXJZ/QR060302/060404电缆头制作、接线和线路绝缘测试检验批质量验收记录(GB50303-2002)表18编号:WZCXJZ/QR060106/060205/060306/060407/060506/060607电线、电缆穿管和线槽敷线安装检验批质量验收记录(GB50303-2002) 表15编号:WZCXJZ/QR060105/060305/060406/060503/060606(Ⅱ)室外(GB50303-2002)表14编号:WZCXJZ/QR060104□□(Ⅰ)室内(GB50303-2002)表14 编号;WZCXJZ/QR060304/060405/060502/060605□□□钢索配线安装检验批质量验收记录(GB50303-2002)表17编号:WZCXJZ/QR060505架空线路及杆上电气设备安装检验批质量验收记录(GB50303-2002) 表4 编号:WZCXJZ/QR060101建筑电气子分部工程与分项工程相关表(GB50303-2002)表3注:本表有●符号者为该子分部工程所含的分项工程。
123456789101第7.1.1条
2第7.1.2条3第7.1.3条
12345678910
1第7.2.1条2第7.2.2条3第7.2.3条4第7.2.4条
年 月 日
年 月 日
1.3.7电气-4
低压电动机、电加热器及电动执行机构检查接线
检验批质量验收记录
工程名称
施工单位
验收部位项目经理施工执行标准
名称及编号
分包单位
主控项目
施工单位检查评定结果
可接近裸露导体必须接地或接
零绝缘电阻值应大于0.5Ω
100KW以上的电动机各相直流电
阻互差电气设备安装牢固,防水防潮
设备的接线入口及接线盒盖应
做密封处理
一般项目监理(建设)单位验收结论
员等进行验收。
电动机抽芯检查的要求
电动机抽芯检查的结果要求
接线盒内裸露的不同相导线
间和导线对地间距离应大于
8mm,或采取保护措施监理工程师(建设单位项目技术负责人):项目专业质量检查员:施工班组长分包项目经理规范规定规范规定
施工单位检查评定记录施工单位检查评定记录
专业工长监理(建设)单位验收记录。
