人工挖孔桩收方记录表完整人工挖孔桩是一种常见的基础施工方式,在建筑工程中发挥着重要作用。
而人工挖孔桩收方记录表则是对挖孔桩施工过程中各项数据和情况的详细记录,它不仅是工程计量和结算的重要依据,也是保障工程质量和安全的关键文件。
人工挖孔桩收方记录表通常包含以下几个方面的内容:一、工程基本信息这部分主要记录工程的名称、地点、建设单位、施工单位、监理单位等基本情况,以便明确工程的归属和责任主体。
二、桩位编号及桩型清晰地标注每根挖孔桩的编号以及桩型,如端承桩、摩擦桩等。
桩位编号要具有唯一性和可识别性,方便在施工过程中进行准确的定位和记录。
三、桩身设计参数包括桩径、桩长、扩大头尺寸等。
桩径是指桩身的直径,桩长是指从桩顶到桩底的垂直距离,扩大头尺寸则是指桩底为增加承载能力而扩大的部分的尺寸。
这些参数是判断桩身是否符合设计要求的重要依据。
四、挖孔桩施工记录1、挖孔日期记录每天的挖孔进度,包括开始时间和结束时间。
这有助于了解施工的效率和进度情况,及时发现可能存在的延误问题。
2、挖孔深度每天测量并记录挖孔的深度,累计计算总深度。
通过对比设计深度,可以判断挖孔是否达到要求。
3、地质情况详细描述挖孔过程中遇到的地质情况,如土层类型、岩石层分布、地下水情况等。
这对于评估桩的承载能力和施工难度具有重要意义。
4、护壁情况记录护壁的施工情况,包括护壁的材料、厚度、强度等。
护壁的作用是保护孔壁的稳定,防止坍塌事故的发生。
五、钢筋笼制作与安装记录1、钢筋规格和数量记录钢筋笼中使用的钢筋的规格、型号和数量,确保符合设计要求。
2、钢筋笼长度和直径测量并记录钢筋笼的长度和直径,保证其能够准确地放置在桩孔内。
3、焊接质量检查钢筋的焊接质量,包括焊缝的长度、宽度、饱满度等,确保钢筋笼的整体性和稳定性。
六、混凝土灌注记录1、混凝土强度等级记录灌注混凝土的强度等级,确保使用的混凝土符合设计要求。
2、灌注方量准确测量和记录混凝土的灌注方量,这是计算工程成本和核算工程量的重要数据。
施工单位现场收方记录表施工单位现场收方记录表是在施工现场进行原材料、半成品、成品土方的收方过程记录信息的表格,主要用于掌握原材料、半成品、成品土方的来源、数量和质量,以便根据记录的信息进行验收并控制施工质量。
表格结构施工单位现场收方记录表的表格结构如下:序号材料名称计量单位规格型号来自场地批次数量湿度来料日期1 砂土立方米普通地基砂场地1 001 100 5% 2021/5/1 2 石子吨5-20mm 场地2 002 15 3% 2021/5/2•序号:每一行的序号,用于编号材料名称的不同列;•材料名称:记录收方的原材料、半成品、成品土方的名称;•计量单位:记录收方的材料的计量单位,例如立方米、吨等;•规格型号:记录收方的材料的规格型号;•来自场地:记录收方的材料的来源地;•批次:记录收方的材料的批次编号;•数量:记录收方的材料的数量;•湿度:记录收方的材料的湿度;•来料日期:记录收方材料的日期。
使用方法在现场使用施工单位现场收方记录表时,应按照以下步骤进行操作:1.登记材料名、计量单位、规格型号;2.登记发货数量及实际到货数量,进行比较;3.登记来货日期,并标注生产厂家、生产日期、批号等质量信息;4.检查批号是否与材料的标签、运单上的批号相符,同时检查石、砂、砾等材料的颜色、品种等质量指标是否符合要求。
有异样的情况记录在记录表中,以便查明原因并提出处理建议。
注意事项在使用施工单位现场收方记录表时,需注意以下问题:1.需要经过严格的审核流程,如材料进场验收、材料使用前的预先检查等;2.涉及到材料的质量问题,应制定严格的验收标准;3.应将记录表改版,保存记录表原始档案,以便查找后续问题。
施工单位现场收方记录表的使用,旨在保证施工现场收方过程的准确性和可追溯性,有助于控制施工质量,提高工程建设的品质和水平。
在使用时,应注意相关的操作方法和注意事项,以确保整个收方流程能够顺利进行。
现场收方记录单现场收方记录单项目名称:G358平南大安至镇隆公路工程承包单位编号:G358-2018-分部工程工作内容:试验室找地坪、贴地板砖收方日期:2018年9月9日收方简图及计算:一、试验室贴地板砖1.试验室办公室:5.5m × 4m = 22平方米2.试验室主任室:5.5m × 4m = 22平方米3.试验室资料室:5.5m × 4m = 22平方米4.试验室水泥室:5.5m × 4m = 22平方米小计:88平方米二、试验室室内地坪1.试验室宿舍:5.5m × 4m × 2间 = 44平方米2.试验室样品室:5.5m × 4m = 22平方米3.试验室土工室:5.5m × 8m = 44平方米4.试验室集料室:5.5m × 4m = 22平方米5.试验室混凝土室:5.5m × 4m = 22平方米6.试验室力学室:5.5m × 4m = 22平方米7.试验室养护室:5.5m × 6m = 33平方米小计:209平方米三、养护室保温墙1.砌砖:4000块四、其它1.门卫室:5m × 3m = 15平方米2.岗亭:5个注:以上所有尺寸表示均为矩形,前者为长,后者为宽。
参与收方人员:现场收方结算单项目名称:G358平南大安至镇隆公路工程承包单位编号:G358-2018-分部工程工作内容:试验室找地坪、贴地板砖日期:2018年9月9日收方简图及计算:一、指挥部1756.35平方米 × 360元/平方米 = 元其中未吊顶扣除:453.82平方米 × 20元/平方米 = 9076.4元合计金额:元 - 9076.4元 = .6元二、监理试验室241.29平方米 × 265元/平方米 = .85元三、料场1133.82平方米 × 265元/平方米 = .3元429平方米 × 20元/平方米 = 8580元五、其它门卫室:15平方米 × 265元/平方米 = 3975元岗亭:5个 × 6500元/个 = 元合计:.6元 + .85元 + .3元 + 8580元 + 3975元 + 元 = xxxxxxx.75元材料费:(6.7m × 11m × 1) × 80元/平方米 = 5896元,计5000元总计:xxxxxxx.75元。
工程名称百花湖乡三屯村岩脚停车场工程施工单位贵州万盛达建筑工程有限公司分部分项基础工程收方部位挡土墙计算式挡土墙采用《国家建筑标准设计图集04J008》A挡土墙H4m基础部份(19+37.2+9)* (1.98*0.5)=64.55 m3墙体部份(19+37.2+9) * (1.67+0.89)/2*3.5=292.1 m3B挡土墙均高2.3m基础部份23*1.2*0.4=11.04 m3墙体部份23*(0.95+0.56)/2*1.9=32.994 m3均高 2.8m基础部份(2.4+6.1+3+9.2)*1.59*0.45=14.811 m3墙体部份(2.4+6.1+3+9.2)*(1.14+0.73)/2*2.35=45.483 m3停车场挡土墙总方量:460.978m3验收结论建设单位:年月日监理单位:年月日施工单位:年月日工程名称百花湖乡三屯村岩脚公厕工程施工单位贵州万盛达建筑工程有限公司分部分项基础工程收方部位挡土墙公厕基础计算式挡土墙采用《国家建筑标准设计图集04J008》1.靠公路挡土墙(Bd+600)H4.3m基础部份12* 2.58*0.5=15.48 m3墙体部份12* (2.27+0.89)/2*3.8=72.048m32.公厕基础均高1.6m基础部份[(11.7*2)+( 6.3*4) +3.9]*0.6*1.5=47.25m3公厕挡土墙、公厕基础总方量: 134.778m33.基础部份C10素砼[(11.7*2)+( 6.3*4) +3.9]*1*0.1=5.25 m3公厕基础部份C10素砼5.25 m3验收结论建设单位:年月日监理单位:年月日施工单位:年月日工程名称百花湖乡三屯村岩脚清洁工程施工单位贵州万盛达建筑工程有限公司分部分项基础工程收方部位挡土墙公厕基础计算式挡土墙采用《国家建筑标准设计图集04J008》14.2*4*3.7=210.16 14.2*(1.7+0.89 )/2* 2.8 =51.68815.3*(1.2+0.8)/2*2.2=33.66 12*(1.2+0.8)/2*2.5=3018.2*0.6*1.4=15.288 7.8*0.6*1.4=6.55225.4*0.8*1.4=28.4482.8*2*3.7=20.72 2.8*(1.2+0.8)/2*2.5=74.4*0.6*1.8=4.752 10*0.8*0.8=6.4(4+4.5)*0.6*1.4=7.14 6.7*0.6*1.4=5.63清洁工程挡土墙总方量: 427.44m3验收结论建设单位:年月日监理单位:年月日施工单位:年月日。

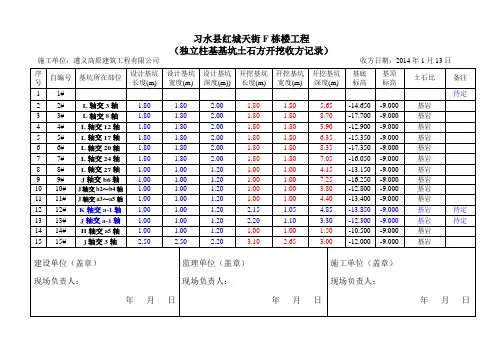

(独立柱基基坑土石方开挖收方记录)施工单位:遵义高原建筑工程有限公司收方日期:2014年1月13日序号自编号基坑所在部位设计基坑长度(m)设计基坑宽度(m)设计基坑深度(m))开挖基坑长度(m)开挖基坑宽度(m)开挖基坑深度(m)基底标高基顶标高土石比备注1 1# 待定2 2# L轴交3轴 1.80 1.80 2.00 1.80 1.80 5.65 -14.650 -9.000 基岩3 3# L轴交8轴 1.80 1.80 2.00 1.80 1.80 8.70 -17.700 -9.000 基岩4 4# L轴交12轴 1.80 1.80 2.00 1.80 1.80 3.90 -12.900 -9.000 基岩5 5# L轴交17轴 1.80 1.80 2.00 1.80 1.80 6.35 -15.350 -9.000 基岩6 6# L轴交20轴 1.80 1.80 2.00 1.80 1.80 8.35 -17.350 -9.000 基岩7 7# L轴交24轴 1.80 1.80 2.00 1.80 1.80 7.05 -16.050 -9.000 基岩8 8# L轴交27轴 1.00 1.00 1.20 1.00 1.00 4.15 -13.150 -9.000 基岩9 9# J轴交b6轴 1.00 1.00 1.20 1.00 1.00 7.25 -16.250 -9.000 基岩10 10# J轴交b2~b4轴 1.00 1.00 1.20 1.00 1.00 3.80 -12.800 -9.000 基岩11 11# J轴交a3~a5轴 1.00 1.00 1.20 1.00 1.00 4.40 -13.400 -9.000 基岩12 12# K轴交a-1轴 1.00 1.00 1.20 2.15 1.05 4.85 -13.850 -9.000 基岩待定13 13# J轴交a-1轴 1.00 1.00 1.20 2.20 1.10 3.30 -12.300 -9.000 基岩待定14 14# H轴交a5轴 1.00 1.00 1.20 1.00 1.00 1.50 -10.500 -9.000 基岩15 15# j轴交3轴 2.50 2.50 2.20 3.10 2.65 3.00 -12.000 -9.000 基岩建设单位(盖章)现场负责人:年月日监理单位(盖章)现场负责人:年月日施工单位(盖章)现场负责人:年月日(独立柱基基坑土石方开挖收方记录)施工单位:遵义高原建筑工程有限公司收方日期:2014年1月13日序号自编号基坑所在部位设计基坑长度(m)设计基坑宽度(m)设计基坑深度(m))开挖基坑长度(m)开挖基坑宽度(m)开挖基坑深度(m)基底标高基顶标高土石比备注1 16# j轴交8轴 2.50 2.50 2.20 2.50 2.50 9.15 -18.150 -9.000 基岩2 17# j轴交12轴 2.50 2.50 2.20 2.50 2.50 2.95 -11.950 -9.000 基岩3 18# j轴交17轴 2.50 2.50 2.20 2.50 2.50 4.00 -13.000 -9.000 基岩4 19# j轴交20轴 2.50 2.50 2.20 3.20 2.60 6.55 -15.550 -9.000 基岩5 20# j轴交24轴 2.50 2.50 2.20 2.90 2.80 8.95 -17.950 -9.000 基岩6 21# H轴交b2轴 1.00 1.00 1.20 1.00 1.00 3.40 -12.400 -9.000 基岩7 22# H轴交b6轴 1.80 1.80 2.00 2.30 2.00 6.80 -15.800 -9.000 基岩8 23# F轴交b6轴 1.80 1.80 2.00 2.00 2.00 3.20 -12.200 -9.000 基岩9 24# F轴交b2轴 1.00 1.00 1.20 1.00 1.00 4.20 -13.200 -9.000 基岩10 25# g轴交24轴 1.80 1.80 2.00 1.80 1.80 3.75 -12.750 -9.000 基岩11 26# g轴交19轴 1.80 1.80 2.00 1.80 1.80 5.85 -18.150 -12.300 基岩12 27# g轴交14/15轴 2.50 2.50 2.20 2.50 2.50 8.20 -20.500 -12.300 基岩13 28# g轴交10轴 1.80 1.80 2.00 1.80 1.80 5.85 -18.150 -12.300 基岩14 29# g轴交3轴 1.80 1.80 2.00 1.80 1.80 2.80 -11.800 -9.000 基岩15 30# F轴交a5轴 1.00 1.00 1.20 1.00 1.00 1.50 -10.500 -9.000 基岩建设单位(盖章)现场负责人:年月日监理单位(盖章)现场负责人:年月日施工单位(盖章)现场负责人:年月日(独立柱基基坑土石方开挖收方记录)施工单位:遵义高原建筑工程有限公司收方日期:2014年1月13日序号自编号基坑所在部位设计基坑长度(m)设计基坑宽度(m)设计基坑深度(m))开挖基坑长度(m)开挖基坑宽度(m)开挖基坑深度(m)基底标高基顶标高土石比备注1 31# F轴交a1轴 1.80 1.80 2.00 3.20 2.20 4.00 -13.000 -9.000 基岩待定2 32# f轴交7轴 1.80 1.80 2.00 1.80 1.80 2.75 -11.750 -9.000 基岩3 33# f轴交21轴 1.80 1.80 2.00 1.80 1.80 2.90 -11.900 -9.000 基岩4 34# D轴交b6轴 1.80 1.80 2.00 1.80 1.80 2.65 -11.650 -9.000 基岩5 35# D轴交b2轴 1.80 1.80 2.00 1.80 1.80 3.45 -12.450 -9.000 基岩6 36# e~f轴交19轴 1.80 1.80 2.00 1.80 1.80 5.90 -18.200 -12.300 基岩7 37# e~f轴交10轴 1.80 1.80 2.00 1.80 1.80 5.85 -18.150 -12.300 基岩8 38# D轴交a5轴 1.80 1.80 2.00 1.80 1.80 3.20 -12.200 -9.000 基岩9 39# E轴交a-1轴 1.80 1.80 2.00 2.95 1.95 3.92 -12.920 -9.000 基岩待定10 40# d轴交4轴 1.80 1.80 2.00 1.80 1.80 4.60 -13.600 -9.000 基岩11 41# d轴交7轴 1.80 1.80 2.00 1.80 1.80 4.55 -13.550 -9.000 基岩12 42# d轴交21轴 1.80 1.80 2.00 1.80 1.80 4.90 -13.900 -9.000 基岩13 43# d轴交23轴 1.80 1.80 2.00 1.80 1.80 4.90 -13.900 -9.000 基岩14 44# c~d轴交19轴 1.80 1.80 2.00 1.80 1.80 6.55 -18.850 -12.300 基岩15 45# c~d轴交14/15轴 2.50 2.50 2.20 2.50 2.50 5.95 -18.250 -12.300 基岩建设单位(盖章)现场负责人:年月日监理单位(盖章)现场负责人:年月日施工单位(盖章)现场负责人:年月日(独立柱基基坑土石方开挖收方记录)施工单位:遵义高原建筑工程有限公司收方日期:2014年1月13日序号自编号基坑所在部位设计基坑长度(m)设计基坑宽度(m)设计基坑深度(m))开挖基坑长度(m)开挖基坑宽度(m)开挖基坑深度(m)基底标高基顶标高土石比备注1 46# c~d轴交10轴 1.80 1.80 2.00 1.80 1.80 5.70 -18.000 -12.300 基岩2 47# C轴交a-1轴 1.80 1.80 2.00 3.15 2.00 3.85 -12.850 -9.000 基岩待定3 48# C轴交a3轴 1.80 1.80 2.00 1.80 1.80 2.80 -11.800 -9.000 基岩4 49# C轴交a6轴 1.80 1.80 2.00 1.80 1.80 2.85 -11.850 -9.000 基岩5 50# b轴交2轴 1.80 1.80 2.00 1.80 1.80 8.50 -17.500 -9.000 基岩6 51# b轴交7轴 2.20 1.85 2.20 2.20 1.85 3.50 -12.500 -9.000 基岩7 52# b轴交11轴 1.80 1.80 2.00 1.80 1.80 2.50 -14.800 -12.300 基岩8 53# b轴交18轴 1.80 1.80 2.00 1.80 1.80 5.95 -18.250 -12.300 基岩9 54# b轴交21轴 2.20 1.85 2.20 2.20 1.85 5.75 -14.750 -9.000 基岩10 55# b轴交25轴 1.80 1.80 2.00 1.80 1.80 3.40 -12.400 -9.000 基岩11 56# C轴交b1轴 1.80 1.80 2.00 1.80 1.80 2.70 -11.700 -9.000 基岩12 57# C轴交b4轴 1.80 1.80 2.00 1.80 1.80 2.75 -11.750 -9.000 基岩13 58# C轴交b6轴 1.80 1.80 2.00 1.80 1.80 2.50 -11.500 -9.000 基岩14 59# A轴交b6轴 1.00 1.00 1.20 1.00 1.00 1.90 -10.900 -9.000 基岩15 60# A轴交b4轴 1.80 1.80 2.00 1.80 1.80 2.60 -11.600 -9.000 基岩建设单位(盖章)现场负责人:年月日监理单位(盖章)现场负责人:年月日施工单位(盖章)现场负责人:年月日(独立柱基基坑土石方开挖收方记录)施工单位:遵义高原建筑工程有限公司收方日期:2014年1月13日序号自编号基坑所在部位设计基坑长度(m)设计基坑宽度(m)设计基坑深度(m))开挖基坑长度(m)开挖基坑宽度(m)开挖基坑深度(m)基底标高基顶标高土石比备注1 61# A轴交b1轴 1.80 1.80 2.00 1.80 1.80 2.00 -11.000 -9.000 基岩2 62# a轴交28轴 2.10 1.00 1.20 2.10 1.00 1.65 -10.650 -9.000 基岩3 63# a轴交27/1轴 2.10 1.00 1.20 2.10 1.00 1.75 -10.750 -9.000 基岩4 64# a轴交25轴 2.90 1.80 2.00 2.90 1.80 2.60 -11.600 -9.000 基岩5 65# a轴交21轴 2.60 2.20 2.20 2.60 2.20 2.70 -11.700 -9.000 基岩6 66# a轴交18轴 2.90 1.80 2.00 2.90 1.80 2.45 -11.450 -9.000 基岩7 67# a轴交11轴 2.90 1.80 2.00 2.90 1.80 2.65 -11.650 -9.000 基岩8 68# a轴交7轴 2.60 2.20 2.20 2.60 2.20 5.50 -14.500 -9.000 基岩9 69# a轴交2轴 2.90 1.80 2.00 2.90 1.80 2.75 -11.750 -9.000 基岩10 70# A轴交a6轴 1.00 1.00 1.20 2.10 1.00 2.35 -11.350 -9.000 基岩待定11 71# A轴交a-4轴 1.80 1.80 2.00 3.00 2.20 2.90 -11.900 -9.000 基岩待定12 72# A轴交a-1轴 1.00 1.00 1.20 2.15 2.10 3.70 -12.700 -9.000 基岩待定131415建设单位(盖章)现场负责人:年月日监理单位(盖章)现场负责人:年月日施工单位(盖章)现场负责人:年月日习水县红城天街F栋楼工程(条基土石方开挖收方记录)施工单位:遵义高原建筑工程有限公司收方日期:年月日序号自编号所在部位设计尺寸(m)开挖尺寸(m)基底标高基顶标高土石比备注长宽高长宽高1 TJ-1 28轴交a~b轴 5.5 0.6 0.8 5.5 0.6 0.95 -9.950 -9.000 基岩2 TJ-1 b6轴交A~C轴 5.6 0.6 0.8 5.6 0.6 0.95 -9.950 -9.000 基岩3 TJ-1 b6轴交C~D轴 3.9 0.6 0.8 3.9 0.6 0.95 -9.950 -9.000 基岩4 TJ-1 b6轴交D~F轴 3.65 0.6 0.8 3.65 0.6 0.95 -9.950 -9.000 基岩5 TJ-1 b6轴交F~H轴 5.2 0.6 0.8 5.2 0.6 0.95 -9.950 -9.000 基岩6 TJ-1 b6轴交H~J轴 2.3 0.6 0.8 2.3 0.6 1.05 -10.050 -9.000 基岩7 TJ-2 26轴交f~g轴 3.0 1.0 1.5 3.0 1.0 1.75 -10.750 -9.000 基岩8 TJ-2 22轴交f~g轴 3.0 1.0 1.5 3.0 1.0 1.75 -10.750 -9.000 基岩9 TJ-2 22~24轴交g轴 3.6 1.0 1.5 3.6 1.0 1.75 -10.750 -9.000 基岩10 TJ-2 24~26轴交g轴 2.9 1.0 1.5 2.9 1.0 1.75 -10.750 -9.000 基岩11 TJ-2 21~26轴交f轴9.7 1.0 1.5 9.7 1.0 1.75 -10.750 -9.000 基岩12 TJ-2 21~23轴交d轴 4.1 1.0 1.5 4.1 1.0 2.0 -12.800 -10.800 基岩13 TJ-2 23轴交d~e轴 2.0 1.0 1.5 2.0 1.0 2.0 -12.800 -10.800 基岩14 TJ-2 21轴交d~e轴 2.0 1.0 1.5 2.0 1.0 2.1 -12.900 -10.800 基岩15 TJ-2 g轴交1~3轴 2.9 1.0 1.5 2.9 1.0 2.05 -11.050 -9.000 基岩建设单位(盖章)现场负责人:年月日监理单位(盖章)现场负责人:年月日施工单位(盖章)现场负责人:年月日习水县红城天街F栋楼工程(条基土石方开挖收方记录)施工单位:遵义高原建筑工程有限公司收方日期:年月日序号自编号所在部位设计尺寸(m)开挖尺寸(m)基底标高基顶标高土石比备注长宽高长宽高1 TJ-2 g轴交3~6轴 3.6 1.0 1.5 3.6 1.0 2.05 -11.050 -9.000 基岩2 TJ-2 f轴交1~7轴9.7 1.0 1.5 9.7 1.0 2.05 -11.050 -9.000 基岩3 TJ-2 f~g轴交1轴 2.0 1.0 1.5 2.0 1.0 2.05 -11.050 -9.000 基岩4 TJ-2 f~g轴交6轴 2.0 1.0 1.5 2.0 1.0 2.05 -11.050 -9.000 基岩5 TJ-2 d轴交4~7轴 4.1 1.0 1.5 4.1 1.0 2.0 -12.800 -10.800 基岩6 TJ-2 d~e轴交7轴 2.0 1.0 1.5 2.0 1.0 2.0 -12.800 -10.800 基岩7 TJ-2 d~e轴交4轴 2.0 1.0 1.5 2.0 1.0 2.35 -13.150 -10.800 基岩8 TJ-1 A~C轴交a1轴 5.6 0.6 0.8 5.6 0.9 1.0 -10.000 -9.000 基岩9 TJ-1 C~D轴交a1轴 3.9 0.6 0.8 3.9 1.0 1.15 -10.150 -9.000 基岩10 TJ-1 D~F轴交a1轴 3.65 0.6 0.8 3.65 1.0 0.95 -9.950 -9.000 基岩11 TJ-1 H~J轴交a1轴 2.7 0.6 0.8 2.7 1.0 0.8 -9.800 -9.000 基岩12 TJ-1 L轴交1/1~3轴 6.625 0.6 0.8 6.625 1.0 0.95 -9.950 -9.000 基岩13 TJ-1 L轴交3~8轴 6.5 0.6 0.8 6.5 1.0 0.95 -9.950 -9.000 基岩14 TJ-1 L轴交8~12轴 6.5 0.6 0.8 6.5 1.0 0.9 -9.900 -9.000 基岩15 TJ-1 j~L轴交12轴 5.55 0.6 0.8 5.55 1.0 0.95 -9.950 -9.000 基岩建设单位(盖章)现场负责人:年月日监理单位(盖章)现场负责人:年月日施工单位(盖章)现场负责人:年月日习水县红城天街F栋楼工程(条基土石方开挖收方记录)施工单位:遵义高原建筑工程有限公司收方日期:年月日序号自编号所在部位设计尺寸(m)开挖尺寸(m)基底标高基顶标高土石比备注长宽高长宽高1 TJ-1 L轴交12~17轴 6.7 0.6 0.8 6.7 1.0 0.96 -9.960 -9.000 基岩2 TJ-1 j~L轴交17轴 5.55 0.6 0.8 5.55 1.0 0.9 -9.900 -9.000 基岩3 TJ-1 L轴交17~20轴 6.5 0.6 0.8 6.5 1.0 0.9 -9.900 -9.000 基岩4 TJ-1 L轴交20~24轴 6.5 0.6 0.8 6.5 1.0 0.85 -9.850 -9.000 基岩5 TJ-1 L轴交24~27轴 6.9 0.6 0.8 6.9 1.0 0.95 -9.950 -9.000 基岩6 电梯井d~e轴交21~23轴 6.4 3.4 1.8 6.4 3.4 1.8 -10.800 -9.000 基岩7 电梯井d~e轴交4~7轴 6.4 3.4 1.8 6.4 3.4 1.8 -10.800 -9.000 基岩89101112131415建设单位(盖章)现场负责人:年月日监理单位(盖章)现场负责人:年月日施工单位(盖章)现场负责人:年月日。
