污水处理设备施工组织设计范文
- 格式:doc
- 大小:92.00 KB
- 文档页数:12
市政污水处理工程施工组织设计方案(通用版)概述:本施工组织设计方案旨在详细规划市政污水处理工程施工过程中的组织管理和技术措施,确保施工任务的顺利进行和工程质量的保证。
本文档将提供有关项目目标、施工组织架构、施工流程、安全措施等方面的信息。
项目目标:- 实施高效、安全、环保的市政污水处理工程。
- 保证工程质量,达到设计要求。
- 合理利用资源,控制成本。
- 完成施工任务的安排和时间进度。
施工组织架构:- 项目经理负责总体规划和组织协调工作。
- 技术负责人负责工程技术管理和质量控制。
- 安全负责人负责施工现场的安全管理。
- 施工队伍根据工作任务进行分工和协作。
施工流程:1. 前期准备:- 进行现场勘察和测量。
- 编制施工方案和施工图纸。
- 申请必要的施工许可证和环境影响评价报告。
2. 施工准备:- 进行设备和材料的采购。
- 招聘和培训合格的施工人员。
- 制定施工计划和安全管理措施。
3. 施工过程:- 按照施工图纸进行土建和设备安装工作。
- 实施必要的管道布置和连接。
- 进行调试和试运行。
4. 竣工验收:- 完成工程质量检查和测试。
- 提交相关验收文件和报告。
- 组织竣工验收会议。
安全措施:- 建立安全生产责任制度,明确责任和义务。
- 进行安全培训和教育,提高施工人员的安全意识。
- 安排专人负责安全检查和隐患排查。
- 配备必要的安全设施和救护设备。
总结:本施工组织设计方案为市政污水处理工程的顺利实施提供了详细的规划和管理措施。
通过有效的施工组织架构、明确的施工流程和严格的安全措施,将确保工程质量和施工任务的顺利完成。
污水处理站施工组织设计方案一、项目概况污水处理站是城市污水处理系统中的关键设施之一,它负责对污水进行净化、过滤和处理,使之达到国家标准排放。
本项目是市政府投资的污水处理站建设工程,总建筑面积约5000平方米,总投资额为5000万元。
本文就施工组织设计方案进行详细阐述。
二、施工组织设计方案的目标本方案的目标是保证工程质量,保证施工进度,确保施工安全,提高施工效率,降低施工成本。
在具体实施中,要做到科学管理、合理组织、安全施工、文明施工,确保项目能够按时完工。
三、施工组织设计原则1.科学性原则:在制定施工组织设计方案时,要进行科学合理的施工过程分析和工艺流程分析,确保设计的合理性和可行性。
2.安全性原则:根据工程特点和施工环境,采取相应的安全措施,确保施工过程中的安全。
并配备合格的专职监理人员,定期进行安全督促检查。
3.经济性原则:优化工程布局,合理配置施工设备和材料,充分发挥资源效益,降低施工成本。
4.合理性原则:遵循施工的基本规律,有计划、有步骤地进行施工,确保工期的合理安排和流程的畅通。
四、施工组织设计方案的具体内容1.施工组织结构和管理体制设计:建立科学的施工组织体系,明确各个施工单位和责任部门的职责和权限,确保施工过程中的协调和顺利进行。
2.施工阶段划分和工艺流程设计:根据工程计划,将施工过程合理划分为拆除、地基处理、主体结构、设备安装、管道敷设、电气施工、竣工验收等阶段,并进行详细的工艺流程设计。
3.施工进度计划设计:根据工程量和施工环境,编制详细的施工进度计划,明确各个工序的时间要求和资源需求,确保施工过程的顺利进行。
4.施工设备和材料采购计划设计:根据工程需要,规划和采购施工所需的设备和材料,确保施工过程中的供应和储备充足。
5.施工人员招聘与培训计划设计:根据工程需要,组织招聘和培训施工所需的人员,确保施工队伍的数量和质量符合施工需求。
6.施工安全管理措施设计:制定详细的施工安全管理方案,明确施工过程中的安全要求和措施,进行安全培训和检查,确保施工安全。
污水项目的施工组织设计1.项目概况本项目是一座城市污水处理厂的建设项目,总投资约为xxx万元,占地面积约为xxx平方米。
项目主要包括污水处理设备安装、管道敷设及建筑物的施工工程。
2.施工组织设计目标本次施工组织设计的目标是确保项目按时、按质、按量完成,做到施工过程安全、效率高、资源利用合理,最大限度地减少对环境的影响。
3.施工组织机构设置本项目的施工组织设置如下:(1)项目经理:负责项目的整体管理和协调工作,统筹施工过程中的各项要素。
(2)技术部:负责项目的技术指导和技术支持,参与施工方案的制定和优化。
(3)质量部:负责项目的质量管理和验收工作,确保施工质量符合相关标准。
(4)安全部:负责项目的安全管理和事故预防工作,保障施工人员的安全。
(5)进度部:负责项目的进度管理和调度工作,确保施工进度按时完成。
(6)物资部:负责项目的物资采购和供应工作,确保施工所需物资的及时供应。
4.施工组织方案(1)污水处理设备安装:根据设备的安装图纸和工艺要求,制定详细的设备安装方案,包括设备安装的顺序、安装方法、安装角度等。
同时,根据设备的安装特点,制定相应的施工工艺和安装程序,确保设备的安装质量。
(2)管道敷设:根据管道的敷设图纸和设计要求,制定详细的管道敷设方案,包括管道敷设的线路、支架的设置、管道的连接等。
同时,根据施工现场的实际情况,制定相应的管道敷设工艺和施工程序,确保管道的敷设质量。
(3)建筑物施工:根据建筑物的施工图纸和设计要求,制定详细的施工方案,包括施工的顺序、施工方式、施工工艺等。
同时,根据施工现场的实际情况,制定相应的施工工艺和施工程序,确保建筑物的施工质量。
5.施工组织要点(1)施工过程中,要严格按照相关的施工标准和规范进行施工,确保施工质量符合要求。
(2)施工中要加强对材料和设备的管理,确保材料和设备的质量符合要求,并且按时到达施工现场。
(3)施工现场要做好安全管理工作,落实安全责任制,加强安全教育和培训,确保施工人员的安全。

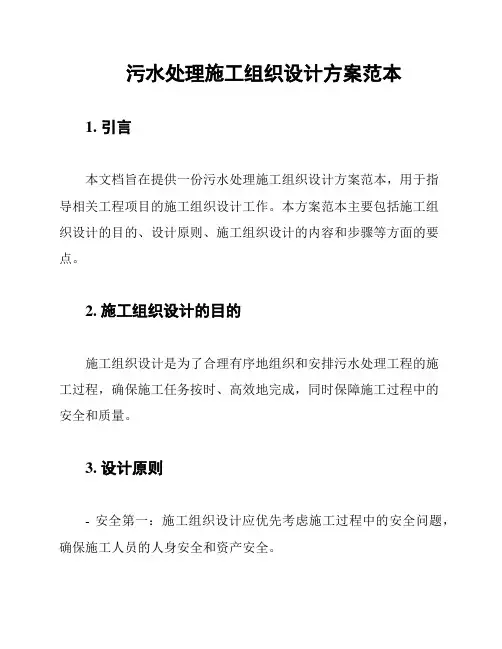

污水处理施工组织设计方案范本1. 引言本文档旨在提供一份污水处理施工组织设计方案范本,用于指导相关工程项目的施工组织设计工作。
本方案范本主要包括施工组织设计的目的、设计原则、施工组织设计的内容和步骤等方面的要点。
2. 施工组织设计的目的施工组织设计是为了合理有序地组织和安排污水处理工程的施工过程,确保施工任务按时、高效地完成,同时保障施工过程中的安全和质量。
3. 设计原则- 安全第一:施工组织设计应优先考虑施工过程中的安全问题,确保施工人员的人身安全和资产安全。
- 高效有序:施工组织设计应设立合理的施工序列和工期计划,确保施工任务高效有序地进行。
- 资源合理利用:施工组织设计应充分考虑人力、物力和财力等资源的合理利用,提高施工效率。
4. 施工组织设计的内容和步骤4.1 施工序列设计- 根据污水处理工程的实际情况,制定合理的施工序列,确定不同施工任务的先后顺序。
- 考虑施工任务之间的依赖关系,确保后续施工任务能够顺利进行。
4.2 工期计划制定- 按照施工序列设计的结果,制定详细的工期计划,明确每个施工任务的开始时间和完成时间。
- 考虑施工过程中可能遇到的不可抗力因素和延期风险,合理安排工期。
4.3 施工现场布置- 根据工程实际情况和施工序列,制定合理的施工现场布置方案,确保施工设备和材料摆放整齐合理。
- 考虑施工现场的通行和安全要求,设立合理的施工通道和安全防护措施。
4.4 施工人员组织- 根据工期计划和施工任务的特点,合理组织施工人员,确保施工人员的数量和技能水平满足施工需求。
- 设立有效的施工人员管理制度,提高施工人员的工作积极性和责任心。
4.5 安全和质量控制- 制定施工安全管理方案,确保施工过程中的安全措施得到有效执行。
- 设立施工质量控制制度,加强对施工质量的监督和检查,确保工程质量符合标准要求。
5. 总结本文档提供的污水处理施工组织设计方案范本可以作为参考,根据具体工程项目的实际情况进行适当调整和补充。

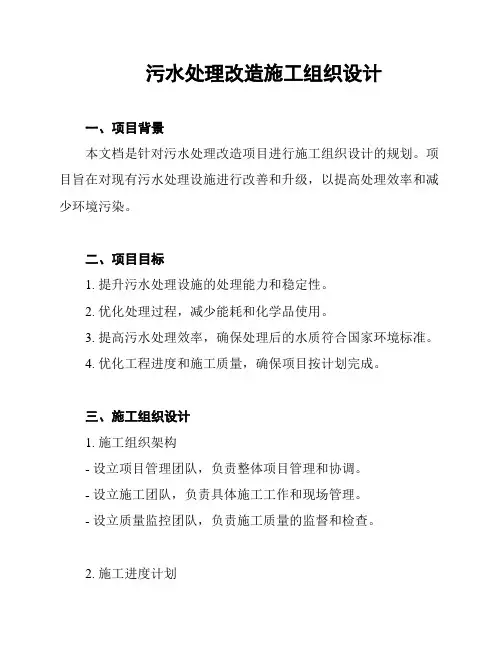

污水处理改造施工组织设计一、项目背景本文档是针对污水处理改造项目进行施工组织设计的规划。
项目旨在对现有污水处理设施进行改善和升级,以提高处理效率和减少环境污染。
二、项目目标1. 提升污水处理设施的处理能力和稳定性。
2. 优化处理过程,减少能耗和化学品使用。
3. 提高污水处理效率,确保处理后的水质符合国家环境标准。
4. 优化工程进度和施工质量,确保项目按计划完成。
三、施工组织设计1. 施工组织架构- 设立项目管理团队,负责整体项目管理和协调。
- 设立施工团队,负责具体施工工作和现场管理。
- 设立质量监控团队,负责施工质量的监督和检查。
2. 施工进度计划- 制定详细的施工进度计划,包括各施工阶段的工期和关键节点。
- 确保施工过程中的工期安排合理,充分利用资源,避免施工延误。
3. 施工方法和工艺- 根据项目需求,选择合适的施工方法和工艺,确保施工质量和效率。
- 优化污水处理工艺,提高处理效率和水质稳定性。
- 合理安排施工顺序,确保施工工序的衔接和协调。
4. 安全保障- 制定详细的安全管理计划,确保施工过程中的安全。
- 安排专业人员进行安全培训,提高施工人员的安全意识。
- 定期检查设备和施工现场,确保施工过程中的安全状况。
四、质量控制1. 确保施工过程符合相关规范和标准。
2. 严格按照施工图纸和设计要求进行施工。
3. 定期进行质量检查和验收,确保施工质量符合要求。
4. 及时处理施工中出现的质量问题,确保施工质量稳定。
五、环境保护措施1. 制定详细的环境保护计划,确保施工过程对环境影响最小化。
2. 做好施工垃圾和废水的处理和处置。
3. 使用环保材料和设备,减少对环境的污染。
4. 配合相关部门进行环境监测和评估。
六、沟通与协调1. 建立良好的沟通与协调机制,确保各方面的信息流通畅。
2. 定期召开施工会议,及时解决施工过程中的问题和难题。
3. 建立施工日志和报告,记录施工过程和问题处理情况。
七、风险管理1. 分析和评估施工过程中可能出现的风险,并制定相应的应对措施。
污水处理设备安装工程施工组织设计一、项目概述1.施工组织机构本工程施工组织结构主要由总包单位和分包单位组成。
总包单位负责项目的整体把握、协调和管理,分包单位则负责具体工程的施工。
2.施工人员组织(1)项目经理:负责工程的筹备、实施和完工的整个过程,对工程质量、进度、安全负责。
(3)现场安全员:负责现场安全的管理和监督,制定安全措施和急救方案,保障施工人员的人身安全。
(4)施工队长和施工人员:负责具体的施工任务,按照施工图纸和工艺要求进行施工操作。
3.施工方案(1)设备安装顺序:根据设备的特点和施工难易程度,合理安排设备安装的顺序,确保施工的连贯性和减少施工过程中的交叉作业。
(2)基础处理:对设备安装基础进行整治,包括清理、修补和加固等工作,确保基础的牢固和稳定。
(3)设备安装:安装设备前,需根据设备的要求制定详细的安装方案,包括设备的位置、高度、固定方式等,确保设备的正常运行和安全使用。
4.施工流程(1)施工前准备:制定施工计划、施工方案和安全措施,组织施工人员进行技术交底和安全培训等工作。
(2)基础处理:清理基础表面的杂物,并对基础进行修补和加固,保证基础的平整和牢固。
(3)设备安装:根据设备的安装方案,采用起重设备将设备吊装到位,并进行固定和连接,确保设备的稳定和正常运行。
(4)管道布置:根据管网设计图纸进行管道的敷设和连接,进行密封和固定,保证管道的通畅。
(5)电气设备安装:安装电气设备,进行接线和调试,确保电气系统的正常运行。
(6)设备调试:对设备进行全面的调试,确保设备的运行安全和效果。
5.安全措施(1)设置警示标志:在施工现场的危险区域设置明显的警示标志,警示施工人员避免危险。
(2)提供防护用具:施工人员必须配备安全帽、安全绳、防护眼镜等防护用具,确保工作人员的人身安全。
(3)定期检查设备:对已安装的设备定期进行检查和维护,确保设备的正常运行和使用安全。
三、工期与资源本工程的总工期为X个月,工期内需要合理安排各项施工任务的进度,确保按时完成项目建设。
医院污水处理设备安装施工组织设计一、项目背景随着医疗水平的不断提高和医疗机构的不断发展,医院的污水处理问题变得越来越重要。
医院的污水中含有大量的有机物质和微生物,如果不进行合理处理和处理,不仅会对环境造成严重污染,还会危害人们的健康。
因此,医院污水处理设备的安装施工十分重要,需要合理设计组织方案。
二、项目目标1.安装施工方案设计合理,符合相关标准和法规要求;2.确保医院污水处理设备的安全运行和高效处理能力;3.完成安装施工任务,交付给医院使用。
三、项目内容1.设计安装方案:根据医院的污水处理需求、就地条件和法规要求,设计出合理的污水处理设备安装方案。
包括设备的选型、布局、管线设计、设备安装场所的选择等。
2.采购安装设备:根据设计方案,采购符合要求的污水处理设备。
确保设备质量和性能达到要求。
3.施工准备:准备施工所需的劳动力、施工材料、工具等资源。
制定施工计划和安全措施。
4.施工实施:根据设计方案和施工计划,进行设备的安装和调试。
包括设备的固定、管线的连接、电气线路的接入等。
5.完工验收:设备安装施工完成后,进行验收。
确保设备安装质量符合相关要求。
6.交付使用:进行设备的试运行和操作培训,确保医院能够正常使用和维护设备。
1.组织架构本项目的施工组织分为总指挥部和各个施工分部。
总指挥部负责整体项目的规划、协调和监督管理,施工分部负责具体的设备安装施工任务。
2.任务划分(1)总指挥部任务:-负责项目的整体规划和协调;-确定施工分部的任务和工作量;-监督施工进度和质量。
(2)施工分部任务:-负责设备的选型和采购;-进行现场勘测,设计安装方案;-编制施工计划和安全措施;-管理现场施工人员和施工材料;-进行设备的安装和调试;-进行试运行和操作培训。
3.排期计划根据项目的规模和需求,制定详细的施工计划,并按照里程碑进行阶段性的验收和进度控制。
确保项目能够按时交付。
4.资源配置根据各个施工分部的工作量和所需资源,合理配置劳动力、材料和工具等资源,确保施工的顺利进行。

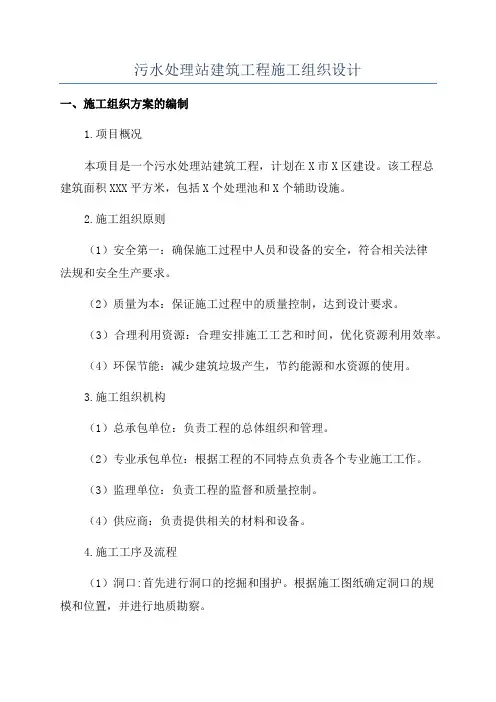

污水处理站建筑工程施工组织设计一、施工组织方案的编制1.项目概况本项目是一个污水处理站建筑工程,计划在X市X区建设。
该工程总建筑面积XXX平方米,包括X个处理池和X个辅助设施。
2.施工组织原则(1)安全第一:确保施工过程中人员和设备的安全,符合相关法律法规和安全生产要求。
(2)质量为本:保证施工过程中的质量控制,达到设计要求。
(3)合理利用资源:合理安排施工工艺和时间,优化资源利用效率。
(4)环保节能:减少建筑垃圾产生,节约能源和水资源的使用。
3.施工组织机构(1)总承包单位:负责工程的总体组织和管理。
(2)专业承包单位:根据工程的不同特点负责各个专业施工工作。
(3)监理单位:负责工程的监督和质量控制。
(4)供应商:负责提供相关的材料和设备。
4.施工工序及流程(1)洞口:首先进行洞口的挖掘和围护。
根据施工图纸确定洞口的规模和位置,并进行地质勘察。
(2)地下施工:进行地下结构的施工,包括实施入土施工、地下设备的安装等。
(3)地上施工:进行地上结构的施工,包括水处理池的建设、办公楼的建设等。
(4)设备安装:进行各类设备的安装,包括排污泵、通风系统等。
(5)测试调试:对设备进行测试和调试,以确保其正常运行。
(6)竣工验收:进行竣工验收,包括污水处理效果的检测和设备的质量验收。
5.施工安全管理(1)负责人员对施工人员进行岗前安全教育和培训,确保施工人员具备必要的安全知识。
(2)制定安全操作规程,并向施工人员进行培训和强化安全意识。
(3)配备必要的安全防护设施,如安全帽、防护眼镜等。
(4)施工现场安排专人负责安全管理,定期巡查施工现场,发现隐患及时处理。
二、施工进度计划的制定1.施工任务划分(1)地基和地下结构施工(2)地上结构施工(3)设备安装(4)测试调试(5)竣工验收2.施工工期安排(1)地基和地下结构施工:预计工期XX天(2)地上结构施工:预计工期XX天(3)设备安装:预计工期XX天(4)测试调试:预计工期XX天(5)竣工验收:预计工期XX天3.施工资源分配(1)人力资源:根据工期安排,合理分配施工人员,确保施工进度。
污水处理厂工程施工组织设计一、施工项目概况1.项目名称:XX污水处理厂工程2.施工单位:XX建筑工程有限公司3.施工地点:XX市XX区XX路XX号4.施工内容:污水处理厂建设及设备安装5.工程规模:总建筑面积XXXX平方米,总设备投资XXXX万元6.工期计划:总工期为XXX天二、组织方案1.组织机构(2)施工队长:负责现场施工的具体指导和管理工作,组织工人协调施工进度。
(3)质检员:负责对施工过程进行现场检查,确保施工质量符合要求。
(4)安全员:负责现场安全管理,防止施工过程中的事故发生。
(5)设备队长:负责设备的安装和调试工作。
(6)材料员:负责施工材料的采购、管理和使用。
2.施工策划(1)施工进度安排:根据施工工期计划,制定每个施工阶段的具体工期,并进行进度监控。
(2)施工流程安排:制定施工任务的先后顺序和依赖关系,防止因施工不当导致的工程质量问题。
(3)材料管理:建立材料清单,合理安排材料的供应和使用,减少材料浪费。
(4)质量控制:制定施工质量控制计划,按照标准要求进行检查和验收。
(5)安全管理:制定安全管理制度,建立安全防护和应急措施,保障施工安全。
三、施工流程1.地基处理:进行地质勘察,对地基进行处理,确保地基承载力符合要求。
2.主体结构施工:根据设计图纸进行主体结构的施工,包括土石方工程、混凝土结构工程等。
3.建筑装饰施工:进行建筑装饰和室内装修工程。
4.安装调试:进行设备的安装和调试工作,确保设备正常运行。
5.环境治理:进行施工现场的环境治理工作,保持施工现场的整洁和环境卫生。
6.竣工验收:进行竣工验收工作,按照国家标准和设计要求进行验收,确保工程质量合格。
四、安全措施1.施工现场设置安全警示标志,提醒施工人员注意安全。
2.制定安全操作规程,对施工人员进行安全教育和培训。
3.提供必要的安全防护设施,如安全帽、安全绳等。
4.定期进行安全检查,发现隐患及时整改。
5.加强施工现场的消防安全管理,设置消防器材和消防通道。
(完整版)污水处理厂施工组织设计施工组织设计第一章、工程概况及施工总体部署1、工程概况及地质情况临海市江南污水处理厂市政工程位于临海市汛桥镇道头村,灵江以南,污水处理厂工程用地按远期9万m3/d规模控制,工程征地面积为52673m2包括深度处理和回用水处理控制用地)。
其中,本一期工程征地面积为39785m2o临海市江南污水处理厂市政工程的工程内容包括新建污水厂的污水处理设施,污泥处理设施、尾水排放管及排放口、厂前区办公楼等生产和管理辅助设施等。
砌筑,污水厂的主要处理构造物按照3万m3/d的规模建设,部分处理构筑物、污水排放管及辅助建筑物按照9万m3/d规模一次性建设。
1、处理工艺:本工程污水处理工艺采用:水解酸化池+氧化沟+二沉池+终沉池工艺。
尾水消毒采用紫外线消毒工艺。
污泥处理采用浓缩脱水+机械深度脱水工艺,污泥脱水至含水率60%以下后外运卫生填埋处置。
本项目粗格栅及进水泵房、细格栅及旋流沉砂池、污泥浓缩池、污泥调质池采用离子除臭工艺,污泥深度脱水机房。
2、构、建筑物设计规模本工程构筑物较多,在工程施工过程中,严格按照构筑物的构筑特点,遵照“先地下、后地上,先深,后浅”的施工原则,组织工程施工。
本工程构、建筑物设计规模为生产构筑物结构设计说明。
按工艺流程设计,主要构筑物单体有:粗格栅及提升泵房1座,细格栅及旋流沉淀池1座,高位井1座,氧化沟1座,二沉池1座,污泥浓缩池1座,终沉池1座、加药间1座,脱水机房1座,鼓风机房1座、综合楼1座,具体见工艺总平面图。
1.2、工程难点、要点本工程主要包括水厂范围内的(构)建筑物土建工程、主要工艺管道的安装调试工程及附属市政工程。
工程难点、要点如下:⑴、本工程场地较小,作业面窄且多,很难进行流水作业,给施工造成一定的难度,严重影响施工进度。
如何合理安排好各单项工程施工顺序也是本工程的难点。
⑵、本工程基坑开挖和降水均造成很大难度,如何做好基坑开挖时的支护和降水也是本工程的一大难点。
污水处理厂施工组织设计一:恭敬的相关人员:为了确保污水处理厂施工工作的顺利进行,特制定本施工组织设计,以规范施工过程和保证工程质量。
本将详细描述施工组织设计的各个方面,包括工程概况、施工组织设计原则、施工方案、安全管理、质量控制等。
一、工程概况本章节详细介绍污水处理厂的基本信息,包括工程地点、规模、投资等。
同时还包括工期安排、项目背景和目标等内容。
二、施工组织设计原则本章节将提出施工组织设计的原则和目标,包括人员管理、资源调配、工程进度把握等。
同时还对施工单位的组织架构和人员分工进行详细说明。
三、施工方案本章节涵盖了施工方案的制定和实施,包括主要工艺流程、设备采购和安装、土建施工等。
此外,还包括了各个工序的具体操作流程和要求。
四、安全管理本章节将全面阐述施工过程中的安全管理措施,包括现场安全技术措施、施工人员的安全培训、安全预警和应急措施等。
同时,还将提供施工现场安全责任人的职责和相关的安全管理制度。
五、质量控制本章节将详细阐述质量控制的组织和措施,包括质量验收标准、质量检测方法、施工工艺要求等。
此外,还将介绍质量控制的责任分工和相关的监督检查制度。
本所涉及附件如下:1. 工程概况表格2. 施工组织设计原则表格3. 施工方案流程图4. 安全管理制度文件5. 质量控制记录表本所涉及的法律名词及注释:1. 施工单位:指承担施工的具体企事业单位或者个体工商户。
2. 工程进度把握:指对工程进度进行全面管理和监控,确保按时完成工程。
二:恭敬的相关人员:为了保证污水处理厂施工工作的有序进行,特编制本施工组织设计,以明确工程方案、安全管理措施、质量控制要求等内容。
本具体包括施工组织设计的各个方面,涵盖了工程概述、施工方案、安全管理、质量控制等内容。
一、工程概述本章节将详细描述污水处理厂施工工程的基本情况和背景,包括工程地点、建设规模、工期要求等。
同时还介绍工程的投资预算、主要设备和材料采购情况。
二、施工方案本章节将重点阐述施工方案的制定和实施,包括工程方法、施工步骤、质量控制等内容。
污水处理设备安装设备安装工程是整个污水处理厂安装工程项目实施的开始点和关键环节,设备的安装质量及进度将直接影响后续管道、电气及自控安装工程施工,并影响设备投入正常生产运行时的使用性能和安全性能。
因此要组织施工人员严格按施工图和技术文件要求进行组装和安装,保证安装精度。
使施工人员熟悉设备安装特点、技术质量要求、施工工艺方法,并认真做好记录。
1.1施工中采用的规范、标准及其它技术文件《机械设备安装工程施工及验收通用规范》GB50231-98 《压缩机、风机、泵安装工程施工及验收规范》GB50275-98 《起重设备安装工程施工及验收规范》GB50278-98 《连续输送设备安装工程施工及验收规范》GB50270-98 《城市污水处理厂工程质量验收规范》GB50334-2002 设备产品随机安装使用说明书1.2设备安装通用技术要求1.2.1安装程序:开箱检查→基础验收→设置设备安装基准线和基准点→地脚螺栓安装→垫铁安装→设备吊装就位→设备安装调整→设备灌浆→设备二次找平→设备清洗→设备装配→单机试运行1.2.2开箱检查与保管1.2.2.1设备开箱应由业主、监理、供货商及施工方共同参加。
1.2.2.2开箱前核实箱号、箱数及检查包装情况。
1.2.2.3核实设备的名称、型号及规格,应符合设计要求。
1.2.2.4检查清点装箱清单、设备技术文件、随机资料及专用工具,其资料应齐全,满足施工要求。
1.2.2.5设表面不应有损坏和锈蚀等缺陷,部件不得缺损设备安装通用技术要求1.2.1安装程序:开箱检查→基础验收→设置设备安装基准线和基准点→地脚螺栓安装→垫铁安装→设备吊装就位→设备安装调整→设备灌浆→设备二次找平→设备清洗→设备装配→单机试运行1.2.2.1设备开箱应由业主、监理、供货商及施工方共同参加。
1.2.2.2开箱前核实箱号、箱数及检查包装情况。
1.2.2.3核实设备的名称、型号及规格,应符合设计要求。
1.2.2.4检查清点装箱清单、设备技术文件、随机资料及专用工具,其资料应齐全,满足施工要求。
某大型污水处理设备施工组织设计1. 引言本文档旨在设计某大型污水处理设备的施工组织,包括施工计划、施工人员组织及协作、施工方案和安全措施。
目的是确保设备施工过程高效顺利,并保证施工安全。
2. 施工计划2.1 工期安排根据工程规模和施工资源,制定详细的施工计划,包括开始日期、工程进度安排、关键节点和完成日期等。
2.2 施工资源管理确定施工所需的人员、材料、设备和技术支持等资源,确保资源的到位性和合理利用,以达到施工进度的要求。
3. 施工人员组织及协作3.1 项目经理任命一位经验丰富的项目经理负责整个施工过程的组织和协调工作。
项目经理应具备专业的技术能力和良好的管理能力。
3.2 施工班组根据施工需要,组建专业的施工班组,确保施工人员具备相应的技能和经验。
3.3 协作与沟通建立有效的协作和沟通机制,确保各施工班组之间协同工作,及时处理工程进展的问题和变更。
4. 施工方案4.1 地基处理根据现场实际情况,确定地基处理方案,包括土方开挖、填筑、加固等工程措施。
4.2 设备安装依据设备说明书和相关规范,编制设备安装方案,确保设备正确安装、调试和运行。
4.3 排水系统设计合理的排水系统,包括管道布置、泵站建设等,确保污水处理设备的正常运行。
5. 安全措施5.1 施工安全管理建立健全的施工安全管理体系,制定安全操作规程和应急预案,确保施工过程中人员安全。
5.2 安全防护设施配置必要的安全防护设施,如安全帽、防护眼镜、防护服等,确保施工人员的人身安全。
5.3 安全培训和监督组织安全培训和监督,提高施工人员的安全意识和技能,减少施工事故的发生。
6. 结论本文档设计了某大型污水处理设备的施工组织,包括施工计划、施工人员组织及协作、施工方案和安全措施。
通过合理的组织和协作,以及严格的安全管理,可以保证设备施工过程顺利进行,并确保施工安全。
污水处理施工组织设计一、项目背景随着城市化进程的加速和工业化的发展,污水排放量不断增加,对环境造成了很大的污染和压力。
因此,污水处理设施的建设成为保护环境、改善生态的重要措施之一、在污水处理设施建设中,合理的施工组织设计是确保工程顺利进行和高质量完成的重要保证。
二、施工组织设计原则1.环保原则:污水处理设施建设的目的就是为了保护环境,所以施工组织设计的首要原则是环保。
要采取先进的治理技术和设备,确保施工期间不产生二次污染。
2.安全原则:施工过程中要严格遵守安全操作规程,采取必要的安全防护措施,确保施工人员的人身安全。
3.质量原则:施工组织设计要确保工程施工的质量,要合理安排施工工序,严格按照规范和施工图纸要求进行施工。
4.经济原则:施工组织设计要追求经济效益,合理规划施工进度和人力资源,并合理利用设备和物资,控制成本,提高施工效益。
三、施工组织设计内容1.分析项目需求和施工条件:根据项目的需求和具体施工条件,分析项目的特点和难点,评估施工工艺和设备选择。
2.制定施工方案:确定施工方式、工序和工艺,并编制详细的施工方案,包括工程时间进度安排、人员配备、设备选型等。
3.组织人力资源:根据施工方案确定所需的人力资源,包括施工队伍的组织和管理,施工人员的培训和考核等。
4.确定物资采购计划:根据施工方案确定所需的物资,制定物资采购计划,包括材料的选购、供应商的选择、物资的运输等。
5.确定设备配置和维护计划:根据施工方案确定所需的设备,包括施工设备和生产设备,制定设备配置和维护计划,确保施工过程的顺利进行。
6.制定施工组织管理制度:制定施工组织管理制度,明确责任和权限,确保施工过程的协调和顺利进行。
7.制定安全管理和环保措施:制定安全管理和环保措施,包括安全生产制度、施工现场的安全保护措施、排污管理等,确保施工过程的安全和环保。
四、施工组织设计实施步骤1.收集项目资料:包括项目的规划设计和施工图纸、相关的技术标准和规范等。
污水处理工程施工组织设计方案一、项目概述本项目是一项污水处理工程的施工组织设计,场地位于城市东部的一片空地,用于建设一个能够处理1.5万吨/天的污水处理厂,工程内容包括污水收集系统建设、处理系统建设、供电、供水、通讯及控制系统的建设等,以期使城市的污水能够得到全面处理和回收利用,达到环境治理的目的。
二、施工组织设计原则1. 安全第一:施工期间,应确保在没有威胁施工人员生命安全的前提下,保证工程的质量和进度。
2. 资源优化:合理规划建设周期,通过充分的资源配置,最大限度地提高建设质量,保证项目的可持续发展。
3. 环保节能:在建设过程中,努力实现“绿色工地”,采用环保节能的建设方案和先进的技术手段,协调好各项施工工序和环保要求。
三、施工组织设计方案1. 确定主要建设内容本工程主要包括污水处理设备、污水输送管道及接收站及配套设施的建设。
污水处理设备包括污水初处理、污水生化处理及深度处理设备;污水输送管道则包括各阶段厂房内全部管道及外部进出水、污泥管道等。
2. 施工单位组织管理模式本工程采用施工总承包模式,确定由一个总承包单位对整个工程负责。
总承包单位根据设计图纸和工程规划方案,在工程建设周期内,承包施工、安装、调试和工程质量验收等工作。
3. 建设周期规划本污水处理工程将分为三期建设,建设周期分别为1年、1年、1年,共计3年。
第一期建设内容:污水收集系统建设,包括管道敷设、泵房建设等;第二期建设内容:处理系统建设,包括污水初处理、生化处理和深度处理等;第三期建设内容:供电、供水、通讯及控制系统的建设。
4. 安全保障措施为确保工程施工期间的安全,施工总承包单位应建立工程质量安全保障体系。
在施工过程中,实行安全领导体系,任命专人负责安全监督,落实相关安全管理制度,确保安全施工。
5. 环保措施本项目所在区域已列入全市治理重点区域,施工总承包单位在施工期间应遵守相关环保法规的要求,执行环保政策,确保环境污染问题得到控制。
XXX污水处理设施工程施工组织设计为了保护和改善环境,净化水资源,污水处理设施是必不可少的设施之一、在设计和建设污水处理设施工程时,合理的施工组织设计将直接影响施工的效率和质量。
下面将针对XXX污水处理设施工程的施工组织设计,详细介绍工程施工的组织结构、施工方案、施工时间计划和施工安全措施。
一、工程施工组织结构1.项目经理:负责工程的整体组织和管理,包括施工进度控制、技术质量把关、安全管理等。
3.工程人员:包括施工队伍、施工技术员、施工检查员等,负责实际的施工作业。
4.联络员:负责与业主、设计单位、监理单位等进行沟通和协调。
二、施工方案1.地基处理:根据现场勘探和设计要求,采用人工挖掘和回填的方式进行基坑开挖和地基处理。
对于土质较差的区域,采用加固地基的方法,如灌注桩等。
2.结构施工:首先进行地下管线的铺设和固定,然后进行预制构件的安装和连接。
施工过程中,要保证预制构件的准确安装和牢固连接。
3.设备安装:施工人员按照设计图纸要求,进行污水处理设备的安装、调试和试运行。
4.地面工程:包括建筑物的修建、道路的铺设和绿化等工作。
施工过程中,要保证土壤的固结和排水系统的畅通。
三、施工时间计划1.地基处理:预计需要2周的时间进行基坑开挖和地基处理。
2.结构施工:预计需要4周的时间进行地下管线的铺设和预制构件的安装。
3.设备安装:预计需要2周的时间进行设备的安装、调试和试运行。
4.地面工程:预计需要4周的时间进行建筑物修建、道路铺设和绿化等工作。
总计施工时间为12周。
四、施工安全措施1.施工人员必须严格按照安全操作规程进行作业,必须配戴安全帽、安全绳等个人防护用品。
2.在作业现场设置明显的安全警示标志,保持施工现场的整洁和通畅。
3.对于高处作业,必须采取安全防护措施,如设置安全护栏和安全网等。
4.对施工现场进行消防安全检查,保证消防设施的完好和随时可用。
5.定期进行安全检查和隐患排查,及时整改安全隐患,确保施工过程中的安全。
污⽔处理⼚设备安装施⼯组织设计范本污⽔处理⼚设备安装施⼯组织设计------污⽔处理⼚设备安装施⼯组织设计⼀、编制依据及编制原则1.1---------污⽔处理⼚安装⼯程施⼯招标⽂件;1.2中国市政⼯程---设计研究院设计的---------污⽔处理⼚安装⼯程施⼯图纸及技术规定;1.3---------污⽔处理⼚安装⼯程招标答疑;1.4现场踏勘所掌握的情况和资料;1.5现有的技术⽔平、施⼯管理⽔平和机械设备配备能⼒及以往所从事污⽔处理⼚的施⼯经验;1.6本⼯程施⼯所遵循的相关规范、规程和技术标准、图集;1.7本企业质量保证⼿册、职业安全健康管理⼿册、环境管理⼿册和程序⽂件及有关管理制度;1.8相关的劳动、材料、机械定额。
2编制原则2.1充分考虑其科学性、合理性,与业主招标⽂件的符合性,体现企业的施⼯能⼒和管理⽔平。
2.2确保⼯程质量⼀次性验收合格:优化施⼯组织⽅案,采⽤机械化、专业化施⼯,严格质量控制。
贯彻企业质量⽅针和⽬标,精⼼组织、科学施⼯,确保⼯程质量和施⼯安全。
2.3确保安全:实⾏严密的管理和施⼯措施,针对⼯程中可能出现安全隐患的部位和施⼯过程,实⾏重点监控,确保万⽆⼀失。
2.4确保⼯期:鉴于本项⼯程的特殊性,我们⼀定从各种资源配置着⼿,按照总体⼯期要求,优化施⼯⽹络,实⾏⽬标控制。
根据拟定的⼯期,经⽹络优化,充分考虑施⼯⼲扰、⾬季季节影响、各种突发事件影响等等不利因素,配齐各种资源,确保总体⼯期⽬标实现。
2.5⽂明施⼯、爱护环境:在施⼯过程中,采取环境保护措施,尽量少占线外⽤地;采取各种措施尽量减⼩⼯地噪声、减少粉尘污染,做到⽂明施⼯、保护环境。
⼆、⼯程概况1⼯程简介---------污⽔处理⼚安装⼯程,地点位于---东部---海榆东线主⼲道旁,距市区28公⾥,⼚区⽤地⾯积约14708平⽅⽶,建筑物占地⾯积4212平⽅⽶,本期污⽔处理规模为1万m3/d,远期⼯程处理规模3万m3/d,该⼯程由中国市政⼯程---设计研究院市设计。
办公楼污水处理设备安装施工组织设计方案1. 前言本文档旨在设计办公楼污水处理设备的安装施工组织方案。
通过合理的组织设计和施工计划,确保污水处理设备的安装顺利进行,达到预期效果。
2. 施工组织设计2.1 施工组织架构为确保施工过程的顺利进行,建议设立以下施工组织架构:- 总施工组织负责人:负责汇总各个分部分项工程的施工计划和进度,并提供全面指导和监督。
- 污水处理设备施工组:负责污水处理设备的实际安装工作,包括设备的搬运、调试和连接等。
- 安全监督组:负责施工现场的安全监督和事故预防。
- 质量检查组:负责对污水处理设备的安装质量进行检查和评估。
2.2 施工组织原则- 安全第一:在施工过程中,始终要将安全作为首要考虑因素,在施工前进行详细的安全培训,并配备相关的安全设施和装备。
- 协调配合:各个施工组之间要互相协调、配合,确保施工进度无延误。
- 质量控制:严格按照施工规范和设备要求进行施工,确保安装质量达标。
- 环境保护:在施工过程中,要做好环境保护工作,避免对周围环境造成污染。
2.3 施工计划根据实际情况,制定详细的施工计划,包括以下内容:- 施工时间安排:确定污水处理设备的施工起止时间,合理安排施工周期。
- 施工队伍规模:根据施工工程的容量和难度确定所需施工人员的数量和专业。
- 施工资源准备:提前准备好所需的施工设备、材料和工具等,并确保其良好工作状态。
- 施工风险评估:对施工过程中可能存在的风险进行评估,并采取相应的措施进行防范和应对。
3. 结束语通过合理的施工组织设计和施工计划,预计办公楼污水处理设备的安装工作可以顺利完成。
在实际施工过程中,应严格按照设计方案进行操作,并进行质量检查和安全监督,确保设备安装质量和工程进度的达标。
同时,也要注重环境保护,避免对周围环境造成污染。
污水处理施工组织设计【完美】高速污水处理段施工组织仪1,前备注1.1编制说明首先,我们完全接受招标文件有关的所有要求通过认真学习和研究某某公司的招标文件、相关图纸、答疑,并多次走访施工现场,在分析了影响施工的各种因素和工程合同的特点和难点后,我们有充分的信心,在保证工程安全施工的前提下,确保高质量、高速度地完成工程招标文件规定的合同范围内的所有任务。
我们将把以下工作作为我们的当务之急:(1)和安全施工:确保在本工程的整个施工过程中不发生重大伤亡事故或重大设备安全事故(2)工程质量:自始至终,按照一次验收的标准进行全过程控制。
(3),施工进度:从人力、财力、物力上加强和保证进度,决定按合理要求完成施工任务,为贵公司创造经济和社会效益。
(5)在掌握土建工程的同时,密切注意安装工作,确保在调试和运行的基础上移交工程时,各种管线和设备处于良好的工作状态。
(6)、做好各专业分包的协调、配合和管理工作,我公司将在组织和技术上采取切实可行的措施,确保这项工作做好。
3,一旦我们有幸中标,我们将充分发挥施工现场现有的生产设施,加快施工进度。
同时,充分发挥我公司的管理优势,建立完善的项目管理组织,实行严格的责任制,在建设和监理单位的领导和监督下,按照招标文件规定的合同范围,采用承包工程、材料、工期、质量、安全和施工的工程承包方法。
通过对劳动力、机械设备、材料、技术、方法和信息的优化配置,可以达到工期、质量、安全和社会声誉的预期目标效果。
4。
我们将积极全面地与各分包商协调合作。
届时,我公司将根据分包合同的要求,部署有能力的管理人员,为各专业分包商成立谈判管理小组,加强分包商在安全、质量、进度等方面的施工管理,并为分包商提供技术支持。
同时,作为承包商,它将向各专业分包商提供正常施工所需的所有设施和服务,以确保项目的顺利进行。
5、施工将严格按照招标文件附件及国家和省政府颁发的其他有关施工技术规范必须进行全过程质量控制,在本工程施工中实行目标质量管理,确保一次验证合格,并通过备案制验收达标6,根据本工程的特点,在本工程施工期间,必须尽最大努力避免干挠和对周围环境的影响。
污水处理设备施工
组织设计
污水处理厂工艺设备安装施工方案
一、通用设备的安装
通用设备一般在设备出厂时都对设备标有说明,而且,由于通用设备是较为常见的设备,其安装要求已经具有行业规范性质条文。
风机、泵的安装及验收可参照国家标准GB50275-98《压缩机、风机、泵安装工程施工及验收规范》进行。
1水泵的安装
1.1水泵泵体与电动机、进出口法兰安装的允许偏差见下表:
1.2泵座、进水口、导叶座、出水口、弯管和过墙管等法兰联接部件的相互联接应紧密无隙。
1.3填料盒与泵轴间的间隙在周围方向应均匀,并压入接产品说明书规定类型和尺寸的填料。
1.4油箱内应注入规定的润滑油到标定油位。
2风机的安装(罗茨式)
软茨式鼓风机安装允许偏差:
二、专用设备的安装
污水处理专用设备针对性强,每种设备都有自身的特点。
专用设备的安装可参照制造厂所提供的随机(设备)出厂的说明书、装配图和技术要求进行。
1 格栅除污机安装
1.1格栅安装时的定位允许偏差见下表
1.2机械格栅的轨道重合度、轴距和倾斜度等技术要求的允许偏差
1.3格栅安装允许偏差
2 搅拌设备安装
2.1搅拌轴安装的允许偏差
2.2介质为腐蚀性溶液时,轴及浆板宜采用环氧树脂3度、丙纶布二层包涂,以防腐蚀。
3 刮泥机安装
3.1刮泥耙刮板下缘与池底距离为50mm,其偏差为±25mm。
3.2当销轮直径小于5m时,销轮节圆直径偏差为-2.0mm;销轮端面跳动偏差为5mm;销轮与齿轮中心距偏差为+5,-2.5mm。
3.3中心传动刮泥机机座及主要部件安装允许偏差
4曝气机的安装
4.1立式曝气机安装允许偏差:
4.2水平式曝气机安装允许偏差
5进出水口闸门安装允许偏差
三、设备安装的一般要求:
无论是通用设备还是未用设备,其正确的安装是设备正常工作的前提和保证。
水处理设备的安装,必须严格按设备安装工艺及要求进行。
1设备基础:
1.1依照设计要求和图纸规定浇筑机械设备基础。
1.2基础的混凝土标号,基面位置高程应符合说明书和技术文件规定。
1.3混凝土强度应符合龄期后的规定(设计强度的75%)。
1.4基础施工后要求平整坚实,并有隔离吸振的措施,防止运转中产生。
