T梁运输、运架实施细则1.编制目的为了加强我梁场在T梁运架施工中的安全质量控制,切实有效地实施运架施工强制性工艺工序、标准。
特制订本运架施工实施细则,明确T梁运架施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范运架作业施工;为质量控制提供参考。
2.编制依据《铁路工程铺架技术与管理》《铁路架桥机架梁暂行规程》(铁建设【2006】181号)《预制后张法预应力混凝土铁路桥简支T梁技术条件》(TB/T3043-2005)《新建时速200公里客货共线铁路工程施工质量验收暂行标准》(铁建设[2004]8号)3.适应范围适用于中铁二十一局集团山西中南部铁路通道ZNTJ-13标项目经理部铺架分部安阳制梁场货运专线32米、24米和20米后张预应力简支T梁的运架梁指导。
4.术语、定义T梁运架施工实施细则是施工单位现场运架施工的操作性文件;由施工单位根据现场实际情况进行编制;施工实施细则中的指标参数、不齐全或与设计、规范、验标不一致时应以设计、规范、验标文件为准。
5.注意事项1)架桥机操作人员必须经培训并办理相应的特种工种证件持证上岗。
2)架桥机操作人员必须阅读使用说明书,尽快熟悉架梁、过孔过程,要明白每次操作的具体步骤与意义。
3)曲梁与机臂、曲梁与行车任何时候都必须有销连接,架梁状态保持曲梁与机臂销连接,过孔状态保持曲梁与行车销连接。
二者转换时要先连接后解除。
4)过孔时零、一、二、三号柱位臵必须有专人操作与监护,支垫要平实可靠,并确保与指挥人员联系畅通,及时调整。
5)架梁、过孔工况保证机臂水平。
一、二柱横移轨道分别水平,三根轨道要平行。
6)操作过程中发现有异常时一定要首先按下急停开关。
急停开关位臵分别设在零号柱、一号柱及操作台处7)要派专人看监起升绞车钢丝绳的盘绕情况,如有不规则排绳必须重新盘绕,无误后方可起吊梁片。
8)吊梁小车起吊梁片时,吊梁扁担要随时调平。
严禁扁担体倾斜吊梁。
9)运梁车运行时在非紧急情况严禁紧急制动,要缓慢驱动,减速后制动。
铁路建设项目部架子队管理办法第一条根据铁道部《关于积极倡导架子队管理模式的指导意见》(铁建设〔__〕51号)精神,为适应铁路建设需要,确保工程质量和施工安全,充分调动社会资源积极参与工程建设,进一步规范铁路项目用工行为,特制定本办法。
第二条本办法所称架子队是指施工现场的基层施工作业队伍,是以集团公司内部管理、技术人员和生产骨干为施工管理与监控层,以与集团没有隶属关系的劳务企业派遣的劳务人员和的其他社会劳动者(统称劳务作业人员)为主要作业人员的施工队。
第三条集团公司承建的所有国铁工程项目应全面推行架子队管理模式。
第四条架子队由参建工程公司负责组建,隶属分项目部管理。
第五条架子队组建方式:1)、按里程段落组建,其下设桥梁工班、涵洞工班、隧道工班、路基工班、制梁工班、铺架工班等。
2)、按专业组建,其下设工序作业工班;桥梁、隧道、涵洞、制梁,下设钢筋班、模板班、混凝土工班等。
第六条提倡各工程公司以发育专项施工能力为方向,构建和壮大组织架构、人员编制、专业方向相对稳定的架子队,积极参与铁路工程建设。
第七条架子队由管理层和作业层构成。
第八条管理层设置队长、技术副队长、技术员、质检员、安全员、试验员、材料员和领工员、工班长等岗位,选派工程公司内部正式员工担任,经岗位培训合格后持证上岗。
除队长、技术副队长外,其他人员配备应满足施工现场生产管理、各施工环节和过程不间断监督的需要。
第九条作业层由劳务作业人员组成,主要来源于“三证一书”(营业执照、资质证书、安全许可证、法人委托书)齐全、与企业长期友好合作且未发生法律经济纠纷的劳务企业;尽量避免使用社会零散劳务人员。
特殊工种、关键岗位应优先选用企业内部正式员工。
第十条项目部要遵循“依法用工、长期合作、严管善待、共同发展”的原则,和谐处理与劳务企业及劳务人员的关系。
在选用劳务作业人员时,应与劳务企业签订《劳务协议》,并检查验证劳务企业与劳务人员签订的劳动合同;直接招用的劳务人员,与其签订“以完成一定工作任务为期限”的劳动合同。

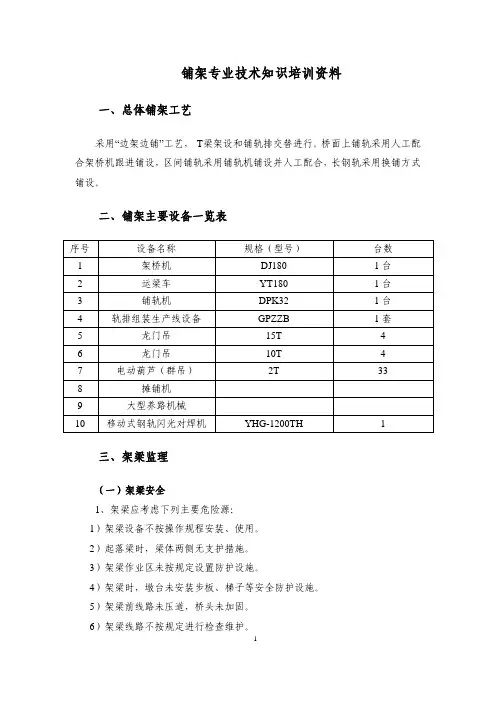

铺架专业技术知识培训资料一、总体铺架工艺采用“边架边铺”工艺,T梁架设和铺轨排交替进行。
桥面上铺轨采用人工配合架桥机跟进铺设,区间铺轨采用铺轨机铺设并人工配合,长钢轨采用换铺方式铺设。
二、铺架主要设备一览表三、架梁监理(一)架梁安全1、架梁应考虑下列主要危险源:1)架梁设备不按操作规程安装、使用。
2)起落梁时,梁体两侧无支护措施。
3)架梁作业区未按规定设置防护设施。
4)架梁时,墩台未安装步板、梯子等安全防护设施。
5)架梁前线路未压道,桥头未加固。
6)架梁线路不按规定进行检查维护。
7)架桥机主机对位后,未采取可靠的制动措施。
8)下坡道架梁时运梁车没有可靠的防溜措施。
9)架桥机过孔前,梁片未按规定进行横向联结。
10)横向联结、湿接缝施工无可靠的工作平台或吊篮。
11)高处作业不按规定佩戴劳动防护用品;酒后或疲劳作业。
12)架梁无防风措施,雨季施工无防雷措施,冬季无防滑措施。
2、架梁安全监理控制要点1)检查架梁施工单位的施工现场安全管理体系、安全生产责任制、机械管理制度、机械使用制度和机械保养制度及其相关记录,保证架桥机保持完好状态。
检查施工单位的施工方案、安全技术交底、作业指导书和应急预案。
检查梁片出厂技术证明书。
2)每天(参加)检查施工单位的班前安全讲话、收班总结会,并留下相关记录备查。
每天应按要求对架桥机行走系统、制动系统、吊装系统等进行检查维护,并做好相关记录(现场监理签字确认)。
3)架桥机停留地点应有人监护,严禁非工作人员走近及走上架桥机,严禁非操作人员进入操纵室。
架桥机停留时应采取防溜措施。
4)架梁作业区域(含桥下)应设置明显警示标志及必要的安全防护设施,安排专人进行防护,非架梁人员不得进入架梁作业区。
架梁作业时,施工现场应设防护人员劝阻围观架梁人员避到安全距离外,严禁非作业人员上桥进入作业地点。
桥梁吊起后,严禁有人在梁下停留。
5)墩台作业人员应戴安全帽、穿防滑鞋、系安全带,必要时应在墩台上栓挂安全网。
