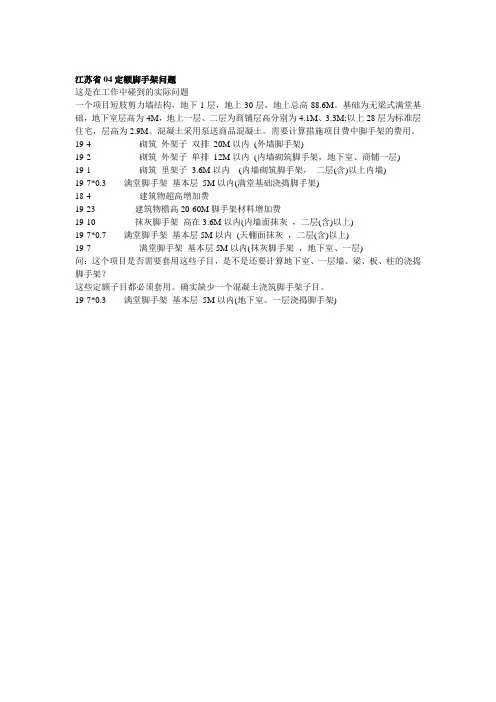

江苏省04定额脚手架问题
这是在工作中碰到的实际问题
一个项目短肢剪力墙结构,地下1层,地上30层,地上总高88.6M。
基础为无梁式满堂基础,地下室层高为4M,地上一层、二层为商铺层高分别为4.1M、3.3M;以上28层为标准层住宅,层高为2.9M。
混凝土采用泵送商品混凝土。
需要计算措施项目费中脚手架的费用。

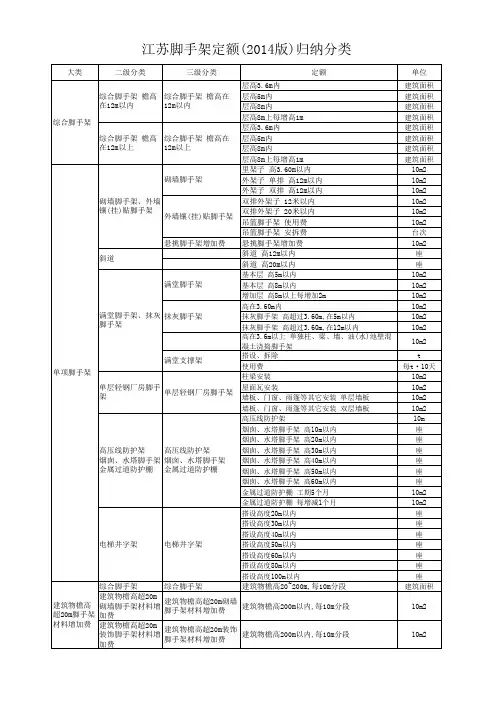

19-4 砌筑外架子双排20M以内(外墙脚手架)
19-2 砌筑外架子单排12M以内(内墙砌筑脚手架,地下室、商铺一层)
19-1 砌筑里架子3.6M以内(内墙砌筑脚手架,二层(含)以上内墙)
19-7*0.3 满堂脚手架基本层5M以内(满堂基础浇捣脚手架)
18-4 建筑物超高增加费
19-23 建筑物檐高20-60M脚手架材料增加费
19-10 抹灰脚手架高在3.6M以内(内墙面抹灰,二层(含)以上)
19-7*0.7 满堂脚手架基本层5M以内(天棚面抹灰,二层(含)以上)
19-7 满堂脚手架基本层5M以内(抹灰脚手架,地下室、一层)
问:这个项目是否需要套用这些子目,是不是还要计算地下室、一层墙、梁、板、柱的浇捣脚手架?
这些定额子目都必须套用。
确实缺少一个混凝土浇筑脚手架子目。
19-7*0.3 满堂脚手架基本层5M以内(地下室、一层浇捣脚手架)。

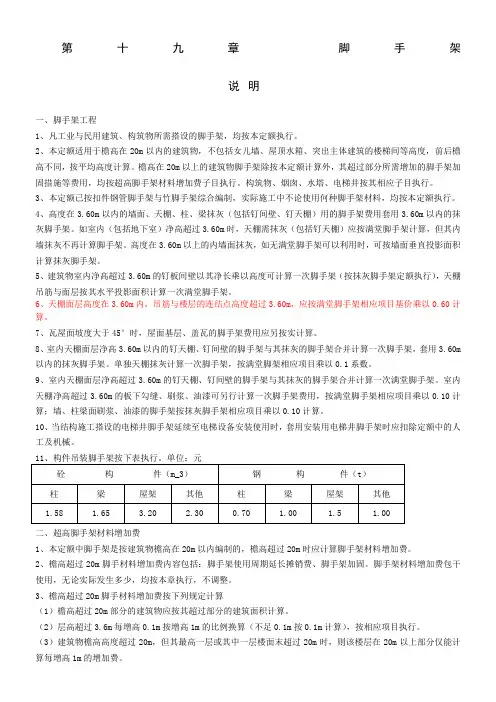

说明一、脚手架工程脚手架分综合脚手架和单项脚手架两部分。
单项脚手架适用于单独地下室、装配式和多(单)层工业厂房、仓库、独立的展览馆、体育馆、影剧院、礼堂、饭堂(包括附属厨房)、锅炉房、檐高未超过3.60m高的屋顶构架、构筑物和独立装饰工程等。
除此之外的单位工程均执行综合脚手架项目。
(一)综合脚手架(5)施工现场需搭设高压线防护架、金属过道防护棚脚手架按单项定额规定执行。
(6)瓦屋面坡度大于45°时,屋面基层、盖瓦的脚手架费用应另行计算。
(7)未计算到建筑面积的室外柱、梁等,其高度超过3.60m时,应另按单项脚手架相应定额计算。
1、檐高在3.60m内的单层建筑不执行综合脚手架定额。
2、综合脚手架项目仅包括脚手架本身的搭拆,不包括建筑物洞口临边、电器防护设施等费用,以上费用已在安全文明施工措施费中列支。
3、单位工程在执行综合脚手架时,遇有下列情况应另列项目计算,不在计算超过20m脚手架材料增加费。
(1)各种基础自设计室外地面起深度超过1.50m(砖基础至大放脚基底面、钢筋混凝土基础至垫层上表面),同时混凝土带型基础底宽超过3m、满堂基础或独立基础(包括设备基础)混凝土底面积超过16m²应计算砌墙、混凝土浇捣脚手架。
砖基础以垂直面积按单项脚手架中里架子、混凝土浇捣按相应满堂脚手架定额执行。
(2)层高超过3.60m的钢筋混凝土框架柱、梁、墙混凝土浇捣脚手架按单项定额规定计算。
(3)独立柱、单梁、墙高度超过3.60m混凝土浇捣脚手架按单项定额规定计算。
(4)层高在2.20m以内的技术层外墙脚手架按相应单项定额规定执行。
4、本定额满堂脚手架不适用于满堂扣件式钢管支撑架(简称满堂支撑架),满堂支撑架应按搭设方案计价。
5、单层轻钢厂房脚手架适用于单层轻钢厂房钢结构施工用脚手架,分钢柱梁安装脚手架、屋面瓦等水平结构安装脚手架和墙板、门窗、雨蓬、天沟等竖向结构安装脚手架,不包括厂房内土建、装饰工作脚手架,实际发生时另执行相关子目。

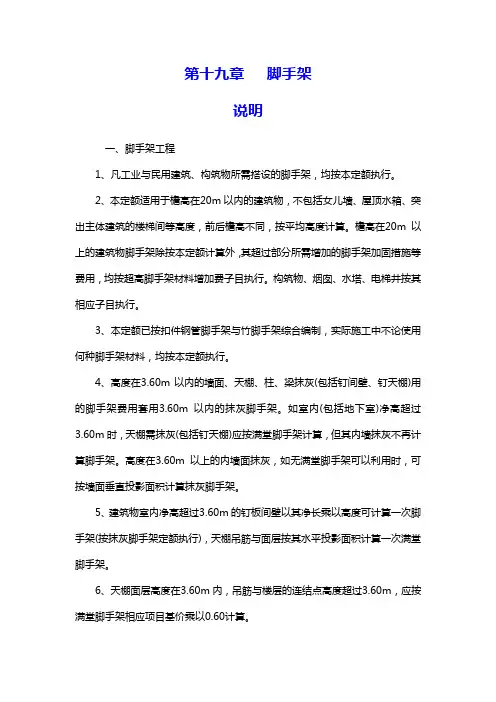

第十九章脚手架说明一、脚手架工程1、凡工业与民用建筑、构筑物所需搭设的脚手架,均按本定额执行。
2、本定额适用于檐高在20m以内的建筑物,不包括女儿墙、屋顶水箱、突出主体建筑的楼梯间等高度,前后檐高不同,按平均高度计算。
檐高在20m以上的建筑物脚手架除按本定额计算外,其超过部分所需增加的脚手架加固措施等费用,均按超高脚手架材料增加费子目执行。
构筑物、烟囱、水塔、电梯井按其相应子目执行。
3、本定额已按扣件钢管脚手架与竹脚手架综合编制,实际施工中不论使用何种脚手架材料,均按本定额执行。
4、高度在3.60m以内的墙面、天棚、柱、梁抹灰(包括钉间壁、钉天棚)用的脚手架费用套用3.60m以内的抹灰脚手架。
如室内(包括地下室)净高超过3.60m时,天棚需抹灰(包括钉天棚)应按满堂脚手架计算,但其内墙抹灰不再计算脚手架。
高度在3.60m以上的内墙面抹灰,如无满堂脚手架可以利用时,可按墙面垂直投影面积计算抹灰脚手架。
5、建筑物室内净高超过3.60m的钉板间壁以其净长乘以高度可计算一次脚手架(按抹灰脚手架定额执行),天棚吊筋与面层按其水平投影面积计算一次满堂脚手架。
6、天棚面层高度在3.60m内,吊筋与楼层的连结点高度超过3.60m,应按满堂脚手架相应项目基价乘以0.60计算。
7、瓦屋面坡度大于45°时,屋面基层、盖瓦的脚手架费用应另按实计算。
8、室内天棚面层净高3.60m以内的钉天棚、钉间壁的脚手架与其抹灰的脚手架合并计算一次脚手架,套用3.60m 以内的抹灰脚手架。
单独天棚抹灰计算一次脚手架,按满堂脚架相应项目乘以0.1系数。
9、室内天棚面层净高超过3.60m的钉天棚、钉间壁的脚手架与其抹灰的脚手架合并计算一次满堂脚手架。
室内天棚净高超过3.60m的板下勾缝、刷浆、油漆可另行计算一次脚手架费用,按满堂脚手架相应项目乘以0.10计算;墙、柱梁面刷浆、油漆的脚手架按抹灰脚手架相应项目乘以0.10计算。
10、当结构施工搭设的电梯井脚手架延续至电梯设备安装使用时,套用安装用电梯井脚手架时应扣除定额中的人工及机械。

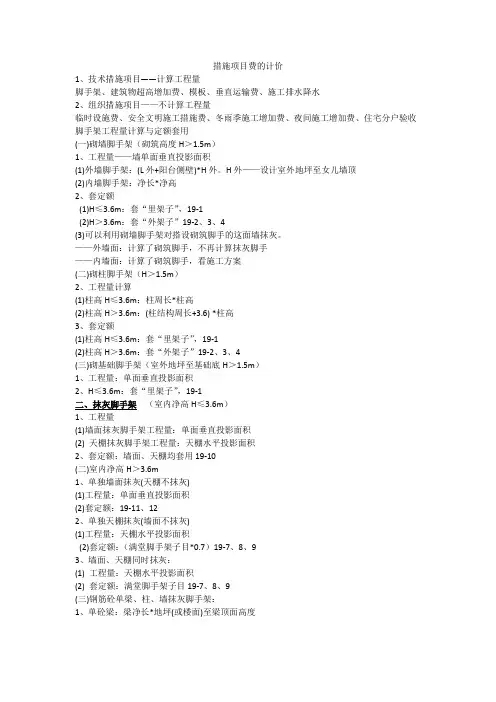

措施项目费的计价1、技术措施项目——计算工程量脚手架、建筑物超高增加费、模板、垂直运输费、施工排水降水2、组织措施项目——不计算工程量临时设施费、安全文明施工措施费、冬雨季施工增加费、夜间施工增加费、住宅分户验收脚手架工程量计算与定额套用(一)砌墙脚手架(砌筑高度H>1.5m)1、工程量——墙单面垂直投影面积(1)外墙脚手架:(L外+阳台侧壁)*H外。
H外——设计室外地坪至女儿墙顶(2)内墙脚手架:净长*净高2、套定额(1)H≤3.6m:套“里架子”,19-1(2)H>3.6m:套“外架子”19-2、3、4(3)可以利用砌墙脚手架对搭设砌筑脚手的这面墙抹灰。
——外墙面:计算了砌筑脚手,不再计算抹灰脚手——内墙面:计算了砌筑脚手,看施工方案(二)砌柱脚手架(H>1.5m)2、工程量计算(1)柱高H≤3.6m:柱周长*柱高(2)柱高H>3.6m:(柱结构周长+3.6) *柱高3、套定额(1)柱高H≤3.6m:套“里架子”,19-1(2)柱高H>3.6m:套“外架子”19-2、3、4(三)砌基础脚手架(室外地坪至基础底H>1.5m)1、工程量:单面垂直投影面积2、H≤3.6m:套“里架子”,19-1二、抹灰脚手架(室内净高H≤3.6m)1、工程量(1)墙面抹灰脚手架工程量:单面垂直投影面积(2) 天棚抹灰脚手架工程量:天棚水平投影面积2、套定额:墙面、天棚均套用19-10(二)室内净高H>3.6m1、单独墙面抹灰(天棚不抹灰)(1)工程量:单面垂直投影面积(2)套定额:19-11、122、单独天棚抹灰(墙面不抹灰)(1)工程量:天棚水平投影面积(2)套定额:(满堂脚手架子目*0.7)19-7、8、93、墙面、天棚同时抹灰:(1) 工程量:天棚水平投影面积(2) 套定额:满堂脚手架子目19-7、8、9(三)钢筋砼单梁、柱、墙抹灰脚手架:1、单砼梁:梁净长*地坪(或楼面)至梁顶面高度2、砼柱:(柱结构周长+3.6) *柱高3、砼墙:梁净长*地坪(或楼面)至板底高度——套19-10、11、12三、砼浇捣脚手架(层高H>3.6m)(一)封闭式的砼框架1、工程量:轴线围成的面积——分层计算2、套定额:现浇板:满堂脚手架*0.3预制板:满堂脚手架*0.4(二)未封闭的砼框架:分别按单独的柱、梁、墙计算1、砼柱:(柱周长+3.6) *柱高2、砼梁:梁净长*楼、地面至梁顶的高度3、砼墙:墙净长*墙高——均套用19-13(三)砼基础(1)设计室外地坪至垫层顶的高度H>1.5m(2)条基:基础底宽>3.0m独立基础、设备基础或满堂基础:基础底面积>16m22、工程量——按槽或坑底的面积计算3、套定额——套用满堂脚手架*0.3四、其他脚手架1、金属过道防护棚:m22、斜道:座3、高压线防护架:m4、电梯井字架:座5、构筑物脚手架:座五、檐高超过20m脚手架超高材料增加费(檐高>20m)1、工程量——檐高>20m以上的那部分楼层的建筑面积2、套定额(1)楼层全部在20m上:根据檐高选套。
第十九章脚手架说明一、脚手架工程1、凡工业与民用建筑、构筑物所需搭设的脚手架,均按本定额执行。
2、本定额适用于檐高在20m以内的建筑物,不包括女儿墙、屋顶水箱、突出主体建筑的楼梯间等高度,前后檐高不同,按平均高度计算。
檐高在20m以上的建筑物脚手架除按本定额计算外,其超过部分所需增加的脚手架加固措施等费用,均按超高脚手架材料增加费子目执行。
构筑物、烟囱、水塔、电梯井按其相应子目执行。
3、本定额已按扣件钢管脚手架与竹脚手架综合编制,实际施工中不论使用何种脚手架材料,均按本定额执行。
4、高度在3.60m以内的墙面、天棚、柱、梁抹灰(包括钉间壁、钉天棚)用的脚手架费用套用3.60m以内的抹灰脚手架。
如室内(包括地下室)净高超过3.60m时,天棚需抹灰(包括钉天棚)应按满堂脚手架计算,但其内墙抹灰不再计算脚手架。
高度在3.60m以上的内墙面抹灰,如无满堂脚手架可以利用时,可按墙面垂直投影面积计算抹灰脚手架。
5、建筑物室内净高超过3.60m的钉板间壁以其净长乘以高度可计算一次脚手架(按抹灰脚手架定额执行),天棚吊筋与面层按其水平投影面积计算一次满堂脚手架。
6、天棚面层高度在3.60m内,吊筋与楼层的连结点高度超过3.60m,应按满堂脚手架相应项目基价乘以0.60计算。
7、瓦屋面坡度大于45度时,屋面基层、盖瓦的脚手架费用应另按实计算。
8、室内天棚面层净高3.60m以内的钉天棚、钉间壁的脚手架与其抹灰的脚手架合并计算一次脚手架,套用3.60m以内的抹灰脚手架。
单独天棚抹灰计算一次脚手架,按满堂脚架相应项目乘以0.1系数。
9、室内天棚面层净高超过3.60m的钉天棚、钉间壁的脚手架与其抹灰的脚手架合并计算一次满堂脚手架。
室内天棚净高超过3.60m的板下勾缝、刷浆、油漆可另行计算一次脚手架费用,按满堂脚手架相应项目乘以0.10计算:墙、柱梁面刷浆、油漆的脚手架按抹灰脚手架相应项目乘以0.10计算。
10、当结构施工搭设的电梯井脚手架延续至电梯设备安装使用时,套用安装用电梯井脚手架时应扣除定额中的人工及机械。

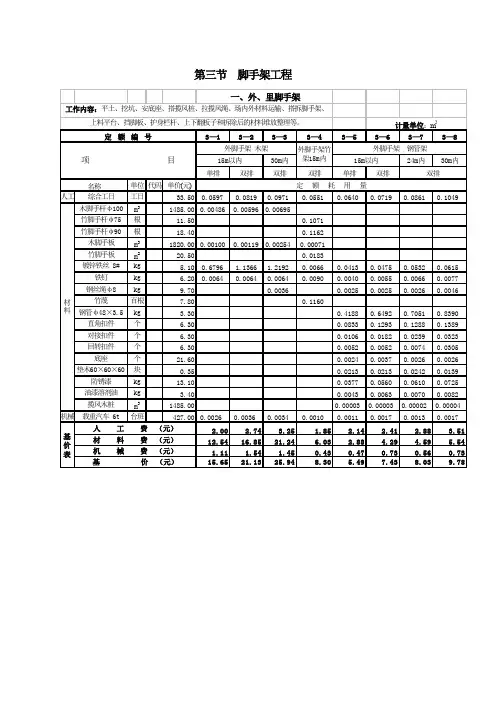

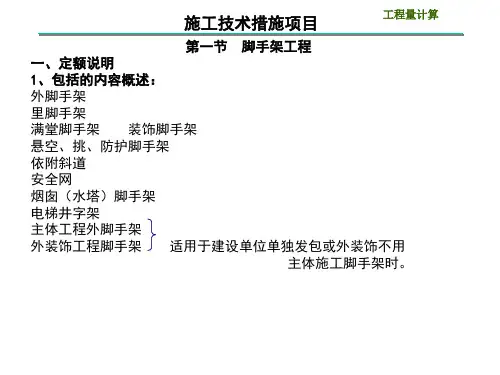

脚手架定额说明一、本章包括外脚手架、里脚手架、满堂脚手架、电动吊篮式脚手架、活动脚手架、电梯井架、烟囱、水塔脚手架及安全防护设施等措施项目;适用于建筑、装饰工程中的脚手架工程。
二、本章各类脚手架子目均按钢管脚手架编制。
三、建筑用外脚手架是指单独为建筑物外墙外边线上所有构件及部位的整体结构、装饰工程施工所需搭设的外脚手架。
装饰用外脚手架是指单独为建筑物外墙外边线上所有构件的装饰工程施工所搭设的外脚手架。
四、同一栋建筑物不同高度部位的脚手架周转用材的使用时间不同,因此外脚手架按搭拆、使用分别编制子目,脚手架搭拆及使用的时间规律如图13-1所示:外脚手架全部周转材料在施工现场的加权平均使用天数为外脚手架的“有效使用天数”。
五、外脚手架分为综合脚手架、单排脚手架,外脚手架包括脚手架、平桥、斜桥、平台、护栏、挡脚板等。
建筑物的外脚手架区分不同的高度、用途(建筑用、装饰用),分别按照相应单排脚手架、综合脚手架子目计算。
六、里脚手架包括外墙内面装饰脚手架、内墙砌筑及装饰用脚手架、外走廊及阳台的外墙砌筑与装饰脚手架、走廊柱、独立柱的砌筑与装饰脚手架、现捣混凝土柱、混凝土墙结构及装饰脚手架费用。
七、满堂基础脚手架按满堂脚手架基本层子目的50%执行。
条形基础宽度大于3m,且深度大于1.5m时,按满堂基础脚手架计算。
八、架空运输道,适用特殊施工环境,按施工组织设计计算。
子目以架宽2m为准,如架宽大于2m时应按相应子目乘以系数1.20;超过3m时按相应子目乘以系数1.50。
九、独立安全水平挡板和垂直防护架,是指脚手架以外单独搭设的,用于车辆通道、人行通道、临街防护和施工现场与其他危险场所隔离等防护。
十、超过1.5m宽以上雨蓬的檐口装饰线,如没有计算综合脚手架的,按单排脚手架计算(顶层雨篷不适用)。
十一、凿桩头的高度如超过1.2m时,混凝土灌注桩、预制方桩、管桩每凿1m3桩头,计算单排脚手架16m2;钻(冲)孔桩按直径乘以4加3.6m再乘以高,按单排脚手架子目执行。
江苏省建筑装饰补充定额说明子目说明一、各子目中的人工、材料和机械单价与2004年计价表一致,管理费和利润分别为25%和12%。
二、植筋打孔按深15D(螺纹钢筋最大外径),钢筋砼面施工考虑。
结构胶按国产大桶装考虑,设计要求采用进口胶时材料价格调整。
钢筋价格未包含在内,应另行计算。
三、复合木地板:本补充定额中的复合木地板安装按拼装考虑,为目前常用施工方法,与计价表12-130子目相比板与板之间未使用粘结剂。
四、外墙聚苯颗粒保温系统根据设计要求,套用相应的工序。
五、铝合金骨架铝塑板面层:常规做法为采用38*50*1.2铝合金方管制作骨架,如对基层骨架有特殊要求可采用76*44*1.5铝合金方管制作。
面层做法为折边干挂法。
六、外墙镶(挂)贴脚手架:1、外墙镶(挂)贴脚手架,适用于单独搭设装饰脚手架的情况,装饰施工单位搭建时方可收取,不搭建不收取。
2、本定额脚手架是按金属脚手架、竹脚手架综合考虑的,实际施工中,不论使用何种材料搭设的脚手架均按本定额执行。
3、檐高20m以上的脚手架费用,除包括搭、拆外,还包括脚手架加固摊销、延长周期的摊销费用在内。
工程量计算规则一、砂垫层:按图示尺寸以立方米计算。
二、轻质砂浆砌筑标准砖内外墙:同普通砂浆砌筑标准砖内外墙工程量计算规则。
三、砂加气砼砌块内外墙:同加气砼砌块工程量计算规则。
四、植筋:按规范要求根数计算。
五、机械除锈:按吨计算,同金属构件制作工程量计算规则。
六、屋面保温隔热砖:按图示尺寸实铺面积计算。
七、自流平地坪:按主墙间净面积计算,同整体面层工程量计算规则。
八、复合木地板安装:按图示尺寸实铺面积计算,同地板面层。
九、木地板压口铜条:按图示尺寸以延长米计算。
十、成品踢脚线安装:按图示尺寸以实贴延长米计算,门洞扣除,侧壁另加。
十一、界面剂:同内外墙抹灰工程量计算规则。
十二、柱、梁、墙面交界处贴网格纤维布:按规范要求实贴面积计算。
十三、外墙聚苯颗粒保温:同外墙抹灰工程量计算规则。
