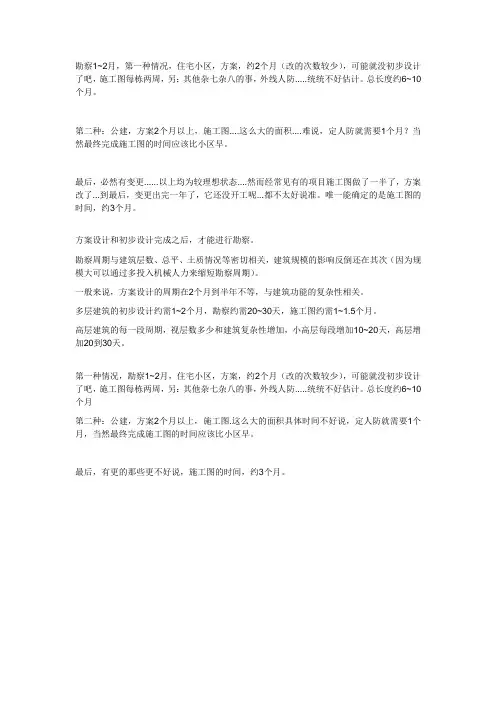

勘察1~2月,第一种情况,住宅小区,方案,约2个月(改的次数较少),可能就没初步设计了吧,施工图每栋两周,另:其他杂七杂八的事,外线人防.....统统不好估计。
总长度约6~10个月。
第二种:公建,方案2个月以上,施工图....这么大的面积....难说,定人防就需要1个月?当然最终完成施工图的时间应该比小区早。
最后,必然有变更......以上均为较理想状态....然而经常见有的项目施工图做了一半了,方案改了...到最后,变更出完一年了,它还没开工呢...都不太好说准。
唯一能确定的是施工图的时间,约3个月。
方案设计和初步设计完成之后,才能进行勘察。
勘察周期与建筑层数、总平、土质情况等密切相关,建筑规模的影响反倒还在其次(因为规模大可以通过多投入机械人力来缩短勘察周期)。
一般来说,方案设计的周期在2个月到半年不等,与建筑功能的复杂性相关。
多层建筑的初步设计约需1~2个月,勘察约需20~30天,施工图约需1~1.5个月。
高层建筑的每一段周期,视层数多少和建筑复杂性增加,小高层每段增加10~20天,高层增加20到30天。
第一种情况,勘察1~2月,住宅小区,方案,约2个月(改的次数较少),可能就没初步设计了吧,施工图每栋两周,另:其他杂七杂八的事,外线人防.....统统不好估计。
总长度约6~10个月
第二种:公建,方案2个月以上,施工图.这么大的面积具体时间不好说,定人防就需要1个月,当然最终完成施工图的时间应该比小区早。
最后,有更的那些更不好说,施工图的时间,约3个月。

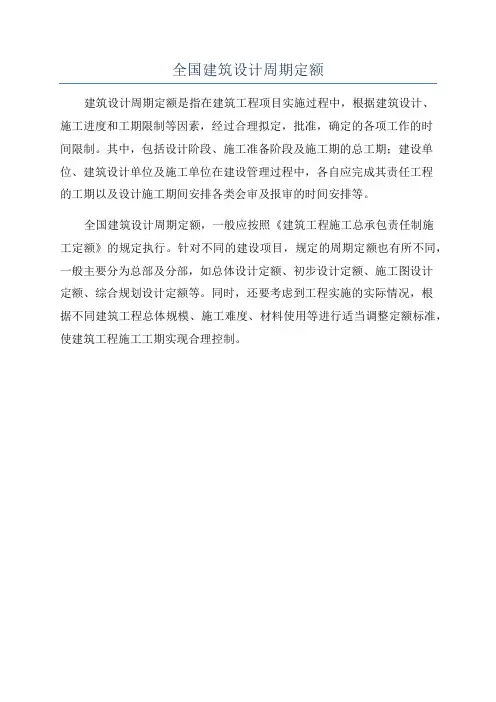

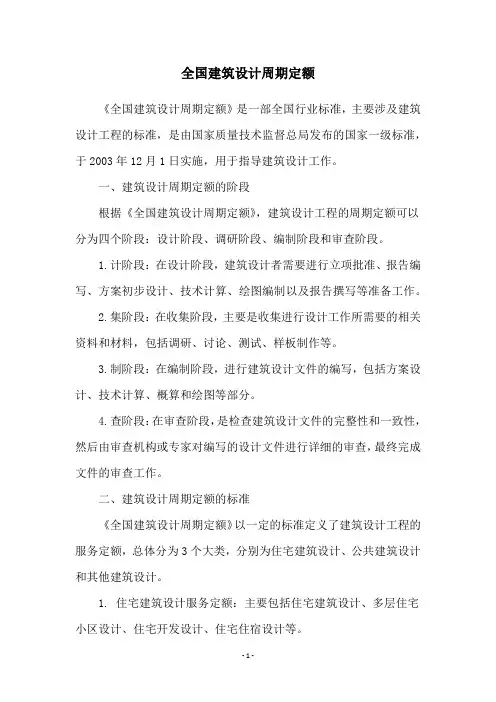

全国建筑设计周期定额《全国建筑设计周期定额》是一部全国行业标准,主要涉及建筑设计工程的标准,是由国家质量技术监督总局发布的国家一级标准,于2003年12月1日实施,用于指导建筑设计工作。
一、建筑设计周期定额的阶段根据《全国建筑设计周期定额》,建筑设计工程的周期定额可以分为四个阶段:设计阶段、调研阶段、编制阶段和审查阶段。
1.计阶段:在设计阶段,建筑设计者需要进行立项批准、报告编写、方案初步设计、技术计算、绘图编制以及报告撰写等准备工作。
2.集阶段:在收集阶段,主要是收集进行设计工作所需要的相关资料和材料,包括调研、讨论、测试、样板制作等。
3.制阶段:在编制阶段,进行建筑设计文件的编写,包括方案设计、技术计算、概算和绘图等部分。
4.查阶段:在审查阶段,是检查建筑设计文件的完整性和一致性,然后由审查机构或专家对编写的设计文件进行详细的审查,最终完成文件的审查工作。
二、建筑设计周期定额的标准《全国建筑设计周期定额》以一定的标准定义了建筑设计工程的服务定额,总体分为3个大类,分别为住宅建筑设计、公共建筑设计和其他建筑设计。
1. 住宅建筑设计服务定额:主要包括住宅建筑设计、多层住宅小区设计、住宅开发设计、住宅住宿设计等。
2.共建筑设计服务定额:主要涵盖公共建筑设计、公共设施设计等。
3.他建筑设计服务定额:主要包括构筑物设计、安装设计、电气设计、空调设计等。
三、建筑设计周期定额与建筑设计《全国建筑设计周期定额》是一部全国行业标准,已经成为社会各界建筑设计服务的重要参考标准。
它把建筑设计的工作内容、周期和技术要求纲领出来,规范建筑设计的过程,使建筑设计工作更加有序、规范。
建筑设计周期定额的出现,也为建筑设计的各个阶段定义了清晰的标准,可以更好地指导建筑设计者进行设计、技术研究以及文件编制工作。
此外,这一标准也促进了建筑设计行业的发展,使建筑设计服务得到规范化、科学化,使建筑设计工作变得更加专业、更加规范。
建筑设计中的建筑生命周期与可持续性建筑设计是一个综合性的系统工程,它涉及了建筑物从规划、设计、施工到使用及维护的全过程。
在建筑生命周期内,我们需要关注可持续性的概念,从而实现对环境的保护、资源的合理利用以及对人们健康和舒适空间的提供。
本文将探讨建筑设计中的建筑生命周期与可持续性的关系,并探讨一些应用于建筑设计中的可持续性原则和策略。
一、建筑生命周期的定义与阶段建筑生命周期是指建筑物从规划设计到拆除的整个过程。
一般来说,它可以分为规划阶段、设计阶段、施工阶段、运营阶段和拆除阶段。
1. 规划阶段:规划阶段是建筑项目的起始阶段,包括确定项目目标、梳理需求、选址、编制规划方案等。
2. 设计阶段:设计阶段是建筑项目的核心阶段,包括初步设计、方案设计、施工图设计等。
3. 施工阶段:施工阶段是将设计方案转化为实际建筑物的阶段,包括施工准备、材料采购、施工过程等。
4. 运营阶段:运营阶段是建筑物正式投入使用的阶段,包括建筑物的日常维护、能源消耗、人员管理等。
5. 拆除阶段:拆除阶段是建筑物结束使用后的阶段,包括拆除、废弃物处理等。
二、可持续性在建筑生命周期中的应用在建筑生命周期的每个阶段,都有机会应用可持续性原则和策略,以减少资源消耗、降低环境影响、提高人们的生活质量。
下面分别介绍每个阶段的可持续性应用。
1. 规划阶段:在规划阶段,可持续性的应用可以包括选址策略,选择可利用现有基础设施的地块,减少土地资源的开发和破坏。
同时,规划阶段也需要考虑建筑物的功能布局和定位,以满足绿色建筑和可持续发展的要求。
2. 设计阶段:在设计阶段,可持续性的应用可以包括建筑能效的优化,采用节能材料和技术,设计通风良好、采光充足的建筑形式,降低能源消耗。
同时,设计阶段也需要考虑建筑物的灵活性和可拆卸性,以便未来的翻新和二次利用。
3. 施工阶段:在施工阶段,可持续性的应用可以包括施工过程的环境管理,减少对自然资源的消耗和环境的污染。
采用可再生材料和绿色技术,控制施工废弃物的产生和排放。

规划合同范本中设计周期甲方(委托方):_____________________乙方(设计方):_____________________鉴于甲方委托乙方进行特定项目的设计工作,为明确双方在设计周期方面的权责,特制定以下条款:1. 设计周期定义:设计周期指自合同生效之日起至乙方完成所有设计工作并提交最终设计成果给甲方的整个时间段。
2. 设计周期时长:本项目的设计周期为____天/个月,自合同签订之日起计算。
3. 设计阶段划分:设计周期将分为以下几个阶段:- 初步设计阶段:____天/个月- 方案设计阶段:____天/个月- 施工图设计阶段:____天/个月- 设计修改与完善阶段:____天/个月4. 开始与结束日期:设计周期的开始日期为合同签订之日,结束日期为乙方提交最终设计成果的日期。
5. 设计成果提交:乙方需在每个设计阶段结束前向甲方提交相应阶段的设计成果,并得到甲方的书面确认。
6. 延期条件:如因甲方原因(如提供资料延迟、设计要求变更等)导致设计周期延长,乙方不承担责任,且设计周期相应顺延。
7. 违约责任:如乙方未能在约定的设计周期内完成设计工作,应向甲方支付违约金,违约金的计算方式为:合同总金额的____%乘以逾期天数。
8. 变更管理:任何对设计周期的变更均需双方协商一致,并以书面形式确认。
9. 不可抗力:如因不可抗力事件导致设计周期延误,双方应根据实际情况协商解决。
10. 其他:本条款未尽事宜,按照合同其他相关条款执行。
甲方代表(签字):_____________________乙方代表(签字):_____________________签订日期:____年____月____日请注意,以上内容仅供参考,具体合同内容应根据实际情况和当地法律法规来制定。
在签订正式合同前,建议咨询法律专业人士。

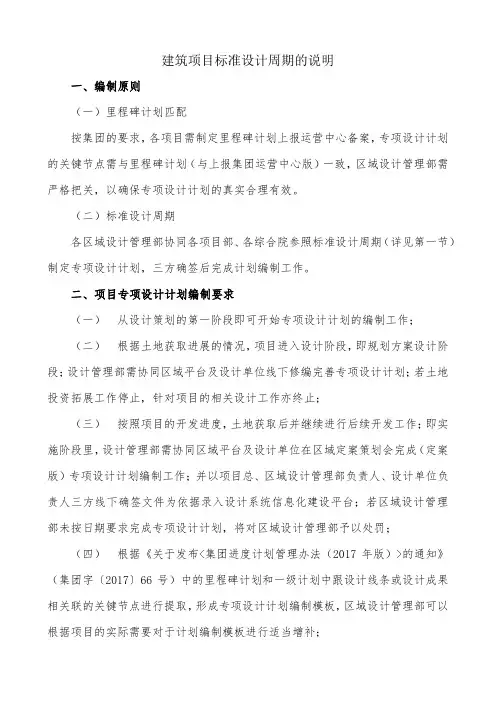

建筑项目标准设计周期的说明一、编制原则(一)里程碑计划匹配按集团的要求,各项目需制定里程碑计划上报运营中心备案,专项设计计划的关键节点需与里程碑计划(与上报集团运营中心版)一致,区域设计管理部需严格把关,以确保专项设计计划的真实合理有效。
(二)标准设计周期各区域设计管理部协同各项目部、各综合院参照标准设计周期(详见第一节)制定专项设计计划,三方确签后完成计划编制工作。
二、项目专项设计计划编制要求(一)从设计策划的第一阶段即可开始专项设计计划的编制工作;(二)根据土地获取进展的情况,项目进入设计阶段,即规划方案设计阶段;设计管理部需协同区域平台及设计单位线下修编完善专项设计计划;若土地投资拓展工作停止,针对项目的相关设计工作亦终止;(三)按照项目的开发进度,土地获取后并继续进行后续开发工作;即实施阶段里,设计管理部需协同区域平台及设计单位在区域定案策划会完成(定案版)专项设计计划编制工作;并以项目总、区域设计管理部负责人、设计单位负责人三方线下确签文件为依据录入设计系统信息化建设平台;若区域设计管理部未按日期要求完成专项设计计划,将对区域设计管理部予以处罚;(四)根据《关于发布<集团进度计划管理办法(2017年版)>的通知》(集团字〔2017〕66号)中的里程碑计划和一级计划中跟设计线条或设计成果相关联的关键节点进行提取,形成专项设计计划编制模板,区域设计管理部可以根据项目的实际需要对于计划编制模板进行适当增补;(五)专项设计计划编制模板的注意事项:模板中的设计成果和关键节点以项目开发的里程碑节点和标准设计周期为依据,因设计前置,为了确保计划编制的质量及计划的可执行性;强调计划与项目开发的关联性,区域设计管理部可以根据项目的工程进度、实际里程碑计划与设计单位协商确定实际的专项设计计划。
三、管控信息化(亮灯机制)。
《建筑设计周期定额》2017年开始执行,设计总与项目总必须清楚!最新▪建筑设计周期定额《全国建筑设计周期定额(2016年版)》12月21日正式启用,《周期定额》是确定合理设计周期的依据,合理的设计周期是满足设计质量与设计深度的必要条件。
2017年开始:建设单位和设计单位不得任意压缩设计周期,设计狗从此不用盲目加班了!!01第一部分:办公.商业建筑设计工期一.办公建筑工期定额标准定额编号:01-1规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 0.75 0.75 1.25 2.75 8000 0.75 0.75 1.50 3.00 10000 1.00 0.75 1.75 3.50 20000 1.25 1.00 2.00 4.25 50000 1.50 1.25 3.00 5.75 80000 2.00 1.50 3.50 7.00 100000 2.00 1.75 3.75 7.50 150000 2.25 2.00 4.25 8.50二.商业建筑工期定额标准定额编号:01-2规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 0.75 0.75 1.50 3.00 8000 1.00 0.75 1.75 3.50 10000 1.00 1.00 1.75 3.75 20000 1.25 1.25 2.50 5.00 50000 1.75 1.50 3.25 6.50 80000 2.25 1.75 4.00 8.00 100000 2.25 2.00 4.25 8.50 150000 2.75 2.25 5.00 10.00三.城市综合体设计工期定额标准定额编号:01-3规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计50000 2.25 1.75 4.00 8.00100000 2.75 2.25 5.25 10.25 150000 3.25 2.75 6.00 12.00 200000 3.50 3.00 6.50 13.00 300000 4.00 3.25 7.50 14.75 400000 4.25 3.50 8.00 15.75 500000 4.50 3.75 8.50 16.75四.旅游.游乐配套建筑设计工期定额编号:01-4规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计2000 0.75 0.75 1.50 3.00 5000 1.00 0.75 1.50 3.25 8000 1.00 0.75 1.75 3.50 10000 1.00 0.75 1.75 3.50 20000 1.25 1.00 2.25 4.50 30000 1.25 1.25 2.50 5.00 40000 1.50 1.25 2.50 5.25 50000 1.50 1.25 2.75 5.50五.酒店建筑设计工期标准定额酒店建筑(五星级及以上)定额编号:01-5-1规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计30000 1.50 1.25 2.25 5.00 40000 1.75 1.25 2.75 5.75 50000 2.00 1.50 3.00 6.50 80000 2.50 2.00 3.75 8.25 100000 2.75 2.00 4.25 9.00 120000 3.00 2.25 4.50 9.75 150000 3.25 2.50 5.00 10.75 200000 3.75 2.75 5.75 12.25 酒店建筑(五星级及以下)定额编号:01-5-2规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计10000 1.00 1.00 1.75 3.75 15000 1.25 1.00 2.25 4.50 20000 1.25 1.25 2.50 5.00 30000 1.50 1.25 2.75 5.5050000 2.00 1.50 3.50 7.0080000 2.25 2.00 4.25 8.50100000 2.50 2.00 4.50 9.0002第二部分:居住建筑设计工期标准一.别墅类设计工期定额标准定额编号:07-1规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计200 0.75 0.75 1.25 2.75 300 0.75 0.75 1.50 3.00 400 0.75 0.75 1.50 3.00 500 0.75 0.75 1.50 3.00 800 1.00 0.75 1.50 3.25 1000 1.00 0.75 1.50 3.25 1500 1.00 0.75 1.75 3.50 2000 1.00 0.75 1.75 3.50二.多层住宅(7层以下)工期定额标准定额编号:07-2规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计3000 0.50 0.50 0.75 1.75 4000 0.50 0.50 1.00 2.00 5000 0.50 0.50 1.00 2.00 6000 0.50 0.50 1.00 2.00 8000 0.50 0.50 1.00 2.00 10000 0.75 0.50 1.00 2.25 12000 0.75 0.50 1.00 2.25 15000 0.75 0.50 1.25 2.50三.高层住宅(7层-18层)工期定额标准定额编号:07-3规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 0.75 0.50 1.00 2.25 6000 0.75 0.50 1.00 2.25 8000 0.75 0.50 1.25 2.50 10000 0.75 0.50 1.25 2.50 12000 0.75 0.75 1.25 2.75 15000 0.75 0.75 1.50 3.00 20000 0.75 0.75 1.50 3.00四.高层住宅(19层-100米)工期定额标准定额编号:07-4规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计10000 0.75 0.75 1.50 3.00 12000 1.00 0.75 1.50 3.25 14000 1.00 0.75 1.75 3.50 16000 1.00 0.75 1.75 3.50 18000 1.00 0.75 1.75 3.50 20000 1.00 1.00 2.00 4.00 25000 1.25 1.00 2.00 4.25 30000 1.25 1.00 2.25 4.50五.超高层住宅(100米以上)工期定额标准定额编号:07-5规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计30000 1.50 1.25 3.00 5.75 40000 1.75 1.50 3.25 6.50 50000 2.00 1.50 3.50 7.00 60000 2.00 1.75 3.75 7.50 70000 2.25 1.75 4.00 8.00 80000 2.25 2.00 4.25 8.50 90000 2.25 2.00 4.25 8.50 100000 2.50 2.00 4.50 9.00六.酒店式公寓工期定额标准定额编号:07-6规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计10000 0.75 0.75 1.50 3.00 15000 1.00 0.75 1.75 3.50 20000 1.00 1.00 2.00 4.00 25000 1.25 1.00 2.00 4.25 30000 1.25 1.00 2.25 4.50 35000 1.25 1.00 2.25 4.50 40000 1.25 1.25 2.50 5.0050000 1.50 1.25 2.755.5003第三部分:医疗建筑设计工期标准一.门诊楼设计工期标准定额编号:03-1规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 0.75 0.75 1.50 3.00 8000 1.00 0.75 1.75 3.50 10000 1.00 0.75 1.75 3.50 20000 1.25 1.00 2.25 4.50 50000 1.75 1.50 3.25 6.50 80000 2.25 1.75 4.00 8.00 100000 2.25 2.00 4.25 8.50 150000 2.75 2.25 4.75 9.75二.病房楼设计工期标准定额编号:03-2规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 1.00 0.75 1.75 3.50 8000 1.25 1.00 2.00 4.25 10000 1.25 1.00 2.25 4.50 20000 1.50 1.25 3.00 5.75 50000 2.25 1.75 4.00 8.00 80000 2.75 2.25 4.75 9.75 100000 2.75 2.50 5.25 10.50 150000 3.25 2.75 6.00 12.00三.医技楼设计工期标准定额编号:03-3规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计3000 1.25 1.00 1.75 4.00 4000 1.25 1.00 2.00 4.25 5000 1.25 1.00 2.00 4.25 8000 1.50 1.25 2.25 5.00 10000 1.50 1.25 2.50 5.25 20000 2.00 1.50 3.00 6.50 50000 2.50 2.00 4.00 8.50 80000 3.00 2.25 4.75 10.00四.疗养及养老院设计工期标准定额编号:03-4规模设计周期(月)方案设计初步设计施工图设计合计(平方米)10000 1.00 0.75 1.75 3.50 15000 1.25 1.00 2.00 4.25 20000 1.25 1.00 2.25 4.50 30000 1.50 1.25 2.75 5.50 50000 1.75 1.50 3.25 6.50 80000 2.25 1.75 4.00 8.00 100000 2.50 2.00 4.50 9.00 150000 2.75 2.25 5.00 10.00五.其他医疗建筑设计工期标准定额编号:03-5规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 0.75 0.50 1.25 2.508000 0.75 0.75 1.25 2.7510000 0.75 0.75 1.50 3.0015000 1.00 0.75 1.50 3.2520000 1.00 0.75 1.75 3.5030000 1.00 1.00 2.00 4.0040000 1.25 1.00 2.00 4.2550000 1.25 1.00 2.25 4.5004第四部分:教育建筑设计工期标准一.大专院校教学楼设计工期标准定额编号:04-1规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计10000 1.00 0.75 1.75 3.50 15000 1.25 1.00 2.00 4.25 20000 1.25 1.00 2.25 4.50 30000 1.50 1.25 2.50 5.25 40000 1.50 1.25 2.75 5.50 50000 1.75 1.50 3.00 6.25 80000 2.00 1.50 3.50 7.00 100000 2.00 1.75 3.75 7.50二.中学教学楼设计工期标准定额编号:04-2规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计4000 0.75 0.75 1.50 3.00 5000 0.75 0.75 1.50 3.00 8000 1.00 0.75 1.50 3.25 10000 1.00 0.75 1.75 3.50 15000 1.00 0.75 1.75 3.50 20000 1.00 1.00 2.00 4.00 30000 1.25 1.00 2.25 4.50三.小学教学楼设计工期标准定额编号:04-3规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计3000 0.75 0.50 1.25 2.50 4000 0.75 0.75 1.25 2.75 5000 0.75 0.75 1.25 2.75 8000 0.75 0.75 1.50 3.00 10000 1.00 0.75 1.50 3.25 15000 1.00 0.75 1.75 3.50 20000 1.00 0.75 1.75 3.50 30000 1.25 1.00 2.00 4.25四.幼儿园设计工期标准定额编号:04-4规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计1000 0.50 0.25 0.75 1.502000 0.50 0.50 1.00 2.003000 0.50 0.50 1.00 2.005000 0.75 0.50 1.25 2.508000 0.75 0.75 1.50 3.0010000 0.75 0.75 1.50 3.0015000 1.00 0.75 1.50 3.2520000 1.00 0.75 1.75 3.5005第五部分:文化博览建筑设计工期标准一.剧院设计工期标准定额编号:05-1规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计10000 1.75 1.25 2.50 5.50 15000 2.00 1.50 3.00 6.50 20000 2.25 1.75 3.25 7.2550000 3.25 2.50 5.00 10.75 80000 4.00 3.00 6.00 13.00 100000 4.25 3.25 6.75 14.25 150000 5.00 3.75 7.75 16.50二.电影院设计工期标准定额编号:05-2规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 1.00 0.75 1.50 3.25 8000 1.00 0.75 1.75 3.50 10000 1.00 1.00 2.00 4.00 15000 1.25 1.00 2.25 4.50 20000 1.25 1.00 2.25 4.50 30000 1.50 1.25 2.75 5.50 40000 1.50 1.25 3.00 5.75 50000 1.75 1.50 3.25 6.50三.图书馆设计工期标准定额编号:05-3规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计3000 0.75 0.75 1.50 3.00 5000 1.00 0.75 1.75 3.50 8000 1.00 1.00 2.00 4.00 10000 1.25 1.00 2.00 4.25 30000 1.50 1.25 3.00 5.75 50000 2.00 1.50 3.50 7.00 100000 2.50 2.00 4.25 8.75 150000 2.75 2.25 5.00 10.00四.博物馆设计工期标准定额编号:05-4规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 1.00 0.75 1.50 3.25 8000 1.00 0.75 1.75 3.50 10000 1.00 1.00 2.00 4.00 30000 1.75 1.25 3.00 6.0080000 2.25 2.00 4.25 8.50 100000 2.50 2.00 4.50 9.00 150000 3.00 2.50 5.25 10.75五.美术馆设计工期标准定额编号:05-5规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 0.75 0.75 1.50 3.00 8000 1.00 0.75 1.75 3.50 10000 1.00 0.75 1.75 3.50 30000 1.50 1.25 2.75 5.50 50000 1.75 1.50 3.25 6.50 80000 2.25 1.75 4.00 8.00 100000 2.25 2.00 4.25 8.50 150000 2.75 2.25 5.00 10.00六.档案馆设计工期标准定额编号:05-6规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 1.00 0.75 1.50 3.25 8000 1.00 0.75 1.75 3.50 10000 1.00 1.00 2.00 4.00 30000 1.50 1.25 2.75 5.50 50000 2.00 1.50 3.50 7.00 80000 2.25 1.75 4.00 8.00 100000 2.50 2.00 4.25 8.75 150000 2.75 2.25 5.00 10.00七.群众艺术馆设计工期标准定额编号:05-7规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计3000 0.75 0.75 1.25 2.75 5000 0.75 0.75 1.50 3.00 8000 1.00 0.75 1.75 3.50 10000 1.00 0.75 1.75 3.50 30000 1.50 1.25 2.50 5.2580000 1.75 1.50 3.50 6.75 100000 2.00 1.75 3.75 7.50八.会展中心设计工期标准定额编号:05-8规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计20000 2.00 1.50 3.00 6.50 30000 2.25 1.75 3.50 7.50 50000 3.00 2.25 4.50 9.75 80000 3.50 2.50 5.25 11.25 100000 3.75 2.75 5.75 12.25 150000 4.25 3.25 6.50 14.00 200000 4.75 3.50 7.25 15.50 300000 5.25 3.75 8.00 17.0006第六部分:体育建筑设计工期标准一.体育场设计工期标准定额编号:06-1规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计10000 1.00 1.00 1.75 3.75 15000 1.25 1.00 2.25 4.50 20000 1.25 1.25 2.50 5.00 30000 1.50 1.25 3.00 5.75 50000 2.00 1.75 3.50 7.25 80000 2.50 2.00 4.25 8.75 100000 2.50 2.25 4.75 9.50 150000 3.00 2.50 5.50 11.00二.体育馆设计工期标准定额编号:06-2规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计3000 1.00 0.75 1.50 3.25 4000 1.00 0.75 1.50 3.25 5000 1.00 0.75 1.75 3.50 8000 1.25 1.00 1.75 4.00 10000 1.25 1.00 2.00 4.25 15000 1.25 1.00 2.00 4.25 20000 1.50 1.00 2.25 4.75 30000 1.50 1.25 2.50 5.2507第七部分:交通建筑设计工期标准一.综合交通枢纽建筑设计工期标准定额编号:02-1规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计100000 4.25 3.25 6.75 14.25 150000 5.00 3.75 7.75 16.50 200000 5.50 4.00 8.50 18.00 250000 6.00 4.50 9.25 19.75 300000 6.25 4.75 9.75 20.75 350000 6.50 4.75 10.25 21.50 400000 6.75 5.00 10.50 22.25 500000 7.25 5.25 11.25 23.75二.航空港建筑设计工期标准定额编号:02-2规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计50000 2.50 2.00 4.00 8.50 60000 2.75 2.25 4.25 9.25 80000 3.25 2.50 5.00 10.75 100000 3.75 2.75 5.50 12.00 150000 4.25 3.25 6.75 14.25 200000 5.00 3.75 7.50 16.25 250000 5.25 4.00 8.25 17.50 300000 5.75 4.25 8.75 18.75三.码头客运站建筑设计工期标准定额编号:02-3规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计10000 1.25 1.00 2.00 4.25 15000 1.50 1.25 2.25 5.00 20000 1.75 1.25 2.50 5.50 30000 1.75 1.50 2.75 6.00 40000 2.00 1.50 3.25 6.75 50000 2.25 1.75 3.25 7.25 80000 2.50 2.00 4.00 8.50 100000 2.75 2.00 4.25 9.00四.货车站建筑设计工期标准定额编号:02-4规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计30000 1.50 1.25 2.50 5.25 40000 1.75 1.25 2.75 5.75 50000 2.00 1.50 3.00 6.50 80000 2.50 1.75 3.75 8.00 100000 2.50 2.00 4.00 8.50 150000 3.00 2.25 4.50 9.75 200000 3.25 2.50 5.00 10.75 300000 3.50 2.75 5.50 11.75五.长途汽车站站设计工期标准定额编号:02-5规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计10000 1.25 1.00 2.25 4.5020000 1.50 1.25 2.75 5.5030000 1.75 1.50 3.25 6.5050000 2.25 1.75 4.00 8.0080000 2.50 2.25 4.75 9.50100000 2.75 2.25 5.00 10.00150000 3.25 2.50 5.75 11.50200000 3.50 2.75 6.2512.5008第八部分:独立车库设计工期标准独立车库建筑设计工期标准定额编号:08-1规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计10000 0.75 0.75 1.25 2.75 15000 0.75 0.75 1.50 3.00 20000 1.00 0.75 1.75 3.50 30000 1.25 1.00 2.00 4.25 40000 1.25 1.00 2.25 4.50 50000 1.50 1.25 2.50 5.25 80000 1.75 1.25 3.00 6.00 100000 1.75 1.50 3.25 6.5009第九部分:其他类型建筑设计工期标准一.监狱设计工期标准定额编号:09-1规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 0.75 0.75 1.50 3.00 8000 1.00 0.75 1.50 3.25 10000 1.00 0.75 1.75 3.50 15000 1.00 1.00 2.00 4.00 20000 1.25 1.00 2.00 4.25 30000 1.25 1.00 2.25 4.50 40000 1.50 1.25 2.50 5.25 50000 1.50 1.25 2.75 5.50二.殡仪馆设计工期标准定额编号:09-2规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 0.75 0.75 1.25 2.758000 0.75 0.75 1.50 3.0010000 0.75 0.75 1.50 3.0012000 1.00 0.75 1.50 3.2515000 1.00 0.75 1.75 3.5020000 1.00 0.75 1.75 3.5025000 1.00 1.00 2.00 4.0030000 1.25 1.00 2.00 4.2510第十部分:建筑设计工期计算规则一.设计工期定额套用方法❶套用周期定额时,若工程规模在两档之间时,采用插入法求值;低于同类起档规模时,采用该档周期。
关于结构设计中各种周期的解惑结构设计中碰到最多的周期大致有四个:场地(地震动)卓越周期、设计特征周期、结构自振周期、结构基本周期,四个周期或多或少存在一定的联系,首先了解一下各周期的含义。
卓越周期是指随机振动过程中出现概率最多的周期,常用以描述地震动或场地特性。
地震波在土层中传播,由于土层的过滤特性与选择放大作用(过滤与放大通过不同性质界面的多次反射来实现),周期与场地土固有周期接近的地震波得到增强(通过共振作用放大),此周期称为场地(地震动)卓越周期。
设计特征周期也可称为设计反应谱特征周期,是指地震影响系数曲线下降段起始点对应的周期值,与地震震级、震中距和场地类别等因素有关,规范通过设计地震分组和场地类别反映,场地越软,震级、震中距越大,值越大。
结构自振周期是结构的动力特性之一,按某一振型完成一次自由振动所需的时间,仅与结构的质量m、刚度k有关,可通过特征值分析求解。
结构基本周期是结构按基本振型完成一次自由振动所需的时间。
地震动卓越周期反映的是场地土动力特性,与场地覆土厚度、土层剪切波速及岩土阻抗比(土地震效应的三要素)有关,前两者影响频谱,后者影响幅值。
一般来讲震级、震中距越大,高频分量被长距离传播路径所过滤,低频(长周期)分量越显著;软土地基上卓越周期显著,而硬土地基上则包含多种频率成分,卓越周期不显著(可以包含若干个),如下图。
设计特征周期针对的是设计反应谱,因此数落一下设计反应谱的来历很有必要。
为了迎合结构设计,将不同的地震动记录的反应谱曲线加以统计平均(均值反应谱),再利用数学上的平滑拟合,基于安全或经济因素的修正,便得到设计反应谱。
设计反应谱并不针对某个特定地震波,而是据大量地震动的综合认识预估结构地震作用的一种规定。
即设计反应谱不是真正的反应谱,是经验物理领域的概念,设计特征周期的物理意义不很明确。
从反应谱的分段区间来看,设计特征周期可以认为是速度与位移控制段的分界周期。
地震动卓越周期与设计特征周期存在必然联系吗?答案是否定的,顶多也就是特定地区的统计关系。

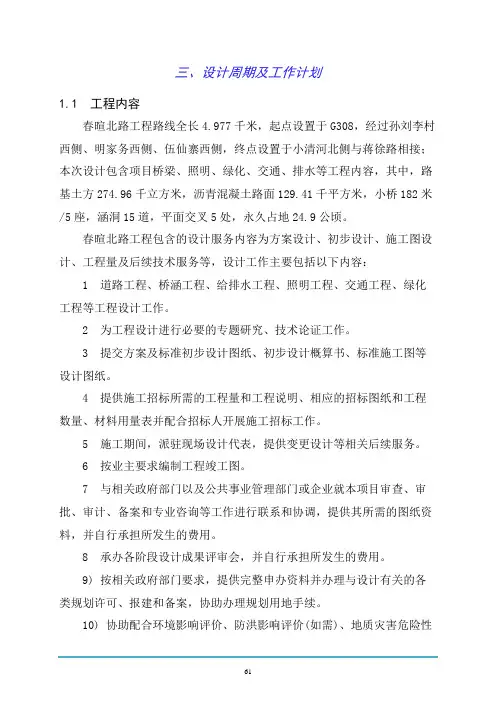

三、设计周期及工作计划1.1 工程内容春暄北路工程路线全长4.977千米,起点设置于G308,经过孙刘李村西侧、明家务西侧、伍仙寨西侧,终点设置于小清河北侧与蒋徐路相接;本次设计包含项目桥梁、照明、绿化、交通、排水等工程内容,其中,路基土方274.96千立方米,沥青混凝土路面129.41千平方米,小桥182米/5座,涵洞15道,平面交叉5处,永久占地24.9公顷。
春暄北路工程包含的设计服务内容为方案设计、初步设计、施工图设计、工程量及后续技术服务等,设计工作主要包括以下内容:1 道路工程、桥涵工程、给排水工程、照明工程、交通工程、绿化工程等工程设计工作。
2 为工程设计进行必要的专题研究、技术论证工作。
3 提交方案及标准初步设计图纸、初步设计概算书、标准施工图等设计图纸。
4 提供施工招标所需的工程量和工程说明、相应的招标图纸和工程数量、材料用量表并配合招标人开展施工招标工作。
5 施工期间,派驻现场设计代表,提供变更设计等相关后续服务。
6 按业主要求编制工程竣工图。
7 与相关政府部门以及公共事业管理部门或企业就本项目审查、审批、审计、备案和专业咨询等工作进行联系和协调,提供其所需的图纸资料,并自行承担所发生的费用。
8 承办各阶段设计成果评审会,并自行承担所发生的费用。
9) 按相关政府部门要求,提供完整申办资料并办理与设计有关的各类规划许可、报建和备案,协助办理规划用地手续。
10) 协助配合环境影响评价、防洪影响评价(如需)、地质灾害危险性评估(如需)、水土保持方案设计(如需),对所提供的基础技术文件负责,并依据相关部门审批意见落实环评、防洪(如需)、防灾(如需)及水保工程(如需)技术措施。
11) 招标人要求办理的与本工程设计有关的合理的其他一切事务。
1.2 设计周期及工作计划根据招标人要求,若我院中标,将按照招标人要求,全力做好该项目的工程设计工作,保证在要求的时间范围内完成初步设计、施工图设计及其它招标文件要求的服务内容。

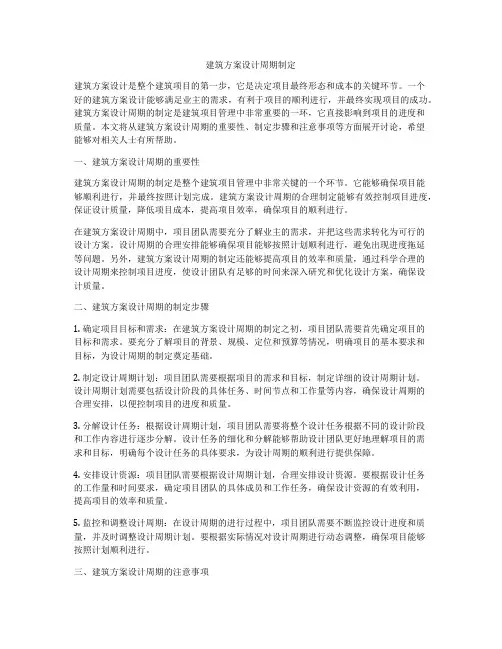

建筑方案设计周期制定建筑方案设计是整个建筑项目的第一步,它是决定项目最终形态和成本的关键环节。
一个好的建筑方案设计能够满足业主的需求,有利于项目的顺利进行,并最终实现项目的成功。
建筑方案设计周期的制定是建筑项目管理中非常重要的一环,它直接影响到项目的进度和质量。
本文将从建筑方案设计周期的重要性、制定步骤和注意事项等方面展开讨论,希望能够对相关人士有所帮助。
一、建筑方案设计周期的重要性建筑方案设计周期的制定是整个建筑项目管理中非常关键的一个环节。
它能够确保项目能够顺利进行,并最终按照计划完成。
建筑方案设计周期的合理制定能够有效控制项目进度,保证设计质量,降低项目成本,提高项目效率,确保项目的顺利进行。
在建筑方案设计周期中,项目团队需要充分了解业主的需求,并把这些需求转化为可行的设计方案。
设计周期的合理安排能够确保项目能够按照计划顺利进行,避免出现进度拖延等问题。
另外,建筑方案设计周期的制定还能够提高项目的效率和质量,通过科学合理的设计周期来控制项目进度,使设计团队有足够的时间来深入研究和优化设计方案,确保设计质量。
二、建筑方案设计周期的制定步骤1. 确定项目目标和需求:在建筑方案设计周期的制定之初,项目团队需要首先确定项目的目标和需求。
要充分了解项目的背景、规模、定位和预算等情况,明确项目的基本要求和目标,为设计周期的制定奠定基础。
2. 制定设计周期计划:项目团队需要根据项目的需求和目标,制定详细的设计周期计划。
设计周期计划需要包括设计阶段的具体任务、时间节点和工作量等内容,确保设计周期的合理安排,以便控制项目的进度和质量。
3. 分解设计任务:根据设计周期计划,项目团队需要将整个设计任务根据不同的设计阶段和工作内容进行逐步分解。
设计任务的细化和分解能够帮助设计团队更好地理解项目的需求和目标,明确每个设计任务的具体要求,为设计周期的顺利进行提供保障。
4. 安排设计资源:项目团队需要根据设计周期计划,合理安排设计资源。
产品设计的生命周期管理随着市场需求的变化,产品设计已成为企业竞争的关键因素。
然而,产品设计并不是一个单纯的过程,它需要涵盖从设计、开发,到生产和销售的所有生命周期。
因此,企业要想在激烈竞争中立于不败之地,必须有效地管理产品设计的生命周期。
产品设计的生命周期可以分为五个阶段:规划和设计阶段,开发阶段,试制阶段,生产阶段以及市场推广和销售阶段。
而生命周期管理则是指在这五个阶段中实现自动化和集成的过程,以实现产品设计过程的跟踪、协作和优化。
规划和设计阶段是产品设计生命周期管理的第一阶段,这个阶段的关键是把顾客的需求和产品的目标明确地对接起来,以确保产品的方向和最终的质量。
这个阶段的任务不仅要理解各种规范和标准,还要保持对市场竞争力的深入了解。
同时,还要让顾客参与设计过程,以便创造出适合的产品。
开发阶段是产品设计生命周期管理的第二个阶段。
在这个阶段,产品的构建和创建是由设计团队为主。
设计团队将采用创意和技术手段,通过迭代和反馈优化产品设计。
在这里,需要深入了解成本、技术和函数需求等相关问题,以保证未来生产阶段的成功。
试制阶段是产品设计生命周期管理的第三个阶段。
在这个阶段,团队通过改进和改变设计,以获得更高的效率和效果,从而实现更好的适应性和用户体验。
这个阶段的任务是要从实际生产中获得反馈数据,以便充分了解并解决设计缺陷。
生产阶段是产品设计生命周期管理的第四个阶段,产品在这个阶段被制造生产,同时涉及工艺、物料、质量控制和供应链的管理。
生产阶段的目标是让产品能够以最大限度地满足市场的需求,以获得最好的ROI。
管理生产阶段需要紧密协作和协调来确保生产进程合理,同时还应该对质量控制进行实时监管。
最后一个阶段是市场推广和销售阶段。
在这个阶段,企业需要确保产品设计的可持续发展,以增加销售量,并提高客户满意度。
市场推广和销售阶段的成功取决于产品的价格、质量、性能和可靠性等方面,这些必须得到完善地管理来保证产品的品牌价值和市场知名度。
全国建筑设计周期定额
建筑设计周期定额是指在建筑工程项目实施过程中,根据建筑设计、
施工进度和工期限制等因素,经过合理拟定,批准,确定的各项工作的时
间限制。
其中,包括设计阶段、施工准备阶段及施工期的总工期;建设单位、建筑设计单位及施工单位在建设管理过程中,各自应完成其责任工程
的工期以及设计施工期间安排各类会审及报审的时间安排等。
全国建筑设计周期定额,一般应按照《建筑工程施工总承包责任制施
工定额》的规定执行。
针对不同的建设项目,规定的周期定额也有所不同,一般主要分为总部及分部,如总体设计定额、初步设计定额、施工图设计
定额、综合规划设计定额等。
同时,还要考虑到工程实施的实际情况,根
据不同建筑工程总体规模、施工难度、材料使用等进行适当调整定额标准,使建筑工程施工工期实现合理控制。
工程设计周期方案一、引言工程设计周期方案是工程项目实施的重要环节,它涉及到项目的整体规划、设计与实施。
因此,制定一个科学的工程设计周期方案对于项目的成功实施至关重要。
本文将从规划、设计、实施、验收等方面详细介绍工程设计周期方案的制定与实施过程。
二、项目规划阶段1. 项目背景分析在制定工程设计周期方案的初期,需要对项目的背景进行充分的分析,包括项目的基本情况、项目定位、项目目标等方面的分析,并根据实际情况制定相应的目标和任务。
2. 项目需求调研在规划阶段,需要对项目的需求进行全面的调研,包括市场需求、技术需求、人力资源需求等方面,以便为后续的设计工作提供充分的依据。
3. 制定项目规划在项目规划阶段,需要将项目的需求与目标具体化,包括项目的战略规划、市场定位、项目计划、预算等方面的规划,并确定项目的总体目标和分阶段目标。
4. 项目可行性分析在项目规划阶段还需要对项目的可行性进行分析,包括市场可行性、技术可行性、经济可行性等方面的分析,并据此确定项目的总体方案。
5. 制定工程设计周期方案最后一步是制定工程设计周期方案,根据项目的特点和需求,确定设计工作的总体框架、目标、任务和时间表,为后续设计工作的实施提供指导。
三、项目设计阶段1. 确定设计工作内容在项目设计阶段,需要全面确定项目的设计工作内容,包括项目的范围、工程量、设计标准等方面的内容,以便为后续设计工作提供依据。
2. 制定设计方案在设计阶段,需要根据项目的需求和目标,制定相应的设计方案,并完善项目的设计总体框架、设计标准、施工图等方面的内容。
3. 设计方案优化在设计阶段,还需要对设计方案进行全面的优化,包括技术优化、经济优化、环保优化等方面的内容,以提高设计方案的质量和效益。
4. 制定设计实施计划在设计阶段,需要制定设计实施计划,具体规划设计工作的时间表、任务分配、进度计划等内容,以保障设计工作的顺利实施。
5. 完成设计文件最后一步是完成设计文件,包括施工图、设计说明书、技术规范等内容,为后续施工提供充分的依据。
产品设计的⽣命周期产品⽣命周期(product life cycle),简称PLC。
是指产品的市场寿命,即⼀种新产品从开始进⼊市场到被市场淘汰的整个过程,分为介绍期(Introduction)、增长期(Growth)、成熟期(Mature)、衰退期(Decline)四个阶段。
⼀种产品进⼊市场后,它的销售量和利润都会随时间推移⽽改变,呈现⼀个由少到多由多到少的过程,就如同⼈的⽣命⼀样,由诞⽣、成长到成熟,最终⾛向衰亡,这就是产品的⽣命周期现象。
所谓产品⽣命周期,是指产品从进⼊市场开始,直到最终退出市场为⽌所经历的市场⽣命循环过程。
产品只有经过研究开发、试销,然后进⼊市场,它的市场⽣命周期才算开始。
产品退出市场,则标志着⽣命周期的结束。
—— 摘⾃百度词条《产品⽣命周期》上图的曲线⽐较标准,现实中这个曲线当然不会完全⼀样。
⾄于什么因素左右了曲线的⾛向,这⾥就不多介绍了,它不是我们这⾥要说的重点。
如果联想到互联⽹⾏业,也就是当产品部署以后进⼊运营期,产品⽣命周期就开始了。
但是如何区分产品⽬前进⼊哪⼀个⽣命周期的阶段呢?我想应该是看⼏个关键的运营数据了。
产品⽣命周期的建⽴“产品⽣命周期的建⽴”要说明的是在产品开始⽣命周期前要做的事。
包括:产品构思、产品设计、产品开发、产品测试、产品部署,五个阶段。
暂时把这5个阶段统称为过程模型。
(⼀直没给这5个阶段找到⼀个合适的名词,暂时就⽤MSF⾥的说法,“过程模型”吧)。
过程模型和⾥程碑什么是迭代开发?在开发解决⽅案的过程中,先开发、测试及部署那些核⼼的、基本的功能,然后在后续的版本中添加其他功能。
迭代的有哪些好处?。
设计周期、进度计划及承诺
总进度计划安排
根据项目招标文件的要求,方案及初步设计5日历日,施工图设计10日历日,勘察测
量(含基坑支护设计)包含在设计周期内,勘察人收到发包人通知后3日历日内完成详细
勘察并提交勘察报告。我方承诺各项设计在招标要求时间内完成。
方案及初步设计进度计划
招标文件规定,方案及初步设计:15日历天
设计大纲编写:1个日历天;
各专业设计资料提交:1个日历天;
各单体设计(含设计概算):共9个日历天(其中2个日历天与先行工序重叠);
各单体设计图校审:1个日历天;
各专业设计说明提交(含设计概算):1个日历天;
设计修改和完善:共3个日历天(其中2个日历天与先行工序重叠);
设计文件汇总及装订:1个日历天。
初步设计审查后修改:1个日历天
正式文件汇总及装订:1个日历天。
方案设计与初步设计同步进行,以上工作计划15日历天完成。
施工图设计进度计划
招标文件规定,施工图设计:13日历天
设计大纲编写:1个日历天;
水、电、结构、暖通专业提资料:1个日历天;
建筑专业反提各专业资料:2个日历天;
各专业总图及单体设计:6个日历天;
提交审查所审查:1个日历天;
审查意见修改:1个日历天;
正式出图盖章:1个日历天;
以上工作计划为在13个日历天完成。
