化粪池检查井施工方案
- 格式:doc
- 大小:19.50 KB
- 文档页数:5
甘肃建投4#楼化粪池施工方案编制审核目录一、编制依据------------------------------------------------------------ 1二、工程概况------------------------------------------------------------ 1三、施工工序和方法------------------------------------------------------ 1四、质量保证措施-------------------------------------------------------- 4五、安全措施------------------------------------------------------------ 5六、文明施工保障措施---------------------------------------------------- 5一、编制依据1《建筑给排水设计规范》GB500152《给排水工程构筑物结构设计规范》GB50069-20023《给排水工程构筑物施工及验收规范》GB50141-2002二、工程概况本化粪池位于甘肃建投东院28#楼北侧与七里河小学南侧围墙之间车行道上,化粪池为装配式钢筋混凝土的化粪池,化粪池有效容积:100 立方米。
化粪池池体长9.2米,宽4.6米,净高3.2米。
化粪池距28#住宅楼北侧3.5米,距七里河小学南侧围墙2.1米。
化粪池基坑开挖长度12米,宽度6.6米,深度约4.95米,由于施工场地狭窄,无法放坡,开挖前需进行排桩支护,然后垂直开挖,支护桩选用Ø800钢筋混凝土灌注桩,排桩中心距2.2米。
此化粪池顶部为车行道,并4#楼开工后通行车辆最大载重为60吨,为保证化粪池后期安全使用及上部的行车安全,考虑化粪池体安装完成回填后,在与路面标高等高处加设300cm厚钢筋混凝土承重板,板受力通过支护桩顶部冠梁传至桩体,支护桩以卵石层为持力层,根据建设单位提供的该场地地勘报告,卵石层位于地面标高下12米处,所以支护桩开挖深度需13米(进入持力层1米)。
化粪池专项施工方案68436一、施工前准备工作1、确定施工地点和尺寸,根据需要挖掘所需化粪池的形状和尺寸。
2、确定施工时间,尽量选择天气晴朗、气温适宜的时期进行施工,以确保施工质量和进度。
3、准备所需材料和工具,包括挖土机、手动挖掘工具、供水设备、搅拌器等。
4、组织专业人员进行培训,确保施工人员熟悉化粪池施工的流程和操作。
二、施工步骤1、场地测量与排查:在施工地点进行测量,确定化粪池的尺寸和位置,并排查地下管线和其他障碍物。
2、挖掘:使用挖土机挖掘化粪池的坑底和坑壁,根据设计要求控制坑底的坡度和坑壁的平整度。
3、坑底处理:坑底处理是化粪池施工的重要环节,应保持坑底清洁干燥,填铺一层2-3cm的细砂,确保坑底的平整度。
4、安装预制桶体:根据设计要求,安装预制化粪池桶体,确保桶体与坑壁之间有足够的距离,并与坑底紧密接触。
5、连接入口管道:将化粪池的入口管道与厕所的排水口相连接,确保连接牢固,防止漏水。
6、安装出口管道:将化粪池的出口管道连接至下水道或排放到指定位置,确保通畅和密封。
7、填充回填土:将周围的土壤填充回挖掘的坑内,逐层夯实,确保化粪池的稳定性和安全性。
8、安装防渗膜:在回填土完成后,根据需要安装防渗膜,以避免地下水渗入化粪池,并加强坑壁的防渗效果。
9、进行试水试验:在确认施工完成后,进行试水试验,检查化粪池的密封性和排水性能。
10、进行消毒处理:施工完成后,对化粪池进行消毒处理,以杀灭细菌和病毒,确保环境卫生和健康安全。
三、施工注意事项1、施工期间应保持施工现场的整洁和安全,防止杂物掉入化粪池内,切勿在化粪池附近进行燃烧和冲击等危险操作。
2、施工人员应穿戴好防护设备,如手套、口罩、防护眼镜等,以避免因化学药剂和有害气体而受到伤害。
3、不得在施工现场吸烟、吐痰等不文明行为,保持良好的施工纪律和职业道德。
4、施工人员应按照施工方案进行操作,严禁违章施工和超负荷施工,以确保施工质量和工期。
5、施工完成后,应及时清理施工现场,清理废弃物和杂物,确保周围环境的整洁和卫生。
5. 3. 4井室施工①井部的基坑同管线沟槽一次挖成,在井部基坑内测量人员准确测设出检查井井位,支垫层模板,浇筑垫层混凝土。
②垫层混凝土强度达到设计强度后,按图纸绑扎井室钢筋,支井室模板,浇筑混凝土;井室用混凝土全部采用商品混凝土,不采用现场搅拌。
③钢筋在场外加工,现场绑扎成型;钢筋的接头采用绑扎接头;钢筋的加工绑扎按有关钢筋混凝土施工技术规程进行;模板采用钢模板,内刷脱模剂;井室内模板支撑采用对顶支撐,井室外侧,为保证支撑稳固,将槽帮铲成平面,然后垫大板,再用顶丝与模板对顶支撐。
模板的支撑必须保证牢固可靠,在混凝土浇筑过程中不得出现位移变形等现象。
混凝土采用溜槽浇注,插入式振捣器振捣;混凝土浇筑后, 覆盖草帘撒水养护。
④井室混凝土强度达到设计强度的75 %时,安装井室盖板,检查井盖采用重型防盗井盖。
⑤干线管的承口端在进入井室时,采用专用短管接入,避免承口进入井室。
支线检查井端部预留管端头未使用前用口灰水泥砂浆砌砖堵严。
⑥沿线各支线,按照雨污水分流的原则分别就近接入设计雨污水检查井内,合流管加建截流井后分别接入雨污水管。
5. 3. 5雨、污水闭水试验根据设计的意图,本工程的雨污水管线均需要作闭水试验。
闭水试验在管道填土前进行,并在管道满水后浸泡1-2昼夜再进行,闭水试验的水位为试验段上游管内顶以上2m,闭水试验时对接口和管身进行外观检查,以无漏水、无严重渗水为合格,渗水量的测定时间应不少于30min o闭水试验允许渗水量以符合市级管道工程验收标准为准。
5. 4检查井及化粪池施工方案5. 4. 1检查井施工方案①选定好砂、石子、水泥、砖、钢筋等原材料,送样到试验室作原材料试验,依据图纸要求进行试配,现场按照试验室提供的配合比根据现场砂石含水量确定施工配合比。
②砌筑井室,用水冲净基础后,先铺一层砂浆,再压砖砌筑,做到满铺满挤,砖与砖间灰缝保持1cm。
③与检查井连接的所有管道端头,要经过凿毛处理并要清理干净,保证管道与检查井井壁结合牢固。
给排水化粪池检查井外网施工方案排水系统是建筑物中重要的部分,它为建筑物内部和周围环境提供了排水和污水处理的功能。
在设计和施工排水系统时,需要考虑到不同类型的设备和结构,以确保系统的顺利运行和可靠性。
以下是一个关于排水系统、化粪池、检查井和外网施工方案的综合介绍。
一、排水系统排水系统是指为建筑物内部供水和排水提供服务的系统。
这个系统由供水管道和排水管道组成。
供水管道将水从供水系统中分发到各个需要的地方,而排水管道则将废水和污水流出建筑物。
在排水系统中,需要注意以下几个方面:1.材料选择:排水管道通常使用PVC管材或者铸铁管材,这两种材料都具有良好的耐腐蚀性和抗压能力。
2.设备选择:排水系统中需要安装排水泵和排水阀门等设备,以确保水流的畅通和控制。
3.施工要求:排水管道安装时需要合理布置,以确保水流畅通和减少死角。
二、化粪池化粪池是一种用于收集和处理厕所废物的设备。
它通常是地下安装,可以是混凝土结构或者塑料结构。
化粪池的作用是将厕所废物分解和储存,并通过一定的处理方式减少对环境的污染。
在设计和施工化粪池时,需要注意以下几个方面:1.容量选择:根据建筑物使用人数和排污量确定化粪池的容量,以确保它能够满足一定时间内的使用需求。
2.设备选择:化粪池需要安装排污泵和通气设备,以保持化粪池的正常运行和减少恶臭。
3.施工要求:化粪池需要在地下深处安装,需要考虑到防水和污水流向的要求,以控制气味和污染的扩散。
三、检查井检查井是建筑物排水系统中的关键设备之一、它通常由混凝土或者塑料制成,用于连接排水管道和排水井。
检查井的作用是检查和维修排水系统,以确保水流的畅通和排水的正常。
在设计和施工检查井时,需要注意以下几个方面:1.安装位置:检查井应该根据实际需要和排水系统的布置确定合适的位置。
2.设备选择:检查井需要安装井盖和检查井盖,以便于检查和维修排水系统。
3.施工要求:检查井需要考虑到防水和密封的要求,以确保井内的污水不会泄漏和扩散到周围环境。
5.3。
4井室施工①井部的基坑同管线沟槽一次挖成,在井部基坑内测量人员准确测设出检查井井位,支垫层模板,浇筑垫层混凝土。
②垫层混凝土强度达到设计强度后,按图纸绑扎井室钢筋,支井室模板,浇筑混凝土;井室用混凝土全部采用商品混凝土,不采用现场搅拌。
③钢筋在场外加工,现场绑扎成型;钢筋的接头采用绑扎接头;钢筋的加工绑扎按有关钢筋混凝土施工技术规程进行;模板采用钢模板,内刷脱模剂;井室内模板支撑采用对顶支撑,井室外侧,为保证支撑稳固,将槽帮铲成平面,然后垫大板,再用顶丝与模板对顶支撑.模板的支撑必须保证牢固可靠,在混凝土浇筑过程中不得出现位移变形等现象。
混凝土采用溜槽浇注,插入式振捣器振捣;混凝土浇筑后,覆盖草帘撒水养护。
④井室混凝土强度达到设计强度的75 %时,安装井室盖板,检查井盖采用重型防盗井盖。
⑤干线管的承口端在进入井室时,采用专用短管接入,避免承口进入井室。
支线检查井端部预留管端头未使用前用白灰水泥砂浆砌砖堵严。
⑥沿线各支线,按照雨污水分流的原则分别就近接入设计雨污水检查井内,合流管加建截流井后分别接入雨污水管.5。
3.5雨、污水闭水试验根据设计的意图,本工程的雨污水管线均需要作闭水试验。
闭水试验在管道填土前进行,并在管道满水后浸泡1-2 昼夜再进行,闭水试验的水位为试验段上游管内顶以上2m,闭水试验时对接口和管身进行外观检查,以无漏水、无严重渗水为合格,渗水量的测定时间应不少于30min 。
闭水试验允许渗水量以符合市级管道工程验收标准为准。
5。
4检查井及化粪池施工方案5。
4.1检查井施工方案①选定好砂、石子、水泥、砖、钢筋等原材料,送样到试验室作原材料试验,依据图纸要求进行试配,现场按照试验室提供的配合比根据现场砂石含水量确定施工配合比。
②砌筑井室,用水冲净基础后,先铺一层砂浆,再压砖砌筑,做到满铺满挤,砖与砖间灰缝保持1cm。
③与检查井连接的所有管道端头,要经过凿毛处理并要清理干净,保证管道与检查井井壁结合牢固。

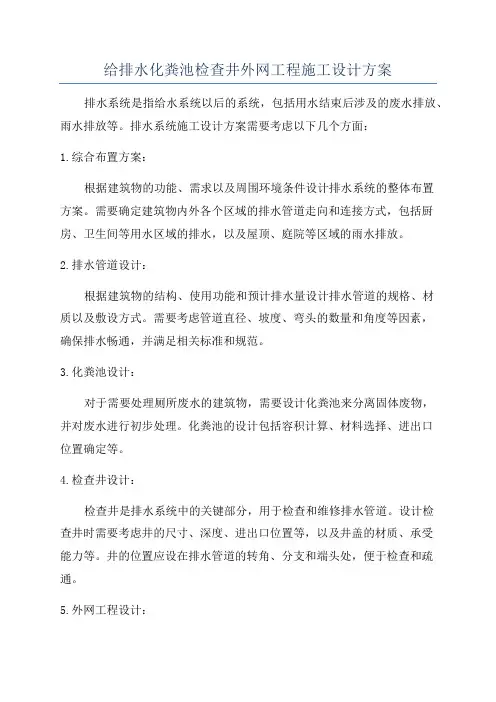

给排水化粪池检查井外网工程施工设计方案排水系统是指给水系统以后的系统,包括用水结束后涉及的废水排放、雨水排放等。
排水系统施工设计方案需要考虑以下几个方面:
1.综合布置方案:
根据建筑物的功能、需求以及周围环境条件设计排水系统的整体布置
方案。
需要确定建筑物内外各个区域的排水管道走向和连接方式,包括厨房、卫生间等用水区域的排水,以及屋顶、庭院等区域的雨水排放。
2.排水管道设计:
根据建筑物的结构、使用功能和预计排水量设计排水管道的规格、材
质以及敷设方式。
需要考虑管道直径、坡度、弯头的数量和角度等因素,
确保排水畅通,并满足相关标准和规范。
3.化粪池设计:
对于需要处理厕所废水的建筑物,需要设计化粪池来分离固体废物,
并对废水进行初步处理。
化粪池的设计包括容积计算、材料选择、进出口
位置确定等。
4.检查井设计:
检查井是排水系统中的关键部分,用于检查和维修排水管道。
设计检
查井时需要考虑井的尺寸、深度、进出口位置等,以及井盖的材质、承受
能力等。
井的位置应设在排水管道的转角、分支和端头处,便于检查和疏通。
5.外网工程设计:
外网工程主要指建筑物与市政排水管网的连接。
需要设计合适的接口和连接方式,以确保排水畅通,并符合相关规范和标准。
外网工程设计还需考虑排水口的位置和高度,以及联通井、挖槽、回填等施工流程。
以上仅为排水系统施工设计方案的基本内容,实际设计需根据具体项目进行调整和细化。
设计过程中需要充分考虑建筑物的使用功能、施工条件、环境要求等因素,确保排水系统的稳定性和安全性,同时提高工程效率和经济性。
化粪池检查井施工方案1.前期准备工作:-确定施工地点:根据设计图纸和实际情况,确定化粪池检查井的最佳位置。
-采购材料和设备:购买所需的建筑材料,如水泥、砖块、砂浆等,以及必要的工具和设备,如铲子、锤子、砂轮等。
-安全措施:确保施工现场的安全,布置必要的警示标志,提供必要的防护设备,并制定应急预案。
2.地面准备工作:-清除障碍物:清除施工地点上的杂草、碎石等障碍物,并确保施工区域干净整洁。
-确定检查井口位置:根据设计图纸的要求,在地面上标记出检查井口的位置。
3.施工井口和检查井壁:-开挖:按照设计要求,在地面上挖掘出检查井口的位置,并确保挖掘出的位置和尺寸准确无误。
-混凝土浇筑:在挖掘出的位置上铺设防水层,并将混凝土浇筑到标记的井口位置,确保井口的结实和平整。
-井壁砌筑:使用水泥砂浆和砖块对井壁进行砌筑,确保井壁的牢固和密封性。
4.井盖和检查井设置:-井盖安装:选择适当的井盖材料,如钢板、铸铁等,并按照设计要求将井盖安装在井口上,确保井盖平稳安全。
-检查井设置:根据设计要求,在井壁内设置必要的检查井,包括进水口、出水口、通风孔等。
-检查井门安装:将检查井门安装在检查井上,并确保井门的结实和易于开启关闭。
5.设备连接和管道连接:-设备连接:将化粪池的进水口与检查井的进水口连接,确保连接紧固且密封。
-管道连接:将化粪池的出水口与检查井的出水口连接,确保连接紧固且密封,同时考虑管道的排水和通风要求。
6.完工验收及清理工作:-完工验收:在施工完成后,对施工质量进行验收和检查,确保检查井结构稳定和符合设计要求。
-清理工作:清理施工现场,包括清除施工材料的残余物、整理施工现场等。
7.安全措施:-佩戴个人防护装备:施工人员应佩戴安全帽、防护手套、防护鞋等个人防护装备,确保工人安全。
-排水措施:确保施工现场的排水畅通,防止液体积聚,导致滑倒和其他意外事故。
-确保施工现场整洁:保持施工现场的整洁,清除障碍物和杂物,以减少意外伤害的风险。
哈铁房大修表—5(附表-5-1)技术交底工程名称马莲河站区室外排水工程施工部位检查井、排水井、渗水井、化粪池施工内容:1材料标准:1.1砌体用材料、砂浆均要符合相关规范、图集的要求,符合国家有关标准规定进场材料有产品合格证和出厂质量检验报告。
2技术标准:2.1砌体工程按《砌体工程施工质量验收规范》GB50203-2002的要求进行质量控制。
2.2排水检查井用M7.5水泥沙浆,MU10砖砌筑,抹面色缝座浆,抹三角灰均用1:2防水水泥砂浆,井内外墙用1:2防水水泥砂浆抹面致井顶部厚20mm,井室高度自井底至盖板底净高1800mm,接入支管超挖部份用级配砂石混凝土或砖填实。
2.3化粪池Z1-2SF有效容积2m3,严格按设计尺寸设置地点,防止地下水污染,MU10级砖M10级水泥砂浆砌,底板、盖板、圈梁C25混凝土,管道穿池壁处直接用砂浆将管件砌入池壁。
2.4渗水井的尺寸符合设计要求施工,井底基础应与管道基础同时浇筑。
渗水井接入圆管的管口应与井内壁平齐,管道穿井壁处,应严密不漏水。
3施工方法3.1渗水井施工3.1.1沟槽开挖:(1)根据测量确定开挖沟槽位置。
沟槽采用人工配合小挖土机开挖,沟槽土方应随挖随运。
(2)根据图纸设计确定沟槽的开挖断面。
(3)使用挖掘机施工时,应保留30cm厚土层不挖人工清底。
当土方挖到接近设计标高时,应在槽内打高程控制桩,以控制挖土深度,防止过浅或超挖。
(4)管沟开挖过程中,应对土质情况、地下水位和原管线等情况及时了解掌握,该采取保护的,要及时地采取保护措施。
(5)槽底高程的允许偏差为±20mm。
(6)对开挖的管道沟槽,要及时的设置警示标志,并对其进行封闭管理,以防意外事故的发生。
3.1.2渗水井砌筑:1. 待渗水井的顺直度、稳定性、标高进行检查,确定无误后,方可进行砌筑。
2.渗水井要求 3.砌筑渗水井的内、外壁抹面应分层粉抹。
4.渗水井砌筑或安装至规定高程后,应及时浇筑或安装井圈,盖好井盖。
目录一、工程概况 (1)二、编制依据 (1)1、《建筑地基基础工程施工质量验收规范》GB50202-2002; (1)2、《混凝土结构工程施工质量验收规范》GB50204-2001; (1)3、《砌体工程施工质量验收规范》GB50203-2002; (1)4、《给水排水管道工程施工及验收规范》GB50268-97; (1)5、《地下防水工程质量验收规范》GB50208-2002; (1)6、《玻璃钢化粪池的选用和埋设》14SS706; (1)三、化粪池选型 (1)四、化粪池基础施工 (1)1、基槽开挖 (1)2、基础及安装 (2)3、基槽回填 (5)4、施工时应严格遵守现行有关工程施工及验收规范的规定 (6)五、平安文明施工措施 (6)六、冬季施工措施 (8)七、应急预案 (10)1、应急预案的任务和目标 (10)2、应急救援组织机构状况 (10)3、各组织机构的的职能及职责 (11)4、应急救援的培训工作 (14)5.项目部应急预案处置措施 (14)6、应急救援预案的启动、终止和终止后工作复原 (15)一、工程概况本工程位于紫玉明珠小区西南角,占地面积168.84平方米,共建两座容积100立方米化粪池,本小区全部污水、废水通入该化粪池内。
二、编制依据1、《建筑地基基础工程施工质量验收规范》GB50202-2002;2、《混凝土结构工程施工质量验收规范》GB50204-2001;3、《砌体工程施工质量验收规范》GB50203-2002;4、《给水排水管道工程施工及验收规范》GB50268-97;5、《地下防水工程质量验收规范》GB50208-2002;6、《玻璃钢化粪池的选用和埋设》14SS706;三、化粪池选型依据甲方的编号NO.:20171025的工作联系函,化粪池选用玻璃钢型式:YJBH-13-Ⅱ型,埋设场地按有地下水、过车考虑;具体型式及施工要求参考国标图集14SS706第23-25页、46页、48页-53页及该图集总说明中的相关条款;化粪池进出水管管径、标高参考室外给排水总平面图及污水纵断面图;四、化粪池基础施工1、基槽开挖(1)化粪池的定位应按设计总图确认;(2)开挖基槽时,基底尺寸外扩0.7m,放坡系数为1:0.25,而且在放坡中部增加一个退台,宽度为1.5米;(3)依据甲方的编号NO.:20171025的工作联系函,化粪池原始地貌标1106.213高为化粪池基础开挖底确定标高1101.512m,基底尺寸为:长15900mm宽为8300mm;(4)挖掘机挖致设计标高上20cm接受人工挖土;(5)地下水位高时,应把水位降到基槽底部以下500mm,施工时严禁地表水进入基槽;(6)化粪池基槽应依据地下水水位和土质条件,确定边坡坡度,土质条件较差,应加大边坡或实行有效的疼惜措施,防止基槽坍塌;(7)靠近商铺基坑接受240砖墙防护;(8)商铺门厅柱子基础以下用3:7灰土分层夯实回填;2、基础及安装(1)基槽开挖到预定标高后,清理槽底坚硬的物体,然后对基槽土层夯实,压实系数应在0.95以上。
玻璃钢化粪池施工方案(化粪池)玻璃钢化粪池施工方案根据设计地质勘察报告及所选玻璃钢化粪池的结构尺寸,结合实地实际情况,确定工程施工工艺顺序如下:基坑土方开挖→混凝土垫层、基础施工→玻璃钢化粪池吊装→分层回填→砌连接井、检查井→现场初步验收。
根据本工程特点各分项工程确定如下施工方案:(1)基坑土方开挖1、基坑开挖前,应向挖掘机司机详细交底,交底内容一般包括挖槽断面、堆土位臵,现有地下构筑物情况及施工技术、安全要求等,并指定专人与司机配合,其配合人员应熟悉机械挖土有关安全操作规程,并及时测量槽底高程和宽度,防止超挖。
如超挖,超挖部分应按监理工程师同意的材料回填,并夯压密实。
2、基坑开挖时,先进行详细有测量定位并用石灰标示出开挖边线,复测无误后可指挥挖掘机进行开挖。
开挖时需放坡开挖,挖掘机一边开挖一边后退,开挖出来的余泥堆放于坑槽外侧,同时组织散体物料运输车外运余泥,堆土坡脚距槽边1米以外,堆土高度不超过2米,堆土坡度不徒于自然坡度。
3、基坑开挖时,质安人员要加强巡视现场,密切注意周围土体的变形情况及坑槽内可能出现的涌水,涌砂及坑底土体的隆起反弹,一旦发现问题,应立即停止开挖,并知会监理工程师协同处理。
化粪池~14、土方开挖至设计标高后,于基坑一角设臵集水坑一处,并于基坑四周设臵集水道,将地下水汇集于集水坑内,设臵一台DN100泥浆泵昼夜抽水,设一专人昼夜看护。
(2)垫层、根蒂根基施工1、基坑开挖至设计标高,复测无误后,经甲方和监理工程师验收合格后方可进行基底垫层施工,根据基座要求,施工时将坑底浮土挖掉,在坑底测设中线、边线、打设水平木桩;接着放样安装混凝土垫层模板,模板一般采用木模或钢木混合模板;模板安装完成后灌筑垫层C10砼,垫层砼留粗糙面,以便与基础砼接合。
2、完成混凝土垫层后,在垫层上绑扎φ10@200双层双向配筋;放样安装基础模板及浇筑C20砼,根蒂根基砼留粗糙面,以便与管座砼接合。
3、基础施工完毕后按设计图纸要求进行管座砼浇筑及预埋钢板施工。
目录一、工程概况二、施工工序三、施工技术措施及要点四、土方开挖五、生化池施工六、预制件的制作及安装七、灌水试验八、回填土工程施工措施九、安全保障措施十、进度保障措施一、工程概况1、本工程建设地址位于***市西部现代物流产业园区J04-01/03地块, 占地约55924.00m2。
主要构筑物包括1#仓库、2#仓库、3#卡口、卸货平台、坡道场区道路广场、露天堆场,排水管网等。
总建筑面积约5.79万m2。
本工程为污水处理生化池工程,设计采用DN300FRPP双壁加筋波纹管接入,有效容积50立方米钢筋混凝土生化池,有地下水,做法详***铁路保税物流中心(B型)一期污水处理生化池工程设计图纸。
生活污水经仓库周围检查井收集后进入生化池,经生化池处理后,排入城市现状污水管中。
生化池长9.04m,宽3.25m,标高为生化池池盖顶标高±0.000m(绝对283.7m)。
设计进水水质,详见下表:设计出水水质达到《综合污水排放标准》GB8978-1996三级标准,详见下表:2、场地工程地质情况工程区域内原为农田,回填时没有进行清淤及分层碾压,填料主要以素土夹杂少许砂岩、泥岩为主,级配较差,施工单位在场区土石方施工时,将不能用作路基填料的土方开挖运至甲方指定渣场。
拟建场地较平旦。
3、施工方案编制依据《建筑地基基础工程施工质量验收规范》《混凝土结构工程施工质量验收规范》《建筑给水排水及采暖工程施工质量验收规范》《地下防水工程质量验收规范》设计图纸及相关的技术核定单二、施工工序施工前准备工作定位放线土方开挖生化池施工生化池灌试验土方回填三、施工技术措施及要点1、施工前准备工作,查找相关资料图集及工程验收规范;做好技术安全交底工作。
2、根据图纸、图集及技术核定单进行定位放线,对拟建范围内的障碍物搬移,平整场地。
因该范围内有道路,现就近挑选并铺设出新的临时道路,保证人员及车辆的通行。
四、土方开挖基槽根据土质情况放坡开挖,开挖坡比1:0.5。
外网—给排水、化粪池、检查井施工方案第一章导线点、水准点加密控制及定位测量放线施工方案:1、熟悉设计图纸、资料,弄清主管和支管的管线布置、走向及工艺流程和施工安装要求。
2、熟悉现场情况,了解设计管线沿途已有的平面及高程控制点分布情况。
3、根据管道平面和已有控制点,并结合实际地形,做好实测数据整理,绘制实测草图.4、进场后对建设单位交接的水准点和导线点进行复测,闭合差符合设计要求后,进行导线点、水准点的加密,每60米范围内有一个水准点,加密点必须进行闭合平差,水准点的闭合差为20μm,确保加密点的准确,以满足排水管高程、线型控制的精度。
5、由于管道中线桩在施工中要被挖掉,因此在不受施工干扰、施测方便、易于保护的地方测设施工控制桩,测设中线方向控制桩,采用延长线或导线法,测设附属构筑物位置控制桩,采用交会法或平行线法.6、施工过程中的测量主要是槽底高程的确定,机械开挖后,采用跟机测量,随挖随测,杜绝超挖现象,确保槽底高程符合设计要求,管道安装后,进行复测,发现问题及时处理,使管底高程控制在允许偏差范围内。
每天测量工作开始前,都要进行相邻水准复核测量。
7、管道中心由中线控制桩来确定,通过控制桩在管道基础上打出边线,确定管道的铺设位置。
8、井室高程根据设计要求进行控制,管道铺设完毕后,要进行管顶及构筑物的竣工复核测量.第二章沟槽、基坑人工开挖施工方案施工工艺及施工方法:(一)、施工工艺:各段机械挖去400~500mm的杂物及土并运走→测量放线→设置控制桩→机械土石方施工→人工检平→交验.(二)、施工方法:1、各段整体重自然地面向下挖掉400~500mm土方,包括施工建筑主体遗留下的建筑杂物苯板、砖及碎木等。
挖掉此部分土方并运走也是下管线、砼井及化粪池所占土方量外运余土部分。
2、施工测量:(1)测量作业前应对测量仪器进行校验,测量时对所有数值和原始记录作详细校对。
(2)放线应每隔10米设中心桩,在化粪池、检查井、变换管径处、分支处均应设中心桩,必要时要设置护桩或控制桩.(3)开槽铺设管道的沿线临时水准点每200米不宜少于1个. (4)施工设置的临时水准点、管道轴线控制桩、高程桩必须经复核后方可使用。
5.3.4井室施工①井部的基坑同管线沟槽一次挖成,在井部基坑内测量人员准确测设出检查井井位,支垫层模板,浇筑垫层混凝土。
②垫层混凝土强度达到设计强度后,按图纸绑扎井室钢筋,支井室模板,浇筑混凝土;井室用混凝土全部采用商品混凝土,不采用现场搅拌。
③钢筋在场外加工,现场绑扎成型;钢筋的接头采用绑扎接头;钢筋的加工绑扎按有关钢筋混凝土施工技术规程进行;模板采用钢模板,内刷脱模剂;井室内模板支撑采用对顶支撑,井室外侧,为保证支撑稳固,将槽帮铲成平面,然后垫大板,再用顶丝与模板对顶支撑。
模板的支撑必须保证牢固可靠,在混凝土浇筑过程中不得出现位移变形等现象。
混凝土采用溜槽浇注,插入式振捣器振捣;混凝土浇筑后,覆盖草帘撒水养护。
④井室混凝土强度达到设计强度的75 %时,安装井室盖板,检查井盖采用重型防盗井盖。
⑤干线管的承口端在进入井室时,采用专用短管接入,避免承口进入井室。
支线检查井端部预留管端头未使用前用白灰水泥砂浆砌砖堵严。
⑥沿线各支线,按照雨污水分流的原则分别就近接入设计雨污水检查井内,合流管加建截流井后分别接入雨污水管。
5.3.5雨、污水闭水试验根据设计的意图,本工程的雨污水管线均需要作闭水试验。
闭水试验在管道填土前进行,并在管道满水后浸泡1-2 昼夜再进行,闭水试验的水位为试验段上游管内顶以上2m,闭水试验时对接口和管身进行外观检查,以无漏水、无严重渗水为合格,渗水量的测定时间应不少于30min 。
闭水试验允许渗水量以符合市级管道工程验收标准为准。
5.4检查井及化粪池施工方案5.4.1检查井施工方案①选定好砂、石子、水泥、砖、钢筋等原材料,送样到试验室作原材料试验,依据图纸要求进行试配,现场按照试验室提供的配合比根据现场砂石含水量确定施工配合比。
②砌筑井室,用水冲净基础后,先铺一层砂浆,再压砖砌筑,做到满铺满挤,砖与砖间灰缝保持1cm。
③与检查井连接的所有管道端头,要经过凿毛处理并要清理干净,保证管道与检查井井壁结合牢固。
第1篇化粪池是城市和农村污水处理系统中不可或缺的一部分,其主要作用是分离生活污水中的固体物质和液体物质,减轻后续处理设施的负担。
化粪池工程施工工艺主要包括以下几个步骤:一、施工准备1. 设计审查:在施工前,必须对化粪池的设计图纸进行审查,确保设计符合国家标准和规范要求。
2. 材料设备:根据设计要求,准备所需的建筑材料、设备和施工工具,如钢筋、水泥、砖块、混凝土、化粪池成品等。
3. 施工队伍:组建专业施工队伍,对施工人员进行技术培训和安全教育。
二、施工工艺1. 基坑开挖:根据设计图纸,按照要求确定基坑位置和尺寸,开挖基坑。
注意保持坑壁稳定,防止塌方。
2. 基坑处理:对基坑进行平整、夯实,确保基础层稳定。
如有地下水,需进行排水处理。
3. 基础垫层:在基础层上铺设砂垫层,厚度根据实际情况确定。
如需,可铺设混凝土垫层。
4. 砌筑池体:根据设计图纸,使用砖块或混凝土砌筑化粪池池体。
砌筑过程中,注意砖块排列整齐,灰缝饱满。
5. 钢筋绑扎:在池体内部设置钢筋,按设计要求进行绑扎。
钢筋间距、直径和焊接质量应符合规范要求。
6. 混凝土浇筑:在钢筋绑扎完成后,浇筑混凝土。
浇筑过程中,注意混凝土的密实度和均匀性。
7. 养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。
8. 接口处理:池体与进出水管、检查井等接口处,应进行密封处理,防止渗漏。
9. 回填:在化粪池施工完成后,进行回填。
回填材料一般为砂石,厚度根据实际情况确定。
10. 验收:化粪池施工完成后,进行验收,确保各项指标符合设计要求。
三、施工注意事项1. 施工过程中,严格按照设计图纸和规范要求进行操作,确保工程质量。
2. 注意施工安全,做好安全防护措施,防止安全事故发生。
3. 加强施工过程中的质量监控,确保施工质量。
4. 施工完成后,及时清理施工现场,保持环境卫生。
总之,化粪池工程施工工艺是一个复杂而严谨的过程,需要施工人员具备较高的专业素养和责任心。
化粪池专项施工方案1.以下是建筑工程中常用的一些验收规范:建筑地基基础工程施工质量验收规范(GB-2002)混凝土结构工程施工质量验收规范(GB-2001)砌体工程施工质量验收规范(GB-2002)给水排水管道工程施工及验收规范(GB-97)地下防水工程质量验收规范(GB-2002)2.这些规范都是为了确保建筑工程的质量,保障人们的生命财产安全。
3.除了这些规范外,还有一些关于特定建筑材料或设备的选用和安装的规范。
例如,《玻璃钢化粪池的选用与埋设》(14SS706)。
4.验收规范的实施需要专业的验收人员和设备,以确保验收结果的准确性和可靠性。
5.在建筑工程中,验收是一个非常重要的环节,它直接关系到工程的质量和安全。
因此,我们必须严格按照规范进行验收,确保工程的质量和安全。
本文主要介绍一项化粪池工程的相关内容,包括工程概况、编制依据、化粪池选型、基础施工、安全文明施工措施、冬季施工措施以及应急预案等。
二、编制依据本工程的编制依据主要包括国家有关法律法规、标准规范以及相关技术规范等。
三、化粪池选型化粪池的选型应根据实际情况进行选择,包括处理能力、排放标准、使用寿命等因素。
同时,应选择符合国家标准的产品,并进行严格的质量检验。
四、化粪池基础施工化粪池基础施工分为基槽开挖、基础及安装、基槽回填等步骤。
施工时应严格遵守现行有关工程施工及验收规范的规定,确保施工质量和安全。
五、安全文明施工措施在施工过程中,应采取一系列安全文明施工措施,包括现场安全管理、作业人员的安全防护、机械设备的安全使用等,确保施工过程安全、文明。
六、冬季施工措施在冬季施工中,应注意保护工人的身体健康,采取防寒保暖措施,同时对机械设备进行保养和维护,确保施工进度和质量。
七、应急预案应急预案是工程施工过程中必不可少的一项工作,主要包括任务和目标、应急救援组织机构情况、各组织机构的职能及职责、应急救援的培训工作、项目部应急预案处置措施、应急救援预案的启动、终止和终止后工作恢复等内容。
化粪池施工方案本工程在,系工程,该区域为黄黏土,所有化粪池施工作业面及周边均以硬化。
由化粪池进水设计高程确定,化粪池基坑开挖深度平均为 5。
3 米;因我方未有地勘资料,根据前期局部开挖情况判断,其施工化粪池所处工作面均为原状土,与正在施工的建造物相邻侧有网喷护壁,故该工程化粪池采取减载后放坡明挖(详基坑开挖示意图)。
与新建主体封顶的建造物相邻处为钢筋砼柱与剪力墙,且该处建造物基础在我施工化粪池基础下约 3.0 米;另地下水位因高层建造施工降水不会影响化粪池施工,但目前为秋季作业,在基坑底部理通排水沟并挖出集水坑进行此间的暂时排水。
另现经了解调查,施工场地内的施工用电路线已下地下室,施工用水管线紧邻施工围墙,故我施工交通路线现无施工用管线。
至于原有 420 厂的地下遗留管线及隐蔽障碍资料不详。
开挖前应及时了解,开挖时应进行触探与随时监控。
依据 G13—100SQF 钢筋砼化粪池标准图尺寸,采用机械开并辅以人工捡底,该土方开挖施工流程如下:1、测量放线(1)、开挖前根据施工图和放线控制桩测量确定化粪池中心线和附属构筑物位置,核对暂时水准点的高程,测放挖掘坑边线、堆土、堆料界限及暂时便道的范围,再根据确定后的基坑上口开挖宽度,用石灰线标明开挖边线;同时测设原地面高程,通过设计基底高程初定开挖深度 ,并复核高程.开挖平面尺寸及放坡详图附后。
(2)、联测复核后暂时水准点和化粪池轴线控制桩设置在便于观测且坚固的建筑物上,并且要有备份控制点,并对之采取保护措施,防止损毁。
(3)、暂时水准点、基坑轴线控制桩、高程桩 ,要经过复核方可使用,并时常进行校核。
2、基坑开挖(1)、采用机挖机运、人工修坡捡底的方法施工。
依据计算的边坡、底宽、挖深,由挖掘机实施挖掘,挖至距设计基底高程 20cm 位置住手机械挖掘.采用人工捡底至设计高程。
(2)、基坑开挖时应按照下列工艺施工:A、开挖前暂时明挖排水沟结合暂时泵坑抽水,防止地表水流入开挖范围内,避免开挖后基坑边坡塌方、土层遭到浸泡.B、本标段土质为黄黏土(膨胀土),根据规范规定:必须放坡开挖,机械开挖边坡放坡系数采用 1:0.3 ― 1:0.5。
乡村检查井与化粪池砌筑在排水系统中,污水在排放中由于产生沉淀而使排水管的有效排水断面越来越小,阻碍了正常排水。
所以,为了方便污水的排放和清理疏通这些沉淀物,就要在排水管与室内排出管的连接处、管道与管道的交汇处、管道的转弯处、管道直径或管底坡度改弯处设立一个附属构筑物,这就是常见的检查井。
一、检查井施工(一)基本规定1.检查井间距在排水管与室内排出管连接,管道交汇处、转弯、管道直径或管底坡度改弯时,应每隔一段距离设置一检查井,最大井距根据管径的不同而不同。
当管径为150mm时,污水或雨水检查井距为20m;管径在200~300mm、400mm时不得大于30m。
不同管径的排水管在检查井中宜采用管顶平接的方法。
2.检查井形式(1)排水管道中直筒式排水检查井如图8-25所示。
图8-25 直筒式检查井(2)收口式排水检查井如图8-26所示。
在收口式中,收口段的h高应根据井径来确定,当井径为1m时,为480mm;井径为1.25m时,h为840。
(3)单沟式单箅雨水口如图8-27所示。
3.检查井直径当检查井深度少于3m时,井径不小于1.2m,深度大于4.5m时,井径不少于1.4m。
雨水检查井内外都用1∶2水泥砂浆抹面20mm,井底设置砖砌流槽。
雨水管检查井,当D≥600时,井内设流槽;D<600,不设流槽,井底浇筑20mm厚细石混凝土。
图8-26 收口式检查井图8-27 雨水口构造(二)检查井砌筑施工前,进行平面及水准控制测量及复测,保证井中心位置高程及井距符合设计要求,并定出中心点,划上砌筑位置及标出砌筑高度,便于施工人员掌握。
(1)砌筑时,井底基础应和管道基础同时砌筑。
(2)砖砌圆形检查井时,应随时检查井的直径尺寸,到收口时,每次收进应不大于30mm,如三面收进,每次最大部分不大于50mm。
(3)检查井内的流槽,应在井壁砌到管顶以上时进行砌筑。
流槽的形式如图8-28所示。
流槽与井壁同时砌筑,流槽高度:污水井与管内顶平。
目录一、工程概况 (2)二、工程规格 (2)三、施工部署 (2)四、施工方法 (2)五、现浇钢筋混凝土化粪池施工工艺流程 (4)六、钢筋混凝土化粪池施工注意事项 (9)七、安全措施及预案…………………………………………………………………。
13八、文明施工措施 (13)一、工程概况本工程为中贸广场室外管网工程。
所用化粪池按照有覆土不过汽车荷载并且有地下水设计。
本化粪池位于。
其设计顶标高分别为。
本工程化粪池的型号为8号钢筋混凝土化粪池,化粪池具体做法详见国标图集《钢筋混凝土化粪池》(G8—25F)。
二、工程规格本工程为8号钢筋混凝土化粪池。
规格为外口6000*3100*2870(不包括通气管和井盖纵深)有效容积为25立方。
本工程底基层采用钢筋混凝土底板、C10素混凝土垫层、灰土夯实.池壁、底板及预制井圈、盖板均采用C25混凝土。
现场开挖过程中不存在地下水,用20厚防水砂浆抹面,用素土或灰土回填即可。
三、施工部署在施工前核对地下是否无已建地下结构或电缆,为确保土方开挖一次成功,必须做好一切准备工作。
挖方边坡坡度应按现场实际情况放坡,并做好相应的降水机具的准备工作,本工程离结构主体相隔较近,防止主楼楼体发生不均匀沉降。
所以需要进行打桩加固地基及基础。
现场准备模板、水泵,挖土机;做好现场的三通一平,开挖区域道路畅通,保证外运土方的汽车无阻.四、施工方法1、土方开挖前,在基坑开挖范围内,用石灰放出开挖边线,并将标高引至附近稳定不易被破坏的结构物上,用红色油漆做出明显标记,在土方开挖时,控制土方开挖全过程的标高,防止超挖,流沙或塌方现象出现;在施工中要明确图纸在实际现场中得位置,采用挂线施工并在每测设施复测点,方便在施工中随时检测高程、位置、平面尺寸.报验核对无误后方可进行开挖,开挖采用CAT320挖土机.2、土方开挖工作面宽度为1m,土方以机械开挖为主,人工开挖为辅;放坡比例为1:1。
25,预留20至30公分土方采用人工开挖、修政边坡,确保施工安全,余土外运至指定区域堆放。
钢筋砼井、化粪池施工方案一、工程概述本工程为大庆石化120万吨/年乙烯改扩建工程丁辛醇装置,钢筋混凝土检查井的规格为Ф1000,检查井的设计壁厚200mm、井底220mm、垫层100mm,垫层混凝土采用C10、井墙及底板混凝土为C25S4;钢筋锚固长度33d、搭接长度40d、混凝土净保护层35mm。
座浆、抹三角灰均用1:2防水水泥砂浆;流槽用M7。
5水泥砂浆砌MU10砖、1:2防水水泥砂浆抹面、厚20mm;接入支管超挖部分用混凝土填实.二、编制依据:1、《石油化工给水排水管道工程施工及验收规范》SH 3533-2003;2、《黑龙江省建筑安装工程施工技术操作规程》DB23;3、《雨水口标准图集》DPEC05GS10-2006;4、《工程测量规范》GB50026-2001;5、《建筑机械使用安全技术规程》(JGJ33-2001);6、《建筑工程施工现场供用电安全规范》GB50194-93;7、《施工现场临时用电安全技术规程》JGJ46-2005;8、《室外给水管道附属构筑物》05S502;9、《排水检查井》02(03)S515;10、《室外消火栓安装》01S201;11、《小型排水构筑物》04S519;12、《钢筋混凝土化粪池》03S702。
三、施工总体安排1、施工组织机构负责人:吕广平施工:刘在义程文柱质检:蔡尚武王满生技术:付新才汤昌柏材料:洪从亚卢安福安全:杨金龙夏延亚2、质量保证体系组长:吕广平副组长:刘在义蔡尚武组员:付新才程文柱马益峰汤昌柏3、安全保证体系:组长:吕广平副组长:杨金龙夏延亚组员:刘在义付新才程文柱蔡尚武汤昌柏4、施工部署及进度安排(1)、施工部署健全各种组织机构,组织有关施工管理人员进入现场,了解现场情况。
为保证本工程的顺利实施,并满足生产需要,由于施工场地狭小,根据业主及总包指示,辛醇单元及丁醛单元不设预制场地,钢筋、模板及其他材料的水平运输采用四轮车、10T自备吊由合成气单元预制场地运输。
哈铁房大修表—5(附表-5-1)技术交底
.2施工方法:
1)砌筑砂浆中砂含泥量不大于3%。
所用砂浆要随用随拌,砂浆稠度为70--100MM,并要在3-4小时内用完,砂浆所用砂、水泥变动时,要及时调整配比。
2)砌砖前一天,应把砖浇水湿润,严禁干砖上墙,吸水深度控制在15MM以上,防止湿润不均或过湿现象。
3)砖砌体要上下错缝,砌筑时采用“三一”砌砖法,杜绝缩口灰和板凳灰,水平灰缝的砂浆要饱满,饱满度不低于80%,竖向灰缝采用挤浆或加浆方法,不得出现透亮灰缝,水平灰缝厚度控制在10±2MM。
落地灰在初凝前回收,重新搅入新砂浆中使用。
4)将墙面上残余砂浆、污垢、灰尘等,清理干净,并用水浇墙,将砖缝中的尘土冲掉,并将墙面湿润。
5)池壁内外表面及池底均用防水砂浆1:2水泥砂浆内掺水泥重量的5%的防水剂抹面,厚度20mm,阴角处抹45°斜面,厚50,有地下水者在池壁外表面抹面层外再涂热沥青或其它防水涂料二道。
回填土方
.1填土前,应将基土上的洞穴或基底表面上的树根、垃圾等杂物都处理完毕,清除干净。
.2检验土质,检验回填土料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇填料含水量偏低,可采用预先洒水润湿等措施。
.3填土应分层铺摊,每层铺土的厚度应根据土质、密实度要求和机具性能确定。
年月日。
5.3.4 井室施工
①井部的基坑同管线沟槽一次挖成,在井部基坑内测量人员准确测设出检查井井位,支垫层模板,浇筑垫层混凝土。
②垫层混凝土强度达到设计强度后,按图纸绑扎井室钢筋,支井室模板,浇筑混凝土;井室用混凝土全部采用商品混凝土,不采用现场搅拌。
③钢筋在场外加工,现场绑扎成型;钢筋的接头采用绑扎接头;钢筋的加工绑扎按有关钢筋混凝土施工技术规程进行;模板采用钢模板,内刷脱模剂;井室内模板支撑采用对顶支撑,井室外侧,为保证支撑稳固,将槽帮铲成平面,然后垫大板,再用顶丝与模板对顶支撑。
模板的支撑必须保证牢固可靠,在混凝土浇筑过程中不得出现位移变形等现象。
混凝土采用溜槽浇注,插入式振捣器振捣;混凝土浇筑后,覆盖草帘撒水养护。
④井室混凝土强度达到设计强度的75 %时,安装井室盖板,检查井盖采用重型防盗井盖。
⑤干线管的承口端在进入井室时,采用专用短管接入,避免承口进入井室。
支线检查井端部预留管端头未使用前用白灰水泥砂浆砌砖堵严。
⑥沿线各支线,按照雨污水分流的原则分别就近接入设计雨污水检查井内,合流管加建截流井后分别接入雨污水管。
5.3.5雨、污水闭水试验
[
根据设计的意图,本工程的雨污水管线均需要作闭水试验。
闭水试验在管道填土前进行,并在管道满水后浸泡1-2 昼夜再进行,闭水试验的水位为试验段上游管内顶以上2m,闭水试验时对接口和管身进行外观检查,以无漏水、无严重渗水为合格,渗水量的测定时间应不少于30min 。
闭水试验允许渗水量以符合市级管道工程验收标准为准。
检查井及化粪池施工方案
5.4.1检查井施工方案
①选定好砂、石子、水泥、砖、钢筋等原材料,送样到试验室作原材料试验,依据图纸要求进行试配,现场按照试验室提供的配合比根据现场砂石含水量确定施工配合比。
②砌筑井室,用水冲净基础后,先铺一层砂浆,再压砖砌筑,做到满铺满挤,砖与砖间灰缝保持1cm。
③与检查井连接的所有管道端头,要经过凿毛处理并要清理干净,保证管道与检查井井壁结合牢固。
④砂浆拌和均匀,保证砌筑砖含水量为10~15%,砌体不得有竖向通缝,必须为上、下错缝,内外搭接。
如井身不能一次砌完,在二次接高时,将原砖面上的泥土杂物清理干净,然后用水清洗砖面并浸透。
《
⑤砖砌圆形检查井时,随时检测直径尺寸,当需要收口时,如为四面收进,则每次收进不大于30mm;如为三面收进,则每次收进不大于50mm。
砌筑检查井的内壁应用原浆勾缝,有抹面要求时,内壁抹面应分层压实,外壁用砂浆搓缝并严实。
⑥检查井接入圆管的管口应与井内壁平齐,当接入管径大于300mm 时,砌砖圈加固。
管子穿越井室壁或井底,留有30~50mm 的环缝,用油麻-水泥砂浆,油麻-石棉水泥或粘土填塞并捣实。
⑦检查井筑或安装至规定高程后,及时浇筑或安装井圈,盖好井盖。
5.4.2化粪池施工方案
①模板施工
模板拼装前先进行试拼,保证模板结构尺寸正确。
模板安装加固保证模板结构的强度、刚度和稳定性。
、混凝土浇筑时,设专业工人值班,以保证模板不损坏。
模板的安装质量:拼缝严密不得漏浆;与混凝土接触面无污物、钉子、裂缝或其他损伤;模板不得与钢筋和脚手架发生关系。
拆除模板不得借助于锤凿或硬撬;拆除时间保证不小于24 小时!
②钢筋施工
钢筋加工前根据图纸和标准图籍,对应现场检查井的深度,正确作出钢筋下料单。
钢筋批量加工前先进行试加工,保证钢筋形状尺寸正确,以免造成大量返工和不必要的损失。
钢筋的绑扎与安装保证钢筋的规格型号、形状、尺寸、位置和间距正确。
③混凝土施工
混凝土浇筑时,不得任意加水,不得冲击模板,不得踩踏钢筋,
以免影响结构的质量。
混凝土浇筑工程中必须充分振捣。
振捣器不得与钢筋、模板碰撞。
混凝土分层浇筑采用插入式振捣器时,层厚<45cm。
不允许人工振捣。
振捣移动间距不应超过振动棒作用半径的倍;与侧模应保持5~10cm 的间距;每一处振捣完毕后边振动边徐徐提出振动棒;避免振动棒碰撞模板。
对每一振动部位,必须振动到该部位混凝土停止下沉、不再有气泡冒出、表面呈现平坦、泛浆。
本工程的检查井(除电力井外)均为现浇式,与以往的砖砌方式不同,此种检查井需在以下几方面进行控制,方可确保质量。
模板拆除24 小时前需报监理工程师批准方可拆除,以保证其表面及棱角不致因拆模而受到损坏。
顶板、现浇梁底模板需在混凝土强度达到100%方可拆除。
@
管道回填、检查井周边回填施工方案
5.5.1管道回填
①管线回填前,向驻地监理工程师申报管线回填专项施工方案、技术措施及回填质保体系,批准后方可进施工。
②管线回填严格按照施工技术规范要求操作,按规定的频率进行回填土的击实试验,为现场检测提供依据。
回填前,沟槽内不得有积水、淤泥,回填土中严禁有砖头、砼块、树根、垃圾和腐殖质。
③回填分层夯实碾压,采用蛙式夯,虚土厚度≯20cm;采用压路机,不超过30cm,碾压的重叠宽度不小于20cm。
对窄小的沟槽采取扩槽措施,保证有足够工作宽度。
在不损及管道的前提下,尽早使
用压路机进行回填碾压,每层回填完毕,自检合格后,层层报监理验收,合格后,方可进行下层回填。
④在管道回填过程中保护管道本身的安全,管道两侧和管顶以上
25 cm范围内用蛙式夯夯实,回填时管道两侧对称进行,高差不超过
30 cm,保证管道不发生位移或损伤。
⑤分段回填时,相邻段的接茬留台阶,每层台阶宽度≮厚度 2 倍。
合槽施工中,有双排或多排管道,其基底位于同一高程时,管道之间的回填与管道和槽壁之间回填同时进行,不在同一高程时,先回填基础低的沟槽,待回填到较高基础底面后,再按照要求进行回填。
⑥回填密实度标准:胸腔≥95%(轻型击实);管顶以上50 cm 范围内>87%(轻型击实);管顶以上50 cm至路基按路基以下深度划分回填密度,执行《市政工程质量检验评定标准》(DBJ01-11-95)重型击实标准。
5.5.2检查井周围回填施工方案:
根据规范规定,当检查井的砼或砂浆强度达到设计要求后,在距离井周40cm 范围内采用石灰土进行回填,回填时,严格分层,每层要控制厚度在20cM 的范围内,采用蛙夯进行夯实,其压实度同管道部分的压实度。
